集团风电初步设计有关规定及初步设计审查等有关工作2

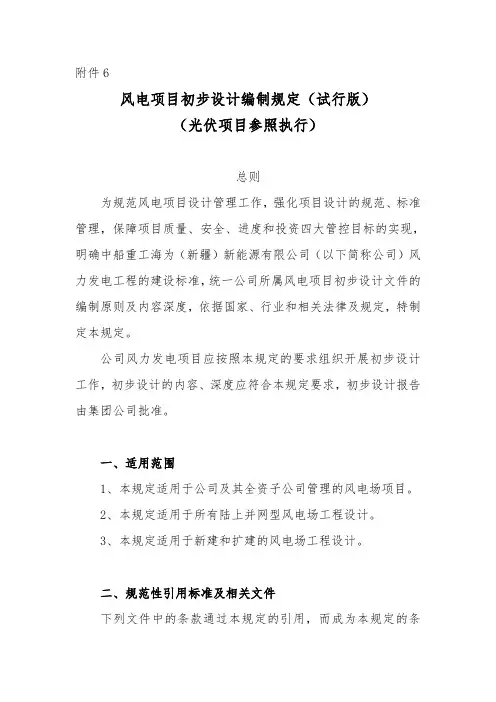

风电项目初步设计编制规定
附件6风电项目初步设计编制规定(试行版)(光伏项目参照执行)总则为规范风电项目设计管理工作,强化项目设计的规范、标准管理,保障项目质量、安全、进度和投资四大管控目标的实现,明确中船重工海为(新疆)新能源有限公司(以下简称公司)风力发电工程的建设标准,统一公司所属风电项目初步设计文件的编制原则及内容深度,依据国家、行业和相关法律及规定,特制定本规定。
公司风力发电项目应按照本规定的要求组织开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
一、适用范围1、本规定适用于公司及其全资子公司管理的风电场项目。
2、本规定适用于所有陆上并网型风电场工程设计。
3、本规定适用于新建和扩建的风电场工程设计。
二、规范性引用标准及相关文件下列文件中的条款通过本规定的引用,而成为本规定的条款。
最新版本适用于本规定。
《风力发电场设计技术规范》(DL/T5383-2007) ;《35kV~110kV变电所设计规范》(GB50059-1992);(DL/T 5218-2005);《220kV~500kV变电所设计技术规程》《66kV及以下架空电力线路设计规范》(GB50061-2010);《110kV~750kV架空输电线路设计规范》(GB50545-2010);《变电站总布置设计技术规程》(DL/T 5056-2007);《国家电网公司输变电工程初步设计内容深度规定第2部分:变电站》(Q/GDW 166.2-2007);《电力工程电缆设计规范》(GB50217-2007);《高压输变电设备的绝缘配合》(GB311.1-1997);《火力发电厂与变电站设计防火规范》(GB50229-2006);《岩土工程勘察规范》(GB50021-2001) ;《风电场场址工程地质勘察技术规定》(发改能源〔2003〕1403号);《风电机组地基基础设计规定(试行)》(FD003-2007);《厂矿道路设计规范》(GBJ22-87);电监会《关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知》(办安全〔2011〕26号);电监会《关于风电机组大规模脱网事故中机组低电压脱网情况和无功补偿装置动作情况的通报》(办安全〔2011〕48号);《国家能源局关于加强风电场并网运行管理的通知》(国能新能〔2011〕182号);《国家能源局关于应发风电开发建设管理暂行办法的通知》(国能新能〔2011〕285号);三、设计依据及要求1、初步设计文件应认真执行国家的法律、法规及相关标准,落实集团公司有关风电工程设计管理规定的相关要求,符合安全可靠、技术先进和经济合理的要求。
风电工程初步设计深度内容规定
附件1:中国华电集团公司风力发电工程初步设计内容深度规定(试行版)中国华电集团公司2010年12月北京第一章总则第一条为规范中国华电集团公司(以下简称集团公司)风电项目设计管理工作,强化项目设计的规范、标准、高效管理,保障项目安全、质量、进度和投资四大控制目标的实现,落实《中国华电集团公司风电项目设计管理程序(试行)》的有关要求,明确集团公司风力发电工程的建设标准,统一集团公司所属风电工程初步设计文件的编制原则及内容,依据国家和有关部门相关法律及规定,特制定本规定。
第二条集团公司风电项目设计统一增加初步设计阶段。
建设单位应按照本“规定”的要求开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
第二章适用范围第三条风力发电工程初步设计内容深度规定(以下简称“规定”)适用于中国华电集团公司及其全资、控股公司所属或管理的国内陆上风电场工程,在国外投资建设的风电工程可参照执行。
第四条本“规定”适用于单机容量850KW及以上、装机容量为50MW级及以上的并网型风电场工程设计,其他规模和离网型风电场工程可参照执行。
第五条本“规定”适用于新建和扩建的风电场工程设计,改建工程的设计可参照执行。
第三章规范性引用标准下列文件中的条款通过本“规定”的引用,而成为本“规定”的条款。
最新版本适用于本标准。
《风力发电场设计技术规范》(DL/T5383-2007)《火力发电厂与变电站设计防火规范》(GB50229-2006)《35-110kV变电所设计规范》(GB50059-1992)《电力工程电缆设计规范》(GB50217-2007)《高压输变电设备的绝缘配合》(GB311.1-1997)《风电场场址工程地质勘察技术规定》(发改能源[2003]1403号);《厂矿道路设计规范》(GBJ22-87)《风电机组地基基础设计规定(试行)》(FD003-2007)《变电站总布置设计技术规程》(DL/T 5056-2007)《220kV~500kV变电所设计技术规程》(DL/T 5218-2005)《国家电网公司输变电工程初步设计内容深度规定第2部分:变电站》(Q/GDW 166.2-2007)第四章设计依据及要求第六条初步设计文件应遵守国家及其有关部门颁发的设计文件编制和审批办法的规定,符合安全可靠、技术先进和经济合理的要求。
陆上风电工程初步设计内容及深度规定
陆上风电工程初步设计内容及深度规定1. 介绍陆上风电工程是一种利用风能发电的可再生能源项目,已经成为全球能源领域的重要组成部分。
本文将详细介绍陆上风电工程初步设计的内容和深度规定。
2. 环境评估初步设计阶段需要进行环境评估,以确定风电场的可行性和潜在影响。
评估包括风能资源评估、地形地貌分析、环境敏感性评估、生态系统影响评估等。
基于评估结果,确定风电场布局和风机数量。
3. 基础设施设计初步设计中的基础设施设计是确保风电工程可靠运行的关键步骤。
这包括确定风机基础的类型、风机间距和布局、与电网连接的变电站位置选址以及道路和输电线路的规划。
4. 风机选择根据环境评估和基础设施设计的结果,选择合适的风机型号。
考虑因素包括风速特性、风机容量、轮毂高度、切入和切出风速等。
还需综合考虑项目的经济性和可持续发展性。
5. 电力系统设计初步设计必须确保风电工程与电网的稳定运行和协调运行。
电力系统设计包括电力输配规划、变频和变电站配置、输电线路选型、电网稳定性和电能质量分析。
6. 施工计划在初步设计阶段,制定详细的施工计划是确保工程顺利进行的关键步骤。
施工计划应包括各个施工阶段的时间安排、人力资源和机械设备的调配,以及质量控制和安全管理等。
7. 经济性评估初步设计还需要进行经济性评估,包括投资成本、运维成本、发电收益和投资回收期等。
评估结果将对项目的可行性和经济效益进行全面评估,为后续决策提供依据。
8. 环境影响评价陆上风电工程必须符合环境保护法律法规的要求,因此在初步设计阶段需要进行环境影响评价。
评价内容包括噪声、光影、景观等方面的影响,并提出相关的环境保护措施。
9. 安全评估初步设计还需要进行安全评估,确保风电工程的安全运行。
评估内容包括火灾、风灾、电气事故等风险的分析和应急预案的制定。
10. 建设准备初步设计完成后,需要制定详细的建设准备计划,包括资源采购、工程合同签订、人力资源准备、工程许可审批等。
这些准备工作将为项目的实施奠定基础。
一、风电前期开发工作流程
一、风电前期开发工作流程国电电力发展股份有限公司风电项目开发前期工作流程第一章总则第一条为进一步规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
场内施工场地应满足设备和材料存放、风电机组吊装等要求。
5、保证工程安全拟选场址应避免洪水、潮水、地震、火灾和其它地质灾害(山体滑坡)、气象灾害(台风)等对工程造成破坏性的影响。
6、满足环境保护的要求避开鸟类的迁徙路径、候鸟和其它动物的停留地或繁殖区。
和居民区保持一定距离,避免噪声、光影扰民。
尽量减少耕地、林地、牧场等的占用。
7、规划装机规模满足经济性开发要求,项目建设满足投资回报要求,一般要求风电场资本金财务内部收益率不低于8%。
第五条风电场宏观选址工作流程说明(一)研究规划项目公司在项目开发和宏观选址工作中,要参考国家风能资源分布图,研究国家和地区风电发展规划,关注国家规划的千万风电基地和地区百万风电基地项目动态,关注国家出台的风电产业政策,跟踪国家海上风电规划和示范项目进展,详查地区风资源分布,抢占优质陆地和海上风电资源。
风电工程初步设计深度内容规定
勘测点布置应满足初步设计阶段地基处理方案和基础型式的设计输入资料要求,原则上每个机位均应进行勘测工作,对地质条件相同的区域可适当减少勘测工作,进行区域代表性勘测。
区域代表性勘测是将风电场按地形、地质条件不同的区域划分成若干具有代表性的区域勘测,同一区域代表性勘测点不少于3个。
3.
地形图测量,平原地区按1:2000,升压站区域按1:1000,复杂地形如山区风电场按1:1000测量。
第二条 集团公司风电项目设计统一增加初步设计阶段。建设单位应按照本“规定”的要求开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
第二章 适用范围
第三条风力发电工程初步设计内容深度规定(以下简称“规定”)适用于中国华电集团公司及其全资、控股公司所属或管理的国内陆上风电场工程,在国外投资建设的风电工程可参照执行。
4.1.5
应说明生活、消防用水水源,如采用井水,说明打井的位置及出水量,同时说明是否取得当地主管部门的同意;
4.2
4.2.1
应主要论述区域的公路、水路、铁路、飞机等区域的交通状况;
4.2.2
应说明风电场大件设备种类、大件设备的运输外形尺寸和单件重量,建议大件运输方式、运输路线和采取的必要排出障碍措施(当风电机组≥2000KW时,有的地区,有可能运输要采取临时排障措施,建议作大件运输专题报告);
附件一:初步设计总说明书
附件二:升压站及综合控制楼
附件三:主要设备材料清册
附件四:概算书
附件2:
5第一卷初步设计总说明书
1
1.1
可行性研究报告及其批准文件(包括审查会议纪要)
风电场接入系统设计的批准意见
环境影响报告书
水土保持方案报告书
风电场工程设计导则
风电场工程设计导则FD中国华电集团新能源发展有限公司企业标准风电场工程设计导则XX年 x月x日发布 XX年x月x日实施中国华电集团新能源发展有限公司发布I中国华电集团新能源发展有限公司风电场工程设计导则目录第一章总则 1编制目的 1 编制依据 1 适用范围 1第二章设计阶段划分及设计一般原则 3设计阶段划分 3 设计一般原则 5第三章风电场选址 7资料收集、整理 7 风能资源普查 7 风力发电场的宏观选址 7 风力发电场测风 7 风力发电场场址选择原则 10第四章风电场可行性研究 11可行性研究报告的编制和审查 11 风电场工程等级划分和设计安全标准 11 工程地质 12II规划装机容量 12 风电机组选型 12 风电场年发电量估算 17 电气 18 土建工程 19 环境保护和水土保持 20 消防 23 可研概算错误!未定义书签财务评价 29第五章风电场初步设计 36初步设计报告的编制和审查 36 风力发电场总体布局 36 风电机的微观选址 38 风力发电机基础 40 变电站建筑部分 43 电气部分 55 风电场集电线路 59 施工组织设计 61 交通工程 65 初步设计概算 70第一章总则编制目的为规范和促进中国华电集团新能源发展有限公司风电场工程建设工作,统一和规范公司所属风电场工程设计标准,以追求合理的工程投资获得最佳的经济效益和社会效益为目标,制订本设计导则编制依据国家和行业有关设计标准、规程和规范,具体见中国华电集团公司及中国华电集团新能源发展有限公司相关管理规定适用范围本导则适用于中国华电集团新能源发展有限公司及其全资、控股公司所属或管理的新建的风力发电工程设计,参股项目可参照执行本导则适用于装机容量为20MW级及以上或以35kV及以上电压等级并入电网的陆上风电场工程设计工作,其他规模和离网型陆上风电场及海上风电场工程设计可参考执行风电场工程设计一般包括风电场和变电站两部分,风电场工程接入系统设计按有关规定执行1本导则仅就主要设计内容进行说明,未尽部分应按照国家和行业现行规程规范执行,满足相关规程规范要求本导则为企业指导性标准,如与国家强制性标准相矛盾,应按国家标准执行本导则由中国华电集团新能源发展有限公司负责解释2第二章设计阶段划分及设计一般原则设计阶段划分划分一般原则根据国家有关规定,结合本公司特点,风电场工程设计阶段一般划分为工程规划、预可行性研究、可行性研究、初步设计、施工图设计、竣工图设计等阶段适用阶段本导则仅就风电场设计一般原则、风电场选址、可行性研究设计和初步设计分别进行说明;工程规划、预可行性研究和施工图设计、竣工图设计等可参照国家和行业相关规程规范执行各阶段工作内容 1 可行性研究阶段:1)确定工程任务和规模,论证项目开发的必要性和可行性; 2)对风电场风能资源进行评估;3)查明风电场场址工程地质条件,提出相应的评价和结论; 4)选择风电机组选型,提出风电机组优化布置方案,计算发电量;5)根据风电场工程接入系统方案,提出风电场和变电站电气设计方案;6)拟定消防方案;7) 确定工程总体布置、中央控制室的结构型式、布置方案和3主要尺寸,拟定土建工程方案和工程量;8)确定工程占地范围及建筑征地主要指标,拟定施工组织设计方案、编制施工总进度;9)拟定风电场工程定员编制,提出工程管理方案; 10)环境保护和水土保持设计;11)劳动安全和工业卫生方案; 12)编制节能减排方案; 13)可研设计概算; 14)经济评价 2 初步设计阶段1)根据微观选址成果和设计要求,进行风电场补充测量和地质详勘;2)根据最新地形地质勘探成果和风能资源测量分析结果,优化确定风电机组的微观位置,复核发电量;3)确定轮毂设计高度,提出塔架设计方案;4)进行风电机基础设计,提出风电机基础设计方案; 5)进行机组变基础设计,提出基础结构型式和配筋设计方案; 6)确定集电系统电气主接线,选择确定机组变、开关、熔断器、避雷器等、电力电缆、杆塔等主要设备材料的型号、规格根据路径计算线路长度和杆塔数量等;7)提出风电机组塔架、机舱、叶片吊装方案、设备堆放布置、吊装平台设计、风电机组基础及风电场变电站施工方案等,细化施工工期,编制施工网络进度图48)对风电场内外交通道路进行布置与初步设计;9)进行变电站及站内建筑、安装工程设计,提出总平面布置和竖向布置等;10)初步设计概算;其中,初步设计中未涉及的项目按可研概算成果纳入初步设计概算设计一般原则符合国家法规原则风电场设计必须遵守国家有关法规的规定,应严格按国家最新规定的核准制程序进行设计文件应符合有关规章制度规定的内容和深度要求近期建设与远期发展相结合原则风电场设计应结合工程的中长期发展规划进行,正确处理近期建设与远期发展的关系安全性、合理性、先进性原则风电场设计应本着安全可靠、经济合理、技术先进等原则,结合地区特点,在确保工程安全的前提下,积极推广、采用成熟的新技术、新设备、新材料、新工艺,努力提高自动化水平统筹、节约、环保和安全原则1风电场工程设计应充分利用场区已有设施,统筹考虑分期建设情况,避免重复建设2风电场工程设计应落实环境保护和水土保持措施,减少工程建设对环境和植被的破坏;53 风电场工程设计应符合劳动安全与工业卫生的要求,落实安全预评价提出的安全对策措施;6第三章风电场选址资料收集、整理从地方各级气象台、站及有关部门收集的有关气象、地理及地质数据资料,对其进行分析和归类,从中筛选有代表性的完整数据资料其中包括能反映该地气象特征的多年平均值和极值,如平均风速和极端风速、平均气温和极端气温、平均气压、雷暴日数等风能资源普查对收集的资料进行进一步分析,按标准风能区域、风功率密度等级,初步确定风能可利用区10m高度有效风功率密度在W/m以上属于可开发区域风力发电场的宏观选址根据风能资源调查与分区的结果,选择最佳的场址,全面考虑场址所在地对电力的需求及交通、电网、土地使用和环境等因素,力求增大风力发电机组的输出,提高供电的经济性、稳定性和可靠性,最大限度减少各种因素对风能利用、风力发电机组使用寿命和安全的影响风力发电场测风为了正确评价拟选风力发电场的风能资源情况,取得代72表性风速风向资料,了解不同高度风速、风向变化特点以及地形地貌对风的影响,必须进行实地测风现场测风应连续进行,至少持续一年以上,有效数据不得少于90%测风塔数量依地形和项目规模而定测风的位置,应选择在风电场内风能资源具有代表性的位置测风位置附近应无高大建筑、树木等障碍物,与单个障碍物距离应大于障碍物高度的3倍,与成排障碍物距离应保持在最大高度的10倍以上测风设备的数量,应依风场规模及场内地形的复杂程度而定对于地形较为平坦、容量在50MW以下的风场,可选择一处安装测量设备;对于地形较为复杂或容量超过MW的风场,应选择二处及以上安装测风设备测风塔安装的高度不应低于拟安装的风力发电机组的轮毂中心高度,一般为70m风电场多处安装测风塔时,其高度可按10m的整数倍选择,但至少应有一处测风塔的高度高于拟安装的风力发电机组的轮毂高度安装在测风塔上的测量仪器包括:风速传感器、风向传感器、气压传感器、温度传感器和数据采集器等设备只在一处安装测风塔时,测风塔应安装至少四层风速、风向传感器,其中两层应选择在10m高度和拟安装的风力发电机组的轮毂高度处,其它层可按10m的整数倍高度安装,通常会选择在30m和50m高度不得对现场采集的原始数据进行任何的删改增减对下8载的数据应及时进行复制和整理,应对数据进行初判,看其是否在合理范围内测风数据的合理范围和数据相关性及变化趋势见下表:表数据合理范围主要参数平均风速风向平均气压合理范围0m/s≤小时平均风速<40m/s 0°≤小时平均值<° 94≤小时平均值<表数据相关性主要参数50m/30m高度小时平均风速差值 50m/10m高度小时平均风速差值50m/30m高度风向差值合理相关性</s </s <°表数据变化趋势主要参数 1h平均风速变化 1h平均气温变化 1h平均气压变化合理变化趋势<6m/s <5° <1在数据整理过程中,发现数据缺漏和失真时,应立即与现场测风人员联系,认真检查测风设备,及时进行设备检修或更换,对缺漏和失真数据应说明原因特殊的地理和气象条件要对风力发电机组提出特殊的要求,如海拔超过m,最大风速超过50m/s或极大风速超过70m/s,气温低于零下20℃,积雪、积冰、雷暴、盐雾或沙尘多发地区等9风力发电场场址选择原则场址区年平均风速较大拟建风电场地面以上70m高处,年平均风速一般应大于6m/s;海拔超过m的高原地区,应大于/s;对于风电电价较高的地区,可适当放宽,但不应低于/s场址区场地开阔,地质条件较好场地开阔便于大规模开发和运输、管理良好的地质条件可有效减少基础工程投资场址对外交通运输方便场址选择应根据风电机机舱重量、叶片长度等充分考虑大件运输的可行性及对投资的影响风电场并网条件良好应符合电网规划,电力消纳能力满足风电场建设规模的要求,尽量靠近电网,减少送出工程投资土地征用方便风电场单位容量布机区域的面积一般为~m/kW,土地征用面积约为布机区域面积的1%应尽量避开基本农田、养殖区、自然保护区及军事基地或国家重要设施对环境影响小风电场布置应考虑风电机噪声对附近居民的影响,机位一般应布置在民居m以外210第四章风电场可行性研究设计可行性研究报告的编制和审查风电工程可行性研究报告由有资质的咨询、设计单位完成可行性研究报告具体内容和深度应按照国家发改委《风电场工程可行性研究报告编制办法》和《风电场工程可行性研究报告设计概算编制办法及计算标准》执行风电场的规划选址按照《风电场场址选择技术规定》进行在风电项目的可行性研究报告编制完成后,主机设备招标采购前,应组织咨询单位或专家对可研设计进行审查,为编制项目核准报告创造条件风电场工程等级划分和设计安全标准风电场工程等别应根据装机容量和变电站电压等级划分为四等,当装机容量和变电站电压分属不同的等别时,工程等别应按其中较高的等别确定表风电场工程等别划分工程等别I II IV工程规模大型大型中型小型装机容量50 50变电站电压等级35 35根据工程等别和规模,确定建筑物级别和建筑物结构安11全标准工程地质分析拟建风场的风的形成原因及类型,有无破坏性的飓风等调查拟建风场XX年一遇最大洪水位及地震等级,对风电机及变电站有无潜在的危害勘查拟建风场的地质情况、地下水位等,根据地形地质条件复杂程度,一般选择不少于5处有代表性地段进行地质钻探,以拟定风电机基础、建筑物及设备基础的选型和场内道路布置等规划装机容量根据当地*批准用地范围及测风数据,用相关软件对风场进行规划装机容量估算根据确定的风电场规划装机容量,提出风电场分期开发方案风电机组选型根据所收集的有关风能资料和工程地质资料,对技术成熟的风电机进行比选,通过对可选择机型进行机组价格、电气设备费用和施工费用等方面的经济技术比较,结合风电场风资源和地形特点,考虑风电机叶片、塔筒等大件运输对道路以及安装场地的需求等12风电机设备选型主要应考虑以下几方面因素: (1) 多年平均风速和极限风速;(2) 设备运输及吊装方案的可行性与经济性比较;(3) 根据当地气象条件确定是否选择低温型风电机组;(4) 机组的运行稳定性;(5) 机组运行维护、备品备件采购与更换方便性;(6) 预计在项目建设阶段设备生产厂商主要机型的市场供需情况整机技术要求机组输出端电网条件(1) 电压范围为额定电压; (2) 频率范围为:48Hz—:每次频率低于时要求至少运行10;—:连续运行;—51Hz:每次频率高于时,要求至少运行 2 (3) 电压对称性,即电压不平衡值应保持在电压负序分量与正序分量的比例不超过2%;(4) 每年电网停电应小于20次,每次最长停电持续时间应不超过3天性能要求(1) 机组的切入风速应小于/s,切出风速应大于等于 20m/s;13(2) 机组的额定风速应满足JB/T 的要求;(3) 机组在额定工况时,其输出功率应大于或等于额定功率; (4) 机组须具备低电压穿越能力;(5)机组运行在不同的输出功率时,机组的可控功率因数变化范围应在-~+之间;(6) 机组应具备通过中央监控系统进行有功功率在线调节的能力;中央监控系统应具备风电场有功功率在线调节能力;(7) 机组应满足项目所在地电网提出技术要求整机的可靠性要求(1) 机组主要部件设计寿命应大于或等于XX年; (2) 单台机组年可利用率应大于等于90%; (3) 整场机组年平均可以利用率应大于等于95% 机组动特性要求(1) 机组在所有设计运行工况下和给定使用寿命期内,不发生任何机械及气体动弹性不稳定现象,也不产生有害或过度的振动;(2) 机组在正常运行范围内塔架振动量不应超过20mm/s 噪声要求机组在输出功率为1/3额定功率时排放的噪声应小于或等于dB(A);在对噪声有要求和限制的区域,机组综合排放的噪声应符合该区域所执行的相关标准的规定可维护性与可维修性要求在机组要维护的部位应留有调整和维护的空间,以便于维护;机组及零部件在质量合格的前提下应具有维修、调整和修复性能;14塔架高度超过80m的机组应为维护人员配备安全的提升设备外观防护要求机组及部件所有外露部分应涂漆或镀层,涂镀层应表面光滑、牢固和色泽一致;用在风沙低温区或近海盐雾区的机组,其涂镀层应考虑风沙或盐雾的影响安全要求(1) 机组的安全防护应符合的要求;(2) 机组为了防雷应有良好的导电通路,塔架需有可靠接地装置,接地电阻应小于4Ω;(3) 电力线路、电气设备、控制柜外壳及次级回路之间的绝缘电阻应大于1MΩ;(4) 在电网停电紧急停机时,所有刹车装置应自动按程序投入,且机组停机时的所有状态参数应能记录保存;(5) 机组应配备必要的消防设备、应急设备和安全标识功率输出(1) 在正常工作状态下,机组功率输出理论值的偏差不应超过5%;(2) 当风速大于额定风速时,持续10功率输出应不超过额定值的%瞬间功率输出应不超过额定值的%通讯要求(1) 投标机型就地控制及中央监控系统通迅协议对外完全开放,即可实现全部信息、数据及指令的上传与下传功能(2)中央监控系统应具备标准对外通讯接口,并满足15-25通讯规范和标准数据接口规范风电机组的低温型和常温型选择低温和常温型机组主要区别在设备的材质上低温机型适用范围为-40℃~45℃,常温机型适用范围-25℃~45℃若风电场最近二十年的年最低温度低于-25℃时,应选择低温机型,否则应选择常温机型机型的选择根据风场内轮毂高度的安全等级的风况类别选择风力发电机组,通过风能资源分析结果,得出风电场场区内轮毂高度的安全等级的风况类别根据轮毂高度的安全等级的风况类别选择适用此风况的风力发电机组类型风况的安全等级类别见下表所示:表风况安全等级类别表风况类型 A (-) B (-) C (-)Ⅰ 50ⅡⅢS注:S级特殊情况的类别由设计者确定;是轮毂高度处10分钟平均XX年一遇最大风速;为风速为15m/s时的平均湍流强度风电机组的容量选择,根据风电场内的建设条件、场区的建设面积、设备运输条件,选择单机容量在一定范围内的风电机组在筛选出的风力发电机组范围中,根据代表年风资源数据、风场地形图、当地情况下机组的功率曲线及推力系数、不同高度的年平均风速、塔筒重量、风电机组基础造价、道路及安装难16易度等方面,通过理论发电量及财务初步分析,选择度电成本较低、运行维护成本较低的风电机组作为风电场的可选机型风电场年发电量估算风力发电场理论年发电量估算方法主要采用计算机模型估算法利用软件等风资源计算软件,估算风力发电场中各台风力发电机组的理论年发电量对于复杂地形的风资源评估,推荐采用非线性风资源分析软件上网年发电量估算在理论年发电量估算基础上进行以下修正:(1) 空气密度修正相同的风速条件下,空气密度不同则风力发电机组输出不一样,生产厂家应根据当地空气密度调整功率曲线;倘厂家无法提供时,可根据风功率密度与空气密度成正比的特点将空气密度对应下的功率估算曲线估算结果乘以空气密度修正系数其中,空气密度修正系数计算公式为:空气密度修正系数=平均空气密度/标准空气密度;(2) 尾流修正由计算软件自行生成,一般尾流影响折减系数约为5%;(3) 控制与湍流折减一般控制与湍流强度系数取5%左右; (4) 叶片污染折减一般取3%左右; (5) 风力发电机组可利用率一般取95%; (6) 厂用电、线损能量损耗一般取3~5%;173(7) 周边风电场对发电量的影响一般由计算软件根据实际情况进行折减;(8) 气候影响停机根据风力发电场所在地实际情况进行折减电气风电场主接线设计方案根据风电机组单机容量和出口电压等级确定,一般选用一机一变,经过技术经济比较选定若干台风电机组成一组,根据风电场装机容量确定组数,再根据组数确定风电场专用变电站高压进线柜的数量,并根据风电场规划装机容量预留扩建的余地在风电场接入电力系统设计完成并通过审查和风电场主接线设计完成后,才能考虑风电厂集电线路、升压变电设备及通信和控制设备的订货集电线路一般采用架空线路形式,当风场环境和景观有特殊要求时可采用电缆变电站一般采用敞开式设备,场地狭窄或沿海等特殊地区为防止盐雾腐蚀可采用,需对运行维护等方面费用进行技术经济比较后确定风电场接入系统设计的内容和深度按照国家电网公司《国家电网公司风电场接入电网技术规定》和《国家电网公司风电场接入系统设计内容深度规定》执行风电场接入系统设计由业主方单独委托有相应资质设计18院完成接入系统设计应根据风电场所在地的电力系统规划、地区风电场规划、风电场近几年建设计划以及工程布置等具体条件,确定风电场与电力系统连接的方式、输出电压等级、出线回路数、输出容量以及配套输变电工程等风电场接入电力系统设计应包括电气一次、电气二次以及通信和远动接入电力系统的具体要求土建工程风电机组地基基础设计应贯彻国家技术经济政策,坚持因地制宜、保护环境和节约资源的原则,充分考虑结构的受力特点,做到安全适用、经济合理、技术先进根据风电机组单机容量、轮毂高度和地基复杂程度,地基基础分为1、2、3级三个级别,设计时根据具体情况按《风电机组地基基础设计规定》采用风电机组基础型式主要有扩展基础、桩基础和岩石锚杆基础,具体应根据建设场地地基条件和风电机组上部结构对基础的要求确定必要时需进行试算或技术经济比较当地基土为软弱土层或高压缩性土层时,宜优先采用桩基础沿海滩涂地区风电机基础型式选择应综合吊装平台布置要求确定抗震设防烈度为8度及以上,或参考风速超过50m/s的风电场,其地基基础设计应进行专门研究变电站设计19变电站总布置须综合考虑电气输电线路布设、对外交通、现场地形地质情况等多方面因素在变电站总体布置时,除考虑主要生产部分的主体功能外,还应结合风电场的建设规模、人员配置、管理模式、办公、生活等辅助功能,统筹安排变电站设计时应按风电场规划容量一次设计,分期建设辅助工程及配套设施应一次建设完成变电站内一般设生产综合楼和生产辅助楼,也可以两者合并变电站生产综合楼建筑物及主要承重构件的耐火等级应在二级以上,建筑物结构应根据当地条件选择砖混结构或框架结构建筑物布置应考虑给排水及污水处理要求环境保护和水土保持一般规定风电场的场址选择,应符合国家环境保护、水土保持和生态环境保护的有关法律法规的要求风电场的环境影响评价、环境保护工程设计必须贯彻《环境影响评价法》等国家颁布的有关环境保护的法令、条例、标准和规定在项目预可研阶段应进行环境影响简要分析;在可行性研究阶段应根据经审批的环境影响报告书的要求,在工程的可行性研究报告中落实有关环境保护的措施;在施工图设计阶段应提出防治污染的工程措施图纸和设计文件可行性研究设计中经审定的环境保护措施,如需变更,必须征得原主审部门的同意20风电场设计中应对废水、噪声、电磁辐射等污染因子采取必要的防治措施,减少其对周围环境的影响,变电站站区及周边地区应进行适当绿化,恢复和改善变电站周围地区的生命环境电磁辐射污染防治风电场选址时注意避开微波传输的路径变电站及进出线的电磁辐射对环境影响应符合GB、GB和GB等的规定,以及现行的HJ/T24要求在变电站的设计中应选用电磁辐射水平低的设备设备及配件的加工应精良,外形和尺寸合理,避免出现高电位梯度点变电站进出线方向应选择避开居民密集区,主变压器及高压配电装置宜布置在远离居民侧变电站附近高压危险区域设置相应警告噪声预防衡量风力发电机组的噪声水平有两个指标:一个是声源的声强水平,另一个是接受声音处的声压水平声强水平描述声源的强度,声压水平则描述噪声传送到任何一点的情况现代大型风力发电机组制造商提供的典型声强水平值的范围在95dB(A)到dB(A)声强水平随风速变化,所以与风力发电机组的运行状态有关大风吹过灌木和树林时产生的噪声会掩盖了风力发电机组的噪声,对于噪声评估来说低风速是关键,厂家通常提供的是8m/s风速时的声强水平距离风电场m处声压水平的典型值是35-45dB(A)风电场噪声首先应从声源上进行控制,要求设备制造21部门提供符合国家规定噪声标准的设备对于声源上无法根治的生产噪声应采取有效的噪声控制措施。
风电项目初步设计编制规定
附件6风电项目初步设计编制规定(试行版)(光伏项目参照执行)总则为规风电项目设计管理工作,强化项目设计的规、标准管理,保障项目质量、安全、进度和投资四大管控目标的实现,明确重工海为()新能源(以下简称公司)风力发电工程的建设标准,统一公司所属风电项目初步设计文件的编制原则及容深度,依据国家、行业和相关法律及规定,特制定本规定。
公司风力发电项目应按照本规定的要求组织开展初步设计工作,初步设计的容、深度应符合本规定要求,初步设计报告由集团公司批准。
一、适用围1、本规定适用于公司及其全资子公司管理的风电场项目。
2、本规定适用于所有陆上并网型风电场工程设计。
3、本规定适用于新建和扩建的风电场工程设计。
二、规性引用标准及相关文件下列文件中的条款通过本规定的引用,而成为本规定的条款。
最新版本适用于本规定。
《风力发电场设计技术规》(DL/T5383-2007) ;《35kV~110kV变电所设计规》(GB50059-1992);(DL/T 5218-2005);《220kV~500kV变电所设计技术规程》《66kV及以下架空电力线路设计规》(GB50061-2010);《110kV~750kV架空输电线路设计规》(GB50545-2010);《变电站总布置设计技术规程》(DL/T 5056-2007);《国家电网公司输变电工程初步设计容深度规定第2部分:变电站》(Q/GDW 166.2-2007);《电力工程电缆设计规》(GB50217-2007);《高压输变电设备的绝缘配合》(GB311.1-1997);《火力发电厂与变电站设计防火规》(GB50229-2006);《岩土工程勘察规》(GB50021-2001) ;《风电场场址工程地质勘察技术规定》(发改能源〔2003〕1403号);《风电机组地基基础设计规定(试行)》(FD003-2007);《厂矿道路设计规》(GBJ22-87);电监会《关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知》(办安全〔2011〕26号);电监会《关于风电机组大规模脱网事故中机组低电压脱网情况和无功补偿装置动作情况的通报》(办安全〔2011〕48号);《国家能源局关于加强风电场并网运行管理的通知》(国能新能〔2011〕182号);《国家能源局关于应发风电开发建设管理暂行办法的通知》(国能新能〔2011〕285号);三、设计依据及要求1、初步设计文件应认真执行国家的法律、法规及相关标准,落实集团公司有关风电工程设计管理规定的相关要求,符合安全可靠、技术先进和经济合理的要求。
风力发电的前期准备工作参考
风力发电的前期准备工作参考风力发电的前期准备工作参考风力发电:浅谈风电项目前期工作中国电力物资门户2022年4月20日风力发电是一种主要的风能利用形式,风力发电相对于太阳能,生物质、潮汐能等可再生能源技术更为成熟、成本更低、对环境破坏更小。
我国自一九八九年建成首个风电场起,截止到2022年底,风电装机容量已达1221万kW,其中2022年新增风电装机容量630万kW,2022年新增风电装机容量1380万kW。
20多年以来,我国风力发电技术不断取得突破,规模经济性日益明显。
资料显示,我国风能资源丰富,开发潜力巨大,经初步估算,我国可用于风力发电的风场总装机客量超lO亿kW。
约相当干50座三峡电站的装机容量。
按2022年国家发改委修订的我国风电发展规划目标,2022年将达到3000万kW。
风电项目前期工作主要从投资机会研究至项目核准前所有工作。
具体包含投资机会研究、风电场选址、与地方政府签订开发协议、风能资源测量及评估、预可行性研究及评审、路条申请、可行性研究及评审、项目申请报告及所需支持性文件取得和项目核准等工作内容。
根据《中华人民共和国政府核准的投资项目目录》规定,总装机容量在5万kW及以上的风电项目由国务院投资主管部门核准,其余风电项目由地方政府投资主管部门核准。
为了绕开国家发改部而直接由省级发改部门核准风电项目,尽快争取风电项目核准和降低前期工作经费开支,一般来说,装机容量大于5万kW的风电项目可以分期进行,使每期装机容量小于5万kW,如此一来项目核准就不需要上升至国家发改委层面,直接在省级发改部门办理即可。
其实,作为业主来讲分期开发也是防范和化解项目风险的好办法。
首先通过投入一期资金尝试,待一期投产发电后再进行项目评估,如果各项评估指标均较好和开发预期较好的话,再陆续开发后期风电资源。
这样既可防范和化解项目风险,又能科学安排人力、资金,在开发过程中积累经验,争取做到一期比一期效果好。
经过学习总结并借鉴其他项目成功的经验和失败的教训,我认为装机容量小于5万kW的风力发电项目开发流程应遵循以下流程,这些环节不可随意压缩和删减,更不宜颠倒次序。
风电项目前期工作管理办法
****风电项目前期工作管理办法第一章总则第一条为加强风电工程前期工作管理,提高风电项目前期工作质量,促进公司健康有序发展,根据《中华人民共和国行政许可法》、《中华人民共和国可再生能源法(修正案)》、《企业投资项目核准暂行办法》等国家有关法律法规、集团公司《****集团风电项目前期工作管理办法》及********公司前期工作有关规定,制定本办法。
第二条风电前期工作应坚持价值思维和效益导向,强化前期工作的总体策划和过程控制,重视前期设计优化和费用控制,为打造精品工程奠定良好的基础。
第三条本办法所称风电项目是指公司开发的新建和扩建风电项目。
前期工作管理主要包括风电项目的规划、测风、预可行性研究、可行性研究和项目申请报告阶段的过程控制。
第二章前期工作基本原则第四条风电项目开发应符合国家的能源战略和产业发展政策以及集团公司、********公司的发展战略和发展规划。
第五条风电项目开发要纳入省级地方政府的电力规划和集团公司的电源发展规划,对于未列入规划的项目原则上不予以立项。
风电项目凡是不符合战略的项目一律不得纳入发展规划;凡是没有列入发展规划的项目,一律不得开展前期工作;凡是未批复开展前期工作项目一律不得走入核准程序;凡是未列入核准计划的项目一律不得列入投资计划。
第六条风电开发要以效益为中心,提倡规模化开发和分散式开发相结合的开发方式。
对于风资源丰富,适宜大规模开发的地区,要注重发挥项目的规模效益,项目开发的总容量原则上要大于10万千瓦;对于分散式开发,要注重项目开发的质量,确保项目具有经济效益。
第七条风电设备的选型要优先选用国产设备,各风电项目所选机型应适合本风电场的实际情况,原则上一个风场(5万千瓦以内)只选用一种风机。
所选用的设备应具备有功无功调节和低电压穿越的功能,开发的风电场应及时配套和完善风电场的风功率预测系统。
第八条在风电项目开发的前期工作中,应高度重视电网接入和市场消纳问题的研究,项目建设计划应与送出建设计划相同步,对于送出不落实的项目,原则上不予立项。
风电项目初步设计编制规定
附件6风电项目初步设计编制规定(试行版)(光伏项目参照执行)总则为规范风电项目设计管理工作,强化项目设计的规范、标准管理,保障项目质量、安全、进度和投资四大管控目标的实现,明确中船重工海为(新疆)新能源有限公司(以下简称公司)风力发电工程的建设标准,统一公司所属风电项目初步设计文件的编制原则及内容深度,依据国家、行业和相关法律及规定,特制定本规定。
公司风力发电项目应按照本规定的要求组织开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
一、适用范围1、本规定适用于公司及其全资子公司管理的风电场项目。
2、本规定适用于所有陆上并网型风电场工程设计。
3、本规定适用于新建和扩建的风电场工程设计。
二、规范性引用标准及相关文件下列文件中的条款通过本规定的引用,而成为本规定的条款。
最新版本适用于本规定。
《风力发电场设计技术规范》(DL/T5383-2007) ;《35kV〜110kV变电所设计规范》(GB50059-1992);《220kV〜500kV变电所设计技术规程》(DL/T 5218-2005);《66kV及以下架空电力线路设计规范》(GB50061 -2010);《110kV 〜750kV 架空输电线路设计规范》( GB50545-2010);《变电站总布置设计技术规程》(DL/T 5056-2007) ;《国家电网公司输变电工程初步设计内容深度规定第2 部分:变电站》 (Q/GDW 166.2-2007 ) ;《电力工程电缆设计规范》 (GB50217-2007) ;《高压输变电设备的绝缘配合》(GB311.1-1997) ;《火力发电厂与变电站设计防火规范》( GB50229-2006) ;《岩土工程勘察规范》 (GB50021-2001) ;《风电场场址工程地质勘察技术规定》(发改能源〔2003〕1403 号) ;《风电机组地基基础设计规定(试行) 》( FD003-2007);《厂矿道路设计规范》 ( GBJ22-87) ;电监会《关于切实加强风电场安全监督管理遏制大规模风电机组脱网事故的通知》 (办安全〔2011〕26 号) ;电监会《关于风电机组大规模脱网事故中机组低电压脱网情况和无功补偿装置动作情况的通报》(办安全〔2011 〕48 号) ;《国家能源局关于加强风电场并网运行管理的通知》(国能新能〔2011〕182 号);《国家能源局关于应发风电开发建设管理暂行办法的通知》(国能新能〔2011〕285 号);三、设计依据及要求1 、初步设计文件应认真执行国家的法律、法规及相关标准,落实集团公司有关风电工程设计管理规定的相关要求,符合安全可靠、技术先进和经济合理的要求。
一、风电前期开发工作流程之欧阳文创编
国电电力发展股份有限公司风电项目开发前期工作流程第一章总则第一条为进一步规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念风电场宏观选址是在认真研究国家和地区风电发展规划的基础上,详细调查地区风能资源分布情况,广泛收集区域风电场运行数据,通过对若干场址的风能资源、电网接入和其它建设条件的分析和比较,确定风电场的建设地点、开发价值、开发策略和开发步骤的过程,是保证公司风电产业又好又快发展的关键。
风电场宏观选址主要指导文件:《风电场场址选择技术规定》。
(二)影响风电场宏观选址的主要因素风电场宏观选址,要结合以下因素对候选风电场进行综合评估,并拟定场址:风能资源及相关气候条件、地形和交通运输条件、土地征用与土地利用规划、工程地质、接入系统、环境保护以及影响风电场建设的其他因素。
(三)风电场宏观选址的基本原则1、风能资源丰富、风能质量好拟选场址年平均风速一般应大于6m/s,风功率密度一般应大于200W/m2;盛行风向稳定;风速的日变化和季节变化较小;风切变较小;湍流强度较小;无破坏性风速。
由于各地区风电上网电价不同、风电场建设条件与海拔高度差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
陆上风电工程初步设计内容及深度规定
陆上风电工程初步设计内容及深度规定陆上风电工程初步设计是指在确定风电场选址后,根据风能资源评估和风机选择等基本参数,进行风电场的初步设计。
下面是陆上风电工程初步设计的内容及深度规定:1. 风能资源评估:根据风能资源测量和分析数据,确定风电场的风能资源情况,包括年平均风速、风向分布等。
2. 风机选择:根据风能资源评估结果,选择适合的风机类型和规格,包括风机的额定功率、轮毂高度、叶片长度等。
3. 风电场布局设计:根据选址条件和风机选择结果,确定风电场的布局方案,包括风机的布设位置、间距、排列方式等。
4. 基础设施设计:设计风电场的基础设施,包括道路、输电线路、变电站等。
5. 输电系统设计:确定风电场的输电系统,包括输电线路的线路类型、线径、线路走向等。
6. 建设成本估算:根据初步设计方案,估算风电场的建设成本,包括土地购置费、设备费用、基础设施建设费用等。
7. 经济评价:进行风电场的经济评价,包括投资回收期、内部收益率等指标的计算。
8. 环境影响评价:评估风电场对环境的影响,包括噪音、视觉、野生动植物等方面的评估。
9. 安全评价:评估风电场的安全性,包括风机的抗风能力、防雷能力等。
10. 其他相关设计:根据具体情况,可能还需要进行其他相关设计,如土地利用规划、水土保持措施等。
深度规定:陆上风电工程初步设计的深度可以根据具体项目的要求和规模进行调整,一般包括详细的风能资源评估、风机选择和布局设计,以及基础设施设计和输电系统设计。
对于大型风电场项目,还需要进行更详细的建设成本估算、经济评价、环境影响评价和安全评价等。
同时,初步设计阶段还需要与相关部门进行沟通和协调,确保设计方案的可行性和合规性。
风电工程初步设计深度内容规定
附件1:中国华电集团公司风力发电工程初步设计内容深度规定(试行版)中国华电集团公司2010年12月北京第一章总则第一条为规范中国华电集团公司(以下简称集团公司)风电项目设计管理工作,强化项目设计的规范、标准、高效管理,保障项目安全、质量、进度和投资四大控制目标的实现,落实《中国华电集团公司风电项目设计管理程序(试行)》的有关要求,明确集团公司风力发电工程的建设标准,统一集团公司所属风电工程初步设计文件的编制原则及内容,依据国家和有关部门相关法律及规定,特制定本规定。
第二条集团公司风电项目设计统一增加初步设计阶段。
建设单位应按照本“规定”的要求开展初步设计工作,初步设计的内容、深度应符合本规定要求,初步设计报告由集团公司批准。
第二章适用范围第三条风力发电工程初步设计内容深度规定(以下简称“规定”)适用于中国华电集团公司及其全资、控股公司所属或管理的国内陆上风电场工程,在国外投资建设的风电工程可参照执行。
第四条本“规定”适用于单机容量850KW及以上、装机容量为50MW级及以上的并网型风电场工程设计,其他规模和离网型风电场工程可参照执行。
第五条本“规定”适用于新建和扩建的风电场工程设计,改建工程的设计可参照执行。
第三章规范性引用标准下列文件中的条款通过本“规定”的引用,而成为本“规定”的条款。
最新版本适用于本标准。
《风力发电场设计技术规范》(DL/T5383-2007)《火力发电厂与变电站设计防火规范》(GB50229-2006)《35-110kV变电所设计规范》(GB50059-1992)《电力工程电缆设计规范》(GB50217-2007)《高压输变电设备的绝缘配合》(GB311.1-1997)《风电场场址工程地质勘察技术规定》(发改能源[2003]1403号);《厂矿道路设计规范》(GBJ22-87)《风电机组地基基础设计规定(试行)》(FD003-2007)《变电站总布置设计技术规程》(DL/T 5056-2007)《220kV~500kV变电所设计技术规程》(DL/T 5218-2005)《国家电网公司输变电工程初步设计内容深度规定第2部分:变电站》(Q/GDW 166.2-2007)第四章设计依据及要求第六条初步设计文件应遵守国家及其有关部门颁发的设计文件编制和审批办法的规定,符合安全可靠、技术先进和经济合理的要求。
集团风电初步设计有关规定及初步设计审查等有关工作
集团风电初步设计有关规定及初步设计审查等有关工作一、前言随着电力行业的快速发展,风电成为了新能源领域中发展最迅速的行业之一。
为了满足能源的需求,同时减少对环境的影响,各大企业纷纷涉足风电领域。
集团风电初步设计就是风电项目的一个重要组成部分。
本文旨在探讨集团风电初步设计有关规定以及初步设计审查等有关工作。
二、集团风电初步设计规定1.《风电项目评估管理办法》《风电项目评估管理办法》是风电项目实施过程中的重要参考文件。
该文件主要对风电项目的立项、可行性研究、初步设计及环评等方面进行了规定。
其中,对风电项目的初步设计提出了具体的要求。
风电项目初步设计的内容主要包括:选址方案、风机机型选择、总体布局、并网方式、设备参数、施工组织设计等。
2.《风电场施工质量评定标准》《风电场施工质量评定标准》是在风电项目建设中必须遵守的规定之一。
该文件主要对风电场施工过程中的质量管理进行了规定,其中包括初步设计阶段。
在初步设计阶段,应根据不同的风资源条件、地貌、社会经济环境等因素进行充分的科学论证和测算,并合理规划建设方案。
三、集团风电初步设计审查流程集团风电项目初步设计审查是风电建设过程中的重要环节,它能够评估风电项目的可行性和经济性。
初步设计审查的主要内容包括选址方案、机型选择、风电场结构布局、各主要技术指标等。
下面是集团风电初步设计审查流程的简要介绍:1.初步设计编制首先,风电项目初步设计应按照相关规定编制项目申报文件。
编制的内容包括项目建议书、项目可行性研究报告、初步设计、环境影响评价、地质调查报告等材料。
2.审核初步设计风电项目建设单位将初步设计文件提交给政府相关部门进行审查。
审查部门应对初步设计文件进行细致的审核,包括选址是否符合要求,机型选择是否科学合理,工程设计是否符合国家标准等。
3.反馈修改意见如果初步设计文件存在问题,政府相关部门会向申请单位反馈问题,并要求修改。
申请单位应针对问题进行修正,并对修正内容进行说明。
集团风电初步设计有关规定及初步设计审查等有关工作2
集电线路,据了解华能的风电项目集电线路基本都采用 架空线路,而我们的风电场有相当多的工程采用电缆。一般 5万容量的风电场,电缆线路比架空线路造价高1000万元左 右.某些项目不按要求进行技术经济比选。
24
六、存在的问题
(五)电容电流计算及主变压器容量
• 大部分工程不计算电容电流,中性点接地随意提出接地 方式,存在很大事故隐患。 • 某工程主变压器容量4.95万风电场选择6万KVA,要求降 低到5万KVA时,往往以电网公司要求为当箭牌,不予修 改,增加了工程造价。
集团公司风电项目初步设计规 定及初步设计审查等有关工作
二○一一年八月
华电工程设计院
1
一、总则
中国华电集团公司为规范风电项目设计管理工作,强化项 目设计的规范、标准、高效管理,保障项目安全、质量、进 度和投资四大控制目标的实现,落实《中国华电集团公司风 电项目设计管理程序(试行)》的有关要求,明确集团公司 风力发电工程的建设标准,统一集团公司所属风电工程初步 设计文件的编制原则及内容深度,依据国家和有关部门相关 法律及规定,集团公司工程 管理部组织编制了《风力发电工 程初步设计内容深度规定(试行版)》(以下简称“规 定”),并已于2011年3月颁布执行。
备收口条件。
29
七、结束语
集团“规定”于3月份正式颁布,一些项目还未按照华电 集团《 风力发电工程初步设计内容深度规定》的要求编写, 而是按各设计院的习惯编写;报告编写的内容深度参差不齐, 有的设计单位编写的内容深度与可研接近,初步设计内容深 度不够。例如:某项目存在的问题比较突出,该项目尚未开 展微观选址、接入系统设计、工程地质勘测等工作,也没有 获得土地部门的用地许可、环评报告表的批复意见、水土保 持报告的批复意见等支持性文件.在不具备条件的情况下开 展了初步设计工作。有的项目太过于追求项目进度,而忽略 工程设计要求,使项目的进度适得其反,应吸取这方面的教 训。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
19
五、初设技术审查要求 (二)审查要点
11、 工程地质完成情况,特别对地质复杂的厂址,如喀斯 特地貌、沼泽、滩涂厂址。 12、临时道路和检修道路,按风电场占地情况分析,道路 占风电场用地70%~80%,优化道路设计是减少用地的主 要措施。 13、风电场的安全性:厂址不受洪水淹没、不受山洪冲 击; 消防满足规范要求;风机的生存风速小于风场的最大风速。
集电线路,据了解华能的风电项目集电线路基本都采用 架空线路,而我们的风电场有相当多的工程采用电缆。一般 5万容量的风电场,电缆线路比架空线路造价高1000万元左 右.某些项目不按要求进行技术经济比选。
24
六、存在的问题
(五)电容电流计算及主变压器容量
• 大部分工程不计算电容电流,中性点接地随意提出接地 方式,存在很大事故隐患。 • 某工程主变压器容量4.95万风电场选择6万KVA,要求降 低到5万KVA时,往往以电网公司要求为当箭牌,不予修 改,增加了工程造价。
四、 主要设备材料清册
• • • • • • •
5系统通信部分 6采暖通风部分 7水工部分 8消防部分 9 集电线路 10土建部分 11电缆及防火汇总表
五、初设技术审查要求 (一)审查技术准备
承担风电场设计的设计单位是工程总体设计院,负责对外 部协作项目设计单位的配合协调,负责总说明汇总、概算汇 总及风电场总平面布置等相关内容,对风电场工程建设项目 的合理性和整体性负有责任。 送审的初步设计文件应包括说明书及图纸、专题报告及 计算书、主要设备材料清册和概算书等部分内容。设计文件 内容应完整、齐全,勘测报告及外委项目的全部文件也应一 同上报。
13
五、初设技术审查要求 (二)审查组织
华电集团公司委托集团技经中心、华电工程设计院组织集团 风电项目评审工作。审查会议由技经中心组织,华电工程设 计院负责技术部分审查,技经中心负责技经部分,参加会议 的单位有:集团公司工程管理部及相关部门领导、项目所属 集团二级公司和区域分公司、项目公司、设计单位等。会议 形成会议纪要(或审查意见)报集团公司审批后按规定发送。
4、风能资源 风能参数的合理性、微观选址的合理性;风机的安全性; 使用软件的正确性。风电场年发电量计算及年利用小时和 运行小时的计算。与可研阶段比较其发电量和年利用小时 的变化对比,当发电量降低较大时,项目公司要向规划发 展部汇报。 5、风电机组技术参数 合同或招标确定的风机的详细参数及供货范围,风机的生 存风速是否适应风电场的最大风速,风机的安全性能;
4
一、总则 (三)初设开展技术条件
1、可行性研究报告及其批准文件(包括审查会议纪要) 2、风电场接入系统设计的批准意见; 3、招标后确定的风机有关资料; 4、初步设计阶段的工程地质勘察报告和1:2000(或1:1000) 地形测量图。 5、环境影响报告书及批复意见、水土保持及其他文件(如土 地、规划部门、文物等文件) 批复意见 。
27
六、存在的问题
(八)
土石方平衡问题
已审查的大部分项目都没有1:2000地形图,因此道路、
施工平台、升压站的土石方量不准确,影响概算的准确
性。如某项目由四个设计院设计,没有确定总体设计院, 土石方工程没有汇总,不能总体平衡。
28
六、存在的问题
(九)
审查问题的跟踪及收口
对审查会议纪要中提出的需要补充完善的工作,纪要中 明确完善的时间并跟踪审查提交的补充文件或专题报告, 针对问题比较多的开收口会议。 已审查的18个项目,只有9个项目进行了收口。主要原 因是项目未能尽快落实审查会议纪要要求,及时提交收 口文件,或是项目因接入系统、核准等未落实,尚不具
(三) 地勘深度问题
工程地质地勘深度,大部分项目都没有满足本阶段的地勘 深度要求;尤其对于特殊地质岩溶地区需做到大部分机位有 钻孔,通过微观选址设计,对存在的喀斯特可通过合理选择 风机位置进行避让。某工程存在勘查深度不够,造成的主要 影响是地基处理及基础工程量不准确;概算费用计列不准确; 发电量计算可能造成偏差;并存在风机基础安全隐患等问题。
集团公司风电项目初步设计规 定及初步设计审查等有关工作
二○一一年八月
华电工程设计院
1
一、总则
中国华电集团公司为规范风电项目设计管理工作,强化项 目设计的规范、标准、高效管理,保障项目安全、质量、进 度和投资四大控制目标的实现,落实《中国华电集团公司风 电项目设计管理程序(试行)》的有关要求,明确集团公司 风力发电工程的建设标准,统一集团公司所属风电工程初步 设计文件的编制原则及内容深度,依据国家和有关部门相关 法律及规定,集团公司工程 管理部组织编制了《风力发电工 程初步设计内容深度规定(试行版)》(以下简称“规 定”),并已于2011年3月颁布执行。
23
六、存在的问题
(四) 升压站及集电线路
升压站的型式问题,按规范选用全封闭组合电气GIS的外 部条件:滨海厂址或环境温度低于-40 度时,可采用GIS; 有的项目不属于这个范畴的厂址也设计成GIS,当审查要求 与敞开电气比较时,也是以设备已订货或已开工建设为理由, 没有办法修改,增加了工程造价。
二、初步设计总说明书
• • • • • • • • • • •
8消防 9 风电场内集电系统 10 环境保护、劳动安全及工业卫生 11水土保持 12 施工组织设计 13节能减排的技术应用 14 人员定额 15 信息管理系统(PMIS) 16 附件 17附图 18 专题报告
三、升压站及综合控制楼
• • • • • • • • •
17
五、初设技术审查要求
(二)审查要点
6、风电机组的布置 应论述机组布置原则和方法,使用的软件,根据风资源的 有关数据和确定的风机参数及现场踏勘情况,对风电场进 行优化布置。 7、风力发电机低电压穿越能力 风力发电机低电压穿越能力必需符合电网公司的要求, 风机必需具备低电压穿越性能的认证报告。
18
5
一、总则 (四)初设基本要求
1、满足政府有关部门对初步设计专项审查的要求; 2、满足主要辅助设备的采购要求; 3、满足业主控制建设投资的要求; 4、满足业主进行施工准备的要求;
5、应确定风电场风机布置方案、集电系统、升压站系统的 功 能及控制方式、建(构)筑物等设计方案以及主要经济和 性能指标,提出主要设备材料清单和概算。
20
六、存在的问题
(一)
接入系统问题
目前工程普遍存在的问题是接入系统报告没有获得国家 电网公司(超过50MW需要国家发改委核准的项目)或 地方省(自治区)电网公司批准,有的工程甚至没有开展 接入系统报告编制,就做了初步设计,因此接入系统部分 设计(特别是二次系统和无功补偿系统都是假设)的投资概 算变成投资估算。
21
六、存在的问题
(二)
地形图问题
初步设计阶段应使用1:2000地形图。但大多项目微观选 址和道路设计按1:10000地形图进行设计,尤其是山区风 电场微观选址精确度不够,计算的发电量不准确;道路设 计及升压站的设计达不到深度要求,计算的土石方工程量 不准确,影响项目经济评价及投资的准确性。
22
六、存在的问题
15
五、初设技术审查要求 (二)审查要点
2、 风电场的总体规划 风电场总体规划容量,地块构成、升压站规划、分期 建设的划分,厂址与城市总体规划、乡镇体系规划以 及邻近工业企业和村庄的关系; 3、接入系统 接入系统的电压等级,接入对端变电所的情况,出线回路 数量及出线截面等;
16
五、初设技术审查要求 (二)审查要点
14
五、初设技术审查要求
(二)审查要点
1、取得支持性文件(如核准文件或省级发改委的路条、 电网公司同意并网的文件和接入系统批准的文件、项目 获得集团立项的文件等);执行国家的法律、法规及相关 标准;华电集团有关工程管理规定以及风电管理规定; 项目可行性研究报告的审查意见的落实情况。 初步设计 文件内容深度应满足华电集团《 风力发电工程初步设计 内容深度规定》的要求。
二、初步设计总说明书
• • • • • • •
在第一卷初步设计总说明书中涉及到第二卷的内容时见第 二卷,即保证了总说明书涵盖内容的完整性,又不重复论 述。 也便于审查需求。 第一卷供18项内容,主要包括: 1 概述 2 电力系统 3 工程地质 4. 场址条件及总平面规划布置 5.微观选址 6 风电场部分 7 升压站部分(见第二卷)
25
六、存在的问题 (六) 发电量的准确性问题
• 某工程发电量比可研阶段年利用小时减少371h,降低18%, 属于这类工程的,审查意见明确要求要向集团公司规划发展 部作专题汇报。有的属于收购的风电场址,测风资料不满足 规程规定,仅有24米高的测风塔数据。有的工程在1/10000 地形图上进行微观选址,发电量的准确性受到很大影响。使 用软件也存在问题,山区地形比较复杂,应使用适合山区的 软件,可工程中却使用适于平原地区的软件,致使计算的发 电量不准确。
6
一、总则
(五)初设文件
按照华电集团公司的风电管理要求,结合国内风电设计有关 规程、规范和近年来不同区域电网公司对风力发电工程初步 设计阶段升压站等相关内容的审查需要,初步设计由四卷文 件构成: 第一卷 初步设计总说明书; 第二卷 升压站及综合控制楼; 第三卷 主要设备材料清册;
第四卷 概算书。
7
3
一、总则 (二)设计依据
1、政府主管部门对项目批准或核准的文件以及审定的可行性 研究报告、电网公司同意并网(接入系统报告批准的文件)是初 步设计文件编制的主要依据。 2、设计单位必须准确掌握设计基础资料。初步设计阶段的设 计基础资料若与可研阶段有变化,导致建设条件以及相应投 资条件发生重大变化的,应重新取得新的资料,并报华电集 团规划发展部审批。
升压站初步设计内容深度规定遵循《国家电网公司输变电 工程初步设计内容深度规定 第2部分变电站》执行,具体 按以下9个方面阐述: 1总的部分 2 电力系统 3 升压站部分 4 站区总布置及交通运输 5土建部分 6采暖及通风部分 7水工部分 8消防部分 9附图
