常见基坑降水施工问题应急措施

合集下载

基坑降水工程常见施工问题及应急措施

基坑降水工程常见施工问题及应急措施

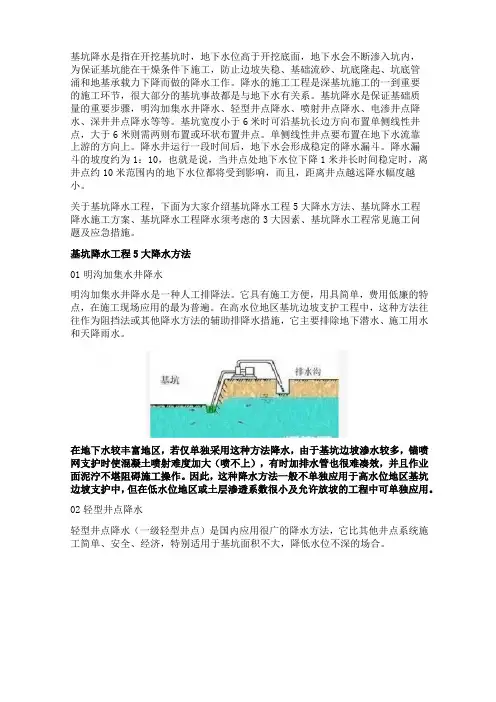

基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止边坡失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。

降水的施工工程是深基坑施工的一到重要的施工环节,很大部分的基坑事故都是与地下水有关系。

基坑降水是保证基础质量的重要步骤,明沟加集水井降水、轻型井点降水、喷射井点降水、电渗井点降水、深井井点降水等等。

基坑宽度小于6米时可沿基坑长边方向布置单侧线性井点,大于6米则需两则布置或环状布置井点。

单侧线性井点要布置在地下水流靠上游的方向上。

降水井运行一段时间后,地下水会形成稳定的降水漏斗。

降水漏斗的坡度约为1:10,也就是说,当井点处地下水位下降1米并长时间稳定时,离井点约10米范围内的地下水位都将受到影响,而且,距离井点越远降水幅度越小。

关于基坑降水工程,下面为大家介绍基坑降水工程5大降水方法、基坑降水工程降水施工方案、基坑降水工程降水须考虑的3大因素、基坑降水工程常见施工问题及应急措施。

基坑降水工程5大降水方法01明沟加集水井降水明沟加集水井降水是一种人工排降法。

它具有施工方便,用具简单,费用低廉的特点,在施工现场应用的最为普遍。

在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,它主要排除地下潜水、施工用水和天降雨水。

在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。

因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。

02轻型井点降水轻型井点降水(一级轻型井点)是国内应用很广的降水方法,它比其他井点系统施工简单、安全、经济,特别适用于基坑面积不大,降低水位不深的场合。

OQ该方法降低水位深度一般在3-6m之间,若要求降水深度大于6m,理论上可以采用多级井点系统,但要求基坑四周外需要足够的空间,以便于放坡或挖槽,这对于场地受限的基坑支护工程一般是不允许的,故常用的是一级轻型井点系统。

基坑防强降水应急预案

基坑防强降水应急预案

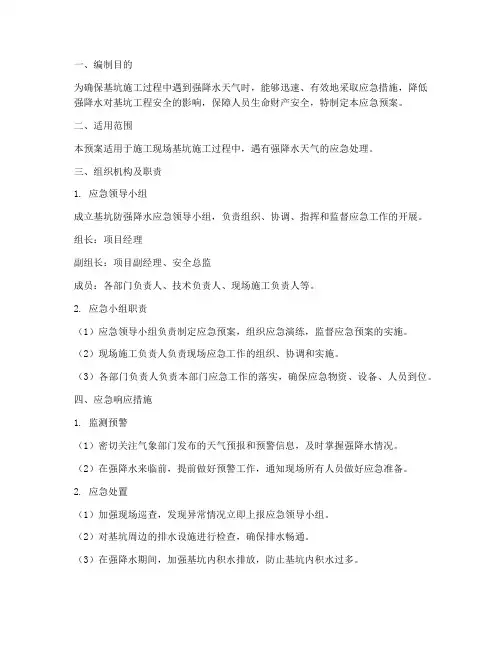

一、编制目的为确保基坑施工过程中遇到强降水天气时,能够迅速、有效地采取应急措施,降低强降水对基坑工程安全的影响,保障人员生命财产安全,特制定本应急预案。

二、适用范围本预案适用于施工现场基坑施工过程中,遇有强降水天气的应急处理。

三、组织机构及职责1. 应急领导小组成立基坑防强降水应急领导小组,负责组织、协调、指挥和监督应急工作的开展。

组长:项目经理副组长:项目副经理、安全总监成员:各部门负责人、技术负责人、现场施工负责人等。

2. 应急小组职责(1)应急领导小组负责制定应急预案,组织应急演练,监督应急预案的实施。

(2)现场施工负责人负责现场应急工作的组织、协调和实施。

(3)各部门负责人负责本部门应急工作的落实,确保应急物资、设备、人员到位。

四、应急响应措施1. 监测预警(1)密切关注气象部门发布的天气预报和预警信息,及时掌握强降水情况。

(2)在强降水来临前,提前做好预警工作,通知现场所有人员做好应急准备。

2. 应急处置(1)加强现场巡查,发现异常情况立即上报应急领导小组。

(2)对基坑周边的排水设施进行检查,确保排水畅通。

(3)在强降水期间,加强基坑内积水排放,防止基坑内积水过多。

(4)如发现基坑周边地面出现沉降、裂缝等异常情况,立即采取措施进行加固处理。

3. 人员疏散(1)在强降水期间,如遇基坑周边出现危险情况,立即组织人员疏散至安全区域。

(2)加强现场警戒,禁止无关人员进入施工现场。

4. 应急物资保障(1)确保应急物资储备充足,如排水泵、沙袋、防护用品等。

(2)加强应急物资的检查和维护,确保应急物资完好可用。

五、应急恢复1. 在强降水结束后,对施工现场进行全面检查,确保无安全隐患。

2. 对受强降水影响的基坑进行加固处理,确保基坑稳定。

3. 对受影响的施工设备进行检查、维修,确保恢复正常施工。

4. 总结本次应急事件,对应急预案进行修订和完善。

六、附则1. 本预案由应急领导小组负责解释。

2. 本预案自发布之日起实施。

基坑开挖及降水应急预案

基坑开挖及降水应急预案

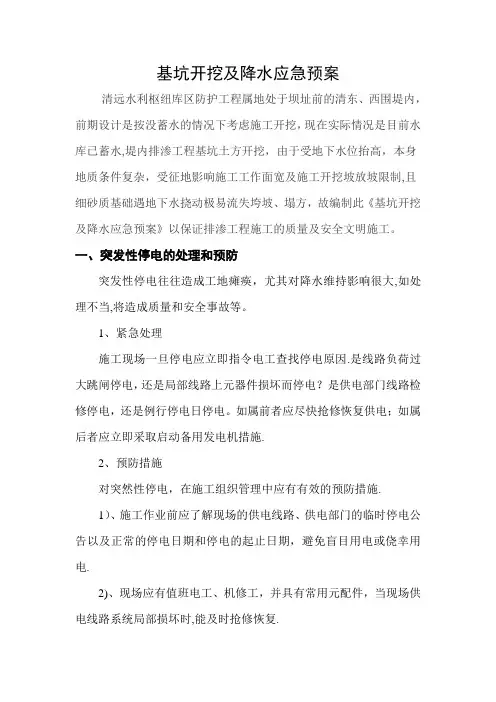

基坑开挖及降水应急预案清远水利枢纽库区防护工程属地处于坝址前的清东、西围堤内,前期设计是按没蓄水的情况下考虑施工开挖,现在实际情况是目前水库已蓄水,堤内排渗工程基坑土方开挖,由于受地下水位抬高,本身地质条件复杂,受征地影响施工工作面宽及施工开挖坡放坡限制,且细砂质基础遇地下水挠动极易流失垮坡、塌方,故编制此《基坑开挖及降水应急预案》以保证排渗工程施工的质量及安全文明施工。

一、突发性停电的处理和预防突发性停电往往造成工地瘫痪,尤其对降水维持影响很大,如处理不当,将造成质量和安全事故等。

1、紧急处理施工现场一旦停电应立即指令电工查找停电原因.是线路负荷过大跳闸停电,还是局部线路上元器件损坏而停电?是供电部门线路检修停电,还是例行停电日停电。

如属前者应尽快抢修恢复供电;如属后者应立即采取启动备用发电机措施.2、预防措施对突然性停电,在施工组织管理中应有有效的预防措施.1)、施工作业前应了解现场的供电线路、供电部门的临时停电公告以及正常的停电日期和停电的起止日期,避免盲目用电或侥幸用电.2)、现场应有值班电工、机修工,并具有常用元配件,当现场供电线路系统局部损坏时,能及时抢修恢复.3)、根据预案,我方配备备用30kw发电机2台,11KW发电机4台。

并在现场电网布置时预留一级配电箱发电机引入端子,当出现停电时可立即切换。

二、突发性机械故障的处理和预防措施突发性机械故障中,主要可能出现的是深井潜水泵故障.1、紧急处理机械故障的处理,首先应注意必须由专人机修人员操作,以免产生次生工伤事故。

如潜水泵出现故障,可立即采用现场备用水泵进行调换.2、预防措施1)、平时应定期做好机械保修工作,保持机械的完好率。

重要施工作业前,还应认真做好例行检修工作,防止机械带病运转。

2)、作业时,现场应有专业机修人员值班,并具备有常用的机械零配件,以保证临时抢修用.3)、机械操作人员应持证上岗,严禁非操作人员随意操作机械。

4)、现场备用能正常使用的10~20m3/s潜水泵,调换的潜水泵应及时对故障进行检修。

基坑雨季施工应急

基坑雨季施工应急

基坑雨季施工应急首先,在基坑开挖前,对施工区域进行合理的排水工程规划是至关重要的。

抗洪排水能力是基坑开挖时需要考虑的重要因素之一、在开挖前进行场地勘察,了解地下水位情况,并根据场地特点设计合理的排水系统,以降低因降雨导致的基坑内积水情况。

此外,还可以采用预先设置抗渗墙或使用防水材料对基坑进行防水处理,以防止雨水渗入基坑。

其次,根据天气预报情况合理组织施工计划。

在雨季施工期间,需要及时了解天气预报,根据降雨情况灵活调整施工计划。

比如,在可能出现大雨的日子,可以提前安排室内作业,或者在开挖前进行覆盖,防止降雨对开挖工作的影响。

同时,及时通知施工人员关注天气变化,使其做好准备工作。

此外,加强施工现场安全管理是雨季施工的重要环节。

雨季施工期间,场地路面容易湿滑,容易发生滑倒、坠落等事故。

因此,需要加强对施工人员的安全教育培训,提高他们的安全意识,正确使用安全防护设施。

同时,要定期检查施工设备的安全状况,确保其正常运行,避免因设备故障造成事故。

此外,在施工过程中,要及时采取雨季施工的特殊措施。

如果发现基坑内有积水,要及时排水,确保基坑内的工作面干燥。

可以利用水泵或渗水井进行排水,保持基坑内的水位低于地下水位。

同时,合理安排作业时间,避免在雨水较大的时候进行开挖作业,以免引发坍塌等安全事故。

最后,要保持施工过程的协调与沟通。

雨季施工对整个工程的进度有一定的影响,因此需要加强与监理和业主的沟通与协调。

根据施工计划的调整,及时通知相关方进行统筹安排,确保项目进度受到的影响最小化。

综上所述,基坑雨季施工应急需要从排水工程规划、施工计划调整、安全管理、特殊施工措施以及协调与沟通等方面着手。

只有合理制定应急措施,并加强现场管理,才能保证基坑雨季施工的顺利进行,确保工程的顺利完成。

基坑降水工程应急预案

基坑降水工程应急预案

基坑降水工程应急预案一、概述基坑降水是建筑工程中的常见环节,确保基坑干燥是保证施工质量和工期的关键之一。

然而,由于各种不可控因素,例如降雨、地下水位等,基坑降水工程可能面临紧急情况。

本文档将介绍基坑降水工程的应急预案,旨在应对突发事件,确保施工安全和质量。

二、降水预警与监测1.根据气象局提供的天气预报,及时获得降水预警信息,并根据预警等级制定相应应急措施。

2.配备降水监测设备,定期检查降水情况和地下水位,及时掌握降水水平和趋势。

三、应急预案1.事前准备–制定基坑降水工程应急预案,并确保所有工作人员理解和熟悉预案内容。

–配备必要的应急救援装备,如排水泵、供电设备、照明设备等。

–检查基坑排水设施的有效性,并进行必要的维护和保养。

–预先与施工现场周边单位沟通,建立紧急联系机制。

2.应急响应–根据预警信息,及时启动应急响应程序,通知相关人员参与抢险工作。

–检查排水设施的运行状况,确保其正常工作。

–根据降水情况,及时调整工程施工计划,并通知相关人员。

–加大巡查力度,及时发现和处理可能出现的降水问题。

3.应急处置–发现基坑积水或降水量过大时,立即启动排水泵设备,采取排水措施。

–如基坑降水超出排水设施的处理能力,需采取临时排水措施,调动更多的排水设备进行抢险。

–安排专业人员对排水设施进行维修和保养,确保其正常工作。

–如降水导致基坑出现地面沉降、塌陷等安全隐患,立即停止施工,并采取相应措施进行抢险和处理。

四、人员安全与保护1.在基坑降水工程施工现场设置相应的安全警示标志,提醒人员注意安全。

2.提供必要的个人防护装备,如雨具、防滑鞋、手套等,确保人员的身体安全。

3.在施工现场设置避难点,并确保人员清楚了解避难点的位置和应对突发事件的措施。

4.对施工人员进行应急演练,提高应对突发事件的能力和素质。

五、信息通报与协调1.及时向相关单位和部门通报基坑降水情况,共同协调应对措施。

2.成立应急指挥部,负责指挥与协调各方人员和资源的调度和运用。

基坑降水常见施工问题及应急措施

基坑降水常见施工问题及应急措施

基坑降水常见施工问题及应急措施导言基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止边坡失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。

降水的施工工程是深基坑施工的一到重要的施工环节,很大部分的基坑事故都是与地下水有关系,那下面给大家介绍下基坑降水常见的施工问题及应急措施。

一、支护结构渗水问题1、对渗水量较小,不影响施工也不影响周边环境的情况下,采取坑底设排水沟的方法。

2、对渗水量较大,但没有流砂带出,造成施工困难,而多周围影响不大的情况,可采用注水泥浆封阻。

二、支护结构漏水问题1、如果漏水点水压力不大时,宜用堵漏王进行埋管封堵,待漏水周边堵漏王强度达到要求后进行封管。

2、如漏水位置埋深较大,则应在支护结构后采用压密注浆方法,注浆封堵。

注浆浆液中应渗入适量水玻璃,使其能尽早凝结,也可采用高压喷射注浆方法。

采用压密注浆时,为防止施工对支护结构产生的压力生成支护结构较大的侧向位移,在施工前应对坑内局部反压回填土,待注浆达到止水效果后再从新开挖。

三、基坑周边地面出现裂缝、沉降问题1、立即停止坑内降水。

2、迅速用水泥浆灌缝,同时用薄膜等防雨物质将裂缝修补处覆盖,避免雨水流入。

3、观察裂缝发展情况,必要时对地面进行钻孔灌砂或补浆。

四、外围建筑物、构筑物沉降或倾斜问题1、应立即停止土方开挖及降水(必要时回填土方)、同时分析产生沉降或倾斜原因。

2、增设建筑物边水位观察井,并增加坑外回管井回灌补水,及时恢复坑外地下水位。

3、必要时进行压力注浆对建筑旧基础下土方进行土体加固。

五、砂层止水帷幕失效,产生流砂问题1、出现此部位时立即停止坑内土方开挖,并将开挖土方回填和预备的沙袋反压,阻止坑外砂层流失。

2、进行压密注浆。

立即阻止振动打孔机进场。

考虑浆液的均匀渗透,在流砂漏水点外围按梅花形布设,采用混合浆液,即水泥-水玻璃双液快凝浆液,水泥采用P42·5普通硅酸盐水泥,水泥用量200kg/m³,水灰比为0.5,水玻璃用量为2.0%。

基坑降水工程应急预案

基坑降水工程应急预案

一、编制目的为确保基坑降水工程在施工过程中遇到突发情况时,能够迅速、有效地采取应急措施,最大限度地减少人员伤亡和财产损失,特制定本应急预案。

二、适用范围本预案适用于本工程范围内所有基坑降水工程,包括但不限于明沟加集水井降水、轻型井点降水、喷射井点降水、电渗井点降水、深井井点降水等。

三、组织机构及职责1. 应急领导小组成立应急领导小组,负责统一指挥、协调和组织应急响应工作。

组长:项目经理副组长:项目技术负责人、项目安全负责人成员:各相关部门负责人2. 应急救援队伍(1)救援队伍:由施工人员、工程技术人员、安全管理人员等组成。

(2)职责:负责现场救援、事故处理、人员疏散等工作。

四、应急响应程序1. 发现险情(1)施工现场人员发现险情时,应立即向应急领导小组报告。

(2)应急领导小组接到报告后,应迅速核实险情,启动应急预案。

2. 紧急处置(1)应急救援队伍迅速到达现场,开展救援工作。

(2)根据险情,采取以下措施:①封闭危险区域,防止事故扩大;②采取排水、支撑、加固等措施,确保基坑稳定;③对受困人员实施救援,确保人员安全;④对事故现场进行监测,防止次生灾害发生。

3. 信息报告(1)应急领导小组应立即向上级主管部门报告事故情况。

(2)同时,通过电话、短信、网络等渠道,向相关部门、单位通报事故信息。

4. 应急撤离(1)在确保人员安全的前提下,组织受困人员撤离危险区域。

(2)对撤离人员进行心理疏导,确保其情绪稳定。

5. 事故调查与处理(1)事故发生后,应急领导小组应组织调查组,对事故原因进行调查。

(2)根据调查结果,采取相应措施,防止类似事故再次发生。

五、应急保障措施1. 人员保障(1)加强应急救援队伍培训,提高救援能力。

(2)确保救援人员配备必要的防护装备。

2. 资源保障(1)储备应急物资,如排水设备、支护材料、救援工具等。

(2)确保应急物资的及时供应。

3. 技术保障(1)加强技术指导,确保应急措施的科学性和有效性。

基坑降水施工应急预案

基坑降水施工应急预案

一、背景在基坑开挖过程中,地下水位高于开挖底面,容易导致地下水渗入坑内,影响施工安全和质量。

为有效应对基坑降水过程中可能出现的各种突发情况,确保工程顺利进行,特制定本应急预案。

二、适用范围本应急预案适用于所有基坑开挖工程中的降水施工阶段,包括但不限于轻型井点降水、喷射井点降水、电渗井点降水、深井井点降水等方法。

三、组织机构1. 应急指挥部:由项目经理、技术负责人、安全负责人等组成,负责应急工作的总体协调和指挥。

2. 应急小组:由现场施工人员、技术支持人员、安全监督人员等组成,负责应急工作的具体实施。

四、应急响应程序1. 预警阶段(1)发现地下水位异常上升,立即报告应急指挥部。

(2)应急指挥部根据情况,启动应急预案,通知应急小组。

2. 应急响应阶段(1)应急小组迅速采取措施,对异常情况进行处理,包括:a. 检查降水系统是否正常工作,发现问题立即修复。

b. 对降水井进行抽检,确保井点降水效果。

c. 加强现场巡查,防止渗漏、管涌等现象发生。

(2)如遇降水效果不佳,采取以下措施:a. 增加降水井数量,扩大降水范围。

b. 采用多级井点降水,提高降水效果。

c. 采用临时降水措施,如明沟集水、临时抽水泵等。

3. 应急处置阶段(1)对已发生的渗漏、管涌等现象进行紧急处理,包括:a. 采取封堵措施,防止地下水继续渗入。

b. 加强围护结构,确保施工安全。

c. 采取排水措施,降低地下水位。

(2)根据实际情况,调整降水方案,确保施工进度。

五、应急保障措施1. 人员保障:确保应急小组成员熟悉应急预案,掌握应急处置技能。

2. 物资保障:储备足够的应急物资,如水泵、滤料、应急材料等。

3. 技术保障:定期对降水系统进行检查、维护,确保系统正常运行。

4. 沟通保障:建立应急通讯网络,确保信息畅通。

六、应急演练1. 定期组织应急演练,提高应急小组成员的应急处置能力。

2. 演练内容包括:预警响应、应急响应、应急处置等。

3. 演练结束后,总结经验教训,完善应急预案。

基坑降水支护应急预案

基坑降水支护应急预案

一、编制目的为保障基坑施工安全,预防和减少基坑降水支护施工过程中可能发生的事故,提高应急救援能力,特制定本预案。

二、适用范围本预案适用于所有基坑降水支护施工项目。

三、组织机构及职责1. 基坑降水支护施工项目经理为应急救援总指挥,负责组织、协调应急救援工作。

2. 副指挥负责协助总指挥工作,负责现场指挥和救援。

3. 成员包括:现场救援组、医疗救护组、通讯联络组、物资保障组、警戒疏散组。

四、应急预案的主要内容1. 基坑支护失效应急预案(1)当基坑支护失效时,立即启动应急预案,组织人员撤离现场,确保人员安全。

(2)对周边建筑物、构筑物、道路管线等设施进行安全检查,防止事故扩大。

(3)对受影响的区域进行警戒,防止无关人员进入。

2. 治安事件应急预案(1)发生治安事件时,立即启动应急预案,组织人员维持现场秩序,防止事态扩大。

(2)及时与公安机关联系,协助处理治安事件。

3. 食物中毒应急预案(1)发生食物中毒事件时,立即启动应急预案,组织人员救治中毒人员。

(2)对食物来源进行调查,防止中毒事件扩大。

4. 特殊季节应急预案(1)雨季施工时,做好防洪抢险物资的准备,确保施工安全。

(2)汛期来临前,对重点部位进行安全检查,确保防汛设施完好。

五、应急响应程序1. 发现险情时,立即向总指挥报告。

2. 总指挥根据险情,启动应急预案,组织各组成员开展救援工作。

3. 各组成员按照职责分工,迅速行动,确保应急救援工作顺利进行。

六、应急预案的实施与培训1. 定期组织应急救援演练,提高应急处置能力。

2. 对施工人员进行安全教育培训,提高安全意识。

3. 做好应急救援物资的储备工作,确保应急救援工作的顺利开展。

七、应急预案的修订与完善根据实际情况,对本预案进行修订与完善,确保预案的实用性和有效性。

八、附则本预案自发布之日起实施,如遇特殊情况,可由应急救援总指挥进行修改。

基坑降水工程常见施工问题及应急措施

基坑降水工程常见施工问题及应急措施

基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止边坡失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。

降水的施工工程是深基坑施工的一到重要的施工环节,很大部分的基坑事故都是与地下水有关系。

基坑降水是保证基础质量的重要步骤,明沟加集水井降水、轻型井点降水、喷射井点降水、电渗井点降水、深井井点降水等等。

基坑宽度小于6米时可沿基坑长边方向布置单侧线性井点,大于6米则需两则布置或环状布置井点。

单侧线性井点要布置在地下水流靠上游的方向上。

降水井运行一段时间后,地下水会形成稳定的降水漏斗。

降水漏斗的坡度约为1:10,也就是说,当井点处地下水位下降1米并长时间稳定时,离井点约10米范围内的地下水位都将受到影响,而且,距离井点越远降水幅度越小。

关于基坑降水工程,下面为大家介绍基坑降水工程5大降水方法、基坑降水工程降水施工方案、基坑降水工程降水须考虑的3大因素、基坑降水工程常见施工问题及应急措施。

基坑降水工程5大降水方法01 明沟加集水井降水明沟加集水井降水是一种人工排降法。

它具有施工方便,用具简单,费用低廉的特点,在施工现场应用的最为普遍。

在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,它主要排除地下潜水、施工用水和天降雨水。

在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。

因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。

02 轻型井点降水轻型井点降水(一级轻型井点)是国内应用很广的降水方法,它比其他井点系统施工简单、安全、经济,特别适用于基坑面积不大,降低水位不深的场合。

该方法降低水位深度一般在3-6m之间,若要求降水深度大于6m,理论上可以采用多级井点系统,但要求基坑四周外需要足够的空间,以便于放坡或挖槽,这对于场地受限的基坑支护工程一般是不允许的,故常用的是一级轻型井点系统。

常见基坑降水施工问题应急措施

常见基坑降水施工问题应急措施

常见基坑降水施工问题应急措施一、支护结构渗水1、对渗水量较小,不影响施工也不影响周边环境的情况下,采取坑底设排水沟的方法。

2、对渗水量较大,但没有流砂带出,造成施工困难,而多周围影响不大的情况,可采用注水泥浆封阻。

二、支护结构漏水1、如果漏水点水压力不大时,宜用堵漏王进行埋管封堵,待漏水周边堵漏王强度达到要求后进行封管。

2、如漏水位置埋深较大,则应在支护结构后采用压密注浆方法,注浆封堵。

注浆浆液中应渗入适量水玻璃,使其能尽早凝结,也可采用高压喷射注浆方法。

采用压密注浆时,为防止施工对支护结构产生的压力生成支护结构较大的侧向位移,在施工前应对坑内局部反压回填土,待注浆达到止水效果后再从新开挖。

三、基坑周边地面出现裂缝、沉降应急措施:1、立即停止坑内降水。

2、迅速用水泥浆灌缝,同时用薄膜等防雨物质将裂缝修补处覆盖,避免雨水流入。

3、观察裂缝发展情况,必要时对地面进行钻孔灌砂或补浆、四、外围建筑物、构筑物沉降或倾斜应急措施:1、应立即停止土方开挖及降水(必要时回填土方)、同时分析产生沉降或倾斜原因。

2、增设建筑物边水位观察井,并增加坑外回管井回灌补水,及时恢复坑外地下水位。

3、必要时进行压力注浆对建筑旧基础下土方进行土体加固五、砂层止水帷幕失效,产生流砂应急措施:1、出现此部位时立即停止坑内土方开挖,并将开挖土方回填和预备的沙袋反压,阻止坑外砂层流失。

2、进行压密注浆。

立即阻止振动打孔机进场。

考虑浆液的均匀渗透,在流砂漏水点外围按梅花形布设,采用混合浆液,即水泥-水玻璃双液快凝浆液,水泥采用P42.5普通硅酸盐水泥,水泥用量200Kg/m3;水灰比为0.5;水玻璃用量我2.0﹪注浆前应全面检查注浆设备与材料,包括注浆泵,搅拌储浆系统,高压压浆管,压力表等,注意正式注浆后勿随意中断,力求连续作业,以保证成桩质量。

注浆采用自下而上的施工要求点多量少。

注浆压力控制在0.2-0.4MPA以内,浆液流速为0-452/min。

基坑被淹应急措施模版

基坑被淹应急措施模版

基坑被淹应急措施模版基坑是指在建筑工程施工中所挖的较大的、较深的洞穴状土坑。

然而,在基坑施工过程中,由于地下水位高、降雨等原因,基坑很容易被淹。

一旦基坑被淹,不仅会给施工进展带来严重影响,还可能导致安全事故的发生。

为了应对基坑被淹的紧急情况,需要采取相应的措施保障施工的顺利进行。

以下是一份基坑被淹应急措施模板,希望对大家有所帮助。

1. 了解基坑淹水情况:立即通知相关人员前往现场,及时了解基坑淹水情况的严重程度。

2. 水位监测和排水措施:(1) 设置水位监测器材:在已淹水地区及较低区域设置水位监测器,实时了解基坑水位的变化情况。

(2) 排水泵的切换:根据淹水情况,及时切换排水泵的使用,确保排水能力跟得上淹水量。

3. 防止基坑进水:(1) 封堵排水管道:封堵进水口、排水管道和其他可能导致水流引入基坑的管道,避免继续进水。

(2) 补强基坑边坡:加固基坑边坡,以防止其因为淹水而发生滑坡、坍塌等意外。

4. 通风与疏散:(1) 通过机械通风设备或开窗通风,确保基坑内空气流通,避免因积水产生有害气体。

(2) 提前确定疏散路线和逃生通道,保障人员在发生意外时能够安全撤离。

5. 吊装设备安全:(1) 检查吊装设备的安全情况,确保其能够正常运行,并进行必要的维护和保养。

(2) 加强对吊装操作人员的培训和安全意识教育,确保吊装作业安全进行。

6. 避免电气设备事故:(1) 切断电源:在淹水现场及时切断电源,避免电气设备受潮损坏,制造电气事故的发生。

(2) 定期检查电气设备:确保电气设备的正常运行,做到预防事故的发生。

7. 联系相关单位和人员:(1) 通知施工单位:立即通知施工单位,共同商议解决方案,并根据实际情况进行协调。

(2) 联系施工现场负责人:及时与施工现场领导沟通,告知淹水情况并商讨应急措施。

(3) 寻求专业支持:如情况紧急,可以考虑联系相关专业人员,寻求帮助和解决方案。

8. 员工安全意识培养:(1) 员工培训:加强员工对基坑淹水应急措施的培训,提高应对突发事件的能力。

基坑降水施工风险及处理措施

基坑降水施工风险及处理措施

基坑降水施工风险及处理措施1、降水施工风险源介绍本合同段明挖基坑土方开挖深度较深,暗挖区间覆土深度为10~16m;地下水位较高,水位埋深较浅,稳定水位埋深约6~9m,相当于标高位置38~40m。

同时现场地质情况比较复杂,结构临近周边建筑较多。

故该项施工列为工程二级风险源。

2、降水施工风险源分析1)降水施工中降水井易出现的质量问题:(1)降水泥沙含量超标;(2)降水控制不到位;(3)出现於井;2)突然停电将导致降水无法进行,使水位上升,导致基坑涌水、涌砂、坑底隆起等,直接影响基坑的稳定。

因此发生停电后立即使用发电机组进行基坑降水,保证基坑安全。

3)在降水过程中发生渗水现象,扰动现场砂砾层,影响基坑的整体稳定。

对出水范围的基坑壁,必须采用特殊加固措施。

3、风险控制措施1)建立沉降监测网由于降水期较长,降水使场区地下水均衡关系发生较大变化,必然对周边环境产生影响,例如周边既有建筑监测沉降量较大。

为了较准确地掌握场区地下水动态变化,及时采取必要的处理措施,在降水工程实施的同时,应建立地下水动态监测网。

2)降水、排水维护管理及特殊情况的应急处理措施降水井施工结束后,是较长时间的维持降水阶段,延续降排水要到结构施工结束,降排水维护与动态观测是阶段的工作重点。

a.定时巡视降排水系统的运行情况,及时发现和处理系统运行的故障和隐患,如水泵抽水出水情况,是否需要检修换泵;供电线路是否正常;排放水的含砂情况及排水联络管道是否畅通。

b.在换水泵时应先量测井深,掌握水泵安全合理的下入深度,以防埋泵。

c.注意对井口的防护、检查,防止杂物、行人掉入井内。

d.当发生停电时,应及时更换电源,尽量缩短因断电而停止抽水的时间间隔,备用发电机保持良好,要随时处于准备发动状态。

e.随时了解基坑内水位情况,发现解开那个出水、涌砂,应立即查明原因及时处理。

3)降水动态观测建立地下水动态测量网,确定监测井的位置及数量,一般应选定降水井总数的20%作为观测井,其位置平均分布于降水区域内。

支护与降水工程施工安全措施及应急预案

支护与降水工程施工安全措施及应急预案

支护与降水工程施工安全措施及应急预案一、目的为认真贯彻“安全第一,预防为主”的方针,依据《安全生产法》、《建设工程安全生产管理条例》,编制《支护与降水工程施工安全措施及应急预案》,以指导和提高各级安全生产管理人员及施工操作人员的管理水平和安全素质,保障施工过程中的安全生产,解决施工项目安全管理中的不安全隐患问题,实现安全生产工作“以人为本”的理念。

强化过程控制,消除和减少施工全过程的事故隐患,保障员工的安全。

二、适用范围凡在企业范围内从事建筑支护与降水工程施工生产和管理的有关活动,并对建设工程实施安全管理的单位或个人均应遵守本办法。

三、总要求3. 1建筑工程施工必须坚持“安全第一,预防为主”的方针。

3.2施工现场安全生产由总承包单位负责,分包单位必须服从总承包单位的管理与监督检3.3进入施工现场的作业人员,必须参加安全培训,考核合格方可上岗。

未经培训或考核不合格的,不得上岗。

3.4施工作业人员必须熟知本工种的安全操作规程和施工现场的安全生产制度。

不得违章作业。

对违章作业的指令有权拒绝,并有责任制止他人违章作业。

服从领导和安全检查人员的指挥,未经许可,不得从事非本工种作业。

严禁酒后作业。

3.5进入施工现场的人员必须正确配戴安全帽;按照作业要求正确穿戴个人防护用品;在没有可靠安全防护设施的高处施工,必须系好安全带;严禁赤脚、穿拖鞋、高跟鞋进入施工现场。

3.6生产班组在接受生产任务时,应进行安全技术措施交底。

凡没有进行安全技术措施交底的班组有权拒绝接受任务,并提出意见。

3.7班组长必须有针对性地进行班前活动,提出具体注意事项,跟踪落实,并做好活动记录。

班组长和班组专(兼)职安全员必须每日上班前对作业环境、设施、设备进行认真检查。

发现不安全隐患,立即解决;重大隐患,报告领导解决,严禁冒险作业。

作业过程中应巡视检查,随时纠正违章行为,解决新的不安全隐患;下班前进行确认,检查机电设备是否拉闸、断电、门上锁,用火是否熄灭,料净场清,方可离开现场。

基坑降水的施工技术与安全措施

基坑降水的施工技术与安全措施

基坑降水的施工技术与安全措施一、基坑降水的必要性与意义基坑降水是基础工程施工中的一个重要环节,它的主要目的是通过排水,降低地下水位,确保施工期间基坑内部的稳定性和安全性。

基坑降水的有效施工技术和科学的安全措施对于基坑工程的顺利进行具有重要意义。

本文将就基坑降水的施工技术和安全措施进行探讨。

二、基坑降水的施工技术(一)水位监测与分析在基坑降水施工过程中,对于地下水位的监测与分析非常重要。

通过对地下水位的及时监测,可以掌握地下水位的变化趋势,为后续的降水工作提供依据。

(二)降水井的设置降水井是基坑降水的重要设施,其设置位置和数量应根据具体工程情况来确定。

在选择降水井位置时,应考虑地下水流方向、基坑周边建筑物的允许范围等因素。

同时,降水井的数量也需要根据基坑的大小和降水需求来合理配置。

(三)降水井的施工降水井的施工需要严格按照设计要求进行。

首先,选择合适的井斗进行挖掘,确保井内土壤的稳定。

然后,根据降水流量的大小选用合适的管材进行连通,保证降水井的排水效果。

最后,对井斗进行固结,防止土体塌方。

(四)降水排水系统的选择与设计在基坑降水施工中,降水排水系统的选择与设计是关键。

常用的降水排水系统有蓄水坑排水系统、管道排水系统和直接泵水排水系统等。

根据工程的具体情况,选择合适的排水系统,确保排水效果和施工安全。

三、基坑降水的安全措施(一)安全监测与预警基坑降水施工过程中,需要进行严格的安全监测与预警工作。

根据工程规模和地质条件,设置相应的监测点位,及时监测降水工作的稳定性和安全性。

同时,建立健全的预警机制,一旦发现异常情况,及时采取应急措施。

(二)人员培训与安全防护基坑降水施工的人员需要接受专业培训,熟悉基坑降水施工的技术要求和安全措施。

同时,必须配备合适的个人防护装备,包括安全帽、防护眼镜、防护手套等,确保施工人员的人身安全。

(三)紧急救援与应急预案基坑降水施工中,难免会遇到突发情况,因此必须建立完善的紧急救援和应急预案。

暴雨造成基坑积水应急预案

暴雨造成基坑积水应急预案

暴雨造成基坑积水应急预案
1、预防措施
(1)严格按照设计图纸要求进行基坑开挖和边坡支护施工。

(2)疏通基坑内排水沟,保证排水畅通。

(3)所有基坑开挖施工遵循“边开挖、边防护”的施工原则。

(4)遇有中雨、大雨、暴雨天气,安全员全线巡逻不少于两次,发现险情立即上报,及时排除险情。

(5)基坑内排水明沟每隔100m设置一个集水井,集水井直径1m,深1.2m,井底铺0.2m厚的砾石,以防泥砂堵塞水泵。

用抽水设备将集水井中的水排至基坑外部,严禁排出的水回流于基坑内。

(6)确保基坑降水工程场外排水管道畅通。

(7)基坑周边地面沿基坑开挖边线设置1%的排水坡,将地面积水引到施工便道排水沟里,确保地面积水的排放和杜绝地表水流入基坑。

2、应急措施
(1)配备足够的应急抽水设备,在暴雨造成基坑积水时通过集水井使用应急抽水设备将积水迅速排出基坑,避免积水浸泡基坑。

(2)暴雨期间加强对基坑边坡的观测,发生基坑局部坍塌滑坡时,立即启动基坑局部坍塌滑坡应急措施。

(3)密切关注暴雨天气预报和省市相关部门的防洪防暴雨通知、通报。

做好相关的应急准备,应急车辆和物资准备到位,确保在发生应急需要时,能在第一时间投入到应急工作中去。

(4)配备足够的应急砂袋和篷布,在边坡网喷支护被暴雨破坏时,发生小面积边坡破坏时,及时进行填筑加固边坡,并加盖篷布,以确保边坡稳定。

(5)加强暴雨期间的全线巡查,确保整个标段排水系统的通畅。

深基坑降水及支护应急预案

深基坑降水及支护应急预案

深基坑降水及支护应急预案一、前言深基坑降水和支护是城市建设中不可或缺的环节。

随着城市规模的增大和建筑高度的提升,深基坑降水和支护工程愈发显得重要。

然而,深基坑工程的建设过程中不可避免地面临着许多挑战,其中一项主要挑战便是如何降低工程中的降水问题。

如何应对深基坑降水和支护问题,应急预案的建立是必要的。

二、深基坑降水与支护深基坑通常用于城市建设中,常常需要在城市地下挖掘深达数十米的坑洞,并在坑壁上进行支护。

然而,由于地下水位、地质结构、地下水流等因素的影响,坑洞附近的地下水经常出现大量渗出和渗漏。

这些降水不仅影响深基坑工程的进展,还会对周围的建筑物和环境造成危害。

为了解决深基坑降水问题,采取了多种支护措施,如注浆、喷射混凝土、预制钢板桩等等,以保证工程的安全稳定。

三、深基坑降水及支护应急预案在深基坑工程建设过程中,降水和支护问题是常见的突发事件。

为了解决这些问题,建立深基坑降水及支护应急预案是必要的。

应急预案旨在提高应急响应的效率和准确性,以避免或减少降水和支护问题的损失。

1. 应急预案制定原则深基坑降水及支护应急预案的制定应遵循以下原则:(1)安全第一,确保现场的安全(2)科学可行,应考虑各种应对措施及因应急措施的实施而产生的后果(3)简洁明了,预案内容应精炼、简洁,重点突出,并易于记忆和操作(4)协调统一,应急响应应该是各种应急力量之间的协调合作2. 应急预案实施步骤(1)预警:根据坑洞周围的气象、水文、地质监测等数据,及时掌握当前降水和支护情况,做好预警工作。

(2)成立应急小组:在深基坑工程现场,成立应急小组,负责指挥、协调全面应急措施。

(3)现场处置:根据预案,应急小组及时采取相应的应急措施,如增派人员进行抽水、加固等操作,确保现场的安全。

(4)信息报告:应急小组随时报告降水和支护情况,并及时向上级部门汇报。

3. 应急预案具体内容深基坑降水及支护应急预案的具体内容应包括以下方面:(1)应急响应机制:设置应急响应组织机构、工作程序和工作制度。

基坑降水应急预案

基坑降水应急预案

一、编制目的为有效应对基坑降水过程中可能出现的突发情况,确保施工人员生命财产安全,防止工程事故发生,特制定本应急预案。

二、适用范围本预案适用于本工程范围内所有基坑降水施工环节,包括施工准备、施工过程、施工结束等阶段。

三、组织机构及职责1. 应急领导小组(1)组长:项目经理(2)副组长:技术负责人、安全负责人(3)成员:施工员、质检员、安全员等2. 应急领导小组职责(1)负责制定、修订和发布应急预案;(2)组织应急演练,提高应急处理能力;(3)负责协调各部门、各岗位的应急工作;(4)组织应急物资的储备和调配。

3. 应急救援组(1)组长:安全负责人(2)成员:施工员、质检员、安全员等4. 应急救援组职责(1)负责现场应急救援工作;(2)组织施工人员撤离;(3)协助相关部门进行事故调查和处理。

四、应急响应程序1. 预警(1)监测部门发现地下水位异常上升、降水量明显增大等情况,立即向应急领导小组报告;(2)应急领导小组根据预警信息,评估可能发生的风险,决定是否启动应急预案。

2. 启动应急预案(1)应急领导小组根据预警信息,启动应急预案;(2)应急救援组迅速到达现场,开展应急救援工作。

3. 应急处置(1)关闭基坑降水系统,防止地下水继续上升;(2)对已渗入基坑的地下水进行抽排,降低基坑内水位;(3)对周边区域进行监测,防止地下水渗漏和滑坡等事故发生;(4)对受影响区域进行临时加固,确保施工安全。

4. 应急结束(1)地下水位稳定,降水系统恢复正常运行;(2)应急领导小组根据现场情况,决定结束应急预案。

五、应急保障措施1. 人员保障(1)加强应急队伍培训,提高应急处置能力;(2)配备必要的应急救援设备,如救生衣、救生圈、绳索等。

2. 物资保障(1)储备应急物资,如排水泵、抽水机、沙袋等;(2)确保应急物资的质量和数量。

3. 信息保障(1)建立应急信息报告制度,确保信息畅通;(2)加强与相关部门的沟通,及时获取应急信息。

基坑 应急降水措施

基坑 应急降水措施

基坑应急降水措施
嘿,咱今儿就来说说基坑应急降水措施这档子事儿。

你想啊,基坑就好比一个大水池子,要是水太多了,那可不得出问题嘛!所以啊,这应急降水措施就显得特别重要。

就好像咱家里要是水管漏水了,咱不得赶紧想办法止住水呀。

基坑也是一样,一旦降水出了问题,那后果可能不堪设想呢!那怎么个应急法呢?
首先呢,咱得时刻关注着基坑里水的情况。

就跟咱每天照镜子看看自己脸上有没有脏东西似的,得心里有数呀。

要是发现水突然多起来了,那就要警惕啦!这时候就得赶紧行动起来。

可以增加降水设备呀,就好比多找几个水桶来舀水。

原来可能就那么几台抽水机在那慢悠悠地工作,现在不行啦,得赶紧加派人手,多弄几台机器来,加大马力把水往外抽。

或者调整降水方案呀,就跟咱出门发现天气变了,得赶紧换身合适的衣服一样。

原来的方案不行了,那就得根据实际情况重新调整,找到更有效的办法来降水。

还有啊,得保证排水通道的畅通。

这就好比咱家里的下水道,要是堵了,那水不就漫出来啦?所以得把那些可能堵塞排水的东西都清理干净,让水能够顺顺利利地流出去。

咱还得做好监测呀,随时看看降水的效果怎么样。

这就像咱吃药治病,得看看药有没有起作用呀。

要是没效果,那还得赶紧换方法呢。

要是遇到特别紧急的情况,那可不能犹豫,得果断采取行动。

就好比着火了,你还能慢悠悠地想怎么办吗?肯定得第一时间去灭火呀!
总之呢,基坑应急降水措施可太重要啦,就跟咱每天要吃饭睡觉一样重要。

咱可不能马虎,得认真对待,不然出了问题那可麻烦大啦!咱得把基坑里的水控制得好好的,让工程能够顺顺利利地进行,这样大家才能放心呀!你说是不是这个理儿?。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

常见基坑降水施工问题应急措施
一、支护结构渗水
1、对渗水量较小,不影响施工也不影响周边环境的情况下,采取坑底设排水沟的方法。

2、对渗水量较大,但没有流砂带出,造成施工困难,而多周围影响不大的情况,可采用注水泥浆封阻。

二、支护结构漏水
1、如果漏水点水压力不大时,宜用堵漏王进行埋管封堵,待漏水周边堵漏王强度达到要求后进行封管。

2、如漏水位置埋深较大,则应在支护结构后采用压密注浆方法,注浆封堵。

注浆浆液中应渗入适量水玻璃,使其能尽早凝结,也可采用高压喷射注浆方法。

采用压密注浆时,为防止施工对支护结构产生的压力生成支护结构较大的侧向位移,在施工前应对坑内局部反压回填土,待注浆达到止水效果后再从新开挖。

三、基坑周边地面出现裂缝、沉降
应急措施:
1、立即停止坑内降水。

2、迅速用水泥浆灌缝,同时用薄膜等防雨物质将裂缝修补处覆盖,避免雨水流入。

3、观察裂缝发展情况,必要时对地面进行钻孔灌砂或补浆、
四、外围建筑物、构筑物沉降或倾斜
应急措施:
1、应立即停止土方开挖及降水(必要时回填土方)、同时分析产生沉降或倾斜原因。

2、增设建筑物边水位观察井,并增加坑外回管井回灌补水,及时恢复坑外地下水位。

3、必要时进行压力注浆对建筑旧基础下土方进行土体加固
五、砂层止水帷幕失效,产生流砂
应急措施:
1、出现此部位时立即停止坑内土方开挖,并将开挖土方回填和预备的沙袋反压,阻止坑外砂层流失。

2、进行压密注浆。

立即阻止振动打孔机进场。

考虑浆液的均匀渗透,在流砂漏水点外围按梅花形布设,采用混合浆液,即水泥-水玻璃双液快凝浆液,水泥采用P42.5普通硅酸盐水泥,水泥用量
200Kg/m3;水灰比为0.5;水玻璃用量我2.0﹪
注浆前应全面检查注浆设备与材料,包括注浆泵,搅拌储浆系统,高压压浆管,压力表等,注意正式注浆后勿随意中断,力求连续作业,以保证成桩质量。

注浆采用自下而上的施工要求点多量少。

注浆压力控制在0.2-0.4MPA以内,浆液流速为0-452/min。

压浆提升;采用SYB50型挤压式压浆进行注浆,按设计注浆压力和注浆量自下而上压浆提升,注浆管拔管高度为0.33m。

压密注浆采用注浆量与注浆压力双控原则,以注浆量为主,压力为辅。

当浆液出
注浆管返至地面,终止压浆。

相关文档
最新文档
