混凝土空心砖砌筑专项施工方案

合集下载

空心砖砌体专项施工方案

空心砖砌体专项施工方案

空心砖砌体专项施工方案本工程室内地坪以下采用实心页岩砖,地坪以上外墙采用200厚烧结页岩空心砌块,内墙采用100或200厚页岩空心砖,M5水泥砂浆砌筑。

一、施工顺序安排本工程以各单元为施工段进行平行流水作业,整栋楼分三节(即2〜7 层为第一节,8〜13层为第二节,14〜18及屋顶层为第三节),前两节为先上后下,第三节为先下后上进行逐层砌筑。

二、施工材料要求1.页岩空心砖砌块:强度不低于MU3.0的页岩空心砖砌块,页岩空心砖砌块的几何尺寸为200哑X190 ^X 115mm。

页岩空心砖砌块进场后,厂家需及时提供产品的出厂合格证、产品检测报告等相关资料。

2.实心页岩配砖:强度不低于MU7.5实心页岩配砖,实心页岩配砖的规格200mmX 100mmX53mm。

应色泽均匀,边角整齐,无弯曲、裂纹,规格基本一致,敲击时声音响亮,并须有出厂合格证、试验报告单。

3.特细砂:不得含有草根等有害杂物,使用前需过5mm筛,特细砂含泥量不得大于5%。

进场后在使用前取样作试验(以同一产地、同一规格、同一进厂时间及每400m3或600t为一验收批)。

试验项项目为:细度模量、含泥量、泥块含量等。

4.水泥:强度不低于42.5级,材料入场时应有生产厂家的出厂质量证明书、试验报告单,内容需包括:厂别、品种、出厂日期、出厂编号和试验数据。

5.水:自来水或不含有害物质的洁净水。

6.其他材料:必须符合设计要求及相关标准规定。

三、砖体一般要求1.砌筑前,应先用钢尺校放线尺寸,允许偏差应符合上表要求。

放线尺寸的允许偏差2.砌体施工,应设置皮数杆,并应根据设计要求,块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。

3.砌筑顺序,应符合下列规定:内外墙应同时砌筑。

当不能同时砌筑时,应按规定留槎处理。

4.基础墙的防潮层,当设计无具体要求,宜用1:2.5的水泥砂浆加适量的防水剂铺设,其厚度宜为20mm。

5.砌筑前应将砌筑部位的砂浆和杂物等清除干净,块材碎渣和杂物等。

空心砖施工方案

空心砖施工方案

1 空心砖护坡1 施工准备施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整。

空心砖在预制场预制,采用定制的钢模板。

砼由拌和站集中搅拌,砼运输车运送,人工机械振捣。

混凝土空心砖采用C30混凝土预制,一般为正六边行。

空心砖内客土植草或喷播植草,用于路基边坡防护即可提高景观效果,又可防止地表水对路基边坡的直接冲刷。

2 空心砖铺砌砌筑空心砖前,先对边坡进行修整,夯拍,检查验收,达到要求后才能进行下一道工序。

混凝土空心砖应自下而上铺设,铺设时用橡皮锤击打使砖与坡面密贴,不得使用铁锤等硬物。

3 客土植草在空心砖内客种植土,高度与空心砖顶平,并拍实,检查厚度及边坡坡度,草籽、树种选用根系发达茎矮叶茂并适于当地成活率高的多年草种。

批量种子进行抽检,检验项目包括种子净度、种子发芽试验、种子活力测定等。

路堤边坡坡率采用1:1.5,路堤两侧采用C30混凝土拱型截水骨架内空心砖内植草+栽灌木防护,骨架净间距3m,主骨架厚0.6cm,灌木间距0.6m*0.6m,每窝3株。

两侧线路坡脚平台采用植草+植灌木+夹竹桃,间距1m交错布置。

灌木采用紫穗槐,每穴3株,夹竹桃2株。

施工工艺说明:按设计要求放出喷插种草的范围,准备喷播机、草籽、有机肥料、有机纤维素、粘合剂、土壤安定剂、水、无纺布等。

清理坡面、整平,松散部位夯实,然后洒水润湿坡面。

喷播植草时先进行试播,得到合理的种子、肥料、农药、保水剂和营养土等的配合比,按照选定的配合比进行草籽混合料的配制;将配制好的草籽混合料放入喷播机中,再加入适量的水搅拌,用喷播机把草籽混合料均匀地喷洒在平整好的坡面上;喷洒混合料完成后,在坡面上铺一层无纺布防护;喷播完成一定时间草籽发芽后,检查每平方米内种子发芽数是否满足要求,若不足则进行补种或补喷。

施工完毕后进行精细的养护管理,包括覆盖、浇水、施肥和病虫害防治等,养生期不少于30天。

混凝土空心砖施工方案

混凝土空心砖施工方案

混凝土空心砖施工方案1.勘测与准备在施工前,需要进行勘测和准备工作。

首先,根据设计要求,确定墙体的位置和尺寸,并对施工地点进行勘测。

然后,根据勘测结果,编制施工图纸,并确定砖块和其他施工材料的数量。

最后,准备施工所需的工具和设备,如砖切割机、拌合机、振动器等。

2.土方开挖与地基处理根据设计要求,进行土方开挖工作,开挖土方的深度要根据墙体的高度和地基的要求来确定。

然后,对开挖的土方进行回填和夯实,以提供良好的地基承载力和稳定性。

3.基础施工根据设计要求,在地基上进行基础的施工。

首先,进行基础底板的浇筑,使用混凝土和钢筋进行加固。

然后,根据墙体的类型,决定是否需要进行地脚脚手架的施工。

最后,进行基础墙体的浇筑,使用混凝土砌块进行固定。

4.砌筑空心砖墙体在基础完成后,可以开始砌筑空心砖墙体。

首先,根据墙体的设计要求,选择适当大小和规格的砖块。

然后,进行砖块的预切割,以适应墙体的形状和尺寸。

接下来,使用砂浆将砖块粘贴在基础上,并用水平仪检查墙体的垂直度和水平度。

最后,使用振动器将砂浆填充到砖块中的空隙,以提高墙体的牢固性。

5.加固墙体为了增强墙体的稳定性和抗震性能,可以进行墙体的加固工作。

一种方式是设置墙体的纵向钢筋,将钢筋固定在墙体的两侧,并使用钢筋焊接机将钢筋焊接在一起。

另一种方式是设置横向钢筋和龙骨,将横向钢筋嵌入到砖墙中,并使用钢筋焊接机将其与纵向钢筋焊接在一起。

6.填充砂浆和收尾工作砌筑完成后,需要进行填充砂浆和收尾工作。

首先,使用砂浆填充砖块之间的空隙,以增强墙体的密封性和隔热性。

然后,对墙体进行清理和修整,确保墙体的表面平整和光滑。

最后,根据设计要求,进行墙体的涂刷和装饰,以达到美观的效果。

以上是混凝土空心砖施工的基本步骤和注意事项。

在施工过程中,需要严格遵循设计要求和安全标准,确保施工质量和工人的安全。

另外,施工过程中需要进行定期的检查和验收,以确保施工的合格和符合要求。

空心砖砌筑施工方案

空心砖砌筑施工方案

空心砖砌筑施工方案1范围本工艺标准适用于一般工业与民用建筑粘土空心砖墙砌筑工程。

2施工准备2.1材料及主要机具:2.1.1空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致。

有出厂证明、试验报告单。

2.1.2水泥:一般用32.5号矿渣硅酸盐水泥或普通硅酸盐水泥,有出厂证明、复试报告。

2.1.3砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不超过10%,M5及其以上砂浆,砂的含泥量不超过5%,并不含草根等杂物。

2.1.4掺合料:选用石灰膏、粉煤灰、磨细生石灰粉等。

生石灰熟化时不得少于7d。

2.1.5水:用自来水或不含有害物质的洁净水。

2.1.6其它材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理。

2.1.7主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。

2.2作业条件:2.2.1主体分部中承重结构已施工完毕,已经有关部门验收。

2.2.2弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。

2.2.3立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。

皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜。

皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。

2.2.4根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找干。

2.2.5常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。

2.2.6砂浆配合比经试验室确定,准备好砂浆试模。

3操作工艺3.1工艺流程:确定开挖的顺序和坡度→ 分段分层平均下挖→ 修边和清底3.2坡度的确定:3.2.1在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。

水泥烧结空心砖砌筑施工方案

水泥烧结空心砖砌筑施工方案

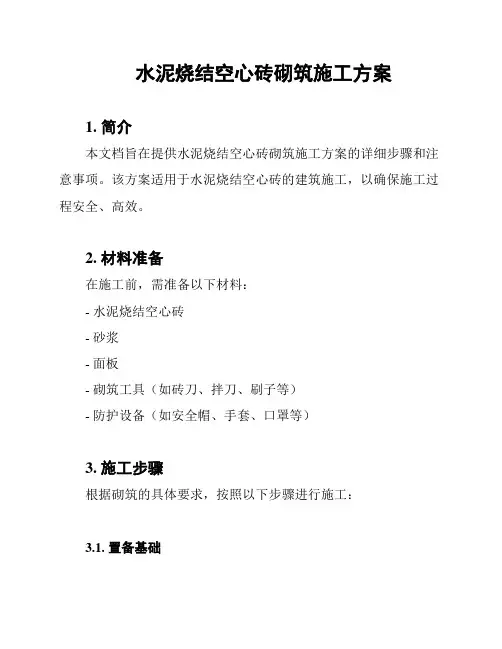

水泥烧结空心砖砌筑施工方案1. 简介本文档旨在提供水泥烧结空心砖砌筑施工方案的详细步骤和注意事项。

该方案适用于水泥烧结空心砖的建筑施工,以确保施工过程安全、高效。

2. 材料准备在施工前,需准备以下材料:- 水泥烧结空心砖- 砂浆- 面板- 砌筑工具(如砖刀、拌刀、刷子等)- 防护设备(如安全帽、手套、口罩等)3. 施工步骤根据砌筑的具体要求,按照以下步骤进行施工:3.1. 置备基础根据建筑设计要求,清理施工区域,确保基础地面平整、无杂物。

3.2. 准备砂浆按照使用的砂浆配方,进行准确的配料和搅拌,确保砂浆质量稳定。

3.3. 砂浆采用坡口砂浆施工使用刮刀将砂浆均匀涂抹在砖块的接缝面,注意控制砂浆的厚度和均匀性。

3.4. 砌筑砖块将预备好的砂浆均匀涂抹在基础上,然后将烧结空心砖放置在砂浆上,用手轻轻压实确保稳固。

3.5. 整齐砌筑根据设计要求,按照砖块的排列方式和墙体高度进行砌筑,同时注意控制水平和垂直的精度。

3.6. 质量检查每砌一层砖后,进行质量检查,确保墙面平整、垂直度符合要求。

3.7. 保护和养护完成砌筑后,应采取措施保护新砌墙体,防止外界影响对其造成损害。

同时,在砌筑完成后的一段时间内,进行养护以促进砂浆的固化和墙体的稳定。

4. 安全注意事项在砌筑施工过程中,需要注意以下安全事项:- 穿戴防护设备,包括安全帽、手套、口罩等;- 遵守施工现场安全规定和操作规程;- 注意防止墙体倒塌和砂浆溅出;- 注意砖块的搬运和安放过程,避免受伤和损坏。

以上是水泥烧结空心砖砌筑施工方案的基本内容和步骤。

在实际施工中,应根据具体情况进行调整和补充,并遵循相关的法律法规要求和建筑标准。

空心砖砌体工程施工组织方案

空心砖砌体工程施工组织方案

空心砖砌体工程施工组织方案一、施工概况本次施工为空心砖砌体工程,主要包括建筑物的外墙砌筑工作。

施工地点位于xx地区的xx项目,建筑面积约为xxxx平方米。

施工期为xx个月,总包单位为xx公司,施工日期为xxxx年xx月xx日。

二、施工准备工作1.组织管理根据工程规模和工期安排制定合理的施工计划,并组织相关人员参与施工准备工作。

2.材料准备根据设计要求和施工计划准备好所需的砖块、砂浆、水泥等施工材料,确保材料质量达到要求。

3.设备准备根据施工计划准备好所需的施工设备,如搅拌机、抹灰机等,并确保设备正常运行。

4.人力准备组织具有相关施工经验的砌筑工、粉刷工等人员参与施工,并确保人员安全教育培训工作。

5.施工场地准备对施工场地进行清理、平整和标志,确保施工场地的安全和通畅。

三、施工组织流程1.施工分区划分根据建筑平面图,将施工区域按照楼层进行划分,并在开工前搭建好相关的施工脚手架。

2.砖块砌筑2.1修墙底层处理首先对基层进行清理,去除灰尘、碎石等杂物,然后涂刷专用的基底涂料,以提高墙体粘结力。

待基底涂料干燥后,开始进行墙体的砌筑。

在砌筑之前要检查墙体垂直度和平整度,并设置好水平线和垂直线,以确保墙体的规整性。

2.2砌筑主体墙体首先在墙体角部进行砖块的垂直和水平定位,然后按照设计要求进行砌筑。

砌筑过程中要注意砖缝的均匀和墙体的垂直度,以确保墙体的稳定性和美观性。

2.3空心砖钢筋加固按照设计要求,在墙体中设置钢筋,增加墙体的承载能力和抗震性。

钢筋的设置要符合相关的施工规范和标准,同时注意钢筋与砖墙的粘结牢固。

3.砂浆抹灰在主体墙体砌筑完成后,进行墙面抹灰工作。

首先对墙面进行清理,并涂刷基底涂料,然后在墙面上涂抹一定厚度的砂浆,并用专业工具抹平。

抹灰过程中要注意厚度的均匀性和墙面的平整度。

4.清理和检查在整个施工过程中要及时清理施工现场的杂物并进行整理,保持施工现场的整洁和安全。

施工结束后,要进行墙体的检查和接头处理,确保无质量问题。

混凝土小型空心砌块砌体工程施工指南

混凝土小型空心砌块砌体工程施工指南

混凝土小型空心砌块砌体工程1、一般规定1.1 本节适用于普通混凝土小型空心砌块和轻骨料混凝土小型空心砌块(以下简称小砌块)工程的施工质量验收。

1.2 施工时所用的小砌块的产品龄期不应小于28d。

1。

3 砌筑小砌块时,应清除表面污物和芯柱用小砌块孔洞底部的毛边,剔除外观质量不合格的小砌块.1。

4 施工时所用的砂浆,宜选用专用的小砌块砌筑砂浆。

1.5 底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20的混凝土灌实小砌块的孔洞.1。

6 小砌块砌筑时,在天气干燥炎热的情况下,可提前洒水湿润小砌块;对轻骨料混凝土小型空心砌块,可提前浇水湿润。

小砌块表面有浮水时,不得施工。

1.7 承重墙体严禁使用断裂小砌块。

1.8 小砌块墙体应对孔错缝搭砌,搭接长度不应小于90㎜。

墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋或钢筋网片,但竖向通缝仍不得超过两皮小砌块。

1。

9 小砌块应底面朝上反砌于墙上。

1.10 浇灌芯柱的混凝土,宜选用专用的小砌块灌孔混凝土,当采用普通混凝土时,其坍落度不应小于90㎜。

1.11 浇灌芯柱混凝土,应遵守下列规定:1、清除孔洞内的砂浆等杂物,并用水冲洗。

2、砌筑砂浆强度大于1MPa时,方可浇灌芯柱混凝土。

3、浇灌芯柱混凝土前应先注入适量与芯柱混凝土相同的去石水泥砂浆,再现浇灌混凝土。

1。

12 需要移动砌体中的小砌块或小砌块被撞动时,应重新铺砌。

2、施工准备2.1 材料1、混凝土小型空心砌块:一般规格为390㎜×190㎜×190㎜,其规格、质量、强度等级应符合有关设计和现行国家标准《普通混凝土小型空心砌块》GB8239的规定,同时要求施工时所用的小砌块的产品龄期不应小于28d.2、水泥、砂、水等材料见本规程4。

2。

3、专用小砌块砌筑砂浆见《砌体工程施工验收规范》(GB50203)和《混凝土小型空心砌块建筑技术规程》(JGJ/T14—2004)。

4、其他材料:墙体拉接筋及预埋件,木砖应刷防腐剂等.2。

框架填充墙混凝土空心砖砌筑施工方案及技术措施

框架填充墙混凝土空心砖砌筑施工方案及技术措施

框架填充墙混凝土空心砖砌筑施工方案及技术措施1.正常施工条件下,混凝土空心砖墙体每日砌筑高度宜控制在1.4m或一步脚手架高度内。

严禁使用有竖向裂缝的混凝土多孔砖、断裂混凝土多孔砖、龄期不足28d 的混凝土多孔砖及外表明显受潮的混凝土空心砖进行砌筑。

砖块砌筑前不得浇水。

当施工期间气候异常炎热干燥,并且气温超过30℃时,可在砌筑前稍喷水湿润。

2.砌筑时采用190*90*90混凝土多孔砖,基础采用190*90*53混凝土实心砖。

3.砌筑形式必须每皮顺砌,并竖缝相互错开1/2砖块长度。

个别情况下因设计原因无法对孔砌筑时,可错孔砌筑,搭接长度不应小于90mm。

搭接长度不就小于90mm,内外墙与纵横墙必须同时砌筑,并相互交错搭接。

墙体临时间断处应设在门窗沿口边并砌成斜槎,严禁留直槎。

斜槎长度就等于或大于斜槎高度。

4.砖块砌筑应随铺随砌,砌体灰缝应横平竖直。

水平灰缝须用坐浆法,满铺混凝土砖全部壁肋或多排孔砌砖的封底面;竖向灰缝采取平铺端面法,即将砖块端面朝上铺满砂浆再上墙挤紧,然后加浆插捣密实。

饱满度均不得低于90%。

水平灰缝厚度与竖向灰缝宽度应为10mm,不得小8mm,也不应大于12mm。

砌筑时,墙面必须用原浆作随砌随勾缝处理,缺口处应补浆压平、压实,并作凹缝,凹进墙面2mm。

5.砌入墙内的钢筋点焊网片和拉结筋必须放置在水平灰缝的砂浆层中,不得有露筋现象,并要求钢筋网片的纵横筋不得重叠点焊,应控制在同一平面内。

6.混凝土多孔砖砌筑时必须符合设计和施工规范要求。

7.墙体搁置过梁时,板下应砌实心混凝土或用C20混凝土填实一皮小砌块。

8.本工程地圈梁支模时最顶层基础砌砖灰缝预留φ10孔,让圈梁侧模水平拉杆插入。

不得过且过在小混凝土砌体上打凿安装洞,安装预埋洞口也预先留设好。

9.木门框与墙连接可在单孔实心水泥砖或埋入满涂沥青的楔形砖块。

砌筑时应将普露砖的面砌于门洞两侧上、中、下部位各3块,木门框即钉设砖上。

10.铝合金门窗框安装两侧洞口的小砌块灌填C20混凝土,框与墙安装时采用锚固板用射钉固定洞口侧壁。

砌筑工程施工方案

砌筑工程施工方案

砌筑工程施工方案一、编制依据及原则二、施工准备1、施工材料(1)混凝土实心砖(用于士0.000以下非室内区域)∶尺寸规格为240x115×53,强度等级MU20,体积密度2100kg /m3,砌筑砂浆抗潮层以下为M10水泥砂浆,以上为M7.5专用砂浆﹔墙体厚度详见各单体建筑施工图图纸。

(2)页岩多孔砖(用于士0.000以上):尺寸规格为190×140x90,强度等级为MU10,砌筑砂浆为M7.5专用砂浆(其中内墙采用石膏类砌筑砂浆,外墙采用水泥砌筑砂浆),墙体厚度详见各单体工程施工图图纸。

作为建筑物的自承重墙体,适用于建筑物的内墙和框架的填充墙。

(3)砌筑砂浆为M7.5专用砂浆(其中内墙采用石膏类砌筑砂浆,外墙采用水泥类砌筑砂浆)。

作为建筑物的自承重墙体,适用于建筑物的外墙、内墙和框架的填充墙。

(4)ALC蒸压加气混凝土成品墙板(用于士0.000以上):尺寸规格详厂家资料,强度等级不低于A3.5,体积密度级别为B06,板材拼接方式由供货商负责。

2、作业条件(1)结构混凝土强度验收合格。

(2)弹好楼层轴线及墙身。

在结构墙柱上弹好+1000mm(建筑标高)标高水平线、墙身立边线,经验线符合设计图纸的尺寸要求。

三、施工工艺1、工艺流程轴线及墙身检查线弹设—设后砌隔墙墙身定位线—基层砌筑—砌筑—顶砌2、施工方法(1)清理:砌筑前应对要砌筑的位置进行清理,保证清理干净无灰尘。

(2)砂浆搅拌:砂浆采用集中机械搅拌或人工搅拌。

(3)砌筑形式:砌筑前先放好线,根据图纸确定洞口、过梁等部位标高,再按墙段实量尺寸和砌筑规格尺寸进行排列摆块,不是整块的可裁锯成需要尺寸,但不得小于砌块长度的1/3。

(4)灰缝控制:采用外手挂线,小线要拉紧,每层砖都要穿线看平,使水平灰缝均匀一致、平直通顺。

砌筑时应在每一块砌块全长上铺满砂浆,铺浆后立即设置砌块,底面朝上一次摆正找平。

每皮砌筑均要拉水准线,灰缝应横平竖直。

粘土空心砖砌体工程施工方案

粘土空心砖砌体工程施工方案

粘土空心砖砌体工程施工方案1 材料要求:1.1 空心砖、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致。

空心砖、实心砖有出厂合格证书及试验报告单,其中空心砖每5万块砖抽一组进行强度检验,实心砖每15万块砖抽一组进行强度检验。

1.2 水泥:一般用32.5普通硅酸盐水泥,有出厂合格证书,进场使用前应分批对其强度、安定性进行复验。

检验批应以同一生产厂家、同一编号为一批。

1.3 砂:宜用中砂,过5mm孔径筛子,砂的含泥量不超过5%,并不含草根等杂物。

1.4 掺合料:选用石灰膏的熟化时间不得少于14d,不得使用脱水硬化的石灰膏。

1.5 水;用自来水或不含有害物质的洁净水。

1.6 其它材料:拉结钢筋、预埋件、预制木砖等,其中预制木砖中的木块应提前做好防腐处理。

2 主要机具设备2.1 施工现场应备有砂浆搅拌机、磅秤、砖笼、胶皮管、筛子等施工机具,并备有检查尺、水平尺、百格网等检测器具。

2.2砌体施工班组应备有手推车、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、大铲、瓦刀等机具及检测器具。

3 作业条件3.1 粘土空心砖砌体施工前,主体结构的模板应拆除完毕。

3.2 弹出轴线、墙边线、门窗洞口线,并已经过复核。

3.3 立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。

皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜。

皮数杆应垂直、牢固、标高一致。

3.4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,应提前用细石砼找平,不得用砂浆找平或砍碎砖找平。

3.5 粘土空心砖在砌筑前二天将空心砖浇水湿润。

3.6 砂浆配合比经试验室确定,准备好砂浆试模。

3.7 砌体施工前应植好墙体结接筋,并将构造柱钢筋绑扎完毕。

4 施工操作工艺4.1 工艺流程:弹线、抄平→植墙体结接筋、绑扎构造柱钢筋→排砖撂底→拌制砂浆→砌墙下4皮实心砖→砌空心砖墙→立构造柱模板→浇筑构造柱砼→墙顶处理→验评。

混凝土空心建筑施工方案

混凝土空心建筑施工方案

混凝土空心建筑施工方案混凝土空心建筑施工方案一、工程概况:本工程是一座混凝土空心建筑,总建筑面积约为XXX平方米,按照设计图纸和施工要求,进行施工。

二、施工准备:1. 建立施工组织机构,明确各个岗位的职责和权限。

2. 安排施工人员和设备,以保证工程的顺利进行。

3. 对施工现场进行清理和平整,清除杂物和障碍物,确保施工平稳进行。

4. 检查施工材料的合格证明,并对其进行储存和保护,防止受潮和损坏。

5. 制定施工计划和安全措施,确保施工过程中的安全性。

三、主要施工工艺:1. 基础施工:按照设计要求进行基坑开挖、加固和浇筑坑底混凝土。

2. 结构施工:按照结构图纸和施工要求进行钢筋布置、模板安装和混凝土浇筑。

3. 空心施工:根据设计要求和施工规范,进行空心板的制作、安装和固定。

4. 墙体施工:按照图纸要求,进行砌筑或浇筑空心砖墙体。

5. 屋面施工:进行屋顶的防水处理和保温层的施工,确保屋面的密封性和保温性。

四、质量控制:1. 对施工过程中的关键节点进行现场检查和抽检,保证质量的合格性。

2. 对混凝土配比进行严格控制,确保浇筑后的混凝土强度和耐久性。

3. 钢筋的焊接和连接必须符合相关规范和要求,确保结构的牢固性和安全性。

4. 对空心板的制作和安装进行质量把控,防止出现开裂或变形等问题。

5. 屋面防水层和保温层的施工要求严格,确保屋面的密封性和保温效果。

五、安全措施:1. 工地周边设置围挡和警示牌,控制非施工人员进入工地。

2. 对施工人员进行安全教育和培训,提高施工人员的安全意识。

3. 针对高空作业和危险作业,采取必要的安全防护措施,如安全网、安全带等。

4. 严格按照电气安全使用规范操作,防止电击事故的发生。

5. 施工现场必须进行定期巡查和检查,及时发现和处理安全隐患。

综上所述,混凝土空心建筑施工方案包括施工准备、主要施工工艺、质量控制和安全措施等,通过合理组织和管理,确保工程的质量和安全。

空心砖砌筑工程施工方案

空心砖砌筑工程施工方案

一、工程概况本工程采用空心砖砌筑施工,适用于各类建筑物的墙体、隔墙等部位。

空心砖具有重量轻、强度高、隔热保温、施工方便等优点,是现代建筑施工中常用的墙体材料。

二、施工准备1. 材料准备:- 空心砖:选用符合国家标准的空心砖,要求尺寸准确、强度达标。

- 砂浆:采用水泥砂浆,配合比为水泥:砂=1:2.5。

- 水泥:选用符合国家标准的普通硅酸盐水泥。

- 砂:选用中粗砂,含泥量小于3%。

- 钢筋:选用符合国家标准的钢筋。

2. 工具准备:- 水泥砂浆搅拌机、手推车、磅秤、外用井架、吊笼、胶皮管、筛子、大铲、瓦刀、砖块夹具、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、扫帚等。

3. 人员准备:- 砌筑工人:熟练掌握空心砖砌筑工艺,具备一定的施工经验。

- 技术人员:负责施工方案的编制、技术交底、施工质量监督等工作。

三、施工工艺1. 施工准备:- 弹线定位:根据设计图纸,弹出墙体轴线、墙边线、门窗洞口位置线等。

- 立皮数杆:用30mm×40mm木料制作皮数杆,按标高立好皮数杆,间距15m,转角处距墙皮或墙角50mm设置皮数杆。

- 预检:检查轴线、标高、墙体厚度等是否符合设计要求。

2. 砌筑施工:- 砌筑顺序:先砌筑两头的砖,再拉准线砌中间部分。

- 砌筑方法:采用刮浆法,竖缝应先批砂浆后再砌筑。

- 灰缝控制:水平灰缝和竖向灰缝宽度应控制在10mm左右,灰缝应砂浆饱满,水平灰缝的砂浆饱满度不得小于80%,竖向灰缝不得出现透明缝。

- 砌筑高度:每天砌筑高度不应超过1.8m。

3. 管线槽预留:- 弹线定位:根据设计图纸,弹线定位管线槽位置。

- 开槽:采用凿子或开槽机开槽,不得采用斩砖预留槽的方法。

4. 施工缝处理:- 施工缝应留置在门窗洞口或预埋件处,留置宽度宜为20mm。

- 施工缝处应设置拉结钢筋,拉结钢筋间距不宜大于600mm。

四、质量要求1. 空心砖尺寸准确,强度达标。

2. 砂浆配合比正确,强度符合要求。

空心砖砌筑工程施工方案

空心砖砌筑工程施工方案
In order to ensure normal teaching order, prote cting st ude nts ' healthy gr owth, e ns uring that national (property) is not lost , to preve nt or minimize t he occurrence of safety acci de nts, follow t he "prevent, re scue each other, e ns ure safety and re duce losses" pri nci ple, a ccording t o the local conditions, make the manag ement system. 1, t he pri ncipal is the re spons ibility of s chool s afety, school se curity under t he leadershi p of Presi dent security work lea ding group. T he head tea cher to t he leader shi p team is responsibl e for, impleme ntation of the accountability system. 2, s chool monthly st ude nt knowle dge about safety educati on, e ducation shoul d be diversified i n the form every safety education for students of clas ses per w eek s hould be targeted. To carry on emergency iss ues dealing wit h educati on in General , self-help a nd mut ual rescue k nowle dge. Emergency call s (such as 1 10, 119 , 122, 120 , and so on) use common se nse i n education. 3, t he establi shme nt of major accident reporting system. S chool stude nts report major accide nt withi n an hour of education; st ude nt run a nd disa ppeara nce s to report; report of the accident to a written re port i n triplicate, a correcti onal centre , a poli ce stati on, a towns hip people's Governme nt shall not conceal t he accide nt. 4 we ek, teachers are on duty system, establi sh a nd impr ove the lea dership value s; stre ngthe n the educati on, ma nagement of teaching a ctivities i n scho ols to e ns ure normal tea chi ng order; res ponsible for school safety leaders hip al ways maintained cl ose contact and distri ct police stati ons, canva ssi ng support from the poli ce stati on on s chool safety and hel p. 5, stre ngthe ning tea chers ' moral e ducation, establi sh a dedi cated love , improvi ng education quality, obs erve the st ude nts ' psy chol ogical cha nges at any time and take prevent ive meas ures, no corporal punis hment a nd covert corporal punis hment on students , student out of the classr oom, s chools may not be . 6, units or department s use student Street propaganda or participate i n the cele brations, as well a s partici pating i n ot her social w ork, without approval of the Corre ctional Ce ntre, s chool pri nci pals conse nt, without orga nization. Without the appr ova l of relevant department s, may organize st ude nts to participate i n fire fighting, di saster relief and so on. 7 , schools s hould e ducate students t o obey the school rules a nd reg ulations, on time, on time home t o prevent a cci dent s. 8, s chool to school ins pecti ons on a regular ba sis, found hidde n in time, and in s evere cas es, it is hard to elimi nate immediately cl osed, and reporte d to the l ocal people's Gover nment, educati on, a nd r ule of law se ction. 9, t he s chool s hould always check the i nternal wa lls, retaini ng walls , ponds, railing s, ha ndrail s, doors, Wi ndows, staircase s and a variety of sport s, extracurri cular a ctivities, facil ities s uch as fire safety, infrastructure se curit y, unsafe facility to immediately re pair and demolition t o ensure that t eacher s and students w ork, learn, live venues and facilitie s are safe and rel iable . Song Lin Xiang Liu Jia pi ng eleme ntary school March 2016 song Lin Xia ng Liu Jia ping primary school fire safety systems to e nha nce fire safety, prote ction of public property and the life and property safety of teachers and st ude nts, s chool fire safety into day -to-day manageme nt, is developing the followi ng fire safety system. 1, strengthe n fire safety education of the w hole s chool . Accordi ng to the re quireme nts of the Fire Servi ces A ct, so t hat everyone has of keeping fire control safety, protecti ng fire contr ol facilities, fire pr evention, reports of fire

空心砖砌体工程施工方案

空心砖砌体工程施工方案

空心砖砌体工程施工方案一、工程概述空心砖砌体是建筑施工中常用的一种墙体结构形式,具有较轻的重量和良好的隔热性能,适用于住宅、商业及工业建筑等。

本工程施工方案主要针对空心砖砌体的施工过程进行规范化管理,确保施工质量和进度。

二、工程准备1. 材料准备•空心砖:按设计要求选择规格符合标准的空心砖;•砂浆:选用合格的砂浆材料,按配比要求调制;•其他材料:包括水泥、砂子、钢筋等。

2. 设备准备•砌墙工具:墙砖铲、六方尺、刷子、抹子等;•施工机械:如搅拌机、吊装设备等。

3. 现场准备•施工图纸:施工前需详细阅读设计图纸,了解施工要求;•安全措施:确保施工现场安全,设置必要的防护设施。

三、施工流程1. 基础准备根据设计要求,在地基上设置基准线和基砖,并进行基础处理。

2. 砌墙工艺(1)砌墙方法按设计要求采用横、竖交错砌筑方法,保证墙体垂直度和水平度。

(2)砂浆施工确定砂浆的配比,适时搅拌并进行砌筑,注意砂浆的均匀涂抹。

3. 砌筑顺序按照从下到上、从内到外的原则进行砌筑,保证墙体整体的稳定性。

4. 确认墙体质量施工过程中需及时检查墙体垂直度、水平度,保证砌体的质量。

5. 清理工作施工结束后及时清理施工现场,并进行环境保护。

四、施工质量控制1. 检测标准根据规范要求进行墙体的垂直度、水平度检测,确保符合设计标准。

2. 质量验收完成砌墙工程后进行质量验收,确认各项指标均符合要求。

五、安全与环保措施1. 安全保障设立专职安全员,加强施工现场安全管理,保障施工人员人身安全。

2. 环保措施采取有效的除尘、降噪等环保措施,保护周边环境。

六、工程总结空心砖砌体工程施工方案经过规范化管理,保障了施工质量和安全。

未来在类似工程中,应根据实际情况进行灵活调整,持续优化施工流程,提高工程效率与品质。

混凝土空心砖砌筑专项施工方案

混凝土空心砖砌筑专项施工方案

混凝土空心砖砌筑专项施工方案一、项目概述二、工期计划本项目总工期为30天,具体的施工工期安排如下:1.准备工作:2天包括现场勘测、材料采购、设备准备、人员组织等准备工作。

2.基础施工:5天包括地基开挖、地基处理、基础浇筑等。

3.墙体砌筑:15天按照设计要求进行墙体砌筑,包括外墙、内墙、隔墙等。

4.楼板施工:5天按照设计要求进行楼板施工,包括楼板砼浇筑、楼板加固等。

5.收尾工作:3天包括清理现场、整理设备、验收等收尾工作。

三、施工方法1.基础施工1.1地基开挖按照设计要求进行地基开挖,注意保持地基坡度、平整度和相邻地基之间的相对高度。

1.2地基处理对地基进行挖土、填土、夯实等处理,以保证地基的坚实稳定。

1.3基础浇筑按照设计要求进行基础浇筑,包括基础模板搭设、钢筋绑扎、混凝土浇筑等。

2.墙体砌筑2.1材料准备准备好所需的混凝土空心砖、建筑砂浆、砌筑工具等。

2.2墙体砌筑按照设计要求进行墙体砌筑,注意墙体的纵向和横向垂直度、水平度、墙体厚度等要求。

2.3墙体加固钢筋加固墙体,根据设计要求进行墙体加固,包括加固钢筋的安装和混凝土浇筑。

2.4墙体缝隙处理处理墙体缝隙,包括刮灰、填缝、打磨等,以保证墙体表面平整。

3.楼板施工3.1楼板砼浇筑按照设计要求进行楼板砼浇筑,包括楼板模板搭设、钢筋绑扎、混凝土浇筑等。

3.2楼板加固按照设计要求进行楼板加固,包括钢筋布置、混凝土浇筑等。

3.3楼板面处理处理楼板面,包括抹灰、防水、防潮等。

四、质量控制1.混凝土质量控制严格控制混凝土的配合比例、拌合时间、拌和均匀度等,保证混凝土的均匀性和强度。

2.砌筑质量控制控制砌筑工艺,包括墙体垂直度、水平度、墙体缝隙处理等。

3.钢筋质量控制确保钢筋加固的质量,包括钢筋的布置、钢筋直径、钢筋连接等。

四、安全措施1.施工现场要划定安全区域,并设置警示标志。

2.施工人员必须佩戴安全帽、手套、防护眼镜等个人防护装备。

3.施工现场必须有专人进行监督和管理,并配备消防设备。

混凝土空心砖砌筑专项施工方案

混凝土空心砖砌筑专项施工方案

混凝土空心砖砌筑专项施工方案一、前言混凝土空心砖在建筑行业中广泛应用,其砌筑质量直接关系到建筑物的稳定性和耐久性。

为了确保混凝土空心砖砌筑工程质量,特制定本施工方案。

二、施工前准备1.材料准备:–混凝土空心砖–砂浆–铲子、刷子等砌筑工具–其他辅助工具2.人员准备:–项目经理–砌筑工人–安全员–其他相关人员3.设备准备:–合适的搬运机械–打墙机、切割机等必要设备4.现场清理:–清理施工现场,确保场地整洁三、施工工艺1.基础处理:–混凝土基础应该坚实平整,没有杂物和积水2.水平控制:–使用水平仪对砖进行水平和垂直的监测3.砂浆施工:–将干粉砂浆和水按照一定比例充分搅拌均匀4.砌筑顺序:–依次按照施工图纸要求砌筑每一层砖5.砌筑注意事项:–确保砖头表面干净,不得有灰尘或水分–使用间隔钢筋加固,增强整体承重能力四、质量验收1.砌筑完毕后进行验收:–规格尺寸是否符合要求–砂浆夯实是否均匀牢固–砖缝是否匀称2.修正不合格部分:–对于不符合要求的部分,及时进行修正五、安全注意事项1.施工现场要求:–确保施工现场通风良好–严格遵守安全操作规范2.人员安全:–穿戴好安全防护装备–禁止在高处乱扔材料六、总结混凝土空心砖砌筑是建筑施工中非常重要的一环,只有严格按照规范要求施工,才能保证建筑物的安全稳定。

希望本施工方案能够对相关施工人员提供一定的帮助,确保工程质量。

以上是混凝土空心砖砌筑专项施工方案的相关内容,希望能够得到严格执行,确保砌筑工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

赤水市游客接待中心工程空心混凝土砌块专项施工方案
编制:
审核: ________ _____________
批准: ________ _____________
编制单位:中国核工业中原建设有限公司
1、编制依据
——《混凝土结构工程施工及验收规范》(GB50204-2002);
——《赤水市游客接待中心工程施工图纸》。

——《建筑工程施工手册第四版》。

——《框架结构填充小型空心砌块墙体建筑构造》02J102-2
——《砌体工程施工质量验收规范》“GB50203-2002”
2、工程概况
2.1本工程位于赤水市长江新村规划园区内。

西面为赤水河,南面靠山,基地北侧为规划赤习公路,东面为规划道路文化大道,建筑北面为广场,建筑外墙至道路红线边距离70米,建筑西侧沿赤水河观景平台,东侧为大巴客运站,南侧为自然山地。

建筑北面规划为广场,为建筑主要人行出入口。

东西侧为车行主要出入口。

沿建筑南侧设有环形消防车道穿过建筑,同时也是建筑后勤出入口。

建筑性质:公共建筑,设计使用年限50年,建筑面积15178.56m2,建筑层数5层,建筑高度21.285米,结构类型:框架结构,抗震设防烈度6度,屋面防水等级Ⅱ级,耐火等级二级。

2.2本工程设计概况:外墙墙厚600mm,采用混凝土空心砌块砌筑。

经业主及监理现场选样,混凝土空心砌块采用规格为:390×190×190mm,强度:MU5,砌筑砂浆采用:M5.0水泥砂浆。

3、施工准备
3.1技术准备
1)熟悉施工图纸,了解砌体材料。

2)做好砌块施工技术交底工作。

3.2材料准备
砌块:品种为200mm厚混凝土空心砌块、强度等级必须符合设计要求,并有出厂合格证、产品性能检测报告。

水泥:品种及标号应根据砌体部位及所处环境条件选择,一般采用PO32.5水泥。

砂:用中砂,砂浆的砂含泥量不超过3%,使用前用5mm孔径的筛子过筛。

混凝土:浇注过梁、圈梁、构造柱的混凝土,可采用普通混凝土或普通细石混凝土,强度不小于C20。

3.3 主要机具
1)机械:塔吊、切割机、砂浆搅拌机
2)工具:备有大铲、刨锛、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、钻机、扫帚等、粉线包、钢丝刷、靠尺、木杠、锤子、灰桶等。

3.4 作业条件
1)结构验收合格,砂浆由试验室做好试配,准备好砂浆试模(3块为一组)。

2)施工作业区的材料清理已完成。

4、施工工艺
4.1 施工工序
基层处理→放线→排块→钢筋制作、安装→砌筑墙体→构造柱、圈梁、过梁施工→场地清理。

4.2砌筑前准备工作
4.2.1浮尘等杂物清扫、剔凿,按设计图纸放出墙体控制线以构造柱、过梁、圈梁等控制线。

4.2.2构造柱、圈梁、过梁的布置。

1)构造柱及施工
a.构造柱断面均为墙厚×300mm,纵筋为4C12,箍筋为C6@200,其纵筋上下端锚入结构长度不小于10d,构造柱混凝土标号为C20。

b. 墙端部、拐角、纵横墙交接处、均加设构造柱,直段墙墙长超5m时,需每隔2.5-3m加一根构造柱。

c. 构造柱与墙体每隔600mm高度(即三皮砖的高度)应设置一道4C6拉结筋,拉结长度不小于700mm。

d. 外墙均为夹空墙,墙厚600mm,中空200mm,构造柱待墙体砌筑完成后浇筑,浇筑时利用墙两侧增设的砌块作为夹空区域的模板,具体见下图中1-1剖面。

2)圈梁布置
a. 墙高在大于4m时,应在墙中部设置一道与框架柱或剪力墙连接的水平圈梁。

若遇到门洞时,圈梁底标高同门洞顶标高,此时圈梁兼过梁使用。

圈梁截面尺寸墙厚×200mm,纵筋上下各配2C12,箍筋为C6@200,圈梁混凝土标高为C20。

b. 为便于圈梁的浇筑施工,圈梁底部的墙体的砌筑方法如下:
圈梁底部砌体作为圈梁底模。

3)过梁布置
墙体门窗洞口过梁采用C20混凝土浇筑,过梁的长度为洞口宽度+600mm(即洞口每侧300mm),过梁的配筋构造见下图:
4.2.3 排块
根据砌筑、灰缝等模数进行排块,灰缝厚度8-12mm,上下皮应错缝搭砌,其搭砌长度不宜小于90mm。

排块应考虑构造柱和钢筋混圈梁位置,从构造柱开始排水平块,不符合模数时,用辅块调节或切割整砖;竖向排块时需考虑门洞标高,不符合模数时,可用辅块调节或用砼浇筑“坎台”。

4.2.4 门洞两侧壁墙体砌筑方法:门侧壁240mm的宽度范围内,沿洞口高度方向每砌筑2-3皮采用C20细石砼灌孔,浇灌前先清除落地灰等杂物。

具体见下图:
4.2.5水电管线在砌筑前按图纸位置提前安装到位,避免后期剃凿破坏墙体。

由下至上的线管,砌筑时将砌块套入;由上至下的线管,砌筑时将砌块侧面开槽,将管线套入砌块中。

如图
4.3 施工操作
4.3.1砌块砌筑前不需浇水。

在日平均气温连续5度以下,进入冬季施工,要采取相应的防冻措施。

4.3.2采用砌筑砂浆砌筑时。

1)水:粉料重量比一般为1:4,宜采用机械搅拌。

2)灰缝厚度控制到8-12mm ,砌筑时宜采用刮浆法砌筑,每次刮浆长度不宜大于800mm 竖缝应顶浆砌筑,用皮槌敲实。

4.3.3 空心砌块墙体不宜设置临时间断洞口。

4.3.4 需要移动砌体中的砌块或砌块被撼动时,应清除原砂浆,重新刮浆砌筑。

4.3.5严禁在砌好的墙体上打凿洞口或用冲击钻成孔。

确需留孔时,可用无齿锯开孔。

4.3.6 砌块每日砌筑高度不宜大于1.8米,低温季节应适当降低。

24h 后方可继续砌筑。

砌体转角和交接部位应同时砌筑,对不能同时砌筑又必须留设临时间断处,应砌成斜槎。

4.3.7 砌至梁底、板底部位时,至少间隔7d 后,方可进行顶部砌筑。

4.3.8砌块墙体表面的平整度和垂直度不宜超过4mm 、灰缝的厚度和饱满度应随时检查、校正偏差。

4.4 应注意的质量问题
1)灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。

2)墙面粗糙:舌头灰未刮尽,半截砌块集中使用,造成通缝;墙背面偏差较大;错层造成螺丝墙。

半截砌块分散使用在墙体较大的面上。

首层或楼层的第
壁上开略大于管线直径的孔
一皮砌块要查对皮数杆的标高及层高,防止到顶砌成螺丝墙。

3)构造柱、圈梁筑混凝土浇筑时应将模板内的落地灰、砖渣杂物等清理干净,防止混凝土内夹渣。

4)砌体下列部位不得设置脚手眼:
a.过梁上部,与过梁成60°角的三角形及过梁跨度1/2范围内;
b.门窗洞口两侧200mm内和砌体交接处400mm的范围内;
5. 质量控制
5.1主控项目:
砌块和粘结剂强度等级性能应符合设计要求,并由相关出厂合格证和检验报告。

5.2一般项目
1)砌筑砂浆应密实饱满。

2)砌块砌筑时采用的规格、品种应符合设计要求。

3)砌块墙转角处和纵横墙交接处应同时砌筑,咬槎紧密。

如需间断应留斜槎。

4)芯柱砼施工前孔内砂浆必须消理干净。

芯柱顶部,模板支成漏斗型,砼细心捣实。

5)砌筑脚手架不得搁、靠在砌块墙上。

6)砌筑墙立向通缝不大于2皮砖。

7)每天砌筑高度不大于1.8m。

5.3墙体的允许偏差和检验方法
6.安全施工
6.1、教育到位:新进场工人必须接受入场教育,三级教育;工长(施工员)在下达任务的同时对施工作业所的安全防护投施及针对性的安全操作规程,注意事项进行全面的安全技术交底,交底双方履行签字手续;班组长搞好班前活动,落实好个人安全生产责任制。

6.2、责任到位:生产协调会上,施工员在汇报工作的同时,必须汇报所负责段面的安全生产情况;安全员必须汇报每日的现场巡查情况,对提出的隐患落实“三宝”整改。

6.3、在搭设架时,要检查架子是否架立平衡稳定。

在高度超过1.5m时,施工人员要戴带好安全带等防护用器。

6.4、在架子上辅设跳板时,要将跳板固定在架子上,跳板的长度和宽度要保证施工人员在施工时的操作面,跳板长度不能超出脚手架的间距但要保证跳板放置的稳定和牢固性。

6.5、进入现场必须戴安全帽,高空作业必须戴安全带,严禁酒后作业,严禁穿拖鞋进入现场。

6.6 、现场临时用电、动力、照明一律采用橡皮电缆软线,并由维修电工接线,其他人员严禁乱拉电线,现临时用电一律采用安全配电箱统一管理。

使用电动机具一定要有漏电保护装置和良好的接地。

6.7 、施工现场临时采用强光照明时,必须固定在3米以上的木架或墙架上,如必须拖到地面上,要经常移动的强光灯,必须底脚稳定,铁壳四周及手提把柄要有良好的绝缘装置,玻璃灯泡表面要装铅丝防护罩壳,并有良好接地装置。

6.8砌块墙体施工的安全技术必须遵守现行建筑工程安全技术规定。

6.9在楼面或脚手架上堆放砌块或其它物料时,严禁倾卸和抛掷。

并不得撞击楼板和脚手架。

6.10堆放在楼面(层面)和脚手架上的各种施工荷载不得超过楼板和脚手架的允许荷载值。

施工层进料口楼板下,宜采取临时支撑措施。

6.11砌体砌筑或进行其它工序施工时,严禁站在刚砌完的砌体上操作。

相关文档
最新文档
