真石漆的施工工艺
真石漆施工工艺流程及注意事项

真石漆施工工艺流程及注意事项一、真石漆施工工艺及流程L基层处理施工前应充分检查被涂物表面,做好表面处理工作。
新涂墙面应经过充分养护,表面平整、干燥。
应检查墙面空鼓开裂情况,并及时切割、剔凿、修补。
被喷涂面必须经过试验确认附着良好,方可施工。
应彻底避免今后涂饰表面如空鼓、龟裂、起皮等质量问题,被喷涂物表面不得有油污、灰尘和粘附物等。
基层验收标准:清洁无尘,干燥平整,线角顺直,达到行业验收规范规定。
一般新水泥墙面冬天的养护时间为28天;夏天的养护时间为14天。
2.批刮腻子在底漆施工前,对墙面凹凸不平处用专用外墙腻子(干燥固化快、强度高)找补平整,然后满批刮1一2遍,干燥后细磨平整,并吹扫干净。
3.施工底漆待腻子层彻底干燥后,即可施工底漆。
底漆可采用喷涂或滚涂的方式施工,施工时应注意不得漏涂;采用喷涂时,喷枪距墙面50Cm为宜;采用滚涂时,厚度应一致、均匀。
底漆渗入基层墙面,可增强防水、防潮效果和抗酸碱性,提高真石漆涂层与基层的粘结强度。
底漆施工干燥后可进行下道施工工序。
4.分隔线处理基层处理完成后对墙面进行分隔弹线,用纸胶带对分格条部位应进行覆盖。
贴胶带必须先贴横线,再贴竖线,对有接头处,可钉上铁钉标识,以便喷涂后易于找到胶带源头。
一般分隔线宽度为0∙8-L5cm,分格规格视工程要求而定。
5.喷涂真石漆施工前应搅拌均匀,一般真石漆不需要加水,必要时可少量加水调节。
真石漆施工分为单色喷涂、多色喷涂二种,单色喷涂采用带料斗的单嘴喷枪,多色喷涂可采用带料斗的多嘴喷枪,也可采用单嘴喷枪进行多次喷涂。
一般在大面积施工前要进行试喷,根据设计、施工要求选取一小面墙试喷,确定施工喷涂压力和所喷石漆色彩是否同设计要求一致。
施工时使用真石漆喷涂专用喷枪,喷涂压力在0.6-0.9MPa(根据喷涂面积,表面形状等选用不同压力)。
喷涂施工时,喷枪嘴与喷涂面垂直距离约为30-40cm平行喷涂,自上而下施工。
真石漆喷涂遍数依花样、色系深浅而定,一般喷涂遍数为二遍,真石漆用量约为3.5-5kg∕m2,层与层之间喷涂间隔时间以第一遍干燥为准。
真石漆施工工艺(详细完整版)

真石漆施工工艺一、预处理:1.清洁墙面:将墙面表面的灰尘、污垢等清洁干净。
2.检查墙面:对墙面进行检查,修补裂缝和破损部分,确保墙面平整牢固。
二、底漆处理:1.涂刷底漆:使用专用底漆涂刷在墙面上,增加真石漆与墙面的附着力。
2.底漆干燥:等待底漆完全干透,通常需要24小时以上。
三、基础层施工:1.涂刷基础层:将第一层真石漆涂刷在墙面上,采用刮涂或滚涂的方式均匀覆盖。
2.平整处理:使用刮刀或特殊工具对基础层进行平整处理,确保表面平整度。
3.基础层干燥:等待基础层完全干燥,通常需要24小时以上。
四、色彩层施工:1.涂刷色彩层:将所选色彩的真石漆涂刷在墙面上,采用刮涂或滚涂的方式均匀覆盖。
2.刮花处理:使用特殊工具对色彩层进行刮花,形成真石质感效果。
3.色彩层干燥:等待色彩层完全干燥,通常需要24小时以上。
五、上光处理:1.涂刷上光剂:使用专用上光剂涂刷在已干燥的真石漆表面,增加光泽度和防护效果。
2.上光处理:使用特殊工具对上光剂进行处理,使真石漆表面更加光滑细腻。
3.上光层干燥:等待上光层完全干燥,通常需要24小时以上。
六、美化装饰:1.添加装饰:根据需要,可以添加装饰物,如花纹、壁画等,提升墙面的美观效果。
2.固定装饰:将装饰物固定在墙面上,并与真石漆表面进行衔接处理。
七、检验和验收:1.检查施工质量:仔细检查真石漆表面的平整度、颜色均匀度和装饰效果。
2.进行验收:经过检验合格后,方可进行真石漆施工的最终验收。
请注意,在真石漆施工过程中,需遵循相关施工规范和安全操作规程。
施工人员应具备相关技能和经验,使用适当的工具和材料,并确保施工现场的通风良好。
此外,真石漆施工完成后,需要定期进行维护和保养,以保持其美观和耐久性。
真石漆工程施工工艺及质量要求

真石漆工程施工工艺及质量要求真石漆是一种具有良好耐候性和装饰效果的墙面涂料,广泛应用于建筑装饰工程中。
为了保证真石漆工程的质量和效果,下面将介绍真石漆工程的施工工艺及质量要求。
一、施工准备1.检查墙面及基层状况:墙面应平整、无砂眼、麻面、空鼓等。
2.清除污垢:清除墙面上的灰尘、油污等杂质。
3.基层处理:按照基层处理要求进行除尘、除油、刮灰等处理。
二、底涂处理1.底涂选择:根据真石漆涂膜的要求选择适合的底涂材料。
2.底涂施工:均匀涂刷底涂材料,一般要求刷涂2遍。
三、打磨处理1.打磨工具选择:选择适合的打磨工具,如砂纸、砂布等。
2.打磨工艺:针对已经干燥的底涂层,使用打磨工具进行打磨,以提高墙面的平整度和附着力。
四、中涂处理1.中涂选择:选择适合的中涂材料,根据要求进行搅拌均匀。
2.中涂施工:使用刮刀、辊刷等工具均匀涂刷中涂材料,厚度一般为0.8-1.2mm。
五、雕刻处理1.雕刻设计:根据设计要求进行真石漆的雕刻处理。
2.雕刻工艺:使用雕刻刀等工具进行雕刻,保持雕刻线条的清晰。
六、面涂处理1.面涂选择:根据设计要求选择适合的面涂材料。
2.面涂施工:使用专用工具均匀涂刷面涂材料,一般要求刷涂2遍以上。
七、防水处理1.防水材料选择:根据需要选择适合的防水材料。
2.防水施工:按照防水处理要求进行涂刷防水材料。
八、涂饰处理1.涂饰选择:根据装饰要求选择适合的涂饰材料。
2.涂饰工艺:使用刷子、喷枪等工具进行涂饰,保持颜色的均匀一致。
九、质量要求1.墙面平整度:真石漆工程施工后,墙面应平整,不允许有明显的麻面、砂眼等缺陷。
2.涂膜附着力:真石漆涂膜与基层的附着力应满足相关标准要求。
3.色彩一致性:真石漆工程施工后,颜色应均匀一致,没有色差。
十、注意事项1.施工环境:真石漆施工需要在相对干燥、温度适宜的环境下进行。
2.涂刷方式:涂刷真石漆时,应注意涂刷的方法和顺序,以保证涂膜的质量和效果。
3.干燥时间:各涂层应按照要求进行充分的干燥时间,以免影响涂膜的质量。
真石漆施工工艺

真石漆施工工艺真石漆是一种常见的室内外装饰材料,具有质地细腻、色彩丰富、耐久性强等特点,广泛应用于建筑物的墙面、地板和家具等领域。
然而,要达到理想的效果,正确的施工工艺非常重要。
本文将介绍真石漆的施工工艺和注意事项,帮助施工人员更好地完成工作。
一、准备工作在施工真石漆之前,需要进行一系列的准备工作。
首先,要对施工表面进行清洁处理,确保墙面干燥、平整,无灰尘、杂物等。
然后,根据需要选择合适的底漆进行涂刷,以确保真石漆的附着力和防潮性。
底漆干燥后,进行细磨,使墙面更加光滑,增加真石漆施工的效果。
二、基层处理基层处理是真石漆施工工艺中非常重要的一步。
施工前,需要用砂纸打磨基层,以去除不平整的部分。
如果有裂缝或缺陷,应使用填补材料进行修补。
对于新建墙面,需要使用抹灰网进行加固,并进行充分浸润,以提高基面的稳定性。
在处理好基层后,再进行一次细磨,以确保墙面表面的光滑度。
三、上色工艺真石漆的上色工艺是施工的关键环节。
在施工过程中,需要将真石漆与颜料按比例充分混合,并待用。
然后,使用软毛刷或滚筒将混合好的真石漆均匀地涂刷在墙面上。
刷涂的方向应保持一致,以获得更加均匀的效果。
在上色完成后,在真石漆未干之前,可以使用特殊的美化工具(如海绵、扫帚、刮刀等)进行处理,创造出独特的效果。
四、磨光处理真石漆施工完成后,需要进行磨光处理,以增加墙面的光泽度和平滑度。
首先,使用磨光机械进行粗磨,去除表面的粗糙部分。
然后,使用砂纸进行细磨,直到墙面光滑如镜。
最后,使用干净的抹布进行擦拭,以去除墙面上的灰尘和杂物。
五、防潮防水真石漆施工完成后,还需要进行防潮和防水处理,以增加真石漆的耐久性和抗污性。
可以使用透明防潮剂对墙面进行涂刷,形成保护层,阻止水分渗透。
另外,还可以使用防潮胶带对墙角进行保护,降低湿气对墙面的侵蚀。
六、养护真石漆施工完成后,需要进行养护,以确保墙面的质量和效果。
在施工后的24小时内,不可进行碰撞或划伤等操作。
真石漆施工工艺及质量标准

真石漆施工工艺及质量标准1.1真石漆施工工艺1)墙面基层验收按国家标准抹灰面标准验收合格后,且墙面的湿度<10%,Ph值不大于10,基层强度达到规定标准,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直。
2)刮涂两道耐水腻子用抹刀将腻子均匀的施刮涂于基面上,刮涂2道,第一道刮涂厚度1.2mm,第一道刮涂厚度0.8mm,第二道应在第一道完全干固后方可刮涂,腻子层打磨表面平整、均匀、洁净,无刮痕,无裂缝,阴阳角平直、方正,无浮灰等其它杂物。
3)涂刷封闭底漆对基层表面处理后,应仔细检查,确认符合要求,检测基层含水率小于10%后,进行基层墙底漆施工,喷涂均匀,不漏涂、不漏底、不流挂。
4)分格缝弹线根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,所有竖向灰缝相互平行,铅垂,做到灰缝横平竖直。
线条横平竖直、双平行线宽窄一致、清晰明了。
5)滚涂分隔缝漆采用分格缝漆涂刷分格缝,为保证分格缝不出现露底,分格缝漆涂刷宽度可适当比设计宽一点,保证分格缝宽度范围内分格缝漆饱满。
刷漆应横平竖直、宽窄一致、深浅一致,内分格缝漆饱满,效果分明,不露底、不起皮、不污染其他部位。
6)分格缝二次弹线由于涂刷分格缝漆后,第一次分格缝弹线已被遮掩,为让胶带分格条顺直,需进行二次弹线,只需弹出分格缝一边线即可。
7)贴分隔缝美纹纸美纹纸粘贴时,与第二次分格缝弹线对齐即可。
美纹纸粘贴牢固、严密、平直,撕揭时间准确,不损坏分格线、不粘坏缝漆。
8)喷涂真石漆应严格按产品规定的稀释比例进行稀释,稀释时应对真石漆充分搅拌,保证均匀,喷涂时从上面到下面按顺序施工,喷涂均匀、厚薄一致、色泽一致,颗粒点状均匀,大小符合要求,不露底、不漏喷、无流坠等现象,阴角处无积料,不污染门窗、玻璃等其他部位;9)真石漆打磨在喷涂防水保护膜之前,需用普通400--600目砂纸磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然真石漆表面的美感,同时保证防护膜的完全覆盖。
真石漆工程施工工艺

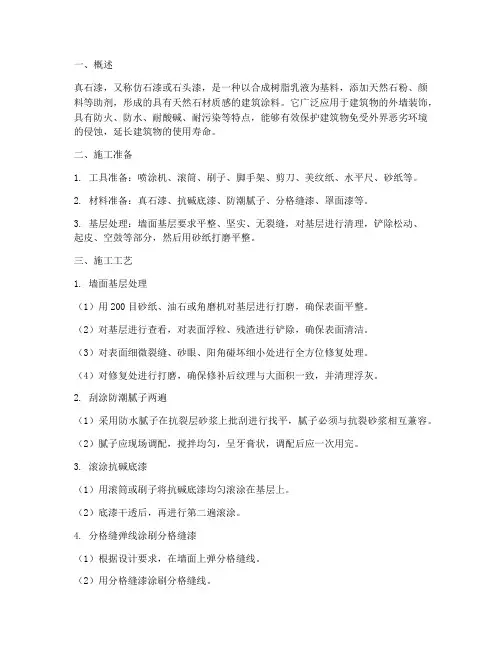

一、概述真石漆,又称仿石漆或石头漆,是一种以合成树脂乳液为基料,添加天然石粉、颜料等助剂,形成的具有天然石材质感的建筑涂料。
它广泛应用于建筑物的外墙装饰,具有防火、防水、耐酸碱、耐污染等特点,能够有效保护建筑物免受外界恶劣环境的侵蚀,延长建筑物的使用寿命。
二、施工准备1. 工具准备:喷涂机、滚筒、刷子、脚手架、剪刀、美纹纸、水平尺、砂纸等。
2. 材料准备:真石漆、抗碱底漆、防潮腻子、分格缝漆、罩面漆等。
3. 基层处理:墙面基层要求平整、坚实、无裂缝,对基层进行清理,铲除松动、起皮、空鼓等部分,然后用砂纸打磨平整。
三、施工工艺1. 墙面基层处理(1)用200目砂纸、油石或角磨机对基层进行打磨,确保表面平整。
(2)对基层进行查看,对表面浮粒、残渣进行铲除,确保表面清洁。
(3)对表面细微裂缝、砂眼、阳角碰坏细小处进行全方位修复处理。
(4)对修复处进行打磨,确保修补后纹理与大面积一致,并清理浮灰。
2. 刮涂防潮腻子两遍(1)采用防水腻子在抗裂层砂浆上批刮进行找平,腻子必须与抗裂砂浆相互兼容。
(2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后应一次用完。
3. 滚涂抗碱底漆(1)用滚筒或刷子将抗碱底漆均匀滚涂在基层上。
(2)底漆干透后,再进行第二遍滚涂。
4. 分格缝弹线涂刷分格缝漆(1)根据设计要求,在墙面上弹分格缝线。
(2)用分格缝漆涂刷分格缝线。
5. 分格缝二次弹线贴分格缝美纹纸(1)在分格缝漆干透后,再次弹线。
(2)用美纹纸粘贴在分格缝线上。
6. 喷涂真石漆(1)用专用喷枪喷涂真石漆,喷涂一至两遍。
(2)重涂间隔为2小时以上。
7. 真石漆打磨(1)真石漆干透后,用砂纸轻轻打磨。
(2)撕揭分格美纹纸,处理分格缝。
8. 滚涂防尘罩面漆(1)在真石漆干透后,用滚筒或刷子滚涂防尘罩面漆。
(2)罩面漆干透后,再进行第二遍滚涂。
9. 分格缝处理滚涂罩面漆(1)撕揭分格美纹纸,处理分格缝。
(2)在分格缝处滚涂罩面漆。
真石漆施工工艺流程

真石漆施工工艺流程一、基面处理:打磨好表面,去除表面污渍及粉尘。
(注:如果是油性或者水性基面则不需要)。
二、底漆:喷涂底漆,间隔1-3小时,再喷涂一遍。
三、中涂:喷涂中涂,间隔2-4小时,再喷涂一遍。
四、批砂:喷涂批砂,间隔2-4小时,再喷涂一遍。
五、罩面:喷涂罩面漆,间隔2-4小时,再喷涂一遍。
六、养护:施工完成后12小时内避免雨淋、霜冻,自然干燥24小时。
一、基面处理:打磨好表面,去除表面污渍及粉尘。
(注:如果是油性或者水性基面则不需要)。
二、底涂:在大面积施工之前需先在墙面上做试验段,以确定喷涂手法。
三、中涂:喷涂中涂,间隔2-4小时,再喷涂一遍。
四、批砂:喷涂批砂,间隔2-4小时,再喷涂一遍。
五、罩面:喷涂罩面漆,间隔2-4小时,再喷涂一遍。
六、养护:施工完成后12小时内避免雨淋、霜冻,自然干燥24小时。
七、注意事项:①因真石漆喷涂机使用气压较高,请勿直接对准人体喷涂;②涂装时避免出现流挂或厚薄不均匀等现象,并且必须保证所有原材料及真石漆产品包装密封完好,否则容易出现气泡,影响产品质量。
八、常见问题:真石漆产品主要为半成品,涂料施工结束后未完全固化,室内外温度变化较大时,可能会出现发白现象,因此请避免昼夜温差过大,同时建议各位客户尽量在当天施工完毕。
二、底涂:在大面积施工之前需先在墙面上做试验段,以确定喷涂手法。
三、中涂:喷涂中涂,间隔2-4小时,再喷涂一遍。
四、批砂:喷涂批砂,间隔2-4小时,再喷涂一遍。
五、罩面:喷涂罩面漆,间隔2-4小时,再喷涂一遍。
六、养护:施工完成后12小时内避免雨淋、霜冻,自然干燥24小时。
七、注意事项:①因真石漆喷涂机使用气压较高,请勿直接对准人体喷涂;②涂装时避免出现流挂或厚薄不均匀等现象,并且必须保证所有原材料及真石漆产品包装密封完好,否则容易出现气泡,影响产品质量。
八、常见问题:真石漆产品主要为半成品,涂料施工结束后未完全固化,室内外温度变化较大时,可能会出现发白现象,因此请避免昼夜温差过大,同时建议各位客户尽量在当天施工完毕。
真石漆施工工艺和施工方法

真石漆施工工艺和施工方法真石漆是一种高档的装饰涂料,具有独特的装饰效果和耐久性。
在建筑装饰中,真石漆的施工工艺和施工方法至关重要,直接影响到施工效果的质量和美观度。
本文将详细介绍真石漆的施工工艺和施工方法,希望能够对相关行业从业人员提供一些参考和帮助。
一、真石漆施工工艺1.基层处理真石漆的施工前,首先要对基层进行处理。
基层处理的目的是保证基层的平整度和附着力,为真石漆的施工提供良好的基础。
基层处理包括填补裂缝、修复破损、打磨、清洁等工序,必须确保基层的干燥和无尘。
2.底漆处理在基层处理完成后,需要进行底漆处理。
底漆的选择应根据实际情况进行,一般选择与真石漆相配套的底漆。
底漆的主要作用是提高真石漆的附着力和遮盖力,同时也可以调整真石漆的颜色和光泽度。
3.中涂处理中涂是真石漆施工中的重要工序,其主要作用是增加真石漆的良好附着力和平整度。
中涂的选择应根据真石漆的种类和要求进行,一般选择与真石漆相配套的中涂。
4.面漆处理面漆是真石漆的最后一道工序,其主要作用是增加真石漆的光泽度和耐候性。
面漆的选择应根据真石漆的种类和要求进行,一般选择与真石漆相配套的面漆。
5.防护处理真石漆施工完成后,需要进行防护处理。
防护处理包括防水、防污、防霉等工序,可以有效延长真石漆的使用寿命和美观度。
二、真石漆施工方法1.喷涂法喷涂法是真石漆施工中常用的方法之一,适合大面积的施工。
喷涂法可以提高施工效率,确保涂料的均匀性和一致性,但需要注意控制喷涂压力和速度,避免出现涂料流淌和堆积的现象。
2.刷涂法刷涂法是真石漆施工中常用的方法之一,适合小面积和细部的施工。
刷涂法可以更好地控制涂料的厚度和均匀性,但需要注意刷涂的方向和力度,避免出现涂料流纹和刷痕。
3.滚涂法滚涂法是真石漆施工中常用的方法之一,适合中等面积的施工。
滚涂法可以提高施工效率,确保涂料的均匀性和一致性,但需要注意滚涂的方向和力度,避免出现涂料流淌和堆积的现象。
4.仿古法仿古法是真石漆施工中的一种特殊方法,可以模拟出不同的仿古效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
真石漆的施工工艺真石漆是一种酷似天然花岗岩的装饰效果,具有自然色泽,给人以高雅、和谐、庄重的美感。
天然真石涂料施工简便、省时,施工机具易于清理;天然真石涂料具有防水、耐碱、无毒、无味、粘接力强、永不褪色等优点。
一、施工准备1、脚手架横竖杆与墙面距离为500-600mm,墙面不设支撑点。
2、基层应清除干净,无灰尘、铁锈、油迹,无空鼓、粉化、脱皮、起砂等现象,基层表面应有一定强度,含水率<10,PH<9,基层的干燥时,水泥砂浆基层要求21天以上,气温若低,适当延长时间。
序号产品名称作用1柔性耐水腻子找平基层2专用抗碱底漆封闭墙体碱性,防止真石漆透底发花3真石中途漆减少天然真石涂料的飞溅4天然真石涂料装饰作用注:除以上配套材料外,尚需基层局部修补用的水泥、沙子、建筑胶等。
二、施工工具的准备序号产品名称作用1空压机喷枪压力来源2漏斗喷枪喷漆工具3简便水平器测平用4压辊压平5线包打线格6刷子刷漆7刀片割胶带8粗细砂纸打磨9钢丝刷清洗10抹子批刮漆11纸胶带贴造型1底漆四、施工防护1施工前保护:真石漆施工前应对门窗、铁艺等构件做好成品保护,有效的办法是塑料布将其包裹好,以防止真石漆施工对其造成的污染。
2施工中保护:施工中要注意对窗户、铁艺等构件的保护,喷涂施工时,要采取可靠的遮蔽措施,施工中要注意对上部施工完的的墙面进行保护。
3施工后保护:真石漆喷涂进行中,外加要随时进行拆除,外架拆除过程中要着重注意对外墙的保护,架管拆除及传递过程中,严禁碰撞外墙面。
五、施工流程1、底材要求:墙面平整无脱层、空鼓、面层无裂缝、无明显砂眼等缺陷。
如超出此围,将采用腻子填补找平,再用砂纸打磨平整。
基层的碱度PH值在10以下,同时基层干燥,湿度低于8%。
2、所用真石漆有出厂合证明,同时经检验达到国家相关规范标准要求。
3、所用真石漆经业主、监理及设计单位同意。
4、脚手架已搭设完毕。
5、施工条件:真石漆由于是水性,对施工保养条件要求较高。
施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好。
低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。
真石漆施工必须考虑天气因素,在喷涂真石漆前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏。
真石漆施工本工程中外墙建筑涂料涂装做法:粗腻子一遍、细腻子二遍、封闭底漆一遍、中途一遍、真石漆面漆一遍。
其作用如下:粗腻子:将较大的缺陷基本修复补平。
细腻子:将基层精细刮平修复。
封闭底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。
如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。
第一遍中途:第一遍中途减少面漆真石的掉落第一遍面漆:第一遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。
1、施工工艺修补→清扫→满刮粗腻子→满刮细腻子→磨平→底漆施工→第一遍中途施工→第一遍面漆施工。
2、操作方法a、修补:施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。
下面为具体做法:空鼓——如墙面有空鼓,将空鼓部位全部铲除,清理干净,重新做基层进行修补。
缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。
b、清扫:尘土、粉末──可使用扫帚、毛刷、高压水冲洗,油脂──使用中性洗涤剂清洗;灰浆──用铲、刮刀等除去;霉菌──室外高压水冲洗,用清水漂洗晾干。
c、满刮腻子:腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行满刮粗腻子施工时要求,宜薄批而不宜厚刷,将较大的缺陷基本修复补平。
要求腻子应具备较好的粘结性,粘结持久性及耐水性。
刮腻子时的施工技术:①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。
②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。
不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。
③用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。
d、真石漆的喷涂:真石漆喷涂时要求:基层表面含水率不得大于8%,如遇有大风、雨、雾等到天气时不得进行面层涂料的施涂;施工时要求根据设计要求做样板墙,直到竣工验收时为止。
①、施工真石漆的调配本工程中所有采用的涂料均为专业生产厂家按色卡选定的颜色进行配色后的成品。
在施工过程度中,如发现涂料有沉淀,必须将其搅拌均匀,涂料的拌合采用电动搅拌机进行,搅拌时间控制在8-10分钟为宜。
②、喷涂方法:施工时以墙的阴阳角处及水落管为分界线,同一面墙应采用同一批号的真石漆,真石漆宜施涂过厚,均匀,颜色一致。
③、进行真石漆时主要采用喷涂喷涂中层真石漆和真石漆:采用喷涂方法,喷涂压力在0.5-1.0mPa/cm2,根据样板要求选择合适喷嘴,施工温度在10℃以上,厚度1-2mm,涂抹两道,间隔两小时,干燥24小时后打磨。
喷枪应垂直于待喷涂面施工,距离约60厘米。
对于阴阳角施工过程中,喷涂时特别注意不能一次喷厚,采用薄喷多层法,即表面干燥后重喷,喷枪距离为80厘米,运动速度快,且不能垂直阴阳角喷,只能采用散射,即喷涂两个面,上雾花的边缘扫入阴阳角。
喷涂量3-5 Kg/m2。
④、打磨:采用400-600目砂纸,轻轻抹平真石漆表面凸起砂料及尖角,切忌用力过猛。
⑤、喷罩面漆:采用喷涂(刷涂、辊涂均可),用无气喷枪均匀薄喷一遍,施工温度不得低于10℃,完全干燥需要10天,喷涂量0.2-0.3Kg/m2。
E 不同颜色真石漆施工工艺1、白色、浅色的真石漆施工墙体先批刮一遍白水泥,要求平整、无明显批痕;或者直接涂刷有色液体底漆,再按规定喷涂中层、面层;,2、深色的真石漆施工底漆按规定喷涂,在施工中层时,只需薄喷一层,厚度控制在1—2mm,再罩面漆五、中层喷涂1、依合同要求的喷点效果,用不同口径(4mm-8mm)喷嘴喷涂,喷嘴口径越小则喷涂效果越平整均匀,口径大凹凸感强。
根据要求不同可喷涂一道或两道,每道厚度1-2mm,间隙两小时,喷涂量控制在2-4kg/m22、对不同人用不同喷枪的喷点效果应进行校对,在2mm处观察,只允许有微小的差异。
3、中层喷涂结束后,立即取出分隔缝胶带纸,以免中层干涸后取时使中层撕开。
4、喷涂时,喷嘴应垂直于基面操作,不得仰喷,斜喷或俯喷,以免造成色差或飞砂5、喷涂收口处应放在分格缝处或阴、阳角。
再次喷涂时应把喷好的部位加以保护,避免在接头处造成阴影;6、充分干燥24小时后,再进行下一道工序。
F 涂面漆1、涂布面漆前先用砂布打磨飞砂部分,然后将整个中层饰面轻磨一遍,再将分格缝边沿及其它不规则边角用批刀修整后涂布面漆;2、无气喷枪均匀薄喷配套面漆一遍,喷涂量0.2-0.3kg/m2;G 修整1、因其它原因造成涂料表面破损或返色等,应将破损处补平,再依上述工艺进行操作,收口处放在分格缝或阴阳角处,对于其它成品应严加保护。
2、自检合格后,清除所有保护材料并清理对其它成品的污染,保持清洁的施工面。
H 注意事项1、施工温度10℃以上;2、涂饰面应呈水平方向,同时向下作业,避免纵向一条一条操作,避免与其它工交叉。
:采用喷涂方法,喷涂压力在0.5-1.0mPa/cm2,根据样板要求选择合适喷嘴,施工温度在10℃以上,厚度1-2mm,涂抹两道,间隔两小时,干燥24小时后打磨。
喷枪应垂直于待喷涂面施工,距离约60厘米。
对于阴阳角施工过程中,喷涂时特别注意不能一次喷厚,采用薄喷多层法,即表面干燥后重喷,喷枪距离为80厘米,运动速度快,且不能垂直阴阳角喷,只能采用散射,即喷涂两个面,上雾花的边缘扫入阴阳角。
喷涂量3-5 Kg/m2。
3、打磨:采用400-600目砂纸,轻轻抹平真石漆表面凸起砂料及尖角,切忌用力过猛。
4、喷罩面漆:采用喷涂(刷涂、辊涂均可),用无气喷枪均匀薄喷一遍,施工温度不得低于10℃,完全干燥需要10天,喷涂量0.2-0.3Kg/m2。
六、施工安全项(一)施工操作安全措施1、涂料施工前应集中工人进行安全教育。
施工现场应有监督人员监督保证施工现场无明火。
2、操作前检查脚手架是否搭设牢固,高度是否满足操作要求,合格后才能上架操作,凡不符合安全之处应及时修整。
3、禁止穿硬底鞋、拖鞋、高跟鞋在架子上工作,工具要搁置稳定,防止坠落伤人。
4、操作人员必须戴安全帽,系好安全带、安全绳。
6、涂刷作业时操作工人应配戴相应的保护设施如:口罩、手套、防滑鞋等。
以免危害工人皮肤等。
(二)环保措施1、所用的涂料应符合国家有关建筑装饰装修材料有害物质限量标准的规定。
涂饰工程因施工面积大,所用材料如不符合有关环保要求的,将严重影响装饰装修后的室内环境质量,故可能的情况下,应优先使用绿色环保产品。
2、外墙涂料施工工程中,应做好半成品、产品的保护,防止对周围环境造成污染。
3、每天收工后尽量不剩涂料材料,不准乱倒,应收集后集中处理,废弃按环保要求分类。
七、施工行业标准1.3.1<<施工规范住宅装饰装修工程施工规范》<<建筑涂料工程施工及验收规程》<<建筑装饰装修工程质量验收规范》《建设工程安全生产管理条例》;。
