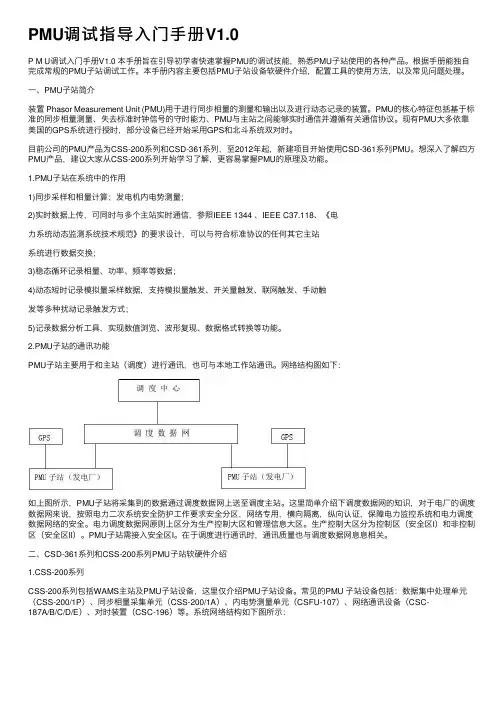

机组PMU方案B

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浙江仙居抽水蓄能电站机电设备安装工程EMI标合同编号:仙蓄计合DGCSG(2013) 13号

机组PMU调试方案

编写:

审核:

批准:

中国水利水电第五工程局有限公司

浙江仙居机电安装工程项目经理部

2015年11月

目录

1调试(试验)目的 (1)

2调试(试验)依据 (1)

3调试(试验)范围 (1)

4调试(试验)条件和要求 (1)

5调试(试验)项目 (2)

5.1调试流程 (2)

5.2调试(检查)项目 (2)

5.机组PMU调试 (3)

6调试(调试)组织措施和要求 (4)

6.1作业人员 (4)

6.2机具配置 (5)

6.3施工进度安排 (5)

6.4质量控制要求 (5)

7调试(试验)安全注意事项 (5)

7.1危险点/源辨识、预控 (5)

7.2安全注意事项 (6)

8环境和职业健康措施 (6)

9其他 (7)

1调试(试验)目的

通过调试检查机组PMU装置功能达到设计及有关规程规定要求,机组PMU装置是电力系统实时动态监测系统的基础和核心,通过该装置可以进行同步向量的测量和输出以及进行动态记录。用于实现全网运行监测控制或实现区域保护和控制。

2调试(试验)依据

(1)《电气装置安装工程电气设备交接试验标准》GB50150-2006;

(2)华东勘测设计研究院发变组保护、IPB、机组PMU部分,图号H67L-7D3-3-4;

(3)厂家技术资料:发变组同步向量说明书

(4)《电力系统同步相量测量装置(PMU)测试技术规范》GB/T 26862-2011 ;

(5)新源公司《抽水蓄能电站工程建设补充规定》;

(6)新源公司《国网新源控股有限公司抽水蓄能电站调试(试验)项目管理手册》;3调试(试验)范围

试验包含静态试验、动态试验、数据同步性试验、GPS对时试验、通信规约测试、数据传送延时测试、触发启动试验等。

4调试(试验)条件和要求

(1)屏柜安装,一次及二次接完成;

(2)现场交接试验完成具备通电条件,满足装置所需电源要求;

(3)录波启动定值、设计原理图审核确定并正式下发;

(5)参加调试的相关单位及人员到位;

(6)现场有足够的照明;

(7)施工前根据监理审批的技术文件及厂家的要求进行安全技术交底;

(8)在施工现场布置若干灭火器;

5、调试项目

5.1调试检查项目

1、装置系统参数配置。

3、装置实时监测模拟量通道检查。

5.2.1上电前装置的检查

1)装置面板无损坏,机箱固定牢固可靠及明显变形现象;

2)面板按键灵活,液晶屏完好;

3)保护装置内部接线端子无松动脱落。

4)各插件上的元器件外观完好,芯片插件可靠插紧;

5)装置双重命名是否规范、清晰。

6)二次回路绝缘检查。

5.2.2上电后电气检查

1)对照装置或屏柜直流电压极性、等级,装置或屏柜的接地端子可靠接地;

2)加上直流电压,合装置电源开关;

3)延时几秒钟,装置“运行”绿灯亮,“报警”黄灯灭,“跳闸”红灯灭(如亮可复归),液晶显示屏幕循环显示采样状态。

按使用说明书所述方法进入保护菜单,熟悉装置的采样值显示、报告显示、报告打印、整定值输入、时钟整定等方法

5.3机组PMU调试

上电调试:

1、检查装置状态显示工作正常。

2、装置定值整定:装置参数整定、系统参数整定。

3、设备外加二次电压、电流值,对装置模拟量通道进行检查。

4、检查内容:

①电压幅值测量

②电流幅值测量

③电压相角测量

④电流相角测量

⑤发电机功角及内电势相角测量

⑥频率测量

⑦有功及无功功率测量

6调试(试验)组织措施和要求

6.1调试人员

表1:

6.2机具配置

6.3施工进度安排

表3:

6.4质量控制要点

相关设备试验质量控制要点,具体参见厂家技术资料及设计文件中的相关内容。

7调试(试验)安全注意事项

7.1危险点/源辨识、预控

表4:

7.2安全注意事项

(1)作业区安全责任人:唐鹏。

(2)施工现场照明应充足。

(3)操作人员,现场接线人员熟悉设备。

(4)施工现场配备一定量的灭火器(在有效期内)。

(5)每台设备应设专人负责,装置送电前,要检查设备是否正常。如正常可以合闸送电。并对全体施工人员进行安全、技术交底。

(6)现场施工负责人应时刻注意观察作业人员的精神状态,严防疲劳作业。

(7)将机组PMU盘柜,悬挂“严禁操作”警示牌。

(10)对控制盘柜内做的调试临时措施,调试完成后要及时恢复。

(11)当天的工作结束时,应及时将现场清理干净,做到“工完、料尽、场地清”,不得破坏施工现场的其他设施。

(12)注意施工现场的整体形象,科学组织施工,作到现场规范化、秩序化,合理安排工序,避免相互干扰,严格按操作规程和经监理审批的施工方案进行施工。

(13)作业场地做到安排有序,整齐清洁,各种材料、设备按规定的位置摆放有序,施工设备不得占道堆放,及时转运施工的余料和废弃垃圾,做到工完料清、场地净。

(14)服从业主或监理的协调。

8环境和职业健康措施

(1)加强通风防尘设备、设施的管理工作,并按要求做好通风防尘工作,抓好员工职业

相关文档
最新文档
