室外台阶施工工艺

合集下载

室外台阶施工方案

室外台阶施工方案

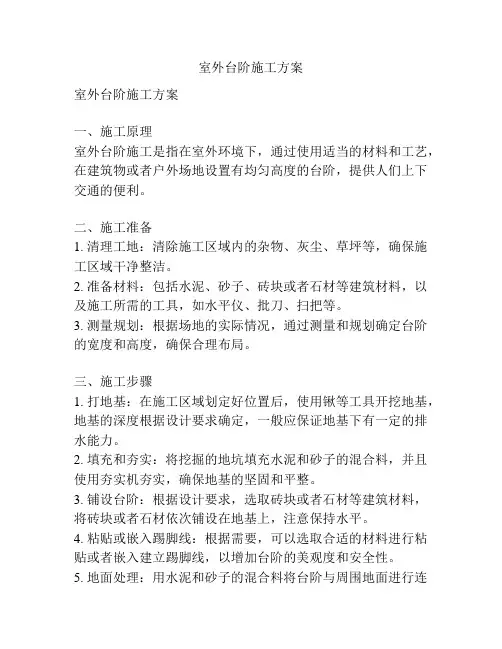

室外台阶施工方案室外台阶施工方案一、施工原理室外台阶施工是指在室外环境下,通过使用适当的材料和工艺,在建筑物或者户外场地设置有均匀高度的台阶,提供人们上下交通的便利。

二、施工准备1. 清理工地:清除施工区域内的杂物、灰尘、草坪等,确保施工区域干净整洁。

2. 准备材料:包括水泥、砂子、砖块或者石材等建筑材料,以及施工所需的工具,如水平仪、批刀、扫把等。

3. 测量规划:根据场地的实际情况,通过测量和规划确定台阶的宽度和高度,确保合理布局。

三、施工步骤1. 打地基:在施工区域划定好位置后,使用锹等工具开挖地基,地基的深度根据设计要求确定,一般应保证地基下有一定的排水能力。

2. 填充和夯实:将挖掘的地坑填充水泥和砂子的混合料,并且使用夯实机夯实,确保地基的坚固和平整。

3. 铺设台阶:根据设计要求,选取砖块或者石材等建筑材料,将砖块或者石材依次铺设在地基上,注意保持水平。

4. 粘贴或嵌入踢脚线:根据需要,可以选取合适的材料进行粘贴或者嵌入建立踢脚线,以增加台阶的美观度和安全性。

5. 地面处理:用水泥和砂子的混合料将台阶与周围地面进行连接,以确保台阶与地面的平稳过渡。

6. 收尾工作:清理施工现场,清扫干净杂物和尘土,保持施工区域整洁。

四、注意事项1. 安全施工:在施工过程中要注意人员的安全,佩戴好安全帽和手套等安全装备,严禁乱扔杂物和爆破等危险行为。

2. 材料选择:选材要符合实际需要并且品质好,能够适应户外环境的温度变化和风吹雨淋等自然条件。

3. 施工图纸:根据施工图纸的要求,按照一定的比例和尺寸进行施工,确保台阶的均匀和稳定。

4. 精细施工:施工过程中要仔细操作,保持台阶的整洁和美观,确保每一道台阶的高度和宽度一致。

以上是室外台阶施工方案,通过合理的施工准备、施工步骤和注意事项,可以确保台阶的安全、稳定和美观。

同时,施工人员应该具备一定的专业知识和技能,以确保施工的质量和效果。

室外台阶踏步施工方案

室外台阶踏步施工方案

室外台阶踏步施工方案一、方案背景:室外台阶是连接建筑物与地面之间的重要部分,直接影响人们进入建筑物的体验和安全。

因此,在室外台阶的踏步施工中,需要考虑多方面的因素,包括材料选择、施工工艺、安装方式等。

本方案旨在通过合理的施工方案,确保室外台阶的安全性、舒适性和美观性。

二、施工材料选择:1.台阶骨架材料:根据需要承受的荷载和环境要求,选用混凝土或钢结构作为台阶的骨架材料。

混凝土骨架应符合国家相关标准,钢结构应选用防腐蚀性能好的材料。

2.台阶踏步材料:推荐采用耐磨、防滑、耐候性好的材料,如花岗岩、大理石、防滑砖等。

必要时,可以增设防滑条或防滑垫,以增加行人的安全性。

3.台阶护栏材料:选用耐久性好、抗腐蚀的材料,如铝合金、不锈钢等。

护栏设计应符合相关安全标准,高度应根据安全要求确定。

三、施工工艺:1.骨架施工:首先,对于混凝土骨架,根据设计要求进行开挖和土方清理工作,保证骨架的稳固性和可靠性。

对于钢结构骨架,应进行防腐蚀处理,并按照设计要求进行焊接或螺栓连接。

2.踏步安装:在骨架完成后,将选用的踏步材料固定在骨架上。

对于花岗岩或大理石等材料,可以使用适当的胶粘剂进行固定,或者采用金属扣板与骨架连接。

防滑砖的固定可使用专用胶粘剂或水泥砂浆。

3.护栏安装:根据设计要求,在台阶两侧安装护栏。

护栏连接方式可以选择焊接、螺栓连接或插接等方式,确保护栏的牢固性和稳定性。

护栏顶部可以加装适当的扶手,以增加使用者的安全感。

四、安全考虑:1.施工期间,应设置明显的安全标识,确保施工区域的人员和行人注意安全。

2.施工现场应保持整洁,清理施工垃圾和杂物,确保台阶踏步的安装质量。

3.在踏步材料选择上,优先考虑防滑性能好的材料,并增加防滑条或防滑垫,以避免行人滑倒。

4.护栏的高度和间距应符合相关安全标准,确保人员安全隔离。

5.所选用的材料应考虑抗腐蚀性能,以适应不同气候环境的需求。

6.施工完毕后,进行完善的验收工作,确保台阶的安全性和质量。

室外台阶挡墙施工程序(3篇)

室外台阶挡墙施工程序(3篇)

第1篇一、施工准备1. 设计图纸:仔细阅读设计图纸,了解台阶挡墙的尺寸、结构形式、材料要求等。

2. 材料准备:根据设计要求,准备所需材料,如砖、水泥、砂、石子、钢筋等。

3. 工具准备:准备施工所需的工具,如砖刀、线锤、水平尺、水准仪、搅拌机、铁锹、镐头等。

4. 人员组织:确定施工队伍,进行技术交底,明确施工工艺和注意事项。

二、施工工序1. 测量和放线:根据设计图纸,确定台阶挡墙的位置、尺寸和标高,进行放线。

放线时,要确保线条准确、清晰。

2. 开挖基础:根据放线结果,开挖台阶挡墙的基础。

基础深度应满足设计要求,确保挡墙的稳定性。

3. 钢筋加工:根据设计图纸,加工所需钢筋,确保钢筋规格、尺寸、形状符合要求。

4. 钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、搭接长度、焊接质量等符合规范。

5. 模板安装:根据设计图纸,安装模板,确保模板位置准确、稳固,防止变形。

6. 混凝土浇筑:在模板安装完成后,进行混凝土浇筑。

浇筑过程中,要注意混凝土的坍落度、振捣密实度等。

7. 混凝土养护:混凝土浇筑完成后,进行养护。

养护期间,要注意保湿、保温,防止混凝土出现裂缝。

8. 拆除模板:混凝土养护达到一定强度后,拆除模板,清理模板上的杂物。

9. 砌筑挡墙:根据设计图纸,进行挡墙的砌筑。

砌筑过程中,要注意砖缝饱满、垂直度、水平度等。

10. 防水处理:在挡墙砌筑完成后,进行防水处理。

防水材料的选择和施工应符合规范要求。

11. 台阶施工:根据设计图纸,进行台阶的施工。

台阶施工包括基础、侧墙、踏步等部分。

12. 台阶防水:在台阶施工完成后,进行台阶防水处理。

13. 施工验收:完成室外台阶挡墙施工后,进行验收。

验收合格后方可投入使用。

三、施工注意事项1. 施工过程中,要严格按照设计图纸和规范要求进行施工。

2. 施工过程中,要注意施工安全,防止发生意外事故。

3. 施工过程中,要确保施工质量,避免出现质量问题。

4. 施工过程中,要注重环境保护,减少施工对周围环境的影响。

室外台阶施工方案道客巴巴(3篇)

室外台阶施工方案道客巴巴(3篇)

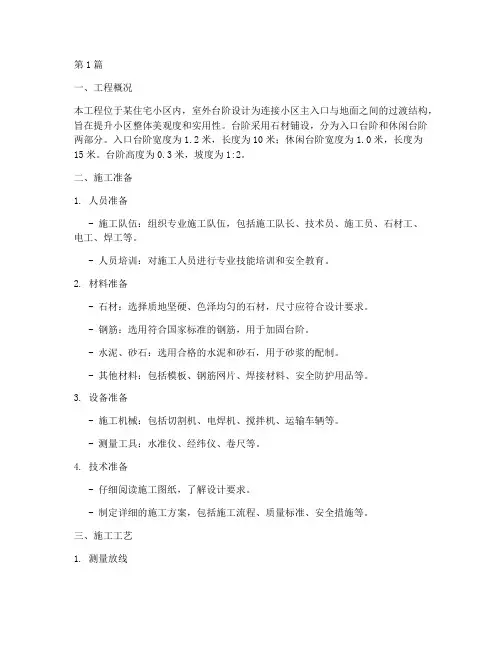

第1篇一、工程概况本工程位于某住宅小区内,室外台阶设计为连接小区主入口与地面之间的过渡结构,旨在提升小区整体美观度和实用性。

台阶采用石材铺设,分为入口台阶和休闲台阶两部分。

入口台阶宽度为1.2米,长度为10米;休闲台阶宽度为1.0米,长度为15米。

台阶高度为0.3米,坡度为1:2。

二、施工准备1. 人员准备- 施工队伍:组织专业施工队伍,包括施工队长、技术员、施工员、石材工、电工、焊工等。

- 人员培训:对施工人员进行专业技能培训和安全教育。

2. 材料准备- 石材:选择质地坚硬、色泽均匀的石材,尺寸应符合设计要求。

- 钢筋:选用符合国家标准的钢筋,用于加固台阶。

- 水泥、砂石:选用合格的水泥和砂石,用于砂浆的配制。

- 其他材料:包括模板、钢筋网片、焊接材料、安全防护用品等。

3. 设备准备- 施工机械:包括切割机、电焊机、搅拌机、运输车辆等。

- 测量工具:水准仪、经纬仪、卷尺等。

4. 技术准备- 仔细阅读施工图纸,了解设计要求。

- 制定详细的施工方案,包括施工流程、质量标准、安全措施等。

三、施工工艺1. 测量放线- 根据设计图纸,使用经纬仪和水准仪进行测量放线,确定台阶的位置、尺寸和坡度。

- 标记出台阶的起点、终点和转折点。

2. 基础处理- 清除施工区域内的杂草、杂物和松软土层。

- 使用挖掘机进行基础开挖,深度应满足设计要求。

- 基底平整后,铺设一层厚度为10厘米的碎石垫层,并进行压实。

3. 钢筋绑扎- 按照设计图纸,绑扎钢筋,确保钢筋间距和位置准确。

- 钢筋应采用双面焊接,焊接质量应符合规范要求。

4. 模板安装- 根据台阶形状和尺寸,制作相应的模板。

- 模板安装牢固,确保模板的垂直度和水平度。

5. 砂浆配制与浇筑- 配制砂浆,确保砂浆的强度和稠度符合设计要求。

- 使用搅拌机将砂浆搅拌均匀后,进行浇筑。

- 浇筑过程中,注意砂浆的密实度,防止出现蜂窝、麻面等质量问题。

6. 石材铺设- 根据设计图纸,将石材切割成所需尺寸。

室外台阶施工工艺技术

室外台阶施工工艺技术

室外台阶施工工艺技术室外台阶作为人们进出建筑物的重要通道,其施工工艺技术至关重要。

本文将从设计、材料选择、工具准备、施工步骤等方面介绍室外台阶施工的工艺技术。

首先,设计是室外台阶施工的基础。

在设计台阶时,需要考虑到台阶的高度、宽度、坡度等因素,以确保人们步行时的舒适度和安全性。

此外,还需将台阶设计与周围环境相协调,例如与建筑物外观、景观设计等相匹配。

其次,材料的选择也是室外台阶施工过程中非常重要的一步。

一般而言,室外台阶可以使用多种材料,如石材、木材、混凝土等。

在选择材料时,需要考虑到其耐久性、防滑性以及易于维护的特性,以便使台阶能够经受时间和气候的考验。

当材料选择完毕后,需要准备一系列工具。

常用的工具包括锤子、木工锯、水平仪、铲子等。

这些工具的使用可以使施工过程更加顺利和高效。

接下来,是施工步骤的介绍。

首先,需要进行地面的准备工作,如清除杂物、平整地面等。

然后,根据设计要求,开始进行台阶的布局和定位。

在布局时,可以使用木板或绳子进行标记,以确保台阶的位置准确无误。

接下来,开始施工台阶的基底。

一般而言,使用混凝土进行铺设,并确保其平整、坚固。

在施工过程中,要注意控制水泥浆的含水量,以免影响材料的强度和干燥时间。

当基底完成后,可以开始进行台阶的铺设。

如果选择使用石材或木材,可以使用专门的胶水或钉子固定。

在铺设过程中,需要使用水平仪确保台阶的平整度和坡度的一致性。

最后,进行台阶的打磨和保护。

根据材料的不同,可以选择使用砂纸或防水涂料进行打磨和保护处理,以提升台阶的美观度和耐用性。

综上所述,室外台阶施工的工艺技术需要考虑设计、材料选择、工具准备以及施工步骤等方面的因素。

合理的施工工艺技术能够保证室外台阶的质量和安全性,确保人们的步行体验和出行安全。

台阶室外地坪施工方案

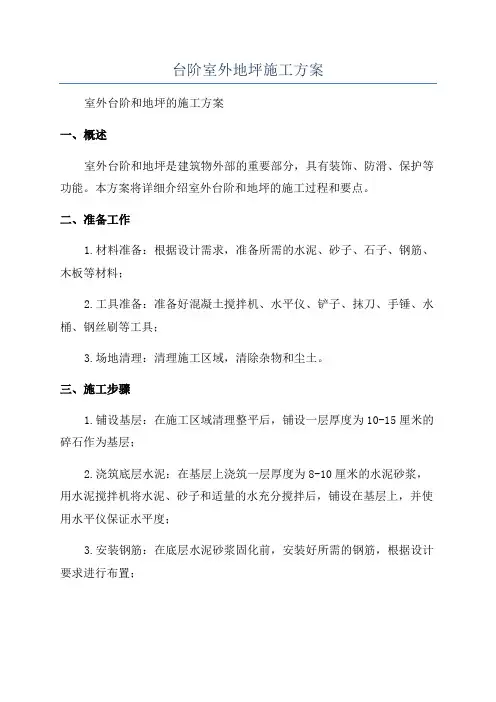

台阶室外地坪施工方案

台阶室外地坪施工方案室外台阶和地坪的施工方案一、概述室外台阶和地坪是建筑物外部的重要部分,具有装饰、防滑、保护等功能。

本方案将详细介绍室外台阶和地坪的施工过程和要点。

二、准备工作1.材料准备:根据设计需求,准备所需的水泥、砂子、石子、钢筋、木板等材料;2.工具准备:准备好混凝土搅拌机、水平仪、铲子、抹刀、手锤、水桶、钢丝刷等工具;3.场地清理:清理施工区域,清除杂物和尘土。

三、施工步骤1.铺设基层:在施工区域清理整平后,铺设一层厚度为10-15厘米的碎石作为基层;2.浇筑底层水泥:在基层上浇筑一层厚度为8-10厘米的水泥砂浆,用水泥搅拌机将水泥、砂子和适量的水充分搅拌后,铺设在基层上,并使用水平仪保证水平度;3.安装钢筋:在底层水泥砂浆固化前,安装好所需的钢筋,根据设计要求进行布置;4.浇筑面层水泥:在底层水泥砂浆固化后,再次使用水泥搅拌机将水泥、砂子和适量的水充分搅拌后,铺设在底层上,并使用水平仪保证水平度;5.养护:对施工完成的水泥面层进行养护,使用水桶喷水保持湿润,养护期一般为7-14天,确保水泥充分固化;6.打磨和抛光:在养护期结束后,使用钢丝刷和打磨机对水泥面层进行打磨和抛光,以提高平整度和光滑度;7.防滑处理:根据需求,在水泥面层上进行防滑处理,使用特殊的防滑涂料或铺设防滑玻璃砖等;四、注意事项1.施工过程中,要控制水泥砂浆的含水量,以保证固化效果;2.施工人员要注意安全,佩戴好安全帽、手套等防护用品;3.在施工过程中,要及时清理施工区域,确保施工质量和安全;4.对于施工过程中出现的问题和疑问,及时与相关专业人员沟通交流。

五、总结通过本方案的实施,可以确保室外台阶和地坪的施工品质和施工效率。

同时,在施工过程中要注重质量控制和安全保障,以确保台阶和地坪的使用寿命和安全性。

坡地室外台阶施工方案及措施

坡地室外台阶施工方案及措施

坡地室外台阶施工方案及措施随着城市化的进程,越来越多的建筑物出现在坡地上,因此坡地室外台阶的施工变得尤为重要。

坡地室外台阶的施工方案及措施直接关系到台阶的安全性和使用寿命,因此需要精心设计和施工。

本文将从坡地室外台阶的施工方案和施工措施两个方面进行详细介绍。

一、坡地室外台阶施工方案。

1. 地形勘测,在进行坡地室外台阶的施工前,首先需要对地形进行勘测,了解坡度、土质、水土流动情况等相关信息,以便后续的设计和施工。

2. 设计方案,根据地形勘测结果,结合实际需求和使用情况,进行台阶的设计方案确定,包括台阶的尺寸、坡度、材料选择等。

3. 材料选择,在坡地室外台阶的施工中,材料的选择尤为重要。

一般情况下,混凝土、砖石、木材等都可以作为台阶的材料,需要根据实际情况进行选择。

4. 施工工艺,根据设计方案确定施工工艺,包括基础处理、台阶铺设、固定和美化等环节。

5. 安全考虑,在设计和施工过程中,需要充分考虑台阶的安全性,包括防滑措施、承重能力等。

二、坡地室外台阶施工措施。

1. 地基处理,在坡地室外台阶的施工中,地基处理是至关重要的一环。

需要根据地形勘测结果,对地基进行处理,确保台阶的稳固性和安全性。

2. 施工工艺,在进行台阶的铺设时,需要严格按照设计方案和施工工艺进行,确保每个环节都符合要求。

3. 安全防护,在施工过程中,需要设置好安全防护措施,确保施工人员的安全,同时也可以避免施工过程中的意外伤害。

4. 质量监控,在施工过程中,需要进行质量监控,确保台阶的质量符合要求,达到设计标准。

5. 环境保护,在施工过程中,需要注重环境保护,避免对周围环境造成污染或破坏。

通过以上方案和措施的实施,可以确保坡地室外台阶的施工质量和安全性。

同时,也可以提高台阶的使用寿命,减少后期的维护和修缮成本。

希望本文对坡地室外台阶的施工有所帮助,也希望大家在进行相关施工时能够严格按照相关要求进行操作,确保施工质量和安全。

室外大台阶施工方案

室外大台阶施工方案

室外大台阶施工方案一、工程概况本大台阶施工工程位于城市中心广场的入口处,作为进入广场的主要通道,是一项具有重要意义的景观工程。

大台阶的设计总宽度为10米,总长度为30米,高度为1米,需要完成石材的施工和固定,同时还需要考虑非常规天气的影响以及安全问题。

二、施工材料1.石材:为了确保大台阶的稳定性和安全性,我们将采用优质的人造石砖作为大台阶的主要施工材料。

这种人造石砖具有较高的耐磨性和抗滑性,且易于清洁和维护。

2.胶粘剂:为了确保石材在施工过程中的牢固固定,我们将使用高强度的胶粘剂。

胶粘剂应具有耐水、耐候和抗紫外线能力,以确保大台阶能够长时间保持稳定和耐用。

三、施工步骤1.进行基础工程:在大台阶的施工区域进行清理和平整,确保基地平整无障碍,没有石头和杂物。

然后用水泥浇筑基础,同时埋设电缆管和排水管道。

2.安装人造石砖:以基础为基准,使用胶粘剂将石材逐个固定在基础上。

施工人员应确保每块石材之间的间距均匀,并且与相邻的石材之间无空隙。

3.进行石材固定:施工人员在安装好的石材上进行固定,采用专用的安全螺丝将其固定在基础上。

这样可以增加大台阶的稳定性和耐用性,确保人们踏上大台阶时的安全。

4.进行表面处理:施工完成后,需要对大台阶表面进行处理,以提高其美观性和抗污性。

我们将使用专业的表面清洁剂和防污剂进行处理,确保大台阶能够长时间保持清洁,减少养护工作。

四、安全措施1.施工期间,施工人员必须戴好安全帽和防滑鞋,确保施工过程中的安全。

同时,禁止未经许可的工人进入施工区域。

2.施工现场必须设立警示标志,并设置安全隔离带,确保行人和车辆不会误入施工区域。

3.进行大台阶安装和固定时,施工人员应注意操作规范,确保石材固定牢固。

4.在安装完成后,施工人员需要进行彻底的清洁和检查,确保大台阶的质量和安全性。

五、非常规天气的处理在遇到恶劣天气(如暴风雨、大雪等)时,施工人员应立即停止工作,并采取相应的保护措施,以防止石材被破坏。

台阶铺石板施工工艺及施工方法

台阶铺石板施工工艺及施工方法

台阶铺石板施工工艺及施工方法一、施工准备1.装备准备:施工时需要准备好安全帽、安全鞋、手套、施工工具等。

2.材料准备:根据实际需要购买适量的台阶石材板、水泥、砂浆等材料。

3.现场准备:清理,并确保施工区域平整,没有明显的缺陷,以免影响铺设的效果。

二、施工工艺1.基础处理:首先要对台阶进行基础处理,确保基础平整、稳固。

如果发现基础有问题,必要时需要对其进行修复。

2.粉刷界面剂:在基层处理完成后,使用抹面找平,将界面剂涂抹在台阶的表面,以提高后续施工的附着力。

3.石材切割:根据台阶的尺寸,将石材板进行切割。

切割的工具可以选择电动切割机、石材切割机等。

切割时要注意保护好工作人员的安全,防止划伤石材。

4.石材铺设:根据设计要求和实际情况,将切割好的石材板铺设在台阶上。

在铺设之前,可以先在地面上进行试铺,确定尺寸和铺设效果。

5.铺设石材封边:在石材铺设完成后,需要对其进行封边处理。

可以使用特殊的石膏或者石材密封剂对石材边缘进行处理,以防止其受潮、开裂等情况。

6.砂浆填缝:在石材铺设完成后,需要使用砂浆对石材之间的缝隙进行填充。

填缝时要保持砂浆的均匀性和美观性,以提高整体的装饰效果。

7.清洁养护:在所有工作完成后,对施工区域进行清洁,清除掉多余的杂物和砂浆。

然后对铺设的石材进行养护,保持其美观性和使用寿命。

三、施工方法1.施工的时机选择:室外台阶铺石板时,要选择天气晴朗、温度适宜的日子施工,以免影响施工质量。

室内台阶铺石板时可以随时进行施工。

2.施工顺序选择:一般情况下,从下往上进行施工,即先铺设下面的台阶,然后再铺设上面的台阶。

这样可以保证施工效果的整体一致性。

3.施工过程控制:在施工过程中要控制好砂浆的含水量,保持其均匀性和美观性。

另外,在铺设石材板时,要根据不同大小的石材,选择不同的施工方法,以确保石材板之间的平整度和稳定性。

总之,台阶铺石板的施工工艺及施工方法需要经过仔细的规划和准备,以确保施工的质量和使用效果。

室外大台阶施工方案

室外大台阶施工方案

室外大台阶施工方案1.项目概述:本项目是在室外环境下建造一组大型台阶,用于连接不同高度的地面,提供人们行走的通道。

台阶的设计应符合现有建筑物风格和周围环境,同时考虑到使用者的便利和安全。

2.设计阶段:2.1确定台阶的尺寸和数量:根据现场测量数据和功能需求,确定台阶的宽度、高度和数量。

考虑到人们的舒适性,通常台阶的宽度不应小于1米,高度不应超过20厘米。

确保台阶数量足够,可以满足人流量的需求。

2.2材料选择:室外大台阶应该选择耐用、防滑的材料,如石材、混凝土等。

这些材料不仅能够经受住气候变化的考验,还能够提供良好的抓地力。

根据设计要求选择合适的材料。

2.3考虑排水问题:在设计大台阶时,要考虑到雨水排放的问题。

设计合理的坡度和排水沟,确保雨水能够顺利排出,防止积水。

3.施工阶段:3.1准备工作:清理施工区域,确保地面平整,防止台阶遇到障碍物。

标出台阶的位置和尺寸,确定施工起点和终点。

3.2基础施工:在台阶的位置挖掘基础坑,根据设计要求浇筑混凝土基础。

确保基础的平整和坚固,以提供稳定的支撑。

3.3台阶制作:根据设计要求,将选定的材料加工成适当尺寸的台阶。

对于石材等材料,要加工成平整的表面,确保使用者的安全。

3.4台阶安装:在基础上安装台阶,并使用专用的粘接剂和螺栓等工具进行固定。

确保台阶安装牢固,不会移动或倾斜。

3.5美化处理:对于需要的情况下,可以对台阶进行美化处理,如在侧面加装扶手、栏杆等。

这不仅可以提供额外的安全性,还可以增加台阶的美观性。

4.完工阶段:4.1检查和修复:在施工完成后,应对台阶进行检查,确保没有缺陷或损坏。

对发现的问题进行及时修复,以确保台阶的正常使用。

4.2清理工作:清理施工现场,清除残留的材料和垃圾。

确保大台阶周围的环境整洁。

5.运维阶段:5.1定期检查:定期对大台阶进行检查,确保没有损坏或安全隐患。

对发现的问题及时修复。

5.2清洗和保养:定期清洗大台阶,以去除污垢和防止滑倒。

室外步道花岗石台阶施工工艺流程

室外步道花岗石台阶施工工艺流程

室外步道花岗石台阶施工工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 准备工作。

在开始施工之前,必须确保所有准备工作已经完成。

室外砖砌台阶工艺 做法

室外砖砌台阶工艺 做法

室外砖砌台阶工艺做法说实话室外砖砌台阶这个,我一开始做的很糟。

我折腾了好久,总算找到些诀窍了。

我刚开始做的时候,材料准备就不咋地。

这砖砌台阶啊,砖的选择可重要了。

咱得挑那种质地比较硬的砖,我之前贪便宜买过一批看着还行但一敲就碎的砖,这可不行。

就像盖房子得用结实的砖头一样,做台阶的砖如果不硬,人走上去没几天就坏了。

你得一块一块挑,就像挑水果一样,把那些有裂缝或者质地发软的都剔除掉。

地基也得处理好。

我第一次做的时候啊,就直接在地面上就开始砌砖了,没过多久,台阶就开始沉下去,高低不平的。

后来我知道了,得先把地基夯实,就像你要在桌子上放个重东西,得先把桌子腿下的地弄平弄实一样。

我就用那种大锤子,一下一下把地面砸得紧紧的,如果有松软的土,还得把松软的土挖掉换成沙子或者石子之类的打底。

接着就是砌砖了。

砌砖可得讲究技巧了。

水泥砂浆的比例很关键,我试过很多次不同的比例。

太稀了,砖老是粘不住,就像用胶水粘东西胶水太稀粘不上一样。

太稠了呢,又不好抹开。

后来我发现啊,大概一份水泥配三份沙子的比例就比较合适。

抹水泥砂浆的时候啊,你得把砖的四个边和底部都抹满,但是别抹得太厚了,太厚了水泥砂浆干了之后容易崩开。

砌砖的时候,每块砖都得尽量放水平放整齐。

我老是掌握不好这个度,怎么对齐呢我就苦恼啊。

后来我就用那种细细的绳子,拉根线在旁边当参考,这样就比较容易对齐了,就像给小孩站队一样,拉条线,小孩就知道站哪整齐了。

还有啊,台阶得有个合适的坡度。

我之前做的台阶,坡度太陡了,走起来很不方便。

这个坡度得根据实际的使用场景和空间大小来定。

如果你是方便老人小孩上的,就得缓一些,要是纯粹为了美观空间又有限呢,可以稍微陡一点但也不能太陡。

不过我还是有个不确定的地方,就是在下雨天怎么样让这个砖砌台阶排水更好。

我试过在侧面留排水孔,但是效果不是很理想,到现在还在摸索呢。

总的来说,做室外砖砌台阶真不是件简单的事儿,多实践多总结经验才是关键。

希望我的这些经验能对想做砖砌台阶的朋友有点帮助啊。

室外台阶改造施工工艺

室外台阶改造施工工艺

室外台阶改造施工工艺一、施工准备(一)作业条件1、大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。

室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。

2、施工操作前对大理石(花岗石)的施工要画出施工大样图,并严格安装排砖图施工。

(二)材料要求材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。

水泥:42.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;白水泥:白色硅酸盐水泥,采用42.5级;砂:中砂或粗砂,含泥量不大于3%;清洗剂:蜡、草酸。

(三)施工机具手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。

三、工艺流程准备工作→基层处理→弹线→试排→刷水泥浆及铺砂浆结合层→铺花岗石板块→灌缝、擦缝四、操作工艺(一)准备工作以施工大样图为依据,仔细核对各部位尺寸和做法,计算好各细部及边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。

本工程台阶踏步要求宽度300mm,高度140mm。

面板石材厚度20mm,立板高度12cm。

(二)基层处理将地面垫层的杂物清理干净,井检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。

垫层上的砂浆要用工具清除,并清扫干净。

(三)弹线在基层上弹上十字控制线,控制台阶方正,以防台阶地面石材铺贴工时,边角部位出现斜条块。

十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据室内地面标高分别找出面层及台阶踏步标高,室内地面标高为±0.00m,平台地面标高为-0.020m,台阶每步高度140mm。

室外台阶施工工艺

室外台阶施工工艺

室外台阶施工工艺(1)工艺流程测标高、弹水平控制线—基础开挖—回填夯实—混凝土垫层—台阶砌筑—排砖—弹控制线—铺砂浆—刷水泥浆结合层—面层铺贴—灌缝(2)施工要点2.1 基层处理1)清除基土层或结构层表面的杂物, 并洒水湿润, 但表面不应有积水。

2)排水管道预埋完成。

2.2 测标高、弹水平控制线2.3 垫层混凝土浇筑1)混凝土铺设后采用平板振动器进行振捣, 保证混凝土密实。

2)混凝土浇筑完毕后要重视养护工作。

宜在12h内用土工布加以覆盖并浇水, 浇水次数应能保持混凝土具有足够的湿润状态, 常温条件下养护5~7d。

2.4 凝土的抗压强度达到1.2MPa以后, 方可进行下道工序施工。

(3)灰土夯实台阶开挖至设计标高后, 洒水湿润, 保证土壤最佳含水率情况下, 使用蛙式打夯机夯实, 然后填充3:7灰土夯实。

(4)台阶砌筑4.1 材料准备砌筑用各种材料要根据网络计划编制需求计划, 保证砖、砌块、水泥、砂及时供应。

砖、砌块、水泥应有出厂合格证及复试报告单, 满足设计要求。

4.2 工艺流程放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砂筑镶砖→竖缝灌砂浆→勒缝砌筑前应做好砂浆配合比的技术交底及配料的计量准备砌筑前, 应弹好建筑物的墙体中心线和控制边线, 经检查无误后, 方可施工。

砌筑用砖应在砌筑前一天浇水湿润, 一般以浸入砖四周1.5厘米, 面干饱和为宜, 雨季不得使用含水率达到饱和状态的砖砌筑, 冬季可适当调整砂浆稠度。

确定皮数杆位置, 并进行抄平检查, 第一次灰缝厚度超过20毫米时, 应用细石砼找平。

砌体施工时, 同时密切与安装工程配合与协作, 注意埋件, 安装孔、槽、洞、予埋处理。

(5)台阶面排砖、弹控制线1)施工前绘制排砖图, 保证铺贴规则、美观。

2)为了检查和控制花岗石板块的位置, 在平台内拉十字控制线, 弹在混凝土垫层上, 并引至墙面底部, 然后依据墙面+50cm标高线找出面层标高, 在墙上弹出水平标高线, 弹水平线时要注意室内外面层标高要一致。

室外台阶建造工艺

室外台阶建造工艺

室外台阶建造工艺1. 简介本文档旨在介绍室外台阶的建造工艺,包括选择材料、准备工作、施工步骤等内容。

2. 材料选择室外台阶的材料选择是关键的一步,应考虑以下几个因素:- 耐久性:选择材料需要具备较高的耐久性,能够经受长期使用和各种天气条件的考验。

- 防滑性:考虑到室外场所容易受到雨水等湿滑条件的影响,选择具有良好防滑性能的材料。

- 强度:要确保所选材料能够承受人员和物品的重量,不会发生破裂或变形。

常用的室外台阶材料包括砖石、木材、混凝土等,根据实际需要进行选择。

3. 准备工作在施工前,进行下列准备工作:- 清理施工区域:清除施工区域内的杂物、垃圾和植被等,确保施工区域干净整洁。

- 测量和标记:使用测量工具测量施工区域的长度、宽度和高度等参数,并进行标记以便后续施工。

- 边界确定:根据设计要求和实际情况,确定台阶的边界和尺寸,并做好标记。

4. 施工步骤室外台阶的施工步骤如下:1. 基底准备:根据设计要求,确保基底平整、结实,并清理其表面。

2. 建造台阶:根据设计要求和标记,逐层建造台阶。

可根据所选材料和个人喜好选择不同的建造方式和工艺。

3. 固定材料:使用合适的胶水、螺钉或其他固定材料的方式将台阶与基底牢固连接,确保台阶的稳固性和安全性。

4. 后续处理:施工完成后,对台阶进行检查,修整边缘并清理施工区域。

5. 安全注意事项在施工过程中,务必注意以下安全事项:- 穿戴个人防护设备:施工人员应佩戴安全鞋、手套和护目镜等个人防护设备,确保施工过程的安全。

- 使用合适的工具:选择合适的工具和设备进行施工,避免使用破损或不合适的工具。

- 小心操作:施工过程中,注意操作细节,避免疏忽导致意外发生。

6. 结论根据本文档所介绍的室外台阶建造工艺,选择合适的材料、进行准备工作、遵循施工步骤并注意安全事项,能够确保台阶的质量和耐久性。

在施工过程中遇到任何疑问或问题,应及时咨询专业的施工人员或相关专家。

以上为室外台阶建造工艺的简要介绍,旨在提供初步的指导和参考。

户外花园台阶施工方案

户外花园台阶施工方案

户外花园台阶施工方案
户外花园台阶的施工方案主要有以下几个步骤:
1. 材料准备:首先确定需要使用的材料,一般户外花园台阶的主要材料包括混凝土、石材或木材等。

准备好所需的材料后,进行切割和加工,使其符合设计要求。

2. 地基准备:在施工前需要对地基进行准备,包括清除杂草和石块,平整土地,并在需要的部位挖掘出合适的基础。

3. 打地钉:根据设计图纸,标出每个台阶的位置和大小,然后在地面上打地钉,作为每个台阶的起点。

4. 模板搭建:根据设计要求,搭建好模板。

模板可以使用木板、钢板等材料制作而成,用于浇筑混凝土。

5. 浇筑混凝土:将预先准备好的混凝土倒入模板中,然后用专业工具进行夯实和抹平。

6. 加固:在混凝土未完全凝固之前,在混凝土表面放置细钢筋,以增强台阶的强度和稳定性。

7. 抹面处理:待混凝土完全凝固后,使用专业工具将表面进行抹平和打磨,以获得平整、光滑的效果。

8. 保养:完成施工后,要对台阶进行保养。

保持清洁、避免重物碰撞和化学物质侵蚀。

定期检查并修补破损的地方。

以上是一个常见的户外花园台阶施工方案的步骤。

针对不同的设计要求和实际情况,可能还需要进行具体的调整和改进。

在施工过程中,要确保材料的质量和施工的技术,以确保施工的质量和耐久性。

室外台阶施工方案

室外台阶施工方案

室外台阶施工方案引言室外的台阶施工是建筑、景观设计等领域常见的工程之一。

合理的台阶施工方案可以提供安全、美观的步行通道,同时兼顾施工成本和工期。

本文将介绍一种常见的室外台阶施工方案,并详细阐述其施工步骤和注意事项。

施工材料在开始施工之前,我们需要准备以下材料:•混凝土:用于台阶的主体结构,通常采用标准强度的混凝土。

•骨料:用于混凝土的配制,选择合适的骨料颗粒大小可以提高混凝土的强度。

•钢筋:用于加固混凝土结构,避免开裂和变形。

•砂浆:用于填补台阶和地面之间的缝隙,提高台阶的耐用性和外观。

•防水材料:用于防水处理,避免水渗透导致台阶结构损坏。

施工步骤1. 准备工作在开始施工之前,我们需要进行详细的规划和设计。

确定台阶的宽度、高度和数量,并根据实际情况进行测量和标记。

清理施工区域,确保地面平整并清除障碍物。

2. 混凝土浇筑在施工区域的台阶位置,挖掘预留的混凝土坑,深度根据设计要求确定。

将混凝土均匀倒入坑中,使用振捣器进行振捣以排除气泡和提高混凝土的密实度。

在混凝土中铺设合适的钢筋以增加台阶的强度和稳定性。

等待混凝土表面变硬后进行养护,防止干燥过快导致开裂。

3. 制作台阶面等待混凝土充分硬化后,使用尺子和水平仪进行台阶面的测量和标记。

根据测量结果,使用水泥砂浆将台阶面逐一连接起来,确保每个台阶面的高度和水平度一致。

使用木板或模板来保持台阶面的形状和平整度。

等待砂浆干燥后,拆除木板或模板。

4. 防水处理使用防水材料对台阶进行防水处理,防止台阶结构受到雨水浸泡和渗透。

将防水材料涂抹在台阶表面,确保涂层均匀且厚度适当。

等待防水材料干燥后,进行下一步施工。

5. 砂浆填缝使用砂浆对台阶和地面之间的缝隙进行填缝处理,提高台阶的耐用性和外观效果。

将砂浆均匀填充到缝隙中,使用批刀将多余的砂浆刮平并抹平。

等待砂浆干燥后,进行最后的清洁工作。

注意事项在室外台阶的施工过程中,需要注意以下事项:•施工现场安全:施工过程中要确保工人的安全,采取必要的防护措施,并设置明确的管控措施。

户外台阶的施工工艺

户外台阶的施工工艺

户外台阶的施工工艺
户外台阶的施工工艺主要包括以下几个步骤:
1. 规划和设计:根据实际需要和户外环境的特点,确定台阶的位置、尺寸和形状等,进行设计和规划。

2. 地面准备:清理施工区域的地面,除去杂草、垃圾等,确保地面平整和清洁。

3. 地基处理:根据设计要求,进行地基的处理。

如果需要混凝土地基,可以进行开挖、填土、夯实等工作;如果是基于现有地面的台阶,可以进行平整和打磨等处理。

4. 模板制作:根据设计要求,制作相应的模板,用于浇筑混凝土。

5. 水泥浇筑:将混凝土倒入模板中,用振动器振动或敲击模板以排除气泡和保证混凝土的密实性。

同时,根据需要在混凝土中添加钢筋等增强材料。

6. 平整与养护:将浇筑好的混凝土台阶进行平整处理,确保台阶表面平整光滑。

然后,对其进行养护,包括覆盖保护膜、保湿和定期喷水等措施,以确保混凝土的强度和质量。

养护时间一般为7天以上。

7. 修整:在养护期结束后,对台阶进行修整,包括修整边缘、打磨表面等,以
使其更加美观。

8. 防水处理:根据需要可以对台阶进行防水处理,以增加其使用寿命和防止受潮。

9. 防滑处理:为了增加台阶的安全性,可以进行防滑处理,如使用磨砂涂料、防滑砖等。

以上是户外台阶施工的一般工艺,实际施工中还需要根据具体情况进行调整和补充。

同时,施工时需要注意安全,遵守相关规范和要求。

预制室外台阶施工方案定

预制室外台阶施工方案定

预制清水混凝土台阶施工方案1、工程概况由于本工程室外台阶采用预制清水混凝土台阶,为保证清水混凝土台阶施工质量符合要求,特制定此方案。

2、预制清水混凝土台阶施工工艺2.1基层处理→抹底层砂浆→弹线分格→排块材→镶贴清水混凝土台阶→表面勾缝与擦缝.2.2进行基层处理,铺贴严格按照排砖图进行。

具体见附图一2.3底灰采用30mm厚1:4干硬性水泥砂浆,分二遍操作,第一遍约13mm,第二遍约17mm,待灰底压实刮平后,将底子灰表面划毛。

2.4待底子灰凝固后便可进行分块弹线,随即将已湿润的块材上厚度为2-3mm 的素水泥浆,内掺水重20%的界面进行镶贴,用木锤轻敲,用靠尺找平找直,水泥砂浆擦缝。

2.5预制清水混凝土台阶由专业厂家在工作进行制作(具体形式待做完样板后进行确认),混凝土强度为C35。

3、各栋楼室外台阶统计形式如下:宿舍楼有四种室外台阶形式,如下图所示:宿舍楼宿舍楼台阶形式1宿舍楼台阶1的尺寸详图宿舍楼台阶形式2宿舍楼台阶2的尺寸详图宿舍楼台阶形式3宿舍楼台阶3的尺寸详图宿舍楼台阶形式4宿舍楼台阶4的尺寸详图剖面图如下:学生公寓有9种形式,如下图所示:学生公寓台阶形式1学生公寓台阶1尺寸详图学生公寓台阶形式2学生公寓台阶2尺寸详图学生公寓台阶形式3学生公寓台阶3尺寸详图学生公寓台阶形式4学生公寓台阶4尺寸详图学生公寓台阶形式5学生公寓台阶5尺寸详图学生公寓台阶形式6学生公寓台阶6尺寸详图学生公寓台阶形式7学生公寓台阶7尺寸详图学生公寓台阶形式8学生公寓台阶8尺寸详图学生公寓台阶形式9学生公寓台阶9尺寸详图学生公寓室外台阶营造做法详见下图学生公寓室外台阶1-7剖面图学生公寓室外台阶8-9剖面图后勤服务中心共有四种室外台阶形式,分别如下图后勤台阶形式1后勤台阶1尺寸详图后勤台阶形式2后勤台阶2尺寸详图后勤台阶形式3后勤台阶3尺寸详图后勤台阶形式4后勤台阶4尺寸详图后勤室外台阶营造做法详见风雨操场共有五种室外台阶形式,分别如下图:风雨操场台阶形式1风雨操场台阶1尺寸详图风雨操场台阶形式2风雨操场台阶2尺寸详图风雨操场台阶形式3风雨操场台阶3尺寸详图风雨操场台阶形式4风雨操场台阶4尺寸详图风雨操场台阶形式5风雨操场台阶5尺寸详图风雨操场室外台阶营造做法详见下图食堂有十种室外台阶形式,如下图所示:食堂台阶形式1食堂台阶1尺寸详图食堂台阶形式2食堂台阶2尺寸详图食堂台阶形式3食堂台阶3尺寸详图食堂台阶形式4食堂台阶4尺寸详图食堂台阶形式5食堂台阶5尺寸详图食堂台阶形式6食堂台阶6尺寸详图食堂台阶形式7食堂台阶7尺寸详图食堂台阶形式8食堂台阶形式8食堂台阶形式9食堂台阶9尺寸详图食堂台阶形式10食堂台阶10尺寸详图食堂室外楼梯3、4做法食堂室外楼梯3、4剖面图食堂室外楼梯1、2做法食堂室外楼梯3、4预制台阶尺寸详图食堂室外楼梯1、2预制台阶尺寸详图食堂室外楼梯5预制台阶尺寸详图食堂台阶剖面图看台有五种室外台阶形式,如下图所示:看台室外台阶形式1看台室外台阶1尺寸详图看台室外台阶形式2看台室外台阶2尺寸详图看台室外台阶形式3看台室外台阶3尺寸详图看台室外台阶形式4看台室外台阶4尺寸详图看台室外台阶形式5看台剖面图3、质量要求及保证措施3.1保证项目1、预制清水混凝土台阶质量必须符合设计要求。

室外台阶踏步施工方案

室外台阶踏步施工方案

第一节室外台阶踏步施工方案
一. 施工准备
1.材料准备:P.O3
2.5以上的普通硅酸盐水泥;砂:采用中砂,其含泥量不大于3%;20mm厚烧毛花岗石;
2.机具准备:手推车、铁锹、靠尺、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、扫帚。

3.石材进场后应侧立堆放在室内,并在其下加垫木方,按照石材的规格、使用部位分别标识放置;检查石材的质量是否符合设计要求。

有损坏的石材提前将其挑选出来单独存放。

4.弹控制线:在四周外墙上弹好+100cm水平线,台阶平台石材与残疾人坡道的做法交圈标高控制点标识,地面大致的排板控制十字分格线。

5.施工前画好排版图,并对照图纸与实际的尺寸偏差以便调整,熟悉施工大样图和加工计划单,清楚各部位的尺寸和做法,各部位的石材节点和收边
二. 施工工艺
工艺流程:素土夯实→卵石灌M2.5混合砂浆垫层→砼踏步→素水泥浆结合层→素水泥面层一道→花岗石材铺面
三. 施工方案
1.将挡墙作为模板,素土分层夯实,浇灌200厚混合砂浆,台阶处按设计位置、标高浇灌成斜面。

2.采用P.O32.5普通硅酸盐水泥拌制C15砼,以挡墙面为模板,浇筑60厚砼踏步,内配φ6@200双向钢筋,砼应振捣密实。

3.结合层:应涂刷素水泥浆一道,其水灰比为0.4-0.5。

薄薄的
撒一层强度等级为P.O32.5的普通硅酸盐水泥,并洒适量清水。

四. 质量要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室外台阶施工工艺
(1)工艺流程
测标高、弹水平控制线—基础开挖—回填夯实—混凝土垫层—台阶砌筑—排砖—弹控制线—铺砂浆—刷水泥浆结合层—面层铺贴—灌缝
(2)施工要点
2.1 基层处理
1)清除基土层或结构层表面的杂物,并洒水湿润,但表面不应有积水。

2)排水管道预埋完成。

2.2 测标高、弹水平控制线
2.3 垫层混凝土浇筑
1)混凝土铺设后采用平板振动器进行振捣,保证混凝土密实。

2)混凝土浇筑完毕后要重视养护工作。

宜在12h内用土工布加以覆盖并浇水,浇水次数应能保持混凝土具有足够的湿润状态,常温条件下养护5~7d。

2.4 凝土的抗压强度达到1.2MPa以后,方可进行下道工序施工。

(3)灰土夯实
台阶开挖至设计标高后,洒水湿润,保证土壤最佳含水率情况下,使用蛙式打夯机夯实,然后填充3:7灰土夯实。

(4)台阶砌筑
4.1 材料准备
砌筑用各种材料要根据网络计划编制需求计划,保证砖、砌块、水泥、砂及时供应。

砖、砌块、水泥应有出厂合格证及复试报告单,满足设计要求。

4.2 工艺流程
放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砂筑镶砖→竖缝灌砂浆→勒缝
砌筑前应做好砂浆配合比的技术交底及配料的计量准备
砌筑前,应弹好建筑物的墙体中心线和控制边线,经检查无误后,方可施工。

砌筑用砖应在砌筑前一天浇水湿润,一般以浸入砖四周1.5厘米,面干饱和为宜,雨季不得使用含水率达到饱和状态的砖砌筑,冬季可适当调整砂浆稠度。

确定皮数杆位置,并进行抄平检查,第一次灰缝厚度超过20毫米时,应用细石砼找平。

砌体施工时,同时密切与安装工程配合与协作,注意埋件,安装孔、槽、洞、予埋处理。

(5)台阶面排砖、弹控制线
1)施工前绘制排砖图,保证铺贴规则、美观。

2)为了检查和控制花岗石板块的位置,在平台内拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙面+50cm标高线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内外面层标高要一致。

3)铺砂浆
根据水平线确定地面找平层厚度,拉十字控制线,铺水泥砂浆。

砂浆从门口向外摊铺,铺好后用大杠刮平,再用抹子排实找平。

找平层厚度宜高出石材底面标高3~4mm。

(6)铺砌石材面砖
1)板块应先用水浸湿,待擦干或表面晾干后方可铺设。

2)根据十字控制线,纵横各铺一行,做为大面积铺砌标筋用。

依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于lmm),在十字控制线交点开始铺砌。

先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。

(7)灌缝、擦缝:在板块铺砌后l~2昼夜进行灌浆擦缝。

根据花岗石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1∶1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮极把流出的水泥浆刮向缝隙内,至基本灌满为止。

灌浆l~2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,然后面层加以覆盖。

(8)质量标准
1、水泥混凝土垫层、找平层粗骨料最大粒径不大于垫层厚度的2/3。

2、垫层、找平层与下一层结合应牢固,无空鼓。

3、垫层、找平层表面应密实,不应有起砂、蜂窝和裂缝缺陷。

4、板块绝热材料采用无缝铺贴法铺贴,表面平整。

5、大理石、花岗岩面层所用板块产品应符合设计要求和国家现行有关标准的规定,室外台阶、坡道所用石材必须六面防护。

6、面层与下一层应结合牢固,无空鼓。

(9)施工现场安全生产管理制度
1 安全保证措施
1)在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。

2)装卸石板块时,要轻拿轻放,防止挤手(夹手)或砸脚。

3)使用手提电动切割机时,要经试运转合格,并装漏电掉闸开关及可靠接地装置,操作者必须要配带防护眼镜及绝缘胶手套。

4)按三级配电、二级保护进行设置;各类配电箱、开关箱的内部设置必须符合有关规定,开关电器应标明用途。

所有配电箱应外观完整、牢固、防雨、箱内无杂物;箱体应涂有安全色标、统一编号;箱壳、机电设备接地应良好;停止使用时切断电源,箱门上锁。

5)工具应符合有关规定,电源线、插头、插座应完好,电源线
不得任意接长,工具的外绝缘完好无损,维护和保管由专人负责。

6)施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动,需拆动应经施工负责人同意,并由专业人员加固后拆动。

7)对安全帽、安全网、安全带要定期检查,不符合要求的禁使用。

(10)环境管理
1)水泥集中堆放,用完水泥的包装袋集中收集,集中处理。

2)施工垃圾分类处理,尽量回收利用。

3)现场拌制砂浆时,应采取措施防止水泥、砂子扬尘污染环境。

4)材料按计划进场,尽量作到随到随用,避免材料长时间的在现场积压。

材料运到现场后要堆放整齐、规矩。

5)落地灰及时清理干净。
