30万煤粉机组锅炉整套启动调试措施
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
30万煤粉机组锅炉整套启动调试措施
GC-FA-2003-423
徐州华润电力有限公司彭城发电厂
#3机组锅炉整套启动调试措施
编制单位:江苏省电力科学研究院有限公司会审单位:徐州华润电力有限公司彭城发电厂
山东省电力建设第三工程公司
山东诚信工程监理公司出版日期: 2004 年 4 月版次:第 1 版
本措施于年月日经徐州华润电力有限公司彭城发电厂、山东省电力建设第三工程公司、山东诚信工程监理公司、江苏省电力科学研究院有限公司四方讨论通过。
编写:徐伟
审核:睢彬
审定:帅云峰
批准:刘凯
目录
1. 编制依据 (1)
2. 整套启动的目的 (1)
3. 整套启动的设备 (1)
4. 锅炉整套启动的范围 (5)
5. 整套试运的条件 (6)
6. 锅炉启动前的检查与试验 (8)
7. 安全技术要求 (11)

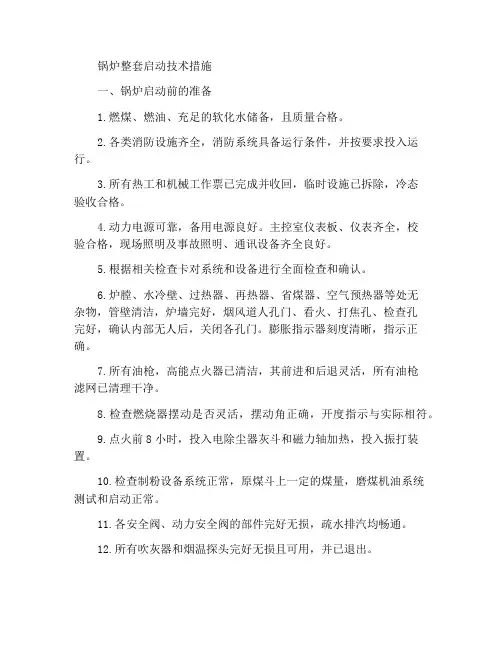

1.编制依据
1.1《火力发电厂基本建设工程启动及竣工验收规范(1996年版)》
1.2《电力建设施工及验收技术规范(管道篇)》
1.3《火电工程启动调试工作规定》
1.4锅炉制造厂编制的产品说明书
1.5设计院的热力管道设计图
2.整套启动的目的
锅炉整套启动是使新安装锅炉本体及其辅助设备、系统能够正常运行,考验设备、系统及其各项保护、自动的运行情况,暴露并消除缺陷,使锅炉系统顺利通过168小时试运行,移交试生产。
3.整套启动的设备
3.1锅炉设备简介
彭城发电厂二期工程2×300MW国产燃煤机组锅炉为东方锅炉厂制造DG-1025/18.2-Ⅱ12型,亚临界、单炉膛、平衡通风、四角切园燃烧、一次中间再热、自然循环汽包炉。制粉系统采用中速磨冷一次风正压直吹式,每台锅炉配置5台中速磨煤机;独立密封风系统,每台磨煤机配1台密封风机。
3.3煤质
3.4点火及助燃用油
3.4.1油种: #0轻柴油
3.4.2油枪:机械雾化方式共12根,满足30%BMCR负荷
3.6汽水系统流程
3.7主要辅机设备规范
空预器
制造厂:豪顿华工程有限公司
型式:容克式三分仓回转式
引风机
制造厂上海鼓风机厂
型式动叶可调轴流式
型号SAF28-19-1型
流量838656m3/h(BMCR)
全压5747Pa(BMCR)
送风机
制造厂:上海鼓风机厂
型式:动叶可调轴流式
型号:FAF19-9.5-1
转速:1470 r/min
流量:432720 m3/h(BMCR)
压升:3772Pa(BMCR)
一次风机
制造厂上海鼓风机厂
型号2008AB/1075
型式单吸入双支承离心式
流量142848 m3/h(BMCR)
压升13180Pa
风机转速1480r/min
磨煤机
制造厂:北京电力设备总厂
型号:ZGM95G
标准出力:约35t/h
煤粉管尺寸(mm):内径φ488
给煤机
制造厂:沈阳施道克电力设备有限公司型号:称重计量式
数量:5台
出力:5~55t/h
4.锅炉整套启动的范围
4.1锅炉及其辅助系统
4.1.1炉前燃油系统
4.1.2锅炉风烟系统
4.1.3锅炉汽水系统
4.1.4锅炉减温水系统
4.1.5制粉设备及系统
4.1.6锅炉疏排水系统
4.1.7暖风器系统
4.1.8电除尘及其辅助设备4.1.9吹灰系统
4.1.10锅炉汽、水取样系统4.1.11锅炉加药系统
4.1.12火检冷却风系统
4.1.13除灰、除渣系统
4.1.14卸油、燃油泵及其系统
4.1.15输煤设备及其系统
4.1.16仪用及厂用压缩空气设备及其系统
4.2与以上系统及其辅机相关的热工信号、联锁保护、程控、自动。
5.整套试运的条件
5.1试运的现场条件
5.1.1场地基本平整,消防、交通及人行道畅通,厂房各层地面应完成,试运现场应设有明显标志和分界(包括试运区和施工区分界),危险区应有围栏和警告标志。
5.1.2试运区的施工脚手架应拆除,现场清扫干净,保证安全操作。
5.1.3试运区的梯子、平台、栏杆、护板等应按设计安装完毕,正式投入使用。
5.1.4消防系统具备投用条件,已经当地政府消防部门验收通过并已投入正常使用.试运区域的消防水源可靠,消防设施齐全。
5.1.5厂内、外排水设施能正常投运,沟道畅通,沟道及孔洞盖板齐全。
5.1.6试运范围的工业、生活用水系统和卫生安全设施应能投入正常使用。
5.1.7试运现场具有充足的正式照明,事故照明应能在正式照明故障时及时自动投入。
5.1.8所有投运的设备、管道和阀门已命名,并挂好标志牌,有关电气设备及禁烟区已配齐标志牌。
5.1.9各运行岗位都应有正式的通讯装置,根据试运要求增设的临时岗位,应有可靠的通讯联络设施。
5.1.10保温、油漆及管道色标工作已按设计完工,并经验收合格。
5.1.11在严寒季节试运,现场应有防冻措施,厂房温度一般不得低于5℃,确保设备不冻坏,室外管道的防冻措施应符合设计要求。
5.1.12试运区等空调装置、采暖及通风设施应按设计正常投用。
5.1.13在酷暑季节或高温岗位应有防暑降温措施,确保人身安全。
5.1.14主厂房已封闭、完整,电梯已投运并经政府劳动部门验收通过。
5.1.15燃料(煤、油)及输送系统已按设计要求具备投运条件。
5.1.16环保、职业安全卫生设施及监测系统应按设计要求投运。
5.1.17煤斗、灰斗、锅炉内部等容器内无杂物。
5.2试运的设备及系统条件
5.2.1烟风系统
5.2.1.1.1送、吸风机、一次风机、空预器试转合格,签证齐全。能满足满负荷试运要求;
5.2.1.2锅炉冷态通风检查试验结束,风门挡板消缺完毕,风门挡板位置正确;
5.2.1.3送、吸风机、空预器轴承润滑系统正常,冷却水系统能正常投用;
5.2.1.4空预器径向、轴向密封粗调整工作结束,蒸汽吹灰系统、清洗系统、保护装置已能正常投用;
5.2.1.5电除尘空升结束,电加热及振打装置已调好,具备投用条件。
