清单工程量和定额工程量的计算规则对比土石方工程平整场地工程量定额工程量:平整场地工程量按建筑物外墙外边线每边各加2m,以面积平方米计算。

清单工程量:平整场地工程量按设计图示尺寸以建筑物的首层面积计算。

挖填土方工程量清单和定额中的计算规则相同。

都按设计图示尺寸以体积计算。

挖基础土方工程量1、挖沟槽、基坑土方工程清单工程量:按设计图示尺寸以基础垫层底面积乘以挖土深度,以体积立方米计算。

定额工程量计算规则有关规定:挖沟槽、基坑土方工程量需放坡,放坡系数表如下挖沟槽、基坑需支挡土板,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm 计算。

支挡土板后,不在计算放坡。

基础施工所需工作面2、人工挖孔桩土方工程量定额工程量:按图示桩断面面积乘以设计桩孔中心线深度计算。

清单工程量:按设计图示尺寸以基础垫层底面面积乘以挖土深度以立方米计算。

土方回填工程量定额和清单计算规则相同。

工程量计算规则:沟槽、基坑回填土工程量按设计图示尺寸以立方米计算,即用挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其它构筑物).室内回填土工程量按主墙之间的面积乘以回填厚度计算。

余土外运体积=挖土总体积—回填土总体积砌筑工程砖基础定额和清单中计算砖基础工程量均以设计图示尺寸以体积计算。

不扣除基础大放脚T形接头处的重叠部分面积及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3平方米以内的孔洞所占体积,但靠墙的暖气沟的挑檐不增加。

扣除地梁(圈梁)、构造柱所占体积。

附墙垛基础宽出部分体积应并入基础工程量内。

基础长度:外墙按中心线,内墙按净长线计算。

实心砖墙定额工程量:按设计图示尺寸以体积计算,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平平砌砖过梁和暖气包龛及内墙板头的体积,不扣除梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0.3平方米以下的孔洞所占的体积。

2018年建设工程工程量清单计价办法(市政工程定额章节说明)

2018年建设工程工程量清单计价办法(市政工程定额章节说明)

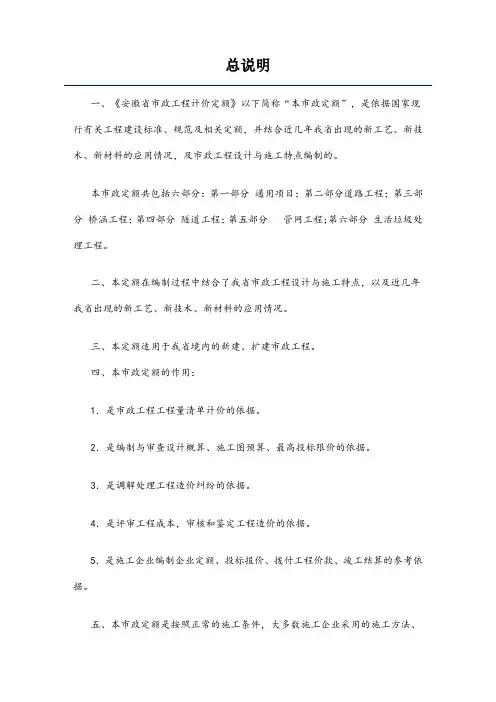

总说明一、《安徽省市政工程计价定额》以下简称“本市政定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及市政工程设计与施工特点编制的。

本市政定额共包括六部分:第一部分通用项目;第二部分道路工程;第三部分桥涵工程;第四部分隧道工程;第五部分管网工程;第六部分生活垃圾处理工程。

二、本定额在编制过程中结合了我省市政工程设计与施工特点,以及近几年我省出现的新工艺、新技术、新材料的应用情况。

三、本定额适用于我省境内的新建、扩建市政工程。

四、本市政定额的作用:1.是市政工程工程量清单计价的依据。

2.是编制与审查设计概算、施工图预算、最高投标限价的依据。

3.是调解处理工程造价纠纷的依据。

4.是评审工程成本,审核和鉴定工程造价的依据。

5.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。

五、本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平。

六、本市政定额中人工工日以“综合工日”表示,不分工种、技术等级。

内容包括:基本用工、辅助用工、超运距用工及人工幅度差。

七、本市政定额中的材料:1.本市政定额中的材料包括主要材料、辅助材料、周转材料和其他材料。

2.本市政定额中的材料消耗量包括净用量和损耗量。

损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。

凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料是以“其他材料费占材料费”百分比形式表示。

3.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量体积以“m3”表示,设计强度(配合比)等与定额不同时,可以调整。

本市政定额中现拌混凝土、预拌混凝土、预制混凝土的养护,均按自然养护考虑的,如有特殊要求,可在措施费中考虑。

工程量清单计算规则及说明.doc

工程量清单计算规则及说明.doc

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。

2、挖土方按设计图示尺寸以m3计算。

3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。

4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。

5、挖淤泥、流砂按设计图示位置、界限以m3计算。

6、管沟土方按设计图示的管道中心线长度以m计算。

7、预裂爆破按设计图示的钻孔总长度以m计算。

8、石方开挖按设计图示尺寸以m3计算。

9、管沟石方按设计图示的管道中心线长度以m计算。

10、土(石)方回填按设计图示尺寸以m3计算。

场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。

2、土石方体积应按挖掘前的天然密实体积计算。

3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。

基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。

无交付施工场地标高时,应按自然地面标高确定。

6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。

7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

建标〔2017〕1912018工程量清单计价办法

建标〔2017〕1912018工程量清单计价办法

安徽省建设工程工程量清单计价办法安徽省建设工程造价管理总站2017年8月目 录一 总则…………………………………………………………………………二 建设工程造价费用构成……………………………………………………三 工程量清单计价规定………………………………………………………四 工程成本的评审……………………………………………………………五 工程量清单计价文件格式…………………………………………………六 工程量清单计价指引………………………………………………………建设工程工程量清单计价办法一 总则为规范我省建设工程工程量清单计价行为,统一建设工程工程量清单计价文件的编制原则和计价方法,根据国家标准《建设工程工程量清单计价规范》及其有关工程量计算规范、《建筑工程施工发包与承包计价管理办法》、《安徽省建设工程造价管理条例》等法律法规及有关规定,结合本省实际情况,制定本办法。

本办法适用于本省行政区域内新建、扩建、改建等建设工程发承包及实施阶段的工程量清单计价活动。

本办法所称的建设工程包括:建筑工程、装饰装修工程、安装工程、市政工程、城市轨道交通工程、园林绿化工程、仿古建筑工程等。

本办法是我省建设工程计价依据的组成部分,建设工程工程量清单计价活动,除应遵守本办法外,还应符合国家、本省现行有关法律法规和标准的规定。

二 建设工程造价费用构成建设工程造价由分部分项工程费、措施项目费、不可竞争费、其他项目费和税金构成。

一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列出的各项费用,由直接费和综合费构成。

(一)直接费直接费包括,人工费、材料费、施工机具使用费。

人工费:是指支付给从事建设工程施工的生产工人和附属生产单位工人的各项费用。

包括:工资、奖金、津贴补贴、职工福利费、劳动保护费、社会保险费、住房公积金、工会经费和职工教育经费。

⑴工资 指按计时工资标准和工作时间支付给个人的劳动报酬,或对已做工作按计件单价支付的劳动报酬。

清单计价方法

清单计价方法
措施项目清单合计费用=Σ措施项目清单计价费 用
• 3.其他项目清单费用的确定
招标人部分:预留金、材料购置费等;
投标人部分:总承包服务费、零星工作费等
其他措施项目费中,有两类不同情况:一类是属于可以 预计的费用, 例如关于采取装饰工程另行分包的装饰 工程费用、由招标人自行采购的材料费等,可按设计图 纸计算,包括另行招标、技术咨询费用等都是可以预计 的费用;另有一类费用带有较多的不可预计的因素,例 如基础开挖中遇有地下障碍物,由于气候因素、不明地 质构造因素而引起的大塌方。这些本应属于措施项目费 用,但在编制基础施工方案中不可能预见而留下“缺 口”。在地质条件复杂的情况下,还包括零星工作项目 费;在编制其他措施项目时,应当考虑预留费用。因此, 在编制其他措施项目费用时,首先要认真分析设计图纸、 地质水文资料,认真分析施工现场施工条件等,尽可能 减少不可预见事件的发生。
• 工程量清单计价方法,是在建设工程招投标中, 招标人或委托具有资质的中介机构编制反映工程 实体消耗和措施性消耗的工程量清单,并作为招 标文件的一部分提供给投标人,由投标人依据工 程量清单自主报价的计价方式。这种计价方式和 计价过程体现了企业对工程价格的自主性,符合 市场经济条件下工程价格由市场形成的原则。
工程量清单计价方法
4.1 工程量清单的费用构成 4.2 工程量清单的计价依据 4.3 工程量清单费用的确定 4.4 工程量清单计价下定额的应用
4.1 工程量清单的费用构成
4.1.1 综合单价和清单计价的定义
• 综合单价:是指完成规定计量单位项目、 合格产品所需的除规费、税金以外的全部 费用,包括人工费、材料费、机械使用费、 管理费、利润,并考虑风险因素。
• 第二步,根据以上确定的工程内容即:挖孔、护壁混凝 土、桩芯灌注混凝土、入岩增加费松石、凿桩头五项。 再进一步查找相应的单位估价表分项。在单位估价表分 项中可以清楚地看到定额编号为02050、02055、02056、 02057和02068分项估价表中分别表述了编制综合单价所 需要的资源消耗与费用等信息数据。取费基价由人工费、 材料费和机械费组成如02050人工挖孔桩挖孔(深度在 10m以内)人工费为440.88元,材料费为47.37元,则其 取费基价为488.25元。其余各分项取费基价均如此计算。

工程量清单计算规则及说明.doc

工程量清单计算规则及说明.doc

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以 m2计算。

2、挖土方按设计图示尺寸以m3计算。

3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。

4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以 m3计算。

5、挖淤泥、流砂按设计图示位置、界限以m3计算。

6、管沟土方按设计图示的管道中心线长度以m 计算。

7、预裂爆破按设计图示的钻孔总长度以m 计算。

8、石方开挖按设计图示尺寸以m3计算。

9、管沟石方按设计图示的管道中心线长度以m 计算。

10、土(石)方回填按设计图示尺寸以m3计算。

场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。

2、土石方体积应按挖掘前的天然密实体积计算。

3、平整场地适用于建筑场地厚度在± 30cm以内的挖、填、找平。

4、挖土方适用于± 30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。

基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。

无交付施工场地标高时,应按自然地面标高确定。

6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。

7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

第三节 工程量清单计价

第三节   工程量清单计价

一、招订控制卅1.招标按制价的作用(1)我国对国有资金投资项目的是投资控制实行的投资概算审批制度,国有资金投资的工程原则上不能超过批准的投资概算。

因此,在工程招标发包时,当编制的招标控制价超过批准的概算,招标人应当将其报原概算审批部门重新审核。

(2)国有资金投资的工程进行招标,根抿《中华人民共和国招标投标法,的规定,招标人可以设标底。

当招标人不设标底时,为有利于客观、合理的评审投标报价和避免哄抬标价,造成国有资产流失,招标人应编制招标控制价。

(3)国有资金投资的工程,招标人编制并公布的招标控制价相当于招标人的采购预算,同时要求其不能超过批准的概算。

因此,招标控制价是招标人在工程招标时能接受投标人报价的最高限价。

国有资金中的财政性资金投资的工程在招标时还应符合《中华人民共和国政府采购法》相关条款的规定。

例如,该法第三十六条规定:“在招标采购中,出现下列情形之一的,应予废标……(三)投标人的报价均超过了采购预算,采购人不能支付的”。

所以国有资金投资的工程,投标人的投标报价不能高于招标控制价,否则,其投标将被拒绝。

2.招标控制价的编制人员招标控制价应由具有编制能力的招标人编制,当招标人不具有编制招标控制价的能力时,可委托具有相应资质的工程造价咨询人编制。

工程造价咨询人不得同时接受招标人和投标人对同一工程的招标控制价和投标报价进行编制。

所谓具有相应工程造价咨询资质的工程造价咨询人是拮根据《工程造价咨询企业管理办法》(原建设部令第149号)的规定,依法取得工程造价咨询企业资质,并在其资质许可的范围内接受招标人的委托,编制招标控制价的工程造价咨询企业。

即取得甲级工程造价咨询资质的咨询人可承担各类建设项目的招标控制价编制,取得乙级(包括乙级暂定)1程造价咨询资质的咨询人,则只能承担5000万元以下的招标控制价的编制。

3.招标控制价编制依据招标控制价的编制应根据下列依据进行:(1)《建设工程工程量清单计价规范》(GB 50500-2008)(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法。

工程量清单计算方法

工程量清单计算方法

土建工程工程量计算规则公式汇总平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。

(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。

(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

工程量清单计价方法

工程量清单计价方法

工程量清单计价方法工程量清单计价方法又称为工程计量、工程量测量、工程量审核,是指在工程项目进行中,根据设计文件和施工图纸,按照一定的规则和标准对工程量进行测量和计算,进而得出工程量清单,并通过计价方法确定各项工程量的价格。

工程量清单计价方法对于工程项目的投标、合同签订以及工程款支付等环节都起着非常重要的作用。

1.测量与计算:根据设计文件和施工图纸,对工程项目进行测量,测量的内容包括工程量的数量、尺寸、面积、长度等。

测量完成后,进行计算,将测量到的数据进行汇总,并按照一定的计算规则进行运算,得出工程量的总量。

2.定额计算:根据测量得到的工程量,进行定额计算。

定额是指单位工程量的工程项目消耗量,比如单位工程量的人工、材料、机械等消耗的数量。

定额计算是参考相关的工程量清单定额,根据工程量的数量和设计要求,计算出工程项目的消耗量。

3.单价计算:在定额计算的基础上,进行单价计算。

单价是指单位工程量的工程项目的价格,包括人工费、材料费、机械费以及其他费用。

单价计算是根据相关的成本指标,按照实际情况对每一项工程量进行价格计算。

4.汇总计算:根据单价计算的结果,对各项工程量进行汇总计算,得出工程项目的总价格。

在这个过程中,还需要考虑一些特殊工程量,如临时用电、临时设施等,这些特殊工程量的计算也需要进行相应的调整。

工程量清单计价方法在工程项目的各个环节都发挥着重要的作用。

在投标阶段,通过合理的工程量清单计价可以对工程项目的投资成本进行科学合理的预估和计算,为投标方制定合理的报价提供依据;在合同签订和工程款支付环节,工程量清单计价可以作为合同约定工程款支付的依据,确保各方的利益得到保障。

综上所述,工程量清单计价方法是工程项目管理中非常重要的一环,通过科学合理的测量与计算,能够为工程项目的投标、合同签订和工程款支付等环节提供准确可靠的依据,确保工程项目的顺利进行和各方的利益得到保障。

工程量清单计算规则及说明(DOC)

工程量清单计算规则及说明(DOC)

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。

2、挖土方按设计图示尺寸以m3计算。

3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。

4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。

5、挖淤泥、流砂按设计图示位置、界限以m3计算。

6、管沟土方按设计图示的管道中心线长度以m计算。

7、预裂爆破按设计图示的钻孔总长度以m计算。

8、石方开挖按设计图示尺寸以m3计算。

9、管沟石方按设计图示的管道中心线长度以m计算。

10、土(石)方回填按设计图示尺寸以m3计算。

场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。

2、土石方体积应按挖掘前的天然密实体积计算。

3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。

基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。

无交付施工场地标高时,应按自然地面标高确定。

6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。

7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

建设工程工程量清单计价办法(市政工程定额章节说明)

建设工程工程量清单计价办法(市政工程定额章节说明)

建设工程工程量清单计价办法(市政工程定额章节说明)总说明一、《省市政工程计价定额》以下简称“本市政定额”,是依据现行有关工程建设标准、规及相关定额,并结合近几年我省出现的新工艺、新技术、新材料的应用情况,及市政工程设计与施工特点编制的。

本市政定额共包括六部分:第一部分通用项目;第二部分道路工程;第三部分桥涵工程;第四部分隧道工程;第五部分管网工程;第六部分生活垃圾处理工程。

二、本定额在编制过程中结合了我省市政工程设计与施工特点,以及近几年我省出现的新工艺、新技术、新材料的应用情况。

三、本定额适用于我省境的新建、扩建市政工程。

四、本市政定额的作用:1.是市政工程工程量清单计价的依据。

2.是编制与审查设计概算、施工图预算、最高投标限价的依据。

3.是调解处理工程造价纠纷的依据。

4.是评审工程成本,审核和鉴定工程造价的依据。

5.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。

五、本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平。

六、本市政定额中人工工日以“综合工日”表示,不分工种、技术等级。

容包括:基本用工、辅助用工、超运距用工及人工幅度差。

七、本市政定额中的材料:1.本市政定额中的材料包括主要材料、辅助材料、周转材料和其他材料。

2.本市政定额中的材料消耗量包括净用量和损耗量。

损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。

凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料是以“其他材料费占材料费”百分比形式表示。

3.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量体积以“m3”表示,设计强度(配合比)等与定额不同时,可以调整。

本市政定额中现拌混凝土、预拌混凝土、预制混凝土的养护,均按自然养护考虑的,如有特殊要求,可在措施费中考虑。

工程量清单计算规则及说明

工程量清单计算规则及说明

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。

2、挖土方按设计图示尺寸以m3计算。

3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。

4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。

5、挖淤泥、流砂按设计图示位置、界限以m3计算。

6、管沟土方按设计图示的管道中心线长度以m计算。

7、预裂爆破按设计图示的钻孔总长度以m计算。

8、石方开挖按设计图示尺寸以m3计算。

9、管沟石方按设计图示的管道中心线长度以m计算。

10、土(石)方回填按设计图示尺寸以m3计算。

场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。

2、土石方体积应按挖掘前的天然密实体积计算。

3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。

基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。

无交付施工场地标高时,应按自然地面标高确定。

6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。

7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

建设工程工程量清单计价标准

建设工程工程量清单计价标准

建设工程工程量清单计价标准建设工程工程量清单计价标准是指对建设工程中使用的不同材料、设备和劳动力所作出的计量和计价标准。

合理的工程量清单计价标准能够对建设工程的成本进行准确核算,进而实现优化资源配置和提高经济效益的目标。

以下是一个关于建设工程工程量清单计价标准的文章,总计超过1200字。

建设工程工程量清单计价标准是建设工程中非常重要的一部分,它对于工程造价的控制和确定至关重要。

根据我国现有的相关法规和规定,工程量清单计价主要包括初步预算定额、施工图预算定额、国家招标投标工程定额、市级及以下招标投标工程定额以及项目工程量清单定额等。

首先,初步预算定额是在项目建设初期,根据工程的基本性质和规模,结合建设标准和工程定额,对工程所需物资、人工和设备进行初步计算和估价的依据。

初步预算定额的编制必须准确、合理,能够反映项目的真实情况和建设的需求。

它不仅是后续各阶段定额的基础,而且对后续施工过程中的材料、设备供应和人工的组织和调度具有重要的指导意义。

其次,施工图预算定额是根据工程量清单和相关的工程技术资料,结合工程计划的施工组织和参数要求,对各项工程材料、设备和劳动力的数量和造价进行详细计算和估价的标准。

它以施工图和相关技术资料为依据,具有针对性和详细性,能够准确反映工程所需资源的数量和质量,以及相关的成本。

国家招标投标工程定额是指在国家招标投标工程中,根据相关的招标文件和规定,对工程所需材料、设备和劳动力的数量和造价进行计算和估价的标准。

国家招标投标工程定额的编制是根据有关法规和规定,结合工程的特点和需求,在强调公平竞争和公正交易的前提下,对工程成本进行合理核算和评估的依据。

市级及以下招标投标工程定额是指在市级及以下招标投标工程中,根据相关的招标文件和规定,对工程所需材料、设备和劳动力的数量和造价进行计算和估价的标准。

市级及以下招标投标工程定额的编制是根据相关的法规和规定,根据当地市场和工程需求,对工程成本进行合理核算和评估的依据。

简述工程量清单计价制度

简述工程量清单计价制度

简述工程量清单计价制度一、工程量清单计价制度的概念工程量清单计价制度是工程预算和结算工作中用于核算工程项目构成要素的一套定额,包括项目的工程量、单位工程造价和材料、人工、机械等费用。

工程量清单计价制度是建立在国家相关标准规范的基础上,用于进行工程项目的计价工作,辅助工程项目的投资预算和结算核算。

工程量清单计价制度的主要内容包括:项目的工程量、单位工程造价及费用和主要指标等。

通过对项目的工程量按照统一的计价标准进行计算,可以准确地确定项目的总造价,为项目的预算核算和成本控制提供可靠的数据支持。

二、工程量清单计价制度的内容1. 工程量清单:工程量清单是工程量计算的依据,包括项目的各项工程量并按照一定的组织结构和格式进行编制,一般分为分部工程、单项工程和单位工程。

工程量清单中包括项目的各项工程量及其计量单位、工程量计算的依据、计算规则和方法等。

2. 单位工程造价:单位工程造价是指单位工程所需的总造价,是根据工程量清单中的工程量和相应的计价标准计算得出的。

单位工程造价包括材料费、人工费、机械费、施工管理费和利润等,是工程项目造价的核心内容。

3. 主要指标:主要指标是工程量清单计价制度中用于衡量工程项目成本和经济效益的重要指标,包括施工工期、施工难度、施工技术要求等。

主要指标是工程量清单计价的重要依据,对项目的造价和成本进行核算和评估具有重要意义。

三、工程量清单计价制度的特点1. 规范性强:工程量清单计价制度是在国家相关标准规范的基础上制定的,具有统一的计价标准和计算方法,保证了工程项目的计价程序规范、科学和准确。

2. 独立性强:工程量清单计价制度是针对具体工程项目的特点和需要而制定的,不同项目的工程量清单计价制度会有所差异,具有很强的独立性和针对性。

3. 灵活性强:工程量清单计价制度在实际运用中可以根据项目的需要进行调整和修改,适应不同项目的特点和要求,具有一定的灵活性和适应性。

四、工程量清单计价制度的应用1. 工程项目预算编制:工程量清单计价制度是编制工程项目预算的主要依据,上述的清单计价内容将作为工程项目投资预算的核心数据,为项目的投资决策提供可靠的依据。

工程量清单计价依据

工程量清单计价依据

工程量清单计价依据概述工程量清单计价依据是工程项目中常用的一种计价方式,通过对工程项目中各项工作内容进行详细的分解和计量,确定每个工作项的数量和单位价格,从而实现对整个工程项目的成本控制和合理评估。

工程量清单工程量清单是指按照一定格式编制的、将整个工程项目划分为若干独立、可计价的子项目,并按照一定规则列示出各子项目的名称、数量、单位、单价等详细信息的清单。

在编制工程量清单时,需要按照国家相关规范和标准进行,确保其准确性和可靠性。

工程量计算方法直接测算法直接测算法是指根据实际情况直接对各项工作进行测算和计量。

这种方法适用于较小规模或较简单的工程项目,通常由专业人员根据实地勘察和设计图纸进行测算,并结合历史数据和经验进行价格估算。

单位面积法单位面积法是指根据建筑物或土地面积来确定每个单位面积所需材料、劳动力等资源的数量和价格。

这种方法适用于规模较大或相对标准化的工程项目,可以通过面积乘以单位价格得到各项工作的总价格。

单位体积法单位体积法是指根据建筑物或土地的体积来确定每个单位体积所需材料、劳动力等资源的数量和价格。

这种方法适用于需要考虑建筑物或土地内部空间利用率的工程项目,可以通过体积乘以单位价格得到各项工作的总价格。

单位长度法单位长度法是指根据线性长度来确定每个单位长度所需材料、劳动力等资源的数量和价格。

这种方法适用于线性工程项目,如道路、管道等,可以通过长度乘以单位价格得到各项工作的总价格。

工程量清单计价依据编制流程1.收集资料:收集与工程项目相关的设计图纸、技术规范、施工方案等资料,了解工程项目的具体要求和特点。

2.划分子项目:根据实际情况将整个工程项目划分为若干独立、可计价的子项目,并为每个子项目命名。

3.制定计量规则:根据国家相关规范和标准,制定计量规则,确定每个子项目计量的单位和方法。

4.测算工程量:根据计量规则,对每个子项目进行测算和计量,确定其数量。

5.确定单价:根据市场行情、历史数据和经验,确定每个子项目的单位价格。

工程量清单计价办法

工程量清单计价办法

工程量清单计价办法•工程量清单的概念和内容•工程量清单的编制•工程量清单计价的基本原理和特点一、工程量清单的概念•工程量清单是表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单。

1、工程量清单是一份由招标人提供的文件,编制人是招标人或其委托的工程造价咨询单位。

2、在性质上,工程量清单是招标文件的组成部分,一经中标且签订合同,即成为合同的组成部分。

3、工程量清单的描述对象是拟建工程,其内容涉及清单项目的性质、数量等,并以表格为主要表现形式。

一、工程量清单的项目设置•工程量清单项目设置规则是为了统一工程量清单项目名称、项目编码、计量单位和工程量计算而制定的,是编制工程量清单的依据。

在《建设工程工程量清单计价规范》中,对工程量清单项目的设置作了明确的规定。

一、工程量清单的项目设置1.项目编码•项目编码以五级编码设置,用十二位阿拉伯数字表示。

一、二、三、四级编码统一;第五级编码由工程量清单编制人区分具体工程的清单项目特征而分别编码。

各级编码代表的含义为:﹙1﹚第一级表示分类码﹙分二位﹚。

建筑工程为01;装饰装修工程为02;安装工程为03;市政工程为04;园林绿化为05。

﹙2﹚第二级表示章顺序码﹙分二位﹚。

﹙3﹚第三级表示节顺序码﹙分二位﹚。

﹙4﹚第四级表示清单项目码﹙分三位﹚。

﹙5﹚第五级表示具体清单项目码﹙分三位﹚。

一、工程量清单的项目设置2.项目名称•项目名称原则上以形成工程实体而命名。

项目名称如有缺项,招标人可按相应的原则进行补充,并报当地工程造价管理部门备案。

3.项目特征•项目特征是对项目的准确描述,是影响价格的因素,是设置具体清单项目的依据。

项目特征按不同的工程部位、施工工艺或材料品种、规格等分别列项。

凡项目特征中未描述到的其他独有特征,由清单编制人视项目具体情况确定,以准确描述清单项目为准。

一、工程量清单的项目设置4.计量单位•应采用基本单位5.工程内容•工程内容是指完成该清单项目可能发生的具体工程,可供招标人确定清单项目和投标人投标报价参考。

一级建造师工程经济考点辅导:工程量清单计价

一级建造师工程经济考点辅导:工程量清单计价

程量清单计价的方法一、工程量清单计价的基本过程二、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。

在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。

工料单价=人工费+材料费+施工机具使用费综合单价=人工费+材料费+施工机具使用费+管理费+利润全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金《计价规范》规定,分部分项工程量清单应采用综合单价计价。

但是在2015年的《建设工程造价咨询规范》中规定,最高投标限价、投标报价的单价应采用全费用综合单价。

本教材采用《计价规范》的说法。

(二)分部分项工程费计算1.分部分项工程量的确定招标文件中的工程量清单标明的工程量是招标人编制招标控制价和投标人投标报价的共同基础,它是工程量清单编制人按施工图图示尺寸和清单工程量计算规则计算得到的工程净量。

但该工程量不能作为承包人在履行合同义务中应予完成的实际和准确的工程量,发承包双方进行工程竣工结算时的工程量应按发、承包双方在合同中约定应予计量且实际完成的工程量确定,当然该工程量的计算也应严格遵照清单工程量计算规则,以实体工程量为准。

2.综合单价的编制《建设工程工程量清单计价规范》中的工程量清单综合单价是指完成一个规定的计量单位的分部分项工程量清单项目或措施清单项目所需要的人工费、材料费、施工机械使用费和企业管理费和利润。

该定义不是真正意义上的全费用综合单价,而是一种狭义上的综合单价,规费和税金等不可竞争的费用并不包括在项目单价中。

(三)措施项目费计算措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。

措施项目费的计算方法一般有以下几种:(1)综合单价法根据需要消耗的实物工程量与实物单价计算措施费,适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省建设工程工程量清单计价办法安徽省建设工程造价管理总站2017年8月目录一总则…………………………………………………………………………二建设工程造价费用构成……………………………………………………三工程量清单计价规定………………………………………………………四工程成本的评审……………………………………………………………五工程量清单计价文件格式…………………………………………………六工程量清单计价指引………………………………………………………建设工程工程量清单计价办法一总则1.为规范我省建设工程工程量清单计价行为,统一建设工程工程量清单计价文件的编制原则和计价方法,根据国家标准《建设工程工程量清单计价规范》及其有关工程量计算规范、《建筑工程施工发包与承包计价管理办法》、《安徽省建设工程造价管理条例》等法律法规及有关规定,结合本省实际情况,制定本办法。

2.本办法适用于本省行政区域内新建、扩建、改建等建设工程发承包及实施阶段的工程量清单计价活动。

3.本办法所称的建设工程包括:建筑工程、装饰装修工程、安装工程、市政工程、城市轨道交通工程、园林绿化工程、仿古建筑工程等。

4.本办法是我省建设工程计价依据的组成部分,建设工程工程量清单计价活动,除应遵守本办法外,还应符合国家、本省现行有关法律法规和标准的规定。

二建设工程造价费用构成建设工程造价由分部分项工程费、措施项目费、不可竞争费、其他项目费和税金构成。

一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列出的各项费用,由直接费和综合费构成。

(一)直接费直接费包括,人工费、材料费、施工机具使用费。

1.人工费:是指支付给从事建设工程施工的生产工人和附属生产单位工人的各项费用。

包括:工资、奖金、津贴补贴、职工福利费、劳动保护费、社会保险费、住房公积金、工会经费和职工教育经费。

⑴工资:指按计时工资标准和工作时间支付给个人的劳动报酬,或对已做工作按计件单价支付的劳动报酬。

⑵奖金:是指对超额劳动和增收节支支付给个人的劳动报酬。

⑶津贴补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。

⑷职工福利费:是指企业按工资一定比例提取出来的专门用于职工医疗、补助以及其他福利事业的经费。

包括发放给职工或为职工支付的各项现金补贴和非货币性集体福利。

⑸劳动保护费:是企业按规定发放的劳动保护用品的支出。

如工作服、手套、防暑降温饮料以及在有碍身体健康的环境中施工的保健费用等。

⑹社会保险费:在社会保险基金的筹集过程当中,职工和企业(用人单位)按照规定的数额和期限向社会保险管理机构缴纳费用,它是社会保险基金的最主要来源。

包括养老保险费、医疗保险费、失业保险费、工伤保险费、生育保险费。

①养老保险费:是指企业按照规定标准为职工缴纳的基本养老保险费。

②医疗保险费:是指企业按照规定标准为职工缴纳的基本医疗保险费。

③失业保险费:是指企业按照规定标准为职工缴纳的失业保险费。

④工伤保险费:是指企业按照规定标准为职工缴纳的工伤保险费。

⑤生育保险费:是指企业按照规定标准为职工缴纳的生育保险费。

⑺住房公积金:是指企业按规定标准为职工缴纳的住房公积金。

⑻工会经费:是指企业按《工会法》规定的全部职工工资总额比例计提的工会经费。

⑼职工教育经费:是指按职工工资总额的规定比例计提,企业为职工进行专业技术和职业技能培训,专业技术人员继续教育、职工职业技能鉴定、职业资格认定、农民工现场安全和素质教育,以及根据需要对职工进行各类文化教育所发生的费用。

2.材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。

内容包括:⑴材料原价:是指材料、工程设备的出厂价格或商家供应价格。

⑵运杂费:是指材料、工程设备自来源地运至工地仓库或指定堆放地点所发生的全部费用。

⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

⑷采购及保管费:是指为组织采购、供应和保管材料、工程设备的过程中所需要的各项费用。

包括采购费、仓储费、工地保管费、仓储损耗。

3.施工机具使用费:是指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。

⑴施工机械使用费:以施工机械台班消耗量乘以施工机械台班单价表示,施工机械台班单价应由下列七项费用组成:①折旧费:是指施工机械在规定的耐用总台班内,陆续收回其原值的费用。

②检修费:是指施工机械在规定的耐用总台班内,按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。

③维护费:是指施工机械在规定的耐用总台班内,按规定的维护间隔进行各级维护和临时故障排除所需的费用。

保障机械正常运转所需替换设备与随机配备工具附具的摊销费用、机械运转及日常维护所需润滑与擦拭的材料费用及机械停滞期间的维护费用等。

④安拆费及场外运费:安拆费是指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费是指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料等费用。

⑤人工费:是指施工机械机上司机(司炉)和其他操作人员的人工费。

⑥燃料动力费:是指施工机械在运转作业中所消耗的各种燃料及水、电等费用。

⑦其他费用:是指施工机械按照国家规定应缴纳的车船税、保险费及检测费等。

⑵仪器仪表使用费:是指工程施工所需使用的仪器仪表的摊销及维修费用。

(二)综合费综合费是由企业管理费、利润构成。

1.企业管理费:是指建设工程施工企业组织施工生产和经营管理所需的费用,内容包括:⑴管理人员工资:是指按规定支付给管理人员的工资、奖金、津贴补贴、职工福利费、劳动保护费、社会保险费、住房公积金、工会经费和职工教育经费。

⑵办公费:是指企业管理办公用的文具、纸张、帐表、印刷、邮电、书报、办公软件、现场监控、会议、水电、烧水和集体取暖降温(包括现场临时宿舍取暖降温)等费用。

⑶差旅交通费:是指职工因公出差、调动工作的差旅费、住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工退休、退职一次性路费,工伤人员就医路费,工地转移费以及管理部门使用的交通工具的油料、燃料等费用。

⑷固定资产使用费:是指管理和试验部门及附属生产单位使用的属于固定资产的房屋、设备、仪器等的折旧、大修、维修或租赁费。

⑸工具用具使用费:是指企业施工生产和管理使用的不属于固定资产的工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。

⑹福利费:是指企业按工资一定比例提取出来的专门用于职工医疗、补助以及其他福利事业的经费。

包括发放给管理人员或为管理人员支付的各项现金补贴和非货币性集体福利。

⑺检验试验费:是指施工企业按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用。

不包括新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构进行检测的费用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。

但对施工企业提供的具有合格证明的材料进行检测不合格的,该检测费用由施工企业支付。

⑻财产保险费:是指施工管理用财产、车辆等的保险费用。

⑼财务费:是指企业为施工生产筹集资金或提供预付款担保、履约担保、职工工资支付担保等所发生的各种费用。

⑽税金:是指企业按规定缴纳的房产税、车船使用税、土地使用税、印花税、城市维护建设税、教育费附加、地方教育附加以及水利建设基金等。

⑾其他:包括技术转让费、技术开发费、投标费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、其他保险费等。

2.利润:是指施工企业完成所承包工程获得的盈利。

二、措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全等方面的费用。

主要由下列费用构成:1.夜间施工增加费:是指正常作业因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设施、交通标志、安全标牌、警示灯等移动和安拆费用。

2.二次搬运费:是指因施工场地条件限制而发生的材料、成品、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。

3.冬雨季施工增加费:是指在冬季或雨季施工需增加的临时设施搭拆、施工现场的防滑处理、雨雪清除,对砌体、混凝土等保温养护,人工及施工机械效率降低等费用。

不包括设计要求混凝土内添加防冻剂的费用。

4.已完工程及设备保护费:是指竣工验收前,对已完工程及设备采取的覆盖、包裹、封闭、隔离等必要保护措施所发生的费用。

5.工程定位复测费:是指工程施工过程中进行全部施工测量放线和复测工作的费用。

6.临时保护设施费:是指在工程施工过程中,对已建成的地上、地下设施和建筑物进行的遮盖、封闭、隔离等必要保护措施所发生的费用。

7.赶工措施费:建设单位要求施工工期少于我省现行定额工期20%时,施工企业为满足工期要求,采取相应措施而发生的费用。

8.其他措施项目费:是指根据各专业特点、地区和工程特点所需要的措施费用。

三、不可竞争费不可竞争费是指不能采用竞争的方式支出的费用。

编制与审核建设工程造价文件时,其计取费用的费率不得调整。

不可竞争费由安全文明施工费和工程排污费构成,安全文明施工费中包含扬尘污染防治费。

(一)安全文明施工费:由环境保护费、文明施工费、安全施工费和临时设施费构成。

1.环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。

2.文明施工费:是指施工现场文明施工所需要的各项费用。

3.安全施工费:是指施工现场安全施工所需要的各项费用。

4.临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。

包括临时设施的搭设、维修、拆除、清理费或摊销费等。

(二)工程排污费:是指按规定缴纳的施工现场工程排污费。

其他应列入而未列的不可竞争费,按实际发生计取。

四、其他项目费1.暂列金额:是指建设单位在工程量清单或施工承包合同中暂定并包括在工程合同价款中的一笔款项。

用于施工合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。

2.专业工程暂估价:是指建设单位在工程量清单中提供的用于支付必然发生但暂时不能确定价格的专业工程的金额。

3.计日工:是指在施工过程中,施工企业完成建设单位提出的施工图以外的零星项目或工作所需的费用。

4.总承包服务费:是指总承包人为配合、协调建设单位进行的专业工程发包,对建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。

五、税金税金是指国家税法规定的应计入建设工程造价内的增值税。
