铝板吊顶施工质量通病及预防措施
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铝板吊顶施工质量通病及预防措施
铝板吊顶施工质量通病及预防措施(二)
1、孔距排列不均
原因分析:
(1)没有预先按设计要求制作标准板快样板;或虽有标准样板,但因板块及孔位的加
工精度不高,偏差较大,致使孔距排列不均。
(2)订板块时,如板块拼缝不直,分格不均匀、不方正,均可造成孔距不匀,排列错位。
预防措施:
(1)为确保孔距排列规整,板块应装匣钻孔,即将铝板按计划尺寸分成板块,板边应刨光,装入铁匣内,每次放12~15块。用5mm厚的钢板做成样板,放在被钻板块上面,用夹具夹紧。钻孔时,钻头必须垂直于板面。第一匣板块钻孔后,应在吊顶搁栅上试拼,无误后再继续加工。但也可在市场上采购符合标准的板材。
(2)订板块前,应先检查龙骨位置是否准确,纵横顺直、分格方正;明拼缝时,板块尺寸等于吊顶搁栅间距尺寸减去明拼缝宽度8~10mm。
(3)检查板块是否方正。
(4)铝板吊顶孔距排列不匀,不易修理,应一次装订合格。
2、铝合金板吊顶不平

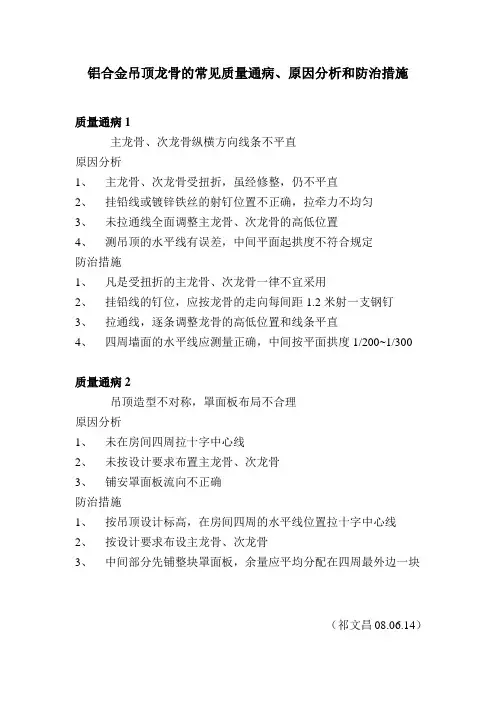

原因分析:
