路基三队渗沟技术交底
渗沟安全技术交底模板
一、工程名称:_______工程二、交底日期:_______年_______月_______日三、施工单位:_______四、分项工程名称:渗沟施工五、交底提要:为确保渗沟施工过程中的安全,现将渗沟施工的安全技术要求及注意事项进行交底,请全体施工人员认真学习并严格遵守。
六、交底内容:1. 施工前的准备工作(1)对施工人员进行安全教育培训,提高安全意识。
(2)检查施工机械、设备、工具是否完好,确保其安全性能。
(3)检查施工场地,确保场地平整、排水畅通。
(4)对施工人员进行技术交底,明确施工流程、操作规范及安全注意事项。
2. 施工过程中的安全要求(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,对施工人员进行安全教育,确保其了解渗沟施工的安全注意事项。
(3)施工过程中,严格按照施工方案进行操作,不得擅自更改施工方法。
(4)施工人员应遵守施工现场的安全规定,不得酒后施工、疲劳作业。
(5)施工现场应设置安全警示标志,确保施工区域安全。
3. 施工过程中的注意事项(1)施工人员应严格按照设计要求进行施工,确保渗沟的尺寸、深度、坡度等符合设计要求。
(2)施工过程中,注意观察渗沟的稳定性,发现异常情况及时报告并采取措施。
(3)在施工过程中,应保持施工区域的整洁,不得随意堆放杂物。
(4)施工过程中,注意保护地下管线、电缆等设施,避免损坏。
(5)施工结束后,对渗沟进行验收,确保其质量符合要求。
七、应急预案1. 发生安全事故时,立即停止施工,启动应急预案。
2. 报告上级领导,及时组织救援。
3. 保护现场,协助相关部门进行调查和处理。
4. 对受伤人员进行救治,并做好善后处理工作。
八、总结渗沟施工过程中,安全至关重要。
请全体施工人员严格遵守安全技术要求,确保施工安全。
如有疑问,请及时向项目负责人或安全员咨询。
特此交底!施工单位:_______项目负责人:_______安全员:_______。
渗水沟技术交底
编号:
工程名称
吉图晖JSHI标三工区路基工程
施工班组
路基附属施工班组
分项工程
地下排水技术交底
施工图号
相对人签字
二、安全要求
施工设备摆放整齐,机械施工过程中,凡进入施工现场人员,必需佩戴安全帽。夜间施工要有足够的照明。施工时注意场内电缆线并安全用电,在圈定的危险范围以外进行施工。
三、质量要求
6、沟顶要按设计及时回填,防止土工布长时间暴晒。
7、渗水盲沟的出水口要设置端墙,出水口管底距排水沟沟底的高度不小于20cm。
8、渗水盲沟槽每隔15m设置一条伸缩缝。
9、渗沟检查井施工:
(1)开挖基坑,铺设混凝土垫层。
(2)浇筑清淤池Biblioteka 板混凝土。(3)浇筑清淤池井壁混凝土。
(4)浇筑井筒、井圈混凝土,达到一定强度后安装井盖。
(2)预埋管道采用开槽方式,在路堤填筑到路基基床底层顶面后,距路肩设计标高还有1.5m时开槽至设计深度,开挖后整平槽底面。
(3)安放排水管前,管底要先浇筑混凝土垫层找平,排水管周边要浇筑混凝土,并倒固密实,混凝土浇筑与路基基床底层顶平齐,待混凝土终凝后,再继续填筑基床表层。
交底人签字:复核人签字:
日期:日期:
技术交底记录
编号:
工程名称
吉图晖JSHI标三工区路基工程
施工班组
路基附属施工班组
分项工程
地下排水技术交底
施工图号
相对人签字
一、技术要求:
1、截水渗沟排水管要设置在侧沟外侧,沟深2.4m,底部采用20cmC25混凝土浇筑,沟身采用10cm厚无砂混凝土板砌筑。
2、渗沟内填充洗净的碎石。
3、沟槽在路基填筑完成后,采用人工配合机械开挖,开挖自下游向上游进行。土质地段机械开挖至沟槽底时预留10cm采用人工开挖。石质地段开挖时先爆破或机械松动后再人工整形。沟槽开挖两侧壁要平顺,基础表面要平整,严禁出现反坡现象。
道路边沟安全技术交底模板
一、交底目的为确保道路边沟施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将道路边沟安全技术要求进行交底。
二、交底内容1. 施工人员安全教育培训(1)施工人员必须参加安全教育培训,了解和掌握本工程的安全技术要求。
(2)施工人员应熟悉《公路养护安全作业规程》等相关规定,确保施工过程中的安全。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员应穿戴符合规定的安全防护用品,如安全帽、安全带、防护眼镜等。
(3)施工现场应设立安全员,负责监督施工现场的安全工作。
3. 施工工艺及注意事项(1)施工前,应做好施工现场的勘察,了解地下管线、设施等情况,确保施工安全。
(2)挖掘边沟时,应按照设计要求进行,不得擅自改变设计参数。
(3)挖掘边沟过程中,应保持挖掘深度与路面高差在安全范围内,防止塌方。
(4)挖掘过程中,如发现地下管线、设施等,应立即停止施工,并报告相关单位进行处理。
(5)施工过程中,应定期检查施工设备,确保设备正常运行。
4. 施工现场环境安全(1)施工现场应保持整洁,不得堆放杂物,防止绊倒施工人员。
(2)施工现场应配备消防设施,确保火灾发生时能够及时扑救。
(3)施工现场应设立临时休息室,为施工人员提供休息场所。
5. 应急处理(1)发生安全事故时,施工人员应立即停止施工,并及时报告安全员。
(2)安全员接到报告后,应立即组织人员进行救援,并采取必要的应急措施。
(3)事故发生后,应立即向相关部门报告,并积极配合事故调查。
三、交底要求1. 施工单位应将本安全技术交底内容传达至所有施工人员。
2. 施工人员应认真学习并掌握本安全技术交底内容,确保施工过程中的安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 施工现场应严格按照本安全技术交底内容执行,确保施工安全。
四、交底时间本次安全技术交底时间为[具体时间],由[负责人姓名]进行交底。
路基排水沟技术交底
技术交底记录(附页)一、交底范围:二工区路堤排水沟,二工区路堤排水沟采用C20混凝土现浇,主要内空尺寸为80X80、60X80、60X60(b X h),排水沟壁厚度15cm。
二、施工程序、主要施工方法:1、开挖放线。
(1)将路基护道排水沟位置多余土方用挖掘机进行清除。
(2)测量员根据现场地形和图纸,把水沟中线和边线放出来,并确定出里程桩,再根据里程设计标高来确定开挖深度。
(3)根据测量放出的轮廓线,开挖基槽,我现场采用U形混凝土现浇排水沟,根据水沟的结构尺寸,开挖成型,开挖时一定要严格控制开挖深度,开挖到设计深度。
(4)开挖完毕后,要及时清底,然后由施工队负责人自检合格后报检现场技术,技术检查合格后,报验监理工程师监理工程师检验合格后方可进行下一道工序2、模板加工根据排水沟结构尺寸模板采用竹胶板制作,浇筑混凝土前,模板先刷油,再跟测量放出的中线边线,和高度进行现场加工和支立,模板位置下部整平,同层、上下层模板拼接要平整,不准出现台阶;模板外部采用方木等支撑;立模结束后,重新检查保护层、垂直度、接缝、模板加固等情况。
用水准仪检测模板顶标高,作为砼浇筑时的控制依据。
水沟模板整体线型平顺、流畅。
水沟10米左右设置一道沉降缝,沉降缝采用塑料泡沫板。
3、混凝土浇筑及养护(1)砼采用滑槽施工,罐车将砼送入其料斗,砼从高度自由下落的高度不宜超过2m。
混凝土沿横桥向从一端向另—端逐层浇筑、逐层振捣,分层厚度不大于0.3m。
浇筑时间严格按照混凝土施工规范,分层浇筑,每层浇筑时间必须小于该混凝土的初凝时间。
浇筑过程中保证混凝土面均匀上升。
混凝土浇筑完毕后,在顶部混凝土初凝前,对其进行二次振捣,并压实抹平,混凝土入模温度不低于5℃,不超过30℃。
(2)砼初凝后立即进行养护防止混凝土表面产生裂缝。
本施工段混凝土的养护为覆盖土工布养护。
混凝土养护期间,重点加强混凝土的湿度和温度控制。
混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响(如曝晒、气温骤降等)而发生剧烈变化,浇筑完混凝土后达到拆模强度后才能拆模。
渗沟施工技术交底
渗沟施工技术交底1. 工程概况本项目为XXX工程,位于XXX地区,主要包括XXX渗沟,用于实现XXX目的。
渗沟施工质量直接关系到整个工程的运行效果和寿命,因此,必须严格按照以下技术要求进行施工。
2. 施工准备1.熟悉施工图纸和相关技术规范,了解渗沟的结构形式和施工要求。
2.准备施工所需的各种材料、设备和工具,确保质量合格。
3.对施工人员进行技术培训和安全教育,确保施工人员了解渗沟施工工艺和注意事项。
4.准备施工记录和验收资料,确保施工过程可追溯。
3. 施工工艺1.土方工程:根据设计图纸,开挖渗沟沟槽,确保沟槽尺寸和坡度符合要求。
注意保持沟槽稳定,防止坍塌。
2.基础处理:对沟槽基础进行处理,确保基础坚实、平整。
基础处理方法应根据地质条件选择,如压实、排水、换填等。
3.砌筑渗沟:按照设计要求,选用合适的材料(如砖、石、混凝土等)砌筑渗沟。
砌筑过程中,注意砂浆饱满,砖石间错缝,确保结构稳定。
4.防水层施工:在渗沟砌筑完成后,施工防水层,防止水分渗透。
防水层材料可选用防水砂浆、防水涂料等。
5.排水设施:根据设计要求,设置排水设施,如排水管、排水沟等,确保渗沟内水分能够及时排出。
6.回填及压实:施工完成后,对渗沟进行回填,并分层压实,确保回填土密实。
4. 施工质量控制1.严格把控材料质量,确保原材料合格。
2.加强施工过程监控,确保施工质量符合设计要求。
3.做好施工记录,及时反馈施工过程中出现的问题,确保问题得到及时解决。
4.施工完成后,组织验收,确保工程质量达到预期目标。
5. 安全文明施工1.加强施工现场安全管理,严格执行安全规定,防止安全事故发生。
2.做好文明施工,保持施工现场整洁,遵守环保法规。
3.对施工人员进行安全教育,提高安全意识。
6. 施工进度及验收1.按照施工计划组织施工,确保工程进度。
2.施工过程中,加强沟通协调,确保各环节顺利进行。
3.工程完成后,及时组织验收,确保工程质量。
请各位施工人员严格遵循其他技术要求,确保渗沟施工质量,为整个工程的成功奠定基础。
路基排水沟技术交底

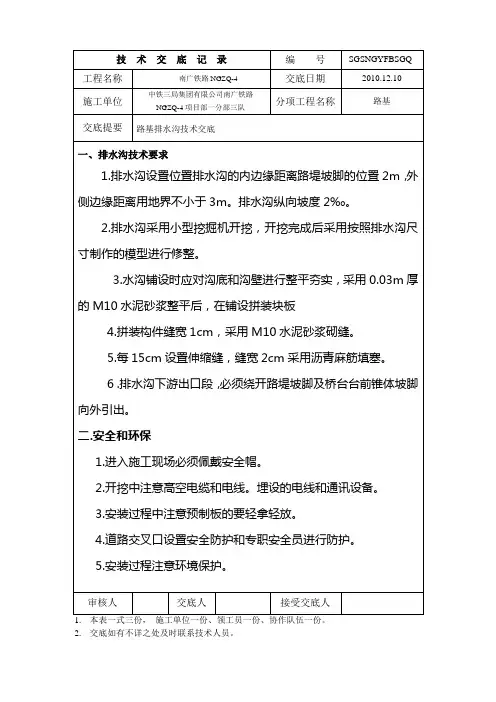

技术交底记录编号SGSNGYFBSGQ- 工程名称南广铁路NGZQ-4 交底日期2010.12.10施工单位中铁三局集团有限公司南广铁路NGZQ-4项目部一分部三队分项工程名称路基交底提要路基排水沟技术交底一、排水沟技术要求1.排水沟设置位置排水沟的内边缘距离路堤坡脚的位置2m,外侧边缘距离用地界不小于3m。
排水沟纵向坡度2‰。
2.排水沟采用小型挖掘机开挖,开挖完成后采用按照排水沟尺寸制作的模型进行修整。
3.水沟铺设时应对沟底和沟壁进行整平夯实,采用0.03m厚的M10水泥砂浆整平后,在铺设拼装块板4.拼装构件缝宽1cm,采用M10水泥砂浆砌缝。
5.每15cm设置伸缩缝,缝宽2cm采用沥青麻筋填塞。
6 .排水沟下游出口段,必须绕开路堤坡脚及桥台台前锥体坡脚向外引出。
二.安全和环保1.进入施工现场必须佩戴安全帽。
2.开挖中注意高空电缆和电线。
埋设的电线和通讯设备。
3.安装过程中注意预制板的要轻拿轻放。
4.道路交叉口设置安全防护和专职安全员进行防护。
5.安装过程注意环境保护。
审核人交底人接受交底人1.本表一式三份,施工单位一份、领工员一份、协作队伍一份。
2.交底如有不详之处及时联系技术人员。
工程名称南广铁路NGZQ-4 交底日期2010.12.10施工单位中铁三局集团有限公司南广铁路NGZQ-4项目部一分部三队分项工程名称路基交底提要路基排水沟技术交底审核人交底人接受交底人3.本表一式三份,施工单位一份、领工员一份、协作队伍一份。
工程名称南广铁路NGZQ-4 交底日期2010.12.10施工单位中铁三局集团有限公司南广铁路NGZQ-4项目部一分部三队分项工程名称路基交底提要路基排水沟技术交底审核人交底人接受交底人5.本表一式三份,施工单位一份、领工员一份、协作队伍一份。
技术交底记录编号SGSNGYFBSGQ- 工程名称南广铁路NGZQ-4 交底日期2010.12.10施工单位中铁三局集团有限公司南广铁路NGZQ-4项目部一分部三队分项工程名称路基交底提要路基排水沟技术交底三.修整模型制作两个审核人交底人接受交底人7.本表一式三份,施工单位一份、领工员一份、协作队伍一份。
渗沟技术交底
半填半挖、填挖、施工工艺
(一)渗沟渗沟
1、施工工艺流程|(下附)
2、施工方法
①测量放线:
按坐标测量放出排水沟开挖线,定出控制桩。控制桩尽可能布置在不受基坑影响的位置,用作以后复核依据。
②基坑开挖:
由于基坑断面较小,采用小型挖掘机开挖,人工配合整理基坑,对小体积的石方采用风镐配合。开挖时严格按图纸设计断面尺寸和沟底高程控制。
交底目的:为规范高速公路排水工程施工,提高管理水平,保证施工质量,提高排水施工标准化要求。使用新工艺,节约资源。按照绿色施工的有关规范要求和“五化”标准要求施工。
2、工程概况
全线共有渗沟16704米,主要为路堑段边沟下设渗沟和少量半填半挖、填挖交界处设置的横向渗沟。
渗沟主要有以下三种形式:
三角形边沟:
记录表01
施工技术交底记录表
承包单位:西部中大建设集团有限公司合同段:总承包部第一分部
监理单位:广西交科工程监理咨询有限公司编号:
工程名称
渗沟
桩号及部位
K0+000-K27+000
交
底
内
容
交
底
内
容
交
底
内
容
交
底
内
容
交
底
内
容
K0+000-K27+000渗沟施工技术交底
一、交底内容及目的
交底内容:K0+000-K27+000渗沟施工技术交底
③渗沟施工:
渗沟基坑尺寸开挖合格后,渗沟下部现浇8cm的C15混凝土,铺防渗土工布及φ80加劲软式透水管(φ100硬质PVC),然后回填碎石,顶部铺渗水土工布。采用人工滚铺土工布:布面要平整,并适当留有变形余量土工布的安装通常用搭接、侧壁钉固。搭接宽度一般为不小于0.1m。填码3-6cm的碎石,碎石在填筑前必须保证表面洁净没有杂物,碎石坚硬、不宜风化。
三级路水沟安全技术交底模板
一、交底基本信息1. 项目名称:[具体项目名称]2. 工程编号:[具体工程编号]3. 施工单位:[具体施工单位名称]4. 参与对象:[具体参与施工的部门或人员]5. 参与人数:[具体参与人数]6. 交底时间:[具体交底时间]7. 交底地点:[具体交底地点]8. 交底人:[具体交底人姓名及职务]二、工程概况1. 工程内容:简要介绍三级路水沟工程的施工内容,包括沟渠结构、尺寸、材料等。
2. 施工环境:描述施工现场的地质条件、气候条件、交通状况等。
三、安全技术交底1. 一般安全规定- 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗。
- 正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
- 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
- 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
- 机械操作人员必须熟悉设备的使用性能和安全操作规程。
- 设备技术状态必须良好,安全设施齐全有效,外露传动部分必须有防护装置,不准带病作业。
- 作业前必须检查设备技术状态和安全设施是否完好,试转正常后方可准作业。
- 由于路面施工车辆较多,施工人员注意车行安全。
2. 针对性安全交底内容- 测量放样:使用测量仪器时,必须确保仪器完好,操作人员需经过专业培训。
- 基坑开挖:开挖过程中,必须遵循“先支护后开挖”的原则,确保基坑安全。
基坑周边必须设置防护栏杆,并设立警示标志。
- 土方运输:运输车辆必须遵守交通规则,不得超载、超速。
运输过程中,注意路面清洁,不得撒落泥土。
- 浆砌施工:砌筑材料必须符合设计要求,砂浆配合比严格按照项目部批复件执行。
施工过程中,注意安全操作,防止发生高处坠落、物体打击等事故。
- 成品保护:施工过程中,注意成品保护,防止损坏排水沟结构。
四、应急预案1. 事故类型:列举可能发生的事故类型,如高处坠落、物体打击、触电、火灾等。
2. 应急措施:针对不同类型的事故,制定相应的应急措施,包括现场救援、人员疏散、医疗救治等。
支撑渗沟施工技术交底--
支撑渗沟施工技术交底1.前言支撑渗沟是建筑工地上常见的一种地下水的控制措施,其施工质量好坏直接影响着建筑物的安全性。
为了确保支撑渗沟施工质量,本次技术交底将对支撑渗沟的施工工艺、施工注意事项、验收标准等进行详细分析说明,以便施工人员在工作中能够遵照规范执行,确保施工质量,保障工地安全。
2.施工工艺2.1.基础准备在支撑渗沟施工前,需严格按照设计文件要求进行道路、人行道、草皮等的拆除工作,使施工现场裸露出需要施工的墙体和地表结构。
2.2.支撑渗沟施工步骤2.2.1.第一步,准备材料准备好需要使用的支撑材料、钢丝绳、液压顶杆和其他工具,提前检查设备的合格性,做好施工前材料储存。
2.2.2.第二步,测量墙面高度利用测量仪器精确测量被支撑的墙体高度,以确定支撑固定材料的长度和规格。
2.2.3.第三步,固定钢支撑架根据墙体高度和设计要求选择合适长度和规格的支撑架,将支撑架固定在墙面上,注意每一个支架必须夯实以保证其安全可靠。
2.2.4.第四步,搭设模板和斜撑在进行支撑工作时,必须先搭设模板,其中包括竖向支撑和横向支撑,支撑架之间使用斜撑连接固定,以确保支撑结构稳固可靠,模板制作要求精确,模板间距不得超过设计要求。
2.2.5.第五步,施工混凝土浇注支撑架固定、模板搭设完毕之后,开始进行混凝土浇筑,流动性好的混凝土倾倒在墙体上,并在混凝土表面进行细节处理。
在混凝土的充分固化后,可以拆除模板和支撑结构。
3.施工注意事项3.1.施工现场施工现场必须保持干燥、卫生和整洁,特别是在混凝土浇筑时,必须避免雨水、沙土和泥浆的进入,影响施工质量,造成延误。
3.2.材料储存材料储存要做到分类规整,在施工现场场地不太够的情况下,分类储存会使工人更方便和快捷。
3.3.注意施工工具的使用注意施工工具的使用情况,经常对工具进行清理,保持良好的工作状态,程序无误,以确保施工操作的准确性和安全性。
3.4.严格按照施工要求进行施工施工人员应严格按照现场要求进行施工,特别是在混凝土浇筑过程中,千万不能有纵向和横向偏差,否则将对接下来的水泥做出负面的影响。
路基渗水盲沟及保温出口施工技术交底
1)圆形集水井采用预制拼装式,井身及基础均采用C35钢筋砼预制,基础就地灌注,井盖采用C25钢筋砼预制作,集水井露出填土顶面不小于0.3m。
2)、检查井内设置钢筋拉手及爬梯并应严格按要求做好防锈防腐处理。
3)、距地面以下0.2m设置防寒木盖,其下设置钢筋防护网,采用Φ16HPB300钢筋制作,防寒木盖由两块半圆形木板组成,直径98cm,厚4cm,安装前先涂刷两遍油漆。
1)、沿渗沟长每隔30m和平面转折、纵坡变坡点等处,设置圆形检查井。
2)检查井采用预制拼装式,井身及基础均采用C35钢筋砼预制,基础现浇,井盖采用C25钢筋砼预制作,检查井露出侧沟平台或地面不小于0.3m。
3)、检查井内设置钢筋拉手及爬梯并应严格按要求做好防锈防腐处理。
4)、路堑地段距侧沟底部以下0.2m设置防寒木盖,防寒木盖由两块半圆形木板组成,直径98cm,厚4cm,安装前先涂刷两遍油漆。
2)、蓄水带为片石码砌,其顶部应高出管顶以上0.5m,片石四周设0.3m厚碎石垫层,片石与碎石垫层间铺设一层透水土工布,于碎石垫层外及两侧铺XPS保温板,厚0.10m,蓄水带纵向设干砌片石出水口,出水口平面为扇型,其干砌片石厚度不小于0.5m。
3)、检查井至集水井地段保温体顶面宽2.0m,两侧边坡坡度为1:2.0,路基面及两侧边坡均采用铺C25砼六边形空心块防护。当砼排水管位于底面以上时,其上覆盖0.8m厚夯填粘性土、0.1mXPS保温板夯填粘性土,当砼排水管位于底面以下时,沿排水管基础两侧按照1:0.2坡度开挖,原土回填,地面以上填筑0.8m厚夯填粘性土,其上覆盖0.1mXPS保温板夯填粘性土。
3、附图《**客专施路通-31》
2、于DK108+270-570路基两侧设置渗水盲沟,DK108+270-540段渗沟水自大里程排向丁家沟大桥桥尾,DK108+540-570段渗沟水自小里程排向大里程,DK108+250-270段设置钢筋砼引水管,并在DK108+250合并设置一个A型保温出口,排入桥下。渗沟每隔30m左右设置一处检查井。
路基排水沟技术交底(三级)
浆砌片石排水沟技术交底书
表格编号
技术交底书
1310 项目名称潮莞高速连接大道新建工程第页
共页交底编号
工程名称边坡及排水工程
设计文件图号S03-29
施工部位路基浆砌片石排水沟
交底日期2017/11/17
技术交底内容:
1、技术交底范围
本交底适用于潮莞高速连接大道新建工程公路段浆砌片石排水沟的施工。
2、设计情况
公路段全长5.675Km,路基排水沟设计总量10158米。
排水沟结构形式主要有三种:60*60cm矩形盖板边沟,60*80cm矩形盖板边沟,60*60cm矩形边沟。
排水沟底板及两侧墙身均采用M7.5浆砌片石,沟底采用M7.5水泥砂浆抹面,厚度2cm。
每隔10m设置2cm沉降缝,缝间填塞沥青麻筋,采用M7.5水泥砂浆塞缝。
排水沟盖板采用C30钢筋砼,均在预制场集中预制,再运至现场统一安装。
3、前期施工准备
(1)材料进场前,要提供片石、砂、水泥,样品报送监理、试验室,检验合格后才能进场,材料进场后要经监理现场检验合格才能使用。
送试验室检测。
4、工艺流程
测量放样
沟槽开挖
砂浆搅拌基础砌筑
砂浆搅拌墙身砌筑
挂线施工
砌体勾缝
盖板安装盖板预制
养生
(1)测量放样
排水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出两侧坡角线,。
支撑渗沟施工技术交底书
支撑渗沟施工技术交底书
3、质量标准
表3-1 支撑渗沟允许偏差、检验数量及检验方法
序号检验项目允许偏差检验方法
1 沟中心位置+50mm 仪器测量或尺量
2 沟底高程+20mm 仪器测量
3 申购断面尺寸-20,+50mm 尺量
4、安全措施
(1)认真贯彻“安全第一,预防为主”的方针,根据国家有关规定、条例,结合施工单位实际情况和工程的具体特点,建立完善的施工安全保证体系,执行安全生产责任制,明确各级人员的职责,抓好工程的安全生产。
(2)关键工序上墙,技术工种持证上岗。
参与施工的人员均应经过培训和技术交底,熟悉施工序流程及关键环节。
(3)安全防护措施齐备,设备器具必须合理使用。
严禁对运转中的设备进行维修、保养调整等作业。
(4)与当地气象部门加强联系,了解近期气象预报,掌握雨讯情况,做到心中有数,一旦遇有灾害性天气和水情,及时做出部署。
(5)交叉施工的工程项目,在施工前了解交叉施工作业内容、施工时间、安全注意事项等,必要时派专人进行协调、防护,确保安全。
编制复核审核。
渗沟施工技术交底
5、铺设渗水土工布及防水土工膜:人工滚铺土工膜,要求布面要平整并适当留有余量。土工布的安装通常用搭接、侧壁钉固。搭接宽度一般不小于20CM。
6、预制C20混凝土底座:按照设计图纸要求进行现场预制,严格控制尺寸及混凝土强度,施工过程中严格按照混凝土施工要求,保证质量。
2、设置水准控制点:在渗沟附近设置水准控制点,要求设置明显便于利用。水准点设置后要进行保护,设置明显标志以免破坏。
3、土方机械开挖:放线及水准控制点设置好后,开始用机械进行渗沟开挖。因开挖深度较大,要求施工机械控制好,严禁超挖导致边坡塌方。土方挖至距离底标高上较小距离时,采用人工开挖至标准标高。开挖出的土方要求至少距离坑边2M以上,避免坑壁荷载过大导致坑壁塌方。
7、铺设固定ø200带孔PE管:在混凝土底座上安装铺设带孔PE管,管道接口应严密,搭接长度不小于10CM,有孔管身应朝向上部。调直调顺后,回填卵砾石前应先固定管身。
8、按设计要求填码碎石:渗沟施工中,靠近土工布(膜)碎石粒径为1-2CM,靠近PE管碎石粒径为3-5CM,一处横向渗沟。
渗沟施工技术交底
工程名称
施工单位
分部分项名称
渗沟
施工队伍
交底内容:
渗沟施工方法:
测量放线—设置水准控制点—土方机械开挖—人工修坑壁—铺设渗水土工布及防水土工膜--预制C20混凝土底座--铺设固定ø200带孔PE管—按设计要求填码碎石
渗沟结构形式(见附图):
渗沟技术要求及措施:
1、测量放线:按设计要求把渗沟位置尺寸放出来,并按设计要求设置排水坡。
2、土工布满足设计要求。
3、横向渗沟PE管通过三通与纵线PE管相接,PE管表层包裹透水土工布。
路基渗水盲沟施工技术交底
技术交底书(三级)
一、技术交底范围
适用于XX全线路基开挖施工。
二、设计情况
本项目在挖方路段及过村镇路段均设置矩形盖板边沟,宽 80 厘米,深 80 厘米;在填方路段采用 150 厘米×100 厘米的梯形土边沟,并对边沟进行植草防护。
在矩形盖板与梯形土边沟相衔接的位置,一般设置急流槽,并采取相应的消能措施,防止冲刷。
三、盲排水设施结构尺寸
本项目在挖方路段及过村镇路段均设置矩形盖板边沟,宽 80 厘米,深 80 厘米;在填方路段采用 150 厘米×100 厘米的梯形土边沟,并对边沟进行植草防护。
在矩形盖板与梯形土边沟相衔接的位置,一般设置急流槽,并采取相应的消能措施,防止冲刷。
路基排水设计如下图所示:
四、施工工艺
施工采用挖掘机配合人工的方法挖出水沟轮廓,经测量复测符合要求后再用人工修整和找平,确保底、纵坡和各部尺寸都符合设计要求后才能进行浆砌片石或现浇混凝土的施工。
圬工采用的砂浆在现场拌制,随拌随用,初凝后的砂浆不得使用。
混凝土在拌合站集中拌制,罐车送到各施工点。
砌体采用坚硬且不易风化的片石采用坐浆法砌筑。
砌筑石块顺序为先自底面后两侧进行,石块立砌,砌缝错开,石块之间镶紧,缝隙间用小石块和砂浆填满。
每10m。
渗沟、盲沟技术交底
渗沟、盲沟技术交底盲沟渗沟施工技术交底一、工程概况:本工程位于k51+540-k77+780路基全线路堑、换填边沟底部设置纵向渗沟,在挖方段落、换填段落采用横向盲沟。
二、渗沟施工方法:测量放线----设置水准控制点----土方机械开挖----人工修坑壁----铺设渗水土工布----土工布底面及两侧涂抹高20cm沥青----铺设固定D=10cm透水管----填码3-6cm碎石。
(一) 渗沟结构形式:①Ⅰ型渗沟尺寸高45cm、宽80cm,四周用渗水土工布包裹,顶面搭接宽度为20cm,两侧及底面涂抹沥青,两侧涂抹高度20cm,底面铺设D=10cm软式透水管。
渗沟内填筑3-6cm碎石。
②Ⅱ型渗沟尺寸高50cm、宽80cm ,四周用渗水土工布包裹,顶面搭接宽度为20cm,两侧及底面涂抹沥青,两侧涂抹高度20cm,底面铺设D=10cm软式透水管。
渗沟内填筑3-6cm碎石。
(二)渗沟技术要求及措施:1.测量放线:按照图纸要求,要求测量组将地下渗沟的边线、控制线放出来。
2.设置水准控制点:测量组在地下渗沟周围设置标高控制点,控制点要求设置明显便于利用。
水准点设置好后需要进行保护,设置明显标志以免破坏。
水准点应在每段地下渗沟位置设置。
3.土方机械开挖:放线及水准控制点设置好了以后,开始进行地下渗沟的土方开挖。
土方开挖要求垂直开挖,由于开挖深度较大,因此要求机械操作员要较好的控制,避免开挖时触及边坡导致边坡塌方。
土方挖至设计标高之上较小时采用人工清槽的方式挖土至设计标高。
开挖出的土方要求至少距离坑边2m以上,避免荷载过大导致坑壁塌方。
4.人工修坑壁:机械开挖完成后,由于机械开挖时坑壁较为粗糙,因此要采取人工方式进行坑壁的修顺修直。
5.铺贴渗水土工布:采用人工滚铺土工布:布面要平整,并适当留有变形余量土工布的安装通常用搭接、侧壁钉固。
搭接宽度一般为不小于0.2M。
铺固完成后要在底面及侧面涂抹高20cm沥青,一定要保证涂抹率100%,避免渗水从渗沟底侧面较低处向路基内溢出。
路基三队渗沟技术交底
(6)现场施工人员必须佩戴安全帽,必须持证上岗。
要求严格按照设计图纸施工,如未按设计施工,项目部将在不超出设计量范围内,以实际发生量计量。对于该项施工,在项目办对项目部进行计量后,方可予你队计量,反之不予计量。
希望你队严格按照上述的要求进行施工,每道工序均必须报检,没报检前,不得进行下道工序施工,反之造成的一切不良后果均由你施工队自行负责,计量时,不予计量,谢谢合作。
(5)渗沟必须就近排入涵洞或自然沟中,或由纵向PE管于排水沟、急流槽沟底排出。对于需要通过横向PE管将水排出路基之外的部位,横向PE管的横坡必须根据现场实际确定,保证排水顺畅。横向排水管出口为护坡、挡墙时,严禁直穿而过。出水口底面标高必须高出渗沟外最高水位20cm,寒冷地区大于50cm。承接渗沟排水的排水沟必须进行加固。
(2)按照设计图纸给出的尺寸,准确的将开挖线放出。
(3)渗沟开挖方法采用挖掘机进行开挖人工配合修整。开挖过程中必须保证沟槽的坡度、断面尺寸、深度。沟槽挖好后。必须对沟槽的断面尺寸、沟底纵坡进行检测。
(4)基坑修整完成,经报检后,按设计图纸现浇C20混凝土基底,准确设置伸缩缝,注意养护。待混凝土强度满足下道工序进行时按设计图纸要求,在混凝土基底上部和两侧同时进行土工布铺设,土工布搭接宽度必须大于10cm,在铺设过程中保证土工布平整,严禁拉得过紧。土工布有破损,必须及时修补或更换。
技术交底记录
2013年6月18日
工程名称
渗沟施工
交底地点
交底组织单位
中铁二十局集团有限公司
交底负责人
施工单位
路基三队
接收负责人
内容及说明:
1、路基三队需要施工渗沟的具体位置见下表:
边沟、渗沟技术交底
浆砌排水沟实测项目
项次 质 量 标 准 1 2 3 4 5 6 检查项目 砂浆强度(MPa) 轴线偏位(mm) 沟底高程(mm) 墙面直顺度(mm) 或坡度 断面尺寸(mm) 铺砌厚度(m) 允许偏差或规定值 在合格标准内 50 ±15 30 或符合设计要求 ±30 不小于设计 检查频率及方法 按附录 F 检查 经纬仪或尺量:每 200m 测 5 处 水准仪:每 200m 测 5 点 20m 拉线、坡度尺: 每 200m 测 2 处 尺量:每 200m 测 2 处 尺量:每 200m 测 2 处
宁波交通工程咨询监理有限公司长安高速公路lmjl2合同段项目部工程名称路基工程交底时间2010桩号及部位k41950k59000路基边沟工程项目边沟渗沟边沟渗沟施工工艺流程测量放样基坑开挖施工准备技术准备组织准备施工现场准备基坑检测渗沟碎石回填边沟砌筑防渗土工布铺设pvc渗水管铺设渗水土工布铺设砌体勾缝长兴路桥长安高速lm3合同段承包单位
会议名称 时 间
路基排水边沟、渗沟施工技术交底会 地 点
主 持 人 参加人员 职 务 姓 名
记 录 人
职
务
姓
名
养
生
砌体勾缝
长兴路桥长安高速 LM3 合同段
施 工 技 术 交 底 书
承包单位: 山西路桥建设集团有限公司长安高速公路 LM3 合同段项目部 监理单位: 宁波交通工程咨询监理有限公司长安高速公路 LMJL2 合同段项目部 合同号: 第 3 页 LM3 共 5 页
工程名称 桩号及部位
路基工程 K41+950—K59+000 路基边沟
技 术 ∧ 设 计 ∨ 要 求
长兴路桥长安高速 LM3 合同段
施 工 技 术 交 底 书
路基排水沟施工技术交底
9、模板拆除后继续洒水进行养护,养护时间14天。
4、质量控制
排水沟尺寸偏差表
五、安全文明施工
1.严格做好班前五分钟安全教育。
2.在施工过程中严格按照安全施工程序来施工。
3.施工现场配有专业电工作业人员管理施工用电和生活用电。
4.正确使用安全帽、安全带、安全网及漏电保护器。
4、C30砼由2#混凝土拌和站集中拌合,砼罐车运输,溜槽入仓。
5、排水沟施工时,每15m长设置一伸缩缝,缝内填塞2cm厚沥青木板。
6、浇筑过程中采用Φ50振捣棒进行振捣振捣密实,快插慢拔,振捣棒移动间距30cm,振捣密实标志为混凝土不再下沉、冒气泡,也不宜过振。
7、收面应采用2次收面3次按照设计标高进行压光。
5.工地卫生应严格控制,指定专人负责工地卫生。
6.作业时间禁止穿拖鞋。
附图:
排水沟平面尺寸图
排水沟混凝土浇筑顺序图
编制:复核:审核:
三级技术交底记录表
记录号:
使用编号:
项目名称:路基梯形排水三级技术交底
交地点
时间
年月日
交底单位
接受单位
主持人
主讲人(签字)
接受人(签字):
一.施工工艺流程
施工准备→测量放线→基槽开挖及验收→边墙模板安装→边墙砼浇筑→边墙模板拆除→底板砼施工→洒水养护(浇筑顺序见附图,先浇筑区域1,再浇筑区域2,排水沟顶立5cm宽木板,保证线性顺直,区域2浇筑完成后,应对区域1和区域2相交位置做凿毛处理)。
2.施工部位
11#路基梯形排水沟
三.施工方法
1、根据测量放线,人工配合挖掘机进行基槽开挖。
2、基坑虚渣清理,经验收合格后,进行边墙模板安装。先施工两侧边墙再进行底板施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
收负责人:
年月日
编制:复核:签发:
4、安全方面必须注意的问题:
(1)严格按照“安全标准工地”实施办法建设标准化工地,进行文明施工。
(2)建立健全安全生产岗位责任制,由专职人员进行安全技术监督。
(3)施工现场的材料、机具堆放必须整齐,实行文明施工,对脏、乱、差的工地要严肃处理。
(4)定期或不定期抽查工地安全情况,发现安全隐患坚决制止。
技术交底记录
2013年6月18日
工程名称
渗沟施工
交底地点
交底组织单位
中铁二十局集团有限公司
交底负责人
施工单位
路基三队
接收负责人
内容及说明:
1、路基三队需要施工渗沟的具体位置见下表:
桩号
位置
长度(m)
备注
K45+520-K46+520
右侧
1000
通过横向排水管,左侧排出
K48+620-K49+780
双侧
1160
边沟沟底引出,双侧排出
K52+060-K52+160
左侧
100
排水沟沟底引出,左侧排出
2、施工方法及工艺:
施工程序为:施工准备测量放线渗沟开挖基底报验C20混凝土现浇布置透水土工布放置渗排水管填碎石
(1)施工准备阶段将所需的材料如砂、片石块、水泥、PE管进场并检验合格,砂浆配合比已确定。所需的机械设备、人员已准备就绪。
(3)渗沟现浇混凝土每5M设一道伸缩缝,采用沥青麻絮填塞。
(3)要求PE管的直径为20cm,渗沟内的纵向排水管上部半圆带孔,横向排水管采用不带孔的PE管,PE管开口必须按照设计图纸进行开孔,保证开孔的孔径,以及孔间距。
(4)渗沟内卵(砾)石粒径必须满足设计要求,渗沟中部粒径为3-5cm;靠近土工布部分的粒径为1-2cm,填料必须为透水性材料,干净,不得含有泥土。
(2)按照设计图纸给出的尺寸,准确的将开挖线放出。
(3)渗沟开挖方法采用挖掘机进行开挖人工配合修整。开挖过程中必须保证沟槽的坡度、断面尺寸、深度。沟槽挖好后。必须对沟槽的断面尺寸、沟底纵坡进行检测。
(4)基坑修整完成,经报检后,按设计图纸现浇C20混凝土基底,准确设置伸缩缝,注意养护。待混凝土强度满足下道工序进行时按设计图纸要求,在混凝土基底上部和两侧同时进行土工布铺设,土工布搭接宽度必须大于10cm,在铺设过程中保证土工布平整,严禁拉得过紧。土工布有破损,必须及时修补或更换。
(5)渗沟必须就近排入涵洞或自然沟中,或由纵向PE管于排水沟、急流槽沟底排出。对于需要通过横向PE管将水排出路基之外的部位,向PE管的横坡必须根据现场实际确定,保证排水顺畅。横向排水管出口为护坡、挡墙时,严禁直穿而过。出水口底面标高必须高出渗沟外最高水位20cm,寒冷地区大于50cm。承接渗沟排水的排水沟必须进行加固。
(5)放置好排水管后,渗沟内必须填筑符合设计要求的透水性材料(如卵石、砾石等)。
3、渗沟施工要求:
(1)开挖过程中注意沟槽的坡度、断面尺寸、深度。沟槽挖好后必须对土沟进行检测。
(2)石料必须洁净、坚硬、不能风化。砂料采用中砂,含泥量小于2%。透水土工布、复核土工膜必须耐腐蚀、抗老化。透水土工布必须具有较好的透水性能、满足保土,透水放淤堵等设计原则,严禁渗水材料的顶面低于原地下水位。
(5)定期进行安全知识教育,做好安全技术交底。
(6)现场施工人员必须佩戴安全帽,必须持证上岗。
要求严格按照设计图纸施工,如未按设计施工,项目部将在不超出设计量范围内,以实际发生量计量。对于该项施工,在项目办对项目部进行计量后,方可予你队计量,反之不予计量。
希望你队严格按照上述的要求进行施工,每道工序均必须报检,没报检前,不得进行下道工序施工,反之造成的一切不良后果均由你施工队自行负责,计量时,不予计量,谢谢合作。
