=[(材料原价+运杂费)×(1+运输损耗率)]
×(1+采购保管费率) 一般2.5% ⅰ材料加权原价 =∑(各货源地数量×材料单价)/∑各货源地数量 =∑(各地原价×各地权数) ⅱ材料运杂费=材料运输费+材料装卸费 ⅲ材料运输费=∑(各购买地的材料运输距离
×运输单价×各地权数) ⅳ材料装卸费=∑(各购买地的材料装卸单价
×各地权数)
货源 数量 购买价 运输单价 运输距 装卸费
序号

(匹)
(元/ 匹)
(元/m2•km)
离 (km)
(元/m2)
百度文库
1 A 936
36
0.04
90
1.25
2
B 1014
33
0.04
80
1.25
3
C 1950
35
0.05
86
1.25
合计 3900
运输损耗率2.0%,采购保管费率为3.0%。
3、某项目进口一批工艺设备,其银行财务费为4.25万元,外贸手续费 为18.9万元,关税税率为20%,增值税税率为17%,抵岸价为1792.19万 元,该批设备无消费税、海关监督手续费,则该批进口设备的到岸价格 (CIF)为?
第三章作业
1、某建设项目静态投资为32310万元,按该项目计划要求,项目建设期 为3年,第一年投资25%,第二年45%,第三年30%,建设期内年平均 价格变动率预测为6%,估计该项目建设期的涨价预备费? 例题
静态投资为500万元,建设期2年,第一年投资40%,第2年投 资60%,两年内平均价格变动率预期为5%,该项目建设期的 涨价预备费为( )。答案是:40.75万元。 请会解答的朋友帮帮我,给个详细的解题过程,十分感 谢!!!
我来帮他解答
满意回答
2010-05-09 09:33
第一年涨价预备费:500*40%*{(1+5%)-1}=10(万元) 第二年涨价预备费:500*60%*{(1+5%)*(1+5%)-1}=30.75(万 元) 则涨价预备费总共=10+30.75=40.75(万元)

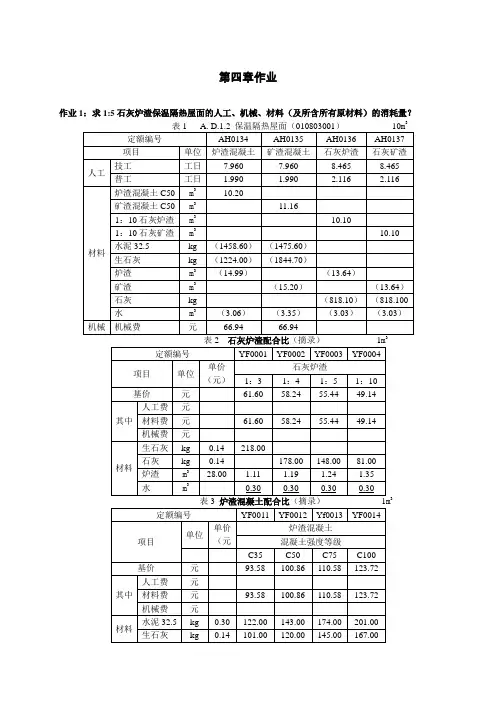

2、某工程购买800×800×5地砖共3900匹,由A、B、C三个购买地获 得,相关信息见表,试计算材料的预算价格?Ⅱ材料基价
