2012版河北省建筑⼯程计价依据解释总汇编(1-7)2012年河北省建筑⼯程计价依据解释汇编附件1:2012年《全国统⼀建筑⼯程基础定额河北省消耗量定额》解释A.1 ⼟⽯⽅⼯程1.“⼟⽅体积的计算,均以挖掘前的天然密实体积计算”,那么⼟⽅开挖、回填、运输的⼯程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰⼟回填中所⽤粘⼟的运输⼯程量如何套⽤⼟⽅运输定额的量,是挖掘前的天然密实体积还是虚⽅体积?答:灰⼟回填粘⼟数量是虚⽅量,折成天然密实体积后套运输定额。
3.关于平整场地项⽬:当建筑物上⼩下⼤时应该怎么计算⼯程量,例如:某建筑物车库占地⼤于地上建筑物占地⾯积,计算平整场地项⽬时是按车库占地⾯积还是按地上建筑物⾯积?答:按地下车库占地⾯积计算。
4.⼈⼯挖⼟⽅如上部分为冻⼟,下部分为不冻⼟,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院⾯铺装前也做院⾯平整,是否可按平整场地执⾏?答:可以按平整场地计取。
6.房⼼回填⼟如何执⾏定额?答:按2012《河北省建设⼯程计价依据宣贯材料》第19页第(⼋)条有关说明执⾏。
7.如果施⼯现场地⾯已经三通⼀平,是否还需要套平整场地?答:套⽤平整场地。
A.2桩与地基基础⼯程1.桩基⼯程中第19条“⼈⼯成孔及机械成孔时,如遇岩⽯层,其⼊岩⼯程量单独计算。
”⼊岩增加费如何计算?例如:⼯程成孔深度8m,其中1m进⼊岩⽯层,套⽤成孔定额时是按8m计算,另外再套⽤1m⼊岩增加费;还是按7m计算,另外再套⽤1m⼊岩增加费?答:套8m项⽬,增加1m⼊岩增加费。
2.桩基⼯程中⼟层锚杆⼦⽬只有⽔泥砂浆⼦⽬,没有⼲混砂浆⼦⽬,现在施⼯现场均要求采⽤⼲混砂浆,如何执⾏?答:按以下定额执⾏。
(⼦⽬略)3.预制管桩填⼼部分的托板以及与锚⼊基础的放射筋如何套⽤?答:管桩中的托板套⽤铁件制作、安装项⽬;锚⼊基础的放射筋套⽤钢筋制作、安装项⽬。
河北2012安装定额说明【范本模板】
总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称本定额)是在《全国统一安装工程预算定额》(GYD—201~211-2000、GYD-213—2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD—C01—2012);第二册电气设备安装工程(HEBGYD—C02—2012);第三册热力设备安装工程(HEBGYD-C03-2012);第四册炉窑砌筑工程(HEBGYD—C04—2012);第五册静置设备与工艺金属结构制作安装工程(HEBGYD-C05-2012);第六册工业管道工程(HEBGYD—C06—2012);第七册消防设备安装工程(HEBGYD—C07-2012);第八册给排水、采暖、燃气工程(HEBGYD-C08-2012);第九册通风空调工程(HEBGYD—C09—2012);第十册自动化控制仪表安装工程(HEBGYD—C10—2012);第十一册刷油、防腐蚀、绝热工程(HEBGYD—C11-2012);第十二册建筑智能化系统设备安装工程(HEBGYD—C12-2012)。
二、本定额适用于河北行政区域范围内的新建、扩建的安装工程。
三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工办法、机械化装备程度、合理的工期、施工工艺和劳动组织、正常的施工条件制定的,它反映了社会平均消耗水平,并考虑了下列正常的施工条件:1。
设备、材料、成品、半成品构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
全国统一安装工程预算定额解释汇编

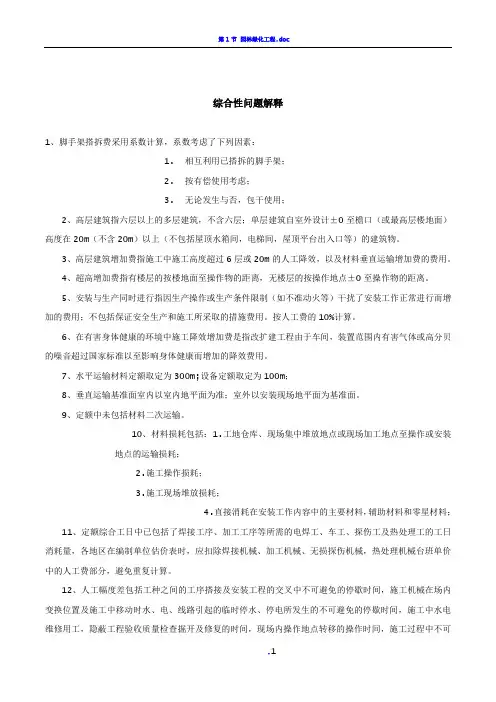

综合性问题解释1、脚手架搭拆费采用系数计算,系数考虑了下列因素:1.相互利用已搭拆的脚手架;2.按有偿使用考虑;3.无论发生与否,包干使用;2、高层建筑指六层以上的多层建筑,不含六层;单层建筑自室外设计±0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间,电梯间,屋顶平台出入口等)的建筑物。
3、高层建筑增加费指施工中施工高度超过6层或20m的人工降效,以及材料垂直运输增加费的费用。
4、超高增加费指有楼层的按楼地面至操作物的距离,无楼层的按操作地点±0至操作物的距离。
5、安装与生产同时进行指因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括保证安全生产和施工所采取的措施费用。
按人工费的10%计算。
6、在有害身体健康的环境中施工降效增加费是指改扩建工程由于车间,装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用。
7、水平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准面室内以室内地平面为准;室外以安装现场地平面为基准面。
9、定额中未包括材料二次运输。
10、材料损耗包括:1.工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗;2.施工操作损耗;3.施工现场堆放损耗;4.直接消耗在安装工作内容中的主要材料,辅助材料和零星材料;11、定额综合工日中已包括了焊接工序、加工工序等所需的电焊工、车工、探伤工及热处理工的工日消耗量,各地区在编制单位估价表时,应扣除焊接机械、加工机械、无损探伤机械,热处理机械台班单价中的人工费部分,避免重复计算。
12、人工幅度差包括工种之间的工序搭接及安装工程的交叉中不可避免的停歇时间,施工机械在场内变换位置及施工中移动时水、电、线路引起的临时停水、停电所发生的不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,现场内操作地点转移的操作时间,施工过程中不可避免的少量零星用工。
安装工程定额解释汇编
安装工程定额解释汇编 The manuscript was revised on the evening of 2021安装工程共性问题1.《估价表》总说明有什么作用?答:总说明是《2000估价表》的总纲,讲的是贯穿《2000估价表》的带共性的问题,所以,使用《2000估价表》时,首先应正确理解弄懂总说明各册、各章说明的内容,把它们联系起来使用。
2.如何理解执行本估价表,按“以主代次”的原则,并统一规定按主体册系数计算?答:这一条有二层含义:其一,执行本估价表,是指安装工程估价表各册的范围之内执行“以主代次”的原则,不能外延引伸至土建、市政或装饰计价定额。
其二,为简化计算,估价表统一规定综合按主体册系数计算,主体册是指施工图所示分部、分项安装工程所执行的册,而不是以工程量直接费的数值比例来划分主体册。
3.根据川建厅价发[2000]0130号文规定:凡2000年七月一日以后开工的单位工程一律执行《2000估价表》,土建的开工日期,是否也是安装的开工日期?答:单位安装工程的开工时间,以安装开工报告确定的开工日期为准,配合土建施工时的工作不算单位安装工程的开工,土建工程开工日期不等于安装工程开工日期。
4.《2000估价表》是怎样划分工程类别的?答:《2000估价表》工程类别的划分是根据安装工程的实际情况,按安装工程的技术复杂和难易程度;以及施工企业新的资质管理规定来确定的。
5.如何计取高层建筑增加费?答:(1)包含内容:高层建筑增加费是指高层建筑施工人工降效及材料垂直运输增加的费用。
(2)计取条件:凡檐口高度(指设计室外地坪至滴水的垂直距离)在20m以上的工业与民用建筑,均可计取。
(3)计算基础:计算高层建筑增加费,包括20米以下(含地下室)全部定额人工费为计算基础。
(4)选用费率的标准:计算高层建筑物高度时,不包括地下室高度,也不包括屋顶水箱间、电梯间、屋顶平台出入口等建筑物高度。
(5)高层建筑增加费全部为定额人工费。
2012河北省建筑工程计价依据解释汇编
2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
全国统一安装定额解释汇编.pdf
答:集中空调制冷机房,可以按制冷站(库)收取系统调整 费。 ‘
27.第一册、第三册、第九册中的风机安装界限如何划分? 答:第一册中的风机安装是各类工业、化工、石油化工等新 建、扩建及技术改造项目的风机安装;第三册中的风机安装是锅 炉设备安装的附属机械,锅炉送风机、引风机及排粉风机; 第九册中的风机安装是为生产、生活服务的通风空调风机设备安 装。 28.工程量计算规则中各种设备的“净重量”的含义? 答:设备重量均以设备的铭牌重量为准。如无铭牌重量的, 则以产品目录、样本、说明书所注的设备净重量为准。不包括设 备的内衬的重量及设备安装后安装的内件的重量。
和乘以定额册说明规定的系数。
3.起重机轨顶标高 10.5m,能不能计算超高费?
答:可以计算超高费。
4.设备安装超高计算表中,其设备底座的安装标高起算点从
何算起?“安装标高超过 lOOm,每增加 20m,调整系数增加 10
个百分点”怎样理解?
答:设备底座的安装标高起
算点按地平面±0 处,而不是按楼地面计。安装标高超过 100m
学海无涯
厂内搬运:是指工厂(或电站)围墙范围内材料或工机具的搬 运工作;其费用已包括在定额内。
场内搬运:是指距离所安装设备的基础 100m、范围内的搬 运工作;其费用已包括在定额内。
13.起重机具摊销费按 12.OO 影吨计取,各地区是否可 以换算?
全国统一安装工程预算定额解释汇编.
综合性问题解释1、脚手架搭拆费采用系数计算,系数考虑了下列因素:1.相互利用已搭拆的脚手架;2.按有偿使用考虑;3.无论发生与否,包干使用;2、高层建筑指六层以上的多层建筑,不含六层;单层建筑自室外设计±0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间,电梯间,屋顶平台出入口等)的建筑物。
3、高层建筑增加费指施工中施工高度超过6层或20m的人工降效,以及材料垂直运输增加费的费用。
4、超高增加费指有楼层的按楼地面至操作物的距离,无楼层的按操作地点±0至操作物的距离。
5、安装与生产同时进行指因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括保证安全生产和施工所采取的措施费用。
按人工费的10%计算。
6、在有害身体健康的环境中施工降效增加费是指改扩建工程由于车间,装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用。
7、水平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准面室内以室内地平面为准;室外以安装现场地平面为基准面。
9、定额中未包括材料二次运输。
10、材料损耗包括:1.工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗;2.施工操作损耗;3.施工现场堆放损耗;4.直接消耗在安装工作内容中的主要材料,辅助材料和零星材料;11、定额综合工日中已包括了焊接工序、加工工序等所需的电焊工、车工、探伤工及热处理工的工日消耗量,各地区在编制单位估价表时,应扣除焊接机械、加工机械、无损探伤机械,热处理机械台班单价中的人工费部分,避免重复计算。
12、人工幅度差包括工种之间的工序搭接及安装工程的交叉中不可避免的停歇时间,施工机械在场内变换位置及施工中移动时水、电、线路引起的临时停水、停电所发生的不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,现场内操作地点转移的操作时间,施工过程中不可避免的少量零星用工。
精编河北定额解释汇编资料
2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算? 答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度? 答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。
河北2012安装定额说明
—-可编辑修改,可打印——别找了你想要的都有!精品教育资料——全册教案,,试卷,教学课件,教学设计等一站式服务——全力满足教学需求,真实规划教学环节最新全面教学资源,打造完美教学模式总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称本定额)是在《全国统一安装工程预算定额》(GYD-201~211-2000、GYD-213-2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD-C01-2012);第二册电气设备安装工程(HEBGYD-C02-2012);第三册热力设备安装工程(HEBGYD-C03-2012);第四册炉窑砌筑工程(HEBGYD-C04-2012);第五册静置设备与工艺金属结构制作安装工程(HEBGYD-C05-2012);第六册工业管道工程(HEBGYD-C06-2012);第七册消防设备安装工程(HEBGYD-C07-2012);第八册给排水、采暖、燃气工程(HEBGYD-C08-2012);第九册通风空调工程(HEBGYD-C09-2012);第十册自动化控制仪表安装工程(HEBGYD-C10-2012);第十一册刷油、防腐蚀、绝热工程(HEBGYD-C11-2012);第十二册建筑智能化系统设备安装工程(HEBGYD-C12-2012)。
二、本定额适用于河北行政区域范围内的新建、扩建的安装工程。
三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工办法、机械化装备程度、合理的工期、施工工艺和劳动组织、正常的施工条件制定的,它反映了社会平均消耗水平,并考虑了下列正常的施工条件:1.设备、材料、成品、半成品构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
全国统一安装工程预算定额解释汇编 第二册 电气设备安装工程
全国统一安装工程预算定额解释汇编第二册电气设备安装工程作者:辅导编辑组来源:四川建筑考试网发布时间:2011-07-08 15:49 点击次第二册电气设备安装工程1. 变压器安装定额中是否包括了变压器轨道安装?答:变压器安装不包括轨道的安装,应另行计算。
2. 第二章配电装置中避雷器安装分1kv以下、10kv以下两个子目,区分了电压等级,其他未标“高压”字样的配电装置是否可以理解为1kv以上、10kv以下电压等级?答:可以这样理解。
3. 高压计量柜安装没有单独设立子目,安装时如何使用定额?答:使用时可参照2-94或2-98子目,区别单、双母线柜分别使用。
4. 配电(电源)屏、低压开关柜安装是否指变配电装置的低压柜安装?用电的配电间内的低压配电柜是否也使用配电(电源)屏、低压开关柜定额?答:2-240配电(电源)屏、低压开关柜安装子目,适用于变配电装置的低压配电柜,亦适用于车间用低压配电柜的安装。
5. 高压开关柜柜面改造,需加装些电器元件,如何执行定额?答:可按第四章第十三节中相应电器元件的定额分别使用。
但是,应注意这些元器件的安装不包括盘面开孔,开孔的消耗量应另行计算。
6. 实际工程中遇到集装箱事式成套配电装置,该装置运输到现场后,直接安装在基础上,进出线用电缆连接,该设备的安装如何执行定额?答:可执行本册定额第四章第一节2-242子目,该子目就是专门为这种情况编制的,时以“10t”为计量单位,应该按该整体的重量计算工程量.7. 控制、继电屏、盘的安装工作内容中有效线、接线、如何理解“接线”内容?答:屏、盘、柜均由生产厂家在工厂成套生产,电器元件已安装好,连接线已配好,在现场安装后,电器元件要拆下进行试验,或者解开连接线后进行试验,试验完后要恢复连接线。
另外在校线时,也要将连接线从电器元件上解下,校好后再接上。
8. 2-256子目,事故照明切换屏是否专指有逆变装置切换的箱、柜、屏?照明专用的双电源切换电控箱、柜、屏是否也套用定额子目?答:照明双电源(交流和直流)切换电控箱、屏、柜均可执行该子目。
全国统一安装工程预算定额解释汇编【范本模板】
综合性问题解释1、脚手架搭拆费采用系数计算,系数考虑了下列因素:1.相互利用已搭拆的脚手架;2.按有偿使用考虑;3.无论发生与否,包干使用;2、高层建筑指六层以上的多层建筑,不含六层;单层建筑自室外设计±0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间,电梯间,屋顶平台出入口等)的建筑物。
3、高层建筑增加费指施工中施工高度超过6层或20m的人工降效,以及材料垂直运输增加费的费用.4、超高增加费指有楼层的按楼地面至操作物的距离,无楼层的按操作地点±0至操作物的距离.5、安装与生产同时进行指因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括保证安全生产和施工所采取的措施费用。
按人工费的10%计算。
6、在有害身体健康的环境中施工降效增加费是指改扩建工程由于车间,装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用。
7、水平运输材料定额取定为300m;设备定额取定为100m;8、垂直运输基准面室内以室内地平面为准;室外以安装现场地平面为基准面。
9、定额中未包括材料二次运输.10、材料损耗包括:1。
工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗;2。
施工操作损耗;3。
施工现场堆放损耗;4.直接消耗在安装工作内容中的主要材料,辅助材料和零星材料;11、定额综合工日中已包括了焊接工序、加工工序等所需的电焊工、车工、探伤工及热处理工的工日消耗量,各地区在编制单位估价表时,应扣除焊接机械、加工机械、无损探伤机械,热处理机械台班单价中的人工费部分,避免重复计算.12、人工幅度差包括工种之间的工序搭接及安装工程的交叉中不可避免的停歇时间,施工机械在场内变换位置及施工中移动时水、电、线路引起的临时停水、停电所发生的不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,现场内操作地点转移的操作时间,施工过程中不可避免的少量零星用工。
2012河北省建筑工程计价依据解释汇编.doc
2012 年河北省建筑工程计价依据解释汇编附件 1:2012 年《全国统一建筑工程基础定额河北省消耗量定额》解释土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按 2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
桩与地基基础工程1.桩基工程中第19 条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套 8m项目,增加 1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
河北省安装工程定额定额解释
河北省安装工程定额定额解释集团标准化工作小组 [Q8QX9QT-X8QQB8Q8-NQ8QJ8-M8QMN](河北省安装工程12定额)定额解释发布日期:2015-8-19第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752答:按2-751或2-752.2.桥架安装是否包含支架安装答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道定义不明确,电井是否属于垂直通道答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下答:指竖向敷设部分,即30m。
5.电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少答:本例中,电缆工程量=(100桥架+20暗敷+2×预留)×(1+%波形系数)6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理答:定额是综合考虑的,分支电缆安装已包括在定额中。
7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装。
请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取答:电缆头安装已在预分支电缆安装中综合考虑。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额答:预分支电力电缆不区分敷设方式均执行同一项目。
2012《全国统一安装工程预算定额河北省消耗量定额》解释
2012《全国统一安装工程预算定额河北省消耗量定额》解释发布日期:2015-8-19第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道定义不明确,电井是否属于垂直通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2×3.5预留)×(1+2.5%波形系数)6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装。
请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取?答:电缆头安装已在预分支电缆安装中综合考虑。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式均执行同一项目。
全国统一安装工程预算定额解释汇编详解
全国统一安装工程预算定额解释汇编详解为了更好地满足安装工程预算编制的需要,现将全国统一安装工程预算定额解释汇编详解如下:一、关于定额的适用范围和原则本定额适用于全国范围内新建、扩建和改建的安装工程,不适用于修缮工程。
定额的编制遵循了国家有关政策法规,考虑了不同地区、不同企业以及施工周期等因素的影响,具有广泛适用性和指导意义。
二、关于定额的内容和构成本定额包括建筑工程、装饰工程、安装工程等三个部分,每个部分又分为若干个子目。
每个子目中都详细列出了人工、材料、机械等消耗量,以及相应的单价、合价和总价。
定额的内容涵盖了建筑、装饰、安装工程的各个方面,包括土石方工程、桩基工程、混凝土工程、砌筑工程、门窗工程、装饰工程等。
三、关于定额的应用方法和注意事项在应用本定额时,应根据具体的工程情况、施工方案和设计要求,结合当地的材料价格和人工费用等因素进行适当的调整。
同时,应注意以下几点:1. 定额中的材料消耗量是指净耗量,不包括损耗和浪费。
因此,在编制预算时,应根据施工实际情况对材料损耗进行合理的估算。
2. 定额中的人工消耗量是指完成该子目所需的基本用工量,不包括其他用工和机械用工。
因此,在编制预算时,应根据实际情况对人工用量进行合理的调整。
3. 定额中的机械消耗量是指完成该子目所需的基本机械台班量,不包括其他机械台班和人工操作机械的消耗量。
因此,在编制预算时,应根据实际情况对机械用量进行合理的调整。
4. 定额中的综合单价是指完成该子目所需的直接费用、间接费用和其他费用的总和。
在编制预算时,应根据实际情况对各项费用进行合理的估算。
5. 定额中的合价是指完成该子目所需的全部费用,包括直接费用、间接费用和其他费用。
在编制预算时,应根据实际情况对各项费用进行合理的估算。
6. 定额中的总价是指完成该子目所需的全部费用,包括直接费用、间接费用和其他费用。
在编制预算时,应根据实际情况对各项费用进行合理的估算。
7. 在应用本定额时,应注意与当地的政策法规相结合,遵循公平、公正、公开的原则。
2012年河北省建筑工程计价依据解释汇编(附件1~7)资料
2012年河北省建筑工程计价依据解释汇编A.1 土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012年《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
A.2桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
工作内容:准备机具、移动就位、定位、钻孔、注浆。
单位:100m3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
2012版河北省建筑工程计价依据解释汇编(1-7)
2012年河北省建筑工程计价依据解释汇编附件1:2012年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1 土石方工程1.“土方体积的计算,均以挖掘前的天然密实体积计算”,那么土方开挖、回填、运输的工程量均是以挖掘前的天然密实体积计算?答:都是按照天然密实体积计算。
2.灰土回填中所用粘土的运输工程量如何套用土方运输定额的量,是挖掘前的天然密实体积还是虚方体积?答:灰土回填粘土数量是虚方量,折成天然密实体积后套运输定额。
3.关于平整场地项目:当建筑物上小下大时应该怎么计算工程量,例如:某建筑物车库占地大于地上建筑物占地面积,计算平整场地项目时是按车库占地面积还是按地上建筑物面积?答:按地下车库占地面积计算。
4.人工挖土方如上部分为冻土,下部分为不冻土,那下部分是否考虑放坡?答:考虑放坡。
5.计算规则中第三条,建筑物、构筑物、围墙可计取平整场地,道路及室外管道沟不计算平整场地。
实际院面铺装前也做院面平整,是否可按平整场地执行?答:可以按平整场地计取。
6.房心回填土如何执行定额?答:按2012《河北省建设工程计价依据宣贯材料》第19页第(八)条有关说明执行。
7.如果施工现场地面已经三通一平,是否还需要套平整场地?答:套用平整场地。
A.2桩与地基基础工程1.桩基工程中第19条“人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。
”入岩增加费如何计算?例如:工程成孔深度8m,其中1m进入岩石层,套用成孔定额时是按8m计算,另外再套用1m入岩增加费;还是按7m计算,另外再套用1m入岩增加费?答:套8m项目,增加1m入岩增加费。
2.桩基工程中土层锚杆子目只有水泥砂浆子目,没有干混砂浆子目,现在施工现场均要求采用干混砂浆,如何执行?答:按以下定额执行。
(子目略)3.预制管桩填心部分的托板以及与锚入基础的放射筋如何套用?答:管桩中的托板套用铁件制作、安装项目;锚入基础的放射筋套用钢筋制作、安装项目。
4.桩基础工程中,说明中第十条,前提条件是灌注桩还是预制桩,还是二者均适用?答:均适用。
全国统一安装工程预算定额解释汇编补充及综合性问题解释
全国统一安装工程预算定额解释汇编(补充)第一册机械设备安装工程预算定额的解释1、旧设备的拆除费用是按人工费50%计算,还是按基价50%计算?答:本册定额说明第一页,二页第三条规定的,是按相应安装定额基价的50%计算。
2、新设备安装完毕后未正式使用,因生产工艺变更,需要拆迁至其它地方,基拆除费用是否按旧设备拆除费用计算?“拆旧装新”是否也是用本规定?答:已安装好的设备,无论是否正式使用过,如需拆除,均视为旧设备拆除。
只有未经安装的新设备,才算新设备。
“拆旧装新”中的旧设备拆除费,也按本规定执行。
3、设备的“超高”是否按超出部分为基数计算?某一工程的设备安装,一部分操作高度超过五米,另一部分不超过五米,应如何计算?答:本册定额所指的“超高”,是指所安装的设备,其底座的安装标高(不是操作高度)超过地平面正或负十米时,即视为“超高”。
凡属“超高”安装设备,其超高增加费按工程所套用的相应定额(不是超出部分)的人工和机械费之和乘以本册定额表中的系数调整。
4、施工现场与安装现场有何区别?其范围各有多大?答:施工现场通常称为“工地”,一般是指工厂(电部)围墙内的范围。
而安装现场则是指距离所安装设备基础70米以内的范围。
5、出库搬运、厂内搬运、场内搬运三者有何区别?答:出库搬运分两种:A设备出库搬运。
是指将要安装的设备,从设备仓库运到安装现场指定堆放地点的搬运工作。
本册定额未包括设备出库搬运工作,需按当地有关规定或有关定额另行计算。
B材料或工具出库搬运。
是指将材料或工具,从施工单位工地仓库运到安装地点的搬运工作。
其费用已包括在安装定额内。
厂内搬运。
是工厂围墙范围内的搬运工作。
材料或工具的搬运工作,即属厂内搬运工作。
场内搬运。
是指距离所安装设备的基础七十米范围内的搬运工作。
其费用已包括在定额内。
6、起重机安装定额中,起重机的试运转是否包括负荷?答:已包括了起重机的‘静负荷“、“动负荷”有“超负荷”试运转。
详见有关“规范”及本册定额第四章说明第二三条。
河北省建设工程预算定额
图书编号:24943
类别:工程建设-建筑
作者:河北省工程建设造价管理总站
出版社:中国计划出版社
2008年7月
册数:32开共27册I
定价:1343.00 元
2008年《全国统一建筑工程基础定额河北省消耗量定额》
2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》2008年《全国统一安装工程预算定额河北省消耗量定额》(12册)(第一册机械设备安装工程。
第二册电气设备安装工程。
第三册热力设备安装工程。
第四册炉窑砌筑工程。
第五册静置设备与工艺金属结构制作安装工程。
第六册工业管道工程。
第七册消防设备安装工程。
第八册给排水、采暖、燃气工程。
第九册通风空调工程。
第十册自动化控制仪表安装工程。
第十一册刷油、防腐蚀、绝热工程。
第十二册建筑智能化系统设备安装工程。
)
2008年《全国统一市政工程预算定额河北省消耗量定额》(8册)(第一册通用项目。
第二册道路工程。
第三册桥涵工程。
第四册隧道工程。
第五册给水工程。
第六册排水工程。
第七册燃气与集中供热工程。
第八册路灯工程。
)
2008年《河北省建筑、安装、市政、装饰装修工程费用标准》
2008年《河北省建设工程机械台班单价》
2008年《河北省消耗量定额工程量计算规则汇编》年《河北省消耗量定额工程量计算规则汇编》 2008年《河北省建设工程材料价格》(上、下册)
(上、下册)
免费升级
安装盘+加密狗+免费升级。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第二册电气设备安装工程第四章控制设备及低压电器说明(1)本章包括电气控制设备、低压电器的安装,盘、柜配线,焊(压)接线端子,穿通板制作、安装,基础槽、角钢及各种铁构件、支架制作、安装。
(2)控制设备安装,除限位开关及水位电气信号装置外,其他均未包括支架制作、安装。
发生时可执行本章相应定额。
(3)控制设备安装未包括的工作内容有:①二次喷漆及喷字;②电器及设备干燥;③焊、压接线端子;④端子板外部(二次)接线。
(4)屏上辅助设备安装,包括标签框、光字牌、信号灯、附加电阻、连接片等,但不包括屏上开孔工作。
(5)设备的补充油按设备考虑。
(6)各种铁构件制作,均不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用。
发生时应另行计算。
(7)轻型铁构件系指结构厚度在3mm以内的构件。
(8)铁构件制作、安装定额适用于本册范围内的各种支架、构件的制作与安装。
(9)铜(铝)线焊(压)接线端子项目只适用导线,电力(控制)电缆终端头制作、安装项目中已含压接线端子(10)端子板外部接线、控制电缆头制作、安装项目中已含接线工作。
不应重复计算。
(11)盘、柜配线项目只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程计算规则一、控制设备及低压电器安装均按设计图示数量以“台”为计量单位计算。
以上设备安装均未包括基础槽钢、角钢的制作、安装,应按相应项目另行计算。
二、铁构件制作、安装均按设计图示尺寸,以成品重量“100kg”为计量单位计算。
三、网门、保护网制作、安装,按设计网门或保护网的框外围尺寸,以“m2”为计量单位计算。
四、盘柜配线分不同规格,以“10m”为计量单位计算。
五、盘、箱、柜的外部进出线预留长度按下表计算。
盘、箱、柜的外部进出线预留长度单位:m/根六、配电板制作、安装及包铁皮,按配电板图示外形尺寸,以“m2(块)”为计量单位计算。
七、端子板外部接线按设备盘、箱、柜、台的外部接线图计算,以“10个”为计量单位计算。
第八章电缆说明(1)本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设,项目内容系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关内容另计工地运输。
(2)电缆在一般山区、丘陵地区敷设时,其定额人工乘以系数 1.3。
该地段所需的施工材料如加固定桩、夹具等按实际另计。
(3) 本章的电缆敷设项目是按铜芯电缆考虑的,铝芯电缆敷设可按相应截面电缆敷设项目执行,人工和机械乘以系数0.7。
(4) 本章的电力电缆头项目未考虑双屏蔽制作,如发生可按同截面电缆头制作、安装项目执行,人工乘以系数1.05。
(5)电力电缆敷设定额均按3芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数 1.3,6芯电力电缆乘以系数1.6,每增加一芯定额增加 30%,以此类推(未计价材数量不予调整)。
单芯电力电缆敷设按同截面电缆项目乘以系数0.67。
截面400~800mm2的单芯电力电缆敷设按400mm2电力电缆项目执行;截面800~1000mm2的单芯电力电缆敷设按400mm2电力电缆系数 1.25;240mm2以上的电缆头的接线端子为异形端子,需要单独加工,应按实际加工价计算(或调整项目价格)。
(6)电缆头制作、安装项目是按铜芯考虑的,铝芯电缆头制作、安装可按相应截面电缆头制作、安装项目执行,人工乘以系数0.7。
(7)电缆头制作安装项目是按3芯(包括三芯连地)考虑的,5芯电缆头制作、安装执行定额时,按相应的截面的电缆头制作安装乘以系数 1.3,6芯电缆头制作、安装乘以系数1.6,每再增加一芯定额增加 30%,以此类推,相应端子数量据实调整。
(8)户内冷缩式电力电缆终端头制作安装执行户内热缩式电力电缆终端头制作安装项目人工乘以系数 0.8(9)桥架安装①桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对,切割口防腐,桥架开孔,上管件、隔板安装,盖板安装,接地附件安装。
②桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。
项目中已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式③玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
④钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。
⑤不锈钢桥架按本章钢制桥架定额乘以系数1.l。
(10)本章电缆敷设项目已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行。
(11)本章电力电缆敷设按“电缆敷设”、“电缆沿墙敷设”、“电缆沿钢索敷设”、“电缆沿垂直通道敷设”“预分支电力电缆敷设”五种敷设方式分列定额,其中“电缆敷设”、“电缆沿垂直通道敷设”已综合考虑了电缆沿地沟、支架、托架、桥架、电缆槽、穿保护管、直埋等等敷设形式(12)电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。
(13)电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目(14)预分支电力电缆(亦称母子电缆)因订货时,供货方已按订货要求做好电缆终端头及预分支头,只需现场压在电缆分线箱上,其电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装(15)直径100以下的电缆保护管敷设执行本册第十二章配管配线有关定额。
(16)本章定额未包括下列工作内容:①隔热层、保护层的制作与安装。
②吊电缆的钢索及拄紧装置③电缆冬季施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。
④路面基层开挖计算规则一、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量。
注:①2根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准);②每增加1根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
二、电缆沟盖板揭、盖项目,按每揭或每盖一次,以“100m”为计量单位,如又揭又盖,则按两次计算。
三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:1.横穿道路,按路基宽度两端各增加2m。
2.垂直敷设时,管口距地面增加2m。
3.穿过建筑物外墙时,按外墙外缘以外增加1.5m。
4.穿过排水沟时,按沟壁外缘以外增加1m。
四、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
五、电缆敷设按单根以“100m”为计量单位计算,一个沟内(或架上)敷设3根各长100m的电缆,应按300m计算,以此类推。
六、预分支电力电缆(亦称母子电缆),不区分电力电缆芯数,按主电力电缆(母电缆)截面以“100m/束”为计量单位计算。
七、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表规定增加附加长度。
电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内,即:电缆工程量=施工图用量+附加及预留长度。
七、电缆终端头及中间头均按设计图示数量以“个”为计量单位计算。
电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
八、桥架安装,按设计图示长度以“10m”为计量单位计算。
九、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
第九章防雷及接地装置说明(1)本章定额适用于建筑物、构筑物的防雷接地,变配电系统接地,设备接地以及避雷针的接地装置。
(2)户外接地母线敷设定额系按自然地坪和一般土质综合考虑的,包括地沟的挖填土和夯实工作,执行本定额时。
不应再计算土方量如遇有石方、矿渣、积水、障碍物等情况时可另行计算。
(3)本章定额不适于采用爆破法施工敷设接地线、安装接地极,也不包括高土壤电阻率地区采用换土或化学处理的接地装置及接地电阻的测定工作。
(4)本章定额中,避雷针的安装、半导体少长针消雷装置安装均已考虑了高空作业的因素。
(5)独立避雷针的加工制作执行本册“一般铁构件”制作定额。
(6)防雷均压环安装项目是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。
如果采用单独扁钢或圆钢敷作均压环时,可执行户内接地母线敷设项目(7)利用钢绞线作接地引下线时,配管、穿钢绞线执行本册第十二章中同规格的相应项目。
(8)利用建筑物主筋作接地引下线和利用圈梁钢筋作均压环接地连线,都是按二根主筋考虑的,如超过二根可按比例调整(9)利用建筑物主筋作接地引下线项目是按锥螺纹绑扎焊接考虑的,如主筋采用对焊方式,项目乘以系数0.5(10)高层建筑物屋顶的防雷接地装置应执行避雷网安装项目,电缆支架的接地线安装应执行户内接地母线敷设项目。
计算规则一、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算。
若设计有管帽时,管帽另按加工件计算。
二、接地母线、避雷线敷设以“10m”为计量单位,其长度按施工图水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。
三、接地跨接线以“10处”为计量单位,按规程规定凡需做接地跨接线的工程,每跨接一次按一处计算。
四、避雷针的加工制作、安装,以“根”或“组”为计量单位计算,独立避雷针安装以“基”为计量单位计算。
长度、高度、数量均按设计规定。
五、半导体少长针消雷装置安装以“套”为计量单位计算,按设计安装高度分别执行相应项目。
装置本身由设备制造厂成套供货。
六、利用建筑物内主筋作接地引下线安装按设计图示尺寸以“10m”为计量单位计算。
七、断接卡子制作安装以“10套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。
八、均压环敷设以“10m”为计量单位,工程量以设计需要做均压接地的圈梁的中心线长度按延长米计算。
九、钢、铝窗接地以“10处”为计量单位(高层建筑六层以上的金属窗设计一般要求接地)按设计规定接地的金属窗数进行计算。
十、柱子主筋与圈梁连接以“10处”为计量单位,每处按2根主筋与2根圈梁钢筋分别焊接连接考虑。
如果焊接主筋和圈梁钢筋超过2根时,可按比例调整。
柱子主筋与圈梁连接的“处”数按设计规定计算。
十一、利用基础钢筋作接地极是按满堂基础、带形基础考虑的,以“m2”为计量单位,按基础尺寸计算工程量。
十二、等电位末端金属管与接地导体采用抱箍联结以“10处”为计量单位,按设计规定接地联结数量进行计算,其接地导体按材质及敷设方式按相应项目执行。
