薄壁空心墩专项施工方案
特大桥薄壁空心高墩墩身施工方案
特大桥薄壁空心高墩墩身施工方案
一、设计要求
1.桥梁结构要满足设计承载力要求,确保安全可靠;
2.薄壁空心墩的几何形状需要满足桥梁的美观要求;
3.施工工艺要简单、高效,保证施工质量;
4.施工过程中要保证施工人员的安全。
二、材料选择
1.桥墩采用混凝土材料,强度等级为C50;
2.薄壁空心墩的钢模采用镀锌板制作,具有良好的耐久性和使用寿命。
三、施工工艺
1.基础施工:按照设计要求进行桩基施工,采用桩基础或扩底基础,
确保墩身的稳定性;
2.立柱施工:钢模架设在基础上,根据设计要求进行立柱的钢筋绑扎
和混凝土浇筑,确保立柱的强度;
3.墩身施工:在立柱上架设薄壁空心墩的钢模,根据设计要求进行薄
壁空心墩的构筑,墩身的薄壁空心结构可采用内模法或外模法;
4.拆模施工:薄壁空心墩浇筑完成后,根据混凝土的强度要求进行拆模,拆模后对墩身进行后续的养护处理。
四、施工安全
1.施工现场应设置完善的施工围挡,确保施工区域的安全;
2.施工人员要严格按照工艺要求和操作规范进行施工,保证施工过程
的安全;
3.施工人员要配备个人防护装备,包括安全帽、安全鞋、防尘口罩等,保护自身的安全;
4.施工现场要进行定期的安全检查和整改,确保施工过程的安全。
总结:
特大桥薄壁空心高墩的施工方案需要充分考虑设计要求、材料选择、
施工工艺和施工安全等多个方面的因素。
在施工过程中,要严格按照施工
要求和操作规范进行施工,保证施工质量和工期的控制,确保特大桥薄壁
空心高墩的安全可靠。
空心薄壁墩施工专项方案
空心薄壁墩施工专项方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、施工准备 (5)2.1 技术准备 (6)2.1.1 设计文件审查 (7)2.1.2 施工图纸绘制 (9)2.1.3 材料与设备选型 (10)2.2 物资准备 (11)2.3 人员预备 (12)2.4 施工现场布置 (13)三、施工方法及工艺流程 (15)3.1 基础处理 (16)3.2 墩身钢筋绑扎 (17)3.3 墩身模板安装 (18)3.4 混凝土浇筑 (19)3.5 墩身养护 (20)3.6 质量检测与验收 (21)四、施工要点及安全措施 (22)4.1 施工要点 (24)4.1.1 浇筑顺序与方法 (25)4.1.2 模板支撑体系搭建 (26)4.1.3 混凝土振捣与密实度控制 (27)4.2 安全措施 (28)4.2.1 临时用电安全 (29)4.2.2 高处作业安全防护 (30)4.2.3 施工现场消防措施 (31)五、劳动力组织与资源配置 (32)5.1 劳动力组织 (33)5.2 主要施工人员配备 (34)5.3 施工机械设备配置 (35)六、施工进度计划与安排 (36)6.1 总体施工进度计划 (37)6.2 关键节点工期安排 (37)七、风险评估与应对措施 (39)7.1 施工风险识别 (40)7.2 风险评估结果 (41)7.3 应对措施 (42)八、环境保护与文明施工 (43)8.1 环境保护措施 (44)8.2 文明施工管理 (45)一、前言随着建筑行业的快速发展,空心薄壁墩结构因其独特的优势在桥梁、高速公路、隧道等工程项目中得到了广泛应用。
空心薄壁墩结构具有重量轻、抗弯性能优良、施工便捷等特点,对于提高工程整体性能、降低工程造价及加快施工进度具有重要意义。
为确保空心薄壁墩施工的质量、安全及效率,本专项方案针对空心薄壁墩施工的特点和要求,结合实际情况,进行了全面的策划和安排。
空心薄壁墩施工方案
空心薄壁墩施工方案1. 引言空心薄壁墩是一种常见的建筑结构,用于支撑桥梁、地下管道和各种建筑物。
它具有结构轻巧、抗震性能好、施工简便等优点,因此在工程中得到广泛应用。
本文将介绍空心薄壁墩施工的关键步骤和注意事项。
2. 施工前准备在进行空心薄壁墩施工之前,需要进行充分的准备工作,包括但不限于以下内容:•完成相关技术图纸的编制和审查。
•确定施工现场,并进行规划和布置。
•执行相关的安全管理措施,确保安全施工。
•确定所需的材料和设备,并进行采购。
3. 施工步骤以下是空心薄壁墩施工的关键步骤:3.1 准备工作•清理施工现场,清除杂物和积水。
•搭建临时工程设施,包括施工场地的围墙、工棚等。
•检查和调整施工设备,确保正常运行。
3.2 基础施工•根据设计要求进行基础开挖,并进行合理的支护措施。
•进行基础的混凝土浇筑,确保基础的稳定性。
•在基础上进行梁墩连接设计,确保墩与梁的紧密结合。
3.3 空心薄壁墩施工•根据设计要求进行模板搭建,确保墩的几何尺寸和平整度。
•安装加固筋和预埋件,确保墩的强度和稳定性。
•进行混凝土浇筑,注意控制浇筑速度和浇筑厚度。
•按照设计要求进行墩顶和墩底的处理,确保墩的平整度和外形质量。
•维护墩体,包括浇筑后的养护和防水处理。
3.4 后期工作•进行墩的质量检查,包括外观质量和强度测试。
•进行施工记录和档案整理。
•拆除临时工程设施,并进行现场清理。
•完成竣工验收工作。
4. 施工注意事项在进行空心薄壁墩施工时,需要注意以下事项:•严格按照技术图纸和质量标准执行施工。
•墩体模板搭建严谨,避免出现变形和破损。
•控制混凝土浇筑的速度,避免产生浇筑缝隙。
•加强墩体的养护和维护,确保墩体的稳定性和耐久性。
•施工现场要做好安全防护措施,确保工人的安全。
•施工过程中要随时记录重要数据和施工情况,方便后期验收和整改。
5. 结论空心薄壁墩施工是一项复杂的工程,需要严格按照规范和标准进行施工。
本文介绍了空心薄壁墩施工的关键步骤和注意事项,希望对相关从业人员有所帮助。
薄壁空心墩施工方案
薄壁空心墩施工方案摘要本文介绍了薄壁空心墩施工方案。
薄壁空心墩是一种结构轻盈、使用方便的墩体结构,广泛应用于建筑、桥梁和其他工程项目中。
本文将从设计准备、施工工艺和材料选用等方面,详细介绍了薄壁空心墩的施工方法。
一、引言薄壁空心墩是通过在墩体内部设置空心空间,减少墩体自重,同时保证墩体的承重能力。
这种墩体结构适用于多种工程项目,在施工过程中,需要注意设计准备、施工工艺和材料选用等各个方面。
下面将对这些方面进行详细讨论。
二、设计准备薄壁空心墩的设计准备是施工的关键步骤之一。
在设计准备阶段,需要考虑以下几个方面:1. 结构设计:根据具体的项目需求和承载要求,确定墩体的形状、尺寸和材料等。
同时,还需要进行强度计算和抗震设计等工作。
2. 墩身布置:根据设计要求,在墩体内设置空心空间,可以通过设计不同形状的隔墙或采用管道布置等方式实现。
3. 施工工艺:确定施工过程中的顺序和方法,包括混凝土浇筑、隔墙安装和加固等。
同时,还需要考虑防水、防腐和保温等问题。
三、施工工艺薄壁空心墩的施工工艺主要包括以下几个步骤:1. 地基处理:根据设计要求,对地基进行处理,确保墩体的稳定性和承载能力。
2. 模板安装:根据设计图纸,制作并安装薄壁空心墩的模板。
在模板安装过程中,需要注意模板的牢固性和水平度。
3. 钢筋布置:按照设计要求,在模板内设置钢筋骨架。
需要注意钢筋的位置和间距,以及与其他构件的连接。
4. 混凝土浇筑:在钢筋布置完毕后,进行混凝土的浇筑工作。
需要确保混凝土浇筑均匀,并进行密实和养护。
5. 隔墙安装:待混凝土固化后,可以进行隔墙的安装工作。
可以根据设计要求选择适当的材料和方法进行安装。
6. 加固工作:根据需要,对薄壁空心墩进行加固处理。
可以采用加固材料或施工工艺等方式增加墩体的强度和稳定性。
四、材料选用薄壁空心墩的材料选用是施工过程中的关键环节。
下面介绍几种常用的材料:1. 混凝土:选用质量好、强度高的混凝土材料,确保墩体的承载能力。
空心薄壁墩安全专项施工方案
空心薄壁墩安全专项施工方案一、前言在建筑工程中,空心薄壁墩作为一种常见的结构形式,在提高建筑物使用空间的同时也面临着安全隐患。
为保障施工过程中的安全性和施工质量,特制定此空心薄壁墩安全专项施工方案,以保障工程施工安全、高效进行。
二、施工前准备1.审查设计图纸,确保空心薄壁墩位置、尺寸等设计参数符合规范要求。
2.工地围挡搭设,确保施工区域周边安全。
3.晴天气候下进行施工,避免雨、雪等恶劣气候影响施工进度和质量。
三、施工工艺及步骤1. 基础施工•按设计要求,在基础施工区域进行标高测量,开挖基坑。
•铺设防水材料,浇筑基础混凝土,基础尺寸、标高应符合设计要求。
2. 空心薄壁墩施工•根据设计要求测量布置空心薄壁墩模板,模板应牢固、符合尺寸规范。
•进行薄壁墩混凝土浇筑,应采用高强度混凝土,确保薄壁墩的稳固性和承载力。
•浇筑混凝土后,保持充分养护,防止裂缝和渗水问题。
3. 后续工序•拆除薄壁墩模板,做好工地清理及周边环境修葺工作。
•对薄壁墩进行验收,核对各项尺寸、质量指标是否符合设计要求。
四、施工安全及质量控制1.施工现场应设置专人负责安全管理,严格执行安全规程。
2.施工人员必须佩戴安全帽、安全鞋等防护用具,严禁违章操作。
3.定期对空心薄壁墩施工质量进行检查,确保质量合格。
五、施工后收尾1.完成薄壁墩施工后,对施工区域进行环境清理,恢复周边高效井然。
2.对施工过程进行总结评估,优化工艺,提高施工效率和质量。
结语空心薄壁墩作为建筑工程中常见的结构形式,在施工过程中安全性和质量是至关重要的。
本施工方案旨在通过规范工艺步骤、严格安全管理和施工质量控制,确保空心薄壁墩安全专项施工质量,为建筑工程质量提供保障。
以上为空心薄壁墩安全专项施工方案,望施工人员认真执行,确保施工安全、高效顺利完成。

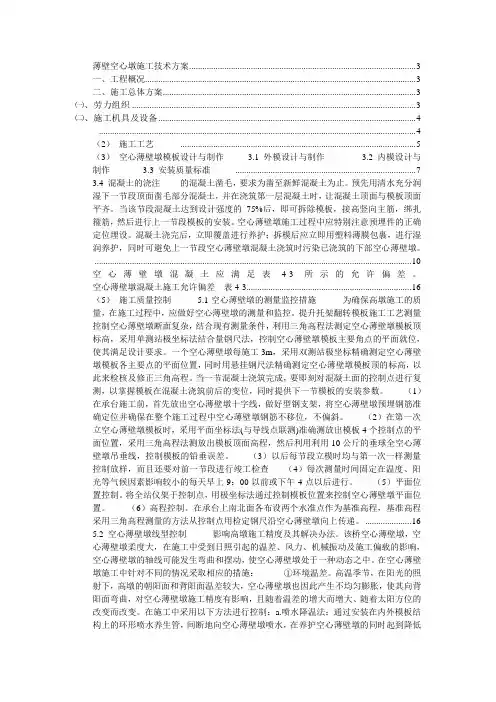

空心薄壁墩施工技术方案
薄壁空心墩施工技术方案 ....................................................................................................... 3 一、工程概况........................................................................................................................... 3 二、施工总体方案................................................................................................................... 3 ㈠、劳力组织 ................................................................................................................................. 3 ㈡、施工机具及设备 ..................................................................................................................... 4 ................................................................................................................................................ 4 (2) 施工工艺 ........................................................................................................... 5 (3) 空心薄壁墩模板设计与制作 3.1 外模设计与制作 3.2 内模设计与 制作 3.3 安装质量标准 .................................................................................. 7 3.4 混凝土的浇注 的混凝土凿毛, 要求为凿至新鲜混凝土为止。
桥梁薄壁空心墩施工方案(二)2024
桥梁薄壁空心墩施工方案(二)引言概述:本文旨在介绍桥梁薄壁空心墩的施工方案,为确保施工质量和工期的同时,提供了一种有效的解决方案。
本文将分为五个大点来阐述施工方案的具体内容。
正文:一、选择适当的施工设备1.选择适合的振捣设备,确保墩体的混凝土浇筑均匀紧实。
2.选用能够满足薄壁空心墩尺寸要求的模板,确保墩体的准确成型。
3.使用适当的拆模设备,确保薄壁墩体在拆模后的稳定性。
二、合理安排施工流程1.制订详细的薄壁空心墩施工方案,包括具体施工步骤、时间安排以及人员配置。
2.优化施工流程,合理安排各项工序的顺序,减少工期并提高施工效率。
3.在施工过程中严格按照施工方案和安全规范进行操作,确保施工质量和人员安全。
三、加强施工质量控制1.严格控制混凝土的配合比,确保混凝土的强度和耐久性。
2.加强对薄壁空心墩模板的安装和检查,确保墩体的准确成型。
3.采取适当的检测手段,监测施工过程中的质量指标,及时发现并解决问题。
四、加强安全措施1.设立施工现场的安全警示标志,明确施工区域和危险区域。
2.培训施工人员的安全意识,确保他们熟悉并严格遵守安全操作规程。
3.进行定期的施工现场安全检查,及时消除安全隐患。
五、应对突发情况和问题1.制定应急预案,以应对施工过程中可能出现的突发情况。
2.建立快速响应机制,及时处理施工过程中出现的问题,避免对施工进度造成影响。
总结:通过合理选择施工设备,安排施工流程,加强质量控制和安全措施,并应对突发情况和问题,我们可以确保桥梁薄壁空心墩的施工方案的顺利实施。
这些措施的实施将提高施工效率、保证施工质量、确保人员安全,并最终实现工程建设目标。
高速公路箱型墩(薄壁空心墩)施工方案
高速公路箱型墩(薄壁空心墩)施工方案一、前言高速公路建设对于现代交通发展至关重要,其中,箱型墩作为桥梁和立交桥的重要支撑结构之一,其施工方案的设计与实施直接关系到工程质量和进度。
本文将重点探讨高速公路箱型墩(薄壁空心墩)的施工方案。
二、箱型墩概述箱型墩是一种常见于桥梁结构中的墩,其通过多边形或圆形空心体截面进行设计,具有结构稳定、承载能力强的特点,常用于高速公路桥梁建设中。
三、施工准备在进行高速公路箱型墩的施工之前,必须进行充分的施工准备工作。
包括但不限于以下内容:1.施工设备的准备:确保具备吊装设备、混凝土搅拌设备、模板支架等必要设备;2.施工人员的培训:保证施工人员具备相关技能和资质,做好安全防护措施;3.施工材料的准备:准备好混凝土、钢筋等施工所需的材料。
四、施工步骤1. 模板安装首先,需进行箱型墩模板的安装。
模板应根据设计要求进行搭建,确保符合结构尺寸和截面要求。
2. 钢筋加工与绑扎在模板安装完成后,进行钢筋加工与绑扎工作。
根据设计图纸要求,在模板内按照相应数量和位置加工并绑扎好钢筋。
3. 混凝土浇筑完成钢筋绑扎后,进行混凝土的浇筑工作。
严格控制混凝土质量和浇筑过程,防止出现空洞或裂缝等质量问题。
4. 模板拆除待混凝土达到设计强度后,可以进行模板拆除工作。
注意拆模时要轻拿轻放,避免损坏混凝土墩体表面。
五、质量控制在进行高速公路箱型墩施工过程中,质量控制是至关重要的环节。
需要做到以下几点以保证施工质量:1.严格按照设计要求进行施工,保证尺寸、强度等指标符合标准;2.定期对混凝土质量进行检测,防止出现质量问题;3.做好施工过程记录,便于后期查验和追溯。
六、安全防护在高速公路箱型墩施工中,安全始终是第一位的。
需要做到以下几点以确保施工安全:1.施工人员需佩戴符合要求的安全防护用具;2.做好施工区域的封闭和标识,确保施工现场的安全无隐患;3.做好施工人员的安全教育和培训,提高施工人员安全意识。
结语高速公路箱型墩的施工方案至关重要,合理的施工方案可以有效提高工程质量和进度,减少施工风险。
空心薄壁墩身施工方案
空心薄壁墩施工专题方案1、概述1.1.工程概况茨坪脚大桥位于都匀市小围寨镇, 是厦蓉高速格都段BT23标段旳一种主控工程项目, 全桥共21个墩台。
上部构造采用50米预应力混凝土持续T梁。
最大桥高93.6m。
下部构造采用分离式矩形薄壁空心墩、柱式墩、桩基础, 柱式桥台、桩基础, 重力式桥台、扩大基础。
桥梁全长786m。
空心薄壁墩截面尺寸: 4#为 700×350cm、5—8#和9# 右半幅为700×400cm、9#左半幅为900×400cm。
10#左半幅为1100×350cm。
10#右半幅为700×350cm空心薄壁墩墩高: 4#为54m;5#为73m;6#为82m;7#为81m;8#为76m;9#为69m;10#为53m。
所有空心薄壁墩墩身起步为1m高旳实心段, 而后纵横向壁厚均为100~50cm, 高为3m 渐变段过度到原则节段至纵横向壁厚均为50 cm, 内设20×20cm倒角。
墩顶同样设高为3m, 纵横向壁厚均为50~100cm渐变段后封顶, 封顶混凝土厚为50cm。
混凝土标号为C40。
下图为7#墩身截面构造平面图及施工节段划分图、爬梯示意图:图1.1 墩身节段划分及爬梯示意图 本桥空心薄壁墩墩受力主筋均采用直径28mm 旳Ⅱ级钢筋, 墩身受力主筋伸入承台混凝土中2.0m 。
箍筋均采用直径12 mm 旳Ⅱ级钢筋, 距离墩底5.9m 和墩顶3.9m 范围内沿墩高间距10 cm一道, 其他范围20 cm一道。
为防止墩身旳收缩及温度裂缝, 在墩身外侧混凝土保护层中, 贴近最外层钢筋放置一层8mm网格间距为10×10cm旳带肋钢筋焊网。
空心薄壁墩墩身施工均采用爬模施工。
共拟投入六套爬模, 即三个墩六个墩柱旳模板。
按7#、8#、10# → 9#、5#、6#→4#依次施工。
7#、8#、10#墩墩身施工拟在11-2月期间进行; 5#、6#、9#墩墩身拟在1月-5月期间进行;4#墩墩身拟在4-6月期间进行。
薄壁空心墩施工方案
薄壁空心墩施工方案薄壁空心墩施工方案一、方案背景薄壁空心墩是一种轻质、高强度的建筑结构,并在工程中得到广泛应用。
其采用无钢筋混凝土材料,内部为空心结构,具有重量轻、成本低、施工快、抗震性能好等优点。
因此,在本项目中选择采用薄壁空心墩进行建造。
二、工程内容本工程的主要内容是在道路两侧修建薄壁空心墩作为护栏,保障行车安全。
墩体高度3米,宽度1米,长度视实际需要确定。
三、施工步骤1. 地基准备:根据设计要求,对施工区域进行地质勘测,确定地基的承载力和稳定性。
然后进行地基平整和夯实,确保墩体基础的牢固性。
2. 模板搭设:根据设计图纸要求,按照墩体的尺寸和形状搭建模板。
模板材料一般选择钢模板或木模板,要求具有足够的强度和稳定性。
3. 浇筑混凝土:在模板搭设完毕后,开始进行混凝土浇筑工作。
首先,在模板内部铺设钢筋,以增加墩体的强度和稳定性。
然后进行混凝土浇筑,确保充分填满整个模板区域,并采用振捣工具进行振捣,以排除气泡和空洞。
4. 混凝土养护:混凝土浇筑完毕后,对其进行养护。
养护包括喷水保湿和覆盖塑料薄膜。
持续养护时间一般为7-14天,以确保混凝土充分强化和硬化,达到设计要求的强度。
5. 后续工作:混凝土养护完毕后,进行脱模工作。
拆除模板,并进行表面的修整,处理墩体外观的平整性和光滑度。
然后进行墩体的涂料装饰,使其与周围环境相协调。
四、施工注意事项1. 施工过程中,要严格按照设计图纸和施工工艺要求进行施工,确保墩体的尺寸和形状准确。
2. 在施工前,要充分了解施工现场的地质情况,选择合适的地基处理方法,确保项目的稳定性和安全性。
3. 混凝土浇筑时,要保持混凝土的质量稳定,并在浇筑完毕后及时进行养护,防止裂缝和龟裂的产生。
4. 在施工过程中,要注意施工人员的安全,配备必要的安全设施和防护措施,确保施工安全。
五、总结通过本施工方案,我们可以实现高效、安全、质量可靠的薄壁空心墩施工。
该方案能够满足设计要求,提高工程效益,保障道路行车安全,具有广阔的应用前景。
薄壁空心墩专项施工方案
薄壁空心墩专项施工方案(总19页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除薄壁空心墩专项施工方案一、编制依据1、福建省邵武至光泽(闽赣界)高速公路公路工程招标文件、福建省邵武至光泽(闽赣界)高速公路A7合同段投标文件、施工合作协议书;2、福建省邵武至光泽(闽赣界)高速公路两阶段施工图设计;3、施工技术规范标准:《公路工程技术标准》(JTGB01-2003)、《公路桥涵施工技术规范》(JTG/T F50-2011)、《公路工程质量检验评定标准》(JTGF80/1-2004);4、安全规范标准:《公路施工技术安全技术规程》(JTJ 076-95);5、环保规范标准:《中华人民共和国环境保护法》、《中华人民共和国固体废物污染防治法》、《中华人民共和国水污染防治法》;6、现场进行详细调查资料;7、我公司的施工技术与管理水平及施工队伍的整体实力。
二、编制原则在满足项目总体施工组织设计和合同总工期的基础上,以施工图纸、施工规范为依据,采用先进的施工组织管理技术,统筹规划,合理安排,组织分段平行流水作业。
根据本工程特点,调集具有施工经验的专业队伍,选择成熟的施工工艺和先进的机械设备,科学配置生产要素、良性运作的生产线。
严格按照ISO9002质量体系标准及程序,对施工现场实施动态管理和严密监控。
三、编制范围本方案适用于上元头2号大桥4#~10#、符家边大桥3#~5#薄壁空心墩施工。
四、工程描述1、工程概况本合同段共有薄壁空心墩20座,其中上元头2号大桥薄壁空心墩14座,Φ2.0m群桩基础,顺桥向3.3m,横桥向6.0m,最高墩高为58.342m。
符家边大桥薄壁空心墩6座,Φ2.2m群桩基础,顺桥向3.7m,横桥向6.0m,最高墩高为65.027m。
墩身设计为等截面,上部有3m实心段,下部有3m实心段,紧靠实心段或横隔板内室有2.0m的渐变段,壁厚从1.1m渐变到0.7m,其余部分壁厚为0.7m。
薄壁空心墩施工方案
薄壁空心墩施工方案1. 引言薄壁空心墩是一种常用于建筑工程和桥梁工程中的结构形式,其具有轻量、节能、成本低等优点,因此在现代工程中得到广泛应用。
本文将介绍薄壁空心墩的施工方案,包括施工准备、施工过程和施工注意事项。
2. 施工准备2.1 材料准备薄壁空心墩的常用材料包括混凝土、钢筋和模板。
在施工之前,需要准备好以下材料:•混凝土:按照设计要求配制好混凝土;•钢筋:根据设计要求将钢筋预制成所需的形状和尺寸;•模板:根据墩身形状制作好模板。
2.2 设备准备在施工过程中,需要准备以下设备:•混凝土搅拌机:用于搅拌混凝土;•施工机械:如塔吊、起重机等,用于安装模板和输送混凝土;•施工工具:如切割机、焊接机等。
2.3 人员安排在施工过程中,需要合理安排以下人员:•施工队长:负责组织和协调整个施工过程;•施工工人:负责具体操作施工设备和工具。
3. 施工过程3.1 墩身施工薄壁空心墩的墩身施工一般分为以下几个步骤:1.墩身模板安装:根据设计图纸安装好墩身模板,确保模板的稳定和精确度;2.钢筋布置:根据设计要求将预制好的钢筋布置在模板内,并使用钢筋连接件将钢筋连接好;3.混凝土浇筑:在模板内将配制好的混凝土逐层倒入,使用振动棒震实混凝土,确保墩身的密实性;4.养护:根据混凝土养护要求,对新浇筑的墩身进行养护,保证混凝土的强度和稳定性。
3.2 墩顶施工薄壁空心墩的墩顶施工一般分为以下几个步骤:1.墩顶模板安装:根据设计图纸安装好墩顶模板,确保模板的稳定和精确度;2.钢筋布置:根据设计要求将预制好的钢筋布置在模板内,并使用钢筋连接件将钢筋连接好;3.混凝土浇筑:在模板内将配制好的混凝土逐层倒入,使用振动棒震实混凝土,确保墩顶的密实性;4.养护:根据混凝土养护要求,对新浇筑的墩顶进行养护,保证混凝土的强度和稳定性。
4. 施工注意事项在薄壁空心墩的施工过程中,需要注意以下事项:1.安全第一:施工人员需戴好安全帽、安全鞋等个人防护装备,严禁违章操作;2.施工质量:严格按照设计要求执行施工,保证墩身和墩顶的尺寸、形状和强度等指标;3.施工环境:确保施工现场整洁有序,清除杂物和尘土,以保证施工质量;4.施工进度:合理安排施工进度,避免因施工过程中出现的问题导致进度延误;5.环保要求:施工过程中遵守环保要求,合理使用水资源和能源。
薄壁空心墩施工方案
薄壁空心墩施工方案薄壁空心墩是一种新型的建筑材料,具有轻质、高强、抗震、隔热、隔音等特点,被广泛应用于建筑工程中。
薄壁空心墩施工方案如下:一、材料准备:1. 薄壁空心墩:选用规格齐全的薄壁空心墩,确保墩体尺寸精确,外表光滑,无明显缺陷。
2. 水泥:选用强度合格的普通硅酸盐水泥。
3. 砂:选用细度模数为2.4~3.0的细砂。
4. 石子:选用直径为5~20mm的骨料。
5. 砂浆:选用黄沙和水泥按1:4的配比调制而成。
二、施工步骤:1. 基底处理:清理基底,确保平整、干燥、无油污。
根据设计要求,进行基底处理,如加强筋的埋置和排水沟的铺设等。
2. 墩体安装:按照设计要求,使用适当的粘结材料将薄壁空心墩固定在基底上,加强连接处的粘接。
注意事项:墩与墩之间的连接处应采用搭接连接,墩与墙面之间应留有适当的间隙。
3. 砂浆填充:将砂浆均匀地灌注到薄壁空心墩内部,确保墩体充实、牢固。
砂浆填充需要分层进行,每层填充后要用锤子轻敲墩体,使砂浆密实、无空隙。
注意事项:砂浆的浇注量应符合设计要求,不能太多或太少。
4. 墩顶封闭:墩体填充完成后,使用砂浆在墩顶进行封闭处理,保证墩体顶端平整、光滑,以及与墙面的连接牢固。
5. 防水处理:对墩体进行防水处理,以防止水迅速通过墩体渗透到墙体内部,造成渗漏。
6. 后处理:墩体施工完成后,对工地进行清理,确保施工现场整洁有序。
三、施工要点:1. 施工人员必须熟悉薄壁空心墩的施工工艺和要求,严格按照施工方案进行作业。
2. 施工过程中要注意安全,佩戴好安全帽、手套等防护用具,严禁乱扔材料和乱堆乱放。
3. 施工前要进行现场勘测,确保墩体的位置和尺寸准确无误。
4. 施工现场必须保持整洁有序,定期清理杂物和垃圾,防止施工材料受潮和污染。
5. 施工过程中要根据实际情况进行调整,及时处理施工中出现的问题。
6. 施工完成后要进行验收,确保施工质量符合设计要求。
薄壁空心墩施工方案的实施可以提高施工效率,保证施工质量,确保工程的安全和使用寿命。
桥梁薄壁空心墩施工方案
桥梁薄壁空心墩施工方案在桥梁建设中,薄壁空心墩是一种结构独特、造型美观的墩型,被广泛应用于现代桥梁设计中。
薄壁空心墩具有结构轻盈、节省材料、施工简便等优点,对桥梁的整体性能有着显著的提升作用。
本文将详细介绍桥梁薄壁空心墩的施工方案,以期为桥梁建设提供一定的参考和借鉴。
一、前期准备工作在进行桥梁薄壁空心墩的施工前,首先需要做好充分的前期准备工作。
具体包括以下几个方面:1.确定设计方案:设计方案是桥梁薄壁空心墩施工的基础,需根据实际需求和地理条件做出合理的设计方案。
2.材料准备:根据设计要求,准备好所需的混凝土、钢筋、模板等材料。
3.施工人员培训:组织施工人员进行相关培训,确保他们熟练掌握桥梁薄壁空心墩的施工技术。
4.安全措施:做好安全防护工作,确保施工过程中的安全。
二、施工步骤1. 基础施工(1)桩基础施工:根据设计要求,在桥墩位置进行桩基础的施工,确保桥梁的稳固性。
(2)底板浇筑:在桩基础上浇筑桥梁底板,作为薄壁空心墩的支撑基础。
2. 薄壁空心墩施工(1)模板搭设:根据设计要求,搭设薄壁空心墩的模板,包括侧墙模板、顶板模板等。
(2)钢筋安装:在模板内设置好薄壁空心墩的钢筋,确保墩体的承载能力。
(3)混凝土浇筑:将预制好的混凝土浇入模板内,注意控制浇筑速度和质量。
(4)模板拆除:待混凝土充分凝固后,拆除模板,保护薄壁空心墩的表面光洁度。
3. 后期工作(1)缝隙处理:对薄壁空心墩的缝隙进行处理,确保墩体的整体性能。
(2)防腐处理:对薄壁空心墩进行防腐处理,延长墩体的使用寿命。
三、施工注意事项1.严格按照设计要求施工,确保墩体的结构稳固。
2.注意施工过程中的安全防护措施,保障施工人员的安全。
3.控制混凝土浇筑过程中的温度和湿度,以确保混凝土的质量。
4.注意施工现场的环境保护,做好施工垃圾的清理和处理工作。
通过以上施工方案的实施,可以有效提高桥梁薄壁空心墩的施工效率和质量,为桥梁的安全运行提供有力保障。
空心薄壁墩身施工方案
空心薄壁墩身施工方案一、施工前的准备工作1.组织技术人员对施工现场进行勘察,了解地基情况、周边环境等重要信息。
2.根据勘察结果,制定施工方案,并进行合理的设计。
3.采购所需的施工材料和设备,并进行验收。
二、施工过程1.打桩首先,根据设计要求,在地基上进行桩基施工。
选用合适的桩体材料,如钢筋混凝土或钢管等,根据设计要求进行桩体长度和直径的确定。
然后,采用现场钻孔或者沉箱钻孔的方式进行桩基施工。
施工过程中,需要注意土方的强度和稳定性,以及孔内的湿度和质量。
2.模板搭设在桩体完成后,根据设计要求进行模板搭设。
选用合适的模板材料,如木板或者钢板等,并进行评估。
然后,根据设计图纸和施工方案,进行模板拆装工作。
在模板搭设的过程中,需要严格按照设计要求,保证模板的平整度和刚度。
3.钢筋安装在模板搭设完成后,根据设计要求进行钢筋的安装。
首先,准备好所需的钢筋,如薄壁墩身的立柱钢筋、横梁钢筋等,并进行验收。
然后,在模板上进行钢筋的搭设,注意钢筋的位置、数量和间距等。
在钢筋安装过程中,需要严格按照设计要求进行操作,保证钢筋的精度和质量。
4.填充混凝土钢筋安装完成后,开始进行混凝土浇筑工作。
首先,根据设计要求准备好所需的混凝土材料,并进行验收。
然后,使用合适的浇筑设备将混凝土注入模板中,注意混凝土的质量和均匀性。
在浇筑过程中,需要控制浇筑速度和压实度,保证混凝土的密实性和强度。
5.后续处理混凝土浇筑完成后,根据设计要求进行后续处理工作。
首先,需要对混凝土进行养护,保持水分和温度的稳定,使混凝土能够逐渐达到设计要求的强度和稳定性。
其次,需要对模板进行拆卸和清理工作,保证施工现场的整洁和安全。
三、施工安全措施1.在施工现场设置明显的警示标志,提醒作业人员注意安全。
2.严格遵守施工规范和操作规程,确保施工过程中的安全。
3.配备必要的安全防护设备,如安全帽、防护鞋等,并进行合理的使用。
4.作业人员必须经过专业培训,熟悉施工工艺和安全操作。
薄壁空心墩专项方案
桥梁高墩专项施工方案一、工程概况6#大桥位于商洛市商州区大赵峪街道办事处刘塬沟间,横跨低山丘陵区内沟谷地带。
该大桥分为左右两幅,右幅设计起止点桩号为K5+073~K5+534,桥长为461m,左幅设计起止点桩号为K5+086~K5+547,桥长同为461m,单幅桥面总宽度为11m。
本桥采用预应力混凝土先简支后连续T梁。
跨径布置:15×30m;下部结构0号桥台采用桩接盖梁轻型桥台,15号桥台采用重力式桥台,桥墩根据高度不同采用不同直径的柱式墩,右幅1~7号,14号,左幅1~6号,13~14号,采用1.8m柱径,右幅8~10号,13号,左幅7~10号,采用2m柱径。
高度大于35m的左右幅11~12号桥墩采用了空心墩加群桩基础。
上部结构采用预制吊装的施工形式。
空心墩身均采用C40砼浇筑,薄壁空心墩共有四座。
Ⅰ、工程数量薄壁空心墩工程数量汇总表Ⅱ、施工辅助设备空心墩施工辅助设备配置表二、施工方案(一)、空心墩施工方案Ⅰ、翻模工艺原理翻模是以凝固的混凝土墩体为支承主体,通过附着于已完成的混凝土墩身上的下层模板支撑上层施工模板及平台,从而完成钢筋成型、模板就位和校正、混凝土浇筑等工作,随后进行下一道施工循环阶段的施工。
内模台模板示意图注:图中尺寸单位为厘米。
Ⅱ、钢筋加工及安装1、在承台混凝土施工时,预埋墩身钢筋。
主筋的接长采用等强度直螺纹接头工艺施工,横向箍筋现场绑扎成型。
2、等强度直螺纹接头工艺是先利用套丝机在钢筋端部加工直螺纹,然后用连接套筒将两根钢筋对接。
A、钢筋丝头的加工①丝头加工现场检验项目、方法及要求见表。
②加工工人应逐个目测检查丝头的加工质量,并剔除不合格丝头。
③丝头检验合格后,应用塑料帽或连接套筒保护。
丝头质量检验要求注:p为螺距。
B、接头的安装①主筋下料长度根据模板高度和混凝土浇筑高度确定为4.5m,加工施工的钢筋端部必须调直,要求切口的断面与钢筋轴线垂直。
②接头拼接时有管钳扳手拧紧,应使两个丝头在套筒中央位置相互顶紧。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX至XX高速公路空心薄壁墩施工方案一、编制说明概述(一)1.1使用范围本施工方案仅限于XX至XX高速公路空心薄壁墩施工中作用。
1.2、编制原则1、本方案遵守设计文件、招标文件,严格按照各相关施工和设计规范、验收标准中各项规定进行编制。
2、工期安排根据业主对总工期和对本合同段完工时间的要求,考虑雨季对施工生产的影响。
各个单项工程以服从合同段整体施工安排为前提,均衡展开施工,用最节省的投入达到最佳的工期、质量效果,保证合同段整体工期、质量、安全、效益等目标的全面实现。
3、施工计划主抓关键工序,组织平行作业、流水作业,科学安排交叉作业,强调专业间的协同配合,避免窝工,杜绝返工,循序渐进,均衡生产。
4、积极引进、采用新技术、新工艺、新材料、新设备,在确保工程质量的前提下,以求提高效率、压缩工期,降低工程成本。
5、本方案推行“可控成本管理”,全面落实工期、质量、安全、成本责任制的整体安排,在资源配置、过程控制、质量检验和试验、不合格品控制以及环保、文明施工等方面提出具体措施和实施方案,明确目标,保证投标各项承诺的实现。
编制依据1.3.薄壁空心墩施工方案合同段施工图设计文件及补充设计文件;X、XX公路第12、我国现行公路桥涵工程施工规范及质量检验评定标准:3、现场实际情况和通过调查所掌握的有关资料信息;4、本标段实施性施工组织设计;5、本项目拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果及在他高速公路工程施工总结的经验。
薄壁空心墩施工方案二、工程概况1、工程简介薄壁空心墩施工方案薄壁空心墩施工方案自然地理条件2.3一、地形、地貌地形起伏不平,地市北高南低,山势陡峭,沟谷深桥位区地貌单元属于大起伏中山地貌,切,植被茂盛,根系发育。
二、工程地质)全新统地层,沟谷低第四系Q4el+dl 在勘测深度内,桥位区表层为较薄层第四系()泥质砂岩。
)全新统地层较深,下部为三叠系春树腰组(t3cs(Q4el+dl 三、地震VII度。
项目区地震动峰值加速度为0.10g,地震基本烈度为四、气候桥区属暖温带半干旱大陆性季风气候,四季分明。
由于受地形和季风的影响,气候夏季炎热多雨,秋季天高气爽,冬季寒冷少地区性差异较大,总的特点是春季温暖多风,℃。
平均气温0.2℃,最冷月为1月,27最热月为雪。
年平均气温14.3℃,7月,平均气温;降水329.5mm毫米,历年最大降水量为1107mm,最小降水量为年平均降水量630.6,970.0mm年内分配很不均匀,夏秋之间雨量充沛;冬春之季雨雪稀少。
年平均蒸发量,月)。
相对湿度平均毫米(,最小蒸发量月毫米月平均最大蒸发量317.4(6)64170%薄壁空心墩施工方案无霜期年平均223天。
风向历年平均偏东风出现次数多,盛行于初冬、秋季,频率为25%;秋末到冬初,多为西南风或西风,频率为17%;北风、东北风出现次数少,频率为2%,年平均风速1.7m/s;冬季平均风速3.2m/s,夏季受大陆负高压控制,风速为1.6-2.5m/s。
五、水文勘察期间钻孔为揭露地下水水位,根据区域水文地质资料,桥址区地下水主要为碎屑岩类孔隙裂隙水及碳酸盐岩类裂隙水,地下水对砼具微腐蚀性。
六、交通情况本合同段与XX省道、XX高速和多条村道相连,加上部分新修及加宽便道,基本满足运输要求。
七、水电供应项目所处施工用水存在一定困难,主要使用XX市供应的自来水,水质洁净,能满足砼拌和用水的要求。
施工现场已设置若干水箱蓄水,完全能保证施工用水和养护的需求。
沿线工程用电基本能满足要求,电力供应可与电力部门协商解决,另准备发电机,作为后备电源。
三、空心墩施工工艺及模板方案选择空心墩施工工艺框图施工准备基顶放线组拼模板模板调运安装内外围带模板调试、检查、校正紧固拉杆安装内外作业平台.薄壁空心墩施工方案1、墩身施工技术方案(1)、施工准备1、首先组织主要技术人员进行施工前的图纸会审工作,对现场实际情况、位置、角度、长度、高程核对;同时项目部组织由驻地办监理工程师、项目总工、质检工程师、相关的现场工程师、专职安全员和施工作业队队长、施工技术操作人员参加的技术交底会,薄壁空心墩施工方案完成对施工作业队的主要施工技术人员、操作手及安全员的关于工程施工质量、施工进度、施工过程中安全问题的技术交底工作,提供详细的施工规范要求和设计技术指标以及相关的机械操作手册,将工程质量和施工安全责任落实到每个人,确保工程质量和施工安全。
对施工人员进行技术交底。
2、检查检验进场设备的数量及质量,保证工程施工进度及施工质量的需要。
施工现场应清除表土及一切杂物、障碍物等。
水泥、碎石、钢材、砂等原材料应经自检、监理工程师抽检,合格后方可使用。
施工现场用电,根据现场电力环境,采用临时低压电路和发电机发电相结合方式。
(2)、模板安装1、立模:根据基顶中心放出立模边线,立模边线外用砂浆找平,找平层用水平尺分段抄平,待砂浆硬化后由线路中心向两侧立模。
在调整首节段模板时,必须保证其顶面水平,以保证墩身的垂直度,同时方便以后各节段模板的调整。
2、安装:模板用塔式起重机吊装,人工辅助就位。
先选择墩身一个面拼装外模,然后逐次将整个墩身第一节段外模板组拼完毕。
墩柱的模板安装完后,检验其垂直度和墩顶的标高,不超过允许偏差值。
3、外模板安装后吊装内模板,用M12×30螺栓将模板连成整体,然后吊装围带和拉杆。
模板成型后检查各部安装尺寸,符合安装标准后吊装模板固定架,为保持已安装模板的整体性,模板固定架采用间隔安装法安装。
之后安装防护栏杆和安全网,搭设内外作业平台。
4、立模检查:第一节段模板安装后,用水准仪和全站仪检查模板顶面标高、墩身中心及平面尺寸,符合标准后进行下道工序。
薄壁空心墩施工方案薄壁空心墩施工方案)、墩身钢筋施工(3直螺纹钢筋和连接套筒施工前加工成型后运至现场连接。
墩身主筋采用直螺纹连接,施工中注意以下几点:1、钢筋加工时:不能有马钢筋下料时不得用热加工方法切断;钢筋端面宜平整并与钢筋轴线垂直,a. 蹄形或扭曲;钢筋端部不能有弯曲,出现弯曲应调直。
钢筋丝头加工时,不能在没有切削液的情况下加工;应使用水性切削润滑液,不能b. 使用油性切削润滑液。
连接套筒长度。
标准型钢筋丝头有效丝扣长度不能小于1/2c.防止装卸钢筋时钢筋丝头加工完毕经检验合格后,应立即带上保护帽或拧上套筒,d. 损坏丝头。
、钢筋连接时:2 a.在进行连接时,钢筋规格与连接套筒规格一致。
薄壁空心墩施工方案b.钢筋连接时用工作扳手将钢筋丝头在套筒中央位置相互顶紧。
c.钢筋连接完毕后,套筒两端外露有效丝扣,且每端外露有效丝扣不能超过2扣。
d.在同一断面上接头数不超过主筋数量的50%,前后错开100cm以上。
e.主筋接长时考虑其稳定性,采用在主筋连接过程中用水平筋和斜筋将整排主筋形成一整体固定。
丝头螺纹尺寸规格表(mm)(4)、砼浇筑施工我标段建设有砼拌合站,砼在搅拌站集中拌和,拌合后用混凝土运输车运至施工现场,然后用塔吊配合浇筑混凝土,每次1立方米。
(2)、高墩混凝土施工注意事项:薄壁空心墩施工方案1、原材料选择砼的粗骨料粒径选用连续级配碎石,细骨料采用中砂,并掺入缓凝减水剂和粉煤灰,以改善砼的可泵性,延长水泥的初凝时间。
严格控制泵送混凝土坍落度在12~16cm之间。
按规范要求试验确定理论配合比,批准后实施,现场根据原材料含水量,随时调整每批砼的施工配合比。
2、砼拌和砼采用全自动强制式搅拌机拌和,拌和前应调整好各种原材料的掺量和搅拌时间、投料顺序,操作人员监控,试验人员检查。
喂料顺序为:砂、水泥、石料,进入搅拌筒内拌和时均匀进水,并掺入外加剂。
搅拌时间应大于90S。
砼到达模板顶后,接软管和串筒入模,以降低砼自由卸落高度,将其控制在2.0m以内。
按30cm/层全断面水平分层布料,并根据砼供应情况及时调整布料厚度,在下层砼初凝前浇筑完上层砼。
3、使用插入式振动器振捣,振捣时移动距离不得超过振动棒作业半径的1.5倍,与侧模保持5~10cm的距离;插入下层砼5~10cm。
快插慢拔,每一点应振捣至砼不下沉,不冒气泡泛浆、平坦为止,振完后徐徐拔出振动棒。
振捣过程中不得碰撞钢筋和模板,谨防其移位、损伤。
4、砼养护砼采用覆盖洒水的方法养生,养生视气温条件,一般7天以上。
气温低于5℃时,覆盖保温,不得洒水。
(3)、模板选择:1、翻模施工法配套设备少,施工机具投入小,模板刚度要求低,自重小,混凝土外薄壁空心墩施工方案观质量容易控制,施工纠偏容易,可以连续和间断施工的特点。
2、爬模施工法是当前高耸结构物施工中较先进的施工方法,它集模板支架、施工脚手架平台于一体,利用已完成的主体结构为依托随着结构的升高而升高,省去了大量的脚手架,具有快捷、轻巧、操作简单,中线易控制,外观质量光滑,施工费用低等特点。
3、施工法模板质地轻,施工方便,高空吊装安全,不需要支架,可节约工悬臂模板程成本和支架搭设时间。
根据实际情况,具体施工方法安排如下:薄壁空心墩施工方案四、工期安排、翻模施工1薄壁空心墩施工方案2、爬模施工3悬臂模板施工薄壁空心墩施工方案五、翻模施工准备管理人员配置1、薄壁空心墩施工方案、施工人员配置2个班组平行作业组织实施。
左右两墩本项目工期紧,为确保工期和施工质量,分5以满人员上下方案均采用搭设钢管支架设置人工梯方法解决,各用一个塔吊及人工步梯,足材料、设备、人员垂直上下问题与施工问题。
薄壁空心墩施工方案薄壁空心墩施工方案六、翻模设计及稳定性分析1、翻模设计高,分四6m模板系统主要由外模、内模、模板加固系统等组成。
每一套翻模模板共米。
内模用竹胶板和钢模组合拼装。
节,每节1.5厚钢板,竖钢模组成,面板为×块和×块每节外模由86.25m1.5m82.81.5m6mm薄壁空心墩施工方案向采用[10槽钢加固,间距35cm-44cm,横肋采用[14B槽钢加固,距模板边缘75cm,模板四周采用100x10扁钢包边。
四角设有倒角拉杆,同拉杆共同防止胀模现象发生。
2、模板稳定性墩身底部为实心部位,先浇注实心段混凝土,以利内模支立的稳定。
实心段以上墩身为空心墩,为保证模板的稳定性,内、外模之间采用“内顶外拉”的工艺,且易于控制内外模之间的间距。
因外模所受混凝土的侧压力大于内模,外模长边方向顶面之间采用手拉葫芦拉紧,内模之间用方木顶紧,以保证长边的稳定性。
同时,内、外模间穿φ20钢筋拉杆,以防止胀模,确保模板的稳定性。
七、塔吊配置墩身材料垂直运输采用TC5013B型塔吊,每个塔吊负责一个墩身的施工作业。
1、TC5013B塔吊参数额定起重力矩为M0=50×1.3=65t·m最大起重力矩为Mmax=74.7t·m最大起重量为6t工作回转半径2-50米起升高度(附着式)140米、(自由式)40米额定起重力矩图如下:薄壁空心墩施工方案、塔吊作业程序2 )塔机基础施工(1,基础底承载力不小于200KPa塔机基础采用整体钢筋混凝土基础,混凝土标号C35,65t。
