施工质量标准要求
混凝土结构工程
现浇混凝土结构模板安装质量允许偏差及检查方法
底模拆除时的混凝土强度要求
钢筋工程安装质量允许偏差及检查方法

混凝土工程允许偏差及检验方法
钢结构工程
钢结构安装允许偏差及检验方法
砌体结构工程
砌体质量允许偏差及检查方法
民用建筑工程室内环境污染物浓度限量
注:I类民用建筑工程包括:住宅、公寓、托儿所、医院、院校等工程;II 类民用建筑工程包括:办公楼、宾馆、商场、公交候车室、图书馆、展览馆、文化娱乐场所等工程。
装饰装修工程

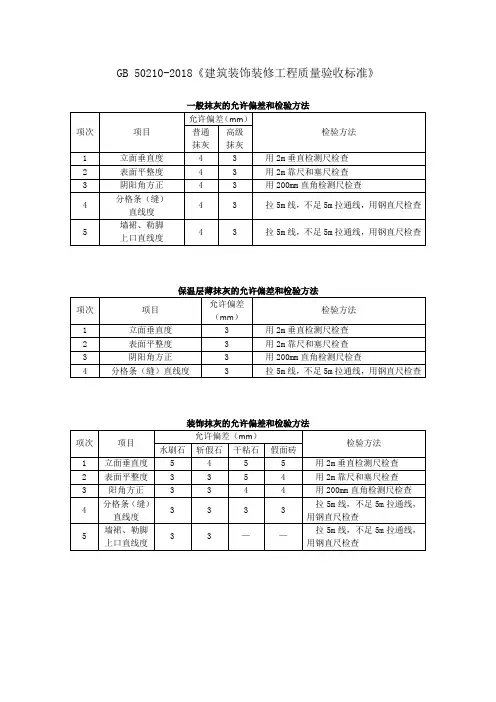

外装修装饰工程质量允许偏差和检查方法
内装修装饰工程质量允许偏差和检查方法
建筑电气设备安装工程质量允许偏差和检查方法
建筑设备安装工程质量允许偏差和检查方法
通风与空调安装工程质量允许偏差和检查方法
采暖、通风与空调、配电与照明和监测与控制系统节能效果检验
的主要项目及要求
建筑节能分项工程划分
土方开挖检查
检查项目(强制性规范及图纸要求)
1、基坑围护(地下连续墙已完成)。
2、以1:2斜率放坡,如果开挖深度大于3m,则在半坡高处增加一个4m宽
平台,以降低土坡滑移可能。坡面及平台上均浇捣50厚C20素混凝土,浇至坡顶线外1m。
3、挖土时应按“分层、分区、分块、”的原则,利用土体“时空效应”的原理,
限时、对称、平行开挖。
4、挖土时严禁单边掏空立柱,避免立柱承受不均匀的侧向压力。土方开挖应在
降水达到要求后进行,挖土操作应分层分段,坑底应保留200毫米厚基人工挖除平整,防止坑底土扰动。垫层随挖随浇,且必须在见底后24小时内浇完,垫层面积控制在200m2以内。
5、除深井井点降水措施外,开挖面及坑内还应设明沟和集水井相结合的排水措
施。尤其是针对与D、E区交接处的土方,由于该处土方留置时间较长,因此,更应采取可靠的护坡和排水措施来确保放坡稳定。
6、基坑边严禁大量堆载,围护体四周4米范围内地面荷载控制在10KN/m2
以内。
7、挖土机械的通道、挖土顺序、土方驳运,土方堆载等都应避免引起对围护结
构、工程桩、支撑立柱和周围环境的不良影响。
8、严禁挖土机械碰撞围护结构、监测元件、支承立柱和井点。
基坑开挖允许偏差
地基检验应符合下列要求:
1、基坑开挖完成后,应会同设计、勘探单位实地验槽,确认地基承载力满足设计要求。
检查数量:全数检查。
检验方法:检查地基承载力报告。
2、地基处理应符合专项处理方案要求,处理后的地基必须满足设计要求。
检查数量:全数检查。
检验方法:观察、检查施工记录。
防水工程
防水混凝土
1.质量检查重点
1.1.防水砼的原材料、外加剂及预埋件等必须符合设计要求和施工规定以及
有关标准规定。
1.2.防水砼必须密实,其强度和抗渗等级必须符合设计要求及有关规定。1.3.施工缝、变形缝、止水带、穿墙管件、支模铁件等设置和构造均必须符
合设计要求和施工规范规定,严禁有渗漏。
1.4.砼表面应平整,无漏筋、蜂窝等缺陷,预埋件的位置、标高正确。
1.5.允许偏差项目
地下防水砼工程允许偏差
注:1)上表允许偏差系高层大模、高层框架地下室,如其他工程,可使用其它混凝土结构的允许偏差值。
2)H为墙的全高
卷材防水层
1.质量检查重点
1.1.基层表面应平整、牢固、阴阳角处呈现圆弧形或钝角,冷底子油应涂布
均匀,无漏涂。
1.2.卷材防水层铺贴方式和搭接、收头符合施工规范的规定,粘结牢固、紧
密,接缝封严,无损伤和空鼓等缺陷。
1.3.卷材防水层的表面应平整,不得有皱折、空鼓、气泡、翘边和封口不严
等缺陷。
1.4.地下防水结构的转角处,穿过防水层的管道与防水层之间的空隙,均应
铺贴牢固和封闭严密。
1.5.卷材防水层保护层应粘结牢固,结合紧密,厚度均匀一致。
涂料防水层
1.质量检查重点
1.1.所有涂膜防水材料的品种、牌号及配合比,必须符合设计要求和有关标
准的规定,每批产品应附有出厂证明文件。
1.2.涂膜防水层及其变形缝、预埋管件等细部做法,必须符合设计要求和施
工规范的规定,并不允许有渗漏现象。
1.3.基层应牢固、表面洁净、平整,阴阳角处呈圆弧形或钝角,底胶应涂布
均匀,无漏涂。
1.4.底胶、涂膜附加层涂刷方法、搭接、收头应符合施工规范规定,并应粘
结牢固、紧密,接缝封严,无损伤、空鼓等现象。
1.5.应涂刷均匀,保护层和防水层粘结牢固,紧密结合,不得有损伤、厚度
不均等缺陷。
各类型钢筋抗震锚固搭接长度
各类型钢筋抗震锚固搭接长度
高层筏板基础锚固搭接长度
洋房筏板基础锚固搭接长度
