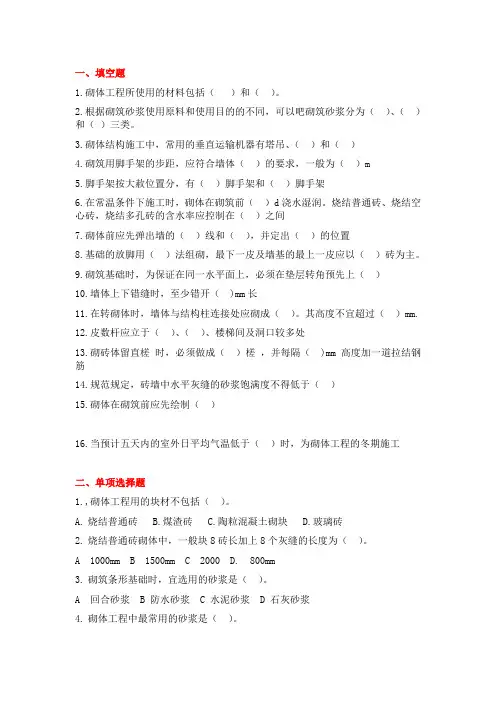

第3章砌体工程试题及答案

一、填空题:

1.砌筑砂浆的种类包括水泥砂浆、石灰砂浆和混合砂浆。

2.砌砖墙时,砌缝的搭接长度宜为≮1/4砖长(约6cm) 、水平灰缝为 10mm 。留槎时接槎方式有踏步槎(斜槎)、直槎(阳槎)两种。

3.砖砌体组砌要求是上下错缝和内外搭砌。

4.砌砖墙留直槎时,应设拉结钢筋,其间距沿墙高 500mm 、埋入长度从留槎处算起每边≮500mm,端部加 180°弯钩,当墙宽为一砖半时设三根。

5.砌筑砖石工程的适宜的砌筑高度为0.6m,每次搭设脚手架高度确定为1.2m左右,称“一步架”高度。

6.脚手架的按用途分砌筑用脚手架、装修用脚手架和支撑用脚手架三大类。

7.钢管扣件式外脚手架主要构件有立杆、大横杆、小横杆、斜杆和底座等组成。8.钢管扣件的基本形式有三种:直角扣件,用于连接扣紧两根互相垂直相交的钢管;回转扣件,用于连接扣紧两根任意角度相交的钢管;对接扣件,用于钢管的对称接头。9.对基槽进行验槽,检查基槽的位置、尺寸、标高是否符合要求,边坡是否稳定。

基底标高允许偏差为 -50mm ;长度、宽度(由设计中心线向两边量)允许偏差为 +200mm 、-50mm 。

10.砖基础一般砌成阶梯形称为“大放脚”,有等高式和间隔式两种。

11.砌清水墙时的勾缝形式有平缝、斜缝、凹缝、凸缝等,深度一般凹进墙面在4~5mm。

12.钢管扣件式外脚手架主要构件是由立杆、大横杆、小横杆、斜杆和底座等组成。

13.钢管扣件式双排外脚手架主要构件是由立杆、大横杆、小横杆、剪刀撑、抛撑、连墙杆和扫地杆等组成。

14.支柱式里脚手架主要有套管式支柱式和承插式支柱式两种。

15.折叠式里脚手架按所用材料不同,分为角钢折叠式、钢管折叠式和钢筋折叠式等三种。

16.砖砌体的组砌形式按砖墙的宽度不同有全顺、两平一侧、三顺一丁、梅花丁、一顺一丁、三三一砌法、丁砌法等几种方式。

17.垫层施工前,会同设计、建设、监理、质检等部门一起对基槽进行验槽,检查基槽的位置、尺寸、标高是否符合要求,边坡是否稳定。

二、简要回答下列各题:

1.砌筑用脚手架的基本要求是什么?

(1)有适当的宽度(≮1.5m)或面积、步架高度、离墙距离,能满足工人操作、材料堆置和运输的需要;

(2)具有稳定的结构和足够的承载能力,能保证施工期间在可能出现使用荷载的作用下,不变形、不倾斜、不摇晃;

(3)与垂直运输设施(电梯、井字架、升降机等)和楼层或作业高度相互适应,确保材料垂直运输转入水平运输的需要;

(4)搭设、拆除和搬运方便,便于周转使用;因地制宜,就地取材,节约材料。

2.垂直运输设备常用的有哪几种?各自的起重能力,起升高度有什么特点?

垂直运输设备目前主要有井字架、龙门架、独杆提升机、施工电梯及采用葫芦式起重机或其它小型起重机具的物料提升设施等。

(1)井字架可视需要设置悬臂杆,其起重量一般为0.5~1.5t,工作幅度可达10m;

(2)龙门架的起重量在2t以内,起升高度达50m 以上;

(3)施工电梯是高层建筑施工中主要的垂直运输设备。它附着在建筑结构部位上或外墙上,随着建筑物的升高而升高,架设高度可达200m以上。多数施工电梯为人货两用,少数为供货用。

3.施工电梯型号表示方法?

4.砖砌体施工工艺是什么?有什么要求?

抄平放线→摆砖样搁底(试摆)→立皮数杆→盘角(把大角)→挂线砌筑→楼层的标高控制及各楼层轴线引测→勾缝、清理。

(1)抄平放线

在做好的墙基面上,根据龙门板(或龙门桩)上的轴线弹出墙身线及门窗洞口的位置线,先放出墙的轴线,再根据轴线放出砖墙的轮廓线,以做为砌筑时的控制依据。

(2)摆砖样搁底(试摆)

摆砖搁底就是按照基底尺寸线和已确定的组砌方式,不用砂浆,按门、窗洞口分段,在此长度内把砖整个干摆一层,摆砖时注意,使每层砖的砖块排列和头缝宽度均匀。

(3)立皮数杆(线杆子)

皮数杆一般立在墙的转角处、内纵横墙交接处、楼梯间及洞口多的地方,并每隔10m~15m立一根,防止过长产生挠度。立皮数杆时,要用水准仪定出室内地坪标高±0.000的位置,使每层皮数杆上的±0.000与房屋室内地坪的±0.000位置相吻合。

(4)盘角(把大角)

墙角是确定墙角两面横平竖直的关键部位,来做为以后砌筑时向上引直的依据。标高与皮数控制要与皮数杆相符。

(5)挂线砌筑

在砖墙的砌筑中,为了保证墙面的水平灰缝平直,必须要挂线砌筑。

(6)楼层的标高控制及各楼层轴线引测

各楼层的标高控制,除用皮数杆控制外,还可以用在室内弹出水平线方法控制。在底层砌到一定高度后,用水准仪根据龙门板上的±0.000标高,在各墙的里墙角引测出标高的控制点,相邻两墙角的控制点间用墨斗弹出水平线,控制点高度一般为300mm或500mm高(称300mm或500mm线),

(7)勾缝、清理

勾缝是清水墙施工的最后一道工序,勾缝要求深浅一致、颜色均匀、粘结牢固、压实抹光、清晰美观。

5.砖砌体工程总的质量要求是什么?保证砂浆饱满度措施是什么?

横平竖直、砂浆饱满、组砌得当、接槎可靠。

砖砌体的砂浆饱满度在施工中用百格网法检查,百格网一块砖大,要求砂浆饱满度≮80%。砂浆是否饱满与砌筑的铺灰方法、砂浆的和易性以及砖的湿润程度有关,根据上述的原因,在施工中所采取的措施:

(1)砂浆采用和易性、保水性好的砂浆,因水泥砂浆保水性及和易性较差,砌筑时不易铺开摊平,所以采用混合砂浆;

(2)砌砖的操作方法对砂浆饱满度有一定的影响,砌砖方法操作采用“三一砌筑法”,即一铲灰、一块砖、一挤揉;

(3)砖要提前浇水湿润,避免吸收砂浆中的水分。

6.砖砌体留直槎时,为保证砌体的整体性需采取什么措施?

在留槎处,应加设拉结钢筋,沿墙高每隔500mm(约8皮砖)设一道,埋入墙内长度从留槎处算起,每边不小于500mm,对抗震设防烈度6度、7度的地区不应小于1000mm,

钢筋端部加90°或180°弯钩,其数量每120mm厚墙(半砖墙)为基础,放置1φ6拉结钢筋,对120mm厚墙必须放置2φ6拉结钢筋;240mm厚墙(一砖墙)放置2φ6拉结钢筋;370mm 厚墙(一砖半墙) 放置3φ6拉结钢筋。

7.砌块砌体设计若无规定时,砌块排列图编制要求是什么?

(1)尽量采用主规格砌块,主规格砌块量多,副规格砌块量少。

(2)砌块必须错缝搭砌,搭砌长度应为砌块长度的1/2或不得小于块高的1/3。

(3)错缝与搭接小于150mm时,应在每皮砌块水平缝处采用2φ6钢筋或φ4的钢筋网片连接加固,加强筋长度不应小于500mm。

(4)局部必须镶砖时,应尽量少镶砖,镶砖时采取分散、对称布置。

8.砂浆搅拌方法及搅拌时间要求是什么?

砂浆的拌制除砂浆用量很少外可用人工拌制,一般应用出料容积为200L或350L砂浆搅拌机进行拌制,砂浆搅拌机可选用活门卸料式、倾翻卸料式、立式,要求搅拌均匀。搅拌时间从投料完算起,应符合下列规定:

(1)水泥砂浆和水泥混合砂浆,不得少于2min。

(2)水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min。

(3)掺有有机塑化剂的砂浆,应为3 min~5min。
