道路沥青混合料摊铺碾压施工记录

合集下载

沥青混凝土路面下面层试验段施工总结(ac-20c)

沥青混凝土路面下面层试验段施工总结(ac-20c)

AC-20C沥青砼下面层试验段施工总结在业主、驻地办的支持和指导下,我项目部于2011年5月24日进行了AC-20C沥青下面层试验段的施工,截止5月26日已完成所有检测项目,现将试验段总结如下:一、试验路段概况1、施工时间:2011年5月24日,8:30-—5:30.2、施工桩号:K8+722。

5--K9+460(右幅),施工长度为737。

5米。

3、下面层结构类型:AC-20C沥青砼,设计厚度7cm,总宽度14.4m。

4、施工时天气情况:阴,气温14——17℃,偏北风4—-5级。

二、批准的目标配合比和生产配合比(一)目标配合比我部AC-20C普通沥青混合料目标配合比由*****采用马歇尔的设计方法设计。

1、原材料产地品种:沥青采用**牌A—70沥青、集料采用**石灰岩碎石、填料采用***产矿粉,上述材料经检测其各项技术指标均满足设计及技术规范JTG F40-2004的要求。

2。

目标配合比设计过程从拌和场矿料堆中取各种矿料进行筛分,根据筛分结果确定矿料配合比,其矿料级配曲线基本上接近规范级配中值线,并为一条基本上圆顺的曲线。

按上述矿料配合比分别采用3。

41%、3。

79%、4.49%、4.78%、5.6%五种油石比制备沥青砼马歇尔试件,进行马歇尔试验确定最佳沥青用量为4。

32%,以此矿料级配及沥青用量作为目标配合比,供拌和机确定各冷料仓的供料比例、进料速度及试拌。

试验测得稳定度为10.58KN,流值为2。

8mm,空隙率为4.4%,沥青饱和度为67。

4%,矿料间隙率为13。

6%。

密度为2.417g/cm3.根据以上步骤,下面层AC-20C沥青砼目标配合比为:碎石1:碎石2:碎石3:石屑:矿粉=24%:26%:25%:24%:1%,最佳沥青用量为4.32%,最佳油石比为4.52%。

3、原材料及沥青混合料的各项指标检测详见目标配合比设计报告。

(二)生产配合比1、生产配合比设计过程将目标配合比所确定的冷料比例输入拌和楼控制室进行试拌,取各个热料仓的集料进行筛分试验。

(市政施-26)沥青混合料摊铺记录

(市政施-26)沥青混合料摊铺记录

碾压机具 型号及重量
碾压遍数及 碾压后质量
摊铺质量Biblioteka 备注取样人签名 项目技术负责人: 质检员:
见证人签名 施工员: 年 月 日
市政基础设施工程
沥青混合料摊铺记录
市政施—26 共 工程名称 单位工程名称 起讫里程桩号 结构层名称 混合料供应单位 摊铺机型号 及编号 混合料出厂温度 天气情况 气温(℃) 长度(m) 摊铺数量 设计 实际 承包单位 分包单位 摊铺时间 混合料品种规格 配合比设计报告编号 操作员 摊铺温度 碾压温度 宽度(m) 开始: 厚度(cm) 终止: 折合混合料数量(m³) 日 时 分至 时 分 页,第 页

沥青路面施工工艺流程及操作要点

沥青路面施工工艺流程及操作要点

沥青混凝土路面施工工艺流程及操作要点1、施工工艺流程施工准备→混合料拌→混合料运送→摊铺→碾压→接缝处理→开放交通→检查1.2操作要点1.2.1 施工准备1) 根据同意旳目旳配合比对拌和机进行调试,确定各冷料仓旳供料比例、进料速度。

2) 经检查,下承层各项指标均符合规范规定,即可进行一般沥青混合料路面旳摊铺。

3) 沥青混合料改性添加剂沥青路面旳施工,严禁在10℃如下以及雨天、路面潮湿旳状况下施工。

4) 透层油宜采用高渗透性透层油,用量为1.0~1.2kg/m2(沥青含量50%)。

5) 粘层油宜采用SBS改性乳化沥青,应保证路面均匀满布粘层油,用量0.5~0.7 kg/m2(沥青含量50%)。

1.2.2试验室操作规定所有操作规程完全按《JTGE20-公路工程沥青及沥青混合料试验规程》进行,有部分注意事项如下1)、混合料拌和注意事项:(1)按常规措施准备对应旳多种集料、矿料、沥青;多种集料、矿料加热温度:180-195℃,基质沥青加热温度155-165℃;(2)将加热后旳集料倒入拌和锅中,加入按比例设计好旳沥青混合料改性添加剂样品,干拌90s;再加入(按级配设计最佳沥青用量旳)设计好旳沥青用量,一起湿拌90s;最终加入矿粉拌和90s;(3)用小铲将拌合好旳混合料铲入容器内,进行简朴旳手工拌合,使混合料中多种粗细集料能均匀分布。

2)、马歇尔击实成型、车辙件成型及养护规定:(1)马歇尔击实成型温度170±5℃,车辙成型温度170±5℃;(2)在成型倒料时,请注意集料旳均匀性,严禁直接倒入,应用小铲将混合料均匀沿试模由边至中铲入试模内,然后按试验规程④进行扎实;(3)成型试件密度应符合马歇尔原则击实试样密度100±1%旳规定;一般状况下是先试压4次(8个来回),然后调转方向再压24次(48个来回);(4)成型后,连同试模一起在常温条件下放置时间48h为宜;备注:①手工搅拌时请注意保持温度应不低于车辙或马歇尔试件成型温度;②拌合时由于集料大小差异较大,机器拌完后大粒径旳在拌合锅上面,为保证集料能均匀分布,请进行简朴拌合;③指《JTGE20-公路工程沥青及沥青混合料试验规程》。

沥青砼浇筑旁站记录 2

沥青砼浇筑旁站记录 2
是否符合设计/规范要求;□是,□否
7、摊铺过程中抽查沥青摊铺温度150-165℃、压路机碾压温度130-145℃,是否符合设计/规范要求;□是,□否
8、碾压顺序及遍数是否符合设计及规范要求。□是,□否
9、边缘防护、接茬处理是否整齐、平整、密实、烫缝不得枯焦;□是,□否
表面是否均匀、稳定、平整密实无泛油、松散、裂缝、烂边现象;□有,□无
3、夜间照明是否充足。□是,□否,□非夜间施工;
4、施工人员作业人员数量:人;人员是否满足施工要求。□是,□否
5、施工方案已经过批准并进行交底:□是,□否;
6、原材料、混凝土技术资料是否完备、齐全:□是□否;
7、沥青规格是否与设计一致;□是,□否;
监理情况:
1、沥青摊铺前查看道路清扫和打底油有无露白情况是否符合要求;□是,□否
10、本次使用沥青混合料m3,等级,配合比单编号;
发现的问题及处理情况:
施工单位质检员(签字)旁站监理人员(签字)
年 月 日
沥青砼浇筑监理旁站记录
工程名称:茉莉路(花柏路-橄榄路)景观提升工程编号:
旁站部位
及工序
时间
天气

年 月 日
时 分
旁站结束
时间
年 月 日
时 分
施工情况:
1、施工管理人员工长、质检员、安全员、试验员等管理人员是否到位:□是,□否
2、沥青摊铺机台;压路机台;运输车辆台;小型振捣器型号数量台等施工机具、设备是否完好、运转正常是否满足施工要求:□是,□否
2、运输车辆数量是否充足、混合料供应是否及时、摊铺是否连续;□是,□否
3、混凝土配比相关资料是否已报监理。□是,□否
4、摊铺中摊铺机是否缓慢、均匀、摊铺速度控制在2-4m/min;□是,□否

沥青路面现场施工总结

沥青路面现场施工总结

沥青路面现场(xiànchǎng)施工总结沥青路面现场(xiànchǎng)施工总结沥青砼路面(lùmiàn)施工总结2022年2月13-14日沥青路面现场(xiànchǎng)施工的一些记录整理1、质量(zhìliàng)控制一、平整度:允许偏差3mm,在摊铺机后及时用3米直尺进行检查。

1、主要还是利用摊铺机自动调节厚度和找平装置进行控制;2、摊铺中尽量匀速不停歇,以每分钟1.5-5m最宜;3、三道碾压组合恰当:双钢轮压路机初压、胶轮压路机复压、小双钢轮修边修平终压。

二、厚度:允许偏差4mm,摊铺过程中采用锥子实测厚度,及时调整。

三、坡度:允许偏差0.15,对基层砼层用水准仪进行坡度控制。

四、压实度:五、温度:运至现场温度大于165℃,摊铺温度大于160℃,初压温度大于150℃,复压温度大于130℃,终压温度大于110℃2、平安要求一、大型机械设备的正确平安操作,必须是具备相应操作资格证的人员才能进行机械设备的操作。

二、人机配合施工时平安施工,汽车倒车、压路机行驶、摊铺机工作时旁边协助的施工人员特别需留意机械设备的运行。

三、沥青混合料施工温度达140度以上,施工人员注意防止烫伤。

四、高温沥青混合料散发有毒性气体,施工人员注意佩戴口罩等防护用具。

五、摊铺过程中属于高温作业,施工人员注意防暑降温。

3、进度控制一、施工管理人员首先要做个详细施工方案和现场突发事故应对方案。

二、综合考虑材料〔现场施工时各项指标需达标〕;人员〔专业的施工队伍和合理的现场人员安排〕;天气(尤其考虑下雨和夜间施工的影响)三、合理的现场安排,尤其是对于拌料距离施工现场较远的,需综合考虑现场车辆的排列布置,恰当的安排好机械和人工的作业,使施工快速有效的进行,四、由于一次性安排的料车比拟多,可采用多批次人员轮番作业的方式,以混合料温度不低于140为前提,保证现场不停歇作业以保证施工进度和质量。

热拌沥青砼路面碾压施工记录

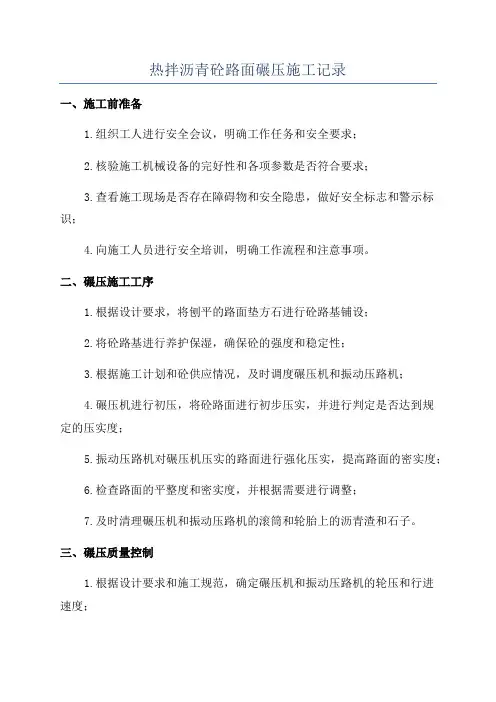

热拌沥青砼路面碾压施工记录

热拌沥青砼路面碾压施工记录一、施工前准备1.组织工人进行安全会议,明确工作任务和安全要求;2.核验施工机械设备的完好性和各项参数是否符合要求;3.查看施工现场是否存在障碍物和安全隐患,做好安全标志和警示标识;4.向施工人员进行安全培训,明确工作流程和注意事项。

二、碾压施工工序1.根据设计要求,将刨平的路面垫方石进行砼路基铺设;2.将砼路基进行养护保湿,确保砼的强度和稳定性;3.根据施工计划和砼供应情况,及时调度碾压机和振动压路机;4.碾压机进行初压,将砼路面进行初步压实,并进行判定是否达到规定的压实度;5.振动压路机对碾压机压实的路面进行强化压实,提高路面的密实度;6.检查路面的平整度和密实度,并根据需要进行调整;7.及时清理碾压机和振动压路机的滚筒和轮胎上的沥青渣和石子。

三、碾压质量控制1.根据设计要求和施工规范,确定碾压机和振动压路机的轮压和行进速度;2.控制振动压路机的振动频率和振幅,确保压实效果和均匀度;3.进行碾压后的密实度检测,使用落球仪对路面进行反弹高度检测;4.根据检测结果和施工规范,对路面进行调整和修正。

四、记录和统计1.记录碾压机和振动压路机的轮压和行进速度,以备后期参考;2.记录压实前和压实后的路面密实度数据,并进行对比分析;3.记录施工期间的问题和解决方法,为以后的施工提供经验;4.根据施工记录和实测数据,进行碾压质量的统计分析;5.及时总结施工经验,为下一次工程提供参考。

五、安全保障和环境保护1.施工期间,加强对施工现场的巡视和监控,确保施工安全;2.进行碾压施工时,提醒驾驶员注意周围行人和车辆的安全;3.施工现场加强环境整治,确保沥青和砂石等材料不外溢;4.减少施工机械的噪音和振动对周边环境的影响。

六、施工完工验收1.按照施工规范和工程图纸的要求,对碾压路面进行综合检查;2.对路面的平整度、密实度、反弹高度等进行检测和评定;3.对施工质量是否符合合同要求进行评估和判定;4.组织相关人员进行工程竣工验收,并出具验收报告。

沥青混合料碾压温度记录表

沥青混合料碾压温度记录表
沥青混合料碾压温度记录表
施工单位:内蒙古黄河辽河工程局股份有限公司黄河工程局分公司监理单位:内ຫໍສະໝຸດ 古水利水电工程建设监理中心桩号
长度(m)
温度(℃)
日期
备注
记录:复核:监理:
沥青混合料摊铺温度记录表
施工单位:内蒙古黄河辽河工程局股份有限公司黄河工程局分公司
监理单位:内蒙古水利水电工程建设监理中心
车牌
车数
日期
时间
混合料温度(℃)
沥青温度(℃)
备注
记录:复核:监理:
温度(℃)
日期
备注
记录:复核:监理:
沥青混合料出机温度记录表
施工单位:内蒙古黄河辽河工程局股份有限公司黄河工程局分公司
监理单位:内蒙古水利水电工程建设监理中心
日期
时间
温度(℃)
备注
记录:复核:监理:
沥青混合料出机温度记录表
施工单位:内蒙古黄河辽河工程局股份有限公司黄河工程局分公司
监理单位:内蒙古水利水电工程建设监理中心

沥青摊铺记录

沥青摊铺记录

道路基层混合料进场验收记录
道路基层混合料摊铺碾压施工记录工程名称:部位:施工单位:
透(粘)层油洒布施工记录
填表说明
1、透(粘)层油洒布时监理单位应进行旁站监理,主要监理检查洒布油料及用量是否符合设计要求,洒布质量是否符合规范要求,并在该记录上签字确认。

2、洒布路段及宽度一栏应详细填写洒布的路段起止里程和车道宽度。

3、洒布方式应根据实际填写自动洒布车、手动洒布机或人工涂洒。

4、洒布前后,监理人员和施工计量人员应共同准确计量并记录油料容器内的油料体积,以确保计算的实际洒布用量数据准确。

5、备注栏应填写洒布过程中检查发现的问题和处理措施、结果。

D29 沥青混合料进场验收记录
D30沥青混合料摊铺、碾压施工(测温)记录
工程名称:混合料类别:
施工单位:监理单位:
碾压机械组合及碾压遍数:供货单位:。

沥青路面施工安全技术交底记录

沥青路面施工安全技术交底记录

6、摊铺过程中熨平板应根据铺筑厚度,使用合适的振捣频率和振动频率,以保证足够的初始压实度。

初始压实度不小于85%。

7、摊铺过程中,设专人检查及记录铺筑厚度及平整度,发现局部离析、拖痕及其他问题应及时处理。

8、设专人负责平衡梁感应器的看管,防止感应器在施工过程中出现问题。

9、摊铺机应以均匀的速度行使,它的输出量和沥青混合料的运送量相匹配,以保证混合料均匀不间断地摊铺。

摊铺过程中,不得随意变换速度,要减少中途停顿次数,防止影响施工质量。

七、混合料的压实(1)混合料完成摊铺后应立即进行宽度、厚度、平整度、路拱及温度检查,对不合格之处及时进行调整。

(2)沥青混合料采用单幅一次碾压成型方法。

压实分初压、复压、终压。

根据我司多年的施工经验,压路机碾压的适宜速度应符合下表规定:(3)初压1、初压主要提高沥青混合料的初始密度,起稳定作用,根据实践证明,采用较高温度,碾压能收到较好的压实效果.因此在混合料不产生推移、开裂等情况下,尽量在摊铺后较高温度下进行。

2、初压采用一台双钢轮压路机碾压一遍。

初压禁止使用轮胎压路机。

3、初压顺序:压路机由道路边线一侧压向路中心,或由低侧向高侧碾压。

后轮应重叠1/3-1/2轮宽,压完全幅为一遍。

当边缘有路缘石时,应紧靠路缘石碾压。

当边缘无支挡时,可用耙子将边缘的混合料稍稍耙高,然后将压路机的外侧轮伸出边缘100mm以上碾压。

也可在边缘空出宽300~400mm,待压完第一遍后,将压路机大部分重量位于已压实过的混合料面上再压边缘,以减少边缘向外推移。

4、碾压应将驱动轮向着摊铺方向,防止摊铺料发生推移或产生鼓包。

初压后应检查平整度、路拱,必要时应修改。

5、初压应尽量减少喷雾,防止沥青混合料降温过快。

会签栏参加单位(部门、班组)参加人员交底人交底人职务交底内容:沥青混凝土面层施工技术交底工程名称分部名称分项名称交底日期年 月 日施工技术交底记录编号:市政管-126、在压实过程中应紧跟摊铺机,并严禁在混合料上急打方向、掉头。

沥青摊铺记录录

沥青摊铺记录录
日期
沥青混合料生产厂家
运料车号
混合料
规格
到场温度
(。C)
摊铺温度
(。C)
备注
2013.7.17
绿磐
苏D36548
AC-13
145
136
2013.7.17
绿磐
苏D52184
AC-13
142
135
2013.7.17
绿磐
苏D96584
AC-13
145
135
2013.7.17
绿磐
苏D85472
AC-13
146
绿磐
苏D96584
AC-13
142
132
2013.6.22
绿磐
苏D85472
AC-13
145
135
2013.6.22
绿磐
苏D95426
AC-13
142
132
2013.6.22
绿磐
苏D58492
AC-13
148
130
2013.6.22
绿磐
苏D36921
AC-13
145
138
2013.6.22
绿磐
苏D36548
绿磐
710-720
145
126
105
测温人: 监理:
沥青混合料碾压温度检测记录
施记表26
工程名称:解放路(s338-卫东路)部位:K1+100-K1+200施工单位:常州中航港建设工程有限公司
日期
沥青混合料生产厂家
碾压段落
初压温度
(。C)
复压温度
(。C)
终压温度
(。C)
备注

SMA沥青路面振荡压路机碾压施工工法(2)

SMA沥青路面振荡压路机碾压施工工法(2)

SMA沥青路面振荡压路机碾压施工工法SMA沥青路面振荡压路机碾压施工工法一、前言SMA沥青路面是一种特殊的路面结构,具有高强度、耐久性强等优点,被广泛应用于公路、高速公路和机场跑道等场所。

为了保证SMA沥青路面的施工质量和性能,振荡压路机碾压施工工法应运而生。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并提供一个工程实例。

二、工法特点SMA沥青路面振荡压路机碾压施工工法具有以下特点:1. 施工速度快:振荡压路机具有高速、高效的特点,可以大幅度提高施工效率。

2. 施工质量好:振荡压路机的振荡作用可以使沥青料更好地填充孔隙,增强沥青混合料的密实性和稳定性,从而提高路面的疲劳性能、耐久性和抗剥离能力。

3. 成本低:振荡压路机的施工工艺简单,机械设备使用方便,不需要额外的支持设备和材料,从而降低了施工成本。

4. 环境友好:振荡压路机碾压施工过程中不产生明显的噪音和扬尘,对周围环境的影响较小。

三、适应范围振荡压路机碾压施工工法适用于SMA沥青路面的施工,特别适合于公路、高速公路和机场跑道等大面积的路面铺设。

四、工艺原理振荡压路机碾压施工工法通过振荡压路机对SMA沥青混合料进行振实,实现路面的密实和稳定。

具体原理如下:1. 振荡振实:振荡压路机通过振动系统产生的振动力,使SMA沥青混合料在碾压过程中发生固结和变形,填充孔隙,使沥青料更好地粘结。

2. 稳定性提升:振荡压路机振实后的SMA沥青路面具有更高的密实性,降低了空隙率和孔隙率,提高了路面的稳定性和抗剥离能力。

3. 疲劳性能提升:振荡压路机的振动作用可以促进SMA沥青料内部的强度互通,减少应力集中,提高路面的疲劳性能。

五、施工工艺振荡压路机碾压施工工法主要分为以下几个阶段:1. 基础处理:清理施工区域,平整基础,进行基础层的灰土配合比、坡度和平整度调整。

2. 沥青料制备:按照设计要求,准备好SMA沥青混合料,包括矿料、沥青和添加剂等。

沥青混合料摊铺记录

沥青混合料摊铺记录

沥青混合料摊铺记录一、适用范围本表用于对市政设施的沥青混合料摊铺施工过程进行记录,适用于各结构层的使用。

一般情况下本表是以机械摊铺作为记录依据的,如采用人工摊铺时可参照本表的部分内容使用。

二、执行标准城镇道路工程施工与验收规范,CJJ1;沥青路面施工及验收规范,GB50092;公路沥青路面施工技术规范,JTJ032等。

以最新颁布的规范、标准为准。

三、表内填写提示起止里程桩号:施工记录段的起止里程桩号;摊铺时间:摊铺机从开始摊铺工作到摊铺结束的时间;结构层名称:填写摊铺作业的沥青混合料层的名称(按设计文件规定);混合料品种规格:按照设计文件或设计配合比提供的品种规格填写;摊铺机型号及编号:按摊铺机的铭牌或施工企业的设备编号填写;操作员是指摊铺机驾驶员。

混合料出厂温度和摊铺温度:每台班或每摊铺段应测量并如实记录四次;出厂温度是指在沥青混合料搅拌机出料口处混合料的温度;摊铺温度是指在沥青混凝土摊铺机处实测的沥青混合料温度;碾压开始和碾压终了温度:分别填写摊铺完成后开始进行碾压时和碾压工作结束时沥青混合料的温度,每摊铺段至少要填写一次,选取在三个不同时间随机实测值算术平均值;以上各温度可用红外线测温仪或普通温度计量测;天气情况和气温:根据实测结果填写;摊铺数量:分别填写按设计图纸计算的数量和现场实测结果。

碾压机具型号及重量:按照机具的铭牌或使用说明(手册)提供的数据填写;摊铺质量及碾压后质量:主要填写摊铺速度、摊铺机行走情况和沥青混合料摊铺的均匀性,轮迹、密实、回弹、拥堆等情况;碾压遍数:据实填写碾压遍数;备注:填写需要补充的说明其他情况;试样自编号/试验报告编号:试验室出的试验报告中对应的试块编号。

沥青混合料摊铺记录项目技术负责人:质检员:施工员:年月日。

热拌沥青砼路面摊铺施工记录(LMB10 JTG F40-2004)

热拌沥青砼路面摊铺施工记录(LMB10 JTG F40-2004)
型 号 最大宽度(m)
检测日期 摊铺日期
上层
摊铺时间

中层
(时到 时止)

下层
摊铺机0-100M 表面清洁检查 清扫机械型号:
台数:
接缝检查
卸载前混合料温度
摊铺机后沥 青混合料厚 度检测 (碾压前)
抽查次数
温度(℃)
抽检桩号
左(cm)
中(cm)
右(cm)
完成 情况
面积 (m²)
设计厚度 设计方量(m³) 平均松铺厚度
(cm) (面积×设压实厚度(cm) (平均松铺厚 度/松铺系数)
折算方量(m³) (面积×平均 松铺厚度)
摊铺工作 一致性及 外观记录
自检意见
监理意见 施工员: 路面工程师: 质检工程师: 监理工程师:
原 表号
始 记
册号
录 页码
序号
LMB10
项目名称 合同段
热拌沥青砼路面摊铺施工记录
JTG F40-2004 公路沥青路面施工技术规范 施工单位 监理单位
编号: ____________________
施工日期
单位工程 分部工程 分项工程
结构层 规格型号
沥青牌号
检验单位
拌和 温度 (℃)
出料 温度 (℃)
工程部 桩号位范
围 摊铺机

沥青摊铺工程施工方案

沥青摊铺工程施工方案

沥青摊铺工程施工方案主要包括以下几个方面:一、工程概况本工程为XX道路沥青摊铺工程,主要包括主路、匝道、地方路以及五环加宽路段。

下面层沥青碎工程数量为6549m³。

二、施工准备1. 技术准备:沥青碎路面施工必须成立施工组织机构,明确施工任务和责任,确保施工顺利进行。

摊铺过程中,应采用钢丝绳或基准梁作为基准线,控制路面标高和直线段、曲线段的平顺度。

2. 设备准备:确保施工所需的各种设备齐全,包括摊铺机、压路机、运输车辆等,并进行充分的检查和维护,保证设备正常运行。

3. 材料准备:提前准备好合格的沥青混合料、骨料、填料等材料,并进行质量检验,确保材料符合施工要求。

4. 人员准备:组织足够的施工人员,进行技术培训和安全教育,提高施工人员的操作技能和安全意识。

三、施工过程1. 摊铺:所有路段均应采用摊铺机进行摊铺。

摊铺过程中,两侧螺旋送料器应不停地匀速旋转,使两侧混合料高度始终保持在熨平板的2/3高度,避免全断面发生离析现象。

2. 压实:摊铺结束后,应立即进行压实。

压路机应从外侧向内侧进行,先进行轻压,然后逐渐增加压力,确保路面压实度达到要求。

3. 质量控制:设专人检测摊铺温度、虚铺厚度,发现问题及时调整解决,并做好记录。

确保路面平整度、压实度、弯沉值等指标符合规范要求。

4. 接缝处理:摊铺过程中,接缝应平整、密实。

上下层接缝应错开,避免出现质量隐患。

四、施工要求及注意事项1. 施工过程中,严格遵守国家和地方的相关法律法规,确保施工安全、环保。

2. 加强施工现场的管理,确保施工秩序井然,物料堆放整齐,道路畅通。

3. 做好施工现场的安全防护工作,设置警示标志,确保施工人员和设备的安全。

4. 加强施工过程中的质量控制,严格把控材料、设备、施工工艺等各个环节,确保工程质量。

5. 做好施工记录,及时反馈施工过程中出现的问题,确保工程顺利进行。

总之,沥青摊铺工程施工方案应结合工程实际情况,从施工准备、施工过程、施工要求及注意事项等方面进行全面考虑,确保工程质量、安全、进度目标的实现。

公路工程路面施工纪实(3篇)

公路工程路面施工纪实(3篇)

第1篇阳江市海陵大堤至溪头段公路工程,作为广东滨海旅游公路阳江先行段的重要组成部分,其建设进度一直备受关注。

近日,记者实地探访了施工现场,亲身感受到了公路工程路面施工的艰辛与喜悦。

清晨,当第一缕阳光洒在施工现场,施工人员早已开始忙碌。

在这个充满活力和挑战的工地,记者见证了公路工程路面施工的全过程。

首先,施工人员对路基进行了平整,确保路基的坚实和平整。

接着,铺设基层,这一环节至关重要,它关系到路面的使用寿命和稳定性。

施工人员使用大型机械设备,将混合料均匀地铺设在路基上,并用压路机反复压实,确保基层的密实度。

随后,进入路面施工阶段。

施工人员先将基层表面清理干净,然后开始铺设沥青混凝土。

沥青混凝土的铺设需要精确的温度控制,过高或过低都会影响路面的质量。

施工人员根据现场实际情况,严格控制沥青混合料的温度,确保路面铺设的均匀性和稳定性。

在铺设沥青混凝土的过程中,施工人员需要不断调整摊铺机的速度和位置,确保路面平整。

此外,为了提高路面的使用寿命,施工人员还特别注重沥青混凝土的接缝处理,确保接缝严密无缝。

在铺设完沥青混凝土后,施工人员开始进行路面标志线施工。

他们手持专业工具,将标志线精准地绘制在路面上,为司机提供清晰的路标指引。

施工现场,机械设备轰鸣,施工人员忙碌的身影构成了一幅美丽的画卷。

尽管施工过程中遇到了种种困难,但施工人员始终保持高昂的斗志,用辛勤的汗水诠释着“筑路先锋”的称号。

经过数月的艰苦努力,阳江市海陵大堤至溪头段公路工程路面施工已顺利完成。

这不仅是一条连接城市与乡村的纽带,更是一条展示我国公路建设水平的窗口。

此次公路工程路面施工的顺利完成,离不开施工人员的辛勤付出。

他们用实际行动诠释了“工匠精神”,为我国公路建设事业贡献了自己的力量。

相信在不久的将来,这条美丽的公路将为阳江市的发展注入新的活力。

第2篇在我国广袤的土地上,一条条新修的公路如同一道道动脉,连接着城市的繁华与乡村的宁静。

近日,记者走进位于广东阳江的阳江海陵大堤至溪头段公路工程现场,记录了这里公路工程路面施工的火热景象。

沥青混凝土路面施工检查记录

沥青混凝土路面施工检查记录
沥青混凝土路面施工检查记录
编号:轨道交通道路表-012
工程名称
单位(子单位)
工程名称
施工单位
施工单位(专业分包单位)
检查部位
气候情况
检查项目及检查结果
1、原材料试验检测报告单及编号;
2、道路所用沥青品种、标号;
3、沥青混合料配合比设计报告单及编号;
4、下承层湾沉检测及验收情况;
5、透层、粘层与封层洒布质量情况;
6、铺筑层次及厚度;
7、压实的方式和方法;
8、摊铺宽度;
9、松铺系数;
10、出厂温度;
11、摊铺及碾压温度记录;
12、外观质量检查结果。
检查结论
施工单位
总包单位
监理单位
建设单位
质检工程师:
技术负责人:
项目经理:
年月日
驻地代表:
年月日
监理工程师:
总监理工程师:
年月日现场代表:年来自日
