天棚抹灰施工方案
天棚抹灰施工方案及工艺方法
天棚抹灰施工方案及工艺方法天棚抹灰是在室内装修过程中的一道重要工序,主要用于美化天花板表面,并起到保护作用。
下面是天棚抹灰的施工方案及工艺方法的详细介绍。
一、材料准备1.石膏粉:适用于天棚抹灰的石膏粉,具有良好的粘结性和抗开裂性。
2.水:用于调配石膏粉的稀释液,保证石膏粉的流动性和易施工性。
3.灰泥桶:用于混合石膏粉和稀释液的容器。
4.抹灰工具:如铲子、抹刀、拌水器等。
二、施工方法1.基层处理:先对天花板进行清洁和处理,确保表面干净平整。
如果有裂缝或凹凸不平的地方,需要先修复并打磨。
2.预涂底料:在天花板上先涂一层底漆,这样可以增强墙面和石膏灰层的附着力,防止鼓泡和剥落。
3.混合石膏粉:根据石膏粉的指导说明,将适量的石膏粉慢慢加入到灰泥桶中,然后搅拌均匀,直到形成稠密的石膏浆料。
4.稀释石膏浆料:将少量的稀释液逐渐加入到石膏浆料中,搅拌均匀,直到达到施工要求的流动性和易施工性。
5.施工天棚:将调配好的石膏浆料倒入拌水器中,用抹刀均匀涂抹在天花板上。
要注意施工时的均匀度和流畅性,可以适当调整石膏浆料的浓度,以达到更好的效果。
6.二次抹灰:待首次抹灰干燥后,再次用抹刀将石膏浆料均匀地涂抹在天花板上,以增加抹灰层的均匀性和光滑度。
7.打磨处理:待二次抹灰干燥后,使用打磨机或砂纸对天棚进行打磨处理,将不平整的地方修整平滑,并达到所需的光滑度。
8.清洁工作:施工完成后对工具和施工现场进行清洁,并及时处理浮灰和碎屑。
三、施工注意事项1.施工环境:确保施工环境通风良好,温度适宜(20-30℃),湿度适中(40-60%)。
避免在高温、低温和潮湿的环境下施工,以免影响施工效果。
2.施工顺序:按照空间的大小和形状,从天花板中心开始施工,逐渐向四周扩散。
这样可以保证整体的均匀性和一致性。
3. 施工厚度:石膏浆料施工厚度一般在2-3mm左右,过厚容易开裂,过薄则不易粘结牢固。
可以根据实际情况进行调整。
4.水灰比:石膏浆料的水灰比影响抹灰层的流动性和易施工性,一般在0.6-0.7之间。
天棚抹灰施工方案
引言:天棚抹灰施工是建筑装修中的一项重要工序,它不仅能够改善天花板的外观,还能够增强抗震性能和隔音效果。
本文将详细介绍天棚抹灰施工的方案和步骤,以及所需材料和注意事项。
概述:天棚抹灰施工是将石膏砂浆或混凝土砂浆抹在建筑物天花板上,以平整和美化天花板表面。
它在装修中具有重要的作用,可以提高室内空间的整体美观度和舒适度。
同时,在抹灰的过程中,还可以增强天花板的牢固性和隔音效果。
下面,我们将详细介绍天棚抹灰施工的方案及步骤,以及注意事项。
正文:1. 抹灰方案的准备1.1 确定抹灰的材料:天棚抹灰施工可以使用石膏砂浆或混凝土砂浆进行。
具体选择哪种材料需要根据具体情况来确定,例如天花板的用途、负荷要求等。
1.2 准备工具和设备:抹灰工具包括抹灰刀、刮板、抹刀等,此外还需要准备搅拌机、水泥搅拌桶、量具等工具和设备。
2. 开展施工前的准备工作2.1 清理天花板:施工前需要彻底清理天花板表面,确保表面干净且结构牢固,去除任何松散的部分和油污。
2.2 准备施工液:根据具体要求和抹灰材料的特性,准备好所需的施工液,如石膏砂浆的施工液可以根据说明书加入适量的清水进行搅拌。
3. 进行天棚抹灰的详细步骤3.1 确定抹灰的顺序:根据安全和施工效率的要求,确定抹灰的顺序,一般从上到下,先抹灰较高的部分。
3.2 搅拌砂浆:将石膏砂浆或混凝土砂浆按照正确的比例和操作要求进行搅拌,直到达到均匀的粘稠度。
3.3 使用抹灰工具:根据天花板的不同形状和要求,选择合适的抹灰工具进行施工,将砂浆均匀地涂抹在天花板表面。
3.4 抹灰工艺:采用正方形或矩形的方式进行抹灰,每一层的厚度一般控制在2-5mm之间,抹灰时要保证均匀、平整和紧实。
3.5 控制抹灰层数:根据天花板的要求和设计,控制好抹灰的层数,一般3-5层为宜。
每一层的抹灰时间需要等上一层的抹灰干透。
4. 天棚抹灰施工中的注意事项4.1 温度和湿度:注意施工时的室内温度和湿度,避免在高温或湿度较大的情况下进行抹灰,以免影响施工质量。
天棚抹灰施工方案(3篇)
第1篇一、工程概况本工程为XX大厦天棚抹灰工程,建筑面积为XX平方米。
天棚抹灰层采用水泥砂浆抹灰,抹灰厚度为20mm。
本施工方案旨在确保天棚抹灰工程的质量,提高施工效率,降低施工成本。
二、施工准备1. 材料准备(1)水泥:选用强度等级为32.5MPa的普通硅酸盐水泥,要求水泥质量符合国家标准。
(2)砂:选用中粗砂,含泥量不大于3%,粒径不大于2.5mm。
(3)石灰膏:选用优质生石灰膏,熟化期不少于7天。
(4)外加剂:选用符合国家标准的建筑外加剂。
2. 机械设备准备(1)搅拌机:用于水泥砂浆的搅拌。
(2)抹子:用于抹灰施工。
(3)平板振动器:用于抹灰层密实。
(4)靠尺:用于抹灰层厚度及平整度的检测。
(5)线锤:用于垂直度的检测。
3. 人员准备(1)施工人员:熟练掌握抹灰施工技术,具备相关资质证书。
(2)质检人员:负责施工过程中的质量监督和检验。
三、施工工艺1. 施工顺序(1)基层处理:清理基层表面的浮尘、油污、松动等杂物。
(2)弹线:根据设计要求,弹设天棚抹灰的水平和垂直线。
(3)设置标筋:在天棚抹灰的水平和垂直线上,设置标筋,标筋间距为1.5m。
(4)搅拌砂浆:按照水泥、砂、石灰膏、外加剂的比例,将材料搅拌均匀。
(5)抹灰:按照标筋进行抹灰,抹灰厚度为20mm。
(6)压实:使用平板振动器压实抹灰层,确保密实。
(7)养护:抹灰完成后,进行养护,养护时间不少于7天。
2. 技术要求(1)基层处理:基层表面应平整、坚实、无油污、无松动。
(2)弹线:弹线应准确、清晰,便于施工。
(3)设置标筋:标筋应牢固、垂直,间距均匀。
(4)搅拌砂浆:砂浆应搅拌均匀,无沉淀。
(5)抹灰:抹灰层应平整、密实,无裂缝、空鼓。
(6)压实:压实后,抹灰层应密实、无气泡。
(7)养护:养护期间,应保持抹灰层湿润。
四、质量控制1. 材料检验:对进场材料进行质量检验,确保材料符合要求。
2. 施工过程检验:施工过程中,对施工质量进行监督检查,发现问题及时整改。
天棚抹灰施工方案
天棚抹灰施工方案天棚抹灰施工方案一、工艺要求1. 确定好施工区域范围,对施工区域进行清理,确保建筑物的安全。
2. 检查施工区域的天花板,清除空鼓、开裂、油污等不良表面。
3. 在进行抹灰施工之前,应先进行基层处理,包括刷墙之前的修补工作。
二、材料准备1. 抹灰砂浆:选用质量好的砂、水泥和适量的外加剂配置成砂浆。
2. 外加剂:选择具有良好粘结性和流动性的外加剂,提高砂浆的工作性能和抗裂性能。
3. 工具:抹灰刀、镘刀、腻子板、批刀等。
三、工艺流程1. 搅拌砂浆:按照砂浆配合比,将砂、水泥和外加剂等材料充分搅拌均匀。
2. 基层处理:对空鼓、开裂等基层进行修补处理,确保基层的平整度和牢固度。
3. 预涂砂浆:在基层处理完毕后进行预涂砂浆,将砂浆均匀地涂抹于天花板表面,厚度约为2-3mm。
4. 抹灰:砂浆初凝后,将刷好的一边砂浆再次打磨至表面平整,然后迅速将砂浆抹平,厚度约为8-10mm。
5. 二次抹灰:待第一次抹灰完全干燥后,进行二次抹灰,目的是填补第一次抹灰时的不平整和细微裂缝。
6. 打磨:待二次抹灰完全干燥后,进行表面的打磨处理,提高天花板的光亮度和平整度。
7. 清理:将施工现场清理干净,清除多余的材料和垃圾。
四、施工注意事项1. 施工环境温度在5摄氏度以上,避免在高温或低温环境下施工。
2. 施工前要进行基层处理,保证基层结实平整,涂抹砂浆前要确保基层已完全干燥。
3. 砂浆的搅拌要均匀,搅拌时间不宜过长,以防止砂浆过早硬化。
4. 抹灰时,注意用力均匀,力度适中,以保证天花板的平整度。
5. 抹灰后,应保持施工区域通风良好,避免外来物质污染砂浆表面。
6. 打磨时要注意力度适中,避免损坏砂浆表面的平整度。
7. 施工完成后,要及时清理现场,保持整洁。
以上是天棚抹灰施工方案,希望能对您有所帮助。
天棚抹灰施工方案

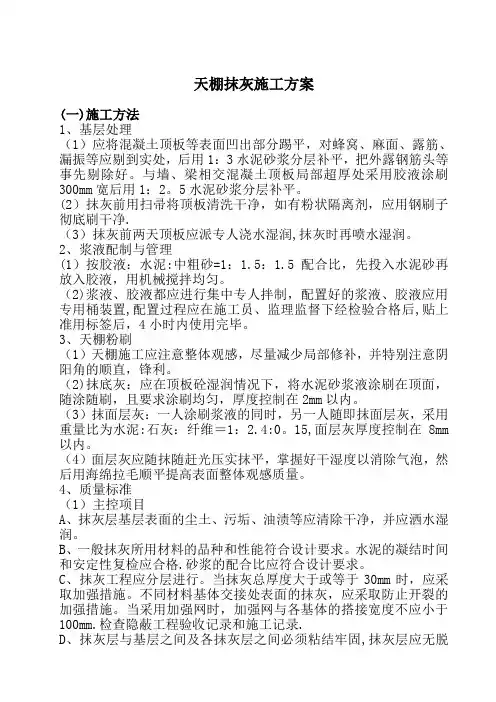

天棚抹灰施工方案(一)施工方法1、基层处理(1)应将混凝土顶板等表面凹出部分踢平,对蜂窝、麻面、露筋、漏振等应剔到实处,后用1:3水泥砂浆分层补平,把外露钢筋头等事先剔除好。
与墙、梁相交混凝土顶板局部超厚处采用胶液涂刷300mm宽后用1:2。
5水泥砂浆分层补平。
(2)抹灰前用扫帚将顶板清洗干净,如有粉状隔离剂,应用钢刷子彻底刷干净.(3)抹灰前两天顶板应派专人浇水湿润,抹灰时再喷水湿润。
2、浆液配制与管理(1)按胶液:水泥:中粗砂=1:1.5:1.5配合比,先投入水泥砂再放入胶液,用机械搅拌均匀。
(2)浆液、胶液都应进行集中专人拌制,配置好的浆液、胶液应用专用桶装置,配置过程应在施工员、监理监督下经检验合格后,贴上准用标签后,4小时内使用完毕。
3、天棚粉刷(1)天棚施工应注意整体观感,尽量减少局部修补,并特别注意阴阳角的顺直,锋利。
(2)抹底灰:应在顶板砼湿润情况下,将水泥砂浆液涂刷在顶面,随涂随刷,且要求涂刷均匀,厚度控制在2mm以内。
(3)抹面层灰:一人涂刷浆液的同时,另一人随即抹面层灰,采用重量比为水泥:石灰:纤维=1:2.4:0。
15,面层灰厚度控制在8mm 以内。
(4)面层灰应随抹随赶光压实抹平,掌握好干湿度以消除气泡,然后用海绵拉毛顺平提高表面整体观感质量。
4、质量标准(1)主控项目A、抹灰层基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。
B、一般抹灰所用材料的品种和性能符合设计要求。
水泥的凝结时间和安定性复检应合格.砂浆的配合比应符合设计要求。
C、抹灰工程应分层进行。
当抹灰总厚度大于或等于30mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
当采用加强网时,加强网与各基体的搭接宽度不应小于100mm.检查隐蔽工程验收记录和施工记录.D、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓。
面层应无爆灰和裂缝。
观察:用小锤轻击检查:检查施工记录。
天棚抹灰施工方案(完整版)
天棚抹灰施工方案(完整版)范本1:天花板抹灰施工方案(详细版)一、项目概述本施工方案旨在详细规划和说明天花板抹灰的施工过程,确保施工质量和安全。
二、项目要求1. 确定抹灰层的材料和厚度。
2. 确定抹灰层的施工工艺和步骤。
3. 确定施工过程的安全措施。
4. 确定施工过程的质量控制措施。
三、材料准备1. 抹灰石膏。
2. 水泥。
3. 砂浆。
4. 拉毛工具。
5. 打包绳。
四、施工步骤1. 准备工作a. 搭设脚手架。
b. 清理天花板表面。
c. 检查天花板表面的平整度。
2. 涂抹石膏层a. 将抹灰石膏与水掺和均匀。
b. 用抹灰工具将石膏层均匀涂抹在天花板表面。
c. 平整石膏层,确保表面平整度符合要求。
3. 涂抹水泥层a. 将水泥与砂浆按比例掺和均匀。
b. 用抹灰工具将水泥层均匀涂抹在石膏层上。
c. 平整水泥层,确保表面平整度符合要求。
4. 打磨和抹平a. 使用拉毛工具对水泥层进行打磨,使其表面更加光滑。
b. 对天花板表面进行质量检查,确保没有砂块和凹凸不平的地方。
c. 如果存在砂块或凹凸不平的地方,用打包绳绑在拉毛工具上进行抹平。
五、安全措施1. 施工现场设置安全警示标志。
2. 工人必须佩戴安全帽和防护手套。
3. 确保脚手架的稳定性。
4. 施工过程中避免使用尖锐工具。
六、质量控制1. 定期检查施工过程的质量。
2. 确保涂层的平整度和均匀度符合要求。
3. 如果出现质量问题,及时进行修复。
7、附件本文档附件包括施工图纸和相关的测试报告。
8、法律名词及注释1. 抹灰石膏:用于抹灰施工,提高表面平整度的材料。
2. 拉毛工具:用于平整抹灰层表面的工具。
3. 打包绳:用于抹平凹凸不平的地方的工具。
范本2:天花板抹灰施工方案(简明版)一、项目概述本施工方案旨在规划和说明天花板抹灰的施工过程,确保施工质量和安全。
二、项目要求1. 确定抹灰层的材料和厚度。
2. 确定抹灰层的施工工艺和步骤。
3. 确定施工过程的安全措施。
4. 确定施工过程的质量控制措施。
天棚抹灰施工方案
天棚抹灰施工方案一、工程概况本工程为_____,位于_____,总建筑面积为_____平方米。
天棚抹灰施工面积约为_____平方米,施工高度从_____米至_____米不等。
二、施工准备1、材料准备水泥:选用_____标号的普通硅酸盐水泥,应有出厂合格证及复试报告。
砂:中砂,平均粒径为035 05mm,使用前应过5mm 孔径的筛子,不得含有杂质。
石灰膏:熟化时间不少于 15 天,不得含有未熟化的颗粒和杂质。
其他材料:如界面剂、钢丝网等。
2、主要机具砂浆搅拌机、手推车、铁锹、筛子、水桶、灰槽、刮杠、靠尺板、线坠、钢卷尺、方尺等。
3、作业条件天棚基层表面的尘土、污垢、油渍等应清除干净,并洒水湿润。
穿过天棚的各种管道已安装完毕,并已验收合格。
天棚内的电气布线、灯具等已安装完毕,并已验收合格。
三、施工工艺流程基层处理→ 弹线、套方、找规矩→ 抹底灰→ 抹中层灰→ 抹罩面灰1、基层处理首先将天棚基层表面的浮浆、松动的混凝土块等清理干净。
对于混凝土基层,应进行凿毛处理,并用 1:1 水泥砂浆内掺 20%的108 胶甩毛,终凝后浇水养护。
对于加气混凝土基层,应在湿润后刷界面剂一道。
2、弹线、套方、找规矩根据设计要求和房间的实际尺寸,在天棚上弹出水平线,作为控制抹灰厚度的基准线。
然后根据水平线,在天棚四周弹出抹灰的控制线,以保证抹灰的平整度和垂直度。
3、抹底灰在基层处理完毕并浇水湿润后,开始抹底灰。
底灰一般采用 1:3 水泥砂浆,厚度约为 5 7mm。
抹底灰时应先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
4、抹中层灰当底灰六、七成干时,即可开始抹中层灰。
中层灰一般采用 1:25水泥砂浆,厚度约为 7 9mm。
抹中层灰时应先用刮杠刮平,再用木抹子搓平,然后用阴角器和阳角器将阴阳角捋直、压光。
5、抹罩面灰当中层灰六、七成干时,即可开始抹罩面灰。
罩面灰一般采用 1:25 水泥砂浆或 1:03:25 水泥混合砂浆,厚度约为 5 8mm。
天棚抹灰工程施工组织方案
一、工程概况本工程为某住宅楼天棚抹灰工程,总面积为800平方米。
工程包括室内天棚抹灰、室外天棚抹灰及局部造型抹灰。
施工工期为30天,要求施工质量达到国家相关标准。
二、施工准备1. 组织准备(1)成立天棚抹灰工程小组,明确项目经理、技术负责人、施工员等岗位人员。
(2)组织施工人员参加培训,提高施工技能和施工安全意识。
2. 材料准备(1)水泥、石灰、砂子、粉煤灰等原材料应符合国家标准。
(2)抹灰工具:搅拌机、搅拌桶、抹子、刮板、线锤等。
3. 施工机具准备(1)搅拌机:用于砂浆的搅拌。
(2)抹子、刮板、线锤等工具:用于抹灰施工。
4. 施工方案编制(1)根据工程特点,编制详细的施工方案。
(2)明确施工工艺、施工顺序、质量控制要点等。
三、施工工艺1. 施工顺序(1)基层处理:清除基层表面的杂物、油污等。
(2)弹线:根据设计要求,弹出天棚抹灰线。
(3)搅拌砂浆:按照配合比要求,搅拌砂浆。
(4)抹灰:按照弹出的线,均匀涂抹砂浆。
(5)找平:使用刮板将砂浆刮平。
(6)养护:抹灰完成后,进行养护。
2. 技术要点(1)基层处理:确保基层表面平整、无油污、无松动。
(2)弹线:准确弹线,确保天棚抹灰尺寸准确。
(3)砂浆搅拌:按照配合比要求,搅拌均匀。
(4)抹灰:均匀涂抹砂浆,厚度一致。
(5)找平:使用刮板将砂浆刮平,确保天棚表面平整。
四、质量控制1. 材料检验:确保原材料质量符合国家标准。
2. 施工过程控制:严格按照施工方案进行施工,确保施工质量。
3. 质量验收:施工完成后,进行质量验收,确保天棚抹灰工程符合国家相关标准。
五、安全管理1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工过程中,严格遵守施工规范,确保施工安全。
六、进度安排1. 施工前,制定详细的施工进度计划。
2. 施工过程中,严格按照进度计划进行施工。
3. 定期召开施工进度会议,确保工程按时完成。
七、总结本天棚抹灰工程施工组织方案旨在确保施工质量、安全、进度,提高施工效率。
抹灰工程施工方案(天棚
抹灰工程施工方案(天棚一、施工前准备1、施工前应确认工程的具体地点、面积、要求及质量标准。
2、确定施工的施工方法及组织安排。
3、开展必要的技术交底和施工人员培训。
二、工程要求1、材料要求:(1)砂浆:用标号不低于M5的水泥、石灰、砂和外加剂拌制成的砂浆。
(2)天棚饰面材料:包括石膏板、镀锌钢板等。
2、工艺要求:(1)天棚的密实度、平整度、垂直度、表面粗糙度和防裂性能应符合设计要求和相关规范的要求。
(2)抹灰时的拐角要求:应做出圆滑的拐角或按照设计要求做处理。
三、施工组织1、组织人员:(1)建筑抹灰工:具有相应的资格证书和工作经验。
(2)质量技术员:具有相关技术资格证书,负责施工过程的质量监督和检查。
(3)安全员:负责施工过程中的安全管理工作。
2、施工队伍:(1)按照施工计划进行人员配置,具备一定的技术水平和工作经验,保证抹灰工程的施工质量。
(2)加强对施工人员的安全生产教育和培训,确保施工过程的安全。
3、施工设备:(1)抹灰机:选用质量可靠、性能优良的抹灰机,保证施工效率和质量。
(2)施工工具:包括抹灰工具、水平仪、量具等,保证施工的准确性和规范性。
四、施工工艺1、准备工作:(1)施工前的墙体检查:检查墙面的平整度和垂直度,做好必要的修补和处理。
(2)石膏板和镀锌钢板的安装:在做好吊顶系统的安装后,进行饰面材料的安装,确保安装牢固和密实。
2、抹灰工程施工工艺:(1)基层处理:涂刷防水隔离层,保证基层墙面的干燥和平整。
(2)石膏板抹灰:用抹灰机进行石膏板的抹灰,保证抹灰层的厚度均匀和表面平整。
(3)镀锌钢板抹灰:用抹灰机进行镀锌钢板的抹灰,确保抹灰层的平整和厚度符合设计要求。
(4)拐角处理:利用抹灰机或手工进行拐角的抹灰处理,保证拐角的圆滑和美观。
(5)抹灰层修整:用抹灰工具对抹灰层进行修整和打磨,确保抹灰层的密实和平整。
3、验收工作:(1)在抹灰工程完成后,进行抹灰层的验收,包括抹灰层的平整度、垂直度、表面粗糙度等。
天棚抹灰的施工方案
天棚抹灰的施工方案天棚抹灰是指对室内天花板进行抹灰和涂料施工处理,目的是美化室内空间,并增加天花板的耐久性和防水性。
下面是一个关于天棚抹灰施工方案的详细说明。
一、施工前准备1. 施工人员必须具备相关的施工经验和技能,并使用符合安全要求的施工工具和设备。
2. 在施工前,要对天花板进行清洁,确保表面干净、平整。
3. 对周围空间进行有效的遮蔽,以防止灰尘和涂料对其他物体的影响。
二、基层处理1. 在天花板上进行初期基层处理,包括填补裂缝和修复不平整的表面。
2. 处理后的表面必须保持干燥,并清除基层处理过程中产生的灰尘和杂物。
三、主材选用1. 选择适合的天花板抹灰材料,如水泥砂浆、石膏等,并保证材料的质量和环保性。
2. 根据天花板的设计要求和装饰效果,选择相应的涂料。
四、抹灰施工1. 首先进行粘结材料的涂抹,可采用石膏砂浆、水泥砂浆等,保证与基层之间有良好的附着力。
2. 在粘结层完全干燥后,开始进行抹灰工作,采用适当的工具和技术进行平整、均匀的抹灰。
3. 抹灰过程中应注意控制厚度和压光力度,确保抹灰层与天花板表面保持一致。
五、涂料处理1. 抹灰层完全干燥后,对天花板进行涂料处理,选择适合的涂料进行涂抹。
2. 涂料处理过程中,应均匀、平整地涂抹,并且保持整体的一致性。
六、施工后处理1. 施工结束后,必须对工地进行清理,清除施工过程中产生的垃圾和杂物。
2. 对施工区域进行检查,确保抹灰和涂料工作的质量达到预期效果。
3. 对施工前的遮蔽进行拆除,恢复室内环境的正常使用。
综上所述,天棚抹灰的施工方案主要包括施工前的准备、基层处理、主材选用、抹灰施工、涂料处理和施工后的处理。
通过合理的施工流程和注意施工细节,可以使天花板的抹灰和涂料工作达到预期效果,并且提高整体施工质量和装饰效果。
天棚抹灰工程施工方法
一、施工准备1. 材料准备:水泥、石灰膏、砂、107胶水、界面剂、保温砂浆、抗裂砂浆、耐碱玻纤网格布、真石漆等。
2. 工具准备:砂浆搅拌机、纸筋灰搅拌机、磅秤、筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子等。
3. 施工人员:熟练掌握抹灰施工工艺的技术工人。
二、施工步骤1. 基层处理:将楼板底面突出的砂浆或砼剔平,表面光滑的用剁斧砍毛,表面的凹坑清洗后用1:2水泥砂浆分层补平。
2. 弹线:在靠近天棚的墙面上弹出水平线,作为抹灰厚度和阴角平直的控制线。
3. 湿润基层:抹灰前一天将板面浇水湿透,抹灰前先用喷雾器喷水湿润板面。
4. 抹底层糙灰:刷107胶水泥一遍,紧接着抹1:1水经砂浆底糙灰,在底糙灰内加水泥重量5-10%的107胶水,抹底糙要力抹压,养护2-3天后抹找平层糙灰。
5. 抹中层糙灰:抹灰前用喷雾器喷水湿润表面,接着用混合砂浆补局部低凹不平之处,隔一夜再用混合砂浆抹找平层,先用软刮尺利刮平,再用木抹子搓平表面。
6. 阴阳角处理:梁和天棚的阴、阳角处,应用阴阳角尺通直,使楞角方正、整齐、角度一致。
7. 找平层砂浆凝固后,用喷雾器喷水润湿,接着抹水泥砂浆罩面灰。
8. 面层抹灰:抹灰前砼墙须进行二次甩浆,第一遍打底控制在8-10mm,压实平整,保证无空鼓、坠裂。
面层抹灰与底层抹灰要有一定时间间隔(大于1天),抹灰时根据灰饼控制成活厚度,采用刮杠挂平。
9. 搓平表面:使用塑料抹子进一步搓平,保证面层光滑平整,无砂眼,无抹纹。
10. 控制门膀平直:抹灰时控制门膀平直,两侧墙体平整上线,门洞口处要整齐。
三、施工注意事项1. 抹灰前,基层应干燥、清洁,无油污、浮尘等。
2. 抹灰过程中,应严格控制砂浆的配比,确保砂浆质量。
3. 抹灰过程中,注意控制抹灰厚度,避免出现空鼓、坠裂等现象。
4. 抹灰过程中,注意阴阳角、梁柱等部位的处理,确保棱角方正、整齐。
天棚抹灰的施工方案
天棚抹灰的施工方案天棚抹灰施工方案一、施工准备1. 全面清理施工区域,清除杂物和尘土。
2. 检查天棚结构是否存在裂缝、凹凸不平等问题,如有,需进行修复。
3. 准备施工所需的材料和工具,包括石膏粉、水泥、腻子、涂料等,以及刮板、批刀、滚筒等工具。
二、施工步骤1. 粘贴膜水平线:根据天棚的实际尺寸和要求,使用水平尺或者水平仪等工具,在墙角上标出膜水平线。
2. 加湿预备:在进行抹灰之前,需要将天棚表面加湿,以提高灰浆的附着力。
可以使用喷雾器或湿布对天棚进行加湿。
3. 牵线确定厚度:根据设计要求和实际情况,确定抹灰的厚度,并按照要求在墙角上牵线。
4. 抹底浆:根据抹灰的厚度需求,将石膏粉和水按照一定的比例充分搅拌均匀,然后使用刮板或批刀将底浆抹在天棚上。
要注意底浆的厚度要均匀,表面要平整。
5. 打磨:底浆干燥后,使用砂纸或砂磨机将底浆表面打磨光滑,以便后续的施工。
6. 抹面腻子:将腻子与适量的水充分搅拌均匀,然后使用刮板或批刀将腻子均匀地抹在天棚上。
要注意腻子的厚度要均匀,表面要平整。
7. 打磨:腻子干燥后,使用砂纸或砂磨机将腻子表面打磨光滑,以便后续的施工。
8. 涂料涂刷:选择合适的涂料,将涂料与适量的水充分搅拌均匀,然后使用滚筒或刷子将涂料均匀地涂刷在天棚上。
要注意涂料的厚度要均匀,表面要平整。
9. 防护处理:保护好已经施工好的天棚,防止涂料被污染或破坏。
三、施工注意事项1. 施工操作要规范,注意施工面的平整度和垂直度。
2. 施工前要对天棚的结构进行检查和修复,确保天棚的稳定性和安全性。
3. 施工过程中要注意保护好已经施工好的部位,防止污染和破坏。
4. 施工结束后,要进行验收,检查天棚的均匀性和表面的质量。
综上所述,天棚抹灰的施工方案主要包括施工准备、施工步骤和施工注意事项等方面。
通过合理的施工流程和操作规范,可以确保天棚抹灰工程的施工质量和效果。
天棚抹灰施工方案
天棚抹灰施工方案1. 概述天棚抹灰是建筑工程施工过程中的一项重要工作,旨在为天花板提供平整、牢固的表面。
本文旨在介绍一种天棚抹灰的施工方案,确保高质量的施工。
2. 材料准备在进行天棚抹灰之前,需要准备以下材料:- 石膏粉:用于抹灰的主要原材料,应根据工程需要选择合适的石膏粉;- 浇水容器及搅拌工具:用于搅拌石膏粉与水,确保石膏粉充分溶解;- 天然纤维网格布:用于增强抹灰层的强度和耐久性;- 批灰刀和抹灰板:用于将石膏糊均匀地涂抹在天棚表面上;- 防护用品:包括手套、护目镜等,确保施工人员的安全。
3. 施工步骤3.1 表面准备在进行抹灰施工之前,需要确保天棚表面干净、平整。
清除表面的灰尘、油污或其他不洁物,并修补天花板上的任何裂缝或凹陷。
3.2 石膏浆配制按照石膏粉的使用说明,将适量的石膏粉倒入浇水容器中。
然后,缓慢地倒入适量的清水,并用搅拌工具将其充分搅拌,直到形成均匀的石膏糊。
3.3 罩网处理在天棚表面涂抹一层石膏糊之前,应先将天然纤维网格布覆盖在天花板上。
将网格布切割为合适的尺寸,再使用批灰刀将其固定在天棚表面上,确保网格布完全粘贴在天棚上。
3.4 抹灰施工使用批灰刀,将石膏糊均匀地涂抹在天花板上。
从一个角开始,通过批灰刀的长边,将石膏糊涂抹在天棚表面上,形成一层均匀的厚度。
根据需要,可以进行多次抹灰以达到所需的厚度。
3.5 抹灰修整在完成整个天棚的抹灰后,使用抹灰板对表面进行修整。
将抹灰板轻轻地放在石膏层上,以移除不规则的凸起或称为石膏糊。
3.6 平整处理在石膏糊开始变硬之前,使用拉毛工具将其表面轻轻拉平,以去除任何不平整的部分。
确保处理过程中,不要太用力,以免破坏石膏糊的均匀性。
4. 施工注意事项- 在施工过程中,施工人员应佩戴好防护用品,如手套和护目镜,保持人身安全;- 石膏粉和水的比例应按照指定比例进行,避免施工过程中的质量问题;- 施工过程中,需要掌握好石膏糊的涂抹厚度,避免过厚或过薄;- 需要对抹灰层进行充分的修整和平整处理,以确保最终表面的平整度和美观度。
内墙面及天棚抹灰施工方案
内墙面及天棚抹灰施工方案一、施工准备在进行内墙面及天棚抹灰施工前,首先需要准备以下工具和材料:- 抹灰工具:抹刀、磨刀板、水平仪等; - 材料:水泥、石膏、砂浆等抹灰材料; - 辅助材料:编织袋、轻钢龙骨等; - 安全防护用具:安全帽、手套、口罩等。
二、表面处理在施工之前,需要确保内墙面及天棚表面干净、平整,无明显凹凸和松动。
如有裂缝或凹坑,应提前修补,并确保表面无尘埃和油污。
三、抹灰施工步骤1. 涂抹底层首先,将拌好的抹灰材料均匀涂抹在内墙面及天棚表面,形成底层抹灰。
用抹刀将材料均匀涂抹,确保厚度均匀。
2. 粉刷编织袋在底层抹灰完成后,用编织袋轻轻地压在抹灰表面,使其与墙面结合更加牢固。
这一步可以提高抹灰层与基层的附着力。
3. 抹灰收光根据抹灰材料的干燥时间,等待适当时间后,再次用抹刀将抹灰表面进行整平,确保表面平整光滑。
4. 打磨最后,待抹灰完全干燥后,使用磨刀板对抹灰表面进行打磨,使整体表面更加光滑细腻。
同时,检查表面是否有不平整或刮痕,如有需要及时修复。
四、施工注意事项1.施工过程中需注意安全,佩戴好安全防护用具。
2.控制抹灰材料的黏稠度和水灰比,确保施工质量。
3.抹灰过程中要注意抹灰层的厚度和均匀性,避免出现厚薄不均和起砂现象。
4.抹灰表面收光和打磨时要耐心细致,确保表面平整光滑。
5.施工完成后,要及时清理现场,保持环境整洁。
五、施工验收施工完成后,应对内墙面及天棚抹灰进行验收。
主要检查抹灰表面是否平整、无裂纹、无起砂现象等,确保施工质量符合要求。
本文介绍了内墙面及天棚抹灰的施工方案及注意事项,希望能对相关工程人员有所帮助。
墙面天棚抹灰工程施工方案
墙面天棚抹灰工程施工方案一、总则1.1 本方案遵循国家有关法律法规和规范要求,保证施工质量和安全,确保工程达到预期效果。
1.2 施工单位应具备市政工程专业承包资质,施工人员应具备相关证书和经验。
1.3 施工单位应配备必要的施工机械设备和安全防护措施,确保施工现场的安全性。
1.4 施工单位应对施工现场进行定期巡查,及时发现并消除安全隐患。
二、施工准备2.1 资料准备施工单位应准备好相关的施工图纸、工程设计文件、技术规范和验收标准等资料,以便指导施工和验收。
2.2 施工人员培训施工单位应对相关施工人员进行技术培训,确保施工人员具备必要的操作技能和安全意识。
2.3 施工机械设备准备施工单位应根据施工计划和要求准备好必要的施工机械设备,确保施工进度和质量。
2.4 安全防护措施施工单位应准备好必要的安全防护设施和器材,确保施工现场的安全。
三、施工工艺3.1 材料准备施工单位应根据设计要求,准备好必要的抹灰材料,包括水泥、砂子、石膏、粘结剂等,确保材料的质量和供应。
3.2 基层处理在进行抹灰之前,施工单位应对墙面和天棚的基层进行处理,包括清理表面灰尘、修补裂缝、处理潮湿和控制基层吸水等。
3.3 抹灰施工(1)墙面抹灰施工单位应按照设计要求和技术规范,进行墙面抹灰。
先在基层上进行一次压光,然后进行抹灰,确保抹灰层的厚度和光滑度。
(2)天棚抹灰施工单位应在基层上进行天棚抹灰,采用适当的抹灰工艺和工具,在天棚上形成均匀、光滑的抹灰层。
3.4 调试和修整施工单位应在抹灰完成后对墙面和天棚进行调试和修整,确保抹灰层的整体性和美观度。
四、施工验收4.1 施工验收标准根据相关技术规范和设计要求,施工单位应对墙面和天棚的抹灰工程进行验收,确保工程质量和安全。
4.2 施工验收程序(1)验收前准备施工单位应准备好所有相关资料和工具,对施工现场进行初步检查,确保待验收的抹灰工程符合要求。
(2)验收内容验收内容包括抹灰层的厚度、光滑度、整体性、陈列品验收及符合设计要求等。
天棚抹灰施工方案施工方案
天棚抹灰施工方案施工方案1. 引言天棚抹灰是建筑工程中的一项重要工序,用途是为天花板提供装饰性和保护性的涂层。
本文档旨在提供一份详细的天棚抹灰施工方案,以确保施工过程能够高效、安全地进行。
2. 施工准备在开始进行天棚抹灰施工之前,需要进行以下准备工作:•安排合适的施工人员和工具,确保施工队伍完整。
•检查施工现场,确保天棚平整、无明显裂缝或污染。
•准备好所需材料,如石膏粉、外加剂、水泥、抹灰工具等。
3. 施工步骤本施工方案将天棚抹灰施工分为以下步骤:3.1 清洁施工面首先,需要对施工面进行清洁和处理,包括以下步骤:1.打扫施工面,清除尘土和杂物。
2.修补天棚表面的裂缝和凸起。
3.涂刷基层处理剂,提升抹灰的附着力。
3.2 制作石膏砂浆根据工程要求,制作适量的石膏砂浆,步骤如下:1.将石膏粉倒入清水中,按照一定比例搅拌均匀。
2.静置15分钟,让石膏粉充分吸水。
3.再次搅拌,直到砂浆无颗粒状物质。
3.3 抹灰施工在准备好石膏砂浆后,可以开始进行抹灰施工。
具体步骤如下:1.使用抹灰工具将石膏砂浆均匀地涂抹在天棚表面。
2.采用V字交叉抹灰的方式,提高施工效率。
3.保持施工面湿润,避免过早干燥。
4.注意施工质量,确保抹灰层平整、无明显砂浆块。
3.4 抹灰层的处理完成抹灰施工后,需要进行抹灰层的处理,包括以下步骤:1.用刮板或抹刀修整抹灰层,使其更加平整。
2.处理天棚与墙面的过渡处,确保美观。
3.检查施工质量,修复不平整或砂浆块的部分。
3.5 等待和保养完成施工后,需要等待石膏砂浆干燥,并进行适当的保养,包括以下步骤:1.封闭施工现场,防止外部灰尘进入。
2.保持室内通风,促进砂浆干燥。
3.水保养,喷水保持砂浆湿润,避免开裂。
4.严禁人员或工具在施工面活动,避免损坏。
4. 安全措施在进行天棚抹灰施工过程中,务必注意以下安全措施:•施工人员必须佩戴防护装备,如口罩、手套和护目镜。
•避免将石膏砂浆溅入眼睛或口鼻,发生中毒或刺激。
天棚抹灰施工方案施工方案(3篇)
第1篇一、工程概况本工程为某住宅楼天棚抹灰施工,建筑面积为10000平方米。
天棚抹灰采用水泥砂浆抹灰,厚度为20mm。
施工前,需对施工现场进行清理,确保施工环境整洁,符合施工要求。
二、施工准备1. 材料准备- 水泥:符合国家标准的普通硅酸盐水泥,强度等级不低于32.5MPa。
- 砂:中粗砂,含泥量不大于3%。
- 水:符合生活饮用水的标准。
- 防水剂:选择符合国家标准的防水剂。
2. 工具准备- 搅拌机、灰槽、抹子、铲刀、线锤、水平尺、靠尺、刷子等。
3. 人员准备- 技术负责人:负责施工方案的制定和实施。
- 技术工人:负责施工操作。
三、施工工艺流程1. 基层处理- 清理基层:将基层表面的浮灰、油污、杂物等清理干净。
- 验收基层:检查基层的平整度、垂直度、强度等是否符合要求。
2. 弹线定位- 根据设计图纸,在基层上弹出水平线和垂直线。
- 根据弹线定位,确定抹灰层厚度。
3. 刷底涂料- 在基层上刷一层底涂料,以提高抹灰层的粘结强度。
4. 搅拌砂浆- 按照水泥、砂、水的比例,将水泥、砂、水搅拌均匀。
5. 抹灰- 采用分层抹灰法,先抹底层砂浆,厚度约为10mm。
- 待底层砂浆初凝后,抹面层砂浆,厚度约为10mm。
6. 压光- 待面层砂浆凝固后,用抹子压光,使天棚表面平整、光滑。
7. 养护- 抹灰完成后,进行湿养护,保持湿润状态,养护时间为7天。
8. 质量检查- 检查天棚抹灰层的平整度、垂直度、厚度、强度等是否符合要求。
四、施工要点1. 基层处理- 基层必须平整、干净、无油污、无杂物。
- 基层的垂直度和水平度误差不得超过3mm。
2. 弹线定位- 弹线要准确,保证抹灰层的厚度一致。
- 弹线要清晰,便于施工人员操作。
3. 搅拌砂浆- 搅拌砂浆要均匀,不得有沉淀现象。
- 水泥砂浆的配合比要准确,不得随意更改。
4. 抹灰- 抹灰要分层进行,每层厚度要均匀。
- 抹灰时要用力均匀,避免出现空鼓、裂缝等现象。
5. 压光- 压光要及时,避免砂浆干涸后难以压光。
天棚抹灰的施工方案
天棚抹灰的施工方案1. 引言天棚抹灰是指在天花板上进行抹灰处理,以平整和美观的效果完成建筑装饰。
本文档将介绍天棚抹灰的施工方案。
2. 准备工作在进行天棚抹灰施工之前,需要做好以下准备工作:2.1 材料准备•抹灰用的石膏粉或水泥砂浆;•抹灰工具,如抹刀、抹棍等;•铁丝网或胶合板作为抹灰的基层;•塑料薄膜或纸张,用于保护地面免受污染。
2.2 施工设备准备•手持砂浆搅拌机,用来搅拌砂浆或石膏;•脚手架或梯子,用于进行高处施工。
2.3 工作环境准备•确保施工区域通风良好;•清理施工区域,确保表面平整。
3. 施工步骤3.1 安装基层在进行抹灰之前,需要安装一个基层作为抹灰的支撑。
常用的基层材料有铁丝网和胶合板。
铁丝网应固定牢固,胶合板应使用螺丝钉或胶水固定在天花板上。
3.2 混合砂浆或石膏根据需要,选择合适的砂浆或石膏,按照包装说明将其与水混合,搅拌成均匀的糊状物。
3.3 抹灰将混合好的砂浆或石膏倒在抹灰工具上,使用抹刀或抹棍将其均匀地涂抹在天棚上。
首先进行底层抹灰,然后在底层干燥后进行第二层的抹灰,以此类推。
3.4 平整和修整在抹灰完成后,使用抹刀或抹棍对表面进行平整和修整。
注意保持刀面湿润,以便更轻松地进行修整。
3.5 涂层处理根据需要,可以在抹灰完成后使用涂料进行涂层处理,以增加天棚的美观度和耐久性。
4. 施工注意事项4.1 安全注意事项•进行高处作业时要注意安全,确保脚手架或梯子的稳定;•在施工过程中佩戴适当的防护措施,如手套、口罩和护目镜。
4.2 控制环境温度和湿度天棚抹灰过程中,要注意控制环境的温度和湿度,以影响抹灰的质量。
过高的温度和湿度可能导致抹灰层失去粘结力。
4.3 抹灰层厚度控制根据设计要求,控制抹灰层的厚度。
过厚的抹灰层不仅浪费材料,而且会增加天棚的负荷。
4.4 平整度检验在抹灰过程中,及时检验抹灰表面的平整度。
如有不平整的地方,应及时修整。
5. 结束语天棚抹灰是一项重要的装修工作,需要严格按照施工方案进行操作。
天棚抹灰施工方案
天棚抹灰施工方案一、前期准备1、制定施工流程和时间节点,以保证施工的顺畅。
2、协调现场的材料供应,确保施工所需材料的质量和数量。
3、为施工工作安排好相应的人员,保证各项工序的顺利进行。
4、到现场进行实测,确定所需材料的数量和规格,并在现场安排好材料的存放位置。
二、施工工序1、清理现场在天棚抹灰施工前需要对场地进行清理,清除对施工造成的影响,如墙面上的旧料、采光门窗粘土等,以确保施工质量和进度。
2、找平涂保护层找平层是基层补平的工序。
一般采用水泥砂浆找平,找平时要注意用转换尺验量,保证找平层厚度均匀。
找平涂保护层是为了保证墙面的优质吸收和抹灰后的摩擦力,可以采用PVMA、纤维增强水泥、石膏制品等材料。
3、眼线打墙线按设计尺寸线范围的建筑高度,用封线仓产的墨线找到墙线定位点,设置墙线的位置和高度,打出眼线以保证水平。
4、化防腐底漆处理在施工完成后,需要进行整体防腐改治现象,用防腐底漆处理墙面。
防腐底漆可以达到两个作用:一是增加抹灰层与砖的粘性,使抹灰层平整光亮;二是强化抹灰层的墙体吸附性和抗震能力。
5、合理施灰提前准备好1:3(水泥砂浆)的材料、混凝土浆方便料和轻钢龙骨、龙骨连接件。
抹灰时,先以墙角为主线,然后对整面墙进行抹灰。
抹灰时注意调整厚度和光洁度,使表面看上去美观透亮。
6、清理、尘等污染。
当施工完成时,必须对整个现场进行清理,清除所有的垃圾和废料,使现场整洁、安全。
三、注意事项1、施工现场要注意安全,尤其要在高处施工时要做好安全防护工作,保证施工人员的生命安全。
2、施工过程中要坚持规范操作,确保施工质量和效果。
3、将施工过程中产生的垃圾、废料及时清理,保持现场整洁。
4、材料采购需选择优质材料,确保施工质量。
5、在天棚抹灰施工过程中,需要对施工质量进行全程检查,并及时进行改正和整改。
二、总结天棚抹灰施工方案是一个综合性的方案,涉及到很多方面的问题。
在施工中,需要有良好的组织管理,制定详细的施工流程,以确保施工的顺利进行。
天棚抹灰施工方案
天棚抹灰施工方案天棚抹灰施工方案1. 引言天棚抹灰是装修施工中非常重要的一项工程,它不仅可以美化天棚的外观,还可以增加天棚的防水,防火和隔热功能。
本文将介绍天棚抹灰施工的具体步骤和注意事项,旨在帮助读者了解天棚抹灰工程并能够正确进行施工。
2. 施工准备在进行天棚抹灰施工之前,必须进行相关的施工准备工作。
2.1 准备材料和工具在施工之前,需要准备以下材料和工具:- 抹灰砂浆:选择符合要求的抹灰砂浆,根据天棚的具体材质和要求来选择。
- 水泥:用于配制抹灰砂浆。
- 水:用于配制抹灰砂浆。
- 批刀:用于涂抹抹灰砂浆的工具。
- 镘刀:用于修整抹灰层的工具。
- 拌斗、拌刀:用于配制抹灰砂浆的工具。
- 打线工具:用于确定抹灰面的水平线和垂直线。
2.2 天棚表面处理在进行天棚抹灰之前,必须对天棚表面进行处理,确保其干净、平整、无油污和起砂。
处理步骤包括:1. 清扫:用扫帚清扫天棚表面的灰尘和杂物。
2. 擦拭:用湿布擦拭天棚表面,去除油污和污渍。
3. 补平:对于有起砂或不平整的部分,用腻子进行填补,然后打磨,使其表面平整光滑。
3. 抹灰施工步骤天棚抹灰的施工步骤主要包括抹灰层的涂布、压实和修整。
下面将详细介绍每个步骤。
3.1 涂布抹灰砂浆在进行涂布之前,需要先确定好天棚的水平线和垂直线,并做好标记。
涂布抹灰的步骤如下:1. 将抹灰砂浆放入拌斗中,按照标准比例加入水泥和水,搅拌均匀,直到获得均匀细腻的砂浆。
2. 用批刀将抹灰砂浆均匀涂布在天棚表面,注意不要涂抹过厚。
3. 在涂抹的过程中,要注意将砂浆涂布均匀,并保证天棚整体的平整度和板面的垂直度。
4. 涂布完一部分天棚后,进行压实。
3.2 压实抹灰砂浆压实是为了使抹灰砂浆与天棚表面紧密结合,增加粘结力和抗裂性。
压实的步骤如下:1. 在涂布抹灰砂浆后的适当时间内(根据抹灰砂浆的性质和环境温度而定),用镘刀将抹灰砂浆表面稍微修整一下,以消除明显的不平整。
2. 用批刀将抹灰砂浆表面进行压实,使其与天棚表面更加紧密结合。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天棚抹灰施工方案
(一)施工方法
1、基层处理
(1)应将混凝土顶板等表面凹出部分踢平,对蜂窝、麻面、露筋、漏振等应剔到实处,后用1:3水泥砂浆分层补平,把外露钢筋头等事先剔除好。
与墙、梁相交混凝土顶板局部超厚处采用胶液涂刷300mm宽后用1:2.5水泥砂浆分层补平。
(2)抹灰前用扫帚将顶板清洗干净,如有粉状隔离剂,应用钢刷子彻底刷干净。
(3)抹灰前两天顶板应派专人浇水湿润,抹灰时再喷水湿润。
2、浆液配制与管理
(1)按胶液:水泥:中粗砂=1:1.5:1.5配合比,先投入水泥砂再放入胶液,用机械搅拌均匀。
(2)浆液、胶液都应进行集中专人拌制,配置好的浆液、胶液应用专用桶装置,配置过程应在施工员、监理监督下经检验合格后,贴上准用标签后,4小时内使用完毕。
3、天棚粉刷
(1)天棚施工应注意整体观感,尽量减少局部修补,并特别注意阴阳角的顺直,锋利。
(2)抹底灰:应在顶板砼湿润情况下,将水泥砂浆液涂刷在顶面,随涂随刷,且要求涂刷均匀,厚度控制在2mm以内。
(3)抹面层灰:一人涂刷浆液的同时,另一人随即抹面层灰,采用重量比为水泥:石灰:纤维=1:2.4:0.15,面层灰厚度控制在8mm以内。
(4)面层灰应随抹随赶光压实抹平,掌握好干湿度以消除气泡,然后用海绵拉毛顺平提高表面整体观感质量。
4、质量标准
(1)主控项目
A、抹灰层基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。
B、一般抹灰所用材料的品种和性能符合设计要求。
水泥的凝结时间和安定性复检应合格。
砂浆的配合比应符合设计要求。
C、抹灰工程应分层进行。
当抹灰总厚度大于或等于30mm时,应采取加强措施。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。
检查隐蔽工程验收记录和施工记录。
D、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓。
面层应无爆灰和裂缝。
观察:用小锤轻击检查:检查施工记录。
(2)一般项目
A、一般抹灰工程的表面质量应符合下列规定:
普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。
B、孔洞、槽、盒周围的抹灰表面应平整、光滑:管道后面的抹灰表面应平整。
C、抹灰层的总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆层面上;罩面石膏不得抹在水泥砂浆层上。
检查施工记录。
D、一般抹灰工程质量的允许偏差符合下列规定:阴阳角顺直,表面平整、光滑。
