屋面女儿墙泛水施工要求
屋面泛水施工做法
卷材防水屋面的泛水构造为:卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理。
也可在墙上预留凹槽,将截齐的卷材端部压入预留凹槽内,并用压条或垫片钉压固定,最大钉距不得大于900mm ,然后用密封材料将凹槽嵌填封严。
凹槽距屋面找平层最低高度不小于250mm ,凹槽上部的墙体要做防水处理。
屋面泛水还可采取设挑眉线条、混凝土挑檐作滴水、定型镀锌铁皮做法等。
泛水构造做法:
混凝土弧形
,广场砖屋面面砖弧形地砖直角面砖直角
注;周边采用大面砖或石材处理解决排版不是整砖问题。
混凝土弧形马赛克弧形注:混凝土弧形加厚,防止根部易破损、开裂、空鼓问题。
关键工序:泛水部位混凝土表面不需进行界面处理、抹灰,适当打磨后直接进行防水施工,为保护层施工预留“厚度”。
注:①屋面防水层与女儿墙交接阴角做成圆弧形,防水层往女儿墙做高度应大于250㎜。
②泛水板一般采用8㎝宽不锈钢压条。
③屋面泛水混凝土压条收头(离墙阴角200㎜内设置分隔缝,缝宽30㎜)。
屋面防水工程施工工艺
屋面防水工程施工工艺一、屋面防水层渗漏[ 1 ]设计1、屋面应设计二道防水设防,其中应至少有一道卷材防水层。
2、柔性材料防水层的保护层宜采用撒布材料、浅色涂料或刚性保护层。
3、当采用刚性保护层时,应符合以下要求:(1)刚性保护层与柔性材料防水层之间应设置隔离层,隔离层可采用聚乙烯涂膜、1:3石灰砂浆等材料。
(2)刚性保护层采用不低于C20细石混凝土,厚度不应小于40mm,内配Φ6@200双向钢筋网片,且位于保护层的中上部。
(3)刚性保护层按房屋平面形状设置分格缝,且开间方向间距不宜大于4m,进深方向不宜大于6m;刚性保护层与山墙、女儿墙及突出屋面结构的交接处应设置分格缝。
缝宽宜为20~30mm,缝底填充内衬材料,上部用柔性密封材料嵌缝,厚度不小于20mm。
[ 2 ]材料1、合成高分子防水卷材厚度不应小于1.2mm,高聚物改性沥青防水卷材厚度不应小于3mm。
2、合成高分子防水涂料和聚合物水泥防水涂料厚度不应小于1.5mm,高聚物改性沥青防水涂料厚度不应小于3mm。
3、倒置式屋面不得采用体积吸水率大于2%的保温材料。
[ 3 ]细部构造1、天沟、檐沟(1)天沟、檐沟应增设附加层,采用沥青防水卷材时,应增设一层卷材;采用高聚物改性沥青防水卷材或合成高分子防水卷材时,宜采用防水涂膜增强层。
(2)天沟、檐沟与屋面交接处的附加层宜空铺,空铺宽度不应小于200mm;天沟、檐沟卷材收头处应密封固定。
(3)斜屋面檐沟的附加层在屋面檐口处要空铺200mm,防水层的收头用水泥钉钉在混凝土斜板上,并用密封材料封口,檐沟下部做鹰嘴和宽度10mm的滴水槽。
2、女儿墙泛水、压顶防水构造应符合下列要求:(1)女儿墙泛水高度距屋面面层最高处不应小于250mm,泛水宜采用浅色涂料或铝箔作保护层。
(2)女儿墙为砖墙时,应在砖墙上留凹槽,卷材收头应压入槽内并用塑料或金属压条钉压固定,嵌填柔性密封材料封闭。
(3)女儿墙为混凝土时,卷材的收头采用镀锌钢板压条或不锈钢压条钉压固定,钉距≤900mm,并用柔性密封材料封闭。
(完整版)屋面女儿墙泛水施工要求

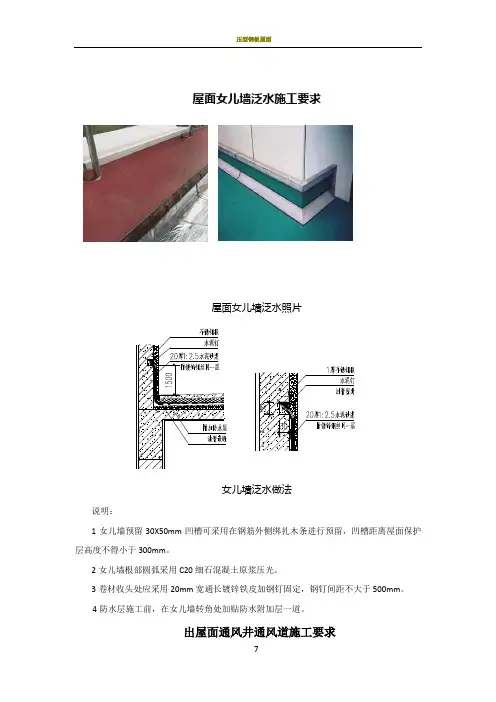

屋面女儿墙泛水施工要求屋面女儿墙泛水照片女儿墙泛水做法凹槽可采用在钢筋外侧绑扎木条进行预留,凹槽距离屋面保护层高度不得小于300mm 。
2 女儿墙根部圆弧采用C20 细石混凝土原浆压光。
3 卷材收头处应采用20mm 宽通长镀锌铁皮加钢钉固定,钢钉间距不大于500mm4 防水层施工前,在女儿墙转角处加贴防水附加层一道。
说明:1 女儿墙预留30X50mm出屋面通风井通风道施工要求通风井通风道照片通风井通风道剖面图说明:1 出屋面通风井通风道可采用现浇钢筋混凝土结构或实心砖砌筑,但通风井通风道基础在屋面做法厚度内须采用现浇结构,避免根部渗漏水。
2 通风井通风道在防水卷材上返高度位置须留置凹槽。
3 通风井通风道高度应符合设计要求,设计无要求时至少应高出四周女儿墙高度。
顶盖采用混凝土预制,每边比设计通风井通风道各宽出100mm ,下口沿四周设滴水线槽,上口造型参照上图(顶盖角度、尺寸、板厚、配筋等可根据井道大小作适当调整)出屋面管道施工要求出屋面管道施工照片出屋面管道施工节点图说明:1 管道根部500mm 范围内,砂浆找平层应抹出高30mm 坡向周围的圆锥台,以防根部积水;2 管道与基层交接处预留20mm ×20mm 的凹槽,槽内用密封材料嵌填密实;3 管道根部周围做附加增强层,宽度和高度不小于300mm ;4 防水层贴在管道上的高度不应小于300mm ,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖;5 附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。
6 上人屋面出屋面管道高度不小于2m 。
水落口安装施工要求直式水落口构造图说明:1 预留洞口剔凿:根据水落口位置将预留洞剔凿清理干净。
2 校正、固定水落口:将水落口按弯管离墙距离调整进出位置,并临时固定好,水落口下底面应与找平层平。
水落口必须采用铸铁制作。
3 细石混凝土堵洞:将水落口与预留洞间缝隙用细石混凝土堵实。
4 水落口周圈防水层铺贴:防水层收头伸入水落斗100 ,端头用密封胶密封。
屋面女儿墙泛水施工要求
屋面女儿墙泛水施工要求屋面女儿墙泛水照片女儿墙泛水做法说明:1女儿墙预留30X50mm凹槽可采用在钢筋外侧绑扎木条进行预留,凹槽距离屋面保护层高度不得小于300mm。
2女儿墙根部圆弧采用C20细石混凝土原浆压光。
3卷材收头处应采用20mm宽通长镀锌铁皮加钢钉固定,钢钉间距不大于500mm。
4防水层施工前,在女儿墙转角处加贴防水附加层一道。
出屋面通风井通风道施工要求通风井通风道照片通风井通风道剖面图说明:1出屋面通风井通风道可采用现浇钢筋混凝土结构或实心砖砌筑,但通风井通风道基础在屋面做法厚度内须采用现浇结构,避免根部渗漏水。
2通风井通风道在防水卷材上返高度位置须留置凹槽。
3通风井通风道高度应符合设计要求,设计无要求时至少应高出四周女儿墙高度。
顶盖采用混凝土预制,每边比设计通风井通风道各宽出100mm,下口沿四周设滴水线槽,上口造型参照上图(顶盖角度、尺寸、板厚、配筋等可根据井道大小作适当调整)。
出屋面管道施工要求出屋面管道施工照片出屋面管道施工节点图说明:1管道根部500mm范围内,砂浆找平层应抹出高30mm坡向周围的圆锥台,以防根部积水;2管道与基层交接处预留20mm×20mm的凹槽,槽内用密封材料嵌填密实;3管道根部周围做附加增强层,宽度和高度不小于300mm;4防水层贴在管道上的高度不应小于300mm,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖;5附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。
6上人屋面出屋面管道高度不小于2m。
水落口安装施工要求直式水落口构造图女儿墙落水口构造图说明:1预留洞口剔凿:根据水落口位置将预留洞剔凿清理干净。
2校正、固定水落口:将水落口按弯管离墙距离调整进出位置,并临时固定好,水落口下底面应与找平层平。
水落口必须采用铸铁制作。
3细石混凝土堵洞:将水落口与预留洞间缝隙用细石混凝土堵实。
4水落口周圈防水层铺贴:防水层收头伸入水落斗100,端头用密封胶密封。
建筑屋面女儿墙施工做法
建筑屋面女儿墙施工做法【XXX】本文由XXX老师精心收编整理,同学们定要好好复!建筑屋面女儿墙施工做法一、建筑屋面女儿墙施工做法改良原因平屋面为雨水渗漏的重灾区,是业主投诉集中的部位之一,严重影响业主对项目品质的评价。
女儿墙作为平屋面与立面的交接处,应作为防渗漏的重点环节予以高度重视。
设计缺陷示例原因分析:1.女儿墙构造不合理,造成裂缝的产生,如上侧图示。
2.防水措施不到位:如附加防水层遗漏。
3.女儿墙压顶处未作滴水处理。
4.泛水高度不够,造成雨水渗漏。
5.砖砌女儿墙顶部未作钢砼压顶,造成裂缝引起渗漏。
6.施工单位为节省造价未按要求施工,如未安装密封膏等,导致屋面砂浆与女儿墙挤塑保温层之间产生裂缝等。
造成屋顶女儿墙部位雨水渗漏的原因多种多样,因此在设计和施工进程中要谨慎对待,制止呈现渗漏征象。
渗漏实例照片二、建筑屋面女儿墙改良构造做法及说明【XXX】本文由XXX老师精心收编整理,同学们定要好好复!(一)第一种正置式平屋面女儿墙构造做法及说明1、做法特点1)本做法适用于平屋面防渗漏处理。
屋面做法为正置式,屋面找坡应不小于2%2)雨水口、排气管等四周应严密封堵。
3)平屋面与女儿墙交界处做附加防水层250宽。
4)保证泛水高度不小于250。
2、工艺流程及操作要点1)保温层100厚挤塑聚苯板(女儿墙内屋面。
注:以下除特别说明外都指女儿墙内屋面做法),施工前要保证屋面清理干净。
2)找坡层铺设前弹好标高线,掌握好陶粒砼的厚度。
配合比要满足设计要求。
冬期施工时陶粒上洒水不得受冻,应有足够的保温材料覆盖。
3)找平层在墙角处要做R100的水泥砂浆抹角。
4)防水层下层处置惩罚分格缝灌沥青砂涂刷下层处置惩罚剂铺贴卷材附加层热熔铺贴大面卷材热熔封边卷材收头淋水试验保护层施工。
铺设前地面肯定要清理干净,伸出屋面的管道、设备或预埋件等,应在防水施工前安设终了,不得在其施工终了后进行【XXX】本文由XXX老师精心收编整理,同学们定要好好复!打孔和重物冲击。
屋面女儿墙泛水处嵌入式复合新型防水卷材施工工法(2)
屋面女儿墙泛水处嵌入式复合新型防水卷材施工工法《屋面女儿墙泛水处嵌入式复合新型防水卷材施工工法》一、前言随着城市建设的迅速发展,屋面女儿墙泛水处的防水工程变得越来越重要。
为了解决传统防水技术难以满足工程要求的问题,我们推出了一种创新的施工工法——屋面女儿墙泛水处嵌入式复合新型防水卷材施工工法,并在实际工程中得到了成功应用。
二、工法特点该工法具有以下几个特点:1. 高防水性能:采用嵌入式复合新型防水卷材,具有极佳的防水效果,能有效避免女儿墙泛水处的渗漏问题。
2. 工程适应性强:该工法适用于各种类型的建筑工程,无论是平屋顶、斜屋顶还是复杂的女儿墙泛水处,都能够满足要求。
3. 施工简便快捷:采用卷材施工方式,不需要繁琐的施工工序,施工速度快,节约人力资源。
4. 施工质量稳定可靠:该工法经过严格的工程实践验证,施工质量稳定可靠,能够满足工程设计要求。
5. 维修方便:卷材采用可拆卸式设计,便于日后维修和更换。
三、适应范围该工法适合于各类建筑工程中的屋面女儿墙泛水处,包括住宅、商业、工业等建筑。
四、工艺原理本工法通过分析施工工法与实际工程的联系,采取了以下技术措施:1. 表面处理:对女儿墙泛水处进行清洁、除尘处理,确保基层表面平整、干净。
2. 防水层铺设:在女儿墙泛水处施工区域,固定嵌入式复合新型防水卷材,确保防水层平整、牢固。
3. 卷材连接:采用专用接头将卷材连接起来,确保卷材之间的连接紧密、无缝。
4. 边角处理:对女儿墙上的角部进行特殊处理,确保边角处的防水效果。
5.检测与维护:对施工后的工程进行检测,确保施工质量并做好后期维护工作。
五、施工工艺1. 准备工作:对施工区域进行清理,摆放机具设备,确保施工平稳进行。
2. 表面处理:清洁女儿墙泛水处,并进行除尘处理。
3. 防水层铺设:将嵌入式复合新型防水卷材卷放至泛水处,固定在基层上,并确保平整。
4. 卷材连接:使用专用接头将卷材连接起来,并进行粘接封闭。
5. 边角处理:对女儿墙上的角部,采用特殊工艺进行防水处理。
屋面女儿墙施工做法
屋面女儿墙女儿墙样板全景图一、工序二、规范要求女儿墙:《屋面工程质量验收规范》GB0207-2002规范要求4.3.14条:刚性保护层与女儿墙、山墙之间应预留宽度为30mm 的缝隙,并用密封材料嵌填严密。
9.0.6 女儿墙泛水的防水构造应符合下列要求:1、铺贴泛水处的卷材应采取满粘法。
2、砖墙上的卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;也可压入砖墙凹槽内固定密封,凹槽距屋面找平层不应小于250mm ,凹槽上部的墙体应做防水处理。
3、涂膜防水层应直接涂刷至女儿墙的压顶下,收头处理应用防水涂料多遍涂刷封严,压顶应做防水处理。
4 、混凝土墙上的卷材收头应采用金属压条钉压,并用密封材料封严。
伸缩缝:《屋面工程质量验收规范》GB0207-2002规范要求9.0.8 变形缝的防水构造应符合下列要求:1、变形缝的泛水高度不应小于250mm 。
2、防水层应铺贴到变形缝两侧砌体的上部。
3、变形缝内应填充聚苯乙烯泡沫塑料,上部填放衬垫材料,并用卷材封盖。
4、变形缝顶部应加扣混凝土或金属盖板,混凝土盖板的接缝应用密封材料。
避雷带:《建筑电气工程施工质量验收规范》GB50303-2002规范要求26.2.1 避雷针、避雷带应位置正确,焊接固定的焊缝饱满无遗漏,螺栓固定的应备帽等防松零件齐全,焊接部分补刷的防腐油漆完整。
26.2.2 避雷带应平正顺直,固定点支持件间距均匀、固定可靠,每个支持件应能大于49N(5kg)的垂直拉力。
当设计无要求时,支持件间距符合本水平直线部分0.5-1.5m ;弯曲部分0.3-0.5m 。
三、细部节点1、屋面女儿墙伸缩缝各部位构造做法:20mm以上的空隙压顶采用混凝土现浇,防水、抗震,整体观感较好。
一侧与女儿墙留设20mm缝隙,采用打胶处理滴水线2、屋面女儿墙抹灰工程实景图(水泥砂浆女儿墙)粉刷女儿墙分格简洁到位,图案清晰,有效控制了墙面开裂、空鼓,无色差,女儿墙抹灰面层注意事项:女儿墙塑料条和磁片造型应在女儿墙贴饼后先施工。
屋面防水施工质量通病及防治
筑龙网WW W.ZH UL ON G.C OM屋面防水防水施工控制要点浅 谈屋面渗漏,长期以来一直是用户反映投诉的热点,屋面施工质量通病的防治也一直是施工单位施工控制的难点,由于防水层施工是以手工操作为主,受操作人员的技术水平和职业素养的影响较大,因此在实际施工过程中,注重掌握关键部位和关键程序的施工控制十分重要,控制好了,可有较避免各种质量通病的发生。
通过一些调查研究,总结出了一些上人屋面防水施工的经验,在实践中也取得了较好的结果。
现归纳如下,与同行共同探讨。
上人屋面防水施工,主要从以下几点进行控制:一、 女儿墙泛水处的处理1、容易产生的质量通病1)卷材未卷到女儿墙上或卷到的高度不够。
2)女儿墙根部渗水。
3)女儿墙底部与刚性防水层结合处开裂,造成渗漏。
4)找平层处理不好导致卷材粘贴不牢、脱落、起鼓,后序工序施工时容易造成卷材损坏,产生渗漏隐患。
2、处理、控制方法:1)卷材收头处的凹槽留置要规范:留置高度要保证最筑龙网WW W.ZH U L ON G.C OM低处不低于防水层顶面250mm ,实际施工时,先计算好留置高度,用仪器找平,将凹槽留在同一水平线上。
凹槽的留置宽度60 mm ,深60mm ,恰是一线砖位置。
这样可有较保证卷材卷贴高度。
2)屋面为铪现浇板时,屋面板砼浇筑时,可在沿女儿墙体位置处同时浇筑砼止水带,高度应高于防水层项部100mm 左右。
这样可有较解决墙体与砼因吸水率不同而可能发生的结构裂缝,从而有较预防女儿墙根部渗水。
3)水泥砂浆找平层施工时,泛水处必须做成圆弧状,并粉致女儿墙上留置的凹槽内,凹槽内找平层做成斜坡状,找平层必须清光。
这样可以较好地确保卷材施工时的铺贴质量,避免卷材在后序工序施工时容易发生破坏现象。
4)卷材铺贴在凹槽内收头时,可用20mm ×10mm 浸油杉木条,水泥钉将卷材收头处整齐固定于槽内,然后用嵌密封膏。
可有效解决天热等原因造成密封膏流淌,卷材收头固定不严,容易脱落的问题。
(完整版)屋面女儿墙泛水施工要求
屋面女儿墙泛水施工要求屋面女儿墙泛水照片女儿墙泛水做法说明:1女儿墙预留30X50mm凹槽可采用在钢筋外侧绑扎木条进行预留,凹槽距离屋面保护层高度不得小于300mm。
2女儿墙根部圆弧采用C20细石混凝土原浆压光。
3卷材收头处应采用20mm宽通长镀锌铁皮加钢钉固定,钢钉间距不大于500mm。
4防水层施工前,在女儿墙转角处加贴防水附加层一道。
出屋面通风井通风道施工要求通风井通风道照片通风井通风道剖面图说明:1出屋面通风井通风道可采用现浇钢筋混凝土结构或实心砖砌筑,但通风井通风道基础在屋面做法厚度内须采用现浇结构,避免根部渗漏水。
2通风井通风道在防水卷材上返高度位置须留置凹槽。
3通风井通风道高度应符合设计要求,设计无要求时至少应高出四周女儿墙高度。
顶盖采用混凝土预制,每边比设计通风井通风道各宽出100mm,下口沿四周设滴水线槽,上口造型参照上图(顶盖角度、尺寸、板厚、配筋等可根据井道大小作适当调整)。
出屋面管道施工要求出屋面管道施工照片出屋面管道施工节点图说明:1管道根部500mm范围内,砂浆找平层应抹出高30mm坡向周围的圆锥台,以防根部积水;2管道与基层交接处预留20mm×20mm的凹槽,槽内用密封材料嵌填密实;3管道根部周围做附加增强层,宽度和高度不小于300mm;4防水层贴在管道上的高度不应小于300mm,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖;5附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。
6上人屋面出屋面管道高度不小于2m。
水落口安装施工要求直式水落口构造图女儿墙落水口构造图说明:1预留洞口剔凿:根据水落口位置将预留洞剔凿清理干净。
2校正、固定水落口:将水落口按弯管离墙距离调整进出位置,并临时固定好,水落口下底面应与找平层平。
水落口必须采用铸铁制作。
3细石混凝土堵洞:将水落口与预留洞间缝隙用细石混凝土堵实。
4水落口周圈防水层铺贴:防水层收头伸入水落斗100,端头用密封胶密封。
屋面的细部构造防水要求
屋面的细部构造防水要求屋面防水经常出现渗漏问题,不是在卷材防水层或刚性防水层常出现问题,而在于屋面细部构造做的不到位,小渗漏现象时常发生,所以对细部构造需要正确认识和掌握。
1屋面细部构造包括范围:屋面的天沟、檐沟、檐口、泛水、水落口、变形缝、伸出屋面管道等防水构造。
2.卷材或涂膜防水层在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加卷材或涂膜附加层。
3.天沟、檐沟的防水构造应符合下列要求:1沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于200mm,保证附加层在防水卷材变形时有一定弹性,防止附加层被拉烈∙<J<o2卷材防水层应由沟底翻上至沟外檐顶部,卷材收头应用水泥钉固定,并用密封材料封严。
3涂膜收头应用防水涂料多遍涂刷或用密封材料封严。
4在天沟、檐沟与细石混凝土防水层的交接处,应留凹槽并用密封材料嵌填严密。
铺贴檐口800mm范围内的卷材应采取满粘法。
卷材收头应压入凹槽,采用金属压条钉压,并用密封材料封口。
涂膜收头应用防水涂料多遍涂刷或用密封材料封严。
檐口下端应抹出鹰嘴和滴水槽。
5.女儿墙泛水的防水构造应符合下列要求:铺贴泛水处的卷材应采取满粘法。
砖墙上的卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理;也可压入砖墙凹槽内固定密封,凹槽距屋面找平层不应小于25Omm,凹槽上部的墙体应做防水处理。
涂膜防水层应直接涂刷至女儿墙的压顶下,收头处理应用防水涂料多遍涂刷封严,压顶应做防水处理。
混凝土墙上的卷材收头应采用金属压条钉压,并用密封材料封严。
6.水落口的防水构造应符合下列的最低处,防水层贴入水落口杯内不应小于50mm o水落口周围直径500mm范围内的坡度不应小于5%,并采用防水涂料或密封材料涂封,其厚度不应小于2mm o水落口杯与基层接触处应留宽20mm、深20mm凹槽并嵌填密封材料。
7.变形缝的防水构造应符合下列要求:变形缝的泛水高度不应小于250mm o防水层应铺贴到变形缝两侧砌体的上部。
建筑屋面天沟、檐沟、水落口处、女儿墙泛水、变形缝等部位的防水构造
1)xx、檐沟①天沟、檐沟应增设附加层,采用沥青防水卷材时,应增设一层卷材;采用高聚物改性沥青防水卷材或合成高分子防水卷材时,宜采用防水涂膜增强层。
②天沟、檐沟与屋面交接处的附加层宜空铺,空铺宽度不应小于200mm;天沟、檐沟卷材收头处应密封固定。
③斜屋面的檐沟应增设附加层,附加层在屋面檐口处要空铺200mm,防水层的收头用水泥钉钉在混凝土斜板上,并用密封材料封口,檐沟下部做鹰嘴和宽度10mm的滴水槽。
2)女儿墙泛水、压顶防水处理应符合下列要求:①女儿墙为砖墙时卷材收头可直接铺压在女儿墙的混凝土压顶下,如女儿墙较高时,可在砖墙上留凹槽,卷材收头应压入槽内并用压条钉压固定后,嵌填密封材料封闭,凹槽距屋面找平层的高度不应小于250mm。
②女儿墙为混凝土时,卷材的收头采用镀锌钢板压条或不锈钢压条钉压固定,钉距≤900mm,并用密封材料封闭严密;泛水宜采取隔热防晒措施,在泛水卷材面砌砖后抹水泥砂浆或细石混凝土保护,或涂刷浅色涂料,或粘贴铝箔保护层。
3)水落口处防水处理应符合下列要求:①水落口杯埋设标高应正确,应考虑水落口设防时增加的附加层和柔性密封层的厚度及排水坡度加大的尺寸。
②水落口周围500mm范围内坡度不应小于5%,并应先用防水涂料或密封涂料涂封,其厚度为2-5mm,水落口杯与基层接触处应留宽20mm、深20mm 的凹槽,以便填嵌密封材料。
4)变形缝的防水构造处理应符合下列要求:①变形缝的泛水高度不应小于250mm。
②防水层应铺贴到变形缝两侧砌体的上部。
③变形缝内应填充聚苯乙烯泡沫塑料,上部填放衬垫材料,并用卷材封盖。
④变形缝顶部应加扣混凝土或金属盖板,混凝土盖板的接缝应用密封材料嵌填。
5)伸出屋面管道周围的找平层应做成圆锥台,管道与找平层间应留凹槽,并嵌填密封材料;防水层收头处,应用金属箍箍昆,并用密封材料封严,具体构造应符合下列要求:①管道根部500mm范围内,砂浆找平层出高30mm坡向周围的圆锥台,以防根部积水。
屋面女儿墙泛水施工要求
屋面女儿墙泛水施工要求屋面女儿墙泛水照片女儿墙泛水做法说明:1女儿墙预留30X50mm凹槽可采用在钢筋外侧绑扎木条进行预留,凹槽距离屋面保护层高度不得小于300mm。
2女儿墙根部圆弧采用C20细石混凝土原浆压光。
3卷材收头处应采用20mm宽通长镀锌铁皮加钢钉固定,钢钉间距不大于500mm。
4防水层施工前,在女儿墙转角处加贴防水附加层一道。
出屋面通风井通风道施工要求通风井通风道照片通风井通风道剖面图说明:1出屋面通风井通风道可采用现浇钢筋混凝土结构或实心砖砌筑,但通风井通风道基础在屋面做法厚度内须采用现浇结构,避免根部渗漏水。
2通风井通风道在防水卷材上返高度位置须留置凹槽。
3通风井通风道高度应符合设计要求,设计无要求时至少应高出四周女儿墙高度。
顶盖采用混凝土预制,每边比设计通风井通风道各宽出100mm,下口沿四周设滴水线槽,上口造型参照上图(顶盖角度、尺寸、板厚、配筋等可根据井道大小作适当调整)。
出屋面管道施工要求出屋面管道施工照片出屋面管道施工节点图说明:1管道根部500mm范围内,砂浆找平层应抹出高30mm坡向周围的圆锥台,以防根部积水;2管道与基层交接处预留20mm×20mm的凹槽,槽内用密封材料嵌填密实;3管道根部周围做附加增强层,宽度和高度不小于300mm;4防水层贴在管道上的高度不应小于300mm,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖;5附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。
6上人屋面出屋面管道高度不小于2m。
水落口安装施工要求直式水落口构造图女儿墙落水口构造图说明:1预留洞口剔凿:根据水落口位置将预留洞剔凿清理干净。
2校正、固定水落口:将水落口按弯管离墙距离调整进出位置,并临时固定好,水落口下底面应与找平层平。
水落口必须采用铸铁制作。
3细石混凝土堵洞:将水落口与预留洞间缝隙用细石混凝土堵实。
4水落口周圈防水层铺贴:防水层收头伸入水落斗100,端头用密封胶密封。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面女儿墙泛水施工要求
屋面女儿墙泛水照片
女儿墙泛水做法
说明:
1女儿墙预留30X50mm凹槽可采用在钢筋外侧绑扎木条进行预留,凹槽距离屋面保护层高度不得小于300mm。
2女儿墙根部圆弧采用C20细石混凝土原浆压光。
3卷材收头处应采用20mm宽通长镀锌铁皮加钢钉固定,钢钉间距不大于500mm。
4防水层施工前,在女儿墙转角处加贴防水附加层一道。
出屋面通风井通风道施工要求
通风井通风道照片
通风井通风道剖面图
说明:
1出屋面通风井通风道可采用现浇钢筋混凝土结构或实心砖砌筑,但通风井通风道基础在屋面做法厚度内须采用现浇结构,避免根部渗漏水。
2通风井通风道在防水卷材上返高度位置须留置凹槽。
3通风井通风道高度应符合设计要求,设计无要求时至少应高出四周女儿墙高度。
顶盖采用混凝土预制,每边比设计通风井通风道各宽出100mm,下口沿四周设滴水线槽,上口造型参照上图(顶盖角度、尺寸、板厚、配筋等可根据井道大小作适当调整)。
出屋面管道施工要求
出屋面管道施工照片
出屋面管道施工节点图
说明:
1管道根部500mm范围内,砂浆找平层应抹出高30mm坡向周围的圆锥台,以防根部积水;
2管道与基层交接处预留20mm×20mm的凹槽,槽内用密封材料嵌填密实;
3管道根部周围做附加增强层,宽度和高度不小于300mm;
4防水层贴在管道上的高度不应小于300mm,附加层卷材应剪出切口,上下层切缝粘贴时错开,严密压盖;
5附加层及卷材防水层收头处用金属箍箍紧在管道上,并用密封材料封严。
6上人屋面出屋面管道高度不小于2m。
水落口安装施工要求
直式水落口构造图
女儿墙落水口构造图
说明:
1预留洞口剔凿:根据水落口位置将预留洞剔凿清理干净。
2校正、固定水落口:将水落口按弯管离墙距离调整进出位置,并临时固定好,水落口下底面应与找平层平。
水落口必须采用铸铁制作。
3细石混凝土堵洞:将水落口与预留洞间缝隙用细石混凝土堵实。
4水落口周圈防水层铺贴:防水层收头伸入水落斗100,端头用密封胶密封。
5安装铸铁篦子:用力压紧铸铁篦子,必须对口严密。
6 刷防锈漆、色铅油:铁件刷防锈漆两道,色铅油两道。
卫生间、厨房间、阳台地面防水做法
卫生间、厨房间、阳台地面防水效果图地面防水施工图
说明:
1地面向地漏方向找坡应采用水泥砂浆或豆石混凝土,表面平整。
2管线穿楼板根部,加强防水。
管根建筑密封膏封严,水泥抹平滑护脚后,刷防水涂料时,贴玻璃丝布加强层1~2层。
地漏附近同样措施。
3墙面处理干净平光无浮灰、小颗粒,墙地面交接处抹小原角或坡角。
刷防水涂料时贴玻璃丝布加强层1~2层。
4聚氨酯防水涂膜总厚度要求1.5mm以上。
不能靠遍数决定。
管根、墙角加强层处先刷,常温4h表干后,再大面积涂刷、涂刮。
不得有漏刮,鼓泡现象。
大面积涂刷24h固化后涂刷下一层。
5先涂刷立面后涂刷平面,下一遍涂刷方向与上一遍垂直。
最后一遍涂膜半固化时,抛拽粗砂粒,便于日后与水泥砂浆结合。
6地面防水层应涂刷出卫生间门口以外300mm宽。
地面防水层应高出地面200mm,有淋浴的卫生间墙面防水层应高出地面1800mm。
立管吊模、烟道细部做法
烟道、立管效果图
立管、烟道根部吊模施工示意图
说明:
1浇筑细石混凝土前,先在洞口侧壁进行打毛,再刷一道素水泥浆后;用微膨胀混凝土(C30,石粒径5~10mm,坍落度28mm左右)分两次认真浇捣密实,第一次浇2/3厚,等24h后刷一道JS水泥基防水,然后进行第二次微膨胀细石混凝土浇捣,并且保证管道四周200mm范围内由管边向外适当找坡,有设计要求按设计要求找坡。
2两天以后方可拆模,并进行24h洒水养护。
洞口混凝土需养护7天以上,同时做好防护工作,防止期间碰撞管道。
3做好堵洞工作后,在管洞周边灌堵漏剂,并在管道半径200mm内做好二道加强防水层。
在保护层施工过程中要特别注意对防水层的保护。
砖砌体施工要求
砖砌体施工照
片
砖砌体施工大样图
说明:
1砌筑施工前,必须画好皮数杆,上口预留砌筑60°斜砖的高度,从顶部往下进行排版(植筋也应按照此方法进行施工)。
2下部要根据预先考虑好的的植筋位置进行砌筑,底部不平(或不符合模数时)要采用细石混凝土(或砂浆)进行找补。
3砌体表面要整洁、平整、灰缝平直、饱满,无砂浆污染现象,灰缝要做抽缝处理。
构造柱、圈梁等表面光滑无孔洞、气泡、涨模、错台、露筋等现象。
4门窗洞口位置必须设置素混凝土块作为固定门窗用,上下部位不超过250mm开始设置,中间两块均匀布置。
砌块砌体施工要求。
