河道清淤整治浆砌块石护砌施工方案

合集下载

河道工程护砌连锁砌块施工方案

河道工程护砌连锁砌块施工方案

目录第一章概述 0第二章施工技术措施 (1)第一节无纺布施工 (1)1、无纺布铺设范围 (1)2、无纺布铺设工艺 (2)3、无纺布铺设施工注意事项 (2)第二节生态连锁砌块 (3)1、连锁砌块说明及范围 (3)2、一般规定 (3)3、材料 (4)4、施工技术规定 (5)第三节生态墙壁砖(鱼巢砖) (7)1、生态墙壁砖(鱼巢砖)说明及范围 (7)2、生态墙壁砖(鱼巢砖)施工技术规定 (8)第四节 ER生态砌块 (11)1、ER生态砌块说明及范围 (11)2、材料规定 (11)3、施工技术规定 (12)第五节铅丝石笼工程 (13)1、铅丝石笼说明及范围 (13)2、材料 (14)3、施工技术 (14)第六节浆砌石工程 (15)1、浆砌石说明及范围 (15)2、材料 (16)3、浆砌石施工技术 (16)第七节加筋挡墙 (17)1、加筋挡墙说明及范围 (17)2、加筋挡墙施工技术 (18)第三章质量保证措施 (19)1、质量管理体系 (19)2、质量控制原则 (19)3、施工管理措施 (19)第四章安全保证措施 (20)1、现场安全管理 (20)2、施工安全措施 (20)第五章文明施工保证措施 (22)1、施工现场文明管理措施 (22)第六章环境保护体系及措施 (24)1、环境保护体系 (24)2、环境保护管理措施 (25)第一章概述萧太后河原为辽代开凿的运河,属凉水河支流,起点位于西大望路和弘燕路交会处东南,向东穿越四环路、垡头西路以及十八里店、豆各庄、黑庄户等地区,最后穿通马路进入通州区界内,于张家湾入凉水河,长约22.5km。

由于1958年通惠排干修建时,将萧太后河拦腰截断,通惠排干西侧约8.9km河道经通惠排干由北向南汇入凉水河;通惠排干东侧河道走向保持不变。

通州区萧太后河由区界向东穿越京哈高速、东六环路于张家湾村汇入凉水河,长10.14km,流域面积为74.6km2。

通州区萧太后河(环球影城段)改线工程施工项目第二标段分为防洪工程与非防洪工程两部分:防洪工程范围从桩号1+400(九德路)至4+526(大高力庄闸上游),全长3126m。

(二标)生态挡墙、浆砌石挡墙施工方案

(二标)生态挡墙、浆砌石挡墙施工方案

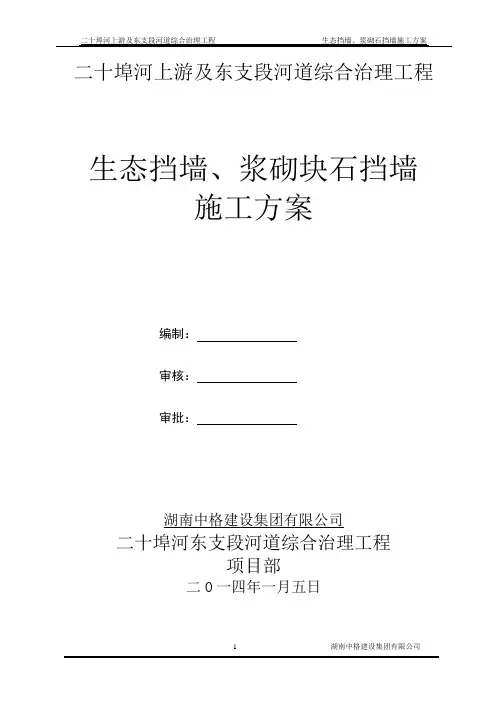

二十埠河上游及东支段河道综合治理工程生态挡墙、浆砌块石挡墙施工方案编制:审核:审批:湖南中格建设集团有限公司二十埠河东支段河道综合治理工程项目部二O一四年一月五日目录一、工程概况 (3)二、施工组织 (4)三、施工机械及人员安排 (5)四、主要施工技术方法 (5)五、整体及各阶段施工进度计划 (9)六、质量保证措施 (12)七、安全保证措施 (13)八、文明施工、加强环保 (15)浆砌块石挡墙施工方案一、工程概况1.1 工程概述二十埠河东支段河道综合整治工程,北起长江东路,南至二十埠河,总长约2.5Km。

建设主要内容包括:河道清淤、河道开挖、新建提防、挡墙、护砌、拦河蓄水构筑物、污水截流工程、沿河道路、跨河桥梁、路灯等。

本项目挡墙工程主要采用浆砌方式施工。

1.2 工期及质量1.2.1、计划开工日期2014年4月5日,计划竣工日期2014年7月10日(96个日历天)。

1.2.2、确保挡墙质量达到一次验收合格。

1.3 编制依据1、《二十埠河东支段河道综合治理工程招标文件》及设计图、相关的标准图、参考图;2、《二十埠河东支段河道综合治理工程勘察报告》;3、二十埠河东支段河道综合治理工程施工合同;4、国家现行的技术标准5、当地的水文地质、地形地貌、气象条件及交通运输条件。

6、工程的特点和施工现场的环境条件;7、工程采用技术规范、规程、规定:GB50026-2007《工程测量规范》GB50330-2002《建筑边坡工程技术规范》SL631-2012《水利水电工程单元工程施工质量验收评定标准》—土石方工程JGJ46-2005《施工现场临时用电安全技术规范》JGJ33-2001《建筑机械使用安全技术规程》JGJ59-99《建筑施工安全检查标准》二、施工组织2.1管理机构针对二十埠河东支段河道综合整治工程施工便道工程具体情况,项目部决定成立以项目经理为组长,技术负责人为副组长,施工员、质检员、材料员、测量员、安全员等有关人员为主要成员的工程施工领导小组,具体负责该工程的组织管理工作,并负责施工方案的制定和工程进度计划的落实和保障,同时担负本项工程的全面质量管理责任。

某河道整治工程施工组织设计方案(清淤、基础处理、岸墙砌筑).doc

某河道整治工程施工组织设计方案(清淤、基础处理、岸墙砌筑).doc

某河道整治工程施工组织设计方案(清淤、基础处理、岸墙砌筑)1、工程概况区河整治工程工程位于城区,整治范围全长6275米。

整治内容为:全线河道清淤、河岸基础处理、岸墙砌筑、局部截弯取直等。

本工程共划分为四个标段:一标段(桩号0+000~1+917);二标段(桩号1+917~3+710.5);三标段(桩号4+242.5~5+568);四标段(桩号5+568~6+807);我公司投标标段为四标段,整治范围全长1239米。

2、工期2.1、施工总进度安排2.1.1根据招标文件规定,本工程要求于20年7月20日竣工。

2.1.2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。

2.1.3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于20年3月1日开工,至20年7月20日完工,总工期为140日历天。

2.1.4进度安排要点区东泰河整治工程工程四标段,全长1239m,工期紧,施工强度高,且受汛期影响较大,为优质快速完成本工程的建设任务,施工总进度安排考虑如下:2.1.4.1、一旦中标,立即组织施工队伍与机械设备进场,进行施工前的准备工作及临建施工,为主体工程正式开工创造良好的基础。

2.1.4.2、本工程重点放在河床清淤工程、挡墙及基础工程上,为加快施工进度,该工程实行分段流水作业,平行施工,以提高效率。

2.1.4.3、先挖两岸墙砌筑施工必须的土方,其两边边坡为1:1挖至-0.37米,铺土工布、打松木桩、填石渣、灌砌墙及墙背填土至1.3米标高时,挖除河中间土方至设计标高-1.37米,最后挖除平台外3.4米土方至设计边坡,并分段进水作护脚镇压,及时拆除施工道填土,放水进河至水位0.00米标高后继续砌筑灌砌石岸墙河墙背填土及回填绿化带。

河道清淤整治施工方案

河道清淤整治施工方案

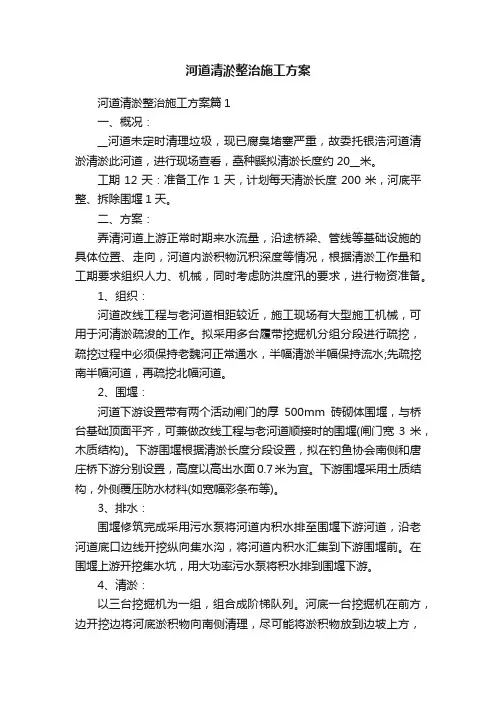

河道清淤整治施工方案河道清淤整治施工方案篇1一、概况:__河道未定时清理垃圾,现已腐臭堵塞严重,故委托银浩河道清淤清淤此河道,进行现场查看,矗种鼷拟清淤长度约20__米。

工期12天:准备工作1天,计划每天清淤长度200米,河底平整、拆除围堰1天。

二、方案:弄清河道上游正常时期来水流量,沿途桥梁、管线等基础设施的具体位置、走向,河道内淤积物沉积深度等情况,根据清淤工作量和工期要求组织人力、机械,同时考虑防洪度汛的要求,进行物资准备。

1、组织:河道改线工程与老河道相距较近,施工现场有大型施工机械,可用于河清淤疏浚的工作。

拟采用多台履带挖掘机分组分段进行疏挖,疏挖过程中必须保持老魏河正常通水,半幅清淤半幅保持流水;先疏挖南半幅河道,再疏挖北幅河道。

2、围堰:河道下游设置带有两个活动闸门的厚500mm砖砌体围堰,与桥台基础顶面平齐,可兼做改线工程与老河道顺接时的围堰(闸门宽3米,木质结构)。

下游围堰根据清淤长度分段设置,拟在钓鱼协会南侧和唐庄桥下游分别设置,高度以高出水面0.7米为宜。

下游围堰采用土质结构,外侧覆压防水材料(如宽幅彩条布等)。

3、排水:围堰修筑完成采用污水泵将河道内积水排至围堰下游河道,沿老河道底口边线开挖纵向集水沟,将河道内积水汇集到下游围堰前。

在围堰上游开挖集水坑,用大功率污水泵将积水排到围堰下游。

4、清淤:以三台挖掘机为一组,组合成阶梯队列。

河底一台挖掘机在前方,边开挖边将河底淤积物向南侧清理,尽可能将淤积物放到边坡上方,同时在河道南侧底口线位置开挖出深度50cm左右的集水沟;第二台在边坡上方,将第一台挖掘机挖出淤积物以及边坡上草皮树根等清理到河道南侧滩地内,第三台在最后方,将第二台挖掘机挖出的淤积物收集。

南半幅清淤全部完成,采用同样的方法清理北侧河道内淤积物,此时,积水已集中在河道的南半幅,不需要再在北侧河底口线开挖纵向集水沟。

清淤完成,将河底平整。

5、清理:滩地内淤积物经晾晒脱水,采用密封良好运输车将淤积物清运业主方至地点。

河道清淤浆砌工程施工方案

河道清淤浆砌工程施工方案

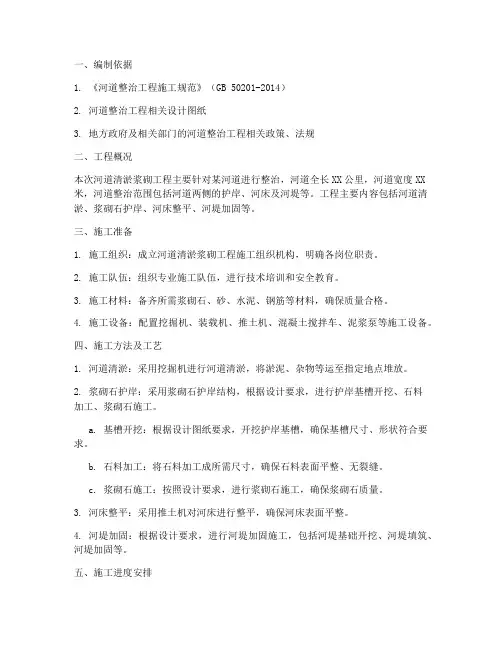

一、编制依据1. 《河道整治工程施工规范》(GB 50201-2014)2. 河道整治工程相关设计图纸3. 地方政府及相关部门的河道整治工程相关政策、法规二、工程概况本次河道清淤浆砌工程主要针对某河道进行整治,河道全长XX公里,河道宽度XX 米,河道整治范围包括河道两侧的护岸、河床及河堤等。

工程主要内容包括河道清淤、浆砌石护岸、河床整平、河堤加固等。

三、施工准备1. 施工组织:成立河道清淤浆砌工程施工组织机构,明确各岗位职责。

2. 施工队伍:组织专业施工队伍,进行技术培训和安全教育。

3. 施工材料:备齐所需浆砌石、砂、水泥、钢筋等材料,确保质量合格。

4. 施工设备:配置挖掘机、装载机、推土机、混凝土搅拌车、泥浆泵等施工设备。

四、施工方法及工艺1. 河道清淤:采用挖掘机进行河道清淤,将淤泥、杂物等运至指定地点堆放。

2. 浆砌石护岸:采用浆砌石护岸结构,根据设计要求,进行护岸基槽开挖、石料加工、浆砌石施工。

a. 基槽开挖:根据设计图纸要求,开挖护岸基槽,确保基槽尺寸、形状符合要求。

b. 石料加工:将石料加工成所需尺寸,确保石料表面平整、无裂缝。

c. 浆砌石施工:按照设计要求,进行浆砌石施工,确保浆砌石质量。

3. 河床整平:采用推土机对河床进行整平,确保河床表面平整。

4. 河堤加固:根据设计要求,进行河堤加固施工,包括河堤基础开挖、河堤填筑、河堤加固等。

五、施工进度安排1. 施工前期准备:10天2. 河道清淤:15天3. 浆砌石护岸施工:30天4. 河床整平:10天5. 河堤加固施工:20天6. 工程验收:5天总计:90天六、质量控制1. 材料质量控制:确保所用材料符合设计要求,进行材料检验。

2. 施工过程质量控制:严格按照施工规范和工艺要求进行施工,确保工程质量。

3. 工程验收:按照验收标准进行工程验收,确保工程符合设计要求。

七、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。

2. 施工人员佩戴安全帽、安全带等防护用品。

河道清淤施工方案1

河道清淤施工方案1

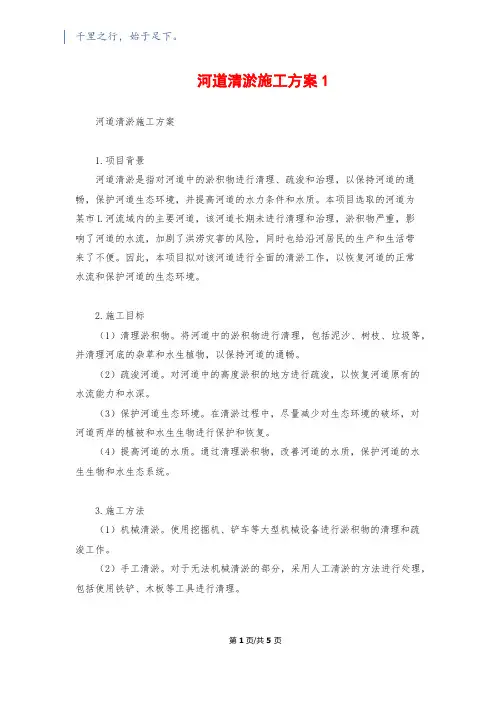

河道清淤施工方案1河道清淤施工方案1.项目背景河道清淤是指对河道中的淤积物进行清理、疏浚和治理,以保持河道的通畅,保护河道生态环境,并提高河道的水力条件和水质。

本项目选取的河道为某市L河流域内的主要河道,该河道长期未进行清理和治理,淤积物严重,影响了河道的水流,加剧了洪涝灾害的风险,同时也给沿河居民的生产和生活带来了不便。

因此,本项目拟对该河道进行全面的清淤工作,以恢复河道的正常水流和保护河道的生态环境。

2.施工目标(1)清理淤积物。

将河道中的淤积物进行清理,包括泥沙、树枝、垃圾等,并清理河底的杂草和水生植物,以保持河道的通畅。

(2)疏浚河道。

对河道中的高度淤积的地方进行疏浚,以恢复河道原有的水流能力和水深。

(3)保护河道生态环境。

在清淤过程中,尽量减少对生态环境的破坏,对河道两岸的植被和水生生物进行保护和恢复。

(4)提高河道的水质。

通过清理淤积物,改善河道的水质,保护河道的水生生物和水生态系统。

3.施工方法(1)机械清淤。

使用挖掘机、铲车等大型机械设备进行淤积物的清理和疏浚工作。

(2)手工清淤。

对于无法机械清淤的部分,采用人工清淤的方法进行处理,包括使用铁铲、木板等工具进行清理。

第1页/共5页(3)淤积物处理。

清理出的淤积物将进行分类处理,包括可回收物、可焚烧物、可堆肥物和不可回收物,分别进行相应的处理。

(4)生态环境保护。

在清淤过程中,加强对河道两岸植被的保护,尽量减少对水生生物的影响,对有需要的地方进行水生植物的种植和修复。

(5)监测和评估。

在施工过程中,定期对施工效果进行监测和评估,确保达到预期的清淤效果。

4.施工计划(1)前期准备。

进行工程的资料收集和预先调查,包括河道的尺寸、淤积物的类型和分布情况等,制定施工计划和方案。

(2)施工准备。

筹备所需的机械设备、工具和人员,进行现场勘察和标记,确保施工的顺利进行。

(3)机械清淤。

使用挖掘机和铲车等机械设备进行淤积物的清理和疏浚工作,根据河道淤积物的分布情况进行有序的清理。

河道工程护砌(连锁砌块)施工方案

河道工程护砌(连锁砌块)施工方案

河道工程护砌(连锁砌块)施工方案河道工程护砌是为了保护河道不被水流冲刷、坍塌等造成的损害而进行的一种加固措施。

连锁砌块是一种常用的护砌材料,其具有矮而宽、结构紧密、抗冲击力强等特点。

下面我们将介绍河道工程护砌(连锁砌块)施工方案。

一、施工前准备1.1 设计方案首先需要根据工程需要进行设计方案,明确施工范围、高程、长度、墙体高度、深度、位置和材料等要求,确定好设计基准点,并绘制好设计图纸。

1.2 土地勘测和测量为了确保工程质量,需要进行土地勘测和测量,包括整个工程区域的地形、地貌、地形图、水文测量等,同时需要根据设计图纸进行实际测量,绘制出精确的平面图和剖面图,以便后续施工。

1.3 材料准备进行护砌施工需要所需的材料,包括砖块、砂浆、建筑钢筋等。

在进行施工前需要将所有材料按照工程要求进行分类、检验、验收和备齐,以确保材料的质量和数量符合要求。

1.4 机械设备准备护砌施工需要使用的机械设备有挖掘机、推土机、翻斗车等。

施工前需要将所有机械设备进行检查和维修,并保证在施工现场随时待命。

二、施工流程2.1 划线按照设计图纸上给出的要求和基准点进行划线,确定护砌墙的外形与范围。

2.2 土方开挖将设计图纸上指定的地区进行土方开挖,然后根据墙体的实际高度、墙壁倾斜度、墙底的厚度等要求挖出河道的底部槽,确保墙体牢固。

2.3 打地钉在墙体基底的两端、中心点都打一个地钉,地钉的长度为3米左右。

2.4 浇灌混凝土按照设计图纸上的要求,在墙底部和坡面上浇注混凝土,将地钉与混凝土固定。

2.5 安装连接件在混凝土获得强度之前,需要在墙体上安装护砌用的连接件,确保各个砖块在墙体上的准确位置。

2.6 砌筑石块在连接件的固定位置上安装砌块,采用拼装的方式进行安装,砌块之间要留有空隙,方便砂浆的入口。

2.7 灌注备用砂浆在石块安装完成后,需要在石块之间灌注砂浆,确保石块之间的空隙均匀填充;还需要在墙顶上设置收水沟,进一步加固墙体。

2.8 竖向排水管的设置在墙体内,还需要加入竖向排水管,用于排除地下水。

石头砌护工程施工方案

石头砌护工程施工方案

石头砌护工程施工方案一、项目概况石头砌护是一种传统的土木工程,用石块砌筑护坡、护岸、护堤等结构,具有良好的防水、防冲刷、防坍塌等作用,广泛应用于河流、湖泊、道路、园林等工程中。

本方案为某石头砌护工程的施工方案,旨在确保工程顺利进行,质量可控,安全高效。

二、施工前准备1. 设计依据:施工依据设计图纸和规范要求,按照施工图纸和技术要求进行施工。

2. 施工单位:施工单位应具备相应的资质证书和施工经验,严格按照相关标准操作。

3. 工程材料:需要准备符合要求的石料、水泥、沙子、钢筋等材料,确保质量可控。

4. 人员配备:安排具备相关技术和证书的人员参与施工,合理安排施工队伍。

三、施工工艺1. 基础处理:清理基础表面,确保无积水,进行基础找平、夯实,检查地基承载力符合要求后可进行下一步施工。

2. 石块砌筑:按照设计图纸上的尺寸和要求,选择合适的规格和质量的石块进行砌筑,石块应保持水平、垂直,石块之间要适当留缝,并在填充水泥砂浆。

3. 水泥砂浆:按设计要求配制水泥砂浆,用于填充石块之间的缝隙,增强整体结构的稳固性。

4. 钢筋加固:根据设计要求,在石头砌护结构内部设置加固钢筋,增加整体结构的承载能力和抗震抗裂性。

5. 结构验收:在石头砌护施工完成后,进行结构验收,检查结构是否符合设计要求,质量是否合格。

四、施工注意事项1. 安全防护:施工现场要严格执行相关安全规定,配备必要的安全设施和安全人员,确保施工安全。

2. 施工质量:全程监控施工质量,保证石头砌护工程的稳定性和耐久性。

3. 施工进度:严格按照施工计划进行工作,合理安排施工工序,确保工程按时完工。

4. 资料记录:做好施工过程中的资料记录和工程日志,了解工程进展情况,及时发现和解决问题。

五、施工结束1. 竣工验收:完成石头砌护工程后,进行竣工验收,验收合格后方可移交。

2. 整理清理:清理施工现场,整理材料设备,保持施工现场整洁。

3. 质量保障:对施工所用材料、构造及验收情况进行整理,确保质量可控。

高标准农田项目:河道清淤施工方法

高标准农田项目:河道清淤施工方法

高标准农田项目:河道清淤施工方法河道土方开挖前,首先对河道开挖边线范围内的植被、建筑垃圾及其他杂物进行清理。

清理工作拟采用人工与挖掘机配合进行。

表面植被如棉花杆、芦苇等采用人工拔除。

对建筑垃圾及芦苇根、树根等则由挖掘机挖至施工场地以外业主指定地点堆放或掩埋,清除的植物根茎等则在业主指定地点集中焚烧。

清基的范围需超出开挖或堆土范围以外2m。

(1)土方开挖河道土方开挖是本工程的主要施工工种,关系到完成的河道工程的质量、标准和工程进度,必须精心组织、精心施工。

河道土方开挖在清基结束后进行。

由于本工程河道土方数量多,土质松弱,采用泥浆泵施工具有很大的优越性。

泥浆泵冲挖河道必须完成低压输电线路架设和安装好配电设施,搞好河道围堰、排水和排泥区四周围堤以及引水、排水渠道系统。

投入本工程河道土方开挖的泥浆泵拟采用10LWB-10泥浆泵,电机功率为7.5KW,额定扬程为10m,流量为85m3/h,配套高压水泵型号为3BA-9,扬程35.5-28m,流量为30-55m3/h,电机功率为7.5KW,潜水电泵为JQB-4-31,电机功率为 2.2KW,扬程为8.2-4.7M,流量50-90m3/h。

(2)泥浆泵冲泥施工引水及排水泥浆泵进行土方开挖所需的冲泥水可利用大东江河水。

堆土区的迎河侧可开挖排水沟一条深0.8m-1.0m,底宽0.5m-1.0m将排泥区泌出废水排出引入冲泥区重复利用。

根据施工分段,在冲泥工作面上安装高压水泵及泥浆泵,敷设排泥橡胶锦纶管,在巨阳河安装潜水电泵,抽引清水供应高压泵用水,待泥浆泵输泥后,回归水可供利用。

启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,送到排泥区,再通过泥浆车清运淤泥。

在泥浆泵冲挖时在河底、河坡保留保护层0.3m。

在河道冲挖结束后,用人工整修河底、河坡,使开挖轮廓准确,底面、坡面平整。

水力冲挖施工注意事项和冲挖质量予控:a、统筹安排施工,调度好冲挖排泥区分仓轮流作业,提高设备利用率;b、输泥管应平顺,避免死弯;c、出泥口应伸出排泥场一定距离,并应高出排泥面50cm;d、输泥管接头紧固严密,整个管线和接头不得漏水,一旦发现应及时修补或更换;e、输泥管支架必须牢固,布置尽量避免破坏其他设施;f、加强冲泥区和排泥区的巡回检查,注意按放样桩进行冲挖,掌握管道工作状况、排泥区堆填情况和泥浆的沉积情况,防止河道超挖和围堤倒塌、泥浆外溢河坎河道开挖、临时围堰施工及外运。

河道护砌施工方案

河道护砌施工方案

河道护砌施工方案河道护砌施工方案一、工程概述本工程为河道护砌施工工程,主要包括河道护砌砌石的安装、固定和稳定等内容。

二、施工环境1.施工地点:河道沿线;2.施工时间:天气晴好、无降雨的情况下进行;3.施工要求:施工人员必须具备相应的工程技能和安全意识;施工设备和材料应符合相关标准和规范;4.安全措施:施工现场应设置警示标志,工人应穿戴好安全防护装备;严禁施工过程中吸烟、闲聊等不良行为。

三、施工步骤1.清理施工区域将施工区域内的杂草、垃圾等清理干净,确保施工区域整洁。

2.确定施工范围根据设计要求,确定河道护砌的起始点、终止点和施工范围,并进行标记。

3.测量定位使用测量仪器对施工范围进行准确测量并确定位置。

4.基础处理根据设计要求,对施工范围内的河底进行清理和处理,确保基础平整、干净。

5.砌石安装将砌石逐块安装到设计位置上,注意砌石之间的缝隙大小、排列顺序和整齐度。

6.砌石固定采用适当的方法对砌石进行固定,常用的方法有胶粘、钢筋绑扎等,确保砌石稳定。

7.砌石稳定采取稳定河道护砌结构的措施,如设置护墙、固定土工布等,确保河道护砌的稳定性和安全性。

8.施工检查在施工过程中进行多次检查,确保施工质量符合设计要求,如发现问题及时进行整改。

9.工程验收完成施工后,按照相关规定进行工程验收,接受相关部门的检查,确保工程质量合格。

四、施工注意事项1.施工区域内严禁堆放杂物和垃圾,保持施工区域的整洁;2.严格按照设计要求进行施工,确保砌石间的缝隙均匀,稳定性好;3.施工过程中注意安全,保证施工人员的人身安全;4.施工过程中要与当地的水利管理部门保持联系,确保施工与河道的水文情况相适应。

五、施工材料和设备1.施工材料:砌石、胶粘剂、钢筋、土工布等;2.施工设备:挖掘机、起重机、测量仪器等。

六、总结通过本次施工,河道护砌的安装和固定工作得以完成,有效地保护了河道的稳定性和安全性,提高了河道的抗洪能力。

同时,在施工过程中,严格按照相关规定和要求进行操作,保证了施工质量和工期的达到要求。

河道疏挖、清淤、填筑堤防工程施工方案

河道疏挖、清淤、填筑堤防工程施工方案

河道疏挖、清淤、填筑堤防工程施工方案本标段河道治理长度为2500m(桩号20+200~22+700),设计河底宽80m,上口宽265~283m,梯形断面。

主要工作内容包括:河道疏挖、清淤,填筑堤防,岸坡采用铅丝石笼、土石笼袋等相结合的防护方式进行防护。

若现状堤顶高程高于设计堤顶高程则维持现状堤顶高程。

若现状河底高程低于设计河底时不回填。

2.1河道工程总体安排根据河道长度,本工程共分为5个施工工区,每个施工段长度约为500m,各个工区相邻位置利用导流围堰设置下河马道,分别进行各工区内河道疏挖和筑堤、防护工程施工。

根据总体施工规划及现场施工条件,在河道中央开挖导流沟进行施工导流排水,之后河道两侧同时自上游向下游进行河道疏挖和筑堤、河道护脚、铅丝石笼护砌等,形成流水作业。

2.2施工流程图2.2-1 河道工程施工流程图2.3临时施工道路修筑布置在河道两岸绿化带和巡河路处,在河堤的适当位置作施工马道,坡度1:6。

2.4河道疏挖(1)开挖原则①严格控制河道中心线和坡比。

②严格控制河道上口开挖线的位置符合设计图纸。

③随河底宽度的变化调整边坡坡比,确保不同设计断面的良好顺接。

(2)疏挖方法土方开挖前首先对施工场地进行清理工作,然后要在施工范围内作细致的物探检查,将施工区域内地下埋设物(供水管线、电缆线、电信线)的位置、深度标注清楚,防止施工中造成损坏。

施工中在适当位置增设马道。

土方开挖主要以机械为主,施工中推土机、挖掘机和自卸汽车配合进行,充分发挥各机械工作效率,将推土机的施工作业范围控制在最佳的推运距离以内。

施工中主要采用反铲挖掘机开挖直接装自卸汽车运至指定的临时堆土区,以备回填用,余土运至指定渣土消纳场。

开挖边线外2m 内严禁堆土,以防止边坡坍塌。

整个沟槽的土方开挖根据推土机、挖掘机的最佳作业深度和作业范围,分层分段进行。

基本方法有两种:方法一,以推土机为主,挖土机为辅,采用推土机削坡,推土至河底,再由挖土机在河底装车,运走,这种方法河底做施工道路,根据分段情况修上坡施工马道。

浆砌石护砌施工方案

浆砌石护砌施工方案

浆砌石护砌施工方案浆砌石护砌施工方案是在石料护砌施工中常用的一种技术方案,通过合理的工艺操作和施工流程,确保护砌结构的稳固性和美观性。

下面将介绍浆砌石护砌的施工方案及注意事项。

一、材料准备在进行浆砌石护砌施工前,需要准备好以下材料: - 石材选用:优质的石料,颜色、纹理要协调,尺寸一致; - 沙浆:水泥、砂、水按比例调配而成; - 石灰水:用于清洁石料表面的溶液; - 固化剂:用于加固石材的结构; - 工具:包括扬子刷、镘刀、橡皮锤等。

二、施工步骤1. 石料处理1.清洁石料表面:使用石灰水清洗石料表面,去除灰尘和杂质;2.石料切割:根据需要,对石料进行切割成所需形状和尺寸。

2. 浆砌施工1.铺垫层:先在基础上铺设一层沙浆,以便石料固定;2.石料铺设:按照设计要求将石料逐块铺设到基础沙浆上;3.浆砌:在石料之间填入沙浆,使石料紧密连接,保证结构牢固;4.整齐修整:用镘刀将石料表面的多余沙浆刮平,保持整齐美观。

3. 后处理1.固化处理:等待一定时间以让石料固定,然后使用固化剂进行处理,加固整体结构;2.清理:清除施工过程中产生的垃圾和杂物,保持工地整洁;3.检查验收:检查护砌结构是否符合设计要求,进一步加固和调整。

三、注意事项1.施工现场要保持整洁,避免影响施工进度;2.要严格按照设计要求进行石料的选择和施工工艺操作;3.注意施工过程中的安全防护,减少事故发生的可能性;4.完工后对护砌结构进行检查验收,确保施工质量符合要求。

通过以上施工方案的操作,可以确保浆砌石护砌施工过程中的质量和效果,提高护砌结构的稳固性和美观性,从而更好地发挥石料的装饰和保护功能。

河道清淤疏浚工程浆砌石工程施工方案

河道清淤疏浚工程浆砌石工程施工方案

河道清淤疏浚工程浆砌石工程施工方案1.1总体施工方案本工程浆砌石采用三个施工队连续作业,均匀上升;上升到三个以上区可同时施工时,可将施工作业区交替砌筑,产生的水平施工缝按相关的要求处理。

砂浆在拌和站内拌制、砼罐车运至施工现场,粗料石的场内运输采用一台汽车吊或挖机及装载机进行配合运至作业面,人工铺浆和安砌条石,用插入式砂浆振动片及振捣棒振实,养护采用人工洒水养护。

1.2砌筑工艺流程施工准备→选料→铺(座)→安放石→竖缝灌砼(砂浆)→捣实→清除石面浮浆→养护→质量检查。

1.3材料准备(1)砌石体的石料应采自施工图纸规定或监理人批准的料场,石头的开采方法应经监理批准。

砌石材应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。

石料的物理力学指标应符合施工图纸的要求。

(2)用于浆砌石体的粗粒石(包括条石和异形石)应棱角分明、各面平整,其长度应大于50cm,块高大于25cm,长厚比不大于3,石料外露面应修琢加工,砌面高差应小于5mm。

砌石应经过试验,石料容重大于25KN/m3,湿抗压强度大于20MPa。

(3)砌筑工程采用的水泥品种和标号应符合本技术条款相关规定,到货的水泥应按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。

(4)应按本章相关规定的用水质量标准,拌制砂浆和小骨料混凝土。

对拌和及养护的水质有怀疑时,应进行砂浆强度验收,如果该水制成砂浆的抗压强度低于标准水制成的砂浆28天龄期抗压强度90%以下时,则此水不能使用。

(5)胶凝材料的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定。

施工中需要改变胶凝材料的配合比时,应重新试验,并报送监理人批准。

(6)拌制胶凝材料,应严格按试验确定的配料单进行配料,严禁擅自更改,配料的称量允许误差应符合下列规定:水泥为±2%;砂、砾石为±3%;水、外加剂为±1%。

(7)胶凝材料拌和过程中应保持粗、细骨料含水率的稳定性,根据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。

河道清淤浆砌工程施工方案

河道清淤浆砌工程施工方案

河道清淤浆砌工程施工方案1. 引言河道清淤工程是为了提高水域的通畅度,维护河道的生态环境而进行的一项工程。

清淤工程主要包括河床清淤和岸坡维护两个方面,其中岸坡维护是通过砌工方式进行。

本文档将详细介绍河道清淤浆砌工程的施工方案。

2. 施工准备在进行清淤浆砌工程之前,需要进行必要的施工准备工作。

具体包括: - 施工人员组织:根据工程规模,确定所需的人员数量和岗位职责,组织好施工队伍。

-施工设备准备:准备好清淤设备、运输设备、浆砌设备等,并进行必要的检修和调试。

- 材料准备:根据工程设计和实际需要,采购好清淤用的梳理机、浆砂料等材料。

- 环境保护措施:制定好施工期间的环境保护方案,包括噪声控制、扬尘控制等。

3. 施工程序3.1 清淤工序清淤是河道清淤工程的重点环节之一。

清淤过程中,需要按照以下程序进行:1. 清理障碍物:首先,清理河道中的障碍物,如漂浮物、水生植物等,确保施工的顺利进行。

2. 梳理作业:使用清淤设备进行梳理作业,将河道底部的淤泥和杂物清理出来。

在清理过程中,要注意对水生动物的保护,避免对水生生物的伤害。

3. 淤泥输送:将清理出来的淤泥和杂物通过运输设备输送到指定地点,进行集中处理。

4. 清淤结束:清淤工序结束后,对施工现场进行清理,确保整个施工区域的干净整洁。

3.2 浆砌工序浆砌是河道清淤工程中的重要环节,通过浆砌可以加固河道岸坡,防止岸坡坍塌。

浆砌工序的程序如下: 1. 岸坡处理:对需要浆砌的河道岸坡进行清理和处理,去除杂物和不稳定的土层。

2. 浆砌准备:准备好所需的浆砌材料,包括水泥、砂浆等。

3. 浆砌施工:将浆砌材料与适量的水混合,制成砂浆,并进行顺序浆砌。

浆砌时要注意保持均匀和稳定的施工速度,确保浆砌块的质量和稳定性。

4. 浆砌修整:待浆砌块硬化后,对其进行修整和打磨,使其表面光滑平整。

4. 施工质量控制为确保施工质量,需要加强质量控制。

具体措施如下: - 施工现场的巡查和监督:在施工过程中,进行现场巡查和监督,确保按照工艺要求进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浦口区小外江河河道整治工程河道施工方案编制:审核:批准:雨发建设集团有限公司浦口区小外江河河道整治工程及小外江路建设工程项目管理部二〇一六年三月一日1目录第一章编制依据................................................... 错误!未定义书签。

第二章工程概况.. (3)第三章主要施工方案 (5)第四章质量保证措施 (10)第五章工期保证措施 (16)第六章文明施工及环保措施 (19)第七章安全保证措施 (23)第一章编制依据1.1.编制说明浦口区小外江河河道整治工程南起引水河路,北至浦洲路。

河道西侧紧邻小外江路,沿线与规划民兵路、规划天华东路、中心北河、规划京新路、柳州东路相交,全长约2.10公里。

沿小外江河西侧建成一个以休闲、娱乐、观赏和健身相结合的景观工程,以植物为主,硬质为辅,观光游览、健身参与其中,突出休闲、健康、全民参与的理念,使之具有游览、服务、休闲的功能。

本工程的主要工程内容有:围堰与排水、清淤、开挖或回填土方、打松木桩和修整边坡、C30钢筋格梗、浆砌块石护砌、雨水管道及八字出水口、景观绿化,本次施工后的设计河道底标高为3.60-3.80m,河道淤泥、垃圾、杂物开挖深度为1.5m左右,河道两侧为1:1.25-1.27放坡约7.5m宽,并有5.5m-13.6m景观绿化保护带,河道与小外江路之间作景观绿化处理,主要工程量为挖土方47289.39m3,挖淤泥13835m3,填方90473.63m3,换填量13835m3,松木桩约25000m。

河道施工方案编制依据浦口区小外江河河道整治工程及小外江路建设工程施工组织设计编制。

1.2.编制依据1、浦口区小外江河河道整治工程河道施工图2、合同文件3、施工现场地质勘探资料4、《浦口区小外江河河道整治工程及小外江路建设工程施工组织设计》5、现场测量资料6、相关的规范和施工标准1.3.编制原则1.3.1遵循设计文件、规范和质量验收标准,工程项目施工严格执行现行规范、标准,严密组织,确保工程质量优良;1.3.2坚持实事求是的原则,在施工中充分发挥我公司技术优良和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益的完成本标段的工程建设;1.3.3根据项目施工原则,积极组织本工程的施工,通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息,实现质量和造价的最佳组合,实事求是的确定工期、施工方案,确保工程优质、安全、高效地完成;1.3.4坚持推广应用新技术、新成果的原则,在施工中对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺积极应用;第二章工程概况小外江河北起浦洲路,南至引水河路。

河道西侧紧邻小外江路,沿线与规划民兵路、规划天华东路、中心北河、规划京新路、柳州东路相交,全长约2.10公里,其中现状柳州路、浦洲路下为现状箱涵,河道与道路下箱涵顺接;河道与中心北河按其河道设计进行顺接。

2.1.河道沿线出水口:采用雨水管材、八字形出水口和河底浆砌块石护砌,保护河道的整体性。

2.2.管材雨水管材:采用Ⅱ级钢筋混凝土管。

2.3.管道接口钢筋混凝土管采用承插式橡胶圈接口。

2.4. 管道基础钢筋混凝土管道基础采用180度混凝土基础,做法见施工图纸。

管道基础在管纵向每隔30m左右设一道伸缩缝,缝宽3cm,伸缩缝在管道接口处。

2.5. 检查井及雨水口排水检查井采用C25钢筋砼基础,MU10混凝土模块砌筑,检查井井座采用D700重型铸铁井圈盖。

雨水口井箅及盖座采用铸铁井圈井座。

2.6.管道回填排水管道在闭水试验合格后应及时回填,钢筋混凝土管道两侧采用6%灰土回填;管顶以上0.5米范围内采用6%灰土回填;管顶以上0.5米以上采用素土土回填。

沟槽回填应分层进行,两侧均衡上升,分层厚度不大于20cm,回填压实度满足以下要求:胸腔级管底腹角部分为95%,管顶以上50cm为87%±2%,管顶50cm以上至地面为85%。

2.7.浜塘处理河道断面内的浜塘:淤泥底标高高于河道底部时,应按河道断面开挖,全部清除;淤泥底标高低于河道底部时,应抽水清淤,清除0.5m淤泥,采用素土回填至河底。

河道保护带内的浜塘:应抽水清淤,清除0.5m淤泥,采用素土回填至地面。

2.8.河道护坡处理小外江河道采用1:1.25-1.27自然边坡,坡底端设置横截面为800cm(宽)*500cm(高)的C30钢筋砼格梗,钢筋型号为HRB400。

松木桩桩长3m和4m,桩头直径≥140mm,浸沥青防腐处理。

浆砌块石护砌,MU40块石,M10水泥砂浆砌筑,采用C20细石灌注密实,临水侧采用1:2水泥砂浆勾凹缝。

第三章主要施工方案3.1.施工准备1、根据施工总平面图,进行平整场地,畅通道路,对实地进行勘查,复核标高及与周围建筑的相互位置关系,对施工生活用水、施工用电、场内临设用房等进行统筹合理安排。

2、施工前,施工管理人员准备好安全牌、安全禁令牌以及五牌二图、施工现场的各管理物品,及消防器材。

3、落实技术资料,在施工图纸接到以后,立即组织有关人员熟悉施工图,在看图时必须抓住主要施工图环节,尽量在施工图纸会审得到解决,减少今后有施工时出现的设计变动,以便加工订货和组织施工。

4、组织加工订货:根据本工程进度及各材料品种及时同有关专业部门提出施工部位及要求,并提出加工订货,派专人落实货源和供货日期。

主材在购买前应得甲方认可后方可进货使用。

5、开工前,施工人员准备好施工质量评定表,施工日记等有关书面资料及标准管理各种台帐资料。

6、落实施工机械提高现代化施工水平。

3.2.施工组织部署1、施工组织以沿河两边的河道清淤为主线进行施工,工作主要包括土围堰,土方开挖和回填、修整河道、打松木桩等。

2、施工期间以河坎挡墙施工为主要进度控制区域,一切施工范围管理即人、材、物首先满足该区。

3.3.施工协调管理1、与业主单位间的工作协调我们将随时与业主单位了联系,进一步了解业主对建筑是否有变更要求,已便同设计单位联系及早做出准备,有利于控制工程进度,及避免返工。

2、与设计单位间的工作协调1)、我们将及时与设计单位联系进一步了解设计意图及工程要求,根据设计意图提出我们的施工实施方案。

2)、主持施工图审查,协助发包方会同建筑师、供应商(制造商)提出建议完善设计内容和设备物资选型。

3)、对施工中出现的情况,除按业主、监理、设计单位的要求及时处理外,还应积极修正可能出现的设计错误,并会同发包方,监理单位建筑师、施工各方按照总进度与整体效果要求,进行部位验收,中途质量验收、竣工验收等。

3、与监理工程师工作的协调1)、在施工全过程中,严格按照经发包方及监理师批准的施工组织设计进行对施工单位的质量管理。

在做好自检和专检的基础上,接受监理师的验收和检查,并按照监理要求,予以整改。

2)、贯彻我公司已建立的质量控制、检查、管理制度,确保产品达到预定目标,我方对整个工程产品质量负有最终责任,杜绝现场施工不服从监理工作的不正常现象发生,使监理师的一切指令得到全面执行。

3)、所有进入现场使用的成品、半成品、设备、材料、器具均主动向监理师提交产品合格证或质保书,应按规定使用前需进行物理化验学试验检测的材料,主动递交检测结果报告,使所用的材料、设备不给工程造成浪费。

4)、按部位或分项工程检验工序的质量,严格执行“上道工序不合格,下道工序不施工”的准则,使监理师能顺利开展工作。

对可能出现的工作意见不一的情况,遵循“磋商统一”的原则,在现场质量管理工作中,维护好监理师的权威性。

3.4.施工段流程根据工程的设计结构、地形地面貌、地物、交通等因素。

本方案计划进场后即开始结合面清基,同时开始简易围堰施工,再进行挡墙施工等,本工程工作量大,工作面广,易分散施工作业。

1、工程测量1)根据建设单位提供的水准点并严格按照设计施工图纸进行观测建筑物定位控制布设及高程引测。

2)根据施工设计图纸设置河岸线的轴线控制,并在施工现场内布设相应的控制点,计算各控制点的坐标,具体位置施工时做出详细布置。

对现场的轴线、水准点、控制点做好明显标记并采取相应的保护措施,并做好各点的复核单,由业主及监理、设计单位复核及签章。

3)各点投线时采用全站仪,J2经纬仪、DII600测距仪。

另根据业主提供的水准点,使用DS3水准仪,不受施工影响处设置临时水准点,作为以后高程引测的基准,并不定时进行校核。

4)本建设平面位置误差控制在±30-±50MM之间,高程引测误差控制在±30MM内。

5)严格按照规划要求进行沉降观测点的布设,在施工阶段,按施工要求,逐段逐项做好沉降观察,并做好记录资料,及时请业主、监理复核签证。

3.5、施工技术方案1、河道疏浚及清运淤泥河道土方开挖前,首先对河道开挖边线范围内的菜地、植被、建筑垃圾及其他杂物进行清理。

清理工作拟采用人工与挖掘机配合进行。

对建筑垃圾及杂数、违建等由挖掘机挖至施工场地以外业主指定地点堆放或掩埋。

2、围堰围堰工程为本工程的重点,围堰高度应高出施工期间最高水位70CM,最低不小于50CM。

应严格按以下几点施工:1)先清除堰底河底上的杂物、块石等,以减少渗漏。

2)本工程采取土围堰法施工,先在河流上淤用挖掘机取土修筑围堰,围堰底宽不得小于2.5米,顶宽不小于1.5米,高出水面部位按30cm厚夯实回填,然后再用同样的办法修筑下游围堰。

3)拆除围堰桩时应先在岸边处开一口放水,待围堰二侧水位基本平衡时,再拆拉连铁丝,然后由两侧向中间拆除。

4)围堰后排水,必须边抽水边检测河边构筑物变化情况,以确定开挖时的基础挖土施工方案。

3、支护松木桩施工用于基础处理的松木桩必须质地新鲜,梢径为12cm,长度为3m,松木桩均就近向林木场采购,木桩应选取桩长略大于设计桩长的木桩,桩木须材质均匀,不得有过大弯曲之情形。

松木桩施工采用人工配合挖掘机施工,施工时注意严格按以下程序进行:3.1、施工测量放样:木桩按施工设计图布设,并于在桩心位置做好标志,施工前报监理工程师校验。

3.2、木桩制作:木桩在附近的木材加工厂生产,再运输至施工现场。

3.3、喂桩:挖掘机定位后,采用人工扶木桩按桩心位置标志喂入桩位,挂线锤检测木桩垂直度,符合要求后,即可进行正常施打。

3.4、压桩:挖掘机抬高大小臂,挖斗反握,抵住木桩缓慢下压,待木桩入土后保持稳定和垂直度。

沉桩过程中密切观测桩身有无位移或倾斜现象,发现问题及时纠正,并做好贯入度等各种记录。

3.5、在压桩过程中,如出现贯入度反常、桩身突然下降、过大倾斜、位移,立即停止压桩,及时查明原因,采取有效措施。

3.6、压桩时,充分考虑振动和挤土等对岸坡稳定或临近建筑物的影响,根据具体情况采取相应措施,防止在水流、土坡变化作用下发生桩倾斜、偏位等现象。
