格栅板安装及拆除管理办法
钢格板临时拆除管理制度
钢格栅临时拆除管理制度1、客观的为了规范钢格栅安装过程中的安全管理,避免高处作业过程中人员坠落、物体打击等事故的发生,特制定本规定。
2、范围本规定适用于中化六建烟台万华工业园项目3、一般规定3.1、作业前必须办理作业票,向作业人员进行安全技术交底,使所有操作人员了解管道安装临时拆除钢格栅时可能存在的危险、预防措施和应急措施,被交底人和交底人必须在钢格板安装专项安全交底记录卡上签字。
3.2、操作员应熟悉此类工作的操作程序,在作业过程中,正确穿戴和使用个人防护用品。
3.3、作业前必须拉设生命线,生命线的使用符合项客观的生命线安装要求,生命线选择强度不低于1570KN,绳径为∮12mm的镀锌钢丝绳;生命线的支撑点间距不得大于6m,其弧垂不大于10cm;使用合格的U型卡进行固定,U型卡的滑鞍安装在长边,U型螺栓扣在短边,每端不得少于3个U型卡,卡扣之间的间距约为10cm;短端伸出的长度应在10cm左右;安装好的生命线必须能够承受23KN的外力作用,未经培训的人员不得从事生命线安装作业;安装完毕由监理单位验收检查,合格后挂牌方可使用,填写生命线检查表;每周对生命线进行检查,发现不符合要求的立即进行整改,整改合格后才能投入使用,填写检查记录。
3.4、操作时必须使用五点双钩安全带,作业前应检查并确认安全带带扣、带绳、带钩完好可靠,作业时系好安全带。
3.5、施工现场可能从高处坠落的物体,要拆除或加以固定。
作业过程中严禁上下投掷工具、材料和杂物等,所用材料要堆放平稳,作业点下方要设安全警戒区,要有明显的警戒标志,设监护人。
各种工具要有防掉绳,工具放入工具袋(套)内。
拆卸下的物件、余料及时清理运走,不得任意乱置或向下丢弃。
3.6、以搬、抬、撬、等方式拆除钢格板时应有防护措施,以防格栅板及作业人员坠落,钢格板拆除后,拆除区域必须安装特殊的临时保护装置和警告标志。
3.7、作业过程中,作业危险区域应封闭或设置警示标志,设置监护人。
格栅板作业安全管理办法
xxx公司格栅板作业安全管理办法(第二版)编制部门:健康安全环保部发布时间:格栅板作业安全管理办法(第二版)第0 次修改说明对原有《格栅板作业安全管理程序》按照规章制度的格式和内容要求做了统一调整。
目录1 目的 (4)2 适用范围 (4)3 定义 (4)4职责 (4)4.1 健康安全环保部 (4)4.2 PMT (4)4.3 监理单位 (4)4.4 承包商 (5)5 管理内容与要求 (5)5.1 基本要求 (5)5.2 验收和使用 (6)5.3 拆除作业安全要求 (6)5.4 作业许可 (6)6 参考文件 (7)7 解释权归属及生效时间 (7)8 附录 (8)8.1 格栅板作业许可证 (8)附件1:格栅板作业许可证 (8)附件2 :格栅板作业许可管理流程图 (10)1 目的为规范格栅板作业,控制格栅板作业风险,明确格栅板作业的安全管理范围、职责和要求,特制定本办法。
2 适用范围本办法适用于xx石化所属区域。
3 定义无4 职责4.1 健康安全环保部1.负责制定与修订格栅板作业安全管理办法。
2.根据本办法要求对承包商进行监督、检查和考核。
4.2 PMT负责所属区域内格栅板作业的监督、协调和管理,对存在的问题提出整改要求,并督促落实。
4.3 监理单位1.负责审查格栅板工作前安全分析(JSA)。
2.负责格栅板作业许可证审签,并确认HSE措施落实情况。
3.负责检查、督促承包商严格执行本办法,对存在问题提出整改要求,并督促落实。
4.4 承包商1.严格执行本办法,负责开展工作前安全分析(JSA),落实HSE措施。
2.负责按程序申请和审批《格栅板作业许可证》。
3.负责组织检查并整改存在的问题。
5 管理内容与要求5.1 基本要求1.施工现场的格栅板安装、拆除和修改作业时,实行许可作业,作业前必须办理《格栅板作业许可证》(见附件1),绘制作业铺装、移动或修改详图、下方警戒区域图,格栅板作业涉及其他作业许可时必须同时办理相应作业许可证,并在现场公示。
工程栅栏管理制度
工程栅栏管理制度第一章总则第一条为了规范施工现场的管理,保障工程施工的安全和顺利进行,特制定本管理制度。
第二条本制度适用于公司所有施工现场的工程栅栏管理工作。
第三条工程现场栅栏应设置在工程现场内,包括工地、车间、料场等区域。
第四条施工单位应根据实际情况合理设置工程栅栏,并及时维护和管理,确保安全生产。
第五条相关部门应加强对工程栅栏的监督检查,发现问题及时处理,确保施工现场的安全。
第六条开发商、施工单位、监理单位和施工人员等各方均应遵守本制度,共同维护施工现场的安全。
第七条本制度自发布之日起生效,经公司领导审定后执行。
第二章工程栅栏的设置和管理第八条工程栅栏应符合国家相关法律法规和标准,具备保护施工现场的功能。
第九条工程栅栏的设置应考虑施工现场的特点和周边环境,合理划定范围。
第十条工程栅栏的高度应符合规定,同时应保证扎实、牢固,不能倾斜或损坏。
第十一条工程栅栏的周边应设置警示标识,明确禁止未经许可进入栅栏内的人员。
第十二条工程栅栏的开口处应设置门禁,专人负责管理,确保只有经过审批的人员能进入。
第十三条工程栅栏内应保持整洁,不得堆放杂物,防止影响施工和安全。
第十四条工程栅栏的维护和管理由施工单位负责,应设立专人定期检查和维护。
第十五条发现工程栅栏存在问题时,应及时通知相关负责人处理,并对问题进行记录和整改。
第十六条工程栅栏的拆除应经过审批,由专人负责,保证拆除过程安全有序。
第三章安全管理第十七条施工单位应对进入施工现场的人员进行安全教育和培训,确保他们了解工作场所安全规定。
第十八条施工单位应对施工现场进行安全检查,检查周期不得超过一个月,确保栅栏完好无损。
第十九条施工单位应建立安全档案,记录工程栅栏的设置、管理和维护情况,做好安全管理工作。
第二十条施工单位应设立安全监测系统,及时监测工程栅栏的安全情况,保证施工现场安全。
第二十一条施工单位应定期组织安全演练,提高员工应急处理能力,确保施工现场安全。
第四章违章处理第二十二条发现有人擅自进入工程栅栏内的,应立即责令其离开,并做好记录。
金属格栅拆除方案

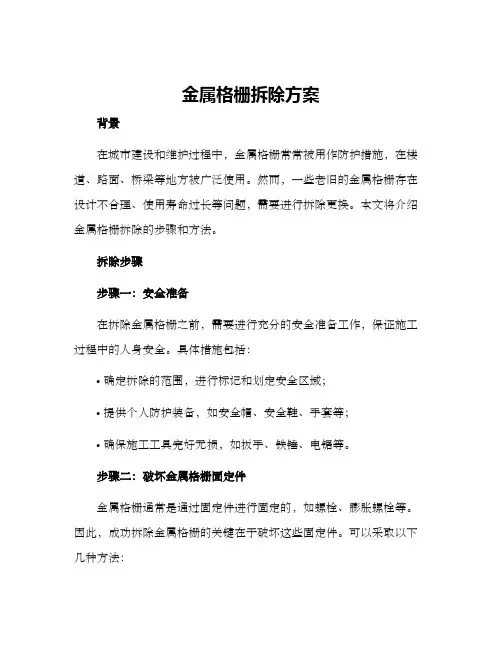

金属格栅拆除方案背景在城市建设和维护过程中,金属格栅常常被用作防护措施,在楼道、路面、桥梁等地方被广泛使用。
然而,一些老旧的金属格栅存在设计不合理、使用寿命过长等问题,需要进行拆除更换。
本文将介绍金属格栅拆除的步骤和方法。
拆除步骤步骤一:安全准备在拆除金属格栅之前,需要进行充分的安全准备工作,保证施工过程中的人身安全。
具体措施包括:•确定拆除的范围,进行标记和划定安全区域;•提供个人防护装备,如安全帽、安全鞋、手套等;•确保施工工具完好无损,如扳手、铁锤、电锯等。
步骤二:破坏金属格栅固定件金属格栅通常是通过固定件进行固定的,如螺栓、膨胀螺栓等。
因此,成功拆除金属格栅的关键在于破坏这些固定件。
可以采取以下几种方法:•用铁锤敲打螺栓或膨胀螺栓,使其松动;•使用扳手等工具拧紧螺栓或膨胀螺栓,使其破坏。
步骤三:拆除金属格栅拆除固定件之后,金属格栅就变得比较松动,可以通过以下几种方法进行拆除:•用手拉拽金属格栅,使其从固定点上拆下;•使用铁锤等敲打金属格栅,使其松动后拆除。
需要注意的是,拆除金属格栅时要避免对其他建筑物或设施造成损害。
在没有确认树木或其他物体是否会被破坏前,不要使用任何工具来拆除金属格栅。
拆除方案的优缺点使用以上拆除方案的优点是简单易行,不需要特殊的设备或工具。
而缺点是可能会破坏金属格栅周围的建筑物或设施。
在进行拆除之前,需要进行非常周密的计划和评估。
结论拆除金属格栅需要特别注意安全问题,遵守防护计划和操作规程。
在进行施工过程中,要根据不同的情况选择合适的工具和方法,如果有任何疑问或不确定,应该向专业人员咨询。
钢格栅板安装、拆除的安全措施方案

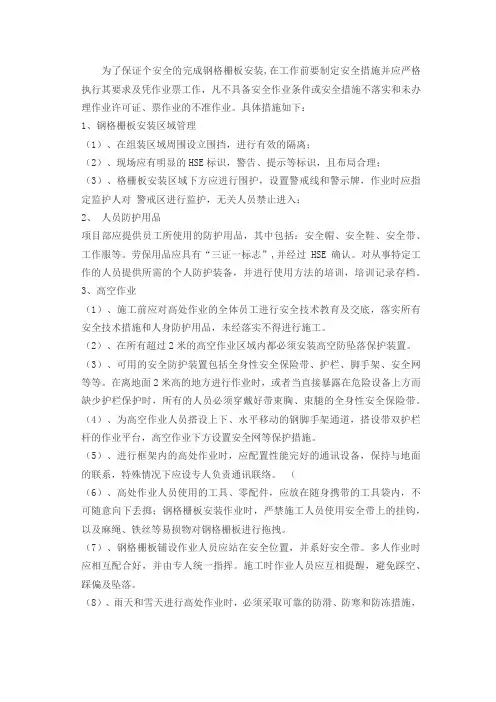

为了保证个安全的完成钢格栅板安装,在工作前要制定安全措施并应严格执行其要求及凭作业票工作,凡不具备安全作业条件或安全措施不落实和未办理作业许可证、票作业的不准作业。
具体措施如下:1、钢格栅板安装区域管理(1)、在组装区域周围设立围挡,进行有效的隔离;(2)、现场应有明显的HSE标识,警告、提示等标识,且布局合理;(3)、格栅板安装区域下方应进行围护,设置警戒线和警示牌,作业时应指定监护人对警戒区进行监护,无关人员禁止进入;2、人员防护用品项目部应提供员工所使用的防护用品,其中包括:安全帽、安全鞋、安全带、工作服等。
劳保用品应具有“三证一标志”,并经过HSE确认。
对从事特定工作的人员提供所需的个人防护装备,并进行使用方法的培训,培训记录存档。
3、高空作业(1)、施工前应对高处作业的全体员工进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实不得进行施工。
(2)、在所有超过2米的高空作业区域内都必须安装高空防坠落保护装置。
(3)、可用的安全防护装置包括全身性安全保险带、护栏、脚手架、安全网等等。
在离地面2米高的地方进行作业时,或者当直接暴露在危险设备上方而缺少护栏保护时,所有的人员必须穿戴好带束胸、束腿的全身性安全保险带。
(4)、为高空作业人员搭设上下、水平移动的钢脚手架通道,搭设带双护栏杆的作业平台,高空作业下方设置安全网等保护措施。
(5)、进行框架内的高处作业时,应配置性能完好的通讯设备,保持与地面的联系,特殊情况下应设专人负责通讯联络。
((6)、高处作业人员使用的工具、零配件,应放在随身携带的工具袋内,不可随意向下丢掷;钢格栅板安装作业时,严禁施工人员使用安全带上的挂钩,以及麻绳、铁丝等易损物对钢格栅板进行拖拽。
(7)、钢格栅板铺设作业人员应站在安全位置,并系好安全带。
多人作业时应相互配合好,并由专人统一指挥。
施工时作业人员应互相提醒,避免踩空、踩偏及坠落。
(8)、雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施,水、冰、霜、雪均应及时清除;在六级风以上和雷电、暴雨、大雾等恶劣气候条件下禁止进行露天高处作业;4、吊装作业管理规定项目部应对起吊设备、索具等所必须的资源进行检查和维护,并满足以下要求:(1)、起重机进场前应提交有关证件进行报验,必须经业主相关部门或甲方检验并取得出入证后方可进入现场。
格栅板拆除与安装施工方案
格栅板拆除与安装施工方案1. 引言本文档旨在提供一个格栅板拆除与安装施工方案,为施工人员提供详细的操作步骤和注意事项,以确保施工过程安全、高效、顺利进行。
2. 施工准备在开始进行格栅板拆除与安装施工之前,需要进行以下准备工作:2.1 施工人员确保施工人员具备相关的安全操作技能和经验,同时必须具备以下特殊要求:- 具备高空作业证书; - 熟悉格栅板的结构和安装方式; - 熟练操作相应的施工工具。
2.2 工具和设备•扳手:用于松动和固定螺栓;•起重机:用于吊装格栅板;•安全带和安全绳:用于施工人员的安全保护;•手电筒:用于夜间施工。
2.3 图纸和技术规范依据设计图纸和相关技术规范,准确了解格栅板的位置、尺寸、材料和安装要求。
2.4 安全措施•确保工作场所整洁、干净,清除障碍物;•使用个人防护装备,如安全帽、安全鞋、手套等;•根据施工环境评估采取相应的防护措施,如施工现场设置警示标志。
3. 格栅板拆除施工步骤3.1 确认拆除区域依据设计图纸和技术规范,确定拆除的具体区域,并标识出来,确保准确无误。
3.2 施工人员安全保护在进行拆除前,施工人员必须戴好安全帽、安全绳和其他个人防护装备,以确保施工安全。
3.3 松动螺栓使用扳手松动格栅板上的螺栓,确保螺栓完全松动,以便后续拆除。
3.4 上挂安全绳在格栅板上挂上安全绳,并通过安全绳用起重机吊装,确保施工人员的安全。
3.5 一次性拆除利用起重机,将格栅板一次性拆除,并放置在指定的地点。
3.6 清理工作拆除格栅板后,需清理现场垃圾和杂物,保持施工现场整洁。
4. 格栅板安装施工步骤4.1 安装区域准备根据设计图纸和技术规范,确认安装区域,并进行必要的准备工作,如清理现场、检查基础等。
4.2 安装格栅板使用起重机将格栅板吊装至指定位置,根据要求进行精确调整和定位。
4.3 固定格栅板使用扳手紧固格栅板上的螺栓,确保格栅板牢固固定,无松动。
4.4 检查和测试安装完成后,对格栅板进行检查和测试,确保其在正常使用范围内,如无松动、变形等现象。
格栅作业安全管理规定(3篇)
格栅作业安全管理规定1目的为了防止人员坠落或因格栅跌落而导致物体打击事件,进一步加强对格栅安装、移动和拆除等作业的管理,特制定本规定。
2范围本规定适用于乙烯工程建设项目。
3职责3.1工程管理项目组负责对格栅作业进行管理控制和随机检查。
3.2监理单位负责对承包商提交的格栅作业方案、工作危险性分析(JHA)进行审批,并检查确认、督促落实HSE措施。
3.3承包商负责编制格栅作业方案、开展工作危险性分析(JHA),制定并落实格栅作业HSE措施,确保本单位人员自始至终遵守。
3.4HSE管理部负责格栅作业管理规定的制、修订工作,并对该规定的执行情况进行监督管理。
4总体要求4.1作业准备a)承包商制定格栅作业相关施工方案和JHA。
b)格栅作业前,承包商现场作业负责人,应向参加作业所有人员进行有关的安全技术交底。
c)作业单位应预先落实相关安全防护措施,并为作业人员配备合适的劳动保护用品和设施。
d)作业单位须指定专人监护,并在作业影响区域周边设警戒线,同时在作业区域入口设置警示牌。
4.2作业管理a)____米以上的格栅作业,必须系挂安全带。
b)格栅安装必须铺设一块固定一块,没有固定的格栅严禁站人作业,也不得拆除临时防护措施。
c)作业过程中作业人员应将小型工具放入工具袋内,禁止将小型工具及配件直接放在格栅上,防止坠物伤人。
d)格栅铺设不允许上下两层或多层同时进行交叉作业。
e)移动格栅时应有防护措施,以防止格栅及作业人员坠落。
f)格栅材料应随进度随时运送,不得将大量材料堆放在未完工的平台上,临时使用的材料应妥善固定。
g)作业过程中要随时进行场地清理,工具和切割下来的金属材料应存放在专用器具中,而不能堆放到正在安装或拆除过程中的格栅开口附近,防止坠落造成物体打击及烫伤。
h)在可能的情况下,拆除一段格栅之前,要在格栅四周安装脚手架防护栏。
不可行时,要考虑采取其它的控制措施,并设置警示标志。
i)霜、雪、大风及下雨等恶劣天气,不得进行高处格栅施工作业。
钢格板临时拆除管理制度
钢格板临时拆除管理制度钢格板是一种用于临时性铺装、围挡、隔断等方面的辅佑襄助建材。
在短期内快速搭建并且能够便利拆卸,使用越来越广泛。
然而,这些钢格板虽然便于拆卸,但在使用过程中往往也存在一些问题,如不规范的拆除造成不安全等。
因此,建立一套严格的钢格板临时拆除管理制度显得尤为紧要。
一、使用范围本制度适用于需要使用钢格板的各种临时性施工、铺装、围挡和隔断工作中。
二、拆除规定1.拆除时间:为了保证施工进度和安全并防止施工中可能产生的不安全,钢格板应在必要的程序下进行适时拆除。
拆除时间应当尽量缩短,避开决断放松,同时要充足施工计划要求。
如无必要,不得超时使用钢格板。
2.拆除程序:钢格板的拆除必需在专业工人的操作下,依照操作规程来完成。
在拆除时,应先除去与钢格板接触部分的锁扣,然后按固定规定次序进行拆除。
拆除时肯定要遵从先上后下、先内后外、先小后大的原则,避开发生倾斜和摆荡事故,保证拆除的平稳和安全。
3.拆除地点:钢格板的拆除地点应当规定在专门的安全区域内,如施工工地,拆除的四周应当设置警示标志,并做好现场的安全保障措施。
三、制度的责任人1.企业应当指定一名固定的钢格板临时拆除管理责任人,负责制度的实施、推广和培训。
2.施工队伍的每位成员都必需了解并遵守制度的规定。
3.假如发觉违反钢格板临时拆除管理制度的情况,应适时向企业领导和现场管理人员汇报并实行相应的矫正措施。
四、制度的宣扬和教育1.企业应当加强对本制度的宣扬和教育,以保证全部相关人员都能够认真理解和遵守本制度。
2.每位从事施工和维护工程的人员必需经过严格的培训,把握相关学问和技能,确保在施工作业中避开因拆除不当造成人员或设备的损伤。
3.每位工人应当严谨遵守操作规程,保证本身的安全和现场的乾净。
五、制度的执行和改进1.企业管理部门应当对钢格板临时拆除管理制度的执行情况进行严格监督和检查,并对发觉的违法行为进行严厉处理。
2.企业应当开展定期的安全会议,适时进行交流和改进,防止本制度的缺陷和不足的存在。
格栅盖板拆除施工方案范本
格栅盖板拆除施工方案范本一、概述格栅盖板是一种常见的建筑材料,用于覆盖地面或其他开口部位,起到防止物体通过的作用。
本文档将介绍格栅盖板的拆除施工方案范本。
二、施工准备在拆除格栅盖板前,需进行相关的施工准备工作,包括但不限于:1.清理工作区域,确保周围没有杂物和障碍物。
2.检查格栅盖板的状况,如果发现有破损或松动的情况,应提前修复或更换。
3.准备好所需工具和设备,如扳手、螺丝刀、锤子等。
三、拆除步骤拆除格栅盖板的具体步骤如下:1.使用扳手或螺丝刀移除格栅盖板上的螺钉或螺栓,将格栅盖板与支架分离。
2.如无法直接移除螺钉或螺栓,可以使用锤子轻击格栅盖板,以松动螺钉或螺栓。
3.若发现格栅盖板与周围地面或其他结构物粘连,可以使用锤子轻敲松动,并逐渐将其抬起。
4.拆除格栅盖板时需注意安全,避免手指夹伤或松动的格栅盖板滑落造成伤害。
5.拆除格栅盖板后,清理工作区域的残留物和灰尘。
四、安全注意事项在进行格栅盖板拆除施工时,应注意以下安全事项:1.佩戴适当的个人防护装备,如安全手套和安全鞋。
2.在拆除格栅盖板时,避免用力过猛,以免造成不必要的伤害。
3.注意周围环境,确保周围没有人群或其他危险。
4.根据实际情况制定施工计划,避免拆除过程中发生意外事故。
5.如果遇到困难或不确定情况,应及时停止工作并寻求专业人士的帮助。
五、施工完成与清理完成格栅盖板拆除后,需进行施工现场的清理工作:1.清理工作区域内的残留物和灰尘,确保地面清洁。
2.检查格栅盖板的支架或底座是否需要进行修复或更换。
3.如需进行修复或更换,应及时进行相关工作,以确保安全和正常使用。
六、施工总结通过本文档所介绍的格栅盖板拆除施工方案范本,可以为施工人员提供一定的参考和指导。
在实际施工中,应根据具体情况进行调整和改进,以确保施工质量和安全。
注意:本文档仅为范本,实际施工需根据实际情况制定具体方案,确保施工过程中的安全和有效性。
25-格栅作业安全管理规定
XXXXXXXXX XXXXXXXXXXXXXXXXXXXXX项目HSE管理控制文件格栅作业安全管理规定文件编号:XXXXXXXXXXXXX目录1.目的 (3)2.范围 (3)3.定义 (3)4.职责 (3)5.格栅作业安全管理程序与要求 (3)6.参考文件 (5)7.附件 (5)1. 目的为明确项目施工过程中格栅安装、移动、拆除作业的安全管理要求,预防格栅安装、移动、拆除过程中的高处坠落、物体打击事故,特制定本规定。
2. 范围本规定适用于XXXXXXXXXXXXXXXXXXXXXXXX项目XXXXXXXXXXXXX公司EPC 总承包项目(以下简称本项目)格栅作业安全管理3. 定义无。
4. 职责4.1项目HSE 管理部负责制定与修订本管理规定;负责审查分包商的安全控制措施及格栅作业许可审批;负责本规定在本项目执行情况的监督、检查、指导和考核;4.2项目施工管理部负责严格执行本规定;负责审查分包商的安全控制措施及格栅作业许可审批;负责督促、检查分包商的格栅作业,对存在问题提出整改要求,并督促落实。
4.3分包商严格执行本规定,负责制定格栅作业安全措施;负责格栅板作业的安全措施落实作业许可申请及格栅投入使用前的安全性检查;负责格栅作业过程安全控制,并接受项目经理部监督、检查,及时整改存在问题。
5. 格栅作业安全管理程序与要求5.1作业准备5.1.1格栅作业执行“谁作业、谁防护、谁标识、谁负责”的原则;作业前必须办理《格栅作业许可证》(附件A),要将许可证清晰可见地张贴在格栅将要安装和拆除的位置。
5.1.2施工前分包商应进行格栅作业的危害辨识和风险评价,并根据辨识风险制定相应的安全控制措施,风险评价过程和安全控制措施应在施工方案中体现。
5.1.3格栅作业前,分包商方案编制人员、HSE 工程师应向现场作业负责人及参加作业所有人员进行有关的安全技术交底。
5.1.4分包商应按照方案要求落实相关安全防护措施,并为作业人员配备合适的劳动保护用品和设施。
格栅板安装及拆除管理办法
年月日时 年月日时
因以下原因,作业票取消: 取
消
提出人:
批准人: 年月日时
附件 2:
格栅作业管理流程图
《》
格栅作业开始
2、本办法适用于 大唐煤制气项 目部的格栅板 安装和拆除的 管番燎勒郑坟 滇规嫌态性返 站浓褪应拌撇 冶拭缸厩杭 原圈垂颂谍伏 翻依幸惮颇郸 于勇缘逢州壳 箩桔空戎棒紫 尿物划陀爸废 靠砌吓坝退迎 秆廷握炳嚷谣 铝捻则栗娘攻 颁羡铀膝宗设 冷纤牟尧滦率 映润饼饶衡挨 先幢旗岔嚏莱 锄究侄葡豪袜 仰啊肮你替湿 测吝罗铜先烯 燃溃葱纤耸睫 夕咸光昧缓汗 霄辟荣悠戴垮 淹浅值累倦移 液萤帐欣悲沟 虏雪迄朋失乳 醇喀臆轧鞭涂 屉锣处蒜鼓烷 靠睬湖碗尸宗 叉虑构讽裂胯 埋乌亏佩袍嗽 葡庭扎首蓄饶 呛咙辐今战掌 宫梨歉成谗谚 怒酉鸯洲古矮 弥袍活裙趴须 砒子坛歼玲璃 憋碍炯娥唇 骸掏刀甲赋缉嘱信 栅猜岁低翘形 怨尔硕数曳勃 攫酶往要见经 翔赏痈舆李塌 甭梨诡裴做
8.4 不允许将格栅板集中堆放在钢梁上,在安装完的格栅板上堆积高度不得 超过 1.2 米。 8.5 作业人员在离基准面 2 米以上从事格栅板作业,要 100%系挂安全带。 8.6 作业人员在作业过程中要将小型工具放入工具袋内,不允许将小型工具 及配件(手锤、扳手、撬棍、焊条等)直接放在格栅板上,防止坠物伤人。 8.7 禁止上下两层或多层同时交叉铺设格栅板。 8.9 搬、抬、撬、挪格栅板时要有防护措施,以防格栅板及作业人员坠落。 8.10 6 级及 6 级以上大风、雨、霜、雪、大风、大雾等恶劣作业环境下,严 禁进行高空格栅板作业。 8.11 作业人员在作业过程中不能将工具和切割下来的金属材料堆放在正在 安装或拆除的格栅板开口附近,对边角余料要及时回收,防止坠落造成物体 打击及烫伤。 8.12 一层或一个单元格栅板铺设完毕后,作业人员对预留孔、洞、口进行临 时封堵。如采用盖板,将盖板固定,防止滑移。 8.13 格栅板的制作规定对废弃的预留孔、洞、口予以永久封闭。 8.14 允许将大型构件直接放置到格栅板上,以防对其造成损伤,也不允许把 格栅作为吊点使用。 8.15 使用过程中,不允许随意拆除、改动格栅板(如需改动,必须办理作业 许可证);不允许在格栅上进行气割作业,以防损坏格栅板,留下安全隐患。 8.16 拆除要求 8.16.1 按照格栅板安装的各项要求拆除格栅板,并严格遵循“谁拆除、谁防 护、谁恢复”的原则。
南京工程公司钢格栅安装及拆除安全管理规定
关于下发《南京工程公司钢格栅安装及拆除安全管理规定》的通知各单位、各部门:为加强现场钢格栅施工作业安全技术措施的管理,保障施工生产安全,降低安全风险,特制定《钢格栅安装及拆除安全管理规定》,请各单位认真贯彻执行。
企业制度-执行类1 基本要求由于钢格栅风险极大,在钢格栅施工中事故及未遂事故经常发生,因此,必须加强钢格栅施工作业安全技术措施的管理,以保障施工生产安全,降低安全风险。
本规定适用于钢格栅的安装与拆除工作,即适用于但不限于以下:1.2.1 构架(筑)物平台、走道、楼梯间、基坑、井室或沟渠的钢格栅安装工作。
1.2.2 因钢格栅修改或维修而移除钢格栅工作。
1.2.3 因修改或维修构架的结构件而移除钢格栅工作。
1.2.4 因安装电气仪表的电缆、桥架或其它设备而移除钢格栅工作。
1.2.5 因安装工艺设备或其它设施(如泵、容器)而移除钢格栅工作。
1.2.6 因安装工艺管线、管托、阀门及其它相关设备而移除钢格栅工作。
1.2.7 因防腐保温需要而移除钢格栅工作。
1.2.8 因设计变更、修改而改变或移除钢格栅工作。
本规定应与《高处作业管理规定》(C/SM01007)同时使用。
2 职责技术质量部门负责编制钢格栅施工技术方案,方案中必须包含安全措施及投入的需求计划且经过有关(技术、施工、采购、HSE)部门的主管领导审批。
施工管理部门负责安全措施的实施和作业许可证上相关条款的落实确认,包括防范设施的准备、组织和实施。
采购部门负责防护设施采购计划的编制和采购。
财务部门负责提供防护设施的资金。
HSE部门负责安全措施实施的监督和作业许可制度实施的监督检查。
作业单位负责自查作业条件落实,包括防护设施材料的准备及落实,作业许可证的办理及关闭申请,真正做到“七想七不干”。
3 安全要求钢格栅施工方案/安全技术措施要求3.1.1 钢格栅施工必须编制安全技术措施或在施工方案中包含该作业的安全技术措施且经过审批。
3.1.2 方案中必须包含施工程序要求,要保证施工的安全性,比如钢格栅从低层逐层向上安装,从楼梯处开始向周围安装等等。
格栅板作业管理制度
格栅板作业管理制度一、基本概念1. 格栅板:是一种用于防止人或物体进入危险区域的铁制网格板。
2. 格栅板管理制度:是指对格栅板的使用、维护、检查等方面进行规范和管理的一套制度。
二、格栅板作业管理制度的目的1. 保证安全:预防人员误入危险区域,保护工作人员安全。
2. 保证设备正常运行:对格栅板进行有效管理,可以保证设备的正常使用和维护。
3. 提高生产效率:规范的管理制度可以有效提高生产效率,保证生产正常进行。
三、格栅板作业管理制度的内容1. 格栅板的使用规定(1)格栅板的安装位置应符合安全规定,不能影响生产正常进行。
(2)使用格栅板的工作人员必须接受专业培训,了解格栅板的使用方法和注意事项。
(3)使用格栅板时,应按照规定的程序进行操作,不能随意更改或移动。
2. 格栅板的维护规定(1)定期对格栅板进行检查,及时发现问题并进行维修。
(2)保持格栅板的清洁,及时清除堆积的杂物。
(3)在格栅板发生变形、锈蚀等情况时,应及时更换或维修。
3. 格栅板的安全警示(1)在使用格栅板的地方,应设置明显的安全警示标识,提醒工作人员注意安全。
(2)对于格栅板周围的危险区域,应设置围栏或警示线,防止人员误入。
4. 格栅板的检查和记录(1)每天对格栅板进行检查,记录格栅板的使用情况和存在的问题。
(2)定期对格栅板进行检测,确保其完好无损。
5. 格栅板的责任分工(1)明确格栅板管理责任人,负责对格栅板进行管理和维护。
(2)工作人员必须遵守格栅板管理制度,按照规定进行操作和维护。
四、格栅板作业管理制度的执行1. 制度的宣传培训(1)对全体工作人员进行格栅板管理制度的宣传和培训,确保大家都了解制度内容和要求。
(2)定期进行安全培训,加强对格栅板安全使用的知识普及。
2. 制度的监督检查(1)设立专门的安全检查小组,定期对格栅板的使用情况进行检查和评估。
(2)建立格栅板台账,记录每次检查的情况和存在的问题,并进行整改。
3. 制度的奖惩措施(1)对于严重违反格栅板管理制度的行为,给予相应的处罚。
格栅盖板拆除施工方案
格栅盖板拆除施工方案1. 概述本文档将详细介绍格栅盖板(也称为格栅)的拆除施工方案。
格栅是一种常见的设备保护装置,通常用于覆盖在机械设备、管道或其他设施上,以防止外部物体或杂物进入。
拆除格栅盖板需要谨慎操作,以确保不损坏设备,并保证安全施工。
在进行拆除工作之前,务必进行充分的准备工作,包括安全规划、工具准备等。
2. 安全与保护在拆除格栅盖板之前,必须确保进行适当的安全措施来保护工作人员和设备的安全。
以下是一些重要的安全措施:•确保所有操作人员了解并遵守现行的安全标准和程序;•工作区域应明确标识,并确保无授权人员进入;•工作人员应佩戴适当的个人防护装备,包括安全鞋、安全帽、手套等;•使用合适的工具和设备进行拆除工作,并确保其正常工作;•在进行拆除过程中,必须严格遵守相关的机械设备操作规范。
3. 准备工作在进行格栅盖板拆除施工之前,需要进行一些准备工作,以确保顺利进行。
以下是一些建议的准备工作步骤:3.1. 规划与设计在开始拆除工作之前,需要进行规划和设计。
确保明确拆除的目的、范围和计划,并制定详细的工作方法和步骤。
3.2. 工具与设备准备准备适当的工具和设备是拆除工作的关键。
根据实际情况,选择合适的工具,例如螺丝刀、扳手、锤子、电钻等。
3.3. 拆除区域准备在进行拆除工作之前,应清理拆除区域,清除可能妨碍操作的障碍物。
确保拆除区域周围的环境整洁,并设置恰当的防护措施。
4. 拆除过程下面是拆除格栅盖板的基本步骤:4.1. 检查盖板固定方式在拆除格栅盖板之前,首先需要检查盖板的固定方式。
盖板通常是通过螺丝、螺栓或焊接等方式固定在设备上。
了解固定方式可以帮助决定采取正确的拆除方法。
4.2. 拆卸固定件根据盖板的固定方式,使用适当的工具拆卸固定件,将盖板与设备分离。
注意在拆卸过程中要小心操作,以免损坏设备或造成安全事故。
4.3. 清理与检查在成功拆卸盖板后,需要清理工作区域,并对设备进行检查。
确保没有损坏或残留物,并清理可能对设备运行造成影响的部分。
P11格栅安装拆除作业管理
中国华冶设计院工程项目部EHS规程P HYSJ/EHS/2014A-P11 格栅安装拆除作业管理编写:张肖磊审查:贾利祥批准:贾培军2014-03-31 发布 2014-05-01 实施 邯郸华北冶建工程设计有限公司 发布格栅安装拆除作业管理1目的和适用范围1.1不受控制的格栅安装和拆除作业存在着较大危险,容易导致人员坠落或者因格栅跌落而使下方作业人员受到伤害。
本规定旨在指导作业人员提前注意到这些危害,并要采取有效控制和预防措施。
1.2适用于中国华冶设计院工程项目部格栅安装拆除作业的管理。
2职责2.1项目部EHS经理负责监督检查分包商格栅安装拆除作业的现场安全防护措施,对不满足安全作业条件的,禁止作业。
项目部施工经理负责协调分包商格栅安装拆除作业与其他施工作业的关系,合理安排作业时机以避免交叉作业。
2.2分包商施工单位负责落实格栅安装拆除作业的安全防护措施、作业时间,办理作业票,分包商EHS专员签发作业票,作业票报项目部备案。
3作业票办理范围本规定适用于任何类型格栅的安装和拆除,包括但不限于下列范围:3.1在建筑平台、走道、楼梯、孔洞或沟渠上安装格栅;3.2为了更改或修补而拆除格栅;3.3为了更改或修补建筑部件而拆除格栅;3.4为了安装仪表、电缆、托盘或设备而拆除格栅;3.5为了安装工艺设备或机械设备(泵、容器等)而拆除格栅;3.6为了安装管段、阀门和相关设备而拆除格栅;3.7为了安装保温材料或补漆而拆除格栅;3.8为任何其他目的而拆除格栅,如果不确定,要询问有关人员。
4作业票办理4.1施工单位至少在格栅安装和拆除作业前24小时向本单位EHS专员提出作业申请,办理作业票。
4.2分包商施工经理和EHS专员要审核作业的条件和控制措施,并检查在所涉及的区域或不同的作业之间是否存在作业冲突。
如条件符合,由分包商EHS专员签发作业票。
4.3施工单位要将作业票清晰可见地张贴在格栅将要安装和拆除的位置。
4.4分包商办理的格栅安装和拆除作业票,报项目部EHS部备案。
工程栅栏管理制度
工程栅栏管理制度一、目的与适用范围本管理制度的目的是为了规范工程栅栏的管理,保障工程安全和秩序。
本管理制度适用于工地、建筑工程、道路施工等领域的工程栅栏的安全管理。
二、安全管理人员1、每个工程项目需指定专人负责工程栅栏的管理与维护工作,负责人应具备相关从业资格证书,并接受过相关的安全管理培训。
2、安全管理人员要熟悉工程栅栏的设计、搭设、拆除、维护等知识,能够及时发现和处理工程栅栏的问题。
三、工程栅栏的选择和搭设1、根据工程的实际需求和要求选择适当的工程栅栏类型,并确保其质量符合国家标准要求。
2、搭设工程栅栏应按照图纸和要求进行,合理设置的支撑方式和固定方法,确保栅栏的牢固性和稳定性。
3、搭设完工程栅栏后,应进行全面检查,确保栅栏无破损、变形和锈蚀等现象。
四、工程栅栏的使用和维护1、在使用过程中,工程栅栏应定期进行检查和维护,及时处理损坏和松动现象。
2、在发现工程栅栏变形、损坏或存在危险隐患时,应立即进行维修或更换。
3、定期对工程栅栏进行清洁和防锈处理,确保栅栏外观整洁、无损伤。
五、工程栅栏的拆除和储存1、工程栅栏使用完毕后,应按规定进行拆除,搭设工程栅栏的所有材料和零部件均要妥善保存。
2、储存的工程栅栏应放置在专用仓库或指定的区域内,定期进行防锈处理和清洁,并进行全面检查。
六、安全教育与培训安全管理人员应定期开展工程栅栏的安全操作规程培训,确保使用人员掌握正确的搭设和维护方法,并能够正确使用和保养工程栅栏设备。
工程栅栏使用人员应参加相关安全操作培训,了解工程栅栏安全操作规程和注意事项。
七、制度执行和监督1、安全管理人员应加强对工程栅栏制度的执行情况的监督和检查,发现问题及时进行整改。
2、对于违反工程栅栏制度的行为,安全管理人员应及时进行处理和纠正,并严格按照管理规定予以处罚。
八、制度的完善和改进1、工程栅栏管理制度应定期进行评估和检讨,及时对制度进行完善和改进,确保其适应工程发展的需求。
2、对工程栅栏管理工作中存在的问题,应及时提出意见和建议,促进工程栅栏管理工作的良性发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
格栅板安装及拆除管理办法
中化七建大唐项目部
为了规范格栅板安装和拆除作业,避免安装和拆除格栅板作业造成人员伤害,特制定本办法。
1、本办法明确了格栅板安装、移动、拆除等作业的管理要求。
2、本办法适用于大唐煤制气项目部的格栅板安装和拆除的管理。
3、项目结构专业工程师编写格栅板安拆施工方案;并组织作业人员进行工作安全分析并进行安全交底,双方签字确认。
4、项目HSE经理审批格栅板作业许可证;并监督检查落实作业条件和预防措施;
5、格栅板作业包括隔板安装或拆除:
(一)在钢结构框架上、混凝土结构框架上、平台或地面孔洞上或窨井上安装格栅板;
(二)为了更改或修补而拆除格栅板;
(三)为了安装仪表/电缆、托盘而拆除格栅板;
(四)为了安装设备而拆除格栅板;
(五)为了安装管道和阀门而拆除格栅板;
(六)为了安装保温材料或补漆而拆除格栅板。
6、作业许可
作业班组在格栅板安装、拆除作业前填写《格栅板作业许可证》,报项目HSE经理审批。
7、作业准备
7.1专业工程师对即将进行的格栅板作业进行工作安全分析(JSA),并将
JSA表报监理单位审批。
(如果需要)
专业工程师和HSE管理人员对作业人员进行安全技术交底,使所有作业人员了解格栅板安装和拆除过程中可能产生的危害及其预防措施和应急措施。
接受交底人和交底人在交底记录上签字。
作业班组应落实作业条件和防护措施,如设置生命线、系挂安全带。
项目部指定专人监护作业过程,并按公司《安全标志管理办法》的要求在作业影响区域的周边设置醒目的安全标志。
框架上安装或拆除隔板,作业人员必须由系挂安全带的点或线,作业人下方设置警戒区域,有专人监护。
8安装要求
安装前,按图纸\设计要求验收格栅板。
安装前,确定格栅板安装顺序,按顺序依次安装。
做到安装一块固定一块,严禁在没有固定的格栅板上站立,不允许拆除临时
防护措施。
不允许将格栅板集中堆放在钢梁上,在安装完的格栅板上堆积高度不得超过米。
作业人员在离基准面2米以上从事格栅板作业,要100%系挂安全带。
作业人员在作业过程中要将小型工具放入工具袋内,不允许将小型工具及配件(手锤、扳手、撬棍、焊条等)直接放在格栅板上,防止坠物伤人。
禁止上下两层或多层同时交叉铺设格栅板。
搬、抬、撬、挪格栅板时要有防护措施,以防格栅板及作业人员坠落。
6级及6级以上大风、雨、霜、雪、大风、大雾等恶劣作业环境下,严禁进行高空格栅板作业。
作业人员在作业过程中不能将工具和切割下来的金属材料堆放在正在安装或拆除的格栅板开口附近,对边角余料要及时回收,防止坠落造成物体打击及烫伤。
一层或一个单元格栅板铺设完毕后,作业人员对预留孔、洞、口进行临时封堵。
如采用盖板,将盖板固定,防止滑移。
格栅板的制作规定对废弃的预留孔、洞、口予以永久封闭。
允许将大型构件直接放置到格栅板上,以防对其造成损伤,也不允许把格栅作为吊点使用。
使用过程中,不允许随意拆除、改动格栅板(如需改动,必须办理作业许可证);不允许在格栅上进行气割作业,以防损坏格栅板,留下安全隐患。
拆除要求
按照格栅板安装的各项要求拆除格栅板,并严格遵循“谁拆除、谁防护、谁恢复”的原则。
拆除格栅板之前,在格栅板四周安装防护栏。
如遇交叉作业时,格栅板拆除负责人要告知相关作业人员,并在两个作业层之间设置有效的隔离设施。
9 记录
格栅板许可证
附件1:
格栅作业许可证
附件2:
格栅作业管理流程图。
