中国移动工程项目施工组织设计

合集下载

中国移动基站施工组织设计

中国移动基站施工组织设计

1)基础工程(机房、绿色机房基础等)A、土方工程①土方开挖:基础工程流水划分:根据本工程特点,其工艺流程为:测量放线→标高确定→土方开挖及放坡→清槽、验槽。

土方开挖时严格按土方放坡方案进行开挖,机械挖至基底标高上200mm处,由人工开挖、清槽。

基坑开挖后通知有关单位及时验槽,验槽合格后及时进入下道施工程序,防止基坑遭水浸和暴晒破坏基土原状结构。

②土方回填工艺流程:基底清理→人工分层摊铺、整平→打夯机分层打夯压实→密实度分层检测。

填土前应将基底的垃圾等杂物清理干净。

检验回填土质量,土有无杂物,粒径是否符合规定,回填土的含水率是否符合规要求,若不符合要求,回填土要过筛,含水率过高采用翻松晾晒,含水率过低可采用洒水湿润。

回填土采用机械夯实,机械运土,人工铺平,每层铺土厚度为200~250mm,每层打夯不少于三遍,打夯应一夯压半夯,夯夯相接,纵横交叉。

基础回填土应同时进行,环绕铺填。

回填土时应注意成品保护及周围管线的保护。

土方回填时应专人指挥机械运土,倒土时不得有人在基坑周围走动,并做好警示标志。

修整找平:填土全部完成后,应进行抄平找平,凡高于标准高程处及进铲平,凡低于标准高程处应补填夯实。

③人工清理基底后,及时请相关单位共同验收,尽快浇筑混凝土垫层,防止基底被雨水或外来水泡坏。

A、钢筋砼施工方法①模板的制作、安装制模时,要考虑模板拼装结合的需要。

板边要找平刨直,接缝严密,不漏浆。

钉子的长度一般为木板的2-2.5 倍。

每块板在横档处至少要钉2 处钉子。

第二块板的钉子要朝向第一块板方向斜钉,使拼缝严密。

配制完后,对不同部位的模板进行编号,写明用途,分别堆放。

模板安装时,先在基础面上弹出纵横轴线和四周边线。

然后调整标高。

及时拆除模板,有利于模板的周转及加快工程进度,但应使砼达到70%以上的强度。

拆模时注意不要用力过猛,其程序为;后支先拆,先支后拆;先拆除非承重部分,后拆除承重部分。

②钢筋制作、安装钢筋在进场之前,应有供方提供的出厂材质报告,我方依据设计提供的参数进行必要的抽样,并送质检部门进行检测,合格后,现场才能组织相应的钢筋进场。

移动公司招投标标书施工组织设计

移动公司招投标标书施工组织设计

编号:( 标号)编号人:建设工程投标文件编号:(标号)施工组织设计目录第一章综合说明及优惠让利竞标措施和优惠让利第二章施工组织设计第一节主要施工方法工程第二节劳动力组织安排第三节主要施工机械需用量计划第四节确保工程质量的技术组织措施第五节确保安全生产的技术组织措施第六节确保工期的技术组织措施第七节施工总进度表或工期网络计划第八节施工总平面布置图第九节现场文明施工制度乃措施第十节施工现场环境污染的防治措施第三章安全施工第四章文明施工第一节安全施工的技术组织措施第二节现场文明的制度及管理措施第五章施工现场平面布置第六章与房屋业主的配合第七章与招标人(甲方)的配合编制说明编制依据:1、中国移动通信集团河南有限公司南阳分公司2012年营业厅装修工程的招标文件2、新一代营业厅建设规范3、《砌体工程施工质量验收规范》GB50203-20024、《建筑地面工程质量验收规范》GB50209-20025、《建筑装饰装修工程质量验收规范》GB50210—20016、《建筑工程质量检验统一标准》GB50300-20017、《建筑电气工程施工质量验收规范》GB50303-20028、《建筑给排水及采暖工程质量验收规范》GB50242—20029、现场施工条件10、其它国家有关标准与规范第一章综合说明优惠让利第一节工程概况及优惠让利中国移动通信集团河南有限公司南阳分公司 2012年营业厅维修装饰工程,工程地点涵盖南阳市各县市区。

各营业厅建筑面积为50—120平方米。

房屋结构及建筑形式以实际工程为准。

零星工程,我公司将依据贵方提供设计图纸,计算工程量、以定额报价方式编制施工预算,结合市场行情自行报价,为体现我公司综合实力和管理水平,在工程报价上愿作最大限度的让利5%的承诺。

第二章施工组织设计第一节主要施工方法工程一、施工流程:(1)、整体施工流程应遵循:室内拆除→柜台隔断施工→墙面施工→线路布置→吊顶施工→油漆、乳胶胶→照明电器安装→清理交工(2)、电路布线在每个施工阶段都应及时穿插配合到位.(3)、应遵循先地面、再墙面、后顶部;先泥工、再木工、后油漆的顺序。

中国移动机房施工组织设计(最终版)

中国移动机房施工组织设计(最终版)

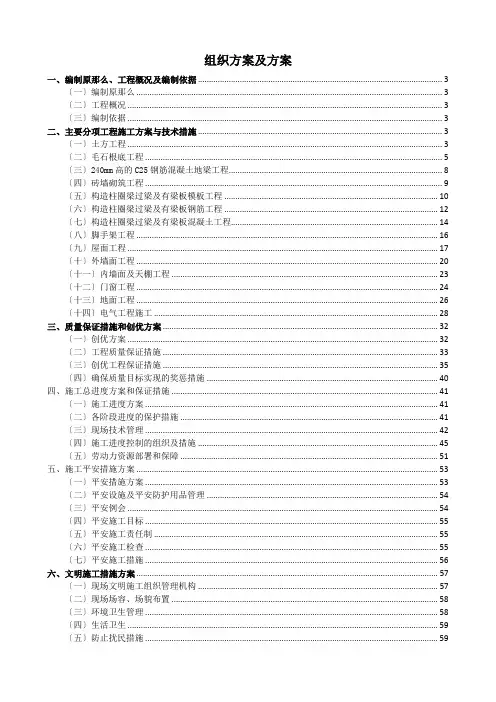

组织方案及方案一、编制原那么、工程概况及编制依据 (3)〔一〕编制原那么 (3)〔二〕工程概况 (3)〔三〕编制依据 (3)二、主要分项工程施工方案与技术措施 (3)〔一〕土方工程 (3)〔二〕毛石根底工程 (5)〔三〕240mm高的C25钢筋混凝土地梁工程 (8)〔四〕砖墙砌筑工程 (9)〔五〕构造柱圈梁过梁及有梁板模板工程 (10)〔六〕构造柱圈梁过梁及有梁板钢筋工程 (12)〔七〕构造柱圈梁过梁及有梁板混凝土工程 (14)〔八〕脚手架工程 (16)〔九〕屋面工程 (17)〔十〕外墙面工程 (20)〔十一〕内墙面及天棚工程 (23)〔十二〕门窗工程 (24)〔十三〕地面工程 (26)〔十四〕电气工程施工 (28)三、质量保证措施和创优方案 (32)〔一〕创优方案 (32)〔二〕工程质量保证措施 (33)〔三〕创优工程保证措施 (35)〔四〕确保质量目标实现的奖惩措施 (40)四、施工总进度方案和保证措施 (41)〔一〕施工进度方案 (41)〔二〕各阶段进度的保护措施 (41)〔三〕现场技术管理 (42)〔四〕施工进度控制的组织及措施 (45)〔五〕劳动力资源部署和保障 (51)五、施工平安措施方案 (53)〔一〕平安措施方案 (53)〔二〕平安设施及平安防护用品管理 (54)〔三〕平安例会 (54)〔四〕平安施工目标 (55)〔五〕平安施工责任制 (55)〔六〕平安施工检查 (55)〔七〕平安施工措施 (56)六、文明施工措施方案 (57)〔一〕现场文明施工组织管理机构 (57)〔二〕现场场容、场貌布置 (58)〔三〕环境卫生管理 (58)〔四〕生活卫生 (59)〔五〕防止扰民措施 (59)〔六〕营造良好的文明气氛 (60)〔七〕文明施工保证措施 (61)七、施工场地治安保卫管理方案 (62)〔一〕治安管理措施 (62)〔二〕消防保证措施 (63)八、施工环保措施方案 (64)〔一〕环境管理方针与目标 (64)〔二〕环境因素的识别 (65)〔三〕组织体系与责任 (65)〔四〕绿色施工的概念 (70)九、冬季和雨季施工方案 (72)〔一〕雨季施工措施 (72)〔二〕冬季施工措施 (73)十、施工现场总平面布置 (75)〔一〕总平面布置 (75)〔二〕施工场地大门、围墙及道路的设置 (76)十一、承包人自行施工范围内拟分包的非主体和非关键性工作、材料方案和劳动力方案 (77)〔一〕可分包工程材料供给方案 (78)〔二〕可分包的劳动力方案 (78)十二、成品保护和工程保修工作的管理措施和承诺 (79)〔一〕成品保护责任及管理措施 (79)〔二〕成品保护措施 (80)〔三〕工序质量控制 (80)十三、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施 (81)〔一〕可能发生的紧急情况 (81)〔二〕组织准备 (81)十四、与建设方及设计人的配合 (84)〔一〕与各方配合措施 (84)〔二〕与设计单位的配合措施 (84)十五、招标文件规定的其他内容 (85)〔一〕工程效劳承诺与内容 (85)〔二〕保修制度 (87)〔三〕回访制度 (90)〔四〕质量通病及保证措施 (92)〔五〕特殊施工措施 (97)附表1:拟投入的主要施工机械设备配置 (111)附表2:拟投入的主要仪器仪表配置 (113)附表3:拟投入的施工用车辆配置 (115)一、编制原那么、工程概况及编制依据〔一〕编制原那么1、重点阐述【1】针对本工程的实际情况和招标文件要求,在施工组织设计中我们把施工总体目标、施工总平面布置、施工总进度方案、施工机械设备、劳动力方案、主要工程施工方法、工程质量保证措施、工期保证措施、平安文明施工保证措施、环境保护措施、职业健康平安、质量通病及难点、顺利通过验收的措施在本施工组织设计中作重点阐述。

移动基站施工组织方案

移动基站施工组织方案

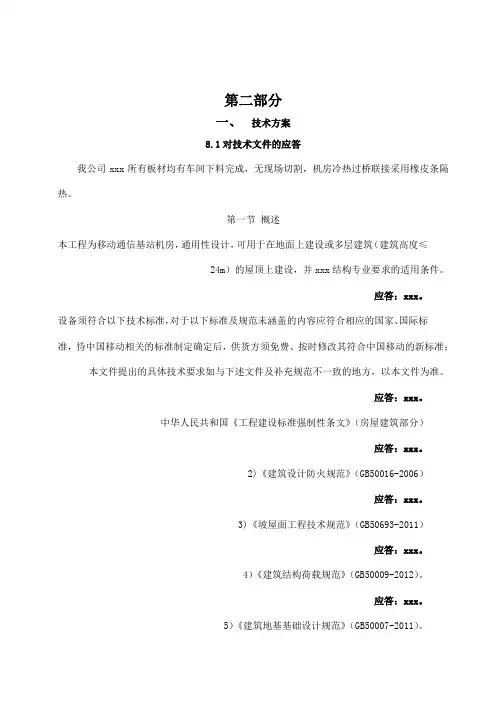

第二部分一、技术方案8.1对技术文件的应答我公司xxx所有板材均有车间下料完成,无现场切割,机房冷热过桥联接采用橡皮条隔热。

第一节概述本工程为移动通信基站机房,通用性设计,可用于在地面上建设或多层建筑(建筑高度≤24m)的屋顶上建设,并xxx结构专业要求的适用条件。

应答:xxx。

设备须符合以下技术标准,对于以下标准及规范未涵盖的内容应符合相应的国家、国际标准,待中国移动相关的标准制定确定后,供货方须免费、按时修改其符合中国移动的新标准;本文件提出的具体技术要求如与下述文件及补充规范不一致的地方,以本文件为准。

应答:xxx。

中华人民共和国《工程建设标准强制性条文》(房屋建筑部分)应答:xxx。

2)《建筑设计防火规范》(GB50016-2006)应答:xxx。

3)《坡屋面工程技术规范》(GB50693-2011)应答:xxx。

4)《建筑结构荷载规范》(GB50009-2012)。

应答:xxx。

5)《建筑地基基础设计规范》(GB50007-2011)。

应答:xxx。

6)《混凝土结构设计规范》(GB50010-2010)。

应答:xxx。

7)《钢结构设计规范》(GB50017-2003)。

应答:xxx。

8)《门式刚架轻型房屋钢结构技术规程》(CECS102.2002)。

应答:xxx。

9)《冷弯薄壁型结构技术规范》(GBJ50018-2002)。

应答:xxx。

10)《建筑抗震设计规范》(GB50011-2011)应答:xxx。

11)《建筑钢结构焊接规程》(JGJ81-2002)应答:xxx。

12)《碳钢焊条》,GB 5117-1995应答:xxx。

13)《低合金钢焊条》,GB 5118-1995应答:xxx。

14)《混凝土结构加固设计规范》GB50367-2006应答:xxx。

15)《房屋渗漏修缮技术规程》JGJ/T53-2011应答:xxx。

16)《屋面工程验收规范》 GB50207-2002应答:xxx。

最新版移动营业厅改造维修项目施工组织设计方案

最新版移动营业厅改造维修项目施工组织设计方案

最新版移动营业厅改造维修项目施工组织设计方案目录第一章:施工总体设想及施工组织方案1工程概况2 工程特点3指导思想及编制依据3.1 指导思想3.2 编制依据4规范和技术要求4.1 技术规范4.2 标准和技术规范5施工准备5.1 施工准备的原则5.2 施工准备的主要任务5.3 技术准备工作5.4 物资准备5.5 主要准备工作完成时间及负责人5.7 施工现场材料的堆放和运输6施工组织方案6.1 确定施工流向6.2 关键部位的施工顺序确定6.3 施工组织计划及施工段划分6.4 施工管理对策6.5 工程施工相应对策6.6减少噪音,降低环境污染的保护措施第二章:施工进度计划表以及工期保证措施1计划开、竣工日期和进度计划网络图2施工总进度计划2.1 进度计划控制原则2.2 总进度计划安排3施工工期承诺及工期保证措施3.1 工期承诺3.2 工期控制3.3 进度计划3.4 制定计划3.5 施工进度控制方法3.6 施工进度控制措施4施工进度管理要点及赶工措施4.1 施工进度管理要点4.2 工程进度落后的处理措施第三章:劳动力、施工机械设备和材料的进退场计划1劳动力部署计划1.1 现场劳动力构成1.2 技术工种人员配备情况1.3 劳动力投入计划1.4 对工人素质的控制策略2劳动力安排措施2.1 对工人素质的控制措施2.2 用于本工程各专业施工班组及相关管理措施2.3 对各专业工人技术水平要求3 施工机械配置情况及进场计划3.1 主要施工机械配备计划3.2 材料试验、质检仪器设备表4材料的进退场计划4.1 采购计划作业流程4.2 采供计划5材料质量检验措施5.1 进场装饰材料的自检5.2 材料保管措施6材料质量保证措施6.1 材料质量保证措施6.2 材料验收制度第四章:安全文明施工、环境保护和消防措施1确保安全施工及消防措施1.1 安全管理目标及承诺1.2 安全管理组织机构及主要职责1.3 安全管理制度及办法1.4消防管理制度和措施第五章:质量保证措施1工程的质量目标及承诺1.1 分项工程质量目标1.2 分部工程质量目标1.3 单位工程质量目标1.4 工程质量检验依据1.5 工程质量承诺1.6质量管理措施程序和措施1.7保证质量的施工要素控制措施2创优质工程措施2.1成立质量管理小组2.2 建立工序交接制度2.3 实行挂牌施工,质量奖罚制度第六章:关键施工技术、工艺及工程项目实施的重点、难点方案1 关键施工技术、工艺1.1 本工程装修施工收口工艺1.2 本工程关键工序、复杂环节的施工方案1.3店招形象墙制作工艺2施工重点、难点的解决措施2.1 针对本工程难点、重点的解决措施2.2 针对本工程重点、难点的施工管理对策2.3 针对本工程重点、难点的控制程序2.4 天棚吊顶工程实施重点、难点分析及解决方案2.5 玻璃饰面实施重点、难点分析及解决方案2.6 油漆工程实施重点、难点分析及解决方案2.7 不锈钢金属作业实施重点、难点分析及解决方案第七章:雨季及夜间施工措施,成品、半成品保护等特殊措施1雨季施工的技术组织措施2夜间施工措施3非施工部位成品保护措施4施工部位成品保护措施4.1装饰原材料保护措施4.2装饰材料包装及运输保护措施4.3 施工工程中的保护4.4 完工前的清理4.5 成品保护4.6 主要分部工程的成品保护5 已有设施、管线的加固、保护等特殊情况下的施工措施第八章:施工期间与其他有关各方的协调、配合措施1 与有关部门和周边环境的协调2 与消防安装单位的配合、协调第九章:保修。

中国移动机房工程施工组织设计方案(最终版)

中国移动机房工程施工组织设计方案(最终版)

组织计划及方案一、编制原则、工程概况及编制依据 (3)(一)编制原则 (3)(二)工程概况 (3)(三)编制依据 (3)二、主要分项工程施工方案与技术措施 (3)(一)土方工程 (3)(二)毛石基础工程 (5)(三)240mm高的C25钢筋混凝土地梁工程 (8)(四)砖墙砌筑工程 (9)(五)构造柱圈梁过梁及有梁板模板工程 (10)(六)构造柱圈梁过梁及有梁板钢筋工程 (12)(七)构造柱圈梁过梁及有梁板混凝土工程 (14)(八)脚手架工程 (16)(九)屋面工程 (17)(十)外墙面工程 (20)(十一)墙面及天棚工程 (23)(十二)门窗工程 (25)(十三)地面工程 (26)(十四)电气工程施工 (28)三、质量保证措施和创优计划 (32)(一)创优计划 (32)(二)工程质量保证措施 (33)(三)创优工程保证措施 (36)(四)确保质量目标实现的奖惩措施 (40)四、施工总进度计划和保证措施 (41)(一)施工进度计划 (41)(二)各阶段进度的保护措施 (41)(三)现场技术管理 (42)(四)施工进度控制的组织及措施 (46)(五)劳动力资源部署和保障 (51)五、施工安全措施计划 (53)(一)安全措施计划 (53)(二)安全设施及安全防护用品管理 (54)(三)安全例会 (54)(四)安全施工目标 (55)(五)安全施工责任制 (55)(六)安全施工检查 (56)(七)安全施工措施 (56)六、文明施工措施计划 (57)(一)现场文明施工组织管理机构 (57)(二)现场场容、场貌布置 (58)(三)环境卫生管理 (59)(四)生活卫生 (59)(五)防止扰民措施 (59)(六)营造良好的文明氛围 (60)(七)文明施工保证措施 (61)七、施工场地治安保卫管理计划 (63)(一)治安管理措施 (63)(二)消防保证措施 (63)八、施工环保措施计划 (64)(一)环境管理方针与目标 (64)(二)环境因素的识别 (65)(三)组织体系与责任 (66)(四)绿色施工的概念 (71)九、冬季和雨季施工方案 (72)(一)雨季施工措施 (73)(二)冬季施工措施 (73)十、施工现场总平面布置 (76)(一)总平面布置 (76)(二)施工场地大门、围墙及道路的设置 (76)十一、承包人自行施工围拟分包的非主体和非关键性工作、材料计划和劳动力计划 (78)(一)可分包工程材料供应计划 (78)(二)可分包的劳动力计划 (78)十二、成品保护和工程保修工作的管理措施和承诺 (79)(一)成品保护责任及管理措施 (79)(二)成品保护措施 (80)(三)工序质量控制 (81)十三、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施 (81)(一)可能发生的紧急情况 (81)(二)组织准备 (81)十四、与建设方及设计人的配合 (84)(一)与各方配合措施 (84)(二)与设计单位的配合措施 (84)十五、招标文件规定的其他容 (85)(一)工程服务承诺与容 (85)(二)保修制度 (87)(三)回访制度 (90)(四)质量通病及保证措施 (91)(五)特殊施工措施 (97)附表1:拟投入的主要施工机械设备配置 (110)附表2:拟投入的主要仪器仪表配置 (113)附表3:拟投入的施工用车辆配置 (115)一、编制原则、工程概况及编制依据(一)编制原则1、重点阐述【1】针对本工程的实际情况和招标文件要求,在施工组织设计中我们把施工总体目标、施工总平面布置、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、环境保护措施、职业健康安全、质量通病及难点、顺利通过验收的措施在本施工组织设计中作重点阐述。

某某移动营业厅装修施工组织设计方案

某某移动营业厅装修施工组织设计方案

目录第一章编制依据及编制说明第二章工程概况第三章工程特点及施工目标第四章施工部署第一节施工组织机构的建立第二节人员车辆配置情况第三节施工组织机构的运行机制第四节施工部署第五节总体资源配备方案第六节施工顺序第五章资源配备方案第一节主要施工设备的选择第二节拟投入本标段的主要施工设备第三节机械设备平安管理措施第四节材料设备供给措施第五节材料设备质量保证措施第六章施工案及技术措施第一节施工测量案及技术措施第二节地面施工案及技术措施第三节墙面施工案及技术措施第四节吊顶施工案及技术措施第五节隔墙施工案及技术措施第六节木作工程施工案及技术措施第七节安装工程施工案及技术措施第八节背景墙施工案及技术措施第九节门头施工案及技术措施第七章主要材料质量控制措施第八章施工进度方案及保障措施第九章工程质量保修措施第十章质量控制和管理体系第一节质量管理体系第二节质量管理制度第三节质量管理程序第四节质量控制原则第五节施工过程保证措施第六节操作技能保证措施第七节原材料质量保证措施第八节技术资料保证措施第九节原材料、成品、半成品保护措施第十节质量技术保证措施第十一章协调管理案第一节协调机构设置第二节协调管理第三节现场管理案第十二章平安生产与文明施工措施第一节平安管理体系第二节平安管理措施第三节制定平安方案第四节平安培训程序第五节制定应急预案第六节文明施工保证体系第七节文明施工保证措施第八节夜间施工措施第十三章突发事件处置预案第一节工程部应急预案组织机构第二节应急预案工作流程图第三节生产平安事故应急救援程序第四节应急处理及设备和设施管理第五节事故报告制度第六节应急救援急救设施资源配置第七节应急预案响应与救援第十四章材料、设备管理措施第一节现场材料的存放与管理制度第二节现场机械设备使用管理制度第十五章VI及图纸设计第十六章维保效劳承诺第十七章环境保护管理体系与措施第一节环境管理体系第二节降低扬尘污染措施第三节降低水污染措施第四节减少噪音污染措施第五节降低光污染措施第六节废弃物管理措施第七节环保节能型材料设备的选择措施第八节进出车辆管理措施第十八章冬雨季施工措施第一节雨季施工措施第二节冬季施工措施第三节夏季施工措施第十九章竣工资料第二十章民工工资保障措施第二十一章附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力方案表附表四:方案开、竣工日期和施工进度网络图〔附后〕附表五:拟配备工程车第一章编制依据及编制说明一、**营业厅渠道网点装维修二级集中采购工程招标文件、工程量清单、答疑补充资料。

中国移动铁塔基站施工组织设计

中国移动铁塔基站施工组织设计

第一章施工方案一、工程概况工程名称:工程位置:根据建设单位要求建设单位:施工现场情况:铁塔基站土建项目基本建于山上,三通一平未到位,根据具体情况建设单位委托施工单位实施。

租赁基站装修具备条件。

工程范围:包括机房建筑、机房装修、机房电气安装、机房桥架安装、四角塔柱基、单管塔桩基、三角塔柱基、铁塔接地、基站的业主电引入等项目。

二、施工部署2.1工程目标1.工程质量目标:达到优良工程质量标准本工程在施工期间,严格按照我公司“追求卓越、严格管理、科技领先、优质服务、保证信誉、创建优质工程奉献于社会”的质量方针,对此工程高标准严要求,精心组织施工,确保工程质量达到优良工程质量标准。

2.安全文明施工目标:安全,卫生,文明样板工地安全施工,文明施工达标,杜绝伤亡事故,确保施工现场人员的安全,本工程严格按市建管局关于安全文明施工的规定组织施工,确保达到安全,卫生,文明样板工地。

三、施工组织根据工程特点和规模,结合土建和安装的实际情况,为确保工期,质量和安全,公司将调能力较强的施工管理人员组建成“2011年度基站工程项目部”,并按项目法组织施工,对施工过程进行全面组织管理。

3.1根据本工程质量要求,施工现场的特点以及公司长期形成的管理制度,在该工程施工过程中,公司将在人、财、物上合理组织,科学管理。

3.2工程管理机构1.公司对本工程项目施行“项目法”施工,建立以公司经理总体控制工程施工,项目经理全权负责该工程的经营、技术、质量、进度和安全等管理工作,由公司总工程师及有关科室组成项目保证机构,直接对项目部进行对口管理。

2、项目部劳务层公司拟定项目经理具体管理,采用操作能力强的施工队伍作为项目部的劳务层,项目部所有作业班组在持证上岗基础上,实行整建制调动,以增强施工实力。

3.3项目班子组成及岗位责任四.施工规划根据本工程特点,现场情况及施工重要条件,总体规划为分阶段,流水均衡施工。

五、施工准备5.1技术准备准备铁塔基础及机房的工程图及技术资料,进行实地调查和勘测。

移动通信基站施工组织设计(完整版)

移动通信基站施工组织设计(完整版)

移动通信基站施工组织设计第一章编制说明本施工组织设计根据**市移动通信有限责任公司提供的设计图纸:移动通信基站——基站机房、三管塔基础、角钢塔基础、围墙、地坪平整及附属工程设计图情况,建设单位对本工程要求和我公司综合实力进行编制。

一、编制依据1、**市移动通信有限责任公司提供的:移动通信基站——基站机房、三管塔基础、角钢塔基础工程设计图(建施、结施、基础接地图)2、《砼接结构工程施工及验收规范》GB50204—923、《砌体工程施工及验收规范》GB50203—984、《屋面工程质量验收规范》GB50207—20025、《建筑地面工程施工质量验收规范》GB50209—20026、《建筑装饰装修工程质量验收规范》GB50210—20017、《建筑安全技术规程》8、《建筑给水排水及采暖工程施工质量验收规范》GB5032429、《建筑电气工程施工质量验收规范》GB50303—200210、《建筑工程施工质量验收统一标准》GB50300—200111、《混凝土结构施工图平面整体表示方法》00G10112、《建筑桩基技术规范》JGJ94-9413、其它现行国家有关施工及验收规范。

13、我公司现有经济、技术综合实力情况。

第二章工程概况工程名称:**移动GSM13期基站土建工程工程位置:**市地区建设单位:**市移动公司工程建设中心设计单位:中国移动通信集团设计院有限公司**市水利勘测设计院三管塔基础:本基础为50米三管塔基础。

基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。

筏基伸出基础边缘100。

整个基础下部为7000㎜*7000㎜正方形筏基,筏基厚1100㎜。

上部为3个呈品字形分布的900㎜*900㎜*高1800㎜正方形柱,每个柱内预埋6φ45锚栓。

角钢塔现浇钢筋砼基础:本基础为60米角钢塔基础,采用条形现浇钢筋混凝土基础,基础垫层为100㎜厚C15砼,其余基础混凝土均为C25。

筏基伸出基础边缘100。

中国移动工程项目施工组织设计

中国移动工程项目施工组织设计

一、编制依据讲明1、中国移动通信指挥中心装饰工程分包施工合同.2、中国移动通信指挥中心精装修总施工组织设计.3、建设部设计院设计的中国移动通信指挥中心装饰施工图.4、中华人民共和国国家标准GB50045-95《高层民用建筑设计防火规范》.5、中华人民共和国家标准GB50222-95《建筑内部装修设计防火范》.6、中华人民共和国国家标准GBJGJ73-91《建筑装饰工程施工及验收规程》.7、北京市标准DBJ01-26-96《建筑安装分项工程施工工艺规程》.二、工程概况及特点1、工程概况1.1工程名称:中国移动通信指挥中心办公楼,建筑面积58200平方米.1.2工程地点:北京市西城区金融街1.3施工总承包单位:中建二局第三公司1.4室内装饰设计单位:建设部建筑设计院北京筑邦建筑装饰工程责任有限公司.1.5现场情况:结构及外装饰已完成,室内砌筑工程、墙体抹灰、混凝土地面找平已完成.1.6第四标段装饰范围:总(副)经理办公室、会议室、接待室、休息室、秘书室、服务室、备用及卫生间。

2、工程特点:2.1该项目地处市中心繁华地带,材料运输进场不便。

2.2该项目为高档综合写字楼,配套专业工种多,工种交叉作业多,在施工过程中要注意各工种的工序配合和相互间的成品爱护,施工安全。

2.3第四标段为本大厦档次最高的办公区,天花、墙面造型变化多,新型材料,新工艺多,细部做工是关注的重点。

三、施工安排及部署1、施工总体部署1.1为保证该工程达到北京市“优良”工程,按承诺工期交付业主使用,公司成立“中国移动通信办公楼装饰工程项目经理部”,组织强有力的领导班子,认真选择施工队伍,对施工人员的技术能力及资质进行考核,择优录用,落实具体措施,确保工程质量及工期。

1.2为确保承诺工期及工程质量,该室内装饰工程地上6层划分为三个作班组:总(副)经理室及相应的休息室为一个作业班组;会议室、接待室、秘书室为一个作业班组;服务、备用及公共走道、卫生间等为一个作业班组。

中国移动施工组织设计

中国移动施工组织设计

一、综合说明1编制依据1.1中国移动(山东青岛)数据中心一期工程招标文件、招标文件答疑及施工图纸;施工合同1.2公司现行的质量管理、环境和职业安全健康管理体系标准文件;1.3现行《建筑工程施工质量验收统一标准》和相关标准规范及国家、省、市工程质量管理方面的文件;1.4现行《建设工程安全生产管理条例》及省市安全生产管理方面的文件。

2 编制内容2.1本施工组织设计依据现有的施工图纸、技术文件及施工规范,按常规情况进行施工方案的编制,阐述深度按标前施工组织设计要求深度进行编制。

2.2本项目人工桩数量多、工期紧、质量目标要求较高,严格按照施工进度计划要求完成施工任务,制定切实可行的质量及工期保证措施,将措施落实到人,真正做到人人肩上有责任。

施工期间应充分考虑临建的合理搭设位置,利用现有的空间做好临设的搭建,按青岛市建设行政主管部门《施工现场标准化管理规定》组织施工。

本工程为功能配套齐全的系统性工程,总工期中有冬雨季及农忙期间的施工,安装及预留预埋工作量较大,因此土建主体施工期间应保证安装队伍适时按土建的进度要求插入,并做好与土建施工队伍间的配合工作,配合土建做好相应的管道预留预埋工作,保证安装项目的标高、尺寸及位置均准确无误的情况下方可浇筑砼,避免日后凿墙移盒,破坏墙体。

3拟采用的主要技术规范、规程《工程测量规范》(GB50026-2007)《贯入法检测砌筑砂浆抗压强度技术规程》 JGJ/T136-2001《玻璃幕墙工程质量检验标准》 JGJ/T139-2001《混凝土小型空心砌块建筑技术规程》 JGJ/T14-2011《钢筋焊接接头试验方法标准》JGJ/T27-2014《建筑涂饰工程施工及验收规程》 JGJ/T29-2003《施工企业安全生产评价标准》 JGJ/T77-2010《玻璃幕墙工程技术规范》 JGJ102-2013《建筑玻璃应用技术规程》 JGJ113-2009《建筑抗震加固技术规程》 JGJ116-2009《外墙饰面砖工程施工及验收规程》 JGJ126-2000《建筑施工扣件式钢管脚手架安全技术规程》 JGJ130-2011 《采暖居住建筑节能检验标准》 JGJ132-2007《多孔砖砌体结构技术规范》 JGJ137-2001《外墙外保温工程技术规程》 JGJ144-2008《建筑施工现场环境与卫生标准》 JGJ146-2013《建筑机械使用安全技术规程》 JGJ33-2012《施工现场临时用电安全技术规范》 JGJ46-2005《普通混凝土配合比设计规程》 JGJ55-2011《建筑地基处理技术规范》 JGJ79-2012《冷轧带肋钢筋混凝土结构技术规程》 JGJ95-2011《砌筑砂浆配合比设计规程》 JGJ98-2010《建筑地基基础工程施工质量验收规范》(GB50202-2013)《砼结构工程施工质量验收规范》(GB50204-2010)《钢筋焊接及验收规程》(JGJ18-2012)《混凝土强度检验评定标准》(GBJ107-2010)《回弹法检测混凝土抗压强度技术规程》(JGJ/T23-2011)《建筑地面工程施工质量验收规范》(GB50209-2010)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《砌体工程施工质量验收规范》(GB50203-2011)《建筑施工安全检查评分标准》(JGJ59-2011)《建筑机械使用安全技术规程》(JGJ33-2011)《施工现场临时用电安全技术规范》(JGJ46-2005)《屋面工程质量验收规范》(GB50207-2012)《屋面工程技术规范》 GB50345-2012《通风与空调工程施工质量验收规范》(GB50243-2002)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《自动喷水灭火系统施工及验收规范》 GB50261-2005《建筑电气工程质量验收规范》(GB50303-2011)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑工程冬期施工规程》(JGJ104-2011)《地下防水工程质量验收规范》 GB50208-2011《建筑物电子信息系统防雷技术规范》 GB50343-2012《建筑节能工程施工质量验收规范》 GB50411-2007《建筑与建筑群综合布线系统工程验收规范》GB/T50312-2007《砌体工程现场检测技术标准》 GB/T50315-2011《建设工程项目管理规范》 GB/T50326-2006《建筑结构检测技术标准》 GB/T50344-20044编制目的编写本项目施工组织设计的目的旨在指导我们组织生产,优质高速地完成本项目的施工任务,确保质量、工期及安全生产文明施工等各项目标的实现。

中国移动机房建筑施工组织设计

中国移动机房建筑施工组织设计

中国移动机房建筑施工组织设计一、总体设计思路本次机房建筑施工组织设计以确保施工质量、保证施工安全、提高效率为出发点,充分尊重环境和社会的发展需求,遵守相关法规和技术标准,通过科学合理的施工组织和管理,最大限度地降低施工风险和事故发生概率。

二、施工组织机构1.项目总部:主要负责对机房建筑施工项目的整体管理和协调工作,拥有计划部、安全环保部、质量部、工程部等职能部门。

2.施工队伍:包括建筑施工队、电气施工队、给排水施工队、通风施工队等,各施工队伍由经验丰富的施工队长和技术骨干组成,具备专业技能和丰富经验,确保施工工序的顺利进行。

3.监理部门:提供工程监理服务,对施工现场进行监督和检查,保证施工质量符合规范要求。

三、工程准备阶段1.编制施工组织设计方案:根据项目需求,编制施工组织设计方案,包括施工工序、施工方法、施工资源配置、施工流程等内容,并报批相关部门。

2.安全技术措施:制定安全技术措施,包括施工现场的临时防护措施、临时电源供应、临时供水供气、设备安装、消防安全等内容。

3.采购计划:制定施工所需材料和设备的采购计划,确保施工过程中所需资源及时供应。

四、施工阶段1.施工人员培训:为施工人员提供必要的技术培训,熟悉工程图纸和相关施工工艺流程,提高工作效率和施工质量。

2.施工流程安排:制定施工的详细流程安排,包括土方开挖、地基处理、基础施工、建筑主体施工、设备安装等工序,并对每个工序进行细致的计划,确保施工进度符合要求。

3.施工质量控制:制定施工质量控制计划,通过定期巡查和抽查,对施工过程中的关键节点进行监控和检测,及时发现和解决施工中的质量问题。

4.安全监管和事故防控:实行24小时全天候安全监管制度,在施工现场设立安全警示标志,设置安全通道,将机房建筑施工区域与外部区域分离,严禁无关人员进入施工区域。

同时,加强施工人员的安全教育和培训,提高施工安全意识,减少事故发生概率。

五、交工阶段1.完工验收:按照设计要求和施工规范进行工程完工验收,确保施工结果符合质量要求和相关规范。

移动基站施工组织设计

移动基站施工组织设计

中国移动无线基站高压引电工程项目二、技术部分投标人:(盖单位章)法定代表人或其委托的代理人:(签字)年月日目录编制说明................................................. 错误!未定义书签。

第一章工程概况 (3)第二章施工现场组织机构 (3)一、组织机构关系图 (3)二、工程主要负责人简介 (4)三、项目人员岗位职责 (4)四、工程项目管理规定 (6)五、施工管理流程 (7)第三章施工现场总平面布置图 (12)一、施工现场总平面布置原则 (12)二、施工总平面布置图 (12)三、通讯设施布置 (12)第四章施工组织方案与技术措施 (13)一、施工准备 (13)二、施工工序总体安排 (16)三、主要工序和特殊工序的施工方法 (17)四、确保工程进度的技术措施 (23)五、施工难点的预见及处理办法 (24)第五章质量管理体系及措施 (26)一、质量目标 (26)二、质量管理组织机构 (27)三、质量管理职责 (27)四、质量控制体系的运行 (28)五、各施工阶段(准备、施工、交工验收)的质量保证措施 (28)六、材料质量的控制措施 (30)七、施工队操作质量的控制措施 (30)八、隐蔽工程的质量控制措施 (31)第六章安全、文明施工及环境保护措施 (31)一、安全管理目标 (31)二、安全管理组织机构和管理制度 (31)三、文明施工检查措施 (37)四、文明施工标准 (39)五、风险防范与重点和难点控制 (40)六、环境保护措施 (41)第七章工程进度计划与措施 (43)一、工期进度计划 (44)二、进度计划管理制度 (44)三、进度计划实施措施 (45)四、施工过程监控措施 (47)五、施工资源计划 (48)六、计划预控、预测措施 (49)七、工程验收阶段 (51)第八章资源配备计划 (51)一、劳动力的投入 (52)二、施工机具的投入 (52)三、主要材料进场计划 (54)四、辅材的进场计划 (55)第九章本项目认知和理解能力 (55)第十章保养、使用及维护措施 (56)第十一章项目结束 (57)第十二章施工项目建议 (59)第一章工程概况1、工程名称:2、工程地点:3、建设单位:4、计划工期:5、工程内容:6、工程特点:第二章施工现场组织机构为实现本工程的经济管理目标,达到本工程质量标准要求,做到文明施工,安全生产。

移动公司施工组织设计

移动公司施工组织设计

中国移动投标文件---施工组织设计(技术部分)目录1施工方案及技术措施 (2)1.1.施工准备 (2)1.2.施工工序总体安排 (2)1.3.工程难点、重点分析及对策 (2)1.4.主要工序和特殊工序的施工方法 (2)1.4.1.金属板吊顶 (2)1.4.2.墙面干挂石材工程 (2)1.4.3.大理石铺贴工程 (2)1.4.4.地砖铺装工程 (2)1.4.5.乳胶漆工程 (2)1.4.6.卫生间工程 (2)1.4.7.地砖粘贴 (2)1.4.8.成品门安装工程 (2)1.4.9.给排水管道工程 (2)1.4.10.电气工程 (2)2质量保证措施和创优计划 (2)2.1.工程质量 (2)2.2.施工质量组织保证 (2)2.3.公司质量保证体系 (2)2.4.质量承诺 (2)2.5.落实项目管理人员岗位责任制 (2)2.6.质量违约责任承诺 (2)2.7.质量保证措施 (2)2.8.质量管理制度 (2)2.9.质量岗位责任制度 (2)2.10.成品保护和管理措施 (2)2.11.施工中易出现质量问题及隐患的预控措施 (2)3施工总进度计划及保证措施 (2)3.1.进度控制目标 (2)3.2.进度控制体系 (2)3.3.进度保证措施 (2)3.3.1.总施工进度计划的分解和细划 (2)3.3.2.施工进度计划的跟踪检查、分析和调整措施 (2)3.3.3.图纸变更和技术方案的跟进工作 (2)3.3.4.保证现场足够的劳动力投入 (2)3.3.5.保证材料的及时供应 (2)3.3.6.保证工序搭接的及时性 (2)4施工安全措施计划 (2)4.1.安全目标 (2)4.2.安全管理体系 (2)4.3.安全管理制度 (2)4.4.安全保证措施 (2)4.5.消防管理制度和措施 (2)4.6.现场施工防火管理规定 (2)5文明施工措施计划 (2)5.1.文明施工规定 (2)5.2.落实安全责任 (2)5.3.安全教育与培训 (2)5.4.安全检查 (2)6施工场地治安保卫管理计划 (2)6.1.保卫部负责人 (2)6.2.消防负责人 (2)6.3.夜间值班员 (2)6.4.其他工作人员 (2)7施工环保措施计划 (2)7.1.环境保护措施 (2)7.2.工作制度 (2)8冬季和雨季施工方案 (2)8.1.雨季施工要点 (2)8.2.冬季施工要点 (2)8.2.1.冬季施工安排 (2)8.2.2.冬季施工措施 (2)8.2.3.冬季施工设备及车辆保护 (2)8.2.4.安全与防火 (2)9施工现场总平面布置 (2)9.1.平面布置原则 (2)9.2.平面布置总体规划 (2)10承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划 (2)10.1.劳动力部署总要求 (2)10.2.施工班组安排 (2)11成品保护和工程保修工作的管理措施和承诺 (2)11.1.成立成品保护领导小组 (2)11.1.1.成品保护领导小组的人员构成 (2)11.1.2.成品保护工作的责任划分 (2)11.2.成品保护措施 (2)12任何可能的紧急情况的处理措施、预案以及抵抗风险的措施 (2)12.1.处理紧急情况的预案及措施 (2)12.1.1.可能发生的紧急情况及针对性预案 (2)12.1.2.各种紧急情况的措施 (2)12.2.可能发生的风险及针对性预案 (2)13对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 (2)14与发包人、监理及设计人的配合 (2)14.1.与发包人协调配合 (2)14.2.与监理单位的协调配合 (2)14.3.与设计单位的协调配合 (2)14.4.现场项目部项目经理做好与其它工种的配合和协调工作 (2)15其他内容 (2)附表一:拟投入本工程的主要施工设备表 (2)附表二:拟配备本工程的试验和检测仪器设备表 (2)附表三:计划开、竣工日期和施工进度网络图 (2)附表四:施工总平面图 (2)附表五:临时用地表 (2)1施工方案及技术措施1.1.施工准备工程项目施工准备分为技术准备、物资准备、生产准备。

中国移动铁塔基站施工组织设计

中国移动铁塔基站施工组织设计

第一章施工方案一、工程概况工程名称:年度长沙移动基站土建、装修项目施工合作队伍工程位置:根据建设单位要求建设单位:中国移动通信集团湖南有限公司长沙分公司.安全文明施工目标:安全,卫生,文明样板工地安全施工,文明施工达标,杜绝伤亡事故,确保施工现场人员的安全,本工程严格按市建管局关于安全文明施工的规定组织施工,确保达到安全,卫生,文明样板工地。

三、施工组织根据工程特点和规模,结合土建和安装的实际情况,为确保工期,质量和安全,公司将调能力较强的施工管理人员组建成“年度基站工程项目部”,并按项目法组织施工,对施工过程进行全面组织管理。

准备铁塔基础及机房的工程图及技术资料,进行实地调查和勘测。

按照合同工期,编制土建工程施工组织方案和施工作业计划书。

对内做好现场施工人员及相关配合人员的组织安排工作,并进行安全、技术交底,做到各负其责、相互协调,保证施工的顺利有序进行。

施工人员在工程现场与建设单位代表共同确认《工程设计文件》是否需改动;若需改动,施工人员立即与项目管理人员及时反馈,等项目管理人员与建设单位、设计单位、监理单位协商后给出处理意见,再进行相应的更改。

物资准备勺靠着木质板侧面,边撒边走,在地上画出灰线,标出基础挖土的界线。

在开挖前,从设计图上查对基础的纵横轴线编号和基础施工详图,用全站仪在矩形控制网上测定基础中心线的端点,同时在每个柱基中心线上,测定基础定位桩,每个基础的中心线上设置四个定位木桩,桩位离基础开挖线的距离为—。

以便拉线恢复中间柱基的中线。

桩顶钉上铁钉作为标志,然后按施工图的柱基尺寸和已经确定的挖土边线尺寸,放出基坑上口挖土灰线,标出挖土范围。

.下沉埋设钢护筒:钻孔时采且钢护筒,其长度应适应钻孔地基条件,保证孔口不使表面水进入钻孔,并保证钻孔内的泥浆高程,基本要求如下:护筒应坚实,不漏水,内径应比桩径稍大,一般比桩径宜大~;护筒底端埋置深度要求符合第条第项规定,护筒平面位置偏差一般不得大于,倾斜度的偏差不得大于。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据讲明
1、中国移动通信指挥中心装饰工程分包施工合同.
2、中国移动通信指挥中心精装修总施工组织设计.
3、建设部设计院设计的中国移动通信指挥中心装饰施工图.
4、中华人民共和国国家标准GB50045-95《高层民用建筑设计防火
规范》.
5、中华人民共和国家标准GB50222-95《建筑内部装修设计防火
范》.
6、中华人民共和国国家标准GBJGJ73-91《建筑装饰工程施工及验收规程》.
7、北京市标准DBJ01-26-96《建筑安装分项工程施工工艺规程》.
二、工程概况及特点
1、工程概况
1.1工程名称:中国移动通信指挥中心办公楼,建筑面积58200

方米.
1.2工程地点:北京市西城区金融街
1.3施工总承包单位:中建二局第三公司
1.4室内装饰设计单位:建设部建筑设计院北京筑邦建筑装饰工程责任有限公司.
1.5现场情况:结构及外装饰已完成,室内砌筑工程、墙体抹
灰、
混凝土地面找平已完成.
1.6第四标段装饰范围:总(副)经理办公室、会议室、接待
室、
休息室、秘书室、服务室、备用及卫生间。

2、工程特点:
2.1该项目地处市中心繁华地带,材料运输进场不便。

2.2该项目为高档综合写字楼,配套专业工种多,工种交叉作
业多,
在施工过程中要注意各工种的工序配合和相互间的成品爱护,施工安全。

2.3第四标段为本大厦档次最高的办公区,天花、墙面造型变
化多,
新型材料,新工艺多,细部做工是关注的重点。

三、施工安排及部署
1、施工总体部署
1.1为保证该工程达到北京市“优良”工程,按承诺工期交付
业主
使用,公司成立“中国移动通信办公楼装饰工程项目经理部”,组织强有力的领导班子,认真选择施工队伍,对施工人员的技术能力及资质进行考核,择优录用,落实具体措施,确保工程质量及工期。

1.2为确保承诺工期及工程质量,该室内装饰工程地上6层划分为三个作班组:总(副)经理室及相应的休息室为一个作业班组;会议室、接待室、秘书室为一个作业班组;服务、备用及公共走道、卫生间等为一个作业班组。

并以每一个作业班组的工程量及定额用工量配备作业工人,施工前作详尽施工总体打算及技术交底,人员培训,并依照工期、人员、作业要求编制月打算,周打算,有效操纵各段内施工进展情况,并合理操纵施工段内各施工面作业时刻。

1.3为了加强该项目的治理,项目部下设技术组、施工组、质
检组、
安全组、资料组、预算组、物资组,组织有丰富治理经验及实际施工操作经验的治理班子,对下设施工班组进行集中,统一的治理,落实和实施工程施工中的各项技术指标及任务。

1.4劳动力需用打算表(见附表一)
1.5劳动力动态图(见附图一)
1.6机具设备需用打算表(见附表二)
2、施工总体安排
2.1依照建设部设计院设计的施工图及甲方总、包的要求,技术
组、
设计组在结合施工现场并充分考虑与机电,消防等其它专业配合施工的情况下,在施工前做好施工图的深化设计,报业主设计审批,认真做好图纸会审记录。

2.2施工组、技术组在安排工作前,必须做好图纸自审,并与施
工现
场认真对比,发觉问题及时汇总给设计单位及其它相关单位,以便及时解决问题,幸免不必要的返工和阻碍工程进展。

2.3物资组应依照施工组提供的材料需用打算,提早作好材料
询价,
送样工作,报业主、设计、监理审批,并与质检组对各种进场材料的质量把关。

2.4施工组、技术组、质检组对工程质量的操纵必须编制详细
的检
查打算和检查程序,并组织相关人员按打算和程序对各分项工程施工做好过程操纵,严格执行“三检制度”,责任到人,严把施工质量关。

2.5施工组在施工前必须依照工程量及工期要求编制劳动力需
用计
划表和工程进度总打算表、月打算表、周打算表,并做好各分项工程(工艺)技术交底。

2.6安全组在工人进场前必须做好工人的安全教育,落实各项
安全
规章制度,幸免一切安全隐患,杜绝一切安全事故和火灾事故发生。

2.7预算组负责编制整个工程的各分项工程的工料分析、处理施工
过程中发生的设计变更,洽商等引起的经济增减,做好整个项目的工程预决算。

2.8资料组负责编制整个项目的各项检查、验收记录,按北京
市建
委418号文件建立各项技术资料档案及竣工资料,并配合总包方按北京市都市建设档案治理办公室的资料治理要求进行资料整理,装订归档。

2.9建立以项目经理为首的现场文明施工领导小组,成员为施
工组、
质安组、安全组、仓库治理、施工班组等几个部门组成,确保现场各项文明施工达标。

四、施工组织机构
1、为保证本工程在施工过程中的各项工作深入落实,我公司委
派谷
晓峰任项目经理,直接负责工程进度,质量操纵及资金使用情况,协调与甲方、监理及总包等各方面的关系。

2、机构图
中国移动通信办公楼装饰工程
中建装饰工程公司项目经理部组织机构
五、施工目标
1、质量目标
1.1工程整体质量等级:优良
1.2分项工程合格率100%,优良率80%,观感评分优良率90%
以上。

2、工期目标
2.1本工程工期为86日历天,于7月5日进场,9月30日竣工。

2.2施工进度打算表(见附表三)
3、安全文明施工目标
3.1不发生安全责任事故和火灾事故。

3.2将施工过程中的噪声操纵在国家规定的范围内,幸免扰民。

3.3施工现场做到工完场清,对扬尘作业及物资做好防尘措施。

4、CI标准及文明施工治理规定
本工程依照《中建总公司施工现场CI达标的通知》《中建装饰工程公司关于贯彻中建总公司施工现场CI战略达标的若干规定》等文件的要求,由项目工程统一领导现场文明施工治理。

4.1施工现场办公室用房图牌统一。

4.2工地所有办公室桌椅应摆放整齐、统一标准。

会议桌面覆盖厚质兰色台布。

文件柜采纳铁皮五节柜,并做好标识。

4.3现场办公室、天花、墙面刷白色乳胶漆,地面铺地板革。

4.4现场办公室墙面标志:主墙设公司质量方针、目标及项目质量目标。

两侧墙悬挂工程效果图、工程项目治理规章制度、项目治理人员职责等。

4.5现场临电配电箱、接线板及工具箱:配电箱色彩为黄色,标字均匀兰色,有编号,有电符号标记,有总公司标识,有锁。

接线板在市场购置铝合金成品。

工具箱为上翻盖,有编号,有工具类标记,有总公司司标并加锁。

4.6一律在安全帽正中粘贴B或组合规范,标志尺寸为3*3厘米。

颜色、规格遵照总公司CI手册规定。

4.7工人服装为蓝色,治理人员另定。

4.8施工现场平面布置合理、清晰,施工机具、材料分类放置堆放整齐,有标识,有围栏。

4.9施工现场临电、用电设施的安装和使用符合安装规范和安装操作规程。

4.10施工道路保证畅通,排水系统良好,保持场容场貌的整洁,随时清理建筑垃圾。

4.11施工现场不得扬尘作业,保持空气清新。

施工中不扰民,噪声不得超过国家规定标准,严禁野蛮施工。

4.12现场不得乱贴、乱画。

凡安全标识等各种宣传品按有关规定执行。

4.13加强职工的思想政治工作,教育职工树立为用户服务思想。

所有治理和施工人员均统一服装,佩装统一标牌上岗,树立良好的职业道德和精神风貌。

4.14施工人员严禁打架斗殴,杜绝赌博、偷盗等现象发生。

4.15施工现场严禁大、小便,违反者予以经济处罚。

六、施工预备工作打算
施工准备工作计划表
七、要紧分项工程材料作法表。
