烟囱航标漆施工方案
烟囱 航空色标施工方案

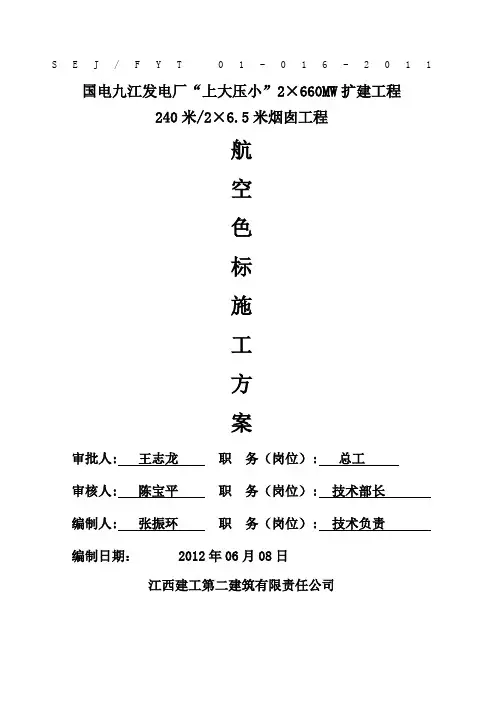

S E J/F Y T01-016-2011国电九江发电厂“上大压小”2×660MW扩建工程240米/2×6.5米烟囱工程航空色标施工方案审批人: 王志龙职务(岗位): 总工审核人: 陈宝平职务(岗位): 技术部长编制人: 张振环职务(岗位): 技术负责编制日期: 2012年06月08日江西建工第二建筑有限责任公司编写内容1、工程概况2、编制依据3、主要工作量4、施工准备5、主要施工机械及工器具配备6、劳动力组织7、施工技术措施8、质量标准9、安全文明施工措施10、危险源辨识清单11、环境保护措施12、强制性条文1、工程概况航空色标既是烟囱屹立在高空中的信号标志,又是高耸构筑物外表新颖的点缀,也是一项新工艺、新技术。
根据相关规定,本工程采用乳白色为主题色,配两道蓝色色环,同时烟囱筒身南北两面各设一个LOGO,详见附图二。
钢筋砼烟囱高度240m,筒身外侧153-233m自上而下涂乳白色、蓝色相间隔条斑油漆作为航空标志,涂刷尺寸详见附图二。
刷航空色标采用高空悬挂吊篮作业法进行施工。
2、编制依据2.1 国电九江发电厂基建工程部签发的JDSQ-TJ-018号工程联系单2.2 施工图纸:《240米钢筋混凝土烟囱筒身施工图》2.3《中华人民共和国建筑法》2.4《江西省安全生产条例》2.5 技术规范及引用标准2.5.1《烟囱工程施工及验收规范》…………………………GBJ78-852.5.2《电力建设施工及验收规范》…………………………SDJ69-872.5.3《建筑防腐蚀工程施工及验收规范》………………GB50212-20022.5.4《电力建设安全工作规程》………………………DL5009.1-20022.5.5《建筑施工高处作业安全技术规范》……………………JGJ80-912.5.6《中国国电集团公司火力发电厂色彩规定》3、主要工作量4、施工准备4.1从筒身施工到233米开始,按图册沿筒身混凝土一圈做好记号,保证在涂刷航空色标时位置准确。
烟囱航标漆工程施工方案
本文件之产权属于天津电力建设有限公司,未获本公司书面许可,任何人不得擅自使用、复制、传递或泄露该文件。
修改记录目录1 工程概况及工程量 (1)1.2工程量统计 (1)1.3施工工期 (1)2 编制依据 (1)3 作业前的条件和准备 (1)3.1技术准备 (1)3.2作业人员 (2)3.3作业工机具 (4)3.4安全器具 (4)4 作业的程序、方法 (5)4.1施工工序 (5)4.2筒身涂料涂刷 (5)4.3筒身涂刷要求 (5)4.4吊蓝安装 (6)4.5吊蓝荷载试验 (6)4.6强制性条文 (7)5 质量标准及控制措施 (9)5.1质量标准 (9)5.2质量保证措施 (9)6 HSE(健康、安全、环境)及消防保障措施 (10)6.1安健环控制措施 (10)6.2危险辨识与危险评价及控制措施表 (11)6.3作业的环境因素辨识、评价和控制 (13)6.4绿色施工措施 (13)6.5夏季施工防暑措施 (14)7 附录 (15)1 工程概况及工程量1.1工程概况京能十堰2×350MW热电联产工程位于湖北省十堰市张湾区红卫街道石桥村。
本工程为烟囱航标色标涂刷工程,烟囱±0.00m相当于绝对标高(黄海高程)346.00m。
航空色标设计为霓虹(详见附录一),施工范围为相对标高167m~203m之间。
本工程施工属于高空作业,危险性较大,施工过程中严禁交叉作业,做好安全措施。
1.2工程量统计烟囱航空色标区域面积为1243.44m2。
1.3施工工期开工日期为2018年07月01日,竣工日期为2018年08月31日。
2 编制依据2.1《烟囱外筒施工图》FA07681S-T0312;2.2《烟囱工程施工及验收规范》GB 50078-2008;2.3《建筑防腐蚀工程施工规范》GB 50212-2014;2.4《建筑涂饰工程施工及验收规程》JGJ/T 29-2015;2.5《电力建设安全工作规程第1部分:火力发电》DL 5009.1-2014;2.6《电力建设施工质量验收及评价规程第1部分:土建工程》DL/T 5210.1-2012;2.7《电力建设施工技术规范第1部分:土建结构工程》DL/T 5190.1-2012;2.8《建筑工程预防高处坠落事故若干规定》建质[2003]82号;2.9《建筑施工手册》第六版;2.10《强制性条文实施计划》SWED-D0210-ZH001;2.11申锡ZLP系列高处作业吊篮使用说明书。
烟囱刷航标色环施工组织设计及安全措施
烟囱刷航标色环施工组织设计及安全措施
一、项目概述
本项目主要是针对一座高烟囱进行刷航标色环施工,确保烟囱在夜间航行安全,并且美化城市环境。
本文将从施工组织设计、安全措施方面对该项目进行详细讲解。
二、施工组织设计
1. 人员组织
(1)项目经理:负责项目整体管理和协调工作
(2)现场负责人:负责施工现场管理和协调施工人员
(3)施工人员:主要进行刷漆工作
2. 材料准备
(1)航标颜料:需考虑到夜间可见度,选择明亮的颜色。
(2)刷子、毛辊、喷枪等施工工具。
(3)保护用的塑料薄膜、胶带等材料。
3. 施工细节
(1)施工方式:采用脚手架悬挂式施工,由两名工人进行协调。
(2)施工流程:
①清洗烟囱污垢
②用塑料薄膜覆盖烟囱其余部位,以防止漆污染
③使用喷枪或者毛辊等工具对航标进行涂刷
(3)施工质量:
①要求航标颜色鲜艳,涂刷均匀无漏涂。
②施工完成后要对涂刷部位进行检查,防止漏刷或者污染其他地方。
三、安全措施
1. 用绳索将施工人员固定高处平台上。
2. 工地全部围上围挡结实,施工现场设置警示灯光,提醒过路行人注意安全。
3. 安全帽、安全绳、防滑鞋等防护用品必须穿戴齐全。
4. 在施工前进行安全培训,教育施工人员注意事项。
5. 如果天气不适宜施工,必须停工。
6. 施工期间必须严格遵守管理规定,防止事故的发生。
四、总结
本项目主要是针对高烟囱进行刷航标色环施工的过程,各个方面都要注意施工人员的安全,在选择颜色、施工流程以及安全措施方面都要注意,确保施工的质量和安全性都得到保障。
烟囱航标油漆施工方案
作业指导书工程名称:江苏常熟发电有限公司2×1000MW机组扩建工程编号:T-36作业项目名称:烟囱航标色漆等附属设施施工编制单位:江苏省电力建设第一工程公司常熟分公司编写:日期:审核:日期:审定:日期:批准:日期:出版日期:版次:第一版目录一、适用范围:二、编制依据:3、工程概况及主要工程量:4、作业人员的资格要求及数量:五、主要机械及工、器具六、施工预备及需要具有的条件7、施工工艺流程及方式八、质量保证办法九、安全生产及文明施工10.强制性条文:1一、附录1二、职业健康安全风险和环境影响控制计划一、适用范围:本作业指导书适用于江苏常熟发电有限公司2×1000MW机组扩建工程烟囱航标色漆等附属设施施工。
二、编制依据:《烟囱外筒混凝土施工图》30-F213902S-T5303《烟囱防雷接地布置及安装图》30-F213902S-D1207国家电网公司《基建安全管理规定》《建筑施工高处作业安全技术规范》JGJ80-91《电力建设安全工作规程》(火力发电厂部份)《烟囱操作平台拆架作业指导书》《建筑施工计算手册》施工现场的天气预报资料3、工程概况及主要工程量:江苏常熟发电有限公司2×1000MW机组扩建工程240m双钢内筒烟囱,烟囱外筒设计高度230米。
烟囱外筒壁采用钢筋砼结构,采用电动提升平台翻模施工工艺.烟囱砼外表面涂料采用航空标志漆,其作法为:烟囱筒身外侧自下而上涂红色、白色相隔条斑油漆七道作为航空标志。
每道高度16米,第一道为红色。
118.00米至±0.00米涂灰色油漆,油漆采用聚氨酯厚浆漆,干膜厚度4×70μm。
4、作业人员的资格要求及数量:五、主要机械及工、器具机械、机具有关的负荷,仪器仪表计量鉴定书、利用证、能力鉴定等资料报监理备案、备查。
六、施工预备及需要具有的条件进行图纸会审,完成安全、质量、技术交底,作业指导书审批完。
认真熟悉施工图纸、施工规范及作业指导书,掌握工程特点,明确施工工艺及技术质量要求。
烟囱刷航空标志涂料色环写字美化施工方案
烟囱刷航空标志涂料色环写字美化施工方案一、具体施工方法1. 人员及物料上下,人员及物料可从人罐进行上下,开卷扬人员必须在钢丝绳上做好标记,确保人罐到达顶部的位置准确。
乘人罐上升时,搭乘人员必须配带对讲机,以便于及时与开卷扬人员进行沟通,确保上下安全。
待料运送到烟囱顶部后,粉刷人员应系挂好安全带,用吊料绳将料放至55m平台上,放稳放好,防止坠物伤人,然后人员可通过爬梯下到55m平台上。
2. 吊铁板法施工工艺(1)为确保施工安全, 在施工时分别采用了能承受600斤重的工作绳,20mm 粗的麻绳、能承受400斤重的安全绳(20mm粗的尼龙绳) 、吊料绳20mm粗的麻绳等三根绳索。
三根绳索在使用前均进行了检查、试拉,确保绳索本身质量。
工作绳一端牢固的栓在井架上,绳和烟囱顶部混凝土接触部位用软质东西垫衬,防止因绳索受磨损而断开。
工作绳的另一端帮扎在吊铁板的钢丝绳扣上,在人为的松动一端绳头时可向下滑动,反之则为锁死状态。
粉刷人员所背的安全带系挂在该绳索上,必须系挂牢固。
(2)安全绳一端帮扎在井架或平台靠近筒身的三角支撑上,根据粉刷平台上部或下部而定,如果帮扎在井架上,则绳索与烟囱顶部混凝土接触部位要用软质物进行垫衬。
安全绳另一端帮在粉刷人员背挂的安全带(环带)上,该绳索一直处于拉直状态,随着粉刷人员的下滑,上面的配合人员及时松放绳索,确保在安全绳索有问题时,该绳索能保证粉刷人员的安全。
吊料绳是用来吊挂涂料的,它的一端帮在井架或平台上,另一端帮扎在物料筒上,配合人员根据粉刷人员的位置松放绳索,保证物料合适的高度,无论是帮扎在井架或平台一端,还是帮扎在物料筒一端,均须帮扎牢靠,防止坠物伤人。
(3)粉刷采取竖向粉刷方式,即一定的宽度竖向粉刷完后,换绳索位置,竖向粉刷紧挨着的部分江苏锦峰高空建安防腐工程有限公司二、安全措施1. 蹬高粉刷人员必须无不能高空作业的病症。
2. 粉刷人员在必须戴好安全帽,系挂好安全带,配备好必要的劳动防护用品,防止碰伤、高空坠落以及其他伤害事故的发生。
[广东]电厂工程烟囱航空标志涂刷施工方案(原创)_secret
XX标志涂刷施工方案1.工程概况XX电厂#3、#4机组工程烟囱身外侧203~113m航空标志自上而下涂红色、白色相隔条斑油漆6道,第一道为红色,最下一道为白色。
筒身111m以上为直筒,外径19.4m。
航空标志漆涂刷三道,每道总面积5482m²。
2.编制依据2.1设计图纸2.2《电力建设施工质量验收及评定规程》DL/T5210.1—20052.3《建筑施工高处作业安全技术规范》JGJ80-912.4《电力建设安全工程规程》第一部分火力发电厂DL5009.1-20023.主要工程量3.1 电动吊篮安装1只全自动ZLP-800型3.2 红油漆2741m²*3遍白油漆2741m²*3遍自上而下,如下表所示:表一4. 人员配备表二5. 流程图施工准备——安装吊篮——清理筒壁——打格子——刷涂料——吊篮移位——刷涂料——验收——拆吊篮准备工作:5.1 吊篮安装完成,生命绳挂设完成;5.2 准备好清理筒壁用铁铲、毛刷、磨光机等工器具;5.3 准备好作业用绳索、保险带、钢丝绳、滑轮等工器具;5.4 准备好对讲机等通讯工具;5.5 准备好两对回绳。
6. 施工方法本次作业吊篮采用江苏申锡建筑机械有限公司生产的ZLP800型高处作业吊篮,吊篮钢丝绳采用4根Ф8.3mm镀锌钢丝绳(2台提升机2根,2只安全锁2根),钢丝绳固定在烟囱顶部筒壁预先放置的TC4040a埋件吊耳上(吊篮、钢丝绳自重加荷载总重1.5t,吊耳如下图),根据广东电力设计院预埋件图集,该埋件偏心距500mm时可承受剪力72.5kN,吊篮生命绳固定在烟囱顶层平台钢梁上,吊耳示意图吊耳孔壁剪应力计算:τ=N/(d*δ)=(15000*1.4)/(80*20)=13Mpa<[110MPa](满足)吊耳孔壁拉应力:σ= N/A=(15000*1.4)/[(240-80)*20]=7Mpa<[215MPa](满足)其中:N—个吊耳环所承受的荷载; ——吊耳板的厚度,mm ;r——吊耳孔半径,mm;d——吊耳孔直径,mm吊耳焊缝计算:采用E43焊条手工焊,双面角焊缝,焊缝高度h f=12mmP=N/(l*h f*k)=(15000*1.4)/(230*2*12*0.7)=5.4 Mpa<[160MPa](满足)6.2 吊篮安装好后必须进行认真检查;6.3 自检合格后进行荷载试验,吊篮额定载重600kg(出厂资料附后),考虑到实际施工荷载不大于400kg(作业人员2人150kg,油漆100-120kg),因此,荷载试验按400kg荷载标准进行,并填好荷载试验记录表格(表格附后):6.3.1 空载试试验:6.3.1.1 启动电源,使悬吊平台在距地面2m的行程中做上下运行各三次;6.3.1.2 运行时应符合下列要求:电路正常且灵敏可靠;提升机升降平稳,起动、制动正常,无异常声音;其他各部分均无异常。
电厂烟囱航标漆施工方案
电厂烟囱航标漆施工方案一、前期准备:1.确定施工计划和工期,安排好施工人员和设备;2.验收烟囱的表面质量,确保无明显凹凸、裂缝和杂质等;3.清理烟囱表面的灰尘、油污等杂物,保持干燥洁净;4.做好安全防护措施,包括穿戴防护服、佩戴头盔和安全绳索等。
二、漆涂料选择:1.选择适合烟囱表面的漆涂料,一般选择具有良好耐候性和耐高温性的防腐漆;2.漆涂料的颜色应根据航标标准选择,通常是鲜黄色或鲜红色;3.购买足够数量的漆涂料,确保能完成整个施工过程。
三、施工步骤:1.涂刷底漆:使用刷子或喷枪将底漆均匀涂刷在烟囱表面,确保涂层均匀且密实,增加附着力;2.粗磨烟囱表面:使用砂纸或砂轮将烟囱表面的凹凸不平进行磨平,保证后续涂层的平整度;3.涂刷中间漆:使用刷子或喷枪将中间漆涂刷在烟囱表面,确保涂层均匀且密实,增加颜色饱和度;4.细磨烟囱表面:使用砂纸或砂轮将烟囱表面进行细磨,提高漆涂层的光滑度;5.涂刷精装漆:使用刷子或喷枪将精装漆涂刷在烟囱表面,确保涂层均匀且光滑,提高航标的可见度;6.涂刷封罩漆:使用刷子或喷枪将封罩漆涂刷在烟囱表面,增加漆膜的耐候性和耐高温性。
四、质量控制:1.每层涂刷完毕后,进行干燥等待时间,确保下一层涂刷的顺利进行;2.每层涂刷完毕后,进行光线检查,确保涂层表面无明显的刷痕、色差和气泡等;3.涂刷完毕后,检测各层涂层的厚度,确保符合构造设计要求;4.涂刷完毕后,检查涂层的附着力,使用刮刀进行刮擦测试,确保涂层牢固可靠。
五、清理和收尾工作:1.清理施工现场,包括清除漆涂料桶、刷子和喷枪等工具,收集废弃物和漆涂料容器等垃圾;2.进行工程验收,确认航标漆施工的质量和达到的标准;3.归档相关施工记录和检测报告,以备后续参考和使用。
以上就是电厂烟囱航标漆施工方案的主要内容。
在施工过程中,需要严格按照方案进行操作,确保漆涂层的质量和耐久性。
同时,施工人员要做好安全防护,遵守相关规定和标准,确保施工过程的安全和顺利。
烟囱航标油漆技术规范书
烟囱航标油漆技术规范书(总4页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除烟囱航标出新技术规范书一、项目范围及施工工期1、项目范围:三期烟囱航空标识。
三期#5、6大气扩容器排气管及支架。
含高空作业及脚手架。
2、施工工期:15天3、工程量说明及要求:三期烟囱筒身外侧16米一道,共5道。
4300㎡。
技术方案:烟囱筒身外侧自上而下涂红白色相间隔条斑油漆,每16米一道,共5道。
顶部第一道为红色。
油漆涂刷必须满足如下要求:第一道底漆为、干膜厚度为50μm、中间油漆二道为100μ,面漆一道干膜厚度为50μm。
油漆为聚碳酸脂,面漆颜色与原颜色一致。
油漆统一为“兰陵”牌。
三期#5、6气扩容器排气管及支架800㎡。
耐高温油漆(200度)银色。
油漆统一为“兰陵”牌二、施工工艺流程及方法1、工艺流程:基面清理——底漆涂装——中间漆涂装——第二道中间漆涂装——面漆涂装。
2、基面清理:本工程除锈可采用手工机械清理基层,机具采用砂轮机、钢丝刷、砂布进行,表面形成的粗糙度控制在40微米左右。
彻底清理原层面脱落、起鼓、附着不牢的旧漆膜,露表面;对原表面(即漆膜层牢固可靠)也必须全部打磨清理干净做到被涂表面无油污、无水渍、无灰尘,除锈完后须在12小时内刷底漆。
3 底漆涂装:充分搅拌均匀,配制后须在12小时内刷完。
刷漆时要勤沾、短刷,且涂刷方向要一致,接槎整齐,待第一遍干燥后,再刷第二遍,第二遍涂刷方向要与第一遍涂刷方向垂直,以保证漆膜厚度均匀一致。
底漆涂装后需4-8h才能达到表干,表干前不得涂装面漆。
4、面漆涂装:充分搅拌均匀,保证色泽一致、粘度及稠度不流坠、不显刷纹。
在使用过程中应不断搅和,涂刷方法与底漆相同。
三、质量要求及验收1、施工应遵守《建筑防腐蚀工程施工及验收规范》(GB50212-91)基层处理后的表面洁度必须达到规范中的要求。
施工质量必须经甲方现场负责人验收合格,未经认可不得涂刷底漆。
烟囱航标漆工程施工方案
烟囱航标漆工程施工方案本文件之产权属于天津电力建设有限公司,未获本公司书面许可,任何人不得擅自使用、复制、传递或泄露该文件。
修改记录目录1 工程概况及工程量 (1)1.1工程概况 (1)1.2工程量统计 (1)1.3施工工期 (1)2 编制依据 (1)3 作业前的条件和准备 (1)3.1技术准备 (1)3.2作业人员 (2)3.3作业工机具 (4)3.4安全器具 (5)4 作业的程序、方法 (5)4.1施工工序 (5)4.2筒身涂料涂刷 (5)4.3筒身涂刷要求 (6)4.4吊蓝安装 (6)4.5吊蓝荷载试验 (6)4.6强制性条文 (7)5 质量标准及控制措施 (9)5.1质量标准 (9)5.2质量保证措施 (9)6 HSE(健康、安全、环境)及消防保障措施 (10)6.1安健环控制措施 (10)6.2危险辨识与危险评价及控制措施表 (11)6.3作业的环境因素辨识、评价和控制 (13)6.4绿色施工措施 (13)6.5夏季施工防暑措施 (14)6.6应急处置预案 (14)7 附录 (16)1 工程概况及工程量1.1工程概况京能十堰2×350MW热电联产工程位于湖北省十堰市张湾区红卫街道石桥村。
本工程为烟囱航标色标涂刷工程,烟囱±0.00m相当于绝对标高(黄海高程)346.00m。
航空色标设计为霓虹(详见附录一),施工范围为相对标高167m~203m之间。
本工程施工属于高空作业,危险性较大,施工过程中严禁交叉作业,做好安全措施。
1.2工程量统计烟囱航空色标区域面积为1243.44m2。
1.3施工工期开工日期为2018年07月01日,竣工日期为2018年08月31日。
2 编制依据2.1《烟囱外筒施工图》FA07681S-T0312;2.2《烟囱工程施工及验收规范》GB 50078-2008;2.3《建筑防腐蚀工程施工规范》GB 50212-2014;2.4《建筑涂饰工程施工及验收规程》JGJ/T 29-2015;2.5《电力建设安全工作规程第1部分:火力发电》DL 5009.1-2014;2.6《电力建设施工质量验收及评价规程第1部分:土建工程》DL/T 5210.1-2012;2.7《电力建设施工技术规范第1部分:土建结构工程》DL/T 5190.1-2012;2.8《建筑工程预防高处坠落事故若干规定》建质[2003]82号;2.9《建筑施工手册》第六版;2.10《强制性条文实施计划》SWED-D0210-ZH001;2.11申锡ZLP系列高处作业吊篮使用说明书。
烟囱航标漆施工方案
烟囱航标漆施工方案
一、前言
烟囱航标作为航海领域中的一种重要设施,其涂装施工方案至关重要。
本文就
烟囱航标的涂装施工方案进行了详细的介绍和分析。
二、准备工作
在进行烟囱航标的涂装施工之前,需要进行以下准备工作: 1. 确定涂装颜色和
型号; 2. 准备涂刷工具:刷子、滚筒等; 3. 清洁烟囱表面,确保涂装表面干净。
三、施工步骤
1. 涂底漆
在烟囱航标的表面涂刷底漆,用以增强附着力并保护底部材料。
底漆的颜色应
与主涂装颜色相协调。
### 2. 涂主漆涂刷主漆时应注意均匀涂刷,避免出现漏刷、积漆等情况。
可根据需要涂刷多层主漆,确保涂装效果。
### 3. 定期检查定期检
查烟囱航标的涂装情况,如有脱落、开裂等情况,及时修补。
四、注意事项
1.涂装施工应在天气晴朗、无风的情况下进行,避免降水和风力对施工
造成干扰;
2.在施工过程中应佩戴防护装备,确保施工人员安全;
3.涂刷工具应妥善保管,避免污染环境。
五、结语
烟囱航标的涂装施工方案对于维护航标的功能和美观至关重要。
通过本文对烟
囱航标涂装施工方案的介绍,希望能为相关工作提供参考,确保烟囱航标的涂装效果和使用寿命。
烟囱航标漆施工方案
烟囱刷漆施工方案1、工程概况及简介 1.1工程概况本工程为山西神头发电“上大压小”2 X 600WM 机组#2标段标烟囱工程。
土 0.00相当于绝对标高1371.4m 。
烟囱高为60m ,筒身采用MU10烧结普通粘土砖砌筑,坡度 i=2.5%。
受业主委托,由我单位进行 烟囱外筒身粉刷涂料施工,涂料品牌要求选用“摩天”牌;烟囱航标漆白蓝相间色带;42m^ 60m 为白蓝相间;48.5m 〜50.75m 、52.25m 〜54.50m 为深蓝(色卡号:1226); 56.00m 〜57.50m 为浅蓝(色卡号: 0574);42.00m 〜48.50m 、50.75m 〜52.25m 、54. 5m 〜56.00m 、57.50m 〜60.00m 为白色。
筒身其余部位涂刷接近混凝土原色的灰色(色卡号: 1274),筒身涂料分三层涂刷,涂层总厚度不小于 250um 。
1.2主要工程量烟囱外表面积约为 904 m 2o 1.3施工形象进度计划2011 年 09 月 05 日- 2011 年 09 月 25 日 2、编制依据2.1华北电力设计院图纸2.2.10《建筑施工手册》 3、施工准备2.1.1启动锅炉房烟囱施工图10-F014 IV s — T07402.2参考资料:2.2.1电力设计院提供的各类标准图集 2.2.2《砖烟囱》 2.2.3《砖烟囱设计规范》2.2.4《工业建筑防腐蚀设计规范》 2.2.5《建筑施工高处作业安全技术规范》 2.2.6《建筑施工安全检查标准》2.2.7 《建筑施工扣件式钢管脚手架安全技术规范》 2.2.8《施工现场临时用电安全技术规范》 2.2.9《国家电网公司基建安全管理规定》04G211GB50051-2002现行版本JGJ80-91 JGJ 59-99JGJ 130-2011 JGJ 46-2005【2010】 1020号第四版3.3材料及机具设备准备3.2.1油漆在施工前采购进现场,经经验收合格后,方可使用。
电厂烟囱航标漆施工方案
电厂烟囱航标漆施工方案一、背景介绍电厂烟囱在航海中扮演着重要的作用,为保障船舶安全航行,烟囱航标漆的施工至关重要。
本文将就电厂烟囱航标漆施工方案进行详细探讨。
二、施工准备1.工具准备–油漆刷:选择适合烟囱表面的刷子–涂刷罐:用于搅拌和储存漆料–涂刷桶:用于装漆料–擦拭布:清洁工作用–安全帽、手套、口罩等个人防护用具2.材料准备–烟囱航标漆:选择质量好、耐候性强的漆料–换气系统:确保施工现场通风良好三、施工步骤1.准备工作–清洁烟囱表面,确保无尘、无油污–确认漆料质量和颜色与要求一致2.底漆施工–搅拌底漆,并均匀涂刷在烟囱表面,保持一定厚度–等待底漆干燥3.面漆施工–搅拌面漆,并均匀涂刷在烟囱表面,保持一定厚度–确保漆面平整、无刷痕–根据需要涂刷多层漆料4.完工处理–检查漆面是否完全覆盖,是否存在漆面缺陷–清理施工现场四、安全注意事项1.个人防护–在施工过程中,必须佩戴安全帽、手套、口罩等个人防护用具–避免接触眼睛、皮肤和呼吸道2.施工现场安全–确保施工现场通风良好–严禁吸烟等明火行为五、施工验收1.检查漆面质量–检查漆面是否平整、无刷痕、无漆面缺陷–确认漆面颜色与要求一致2.验收合格–符合要求的漆面应当通过验收六、总结电厂烟囱航标漆施工是一项需要高度注意的工作,通过严格的施工方案和过程管理,保证烟囱航标的质量和安全性。
希望本文所提供的电厂烟囱航标漆施工方案能够为相关工作者提供参考和指导。
以上是电厂烟囱航标漆施工方案的详细介绍,谢谢阅读!。
烟囱航标漆施工方案
烟囱航标漆施工方案1. 引言烟囱航标漆是指为导航的目的而在烟囱上涂刷的标志性漆料。
烟囱航标漆的施工方案十分重要,因为它关系到导航的准确性和安全性。
本文档将详细介绍烟囱航标漆施工的步骤和要点。
2. 施工准备在开始烟囱航标漆施工之前,需要做好以下准备工作:•确定漆料种类和颜色:根据需要导航的目的,选择适合的航标漆颜色和种类。
•确认施工时间:选择合适的天气条件进行施工,避免雨天和风力较大的天气。
•准备工具和设备:如刷子、滚筒、辊具、清洁剂等。
•做好保护措施:保护周围环境,防止漆料溅到不应涂抹的地方。
3. 施工步骤3.1 清洁烟囱表面首先,需要清洁烟囱表面,以确保航标漆能够附着在烟囱表面上。
清洁可采用湿布擦拭或使用清洁剂清洗的方式,将表面的尘土、油污等物质清除干净。
3.2 预处理烟囱表面在涂刷航标漆之前,需要对烟囱表面进行预处理,以提高漆料的附着力和耐久性。
预处理的方式包括:•刮除老旧漆层:使用刮刀将老旧的漆层刮除干净。
•打磨表面:使用砂纸或砂轮机对烟囱表面进行打磨,使表面光滑,并去除残留的漆层和粗糙的部分。
•修补裂缝和凹坑:使用修补剂填补烟囱表面的裂缝和凹坑,确保表面平整。
3.3 涂刷航标漆选择合适的刷子或滚筒工具,将航标漆涂刷在烟囱的指定区域上。
涂刷时需要注意以下要点:•均匀涂刷:使用刷子或滚筒工具将漆料均匀地涂刷在烟囱表面上,确保颜色和厚度均匀一致。
•分层涂刷:根据航标漆的特性,分多层涂刷,每一层之间需要间隔一定的时间进行干燥。
•避免滴落:避免航标漆滴落到不应涂抹的地方,如周围环境或设备上。
3.4 干燥和修正完成涂刷后,需要等待航标漆干燥。
根据漆料的不同,干燥时间会有所不同。
在干燥过程中,需要检查是否有涂刷不均匀或有遗漏的部分,并进行修正。
4. 施工注意事项在进行烟囱航标漆施工时,需要注意以下事项:•安全保护:在施工过程中,务必佩戴防护手套和口罩,避免直接接触漆料和吸入有害气体。
•避免潮湿环境:不要在潮湿的环境下施工,以免影响漆料的附着力和干燥速度。
烟囱航标漆专项施工方案
***********发电有限责任公司1号烟囱防腐改造航标漆涂刷工程专项施工方案批准:审核:编制:************二O二O年九月目录一工程概况 (1)二编制依据 (1)三作业前的条件和准备 (2)四作业的程序、方法和内容 (4)五作业过程中控制点的设置和质量通病预防 (8)六施工安全措施 (9)七应急预案 (12)一工程概况1.1工程概况本工程为1号烟囱防腐防腐改造工程航标漆涂刷工程。
1号烟囱设计为全程负压烟囱,烟囱高度240米,出口直径10米,烟囱相对标高0m(相当于绝对标高1066.0m),为钢筋混凝土结构烟囱。
工程范围包括:烟囱航标表面清理,涂刷专用航标漆,三白四红,每道高度10米,厚150μm,总面积2500㎡。
选用专用的航空标志漆,颜色为红色、白色相间,不得反光,保光期5年以上,适用于混凝土表面涂覆。
1.2主要工程量及工期1.3工期约20天。
二编制依据三作业前的条件和准备1.4技术准备1.5作业的人员的配置、资格1.6作业机具(包括配置、等级、精度等)1.7材料底漆:881航空封闭底漆面漆:881航空面漆。
材料经复试合格经检查验收后方可投入使用。
1.8安全器具四作业的程序、方法和内容1.9高处作业吊篮施工方案此次施工为高空作业,根据现场实际情况,决定采用吊篮进行施工。
4.1.1吊篮简介:吊篮型号:ZLP630吊篮内2名施工人员,地面设专人监护。
额定荷载:ZLP630吊篮可载重630kg。
施工人员:2人共计170kg。
工器具:工器具及等其他零星物品10kg。
有效载重:除去人员、工器具重量,可载重450kg。
4.1.2吊篮安装拆除方案4.2.2.1安装流程吊点清理加固→安装并垂放钢丝绳→组装吊篮→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用。
1)吊点选择用烟囱外侧第一层平台的牛腿锚固点作为吊点。
2)安装提升钢丝绳和安全钢丝绳。
烟囱航标漆施工方案
目录1.工程概况及工程量 (1)工程概况 (1)主要工程量及工期 (1)2编制依据 (1)3作业前的条件和准备 (2)技术准备 (2)作业的人员的配置、资格 (2)!作业机具 (3)材料 (3)安全器具 (3)4作业程序、方法和内容 (3)施工方案 (3)施工工艺流程及施工方法和要求 (4)5质量控制点的设置和质量通病预防 (6)质量目标 (6)@质量通病及预防 (6)作业过程中控制点的设置 (6)6作业的安全要求和环境条件 (6)作业的安全危害因素辨识和控制 (6)环境条件 (7)消防管理 (8)作业指导书应急处理预案 (8)作业的安全要求 (8)]1.工程概况及工程量1.1工程概况工程烟囱筒身设计为240/φ6.4米套筒式烟囱筒身,出口内直径为6.40m,中心坐标为其中心座标为:A=,B=。
烟囱±0.00m相当于绝对标高3.80m。
烟囱外筒按本图设计涂刷红白相间航空标志漆。
变更设计后标志漆做法:色环共11道(下部第一段以及最后一端为红色),每道色带宽度为7米,其余筒身为砼本色。
航空标志漆选用:顶部两道采用聚脲体弹性体(脂肪族),其余采用881航空讯号标志涂料,厚度为0.12mm每环刷三道。
涂料要求粘附力强,涂膜耐磨,光亮,强度高。
耐阳光照射,耐老化耐湿热严寒及大气污染,耐化学腐蚀。
主要工程量及工期1.2.1主要工程量2.编制依据:3.1技术准备作业的人员的配置、资格作业机具(包括配置、等级、精度等)底漆:881航空封闭底漆面漆:881航空面漆。
材料经复试合格经检查验收后方可投入使用。
安全器具4.1 施工方案本次航标涂料施工与外筒施工同步进行,具体施工方法为:合格4. 2 施工工艺流程及施工方法和要求4.2.1涂料基本要求:涂料的混合比混合方式,施工涂料的间隔时间,施涂环境湿度及温度的要求等应按产品的说明办理。
涂装施工的方法应采用涂刷的施涂方法。
4.2.2 砼基层检查及清理混凝土拆模并达到表面干燥后,对混凝土表面进行检查,混凝土表面无起皮,无裂纹,坚实牢靠。
烟囱航标漆工程施工方案
修改记录目录1 工程概况及工程量 (1)1.1工程概况 (1)1.2工程量统计 (1)1.3施工工期 (1)2 编制依据 (1)3 作业前的条件和准备 (1)3.1技术准备 (1)3.2作业人员 (2)3.3作业工机具 (3)3.4安全器具 (3)4 作业的程序、方法 (3)4.1施工工序 (3)4.2筒身涂料涂刷 (4)4.3筒身涂刷要求 (4)4.4吊蓝安装 (5)4.5吊蓝荷载试验 (5)4.6强制性条文 (6)5 质量标准及控制措施 (8)5.1质量标准 (8)5.2质量保证措施 (8)6 HSE(健康、安全、环境)及消防保障措施 (8)6.1安健环控制措施 (8)6.2危险辨识与危险评价及控制措施表 (10)6.3作业的环境因素辨识、评价和控制 (11)6.4绿色施工措施 (11)6.5夏季施工防暑措施 (11)6.6应急处置预案 (12)7 附录 (14)1 工程概况及工程量1.1工程概况京能十堰2×350MW热电联产工程位于湖北省十堰市张湾区红卫街道石桥村。
本工程为烟囱航标色标涂刷工程,烟囱±0.00m相当于绝对标高(黄海高程)346.00m。
航空色标设计为霓虹(详见附录一),施工范围为相对标高167m~203m之间。
本工程施工属于高空作业,危险性较大,施工过程中严禁交叉作业,做好安全措施。
1.2工程量统计烟囱航空色标区域面积为1243.44m2。
1.3施工工期开工日期为2018年07月01日,竣工日期为2018年08月31日。
2 编制依据2.1《烟囱外筒施工图》FA07681S-T0312;2.2《烟囱工程施工及验收规范》GB 50078-2008;2.3《建筑防腐蚀工程施工规范》GB 50212-2014;2.4《建筑涂饰工程施工及验收规程》JGJ/T 29-2015;2.5《电力建设安全工作规程第1部分:火力发电》DL 5009.1-2014;2.6《电力建设施工质量验收及评价规程第1部分:土建工程》DL/T 5210.1-2012;2.7《电力建设施工技术规范第1部分:土建结构工程》DL/T 5190.1-2012;2.8《建筑工程预防高处坠落事故若干规定》建质[2003]82号;2.9《建筑施工手册》第六版;2.10《强制性条文实施计划》SWED-D0210-ZH001;2.11申锡ZLP系列高处作业吊篮使用说明书。
烟囱刷航标施工方案
烟囱刷航标施工方案烟囱刷航标施工方案一、施工前准备工作1.调查烟囱的高度、直径和形状。
根据实际情况确定所需材料和设备。
2.检查烟囱的结构和腐蚀情况。
如有需要,进行修补和防腐处理。
3.组织人员进行安全培训,确保施工人员了解并遵守相关安全规定。
二、材料与设备准备1.准备刷航标所需的颜料和涂刷工具,确保颜料具有防腐和耐候性能。
2.准备绳索、安全带、护膝等个人防护装备,并确保其良好状态。
3.检查和准备吊篮、脚手架和攀登设备,确保其安全可靠。
三、施工方案1.确定施工方式。
可采用吊篮悬挂、脚手架搭建等方式进行作业。
2.在烟囱外壁刷涂聚合物漆,形成航标标志图案。
3.根据航标标志图案的大小和形状,确定刷涂方法和次序,以保证烟囱表面涂层的平整和美观。
4.根据烟囱的高度和直径,确定攀登设备和安全带的使用方式,并确保施工人员熟练操作。
5.在施工过程中,要注意防止颜料溅到烟囱周围的设备和建筑物上,避免产生其他不必要的污染。
6.确认航标标志图案刷涂完毕后,进行最后的检查和清理工作。
四、安全措施1.施工前要进行详细的安全检查,确保设备和材料的完好和安全性。
2.施工现场要进行围栏保护,并设置明显的警示标志,以防止外界人员进入施工区域。
3.施工人员必须佩戴防护装备,如安全帽、护目镜、防滑鞋等,并使用安全绳索进行固定。
4.施工人员要遵守安全规定,严禁私自爬升烟囱,严禁在高处摇晃身体。
5.定期检查和维护吊篮、脚手架和攀登设备,确保其正常运作和安全使用。
五、环境保护措施1.遵守环境保护法规,并确保颜料和涂刷工具不会对环境造成污染。
2.施工现场要及时清理垃圾和废弃物,确保清洁整齐。
3.如发现烟囱存在腐蚀和泄漏情况,应及时报告相关部门,采取措施进行修复和防护。
六、施工后检查1.完成刷航标后,对施工结果进行检查和验收,确保航标标志图案清晰、鲜明。
2.对施工现场进行清理,清除杂物和废料,恢复正常。
3.记录施工过程中的问题和经验,以便日后进行改进和总结。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
烟囱刷漆施工方案
1、工程概况及简介
1.1工程概况
本工程为山西神头发电“上大压小” 2×600WM机组#2标段标烟囱工程。
±0.00相当于绝对标高1371.4m。
烟囱高为60m,筒身采用MU10烧结普通粘土砖砌筑,坡度i=2.5%。
受业主委托,由我单位进行烟囱外筒身粉刷涂料施工,涂料品牌要求选用“摩天”牌;烟囱航标漆白蓝相间色带;
42m~60m为白蓝相间;
48.5m~50.75m、52.25m~54.50m为深蓝(色卡号:1226);
56.00m~57.50m为浅蓝(色卡号:0574);
42.00m~48.50m、50.75m~52.25m、54. 5m~56.00m、57.50m~60.00m为白色。
筒身其余部位涂刷接近混凝土原色的灰色(色卡号:1274),筒身涂料分三层涂刷,涂层总厚度不小于250um。
1.2主要工程量
烟囱外表面积约为904㎡。
1.3施工形象进度计划
2011年09月05日-2011年09月25日
2、编制依据
2.1华北电力设计院图纸
2.1.1启动锅炉房烟囱施工图 10-F014ⅣS—T0740
2.2参考资料:
2.2.1电力设计院提供的各类标准图集
2.2.2《砖烟囱》 04G211
2.2.3《砖烟囱设计规范》 GB50051-2002
2.2.4《工业建筑防腐蚀设计规范》现行版本
2.2.5《建筑施工高处作业安全技术规范》 JGJ80-91
2.2.6《建筑施工安全检查标准》 JGJ 59-99
2.2.7《建筑施工扣件式钢管脚手架安全技术规范》 JGJ 130-2011
2.2.8《施工现场临时用电安全技术规范》 JGJ 46-2005
2.2.9《国家电网公司基建安全管理规定》【2010】1020号
2.2.10《建筑施工手册》第四版
3、施工准备
3.1施工作业人员
3.2工器具及措施材料准备
3.3材料及机具设备准备
3.2.1油漆在施工前采购进现场,经经验收合格后,方可使用。
3.2.2白棕绳、定滑轮、座式登高板、卷扬机运到现场,经检查验收合格后方可使用。
3.4技术准备
3.4.1施工前编制好施工方案并经审批完毕。
3.4.2施工前进行施工技术安全交底,并在交底记录上签字。
4、作业方法及步骤
4.1施工工序
安装烟囱顶部悬挂平台→座式登高板安装→烟囱外筒身表面清理→航标漆涂刷→筒身其余部位涂刷。
4.2悬挂平台安装
首先在烟囱顶部才用脚手架搭设一个1.8m高临时作业平台,满铺脚手板,以方便组装悬挂平台;平台采用4根#20槽钢作外挑梁,外挑长度750mm(从烟囱筒身顶部外挑750mm),#20槽钢布置3根,夹角120°C,外挑端部设置两个吊钩;所用材料通过1.5t卷扬机运至脚手架平台进行组装,组装形式采用螺栓连接固定;具体布置见附图一。
外挑梁固定利用避雷针的角铁固定,用2m长3根L50×5角铁把槽钢和避雷针固定起来。
槽钢中心用Φ8.3mm钢丝绳与烟道悬挂HW250钢梁上下拉结固定;平台加工、固定见附图一。
4.2筒身涂料涂刷
4.2.1表面处理
油漆涂刷前,用钢丝刷去筒身表面多余的灰浆、浮沉;剔除对松动、灰浆不饱满的拼缝,并重新补缝,待表面干燥、清洁后进行涂刷。
4.2.2涂刷环境条件
施工环境温度应大于5℃,湿度小于85%,遇雨、雪、霜的天气及刮大风的时侯禁止施工,涂料混合后,发现有异常或结块时,禁止施工。
4.2.3航标漆、涂料涂刷
涂刷按三遍进行,涂料的浓度应满足使用要求,不得有流淌过厚现象,并且涂刷均匀,涂刷要求至上而下的顺序,从下而上,至上而下顺序三遍成活;0.00m~42.0m涂刷接近混凝土原色的灰色(色卡号:1274);42.00m~60. 0m为白蓝相间。
大面积部分采用长柄油漆滚筒涂刷,蓝白相接处采用油刷涂刷,在蓝白色环交接处,颜色之间分界应清晰、平整、并不得相互污染,为方便涂刷,每人一个小桶,重量不超过15kg,油捅悬挂在登高板底板上,不能倾斜倒下对筒身造成污染。
涂刷过程中技术员随时检查涂刷效果(见效果图二),上下人采用对讲机联系,地面由1人协调工作,通过远观近查,随时改进。
4.2.4材料运输
涂料属易燃物品,应小心轻放,油漆用定滑轮运至指定的位置上,注意油漆不能一次吊装太多,根据每天的使用量随用随吊,使用完的空桶及时运到指定的地点堆放。
4.3筒身刷漆要求
4.3.1筒壁刷漆严格按照业主要求进行施工,烟囱航空色标由白蓝相间的色带组成,筒身其余部位涂刷接近混凝土原色的灰色。
要求涂料附着能力高,耐酸碱腐蚀、耐老化和保色性均应达到所需的要求年限以上。
4.3.2配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格按照说明书控制配合比,掌握好调漆浓度,由厂家技术人员现场进行专项技术指导和交底。
4.3.3调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。
上料人员通过定滑轮把油漆运输到所刷漆的位置,移交给刷漆工。
4.3.4涂料开桶后要进行搅拌,均匀后方可调配使用。
不同种涂料、固化剂(组分二)、稀释剂不能混用。
施工时应尽量少加稀释剂,以保证施工厚度,一般不超过涂料用量的10%。
4.3.5施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。
涂膜光滑平整,不准有流淌、刮痕、起皮。
5、质量保证体系
5.1油漆施工时空气湿度不能太大,因此要求晴天施工,雨天、大雾时禁止施工。
5.2油漆涂刷前应对基层上的杂物、灰尘等进行清扫,局部不平的地方用腻子补平整,保证涂刷时基层表面平整、清洁、干燥。
5.3涂料涂刷时要求涂刷均匀,上层涂料干燥以后才允许涂刷下一道涂料,即下层涂料涂刷24小时以后再
进行上一层涂料施工。
6、质量标准
6.1该项作业应达到以下质量标准:
6.1.1不允许出现掉粉、起皮、漏刷、透底、泛碱、流坠、疙瘩等缺陷。
6.1.2色泽一致,涂刷均匀,无砂眼,无刷纹。
6.1.3蓝白分色线平直,拉5m通线允许偏差不大于3mm。
6.2质量控制措施
6.2.1 正式涂刷前应涂刷一块样板,在样板上按产品使用说明书的要求进行涂刷。
涂刷效果经业主、监理有关部门认可后方可用于烟囱。
6.2.2刷漆时混凝土筒壁必须严格按照使用说明书进行处理。
6.2.3航标漆必须涂刷均匀,待底漆干后再刷面漆。
6.2.4雨天、大风扬尘天气禁止航标漆涂刷。
6.2.5航标漆桶必须固定牢固,防止其倾倒污染筒壁。
7、安全文明施工保证措施
涂料刷漆属高空危险操作,所有操作人员处遵守相应安全操作规程以外,还应重点遵守以下项目:
7.1雨天、有大雾和风力达到6级以上时停止作业,严禁未经体检合格人员参与作业。
7.2作业人员严禁带有火种。
7.3操作人员正确使用“三宝”,定期检查自锁器的是否完好以及安全绳磨损程度。
7.4涂料桶用绳索绑牢固在相应的位置上,用完的涂料桶和用废的漆桶等应即时吊下来,以防二次污染。
7.5安全员每天不低于一次对材料、防火设施、“三宝”使用进行检查,对违章人员进行教育,必要填写检查表。
7.6地面上设专人监护,防止无关人员进入警戒区域。
7.7作业人员配置工具袋,使用时工器具拴好保险绳。
7.8操作人员应正确使用攀登自锁器。
7.9油漆涂刷期间,地面上人员应远离,以免高空落物伤人,油漆施工人员应固定,不得随意换人。
7.10脚手架搭设严格按照方案搭设,以确保安全。
7.11环境因素辨识与评价及控制措施(附表一)
7.12危害辨识评价及控制措施(附表二)
8、附件
8.1附图一(外挑梁加工图)。
8.2附图二(效果图)。
8.3交底记录。
