最新化工企业建设项目管理流程(全面实用)201705资料
化工项目建设流程
化工项目建设流程1.前期准备阶段:-项目拟定:确定化工项目的类型、规模和定位,制定项目可行性研究报告和项目初步设计方案。
-投资估算:进行项目投资估算,包括建设投资、运营成本、回收期等方面的考虑。
-项目立项:完成项目可行性研究报告和初步设计方案后,提交给相关部门审核和批准,获得项目立项批复。
-组织建设团队:组建项目建设团队,包括项目经理、设计人员、工程师等专业人员。
2.设计阶段:-基础设计:进行项目的基础设计工作,包括场地选择、工艺流程设计和设备布置等。
-详细设计:根据基础设计的结果,进行项目的详细设计,包括设备细化选型、管道布置设计、工程施工图纸等。
-设计审查:将详细设计提交给相关部门进行审查,确保设计符合法规标准和项目要求。
-设计确认:获得设计审查通过后,项目方与设计方签署设计确认文件,确定设计方案。
3.施工阶段:-招投标:根据设计方案,进行相关工程的招标工作,选择合适的承包商进行施工。
-施工准备:施工单位进行施工前的准备工作,包括现场布置、材料采购、施工组织等。
-施工实施:按照设计图纸和施工计划进行实施施工,包括土建工程、机电设备安装、管道布置等。
-安全管控:施工过程中进行安全监督和管控,确保施工安全。
-施工验收:施工完成后,组织相关部门进行施工质量验收,合格后进行竣工验收。
4.运营阶段:-调试运行:完成施工验收后,进行设备的调试和运行试验,确保设备正常运行。
-生产运营:正式投产后,进行化工产品的生产运营,包括原料供应、生产计划制定、生产设备运行和产品质量控制等。
-环境保护:对化工项目的环境保护工作进行计划和实施,确保符合国家的环保要求。
-安全管理:建立完善的生产安全管理体系,培训员工安全意识,确保安全生产。
-维护管理:定期进行设备检修和维护,确保设备的正常运行。
5.收尾阶段:-验收交接:项目运营一定时间后,进行验收交接,将项目资料和设备交接给项目业主或管理方。
-项目总结:对项目的整体运营情况进行总结和评估,包括项目效益、工艺改进等方面的改进意见和建议。
化工项目建设流程
化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件.3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册.二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作。
项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式。
承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制.2、进行工艺包和基础设计的编制工作。
确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
初步设计是工程设计的重要组成部分,是编制施工图设计,安排年度计划和组织主要设备订货的依据.工程初步设计审查是审查项目初步设计是否符合行业规章、标准,是否切合实际、安全适用、技术先进可靠,经济合理等,是进一步优化设计的过程.4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划.总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
化工项目建设流程(超实用)
化工项目建设七大流程以下化工项目建设的流程是对所有流程的大致概况,包括决策、勘察设计、建设准备、施工、生产准备、竣工验收、考核评价七大阶段.一、策划决策阶段决策阶段,又称为建设前期工作阶段,主要包括编报项目建议书和可行性研究报告两项工作内容.1、项目建议书对于政府投资工程项目,编报项目建议书是项目建设最初阶段的工作。
其主要作用是为了推荐建设项目,以便在一个确定的地区或部门内,以自然资源和市场预测为基础,选择建设项目.项目建议书经批准后,可进行可行性研究工作,但并不表明项目非上不可,项目建议书不是项目的最终决策.2、可行性研究可行性研究是在项目建议书被批准后,对项目在技术上和经济上是否可行所进行的科学分析和论证。
化工行业项目可行性研究报告是项目实施主体为了实施某项经济活动需要委托专业研究机构编撰的重要文件,其主要体现在如下几个方面作用:用于向投资主管部门备案、行政审批的可行性研究报告根据《国务院关于投资体制改革的决定》国发(2004)20号的规定,我国对不使用政府投资的项目实行核准和备案两种批复方式,其中核准项目向政府部门提交项目申请报告,备案项目一般提交项目可行性研究报告。
同时,根据《国务院对确需保留的行政审批项目设定行政许可的决定》,对某些项目仍旧保留行政审批权,投资主体仍需向审批部门提交项目可行性研究报告。
用于向金融机构贷款的可行性研究报告项目投资方需要出具详细的可行性研究报告,银行等金融机构只有在确认项目具有偿还贷款能力、不承担过大的风险情况下,才会同意贷款。
用于企业融资、对外招商合作的可行性研究报告此类研究报告通常要求市场分析准确、投资方案合理、并提供竞争分析、营销计划、管理方案、技术研发等实际运作方案。
用于申请进口设备免税的可行性研究报告主要用于进口设备免税用的可行性研究报告,申请办理中外合资企业、内资企业项目确认书的项目需要提供项目可行性研究报告。
用于境外投资项目核准的可行性研究报告企业在实施走出去战略,对国外矿产资源和其他产业投资时,需要编写可行性研究报告报给国家发展和改革委或省发改委,需要申请中国进出口银行境外投资重点项目信贷支持时,也需要可行性研究报告。
化工建设项目建设流程
化工建设项目建设流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!化工建设项目的建设流程详解化工建设项目的实施是一个复杂而严谨的过程,涉及到多个阶段和环节。

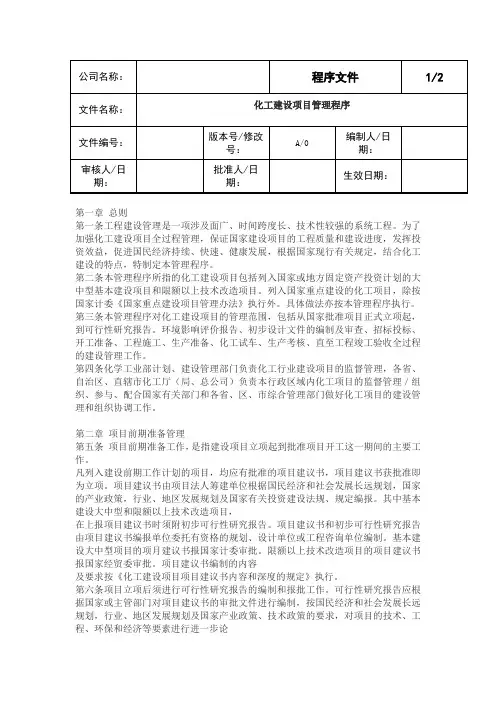

化工建设项目管理程序文档
。
第七条化工建设项目必须符合经济效益、社会效益、环境效益相统一的原则。化工建设项目要采用无三废或三废排放量少的先进工艺,采用无毒无害或低毒低害的原料路线,采用技术先进、效率高的三废处理设施。凡是依托老企业建设的化工项目都应在经济合理、技术可行的条件下
第二条本管理程序所指的化工建设项目包括列入国家或地方固定资产投资计划的大中型基本建设项目和限额以上技术改造项目。列入国家重点建设的化工项目,除按国家计委《国家重点建设项目管理办法》执行外。具体做法亦按本管理程序执行。
第三条本管理程序对化工建设项目的管理范围,包括从国家批准项目正式立项起,到可行性研究报告。环境影响评价报告、初步设计文件的编制及审查、招标投标、开工准备、工程施工、生产准备、化工试车、生产考核、直至工程竣工验收全过程的建设管理工作。
,消防、劳动安全、工业卫生、环境保护、工程概算等。工程设计必须由有相应资质的设计单位编制。工程初步设计编制的内容及要求按《化工工厂初步设计内容深度的规定》和《化工矿山企业初步设计内容和深度的规定》执行。
第十一条项目初步设计编制完成以后,即可进行报审工作。引进装置必须在引进合同技术附件和商务合同确定后进行初步设计的审查工作。如技术引进方案和引进方式与可行性研究报告发生重大变化时,必须在合同生效前及时向设计主审部门就引进技术的必要性、可靠性、先进性、
,同时治理企业的原污染。项目投产后,排放的污染物必须达到国家和地方标准。必须严格执行国家关于环境影响评价报告书的审批制度和防止污染及其它公害的设施与主体工程同时设计、同时施工、同时投产使用的“三同时”制度。在上报项目可行研究报告的同时报出项目环境影响评价
化工企业建设流程
化工企业建设流程一、前期准备1.项目立项:确定投资规模、生产工艺、产品规格、市场需求等,进行可行性研究,编制项目可行性研究报告。
2.确定地点:选择适宜的地段,考虑交通便利、资源供应充足、环境污染控制等因素。
3.取得土地使用权:与当地政府协商,申请土地使用权,并完成土地使用权证的办理手续。
4.环评报告:进行环境影响评价,编制环境影响评价报告,获得环境影响评价文件审批。
5.融资筹备:确定项目资金来源,与银行或其他金融机构协商融资计划,准备财务报表和评估报告。
6.选址规划:进行场地选址和规划设计,确定厂房、办公楼、生活区等布局。
二、项目立项1.组建项目组:成立项目组,确定项目负责人和各部门负责人,制定项目计划和时间表。
2.招投标:编制招标文件,进行设计、施工和设备采购的招标工作,选择合适的承包商、设计院和设备供应商。
3.签订合同:与承包商、设计院和设备供应商签订合同,确定工程质量、进度、价格及支付方式等。
三、工程建设1.土建施工:进行土地平整、基础施工、厂房建设等土建工程。
2.设备安装:进行设备安装调试,保证设备稳定运行。
3.管道铺设:进行管道设计和铺设,包括原料输送管道、产品管道、废水管道等。
4.电气安装:进行电气设计和安装,包括动力配电、照明、自动化控制系统等。
5.环保设施建设:进行环保设施建设,包括污水处理设备、废气处理系统等。
6.安全生产设施建设:进行安全生产设施建设,包括消防设施、安全检测系统等。
四、试生产和调试1.设备检验:对设备进行检查、试运转、调试,保证设备良好运行。
2.生产试验:进行生产现场试验,保证产品符合质量标准。
3.技术培训:对生产人员进行技术培训,保证生产操作规范。
五、生产运营1.获得生产许可证:向有关部门申请生产许可证,获得生产经营资格。
2.生产运营管理:制定生产计划、产品质量标准、设备维护保养计划等管理规程。
3.市场开发:开展市场调研、建立销售网络,开发新客户,推广产品。
化工项目建设的流程纲要纲要
精选文档化工项目建设流程化工项目建设程序是指项目从策划、评估、决议、设计、施工到完工查收、投入生产或交付使用的整个建设过程中,各项工作一定按照的先后工作序次。
假如对建设程序不认识,很可能造成工期的延迟。
那么,今日与大家详尽介绍化工项目的建设程序!那么有人要问了,化工项目建设的工作序次能任意改动吗?回答:工程项目建设程序是人们长久在工程项目建设实践中得出来的经验总结,不可以任意颠倒,但能够合理交错。
.精选文档以下化工项目建设的流程是对全部流程的大概概略,包含决议、勘探设计、建设准备、施工、生产准备、完工查收、查核评论七大阶段。
.精选文档一、策划决议阶段决议阶段,又称为建设先期工作阶段,主要包含编报项目建议书和可行性研究报告两项工作内容。
项目建议书对于政府投资工程项目,编报项目建议书是项目建设最先阶段的工作。
其主要作用是为了介绍建设项目,以便在一个确立的地域或部门内,以自然资源和市场展望为基础,选择建设项目。
项目建议书经赞同后,可进行可行性研究工作,但其实不表示项目非上不行,项目建议书不是项目的最后决议。
可行性研究可行性研究是在项目建议书被赞同后,对项目在技术上和经济上能否可行所进行的科学剖析和论证。
化工行业项目可行性研究报告是项目实行主体为了实行某项经济活动需要拜托专业研究机构编撰的重要文件,其主要表此刻以下几个方面作用:用于向投资主管部门存案、行政审批的可行性研究报告依据《国务院对于投资体系改革的决定》国发(2004)20号的规定,我国对不使用政府投资的项目推行赞同和存案两种批复方式,此中赞同项目向政府部门提交项目申请报告,存案项目一般提交项目可行性研究报告。
同时,依据《国务院对确需保存的行政审批项目设定行政允许的决定》,对某些项目依旧保存行政审批权,投资主体仍需向审批部门提交项目可行性研究报告。
用于向金融机构贷款的可行性研究报告项目投资方需要出具详尽的可行性研究报告,银行等金融机构只有在确认项目拥有归还贷款能力、不肩负过大的风险状况下,才会赞同贷款。
化工项目建设流程
化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作;主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料;根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委;发改委审查通过后拿到批复文件..3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作;最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册..二、项目前期工作项目前期工作;是指建设项目立项起到批准项目开工这一期间的主要工作..项目建议书获批准即为立项..1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员..确定工程总承包、建设监理等管理方式..承担工程总承包、施工、建设监理的单位必须具有相应的资质;以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制..2、进行工艺包和基础设计的编制工作..确定设计原则、设计标准、设计方案和重大技术问题;如总工艺流程、生产方法、工厂组成、总图运输;水、电、汽的供应方式和用量;关键设备及仪表选型;消防、劳动安全、工业卫生、环境保护、工程概算等..3、项目初步设计编制完成以后;进行初步设计的审查工作..初步设计是工程设计的重要组成部分;是编制施工图设计;安排年度计划和组织主要设备订货的依据..工程初步设计审查是审查项目初步设计是否符合行业规章、标准;是否切合实际、安全适用、技术先进可靠;经济合理等;是进一步优化设计的过程..4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划..总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划;合理安排、统筹兼顾;确保主控制点的完成和总体计划进度的实现..5、对工程施工、设备、监理等均应开展招标投标工作..要充分考虑化工生产装置的特殊性、复杂性;严格审查投标单位的资质;择优选择施工、设备、和监理等单位..在评标;定标时;要全面考察队伍素质、管理水平、技术装备、财务状况等;而不应单纯以报价多少而定..6、长周期设备采购问题根据设备制造周期确定出长周期设备..对于制造周期较长的设备如球罐、反应器等设计单位要在工艺包或基础设计之初提交设计参数;项目部组织设备订货工作..其它设备及材料可在基础设计完成后根据工程进度情况适时进行采购..做好新开工项目开工条件的落实工作后方可开工建设..三、项目建设期1、编制工程计划按总体统筹网络计划进度和设计图纸交付、设备材料交货进度和资金到位等情况编制工程计划..在工程建设中;可根据实际情况调整中期统筹控制计划;但必须确保总目标的实现;努力在规定的工期内建成投产..2、建立质量管理机构项目部和施工、监理单位要设置质量管理机构;建立健全质量管理体系;配备一定数量的工程质量管理人员和必要的监测手段;对工程质量进行严格监督检查..工程质量必须符合标准、规范和设计委求..要严格按规定进行评定和验收;确保质量..在建设过程中必须接受政府部门的工程质量监督..3、设备验收到厂的设备、材料应指定一名负责人专管检验工作;加强对接、检、运、管人员的领导和管理;并建立以责任心强、业务熟悉人员为骨干的专职班子;统一管理接运、装卸、检验、保管和发放等工作..设备、材料的检验工作;应按照国家有关规定及时向地方商检部门、劳动部门申报和联系组织有关单位参加..4、建设过程中的资金控制项目在实施过程中;项目部要加强资金控制;千方百计节约资金..在确保生产使用功能条件下;在初步设计总概算投资范围内;可根据工程实际情况调整工程之间的资金余缺;但要控制在设计概算内..若突破总概算时;需由设计单位按化工工程调整概算编制办法负责编制调整概算..严格控制工程概算是每个建设者的责任;初步设计概算确定后;一般不作调整..调整概算的基本条件是;在施工图设计预算的基础上;设备订货量达到80%、到货量达到60%;安装工程量完工60%;土建工程量完工80%以上时方可进行..四、工程中间交接1、工程扫尾与单机试车①在工程安装基本结束时;施工单位应抓扫尾、保试车;按照设计和试车要求;合理组织力量;认真清理未完工程和工程尾项;并负责整改消缺;项目部应抓试车、促扫尾;协调、衔接好扫尾与试车的进度;组织生产人员及早进入现场;及时发现问题;以便尽快整改..②工程按设计内容安装结束时;在施工单位自检合格后;由质量监督部门进行工程质量初评;项目部组织生产、施工、设计、质监等单位按单元和系统;分专业进行“三查四定”三查:查设计漏项、查施工质量隐患、查未完工程;四定:对检查出的问题定任务、定人员、定措施、定整改时间..③机泵、机组及与其相关的电气、仪表、计算机等的检测、控制、联锁、报警系统;安装结束都要进行单机试车..目的是检验设备的制造、安装质量和设备性能是否符合规范和设计要求..④由项目部组织成立试车小组;由施工单位编制试车方案和实施;生产单位配合;设计、供应、质监等单位参加..如施工单位力量不够;可由生产技术人员编制方案;并组织生产人员配合施工单位进行单机试车工作..单机试车时需要增加的临时设施如管线、阀门、盲板、过滤网等;由施工单位提出计划;项目部审核;施工单位施工..⑤单机试车所需要的水、电、汽、风等公用工程及原材料、物料等由项目部负责供应..⑥单机试车过程要及时填写试车记录;单机试车合格后;由项目部组织生产、工程管理、施工、设计、质监等人员确认、签字..⑦大机组试车应具备的条件:机组安装完毕;质量评定合格;系统管道耐压试验和冷换设备气密试验合格;工艺和蒸汽管道吹扫或清洗合格;动设备润滑油、密封油、控制油系统清洗合格;安全阀调试合格并已铅封;同试车相关的电气、仪表、计算机等调试联校合格;试车所需要的介质已到位;试车方案已批准;指挥、操作、保运人员到位;测试仪表、工具、防护用品、记录表格准备齐全;试车设备与其相连系统已隔离开;具备自己的独立系统;试车区域已划定;有关人员凭证进入;试车需要的工程安装资料;施工单位整理完;能提供试车人员借阅..⑧某些需要实物料进行试车的设备;可留到投料试车阶段再进行单机试车..2、系统清洗、吹扫、气密①系统清洗、吹扫、气密由生产单位编制方案;施工、生产单位实施;并最终由生产单位确认..②系统清洗、吹扫、气密要严把质量关;使用的介质、流量、流速、压力等参数及检验方法;必须符合设计和规范的要求..系统进行吹扫时;严禁不合格的介质进入机泵、换热器、塔、反应器等设备;管道上的孔板、流量计、调节阀、测温元件等在化学清洗或吹扫时应予拆除;焊接的阀门要拆掉芯或全开..有特殊要求的管道、设备的吹扫、清洗应按有关规范进行特殊处理..3、工程中间交接工程中间交接标志着工程施工安装的结束;由单机试车转入联动试车阶段;是施工单位向生产单位办理工程交接的一个必要程序;中间交接只是装置保管、使用责任的移交;不解除施工单位对工程质量、竣工验收应负的责任;直至竣工验收..①工程中间交接应具备的条件:工程按设计内容施工完;工程质量初评合格;工艺、动力管道的耐压试验完;系统清洗、吹扫、气密完;保温基本完;静设备强度试验、无损检验、清扫完;动设备单机试车合格需实物料或特殊介质而未试车者除外;大机组负荷试车完;机组保护性联锁和报警等自控系统调试联校合格;装置电气、仪表、计算机、防毒防火防爆等系统调试联校合格;装置区施工临时设施已拆除;工完、料净、场地清;竖向工程施工完;对联动试车有影响的三查四定项目及设计变更处理完;其它未完尾项责任、完成时间已明确..②工程中间交接的内容:按设计内容对工程实物量的核实交接;工程质量的初评资料及有关调试记录的审核验证与交接;安装专用工具和剩余随机备件、材料的交接;工程尾项清理及完成时间的确认;随机技术资料的交接;4、工程中间交接先由项目部组织生产、施工、设计单位按单元工程、分专业进行中间验收;最后组织生产、工程管理、施工、设计单位参加的中间交接会议;并分别在工程中间交接协议书及附件上签字..五、生产准备生产准备工作贯穿于工程建设项目始终..项目立项后;要编制生产准备工作纲要;使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中..1、生产准备的任务生产准备主要包括组织准备、人员准备、技术准备、物资准备、资金准备、营销准备、外部条件准备..1组织准备①项目立项后;要组建生产准备机构;根据工程建设进展情况;按照精简、统一、效能的原则;逐步完善机构;负责生产准备工作..②根据总体试车方案的要求;及时成立试车的领导机构;统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作..③根据设计要求和工程建设进展情况;适时地组建各级生产管理机构;以适应生产管理的实际需要..2人员准备①根据批准的定员指标;编制人员进厂计划;适时配备人员..②人员配备应注意年龄结构、文化层次、技术等级的构成..生产管理、技术人员基础设计之前进厂;其他人员在装置开车前2个月进厂..③制定好全员培训计划;认真抓好培训工作;使各级管理人员、技术人员、工人经过严格培训和考核;达到任职上岗条件..④各级管理人员的培训;应重点进行本专业及相关知识教育;提高管理水平;适应试车指挥与生产管理的需要..⑤技术人员、班组长和主要操作人员等骨干的培训;应着重组织好专业知识学习、同类装置实习、计算机仿真及劳动安全、环保、消防和工业卫生知识的培训;通过单机试车和联动试车;提高业务素质和技术水平;使之在投料试车中发挥技术和生产骨干作用..⑥新工人经入厂三级安全教育后;一般分如下五个阶段进行全过程培训:基础知识和专业知识教育;同类装置实习;岗位练兵;计算机仿真培训;参加投料前的试车..通过培训;使他们熟悉工艺流程;掌握操作要领;做到“三懂六会”三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障;提高“六种能力”思维能力;操作、作业能力;协调组织能力;反事故能力;自我保护救护能力;自我约束能力..各阶段培训结束时;都要进行严格的考试;并将考试成绩列入个人技术档案;作为上岗取证的依据..⑦生产人员到同类装置实习要成建制地进行;实行“六定”定任务、定时间、定岗位、定人员、定实习带队人、定期考核办法;并与代培单位签定“两包一顶”代培单位包教、包会;在培训师傅监督下顶岗操作合同..3技术准备①技术准备的主要任务是编制各种试车方案、生产技术资料、管理制度;使生产人员掌握各装置的技术..②尽早建立生产技术管理系统;通过参加技术谈判和设计方案讨论及设计审查等各项技术准备工作;使生产管理干部和技术人员熟悉掌握工艺、设备、仪表含计算机、安全、环保等方面的技术;具备独立处理各种技术问题的能力..③编制出总体试车方案;经过反复修改;不断深化、优化..④根据设计文件;参照同类装置的有关资料;适时完成培训教材、技术资料、管理制度、各种试车方案和考核方案的编制工作..培训资料:基础知识教材;专业知识教材;实习教材;工艺流程图;生产准备手册;安全、工业卫生及消防知识教材;国内外同类装置事故实例及处理方法汇编等..生产技术资料:工艺流程图、岗位操作法、工艺卡片、工艺技术规程、安全技术规程、事故处理预案包括关键生产装置和重点生产岗位、分析规程、检修规程、主要设备运行规程、电气运行规程、仪表及计算机运行规程、联锁整定值等..同时应编制、印刷好岗位记录和技术台帐..综合性技术资料:企业和装置介绍、全厂原材料三剂手册、物料平衡手册、产品质量手册、润滑油脂手册、“三废”排放手册、设备手册、法门及垫片一览表等;并及时收集整理随机资料..各种试车方案:供电:包括外接电源和不间断电源UPS等方案;给排水系统:水源地到厂区或采用深井水;原水预处理;循环冷却水系统冲洗、化学清洗、预膜等方案;工业风、仪表风:空压机试车、设备及管线吹扫方案;锅炉系统:锅炉冲洗、化学清洗煮炉、燃料系统、烘炉、安全阀定压;管道吹扫等方案;储运系统:原料、产品储存、进出厂方案;消防系统:消防水、各种灭火器、可燃气体报警、火灾报警系统及其它防灭火设施等调试方案;通讯系统方案;装置的系统清洗、吹扫、气密、干燥、置换等方案;装置的三剂装填方案;装置的锅炉系统试车方案;联动试车方案;装置投料试车方案;事故处理预想方案..⑤管理制度:制定以岗位责任制为中心的各项管理制度;以安全专责制、三个“十大禁令”为基础的安全生产管理制度;各职能管理部门应制定相应的管理制度..①要按试车方案的要求;组织编制开车所需的原料、燃料、三剂、化学品、标准样气、备品备件、润滑油脂等的计划并落实品种、数量包括一次装填量、试车投用量、储备量;与供货单位签订供货协议或合同..②各种化工原料、润滑油脂应妥善贮存、保管;防止损坏、丢失、变质..③各类备品配件应做好分类、建帐、建卡、上架工作;做到帐物卡相符;严格执行保管发放制度..④各种随机资料、专用工具和测量仪器的所有权归建设单位;设备安装时施工单位可以借用..在设备开箱检验时;应认真清点、登记、造册..⑤安全、工业卫生、消防、气防、救护、通讯等器材;要按设计和试车的需要配备到岗位..劳动保护用品;要按设计和有关规定配发..5 资金准备①根据设计概算中各项生产准备费用;编制生产准备资金计划;并纳入建设项目的投资计划之中;确保生产准备资金来源..②在编制总体试车方案时;应编制生产流动资金计划;并抓紧筹措落实..③建设单位应编制试车费用计划..①尽早建立销售网络;制定营销策略..②做好产品预销售;落实产品流向;与用户签定销售意向协议或合同..③编制产品说明书;使用户了解产品质量标准、性能用途、使用和储存方法..④采用各种促销手段;使用户了解产品;提高企业产品在市场的占有率..7外部条件准备①与外部签定的供水、供电、通信等协议;并按照总体试车方案要求;落实开通时间、使用数量、技术参数等..②适时开通厂外公路、码头、中转站、防排洪、工业污水、废渣等..③落实劳动安全、消防、环保、工业卫生等各项措施;主动向地方政府呈报;办理必要的审批手续..④依托社会的三修维护力量及社会公共服务设施;与依托单位签定协议或合同..六、装置试车工作试车工作要遵循“单机试车要早;吹扫气密要严;联动试车要全;投料试车要稳;经济效益要好”的原则;做到安全稳妥;一次成功..1、联动试车1联动试车的条件联运试车的目的是检验装置的设备、管道、阀门、电气、仪表、计算机等的性能和质量是否符合设计与规范的要求..联动试车包括系统的干燥、置换、三剂装填、水运、气运、油运等..一般应先从单系统开始;然后扩大到几个系统或全装置的联运..联动试车应具备的条件:①装置中间交接完毕;②设备位号、管道介质名称及流向标志完毕;③公用工程已平稳运行;④岗位责任制已建立并公布;⑤技术人员、班组长、岗位操作人员已经确定;经考试合格并取得上岗证;⑥试车方案和有关操作规程已印发到个人;⑦试车工艺指标已确定;⑧联锁值、报警值已确定;⑨生产记录报表已印制齐全;发到岗位;⑩通讯系统已畅通;⑾安全卫生、消防设施、气防器材和温感、烟感、有毒有害可燃气体报警、电视监视、防护设施已处于完好状态;⑿保运队伍已组成并到位..2联动试车方案联动试车由生产人员负责编制方案并组织实施;施工、设计单位参加..联动试车方案应包括以下内容:①试车目的;②试车的组织指挥;③试车应具备的条件;④试车程序、进度网络图;⑤主要工艺指标、分析指标、联锁值、报警值;⑥开停车及正常操作要点;事故的处理措施;⑦试车物料数量与质量要求;⑧试车保运体系..3联动试车前;必须有针对性地组织参加试车人员认真学习方案..4系统干燥、置换、三剂装填①系统干燥、置换、三剂装填由生产单位按设计要求编制方案;②系统干燥、置换应按试车方案进行;检测数据符合标准;经试车负责人验收后;做好保护工作..③三剂装填应按装填方案进行;要有专人负责;装填完毕应组织检查;试车负责人签字后方能封闭..2、投料试车投料试车前应进行投料试车条件的检查;合格后才能进行投料试车工作..1投料试车应达到的标准①投料试车主要控制点正点到达;连续运行产出合格产品;一次投料试车成功;②不发生重大设备、操作、火灾、爆炸、人身伤亡、环保事故;③安全、环保、消防和工业卫生做到“三同时”;监测指标符合标准;④做好物料平衡;原燃料、动力消耗低;⑤控制好试车成本;经济效益好..2投料试车方案投料试车应由生产部门负责编制方案并组织实施;设计、施工单位参加.. 装置投料试车方案的基本内容包括:①装置概况及试车目标;②试车组织与指挥系统;③试车应具备的条件;④试车程序与试车进度;⑤试车负荷与原燃料平衡;⑥试车的公用工程平衡;⑦工艺技术指标、联锁值、报警值;⑧开停车与正常操作要点及事故处理措施;⑨环保措施;安全、防火、防爆措施及注意事项;⑩试车保运体系;试车难点及对策;试车存在的问题及解决办法;试车成本计划..3试车队伍①生产装置投料试车;应组成以生产单位为主;设计单位、施工单位、对口厂开车队参加的试车队伍..②在投料试车期间;应建立统一的试车指挥系统;负责领导和组织试车工作..③设计单位应派出以设计总代表为首的现场服务组;处理试车中发现的设计问题..4组织保运体系;负责试车保运工作..①组织有施工、设计等单位参加的、强有力的保运领导班子;统一指挥试车期间的保运工作..②本着“谁安装谁保运”的原则;与施工单位签订保运合同;施工单位应实行安装、试车、保运一贯负责制..③保运人员应24小时现场值班;工种、工具齐全;做到随叫随到、“跟踪”保运..3、生产考核生产考核是指投料试车产出合格产品后;对装置进行生产能力、工艺指标、环保指标、产品质量、设备性能、自控水平、消耗定额等是否达到设计要求的全面考核..1 未经生产考核不得进行竣工验收..2生产考核应由生产单位组织;设计单位参加..3生产单位应会同设计单位做好如下生产考核的准备工作:①组成以生产单位为主;设计单位参加的生产考核工作组;编制考核方案;全面安排考核工作;②研究和熟悉考核资料;确定计算公式、基础数据;③查找可能影响考核的隐患和问题;④校正考核所需的计量仪表和分析仪器;⑤准备好考核记录表格..4生产考核应在装置满负荷或高负荷持续稳定运行一段时间;并具备下列条件后进行:①影响生产考核的问题已经解决;②设备运行正常;备用设备处于良好状态;③自动控制仪表、在线分析仪表、联锁已投入使用;④分析化验的采样点、分析频次及方法已经确认;⑤原料、燃料、化学药品、润滑油脂、备品备件等质量符合设计要求;储备量能满足考核时的需要;⑥公用工程运行稳定并能满足生产考核的参数要求;⑦产品、副产品等的出厂渠道已畅通..5生产考核内容①装置生产能力;②原料、燃料及动力指标;③主要工艺指标;④产品质量;⑤自控仪表、在线分析仪表和联锁投用情况;⑥机电设备的运行状况;⑦“三废”排放达标情况;⑧环境噪声强度和有毒有害气体、粉尘浓度;⑨设计和合同上规定要考核的其他项目..6 生产考核的时间一般规定为72小时..7生产考核结束后;由生产单位提出考核评价报告;参加生产考核的各单位签字..8 生产考核遗留问题的处理:①生产考核结果达不到设计要求时;应由生产单位与设计单位共同分析原因;提出处理意见;协商解决;一般不再组织重新考核;达不成协议时;重新考核;但重新考核以一次为限..②生产考核结束后;生产单位应对生产考核的原始记录进行整理、归纳、分析;写出生产总结;并报总部..。
化工项目管理全套流程范文
石化工程项目管理流程编制:审核:批准:目录1、工程项目管理总流程2、招标工作程序3、监理工作程序4、质量控制程序5、工期控制程序6、成本控制程序7、重要材料控制程序8、设计变更程序9、隐蔽工程验收程序10、竣工验收程序11、合同管理程序12、信息、资料管理程序工程项目管理总流程➢➢➢招标工作程序监理工作程序总 监 理 工 程 师建 立 项 目 监 理 部编 制监理规划按 工 程 进 度 分 专 业编 制 监 理 实 施 细 则参加业主主持召开的第一次工地会议实 施 工 程 监 理组织工程预验收 并提出工程质量评估报告 参加竣工验收、交付使用监理实施阶段工作总结建立监理任务完成后 向业主提交工程监理档案资料质量控制程序质 量 控 制➢➢➢事先控制质量预控制组织图纸会审和设计交底审批施工 组织设计 审查质量体系 检 查 监 督组织机构工序管理质量自检上 岗 证施工设备测量定位工序质量跟踪控制事中控制施工控制 检查原材料构配件审查设计变更工程更改检查验收隐蔽工程签认分部分项工程质量签订装饰工程样板分析处理质量事故竣 工 验 收 事后控制竣工控制组织初验整改编制竣工资料档案 核定质量等级质量达标、移交 ➢工期控制程序签订承包合同(业主与施工单位)编制施工进度计划(施工单位)基础工程 主体工程 安装工程 装饰装修工程审查施工进度计划(项目管理部)编制年/季/月度实施计划(施工单位)审查施工计划(项目管理部)实施进度计划(施工单位)检查计划实施情况(项目管理部)修改实施进度计划实际值与计划值对比(项目管理部)偏离否编制下期实施性计划(施工单位)报出形象进度报表(施工单位)➢➢同意否NO YES同意否 NO YESNOYES动态管理跟踪控制审查施工措施 检查材料、施工设施 检查劳动力落实情况 组织协调各方关系➢ ➢ ➢ ➢ ➢ ➢➢ ➢➢➢成本控制程序➢➢➢成本预控(事先)实现成本控制目标重要材料控制程序材料进场前提出材料使用计划、村质试验报告专业监理工程师审查报告监理工程师发现疑问 则承包单位重新检验批准报告、同意材料进场专业监理工程师再次审查不批准承包单位用村,指令并监督不合格材料运出现场申 报是再 次 申否➢➢设计变更程序➢➢➢设 计 单 位 提 出 设 计 变 更监 理 工 程 师 从 质 量 、 进 度 、 投 资 控 制 角 度 审 查➢重 大 修 改 与 业 主 磋 商 并 取 得 业 主 的 认 可通 知 承 包 单 位 进 行 造 价 及 工 期 的 估 算根据合同条款核定承包单位的造价和工期的增减批准承包单位实施设计变更➢是否承包单位自检合格并监理工程师发现不符合要求时 退回承包单位重新进行隐检监 理 工 程 师 批 准 隐 检 记 录 并 签 字 认 可承 包 单 位 取 得 隐 检 认 可 后进 入 下 道 工 序 施 工监 理 人 员 复 核 认 可是隐蔽工程验收程序竣 工 验 收 程 序承 包 单 位 验 收 合 格 后 报 送 验 收 资 料监 理 工 程 师 对 承 包 单 位 报 送 的 竣 工 资 料 进 行 审 查有问题总 监 理 工 程 师 组 织 专 业 监 理 工 程 师对 工 程 质 量 进 行 竣 工 预 验 收监 理 工 程 师 就 存 在 的 问 题 要 求 承 包 单 位 及 时 整 改➢否总 监 签 暑 工 程 竣 工 报 验 单 并 提 出 工 程 质 量 评 估 报 告承 包 单 位 提 出 竣 工 验 收 申 请监 理 工 程 师 审 查 申 请业 主 组 织 竣 工 验 收专 项 核 验 ( 消 防 等 )总体核验施工、监理、设计单位参加对验收中提出的问题,监理机构应要求承包单位进行整改竣工验收意见报质监站备案总监会同参加验收的各方 签署竣工验收报告施工阶段结束,转入保修阶段➢合同管理程序➢➢➢工程目标商务谈判合同签订合同实施合同收尾➢控制变更➢审核信息、资料管理程序业主代表➢施工单位设计单位材料设备应单位。
化工项目管理工作流程
化工项目管理工作流程(共4页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--工程项目管理工作流程1、及时获取可靠的招标信息,分析投标可行性,供总经理研究决策。
2、公司决定参与投标时,及时报名并领取招标文件与施工图纸。
1、积极组织公司内外部专业人员,精细研读招标文件,高质量地编制预算书、投标文件。
2、及时将投标文件送达招标单位、准时参加招标会议。
3、及时领取中标通知书,及时签订施工合同。
1、图纸会审工作流程:⑴、组织工程部与项目部技术人员仔细研读设计文件,找出施工图设计错误或其他矛盾问题,做好会审准备。
⑵、提请建设单位邀请设计与监理单位,确定会审日期。
⑶、组织相关人员,准时参加图纸会审,做好会审记录。
⑷、做好会审结果的落实工作,及时办理技术变更与技术签证、经济签证。
2、施工准备工作流程:⑴、根据工程特点、公司人力资源状况,组建能满足工程管理需要的项目班子。
⑵、组织召开项目部及相关单位参加的施工准备工作会议,根据工程特征及工地所在地环境,确定施工准备工作范围,明确工作分工,核定时间表。
⑶、督促检查各部门的工作进展,确保施工准备工作按期完成。
⑷、施工准备工作分工原则:①、技术资料管理:负责宏观管理类工作和技术管理类工作。
具体包括:施工方案与进度计划的审核,施工图技术交底,各类管理指标的研究确定等。
②、人力资源管理:对项目部组成人员的调配或招聘。
③、材料采购管理:根据工地具体情况的不同,研究制定设备材料采购供应方案(划分分级采购范围及控制办法),确保及时供应。
⑸、项目部准备工作:编制劳动力需求计划,签订施工分包合同。
编制设备材料需求计划,组织进场运输。
编制施工平面布置图,修建临设、围墙等。
编制施工方案与进度计划,确定质量控制点,做好技术交底。
以及足已具备开工条件的一切准备工作。
3、工程进度控制流程:⑴、科学合理地进行进度计划的审核,确保可行性,且满足甲方要求。
化工项目建设流程
化工项目建设七大流程以下化工项目建设的流程就是对所有流程的大致概况,包括决策、勘察设计、建设准备、施工、生产准备、竣工验收、考核评价七大阶段。
一、策划决策阶段决策阶段,又称为建设前期工作阶段,主要包括编报项目建议书与可行性研究报告两项工作内容。
1、项目建议书对于政府投资工程项目,编报项目建议书就是项目建设最初阶段的工作。
其主要作用就是为了推荐建设项目,以便在一个确定的地区或部门内,以自然资源与市场预测为基础,选择建设项目。
项目建议书经批准后,可进行可行性研究工作,但并不表明项目非上不可,项目建议书不就是项目的最终决策。
2、可行性研究可行性研究就是在项目建议书被批准后,对项目在技术上与经济上就是否可行所进行的科学分析与论证。
化工行业项目可行性研究报告就是项目实施主体为了实施某项经济活动需要委托专业研究机构编撰的重要文件,其主要体现在如下几个方面作用:用于向投资主管部门备案、行政审批的可行性研究报告根据《国务院关于投资体制改革的决定》国发(2004)20号的规定,我国对不使用政府投资的项目实行核准与备案两种批复方式,其中核准项目向政府部门提交项目申请报告,备案项目一般提交项目可行性研究报告。
同时,根据《国务院对确需保留的行政审批项目设定行政许可的决定》,对某些项目仍旧保留行政审批权,投资主体仍需向审批部门提交项目可行性研究报告。
用于向金融机构贷款的可行性研究报告项目投资方需要出具详细的可行性研究报告,银行等金融机构只有在确认项目具有偿还贷款能力、不承担过大的风险情况下,才会同意贷款。
用于企业融资、对外招商合作的可行性研究报告此类研究报告通常要求市场分析准确、投资方案合理、并提供竞争分析、营销计划、管理方案、技术研发等实际运作方案。
用于申请进口设备免税的可行性研究报告主要用于进口设备免税用的可行性研究报告,申请办理中外合资企业、内资企业项目确认书的项目需要提供项目可行性研究报告。
用于境外投资项目核准的可行性研究报告企业在实施走出去战略,对国外矿产资源与其她产业投资时,需要编写可行性研究报告报给国家发展与改革委或省发改委,需要申请中国进出口银行境外投资重点项目信贷支持时,也需要可行性研究报告。
(完整)化工项目建设流程
(完整)化工项目建设流程编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)化工项目建设流程)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)化工项目建设流程的全部内容。
化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册.二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作.项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式.承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制。
2、进行工艺包和基础设计的编制工作.确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
化工项目建设流程
化工项目建设流程化工项目建设流程化工项目建设需要经过以下流程:1.申领工商营业执照:企业需凭批准书到工商管理部门办理营业执照。
2.进行可行性研究:企业或委托中介服务机构进行项目建议书和安全条件论证,以确定项目是否可行。
3.项目立项或备案:企业向XXX申请立项或备案。
4.办理土地使用证:企业需到国土管理部门办理土地使用证,化工项目的选址需进化工园或化工集中区。
5.项目选址:企业需到规划或建设部门办理项目选址意见书和建设用地规划许可证,新建化工项目需入化工园区或化工集中区。
6.进行地质勘探和初步设计:企业需委托具有甲级化工资质的设计单位进行。
7.进行初步设计审查:消防部门、卫生部门和安监部门进行审查,依靠8-14的支持。
8.进行环境影响和节能评价:企业需委托有资质的中介服务机构进行。
9.获得环境影响评价批复:环保部门批复环境影响报告。
10.进行安全预评价和职业病危害预评价报告:企业需委托有资质的中介服务机构进行。
11.进行安全预评价报告评审:由专家进行评审。
12.审核职业病危害预评价报告:安监部门进行审核决定,政府批准已不再需要。
13.安全预评价报告备案:企业需到安监部门备案,部分简化项目的规定见34号文。
14.进行防雷设计审核、地震评价和社会风险评价等。
15.编写和审查安全设计专篇:安监部门进行安全审查,涉及到2重点一重大项目的必须具有甲级化工资质单位。
16.编写和审查职业病危害设计专篇:安监部门进行审查,政府批准已不再需要。
17.获得安全设计专篇政府批准:安全审查合格后,由安监部门下发批准书。
18.进行施工图设计:企业需委托有资质的设计单位进行,涉及到2重点一重大项目的必须具有甲级化工资质单位。
19.申领建设工程规划许可证:企业需到规划办理建设工程规划许可证。
20.申领建设施工许可证:企业需到建设部门办理建设施工许可证。
21.落实有化工资质的施工单位和监理单位:涉及到2重点一重大项目的必须具有甲级化工装置单位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
化工企业建设项目管理流程(全面实用)1、项目建议书阶段项目建议书是业主单位向国家提出的要求建设某一项目的建议文件,是对工程项目建设的轮廓设想。
项目建议书的主要作用是推荐一个拟建项目,论述其建设的必要性、建设条件的可行性和获利的可能性,供国家选择并确定是否进行下一步工作。
项目建议书的内容视项目的不同而有繁有简,但一般应包括以下几方面的内容:(1)项目提出的必要性和依据。
(2)产品方案、拟建规模和建设地点的初步设想。
(3)资源情况、建设条件、协作关系等的初步分析。
(4)投资估算和资金筹措设想。
(5)项目的进度安排。
(6)经济效益和社会效益的估计。
项目建议书按要求编制完成后,应根据建设规模和限额划分分别报送有关部门审批。
按现行规定,大中型及限额以上项目的项目建议书首先应报送行业归口主管部门,同时抄送发展委。
行业归口主管部门根据国家中长期规划要求,从资金来源、建设布局、资金合理利用、经济合理性、技术政策等方面进行初审。
行业归口主管部门初审通过后报发展委,由发展委从建设总规模、生产力总布局、资源优化配置及资金供应可能、外部协作条件等方面进行综合平衡,还要委托具有相应资质的工程咨询单位评估后审批。
凡行业归口主管部门初审未通过的项目,发展委不予批准;凡属小型或限额以下项目的项目建议书,按项目隶属关系由部门或地方发改委审批。
项目建议书经批准后,可以进行详细的可行性研究工作,但并不表明项目非上不可,项目建议书不是项目的最终决策。
2、可行性研究阶段项目建议书一经批准,即可着手开展项目可行性研究工作。
可行研究是对工程项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(1)可行性研究的工作内容。
可行性研究应完成以下工作内容:1)进行市场研究,以解决项目建设的必要性问题;2)进行工艺技术方案的研究,以解决项目建设的技术可能性问题;3)进行财务和经济分析,以解决项目建设的合理性问题。
凡经可行性研究未通过的项目,不得进行下一步工作。
(2)可行性研究的报告的内容。
可行研究工作完成后,需要编写出反映其全部工作成果的“可行性研究报告”。
就其内容来看,各类项目的可行性研究报告内容不尽相同,但一般应包括以下基本内容:1)项目提出的背景、投资的必要性和研究工作依据;2)需求预测及拟建规模、产品方案和发展方向的技术经济比较和分析;3)资源、原材料、燃料及公用设施情况;4)项目设计方案及协作配套工程;5)建厂条件与厂址方案;6)环境保护、防震、防洪等要求及其相应措施;7)企业组织、劳动定员和人员培训;8)建设工期和实施进度;9)投资估算和资金筹措方式;10)经济效益和社会效益。
(3)可行性研究报告的审批。
按照国家现行规定,凡属中央政府投资、中央和地方政府合资的大中型和限额以上项目的可行性研究报告,都要报送发展委审批。
发展委在审批过程中要征求行业主管部门和国家专业投资公司的意见,同时要委托具有相应资质的工程咨询公司进行评估。
总投资在2亿元以上的项目,无论是中央政府投资还是地方政府投资,都要经发展委审查后报国务院批准。
中央各部门所属小型和限额以下项目的可行性研究报告,由各部门审批。
总投资在2亿元以下的地方政府投资项目,其可行性研究报告由地方计委审批。
可行性研究报告经过正式批准后,将作为初步设计的依据,不得随意修改和变更。
如果在建设规模、产品方案、建设地点、主要协作关系等方面有变动以及突破原定投资控制数时,应报请原审批单位同意,并正式办理变更手续。
可行性研究报告经批准,建设项目才算正式“立项”。
3、设计工作阶段设计是对拟建工程的实施在技术上和经济上所进行的全面而详尽的安排,是基本建设计划的具体化,同时是组织施工的依据。
工程项目的设计工作一般化分为两个阶段,即初步设计和施工图设计。
重大项目和技术复杂项目,可根据需要增加技术设计阶段。
(1)初步设计。
初步设计是根据可行性研究报告的要求所做的具体实施方案,目的是为了阐明在指定的地点、时间和投资控制数额内,拟建项目在技术上的可能性和经济上的合理性,并通过对工程项目所作出的基本技术经济规定,编制项目总概算。
初步设计不得随意改变被批准的可行性研究报告所确定的建设规模、产品方案、工程标准、建设地址和总投资等控制目标。
如果初步设计提出的总概算超过可行研究报告总投资的10%以上或其他主要指标需要变更时,应说明原因和计算依据,并重新向原审批单位报批可行性研究报告。
(2)技术设计。
应根据初步设计和更详细的调查研究资料编制,以进一步解决初步设计中的重大技术问题,如:工艺流程、建筑结构、设备选型及数量确定等,使工程建设项目的设计更具体、更完善,技术指标更好。
(3)施工图设计。
根据初步设计或技术设计的要求,结合现场实际情况,完整的表现建筑物外型、内部空间分割、结构体系、构造状况以及建筑群的组成和周围环境的配合。
它还包括各种运输、通讯、管道系统、建筑设备的设计。
在工艺方面,应具体确定各种设备的型号、规格及各种非标准设备的制造加工图。
4、建设准备阶段项目在开工建设之前要切实做好各项准备工作,其主要内容包括:(1)征地、拆迁和场地平整。
(2)完成施工用水、电、路等工作。
(3)组织设备、材料订货。
(4)准备必要的施工图纸。
(5)组织施工招标,择优选定施工单位。
按规定进行了建设准备和具备了开工条件以后,便应组织开工。
建设单位申请批准开工要经发展委统一审核后,编制年度大中型和限额以上工程建设项目新开工计划报国务院批准。
部门和地方政府无权自行审批大、中型和限额以上工程建设项目开工报告。
年度大、中型和限额以上新开工项目经国务院批准,发展委下达项目计划。
一般项目在报批新开工前,必须由审计机关对项目的有关内容进行审计证明。
审计机关主要是对项目的资金来源是否正当及落实情况,项目开工前的各项支出是否符合国家有关规定,资金是否存入规定的专业银行进行审计。
新开工的项目还必须具备按施工顺序需要至少3个月以上的工程施工图纸,否则不能开工建设。
5、施工安装阶段工程项目经批准新开工建设,项目即进入了施工阶段,项目新开工时间,是指工程建设项目设计文件中规定的任何一项永久性工程第一次正式破土开槽开始施工的日期。
不需开槽的工程,正式开始打桩的日期就是开工日期。
铁路、公路、水库等需要进行大量土、石方工程的,以开始进行土方、石方工程的日期作为正式开工日期。
工程地质勘察、平整场地、旧建筑物的拆除、临时建筑、施工用临时道路和水、电等工程开始施工的日期不能算作正式开工日期。
分期建设的项目分别按各期工程开工的日期计算,如二期工程应根据工程设计文件规定的永久性工程开工的日期计算。
施工安装活动应按照工程设计要求、施工合同条款及施工组织设计,在保证工程质量、工期、成本及安全、环境等目标的前提下进行,达到竣工验收标准后,由施工单位移交给建设单位。
6、生产准备阶段对于生产性建设项目而言,生产准备是项目投产前由建设单位进行的一项重要工作。
它是衔接建设和生产的桥梁,是项目建设转入生产经营的必要条件。
建设单位应适时组成专门班子或机构做好生产准备工作,确保项目建成后能及时投产。
生产准备工作的内容根据项目或企业的不同,其要求也各不相同,但一般应包括以下主要内容:(1)招收和培训生产人员。
招收项目运营过程中所需要的人员,并采用多种方式进行培训。
特别要组织生产人员参加设备的安装、调试和工程验收工作,使其能尽快掌握生产技术和工艺流程。
(2)组织准备。
主要包括生产管理机构设置、管理制度和有关规定的制订、生产人员配备等。
(3)技术准备。
主要包括国内装置设计资料的汇总,有关国外技术资料的翻译、编揖,各种生产方案、岗位操作法的编制以及新技术的准备等。
(4)物资准备。
主要包括落实原材料、协作产品、燃料、水、电、气等的来源和其他需协作配合的条件,并组织工装、器具、备品、备件等的制造或订货。
7、竣工验收阶段当工程项目按设计文件的规定内容和施工图纸的要求全部建完后,便可组织验收。
竣工验收是工程建设过程的最后一环,是投资成果转入生产或使用的标志,也是全面考核基本建设成果、检验设计和工程质量的重要步骤。
竣工验收对促进建设项目及时投产,发挥投资效益及总结建设经验,都有重要作用。
通过竣工验收,可以检查建设项目实际形成生产能力或效益,也可避免项目建成后继续消耗建设费用。
(1)竣工验收的范围和标准。
按照国家现行规定,所有基本建设项目和更新改造项目,按批准的设计文件所规定的内容建成,符合验收标准,即:工业项目经过投料试车(带负荷运转)合格,形成生产能力的;非工业项目符合设计要求,能够正常使用的,都应及时组织竣工验收,办理固定资产移交手续。
工程项目竣工验收、交付使用,应达到下列标准:1)生产性项目和辅助公用设施已按设计要求建完,能满足生产要求;2)主要工艺设备已安装配套,经联动负荷试车合格,形成生产能力,能够生产出设计文件规定的产品;3)职工宿舍和其他必要的生产福利设施,能适应投产初期的需要;4)生产准备工作能适应投产初期的需要;5)环境保护设施、劳动安全卫生设施、消防设施已按设计要求与主体工程同时建成使用。
以上是国家对工程建设项目竣工应达到标准的基本规定,各类工程建设项目除了应遵循这些共同标准外,还要结合专业特点确定其竣工应达到的具体条件。
对某些特殊情况,工程施工虽未全部按设计要求完成,也应进行验收,这些特殊情况主要是指:1)因少数非主要设备或某些特殊材料短期内不能解决,虽然工程内容尚未全部完成,但已可以投产或使用;2)按规定的内容已建完,但因外部条件的制约,如流动资金不足、生产所需原材料不能满足等,而使已建成工程不能投入使用;3)有些工程项目或单位工程,已形成部分生产能力,但近期内不能按原设计规模续建,应从实际情况出发经主管部门批准后,可缩小规模对已完成的工程和设备组织竣工验收,移交固定资产。
按国家现行规定,已具备竣工验收条件的工程,3个月内不办理验收投产和移交固定资产手续的,取消企业和主管部门(或地方)的基建试车收入分成,由银行监督全部上交财政。
如3个月内办理竣工验收确有困难,经验收主管部门批准,可以适当推迟竣工验收时间。
(2)竣工验收的准备工作。
建设单位应认真做好工程竣工验收的准备工作,主要包括:1)整理技术资料。
技术资料主要包括土建施工、设备安装方面及各种有关的文件、合同和试生产情况报告等。
2)绘制竣工图。
工程建设项目竣工图是真实记录各种地下、地上建筑物等详细情况的技术文件,是对工程进行交工验收、维护、扩建、改建的依据,同时也是使用单位长期保存的技术资料。
关于绘制竣工图的规定如下:①凡按图施工没有变动的,由施工承包单位(包括总包单位和分包单位)在原施工图上加盖“竣工图”标志后即作为竣工图;②凡在施工中,虽有一般性设计变更,但能将原图加以修改补充作为竣工图的,可不重新绘制,由施工承包单位负责在原施工图(必须新蓝图)上注明修改部分,并附以设计变更通知单和施工说明,加盖“竣工图”标志后,即作为竣工图;③凡结构形式改变、工艺改变、平面布置改变、项目改变以及有其他重大改变,不宜再在原施工图上修改补充者,应重新绘制改变后的竣工图。
