铁路专用线施工组织
专用线拨接的施工组织

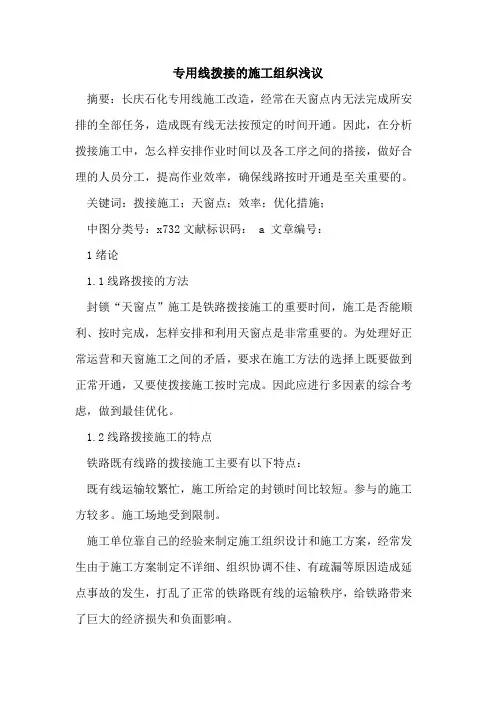

专用线拨接的施工组织浅议摘要:长庆石化专用线施工改造,经常在天窗点内无法完成所安排的全部任务,造成既有线无法按预定的时间开通。
因此,在分析拨接施工中,怎么样安排作业时间以及各工序之间的搭接,做好合理的人员分工,提高作业效率,确保线路按时开通是至关重要的。
关键词:拨接施工;天窗点;效率;优化措施;中图分类号:x732文献标识码: a 文章编号:1绪论1.1线路拨接的方法封锁“天窗点”施工是铁路拨接施工的重要时间,施工是否能顺利、按时完成,怎样安排和利用天窗点是非常重要的。
为处理好正常运营和天窗施工之间的矛盾,要求在施工方法的选择上既要做到正常开通,又要使拨接施工按时完成。
因此应进行多因素的综合考虑,做到最佳优化。
1.2线路拨接施工的特点铁路既有线路的拨接施工主要有以下特点:既有线运输较繁忙,施工所给定的封锁时间比较短。
参与的施工方较多。
施工场地受到限制。
施工单位靠自己的经验来制定施工组织设计和施工方案,经常发生由于施工方案制定不详细、组织协调不佳、有疏漏等原因造成延点事故的发生,打乱了正常的铁路既有线的运输秩序,给铁路带来了巨大的经济损失和负面影响。
1.3论文的主要工作(1)现场调研对增建新线铁路专线站场改造中拨接施工进行现场调研,收集现场的基本信息。
(2)研究分析从施工单位的角度出发,分析施工阶段所需要的人员、物资及资源的配置、技术准备。
并计算完成各工序的正常持续时间和最短持续时间,并运用双代号网络图和时标网络图的方法对各个阶段进行分析,寻求可压缩的关键工作,进而使天窗时间的缩短,从而使工期、资源、费用达到最优状态。
2线路拨接的基本要求2.1线路拨接综述既有线进行改造时,新线的规划有可能在既有线的左侧,也可能规划在既有线的右侧。
但有时候在同一区间内,为了土方工程量的减少,需要将所增建的新线从既有线的左侧布置到右侧,有时需要将小曲线改为大曲线,完成对既有线的改造,从而使列车安全平稳的过渡到新线上运行。
某铁路专用线指导性施工组织设计
某铁路专用线指导性施工组织设计
唐婉宁
【期刊名称】《产品可靠性报告》
【年(卷),期】2024()1
【摘要】在国家加快调整运输结构,“蓝天计划”等发展战略实施的背景下,本文以德龙钢铁专用线作为研究对象,综合考虑施工方案、施工工序、安全因素、环境因素以及工期等制约因素,充分利用既有线的优势来整合上下游的资源,以降低工程建设成本为目标,实现最佳施工组织设计;同时在满足为德龙钢铁有限公司生产所需的金属矿石、煤及焦炭提供运输服务和承担部分邢台地区的散货物流的基础上,通过在关键控制工程上应用了有效的施工组织方案,确保了工程建设的高效推进,进而满足了工期要求,积极响应了国家推进“公转铁”运输的战略方针。
【总页数】3页(P40-42)
【作者】唐婉宁
【作者单位】中铁第五勘察设计院集团有限公司
【正文语种】中文
【中图分类】TU7
【相关文献】
1.浅谈铁路指导性施工组织设计优化
2.哈大铁路客运专线指导性施工组织设计与项目管理
3.铁路项目指导性施工组织设计管理在工程建设中的应用
4.山西中南部铁
路通道指导性施工组织设计5.铁路专用线建设期环境影响防治措施研究--以陕西有色榆林煤业有限公司铁路专用线为例
因版权原因,仅展示原文概要,查看原文内容请购买。
铁路专用线工务施工及安全管理
铁路专用线工务施工及安全管理为确保铁路专线工程的施工和安全管理,必须建立科学的施工组织和安全管理体系。
本文旨在介绍铁路专线工程施工及安全管理的相关内容。
一、铁路专线工程施工组织铁路专线工程施工组织是铁路专线施工管理的基础,它是指协调施工各项工作,合理配置施工资源,保证施工进度和质量,确保施工安全的组织体系。
具体包括:1. 施工计划的制定:根据铁路专线工程的总体要求和具体的施工任务,制定详细的施工计划,确定施工进度和工期安排。
2. 施工队伍的组建:根据施工任务的需要,组建专业的施工队伍,包括工程技术人员、施工人员、机械操作人员等,确保施工人员的素质和技能。
3. 施工现场的布置:根据铁路专线工程的施工图纸和施工要求,合理布置施工现场,确保施工顺利进行。
4. 施工设备和材料的准备:根据施工计划和需要,及时准备好施工所需的设备和材料,保证施工进度和质量。
5. 施工质量和安全的控制:制定严格的施工质量和安全控制措施,保证施工的质量和安全。
铁路专线工程施工是一项高危行业,必须重视施工安全管理。
铁路专线工程安全管理是指在施工过程中,采取一系列措施,预防和控制施工事故的发生,保障施工人员的身体安全和财产安全。
具体包括:1. 安全责任的落实:明确施工各方的安全责任和义务,建立安全管理的工作机构,健全安全管理的体系。
2. 安全教育和培训:对施工人员进行安全教育和培训,提高其安全意识和安全技能。
4. 施工设备和材料的安全使用:确保施工设备和材料的正常运行和安全使用,防止施工设备和材料的故障和事故。
5. 安全监督和检查:加强对施工现场的安全监督和检查,发现和解决安全隐患,防止事故的发生。
6. 事故应急处理:制定完善的事故应急预案和处理措施,快速、有效地处理各类施工事故。
结语铁路专线工程施工及安全管理是确保铁路专线施工顺利进行和施工安全的重要保障措施。
通过合理的施工组织和科学的安全管理,可以提高铁路专线工程的施工质量和施工安全水平,确保工程的顺利进行。
铁路专用线安全施工方案
07
质量保证体系及验收标准
质量保证体系建立和执行
确立质量保证体系框架
明确质量目标、质量方针、组织机构 、职责权限等要素。
实施质量保证措施
通过人员培训、技术交底、材料控制 等手段,确保施工过程中的质量符合
要求。
制定质量管理制度
包括质量计划、质量控制、质量改进 等方面的规定。
持续改进与优化
对质量保证体系的执行情况进行定期 评估,针对存在的问题进行改进和优 化。
01 铁路专用线名称、起点和终点
明确专用线的具体名称,起始站和终止站的位置 。
02 线路长度、设计时速与运输能力
详细介绍专用线的总长度、设计时速以及年运输 能力等相关参数。
03 沿线地形地貌与地质条件
描述专用线沿线的地形地貌特征,以及地质构造 和岩土层分布等自然条件。
施工需求及目标设定
01 施工范围与内容
进度和人员安全。
未来发展趋势预测
智能化施工技术将得到广泛应用
01
随着科技的不断发展,智能化施工技术将在铁路专用线建设中
发挥越来越重要的作用,提高施工效率和安全性。
绿色环保理念将贯穿始终
02
在未来的铁路专用线建设中,我们将更加注重环保理念的贯彻
实施,采用环保材料和工艺,降低对环境的影响。
多元化融资模式助力铁路建设
根据施工进度和需求,合 理安排材料和设备的储备 ,避免浪费和短缺现象的 发生。
质量检验与验收
对采购的材料和设备进行 质量检验和验收,确保其 符合相关标准和规范的要 求。
03
具体施工步骤及技术要求
路基开挖与回填作业指导
路基开挖
根据设计图纸和地质勘察资料,确定开挖边界和深度。 采用机械开挖为主,人工配合清理基底。开挖过程中注 意边坡稳定,防止坍塌。
铁路专用线施工方案
铁路专用线施工方案1. 引言铁路专用线指的是在铁路系统中用于特定目的的专门线路,比如连接工厂或矿山等。
在进行铁路专用线的施工之前,需要制定详细的施工方案,确保施工过程能够安全、高效地进行。
本文档将介绍铁路专用线施工的一般步骤和注意事项。
2. 施工准备2.1 施工前的调查与测量在进行铁路专用线施工之前,需要进行详细的调查与测量工作。
这包括以下内容:•根据设计要求,测量确定线路的位置、曲线半径、坡度等参数。
•对线路沿线的地形地貌进行调查,确定可能影响施工的因素,如土壤类型、地下水位等。
•查看附近地区的地下管线信息,避免施工过程中对管道造成损坏。
2.2 施工方案的制定根据调查与测量结果,制定铁路专用线的施工方案。
方案应包括以下内容:•施工阶段划分:将施工过程划分为不同的阶段,确保施工的逐步进行,每个阶段完成后进行验收和评估。
•设备和工具选择:根据施工任务,选择适当的设备和工具,确保施工的高效进行。
•人员组织与管理:安排施工人员的工作任务和时间表,确保施工人员的配备合理,能够顺利完成施工任务。
•施工安全计划:根据相关法规和标准,制定施工过程中的安全措施和应急预案,确保施工过程的安全性。
3. 施工流程3.1 清理和平整地基在施工前需对地基进行清理,包括清除地表上的杂草、石头等杂物。
然后进行地基平整,确保满足线路的要求。
3.2 地基加固根据地质情况,如果地基不够承载施工后的重量,需要进行地基加固。
这可以通过填土、夯实、灌浆等方式实现。
3.3 铺设轨道和设备在地基准备好后,可以开始进行铺设轨道和铺设设备的工作。
这包括以下步骤:•铺设轨道:根据设计要求,铺设铁轨,并进行校直、固定、焊接等。
•安装设备:安装信号设备、电缆等设备,确保线路的正常运行。
3.4 进行试验与调试在完成轨道铺设和设备安装后,需要进行试验和调试工作。
这包括以下内容:•试验电气设备:检查信号设备、电缆等电气设备的运行是否正常,确保安全性。
•试验通信设备:检查通信设备的运行是否正常,确保与其他线路的联动。
铁路专用线施工现场概况及现场组织机构

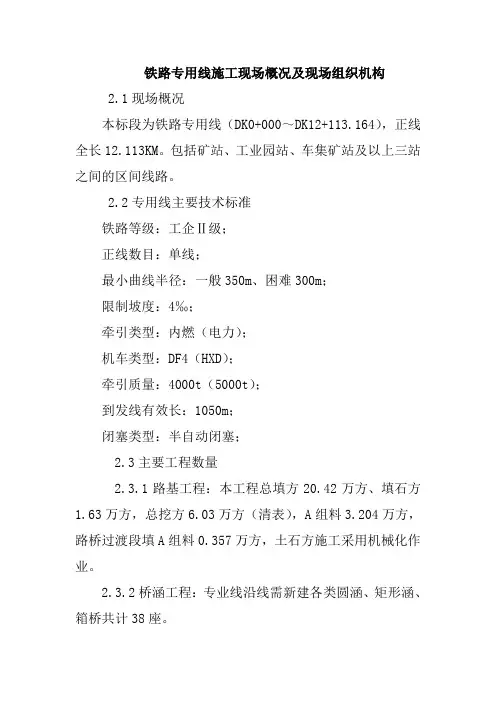

铁路专用线施工现场概况及现场组织机构2.1现场概况本标段为铁路专用线(DK0+000~DK12+113.164),正线全长12.113KM。
包括矿站、工业园站、车集矿站及以上三站之间的区间线路。
2.2专用线主要技术标准铁路等级:工企Ⅱ级;正线数目:单线;最小曲线半径:一般350m、困难300m;限制坡度:4‰;牵引类型:内燃(电力);机车类型:DF4(HXD);牵引质量:4000t(5000t);到发线有效长:1050m;闭塞类型:半自动闭塞;2.3主要工程数量2.3.1路基工程:本工程总填方20.42万方、填石方1.63万方,总挖方6.03万方(清表),A组料3.204万方,路桥过渡段填A组料0.357万方,土石方施工采用机械化作业。
2.3.2桥涵工程:专业线沿线需新建各类圆涵、矩形涵、箱桥共计38座。
2.3.3铺轨工程:本工程全线共铺轨18.13公里、铺岔15组、铺碴4.4万方(含劳保碴)。
2.3.4通信、信号、电力和其他运营生产设备及建筑:相关站后工程需改造既有车站2座,新建车站1座(工业园交接站)。
2.3.5房屋及站区建筑工程:本项目新建、改建车站生产、生活房屋共4393㎡。
2.4建设项目所在地区特征2.4.1自然特征铁路专用线所经地区,属黄淮冲积平原北部,地面自然坡降由西北向东南倾斜,坡率约为万分之一,地势平坦而低洼,地面黄海高程在29m~33m之间。
线路沿途以旱地为主,沿线沟渠较稀少,主要跨越曹家沟和小王引河两条大的河流,它们均为沱河水系,50年一遇时发生串流,平时起着灌溉排洪作用,无通航要求,无壅水及漂流物出现,河南较宽广,线路通过地段河流较顺直。
2.4.2交流运输情况永城市交通便利,通讯发达,北依陇海,东傍京沪,西临京九,永(城)青(町)铁路纵贯市境,311国道、连(云港)霍(尔果斯)高速公路横穿东西,商贸业发达,是周边10个县市中最大的物资集散地。
2.4.3当地建材分布及水、电、煤油可利用情况2.4.3.1建筑材料分布情况本工程拟建厂址位于淮河以北,河砂储量丰富,淮北地区铁路采石场较丰富等,可为本工程提供材料来源。
铁路工程施工组织设计
1. 工程承发包合同、协议、纪要。 2. 国家或建设单位投资计划和对工期的 要求。 3. 施工设计文件及工程数量,设计文件 鉴定或审查意见。 4. 施工调查资料。 5. 施工队伍的编制、技术工种专业化程 度、机械设备情况。 6. 本单位所掌握的国内外新技术、工法 和各种施工统计资料。 7. 上级机关编制的指导性、综合性施工 组织设计和投标施工组织设计。 8. 各类施工组织设计,分别采用概算指 标、预算定额及施工定额。投标施工组织 设计应在参考各种定额的基础上,结合本 单位实际情况,进行成本分析,根据投标 竞争的需要,确定所采用的指标。
控制工程和施工条件困难与特别复杂的工程所采取的措施
主要工程的施工方法、顺序、进度、工期及措施;施 工准备工作与主要工程配合的措施及收尾配套工程的 安排意见
材料供应计划及运输方法
初步设计阶段
大型临时设施和过渡工程 主要工程数量和主要人工、材料、施工机械台班数量
分年度施工的主要工程及所需主要人工、 材料、施工机械台班数量,分年度投资划分
2. 如因投资、劳力、材料、设备及其他原因,情况发生变化,无法 继续执行原指导性施工组织设计时,可由编制单位调整修改。当国家 计划改变,对工期、投资有较大变动时,由编制单位全面调整,分管 生产的领导审查批准后,上报下达有关单位执行。
3. 实施性工点施工组织设计是编制月旬作业计划的依据。在实施过 程中,如有变化,可通过作业计划调整,但当基本条件有原则变化时, 应由编制单位全面调整修改,经上级领导审查后执行。
编制依据
1. 按基本建设程序,搞好施工管理, 并按标准高、质量好、进度快、成本低 的要求组织施工。
德龙铁路专用线施工方案
德龙铁路专用线施工方案1. 引言本文档旨在为德龙铁路专用线的施工方案进行详细描述和规划。
德龙铁路专用线是连接德国和中国的重要铁路线路,其施工旨在促进两国之间的贸易和人员往来。
本文档将围绕施工的目标、范围、时间计划、人员配置以及其他相关要素进行详细说明。
2. 施工目标德龙铁路专用线的施工目标如下:1.铁路线路的建设:在规定的时间范围内,完成德龙铁路专用线的建设工作。
2.安全性保障:确保施工过程中的人员安全和铁路线路的安全性。
3.施工质量保证:确保施工过程中的质量控制和监督,使得铁路线路达到相关标准及要求。
4.环境保护:在施工过程中,积极采取环保措施,减少对生态环境的影响。
3. 施工范围德龙铁路专用线的施工范围包括以下几个方面:1.铁路线路的设计和建设:根据德龙铁路专用线的规划,进行线路的设计和建设工作。
2.隧道和桥梁的建设:针对需要穿越的隧道和河流,进行隧道和桥梁的建设和改造。
3.站点的修建:根据需要设立的站点,进行站点的修建和配套设施的建设。
4.电气和通信施工:进行相关电气和通信设备的施工和安装。
5.德龙铁路专用线的配套工程:包括线路标志、信号设备、供电系统等配套工程的施工。
4. 时间计划德龙铁路专用线的施工时间计划如下:阶段开始日期完成日期规划和设计阶段2023 年 1 月2023 年 3 月土建施工阶段2023 年 4 月2024 年 7 月电气和通信施工阶段2024 年 8 月2025 年 2 月配套工程阶段2025 年 3 月2025 年 6 月完工验收阶段2025 年 7 月2025 年 9 月5. 人员配置为了保证施工工作的顺利进行,以下是德龙铁路专用线施工工作所需的人员配置:1.项目经理:负责整个施工项目的规划和管理。
2.设计师和工程师:负责规划和设计铁路线路、隧道、桥梁及相关配套工程。
3.施工队伍:包括土建工人、电气工人、焊接工人等施工人员。
4.安全监督员:负责施工过程中的安全管理和监督工作。
铁路专用线工程施工组织设计方案
铁路专用线施工施工组织设计以设计文件为准,承诺施工质量等级达到铁路工程施工质量验收的合格标准。
目录一、编制依据二、编制原则三、指导思想四、施工目标五、施工管理机构六、总体施工方案七、建议运输方案八、各专业施工组织安全技术措施(一)路基桥涵线路施工组织与安全技术措施(二)房建与附属施工组织与安全技术措施(三)信号施工组织与安全技术措施(四)通信施工组织与安全技术措施(五)电力及牵引供电施工组织与安全技术措施九、施工进度网络图十、施工平面布置图铁路专用线施工组织设计一、编制依据:1、中铁二院勘察设计研究院有限责任公司提供的《铁路专用线施工设计文件》设计说明及设计图纸。
2、厂对铁路专用线工程施工提出的相关要求。
3、国家及铁道部现行的有关施工规、技术标准和验收标准。
4、国家及铁道部发布的有关施工技术安全规则及在既有线施工保证安全的有关规定和规则。
5、施工前现场技术交底和调查收集之资料及制定的施工方案。
6、本单位的施工能力及施工经验。
二、编制原则:1、根据施工图纸设计资料及文件要求,以及本工程中的工序技术特点和有关的工程量,采取科学先进的施工方法、施工工艺和施工措施,确保工程质量合格达标,实现安全施工。
2、力争体现充分准备,超前安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证安全、质量的前提下,确保项目总体目标的实现。
3、精心编制施工组织设计,严格按照质量评定验收标准施工,保证工程质量,以优良的工程质量和优质的服务满足该项目创优规划的要求。
4、以标准化管理为基础,现代化科技为手段,合理组织,抓好施工重点,采取有效措施,确保提前竣工并交付使用。
三、指导思想:1、以建设单位要求为指导,以设计文件为依据,认真组织现场调查,编制切实可行的施工组织计划。
2、建立精干高效的工程指挥机构,以标准化管理为基础,精心组织、严格管理、认真实施,确保安全、质量、工期目标的顺利完成。
3、建立以工程项目部为中心的全方位可操作的施工机构管理体系、安全保证体系、质量保证体系,保持各体系协调工作,有机结合,并突出安全、质量、工期三个管理重点。
铁路专用线施工方案
铁路专用线施工方案 Modified by JACK on the afternoon of December 26, 2020华润电力有限公司铁路专用线设备整治施工方案四川金旭顺建筑工程有限公司第一节编制依据及原则一、编制依据1. 国家颁布的与现行行业工程相关的“铁路工程施工技术规范”、《铁路工程质量评定验收标准》、《设计规范》、《施工规范》及施工技术安全文件。
2施工现场踏勘调查收集的资料。
3.本公司施工技术水平、企业管理水平、技术装备及管理能力和以往类似工程的施工经验。
二、编制原则1.严格遵照招标文件规定的内容和设计文件的要求,实施“精品工程”战略,确定本工程的创优规划并以此来编制施工组织设计。
2.在仔细踏勘实地认真研究招标文件和设计资料的基础上充分考虑本标段施工的特点、场地、交通,水文、气象、料源、民情、环保要求、水电供应等实际情况,我方将科学合理地组织施工。
3.加强领导,强化管理,优质高效,根据我们在施工组织设计中明确的质量目标,严格按照GB/T19001-2000质量体系标准和项目法施工要求,进行施工管理和质量控制,积极推广、使用“四新”技术,确保创优规划的实现。
4.抓住主要矛盾,对关键工程、重点、难点工程详细制定施工方案及安全质量、工期、环保、医疗卫生等保证措施。
5.在施工组织机构建立上立足专业化,选配最有经验的管理人员和最有专业技术水平的技术人员,组成强有力的施工组织机构。
全面负责工程安全、质量、进度、环保,保证人力、物力、财力、医疗卫生条件的合理配置,直接对建设单位和监理工程师负责,对整个工程负责。
6.在机械设备及检测仪器配置方面立足高效的机械化作业及现代化检测手段,为保证工程质量、工期提供强有力的设备和检测保证。
7.工期安排上,充分考虑各分项工程的施工工期,仔细分析、精心安排各项工程的施工顺序,避免不合理的安排造成工期延误。
8.我们的目标是通过精心组织、精心施工,向业主交一项质量优良,用户满意的工程。
铁路线路施工组织参考方案
施工组织设计施工组织设计第一章编制总述一、编制依据1、根据已收到拆迁改造工程指挥部拟定铁路第七专用线拆安工程初步方案。
2、国家颁布的建设工程《设计规范》、《施工规范》、《质量验收评定标准》和建设部颁布的《中华人民共和国强制性标准条文》、《铁路技术管理规程》进行编制。
3、公司拥有一定施工管理经验、技术管理水平及多年类似工程施工实践中积累的施工经验。
4、施工现场踏勘交底进行编制。
二、编制范围1、编制具体的施工组织设计,明确阐述施工方案、方法、工艺原理、工艺流程、资源配制、质量要求、工期进度及施工组织管理等。
三、编制原则1、严格遵照甲方的条款要求、工程质量要求和相应的各项标准。
2、严格遵守有关规范和验评标准。
3、坚持先进性、科学性、经济性、合理性与实事求是相结合。
4、坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,灵活实施动静结合管理原则。
5、坚决听从业主及其代表的指示,坚持言必行、行必果。
6、严格遵照当地政府在施工安全、环境保护等方面的具体规定与技术标准。
第二章工程概况该工程为铁路第七专用线拆安工程,其建设单位为大连市土地储备中心,工程地址在。
主要工程内容为:1、新铺设线路 1.0625km2、换新轨60kg 0.125km3、铺设钢结构道口 150m4、B组填料 3492m³5、线路整体道床 230m6、浆砌片石 30 m³7、线路两侧封闭网 2125m8、线路两侧砼U型排水槽 2125m第三章主要施工机械为了提高施工质量,加快施工进度,节省人力物力,根据施工要求,具体施工机械的配备情况如下:第四章施工部署一、施工质量安全保证体系二、施工组织机构人员配制项目经理:技术部:质检部:安全部:物管部:财务部:施工队:第五章施工工期及进度安排一、工期安排原则根据本工程特点,便于人工和机械的合理组织,穿插施工。
为确保任务完成,工期安排遵循以下原则:1、保证工程质量、保证施工安全、确保业主总工期为前提。
铁路专用线工务施工及安全管理
铁路专用线工务施工及安全管理铁路专用线是指为特定企业或行业所设置的专门服务于生产、运输或者其他特定用途的铁路线路。
在铁路专用线的建设中,工务施工及安全管理是至关重要的环节,它关系到铁路专用线的建设质量和运行安全。
对于铁路专用线工务施工及安全管理,必须严格遵守相关法规标准,科学合理地进行规划和实施,确保工程质量和施工安全。
本文将结合铁路专用线工务施工及安全管理的实际情况,从施工前期准备、施工组织管理、施工安全管理等方面进行分析探讨。
一、施工前期准备1. 组织机构设置在铁路专用线工务施工及安全管理中,首先要成立一个专门的施工组织机构,设立项目部、安全管理部、质量管理部等相关职能部门,明确各部门的职责和权限,形成科学合理的管理体系。
2. 施工方案制定在施工前期,要制定详细的施工方案,包括施工方案、安全生产方案、质量管理方案等,对施工过程进行全面规划,并制定相应的预案和应急措施,确保在施工中能够及时有效地解决各类问题。
3. 材料设备准备在施工前期,要充分做好材料、设备的准备工作,确保施工所需材料的质量和数量充足,并严格对设备进行检查和维护,以保障施工的顺利进行。
4. 环境保护措施在施工前期,要认真做好环境保护工作,对施工区域周边的环境进行评估和监测,并制定相应的环境保护措施,减少对周边环境的影响。
二、施工组织管理1. 组织协调在施工过程中,需要做到各部门之间的密切协作和有效沟通,对各项工作进行全面、统一的部署和协调,确保施工进度和质量。
2. 安全生产在铁路专用线工务施工中,安全生产是永远的主题,要加强对施工现场的安全监管和管理,制定详细的安全操作规程,提高从业人员的安全意识和技能,做好施工现场的安全防护措施,杜绝一切可能导致事故的隐患。
3. 质量管理在铁路专用线工务施工中,质量是关乎施工工程的基本要求,要建立健全的质量管理体系,加强对施工过程和成果的全面监督和检查,确保施工质量得到有效控制。
4. 成本控制在施工组织管理中,要合理控制施工成本,严格执行施工成本预算,做好施工队伍和材料设备的合理配置,提高施工效益。
铁路专用线工务施工及安全管理
铁路专用线工务施工及安全管理1. 引言1.1 铁路专用线工务施工及安全管理简介铁路专用线是指为满足特定的运输需求而开设的铁路线路,通常用于连接工矿企业、港口、码头以及其他重要的生产单位或者专门服务于集装箱、矿石、泥煤、石油等一类特定货物的运输需求。
铁路专用线工务施工及安全管理是指对铁路专用线建设、维护、管理过程中的各项工务施工任务和安全管理措施的总称。
铁路专用线工务施工是保证铁路线路正常运行的基础,而安全管理则是保障铁路专用线建设和运营过程中人员和财产安全的重要环节。
在铁路专用线工务施工中,施工组织与管理是关键一环,需要具备统一规划、合理布局、科学管理的能力;施工技术要求、施工安全措施、工务设备维护与管理以及施工质量控制也是不可或缺的内容。
铁路专用线工务施工及安全管理的重要性不言而喻,它直接关系到铁路线路的安全运行和使用寿命。
未来铁路专用线工务施工的发展方向将更加注重科技创新、智能化施工、精准化管理,以提高线路安全性、运行效率和服务质量。
2. 正文2.1 铁路专用线施工组织与管理铁路专用线施工组织与管理是确保工程顺利进行和施工质量达标的重要环节。
在施工前,首先需要进行详细的施工计划,包括施工任务分解、施工路线规划、施工人员配置等。
施工组织应根据工程的特点和施工条件,合理确定施工方法和方案,确保施工进度和质量。
在施工过程中,需要严格遵守相关规章制度,确保施工安全和环保。
要加强施工人员的培训和管理,提高施工人员的技术水平和责任意识。
在施工管理方面,需要建立健全施工管理机制,明确各级管理责任和权限,确保施工各项工作有序进行。
施工管理要做到科学规范、精细化,加强与监理单位和相关部门的沟通和协作,及时解决施工中出现的问题和难题。
在施工结束后,要进行验收和总结,及时总结经验教训,为今后的施工工作提供参考。
铁路专用线施工组织与管理是保证施工顺利进行和工程质量达标的关键,需要充分重视和加以严格执行,只有做好施工组织与管理工作,才能确保铁路专用线工务施工按时完成并达到预期效果。
铁路专用线劳动力组织计划及其保障措施
铁路专用线劳动力组织计划及其保障措施8.1 劳动力组成:根据本段工程的特点和工期要求,除配备足够的管理人员和技术人员之外,在劳动力组织方面还必须配备精干的施工队伍进场施工。
本工程施工所需的主要工种有:测量工、试验工、电工、模板工、混凝土工、钢筋工、机械司机、发电机司机、机修工、起重工、电焊工、砌筑工、架子工等,管理人员和技术人员均有大、中专以上学历,并具有参与国家重点工程的施工管理经验,技术工人都有技术等级证书,普通工人均经培训考核后,持证上岗。
8.2 劳动力进场方式:施工人员根据施工安排,分期分批按施工需要逐步进驻现场,施工作业人员可通过汽车安全顺利抵达施工地点。
8.3 劳动力调配组织:本着“结构层次合理、文化程度和技能级别高、专业能力强、施工经验丰富”的原则,结合本标段各专业施工的特点,我们将调集具有丰富的铁路工程施工经验的专业化路基、桥梁、涵洞、铺轨等施工作业队进场施工,保证工程的顺利进行。
针对本工程施工难度大、工程量多、施工作业时间短的特点,我项目部在施工中对劳动力采用动态管理,对劳动力进行最大限度的调配,使劳动力资源合理配置。
管理服务人员和生产人员合理配置,形成较强的生产能力。
8.4 劳动力计划:8.4.1 劳动力安排:在保证均衡生产的条件下,合理安排各个工序施工,科学的组织和安排劳动力的投入,合理分工,实行动态控制,根据各单项工程工程量的大小,经科学计划工期,本标段分4个专业施工作业队和一个混凝土预制场、混凝土拌合站进行施工,各施工作业队人员共计825人,具体安排如下:(1) 路基施工作业队:计划劳动力安排70人。
(2) 桥梁施工队:计划劳动力安排120人。
(3) 附属工程作业队:计划劳动力安排100人。
(4) 铺轨作业队:计划劳动力安排400人。
(5) 预制场、混凝土拌合站:劳动力安排85人。
(6) 砌筑施工队:计划劳动力安排50人。
8.4.2 主要工种配备表:序工种人数(人)序号工种人数号1 电工 5 7 机械操作工352 电焊工 5 8 测量工103 钢筋工30 9 试验工74 模板工60 10 司机755 砌筑工50 11 混凝土工206 架子工30 12 普工4488.4.3 劳动力动态分布图:见附表《工程进度横道图》8.4.4 劳动力组织措施8.4.4.1 根据方案实施要求及施工进度和劳动力需求计划,集结施工队伍,组织劳动力分批进场,并建立相应的领导体系和管理制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铁路专用线施工组织公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]目录一、施工组织设计 (1)1、编制依据 (1)2、编制原则 (1)3、工程概况 (2)、工程地理位置 (2)、新建专用线主要技术标准 (2)、主要工程数量表 (2)、施工条件 (4)4、施工组织总体设想 (4)、人员与设备调遣 (4)、技术准备 (5)、施工现场准备 (6)、材料准备 (6)5、施工现场平面布置 (6)、布置原则 (6)、施工场地布置 (7)、施工用水 (7)、施工用电 (7)、施工通讯 (7)6、施工阶段的划分 (7)、施工准备阶段 (7)、主体施工阶段 (8)、竣工验收阶段 (8)7、主要分部分项工程施工方法和技术措施 (8)、路基工程 (8)、框架桥、涵工程 (19)、轨道工程 (23)、站场、工程及相关工程 (29)、给排水、消防工程 (42)、通信信号工程 (45)、电力工程 (52)、房屋建筑 (52)8、拟投入的主要施工机械设备表 (54)9、劳动力计划表 (55)10、进度计划及工期保障措施 (56)、进度计划 (56)、工期保障措施 (56)11、质量目标及保证措施 (59)、质量目标 (59)、质量保证措施 (60)12、安全施工目标及保证措施 (67)、安全生产目标 (67)、安全保证体系 (67)、安全生产组织机构及职责 (68)、安全防护要点 (73)、施工现场安全技术措施 (73)、路基工程安全保证措施 (74)、桥涵工程安全保证措施 (75)、轨道工程安全保证措施 (76)13、文明施工及环境保护措施 (79)、文明施工目标 (79)、文明施工保障措施 (79)、施工环保和水土保持的主要措施 (82)、环境保护、生态保护的组织机构及保证体系 (82)、保证施工环保生态保护的综合技术措施及方案 (82)、扬尘控制措施 (83)、防止水污染措施 (84)降低噪音、减少扰民的主要措施 (84)14、安全应急预案 (85)、应急救援预案内容 (85)安全预案领导机构及职责 (85)、突发事故报告、应急措施及处理 (86)突发事故的调查及处理 (88)15、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (89)、冬季施工技术措施 (8)9、雨季施工技术措施 (8)9、减少扰民噪音措施及降低环境污染技术措施 (90)、地下管线及其他地上地下设施的保护加固措施 (91)16、办理验收、代管、并网等手续相关计划方案 (92)、办理验收手续 (92)、办理代管、并网等手续 (93)二、项目管理机构配备情况 (94)(1)项目管理机构配备情况表表 (94)(2)项目经理简历表表 (95)(3)项目技术负责人简历表表 (113)(4)项目管理机构配备情况辅助说明资料表 (120)三、拟分包项目情况 (1)46附表:“表、表、表”一、施工组织设计1、编制依据1、“”工程施工招标文件及答疑说明。
2、铁路专用线设计文件。
3、招标文件第三章的技术规范、标准及技术要求。
4、国家颁布的与现行行业工程相关的“铁路工程施工技术规范”、《铁路工程质量评定验收标准》、《设计规范》、《施工规范》及施工技术安全文件。
5、施工现场踏勘调查收集的资料。
6、本公司施工技术水平、企业管理水平、技术装备及管理能力和以往类似工程的施工经验。
2、编制原则1、严格遵照招标文件规定的内容和设计文件的要求,实施“精品工程”战略,确定本工程的创优规划并以此来编制施工组织设计。
2、在仔细踏勘实地认真研究招标文件和设计资料的基础上充分考虑本标段丘陵施工的特点、场地、交通,水文、气象、料源、民情、环保要求、水电供应等实际情况,我方将科学合理地组织施工。
3、加强领导,强化管理,优质高效,根据我们在施工组织设计中明确的质量目标,严格按照GB/T19001-2000质量体系标准和项目法施工要求,进行施工管理和质量控制,积极推广、使用“四新”技术,确保创优规划的实现。
4、在施工组织编制中,对路基工程及土石方工程、涵洞工程、平交道口施工,根据地区要求进行多方案的优化比选,最后确定最佳施工方案及环境保护方案。
5、抓住主要矛盾,对关键工程、重点、难点工程详细制定施工方案及安全质量、工期、环保、医疗卫生等保证措施。
6、在施工组织机构建立上立足专业化,选配最有经验的管理人员和最有专业技术水平的技术人员,组成强有力的施工组织机构。
全面负责工程安全、质量、进度、环保,保证人力、物力、财力、医疗卫生条件的合理配置,直接对建设单位和监理工程师负责,对整个工程负责。
7、在机械设备及检测仪器配置方面立足高效的机械化作业及现代化检测手段,为保证工程质量、工期提供强有力的设备和检测保证。
8、工期安排上,充分考虑各分项工程的施工工期,仔细分析、精心安排各项工程的施工顺序,避免不合理的安排造成工期延误。
9、我们的目标是通过精心组织、精心施工,向业主交一项质量优良,用户满意的工程。
10、创建优质工程的同时,树立良好的企业形象,真正做到“干一项工程,塑一座丰碑,创一方信誉,拓一方市场”。
3、工程概况、工程地理位置泰和机场位于吉安市泰和县境内,为支线机场,距离井冈山风景区80km、距离中心城市吉安市50km、距离泰和县20km。
新建泰和机场铁路专用线位于吉安市泰和县文田镇境内,装卸站距离机场22km,装卸站位于既有泰和站货场东北方向,西距京九铁路及泰和货场站月700m。
铁路专用线自京九线泰和站九龙端联络线上N10号道岔岔后引出,以半径600m的曲线折向东北走行后进入装卸站,线路全长。
、新建专用线主要技术标准新建专用线采用既有京九线标准铁路等级:Ⅳ级铁路;正线数目:单线;限制坡度:6‰;最小曲线半径:一般500m,困难300m;牵引种类:内燃;机车类型:DF4;牵引质量:3500t、主要工程数量表见下表:主要工程数量表、施工条件施工距离较长、距离铁路正线较近,施工较为困难。
水源可引自来水供生产和生活用水,电力从附近电源点接入电力供施工和照明使用。
项目部自行配备无线电对讲机10台供通讯使用。
配置便携式电脑1-2台,台式电脑2-3台。
配备一批懂技术会管理精通计算机的高水平管理人才,加快工程计量支付和工程变更令等信息的网上交流,创造良好的信息化环境,使办公和管理自动化。
4、施工组织总体设想为确保优质、安全、按期完成本工程施工,本公司将抽调优秀的项目经理,组建一支技术力量雄厚,施工经验丰富,能够打硬仗精干高效的项目经理部。
本公司将以先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主要求的工期。
充分发挥机械设备生产能力并采用先进的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序。
以成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。
进一步推广全面质量管理,对施工现场实施动态管理和严格监控,实行质量一票否决权工期目标:根据业主要求,本工程招标工期为180日历天。
质量目标:合格,符合国家现行质量验收标准安全目标:消灭人身重伤以上事故,消灭设备大事故,消灭交通责任事故,消灭火灾事故,创安全无事故。
我公司承诺在收到中标通知书后三十日历天内与江西地方铁路开发有限公司签订泰和机场铁路专用线工程协调管理合同,、人员与设备调遣、施工动员如果我方中标,将立即组织设备、人员分期分批于开工前进入现场,并对进场人员进行施工动员。
施工动员主要内容有:1.介绍本工程的概况和建设的重大意义,作好进场前的准备工作。
2.动员施工人员以饱满的热情,发扬工程人员吃苦耐劳的拼搏精神,充分展现我方良好的精神面貌。
3.讲述工程施工的特点,施工总体进度和工序安排情况。
4.明确质量创优目标、安全管理目标和环境保护的意义,强化质量、安全和环保意识。
5.强调工程施工高起点、高速度、高标准的具体要求。
6.迅速做好设备、人员上场的准备工作,确保工期。
7.立即派先遣人员到达现场并与业主、监理工程师、地方政府和群众联系,做好临设准备。
、施工设备和人员到达现场的方法我方用于本工程的设备目前主要分布在彭山和夹江等地,根据具体情况,近距离的设备用汽车或拖车运输到工地,远距离的设备先用火车运至九里车站,然后用汽车或拖车运至现场,施工人员和工人乘火车或汽车直接到达施工现场。
、设备和人员进场时间安排根据施工进度计划,设备和人员分期、分批进入现场,进场时间初步安排如下:1.第一批施工人员约50人和部分前期应急的机械设备,在接中标通知书后迅速进驻现场,首批机械设备主要有自卸汽车、推土机、挖掘机、压路机、测试仪器及工程指挥车等随同进场。
进场后修建临时工程。
做到路通、水通、电通和场地平整,为开工创造条件,做到早准备、早进场、早开工。
2.第二批进场的施工人员和设备在与业主签订施工合同后,立即组织进场,在5天内,桥涵、路基等施工队和施工设备陆续进入施工现场,逐步形成规模施工能力。
3.在施工过程中,依据现场的实际情况或按业主、监理工程师的要求,随时调整进场时间、设备和人员的数量,以满足施工需要,确保施工正常进行。
、技术准备抓紧时间对施工图的复核和现场设计技术交底,同时编制实施性施工组织设计、施工作业指导书和开工报告。
项目部组建精测组,先组织有关人员对线路进行接桩复测,将复测结果呈报监理工程师经批准后,对路基进行测量放样。
对控制桩放设护桩予以保护,同时加密施工用的临时水准点。
校核路基土石方情况,重新调整土石方调运计划,以便及时调整机械配备。
项目部建立试验室,配备各种试验所需的仪器设备。
进行土工试验、各种配合比试验等,为施工质量控制提供可靠的数据。
对开工地段似利用作填方的土质逐段进行土工实验并提出书面报告,经监理工程师认可后方准开工使用作填方。
核查涵洞位里程位置地形,地貌及地面标高,制定基础开挖及回填方案。
复核、会审设计文件,领会设计意图,如有疑点或发现差错及时提交业主和设计单位予以澄清。
对会审图纸的情况形成记录,以便于正确指导施工。
备齐所需的定型图、通用图及有关规范、验标等。
进行施工调查,进一步了解现场施工条件,提出和优化施工方案,编制全线实施性施工组织设计,并对重点工程单独编制实施性施工组织设计,制定施工方案和作业指导书,报监理工程师审批。
进行逐级的技术交底,使施工人员在施工前明确施工设计意图采取的施工技术措施、施工方法以及安全技术要求等。
对施工技术难度大和新技术、新工艺的推广使用,事先对施工人员做好施工前的培训工作。
、施工现场准备办公区及生活区建设按照规范化、标准化的原则进行。
项目经理部设在货场内,搭设临时工棚居住。
路基挖填方前,确定工地施工范围,清除现场障碍和耕植土。
对既有道路进行加宽修整、加固利用先对原地面用推土机进行清理,清除施工范围内的树混凝土、树根、杂草、杂物腐植土,同时做好施工防、排水、疏干地表水,用压路机压实地面至设计要求的密实度。
