2000定额人工费调整-川建价发(2011)19号
川建价发〔2011〕21号
四川省建设工程造价管理总站
川建价发〔2011〕21号
关于成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工
费调整的批复
各有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请
示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕
17号)和《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整
系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等18个市、
州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人
工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2011年7月1日起与2009
年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是
定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人
工费调整幅度及计日工人工单价
二Ο一一年六月二十四日
主题词:工程造价计价定额管理批复
抄送:各市、州工程造价管理站(处、办)
四川省建设工程造价管理总站办公室2011年6月24日印
附件:
成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
四川省2000定额说明及计算规则
2000年《四川省土建工程计价定额》SGD1-2000 (2)1建筑面积计算规则 (7)2土石方工程说明 (9)3土石方工程计算规则 (14)4桩基工程说明 (17)5桩基工程量计算规则 (18)6砖石工程说明 (19)7砖石工程量计算规则 (20)8脚手架工程说明 (22)9脚手架工程量计算规则 (23)10砼及钢筋砼工程说明 (24)11砼及钢筋砼工程量计算规则 (31)12金属结构工程说明 (34)13金属结构工程量计算规则 (36)14木结构工程说明 (36)15木结构工程量计算规则 (37)16防水、防潮工程说明 (38)17防水、防潮工程计算规则 (39)18耐酸、耐腐、保温、隔热工程说明 (42)19耐酸、耐腐、保温、隔热工程量计算规则 (43)20抹灰工程说明 (44)21抹灰工程量计算规则 (45)22油漆、涂料工程说明 (47)23构筑物工程说明 (50)24构筑物工程量计算规则 (53)25零星工程说明 (56)26零星工程计算规则 (56)27其它工程说明 (57)28其它工程计算规则 (58)2000年《四川省土建工程计价定额》SGD1-2000一、2000年《四川省土建工程计价定额》SGD1-2000(以下简称本定额),是根据1995年《四川省建筑工程计价定额》SGD1-95、1995年建设部颁布的《全国统一建筑工程基础定额》、《全国统一建筑工程预算工程量计算规则》、《全国统一施工机械台班费用定额》进行编制的。
二、本定额适用于一般工业与民用建筑的新建、扩建和改建工程,凡在我省行政区域内从事上述建设工程的建设、设计、咨询单位和施工企业均应执行本定额。
三、本定额是编制建筑工程施工图概算、施工图预算、编审标底和投标报价、签定合同价格、拨付工程价款、进行竣工结算、确定工程造价的依据,也是编制建筑工程投资估算指标的基础。
四、本定额是根据国家现行设计标准、建筑安装工程施工及验收规范、质量评定标准和安全技术操作规程,按正常施工条件及合理的施工组织设计,并结合我省的施工技术水平进行编制的。
《四川省建筑工程计价定额》(SGD1——2000)定额解释
《四川省建筑工程计价定额》(SGD1——2000)定额解释《四川省建筑工程计价定额》(SGD1——2000) 定额解释川建发[2001]43号关于颁发《四川省二000计价定额解释》的通知各市、州建设工程造价站,各有关单位:四川省“二000计价定额”颁发执行以来,有关单位反映了一些问题和意见,为了正确贯彻执行“二000定额”,经研究,现将《四川省建筑工程计价定额》(SGD1——2000)、《四川省装饰工程计价定额》(SGD2——2000)、《四川省市政工程计价定额》(SGD3——2000)、《全国统一安装工程预算定额四川省估价表》(SGD5——2000)、《四川省仿古建筑及园林工程计价定额》(SGD6——2000)、《四川省建设工程费用定额》(SGD7——2000)的定额解释予以发布,和“二000定额”一并执行,作为我省有关单位编制、审查工程预结算,编制、审查标底和各级造价管理部门解释定额,调节和处理建设工程经济纠纷的依据。
二000一年九月十二日(一)总说明1、施工单位到外地施工,人工费如何调整?答:按工程所在地造价站发布的人工费调整系数执行。
2、不同所有制的施工企业承包工程时,是否按定额工资标准执行?答:均按定额工资标准及地区人工调整系数执行。
3、规范、规程规定的砼粗骨料的最大粒径与定额中规定的粗骨料的最大粒径不同时,是否允许换算?答:定额已考虑规范、规程的规定,砼粗骨料的最大粒径系综合考虑的,不允许换算。
4、水泥的种类、标号与定额不同时,其量差是否可以进入定额基价?答:不得进入定额基价,作为价差处理。
5、地区材料预算价格低于基价时,怎么计取费用?答:无论地区材料预算价格低于或高于基价,均以定额基价计取各项费用,然后再按地区的规定调整材料价差。
6、底层为框架,上部为砖混住宅,其工程类别如何确定?答:按层数确定其工程类别。
7、中、小学运动场的工程类别如何确定?答:中、小学运动场,不论其面积大小,均按四类工程执行。
四川2000定额建设工程——费用定额总说明
四川省2000定额建设工程——费用定额总说明总说明一、2000年《四川省建设工程费用定额》SGD7-2000(以下简称本定额)是根据建设部《关于调整建筑安装工程费用项目组成的若干规定》(建标〔1993〕894号),财政部颁发的《企业财务通则》、《企业会计准则》、《施工、房地产开发企业财务制度》、《施工企业会计制度》,1995年《四川省建设工程费用定额》SGD7-95,结合我省实际情况,经调查研究,综合测算制定的。
二、本定额与2000年《四川省建筑工程计价定额》SGD1-2000、《四川省装饰工程计价定额》SGD2-2000、《四川省市政工程计价定额》SGD3-2000、《四川省维修工程计价定额》SGD4-2000、《全国统一安装工程预算定额四川省估价表》SGD5-2000、《四川省仿古及园林工程计价定额》SGD6-2000等配套实施,凡在我省行政区域内从事上述建设工程的建设、设计、咨询单位和施工企业均应执行。
三、本定额是编制工程建设设计概算、施工图预算、编审标底和投标报价、签定合同价格、拨付工程价款、办理竣工结算、确定工程造价的依据。
也是编制工程建设投资估算指标的基础。
四、本定额以工程类别和企业取费级别为计费的表现形式。
对工程类别的划分,在甲乙双方签订工程承包合同时,由各级工程造价管理机构根据管理权限予以审定或确认。
对企业取费级别的核定按《四川省施工企业取费证管理规定》办理,凡未办理取费证或没有办理取费证年检的施工企业,视同无取费资格。
五、本定额不分企业性质,一律按定额规定和取费证核定费率执行。
一、企业管理费(一)建筑工程、市政工程(不含市政给水、燃气、给排水机械设备安装、路灯工程)、仿古及园林工程。
(二)装饰工程(三)安装工程及筑炉工程(四)维修工程及机械施工土石方工程(五)企业管理费,是指施工企业为组织施工生产经营活动所发生的管理费,内容包括:1、管理人员的基本工资、工资性补贴及按规定标准计提的职工福利费。

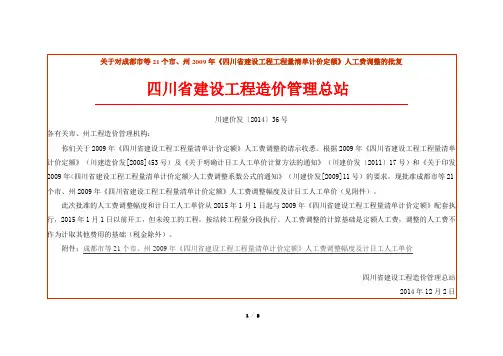

2009定额人工费调整-川建价发〔2014〕36号(2015.1.1以后的09定额)
95
71
95
101
95
安县
83.38
70.46
77.40
6.58
4.78
3.30
72
91
96
72
99
103
93
梓潼
80.75
65.77
77.40
2.21
2.72
1.80
70
90
95
70
96
99
93
平武
80.92
68.17
77.40
2.65
2.04
3.60
70
86
97
70
98
101
93
北川
76.95
9.00
9.00
72
85
95
72
105
118
97
除上述区域外的所有乡镇
10
达州市
通川区
78.35
78.90
74.00
4.16
4.00
4.00
79
82
102
79
110
123
102
达川区
78.35
78.90
74.00
4.16
4.00
4.00
79
82
102
79
110
123
102
达州市经开区
78.35
78.90
78.58
79.72
79.08
6.04
6.15
6.88
73
92
101
73
113
131
102
邻 水
78.58
川建价发〔2018〕8号2018-07-01起人工调整
四川省建设工程造价管理总站
川建价发〔2018〕8号
四川省建设工程造价管理总站
关于对成都市等16个市、州
2015年《四川省建设工程工程量清单计价定额》
人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015
1
年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2018年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2018年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等16个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2018年5月30日
2
3
4
5
6
7
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
8。
15定额人工费调整幅度(川建价发〔2015〕40号)
序
仿古建筑、市政、
仿古建筑、市政、
绿化、抹灰工程、 林绿化、构筑 绿化、抹灰工程、 装饰普 装饰技
通用安
地区
装饰
备注
号
园林绿化、构筑物、 通用安 园林绿化、构筑物、通用安装 构筑物、城市轨道 物、城市轨道交 构筑物、城市轨道 工(抹 工(抹灰
装技
细木
城市轨道交通、爆 装工程 城市轨道交通、爆 工程 交通、爆破、房屋 通、房屋建筑维 交通、爆破、房屋 灰工程 工程除
市 近郊区(龙泉、新都、
双流、郫县、温江) 23.00
28.00
2.00
2.00
82
102
108
93 126 143 119
成都市的其他区
(市)、县
23.00
27.00
2.00
2.00
80
98
102
91 123 139 116
德阳市
22.25
18.82
1.53
2.35
81
110
117
81 127 134 114
工、普
工
破、房屋建筑维修
破、房屋建筑维修
建筑维修与加固 修与加固工程 建筑维修与加固 除外) 外)
工
与加固工程
与加固工程
工程普工
混凝土工
工程技工
成都市区
(含天府新区成都
直管区、青羊、锦江、 24.00
29.00
2.00
2.00
84
104
111
96 130 147 122
成 金牛、武侯、成华及
1都
高新区)
4.50
4.50
96
110
川建价发[2006] 19号 关于明确零星工作项目停(窝)工计算方法的通知
关于明确零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法的通知川建价发〔2006〕19号各市、州建设工程造价管理站(处、办),各建设、设计、施工、工程造价咨询单位:为了更好地执行《四川省建设工程工程量清单计价定额》及配套的“两个办法”,针对工程量清单计价中发现的问题,经研究,现将零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法明确规定如下:一、零星工作项目人工单价综合费率按25%计算。
其计算公式为:零星工作项目人工单价=地区零星工作项目人工单价+定额人工单价×25%二、停(窝)工人工单价综合费率按10%计算。
其计算公式为:停(窝)工人工单价=地区零星工作项目人工单价+定额人工单价×10%三、机械停置台班单价按定额机械台班单价的60%计算。
其计算公式为:机械停置台班单价=定额机械台班单价×60%四川省建设工程造价管理总站二○○六年四月十九日关于对未纳入安全文明施工监督范围的绿化工程和零星建筑工程安全文明施工措施费费率计取标准的通知成建价[2007]14号各建设单位、施工单位、造价咨询企业:为加强我市建设工程安全生产、文明施工管理和安全文明施工措施费的合理计取,针对我市绿化工程和部分零星工程在报建中未纳入安全文明施工监督范围的具体情况,经我站研究,决定对这部分工程的安全文明施工措施费费率计取标准通知如下:一、绿化工程的基本费费率按《四川省建设工程安全文明施工措施费计价管理办法》(川建发[2006]107号)文中园林绿化工程标准执行,零星工程(零星建筑和零星市政工程)的基本费费率按川建发[2006]107号文中市政工程标准执行。
具体计取标准详见附表。
二、零星装饰和零星安装工程参照绿化工程标准执行。
三、对应纳入安全监督范围的工程未进行安全报监和现场考评的,不执行本通知中标准。
四、本通知与川建发[2006]107号、成建委发[2007]701号文配套执行,已办完结算的工程不作调整。
川建价发〔2011〕41号
成都市等19个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工1 成都市成都市区(青羊、锦江、金牛、武侯、成华及高新区)84.00 94.00 96.00 7.00 10.00 10.00 66 84 90 73105 120 98近郊区(龙泉、新都、双流、郫县、温江)79.00 88.00 90.00 7.00 9.00 9.00 62 79 85 6999 113 92成都市的其他区(市)、县76.00 85.00 86.00 7.00 9.00 9.00 59 76 81 6695 108 88序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工2 德阳市德阳市63.86 52.70 51.36 9.46 5.23 7.36 58 80 88 58 92 98 80不含广汉市旌阳区62.23 51.17 49.85 9.37 5.17 7.29 57 79 87 57 91 97 79 绵竹市59.77 48.88 47.58 9.23 5.10 7.18 57 78 86 57 90 96 78 什邡市59.77 48.88 47.58 9.23 5.10 7.18 57 78 86 57 90 96 78 中江县55.67 45.07 43.79 8.99 4.96 6.99 55 76 84 55 87 93 76 罗江县54.85 44.30 43.04 8.94 4.94 6.96 55 76 83 55 87 93 763 广汉45.00 38.40 40.00 3.20 3.20 4.00 51 66 72 54 75 78 70序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工4 绵阳市市区49.37 42.50 46.00 7.37 10.00 10.00 51 69 75 51 80 75 73绵阳市江油47.47 40.28 46.00 8.76 11.81 12.00 48 66 77 48 79 80 73三台45.10 36.55 42.00 9.66 11.81 8.00 47 67 75 47 77 76 71盐亭46.00 29.31 40.00 7.63 8.71 8.00 46 63 73 46 72 74 70安县43.62 32.73 40.00 8.76 8.03 10.00 47 66 74 47 74 76 70梓潼41.20 31.85 38.00 8.96 6.69 8.00 46 67 72 46 74 74 69平武42.17 28.60 36.00 8.48 7.91 7.00 47 65 73 47 71 74 68北川48.10 39.50 48.00 2.21 -7.42 1.00 49 70 75 49 78 80 74序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工5 南充市顺庆区45.80 45.00 45.00 7.80 8.00 8.00 65 75 83 65 88 110 80仅适用于城市规划区内高坪、嘉陵区44.50 43.80 43.80 7.50 7.80 7.80 58 72 80 58 83 104 77仅适用于城市规划区内阆中市43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于保宁镇南部县43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于南隆镇西充县43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于晋城镇仪陇县43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于新政镇蓬安县43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于周口镇营山县43.50 42.80 42.80 7.50 7.80 7.80 58 72 80 58 83 104 77 仅适用于朗池镇其余乡镇41.00 40.30 40.30 7.00 7.30 7.30 55 68 77 55 80 94 72除上述区域外所有乡镇序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工6 资阳市39.00 38.00 40.00 6.00 6.00 6.00 60 70 80 65 90 100 907 遂宁市市城区30.16 23.97 24.96 4.91 4.48 2.84 43 59 68 45 68 82 63 船山区21.04 15.66 19.28 4.19 4.48 2.84 39 53 64 39 64 78 60 安居区26.57 19.58 23.54 5.22 4.47 4.26 41 57 66 41 66 78 62 射洪县21.98 15.66 20.70 4.19 3.57 3.55 39 55 64 39 64 78 60 蓬溪县23.40 16.87 22.12 4.29 2.57 4.26 39 55 65 41 64 78 61 大英县25.86 16.47 20.70 5.11 1.76 2.13 41 57 65 40 64 78 60序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工8 巴中市巴州区29.70 28.30 27.00 9.00 8.30 8.50 51 60 62 52 70 82 64仅适用于城市规划区内平昌县25.75 25.50 25.50 8.00 8.80 8.50 50 58 60 50 69 77 64仅适用于江口镇通江县25.70 25.00 24.30 8.50 8.50 8.00 50 57 60 51 68 76 63仅适用于诺江镇南江县26.70 25.30 25.50 8.70 8.80 8.50 50 58 61 50 68 79 64仅适用于南江镇其余乡镇23.70 22.60 22.70 9.30 9.00 8.70 47 56 60 47 66 75 61除上述区域外的所有乡镇9 内江市43.90 46.00 46.90 4.80 4.50 4.60 52 60 73 55 79 88 74序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工10 泸州市50.9540.6642.00 5.608.27 6.005469745476857111 自贡市54.10 55.30 58.00 6.36 3.00 7.00 53 60 82 56 90 86 7912 宜宾市屏山县新发乡及其他迁建点65.27 59.39 58.42 14.62 11.66 12.42 58 72 84 58 87 98 79除屏山县新发乡及其他迁建点以外地区55.56 51.71 49.72 9.66 7.10 7.22 55 68 78 55 83 96 7513 雅安市39.50 37.00 32.00 2.40 2.39 2.00 50 66 71 55 75 86 70 含七县一区序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工14广安广安38.08 39.48 40.70 6.21 7.08 6.50 49 62 68 49 77 89 70 武胜35.20 34.06 34.40 6.40 5.66 6.64 48 60 67 48 74 84 67 岳池35.20 34.06 34.40 6.40 5.66 6.64 48 60 67 48 74 84 67 华蓥43.81 40.95 38.60 7.41 7.55 6.60 52 64 70 52 77 87 69 邻水43.81 40.95 38.60 7.41 7.55 6.60 52 64 70 52 77 87 6915 眉山市46.80 41.20 46.00 9.00 5.10 6.00 50 63 76 50 78 88 73序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工16 乐山市乐山市39.50 34.80 34.80 8.8 5.3 5.6 60 67 83 60 90 96 78 海拔2000米以上61.60 60.00 59.00 8.1 7.9 7.3 85 93 112 83 118 125 10517 凉山州39.84 38.27 40.00 8.47 8.17 8.00 54 66 62 54 74 86 7018 攀枝花市43.00 40.00 42.00 8.38 8.01 6.00 50 61 73 50 76 93 7119 阿坝州汶川县理县茂县67.00 65.00 64.00 10.00 10.00 10.00 60 74 82 60 90 102 82序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工阿坝州金川县马尔康县小金县松潘县九寨沟县黑水县76.00 73.00 72.00 10.00 10.00 10.00 64 78 86 64 94 106 86阿坝县若尔盖县红原县壤塘县92.00 89.00 88.00 9.00 10.00 10.00 71 86 93 71 103 115 94注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
川建价发〔2011〕19号 关于成都市等10个市、州“二○○○”计价定额人工费调整的批复
6.16
24.16
本次调整后人工费调整幅度与上次人工费调整幅度差值(%)
备注
建筑
工程
装饰
工程
市政
工程
安装
工程
维修
工程
仿古园林工程
建筑
工程
装饰
工程
市政
工程
安装
工程
维修
工程
仿古园林工程
1
成
都
市
成都市区(青羊、锦江、金牛、武侯、成华及高新区)
141.00
149.00
141.00
180.00
141.00
141.00
11
13
11
一、此次批准的人工费调整幅度从2011年7月1日起执行。
二、此次人工费调整适用于2010年4月2日前已发出招标文件或已签订施工合同以及开工建设,但至2011年7月1日仍未竣工的工程。
三、此次人工费调整按结转工程量分段执行,已办理结算的工程不再调整。
四、人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
19.98
18.85
19.80
安县
62.10
49.39
58.10
55.12
55.00
50.00
16.35
18.19
18.44
18.08
17.50
19.88
梓潼
58.47
48.67
58.47
52.00
54.00
50.00
16.19
17.17
19.81
19.27
18.00
19.60
平武
64.55
64.00
2020年1月四川人工费调整--定额
(一)四川省建设工程造价总站关于对成都市等19个市、州《四川省建设工程工程量清单计价定额》人工费调整的批复川建价发〔2019〕16号各有关市、州工程造价机构:你们关于《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等19个市、州《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从1月1日起与《四川省建设工程工程量清单计价定额》配套执行,1月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等19个市、州《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价四川省建设工程造价总站1/62/63/64/65/66/67/6注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应。
3、城市地下综合管廊工程中的排管工程、电气设备安装工程、消防工程、给排水工程、通风工程、自动化控制装置及仪表安装工程、管廊支架中的安装工程执行通用安装工程相应。
4、绿色建筑工程中的定额项目按其专业属性执行其他定额相应。
8/6。
2015定额人工费调整-川建价发〔2014〕37号(2015定额配套)
125
132
111
绵竹市
17.70
13.56
17.70
13.56
78
106
113
78
123
130
109
什邡市
17.70
13.56
17.70
13.56
78
106
113
78
123
130
109
中江县
14.68
10.65
14.68
10.65
76
103
111
76
121
127
107
罗江县
14.08
10.06
107
133
100
仅适用于恩阳城区内
平昌县
17.70
17.40
17.70
17.40
76
87
97
76
108
128
100
仅适用于江口镇
通江县
17.70
17.40
17.70
17.40
76
87
97
76
108
128
100
仅适用于诺江镇
南江县
17.90
17.40
17.90
17.40
76
88
97
76
108
130
100
通用安装工程
房屋建筑与装饰、仿古建筑、市政、园林绿化、构筑物、城市轨道交通、爆破、房屋建筑维修与加固工程
通用安装工程
土建、市政、园林绿化、抹灰工程、构筑物、城市轨道交通、爆破、房屋建筑维修与加固工程普工
土建、市政、园林绿化、构筑物、城市轨道交通、房屋建筑维修与加固工程混凝土工
6.27-川建价发〔2011〕19号
关于成都市等10个市、州“二○○○”计价定额人工费调整的批复四川省建设工程造价管理总站川建价发〔2011〕19号各有关市、州工程造价管理机构:你们关于四川省“二○○○”计价定额人工费调整的请示收悉。
根据省建设厅《关于颁发<四川省建筑工程计价定额>等三部定额的通知》(川建厅价发[2000]0130号)、《关于颁发<四川省市政工程计价定额>等三部定额的通知》(川建厅价发[2000]0823号)和《关于规范建设工程人工费调整测算、发布制度的通知》(川建价发[2008]33号)的规定,现批准成都市等10个市、州“二○○○”计价定额人工费调整幅度(见附件)。
一、此次批准的人工费调整幅度从2011年7月1日起执行。
二、此次人工费调整适用于2010年4月2日前已发出招标文件或已签订施工合同以及开工建设,但至2011年7月1日仍未竣工的工程。
三、此次人工费调整按结转工程量分段执行,已办理结算的工程不再调整。
四、人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等10个市、州“二000”计价定额人工费调整幅度表二○一一年六月二十四日主题词:工程造价计价定额管理批复抄送:各市、州工程造价管理站(处、办)四川省建设工程造价管理总站办公室 2011年6月24日印附件:成都市等10个市、州“二○○○”计价定额人工费调整幅度表序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)备注建筑工程装饰工程市政工程安装工程维修工程仿古园林工程建筑工程装饰工程市政工程安装工程维修工程仿古园林工程1 成都市成都市区(青羊、锦江、金牛、武侯、成华及高新区)141.00 149.00 141.00 180.00 141.00 141.00 11 13 11 15 11 11近郊区(龙泉、新都、双流、郫县、温江)133.00 141.00 133.00 169.00 133.00 133.00 11 13 11 14 11 11成都市的其他区(市、县)127.00 134.00 127.00 162.00 127.00 127.00 10 12 10 13 10 102 德阳市德阳市91.88 88.40 91.88 88.00 91.88 91.88 21.88 20.40 21.88 21.50 21.88 21.88 不含广汉市旌阳区89.96 86.52 89.96 86.12 89.96 89.96 19.96 18.52 19.96 19.62 19.96 19.96绵竹市87.08 83.69 87.08 83.30 87.08 87.08 17.08 15.69 17.08 16.80 17.08 17.08什邡市87.08 83.69 87.08 83.30 87.08 87.08 17.08 15.69 17.08 16.80 17.08 17.08中江县82.29 78.98 82.29 78.60 82.29 82.29 12.29 10.98 12.29 12.10 12.29 12.29罗江县81.33 78.04 81.33 77.66 81.33 81.33 11.33 10.04 11.33 11.16 11.33 11.33序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)备注建筑工程装饰工程市政工程安装工程维修工程仿古园林工程建筑工程装饰工程市政工程安装工程维修工程仿古园林工程3 绵阳市市区78.00 77.30 68.00 78.60 78.00 64.00 19.20 16.60 19.09 16.92 19.90 17.07 江油73.78 71.00 63.78 72.76 63.78 58.78 18.80 16.66 19.98 16.96 14.05 16.10 三台62.90 51.94 62.90 64.40 55.40 52.90 17.84 19.78 19.02 18.10 17.75 17.05 盐亭57.35 49.18 57.35 54.88 55.35 50.35 15.35 17.18 19.15 19.98 18.85 19.80 安县62.10 49.39 58.10 55.12 55.00 50.00 16.35 18.19 18.44 18.08 17.50 19.88 梓潼58.47 48.67 58.47 52.00 54.00 50.00 16.19 17.17 19.81 19.27 18.00 19.60 平武64.55 64.00 59.00 68.00 59.00 54.00 15.02 16.26 19.09 18.02 18.70 17.98 北川66.92 56.72 66.92 62.80 66.92 66.92 20.17 19.68 19.72 19.75 17.26 18.694 广元市(含四县三区)99.9095.7499.90100.4499.9099.9011.6511.34 11.6510.69 11.6511.65适用于全市序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)备注建筑工程装饰工程市政工程安装工程维修工程仿古园林工程建筑工程装饰工程市政工程安装工程维修工程仿古园林工程5 南充市顺庆区80.00 82.00 80.00 82.00 82.00 80.00 15.40 14.70 15.40 14.70 14.70 15.40仅适用于城市规划区内高坪、嘉陵区79.00 81.00 79.00 81.00 81.00 79.00 14.40 15.40 14.40 15.40 15.40 14.40仅适用于城市规划区内阆中市77.00 78.00 77.00 79.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于保宁镇南部县77.00 78.00 77.00 78.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于南隆镇西充县77.00 78.00 77.00 78.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于晋城镇仪陇县77.00 78.00 77.00 78.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于新政镇蓬安县77.00 78.00 77.00 78.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于周口镇营山县77.00 78.00 77.00 78.00 79.00 77.00 14.00 14.30 14.00 14.30 14.30 14.00仅适用于朗池镇其余乡镇74.00 75.00 74.00 75.00 75.00 74.00 14.80 14.90 14.80 14.90 14.90 14.80除上述区域以外的所有乡镇序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)备注建筑工程装饰工程市政工程安装工程维修工程仿古园林工程建筑工程装饰工程市政工程安装工程维修工程仿古园林工程6 广安广安70.20 71.91 70.2 72.79 71.08 70.20 20.00 20.00 20.00 18.00 20.00 20.00 武胜66.80 69.07 66.80 72.00 66.08 66.80 20.00 20.00 20.00 18.00 20.00 20.00 岳池66.80 69.07 66.80 72.00 66.08 66.80 20.00 20.00 20.00 18.00 20.00 20.00 华蓥71.70 70.62 71.70 73.00 72.70 71.70 15.00 20.00 20.00 14.00 20.00 13.00 邻水71.70 70.62 71.70 73.00 72.70 71.70 15.00 20.00 20.00 14.00 20.00 13.007 达州市通川区(达县)139.73 128.51 139.73 142.67 139.73 139.73 6.65 6.12 8.06 6.79 6.65 24.65 大竹县134.56 124.07 134.56 137.76 134.56 134.56 6.41 5.91 7.50 6.56 6.41 27.41 渠县129.40 120.13 129.40 137.76 129.40 129.40 6.16 5.72 7.37 6.56 6.16 23.16 宣汉县134.56 124.07 134.56 137.76 134.56 134.56 6.41 5.91 7.50 6.56 6.41 27.41 开江县129.40 120.13 129.40 137.76 129.4 129.40 6.16 5.72 7.37 6.56 6.16 24.16 万源市129.40 120.13 129.40 137.76 129.4 129.40 6.16 5.72 7.37 6.56 6.16 24.16序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)备注建筑工程装饰工程市政工程安装工程维修工程仿古园林工程建筑工程装饰工程市政工程安装工程维修工程仿古园林工程8 宜宾市101.20 83.30 101.20 97.60 101.20 104.80 9.67 14.27 9.67 18.00 9.67 8.489 泸州市89.6473.3889.6481.689.64103.328.498.558.497.98.499.8510 凉山州83.84 71.60 83.84 84.00 83.84 83.84 14.44 14.26 14.44 14.50 14.44 14.44 注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
川建价发[2006]19号文零星工作项目人工计算
川建价发〔2006〕19号
[ 2006-11-25 17:16:00 | By: 南科 ]
关于明确零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法的通知
为了更好地执行《四川省建设工程工程量清单计价定额》及配套的“两个办法”,针对工程量清单计价中发现的问题,经研究,现将零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法明确规定如下:
一、零星工作项目人工单价综合费率按25%计算。
其计算公式为:
零星工作项目人工单价=地区零星工作项目人工单价+定额人工单价×25%
二、停(窝)工人工单价综合费率按10%计算。
其计算公式为:
停(窝)工人工单价=地区零星工作项目人工单价+定额人工单价×10%
三、机械停置台班单价按定额机械台班单价的60%计算。
其计算公
式为:
机械停置台班单价=定额机械台班单价×60%
四川省建设工程造价管理总站
二○○六年四月十九日。
四川定额人工费调整及计日工人工单价(2013)
四川省建设工程造价管理总站关于对成都市等21个市、州2021年?四川省建设工程工程量清单计价定额?人工费调整的批复四川省建设工程造价管理总站川建价发〔2021〕26号各有关市、州工程造价管理机构:你们关于2021年?四川省建设工程工程量清单计价定额?人工费调整的请示收悉。
根据2021年?四川省建设工程工程量清单计价定额?〔川建造价发[2021]453号〕及?关于明确计日工人工单价计算方法的通知?〔川建价发〔2021〕17号〕和?关于印发2021年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知?〔川建价发[2021]11号〕的要求,现批准成都市等21个市、州2021年?四川省建设工程工程量清单计价定额?人工费调整幅度及计日工人工单价〔见附件〕。
此次批准的人工费调整幅度和计日工人工单价从 2021年1月1日起与2021年?四川省建设工程工程量清单计价定额?配套执行,2021年1月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算根底是定额人工费,调整的人工费不作为计取其他费用的根底〔税金除外〕。
1附件:成都市等21个市、州2021年?四川省建设工程工程量清单计价定额?人工费调整幅度及计日工人工单价四川省建设工程造价管理总站2021年11月29日抄送:各市、州工程造价站〔处、办〕四川省建设工程造价管理总站办公室2021年11月29日印2成都市等21个市、州2021年?四川省建设工程工程量清单计价定额?人工费调整幅度及计日工人工单价本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕序建筑、市政、建筑、市政、建筑、市政、装饰普装饰技建筑、市政、建筑、市政、备注地区装饰工程装饰工程园林绿化、装饰细号园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施工程除工程除木工普工灰工程、措施灰工程、措施施工程混凝程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工成都市区〔青羊、锦江、金牛、武侯、成成华及高新区〕1都近郊区〔龙泉、市新都、双流、郫县、温江〕成都市的其他区〔市〕、县德阳市旌阳区德2绵竹市阳市什邡市71899581113129106 67859077107123101 6480867310211695 6084916095102不含广汉84市598390599410183 59828959939982 59828959939982中江县57808657909780罗江县5779865790967934序号3绵阳市本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区装饰工程装饰工程园林绿化、备注园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工广汉市60737865828577市区58758258889681绵阳市江油54758154858680三台52728352838478盐亭50707850787875安县51718051808277梓潼52717852808176平武52708052808275北川527581528383804本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕序建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区园林绿化、抹装饰工程园林绿化、抹装饰工程园林绿化、园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细备注号〔抹灰工安装工程〔抹灰工安装工程抹灰工程、安装技工、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工57384927495119仅适用于城顺庆区87市规划区内6981896890113仅适用于城高坪、嘉陵区84市规划区内6980886789112仅适用于保阆中市83宁镇6880886789112仅适用于南南部县83隆镇南6880886789112仅适用于晋西充县83充城镇市仅适用于新6880886789112仪陇县83政镇6880886789112仅适用于周蓬安县83口镇6880886789112仅适用于朗营山县83池镇6576856387102除上述区域其余乡镇80外所有乡镇5序地区号6本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技备注装饰工程装饰工程园林绿化、装饰细园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施工程除工程除木工普工灰工程、措施灰工程、措施施工程混凝程除外〕程除外〕措施工程工程技工外〕外〕工程工程土工普工资阳市市城区船山区7安居区遂宁市射洪县蓬溪县大英县6676866894110945564755575927050577150718567506073507189675060715071786750607250728567506172507385676本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕序建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区园林绿化、抹装饰工程园林绿化、抹装饰工程园林绿化、园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细备注号〔抹灰工安装工程〔抹灰工安装工程抹灰工程、安装技工、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工87275937210011393通川区达县7275937210011393达州市经开区7275937210011393达大竹县707291709810891州市宣汉县707291709810891开江县677088679610688万源市677088679610688渠县6770886796106887序地区号9巴城区州区兴文区平昌县巴中通江县市10南江县其余乡镇广元市本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技装饰工程装饰工程园林绿化、备注园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工55656955779272适用于巴州城区内53646953769070适用于兴文新区内54636854759070仅适用于江口镇54646854759170仅适用于诺江镇54636954769071仅适用于南江镇除上述区域52606752748668外的所有乡镇54587155748570含四县三区8本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕序建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区园林绿化、抹装饰工程园林绿化、抹装饰工程园林绿化、园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细备注号〔抹灰工安装工程〔抹灰工安装工程抹灰工程、安装技工、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工11内江市60708764931008712泸州市6767766778907613自贡市567488639111885屏山县新发乡及637589639410384其他迁建点宜14宾市除屏山县新发乡及其他迁建点以617285619110181外地区9本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕序建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区园林绿化、抹装饰工程园林绿化、抹装饰工程园林绿化、园林绿化、措园林绿化、抹工〔抹灰工〔抹灰装饰细备注号〔抹灰工安装工程〔抹灰工安装工程抹灰工程、安装技工、灰工程、措施灰工程、措施施工程混凝灰工程、措施工程除工程除木工普工程除外〕程除外〕措施工程工程工程土工工程技工外〕外〕普工15广安53687453849676武胜52677352829575广岳池52677352829575安华蓥55697655849776邻水5569765584977610本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕建筑、市政、序建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技地区装饰工程装饰工程园林绿化、装饰细备注号园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施工程除工程除木工普工灰工程、措施灰工程、措施施工程混凝程除外〕程除外〕措施工程工程技工外〕外〕工程工程土工普工16乐山市乐山海拔市2000米以上17眉山市18雅安市19凉山州20攀枝花市667490689810585951031229312813511552658052829075526872567888〔含七县72一区〕6065726080927653647953831027511序地区号21汶川县理县茂县金川县马尔康县阿小金县坝松潘县州九寨沟县黑水县阿坝县假设尔盖县红原县壤塘县本次调整后人工费调整幅度〔%〕本次调整后人工费调整幅度与上次计日工人工单价〔元/工日〕人工费调整幅度差值〔%〕建筑、市政、建筑、市政、建筑、市政、建筑、市政、建筑、市政、装饰普装饰技备注装饰工程装饰工程园林绿化、装饰细园林绿化、抹园林绿化、抹园林绿化、措园林绿化、抹工〔抹灰工〔抹灰安装技工、〔抹灰工安装工程〔抹灰工安装工程抹灰工程、灰工程、措施工程除工程除木工普工灰工程、措施灰工程、措施施工程混凝程除外〕程除外〕措施工程工程技工外〕外〕工程工程土工普工6983906999112917387947310411595799410279114126104注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
四川省计价安装定额解释
四川省2000计价定额解释(一)安装工程共性问题1.《估价表》总说明有什么作用?答:总说明是《2000估价表》的总纲,讲的是贯穿《2000估价表》的带共性的问题,所以,使用《2000估价表》时,首先应正确理解弄懂总说明各册、各章说明的内容,把它们联系起来使用。
2.如何理解执行本估价表,按“以主代次”的原则,并统一规定按主体册系数计算?答:这一条有二层含义:其一,执行本估价表,是指安装工程估价表各册的范围之内执行“以主代次”的原则,不能外延引伸至土建、市政或装饰计价定额。
其二,为简化计算,估价表统一规定综合按主体册系数计算,主体册是指施工图所示分部、分项安装工程所执行的册,而不是以工程量直接费的数值比例来划分主体册。
3.根据川建厅价发[2000]0130号文规定:凡2000年七月一日以后开工的单位工程一律执行《2000估价表》,土建的开工日期,是否也是安装的开工日期?答:单位安装工程的开工时间,以安装开工报告确定的开工日期为准,配合土建施工时的工作不算单位安装工程的开工,土建工程开工日期不等于安装工程开工日期。
4.《2000估价表》是怎样划分工程类别的?答:《2000估价表》工程类别的划分是根据安装工程的实际情况,按安装工程的技术复杂和难易程度;以及施工企业新的资质管理规定来确定的。
5.如何计取高层建筑增加费?答:(1)包含内容:高层建筑增加费是指高层建筑施工人工降效及材料垂直运输增加的费用。
(2)计取条件:凡檐口高度(指设计室外地坪至滴水的垂直距离)在20m以上的工业与民用建筑,均可计取。
(3)计算基础:计算高层建筑增加费,包括20米以下(含地下室)全部定额人工费为计算基础。
(4)选用费率的标准:计算高层建筑物高度时,不包括地下室高度,也不包括屋顶水箱间、电梯间、屋顶平台出入口等建筑物高度。
(5)高层建筑增加费全部为定额人工费。
(6)在高层建筑物施工中,同时又符合超高施工条件的,可同时计算高层建筑增加费和超高增加费。
四川省2000定额说明及计算规则
2000年"**省土建工程计价定额"SGD1-20002 1建筑面积计算规则122土石方工程说明163土石方工程计算规则244桩基工程说明305桩基工程量计算规则316砖石工程说明327砖石工程量计算规则348脚手架工程说明389脚手架工程量计算规则4010砼及钢筋砼工程说明4111砼及钢筋砼工程量计算规则5312金属构造工程说明5813金属构造工程量计算规则6114木构造工程说明6215木构造工程量计算规则6416防水、防潮工程说明6517防水、防潮工程计算规则6718耐酸、耐腐、保温、隔热工程说明7219耐酸、耐腐、保温、隔热工程量计算规则74 20抹灰工程说明7521抹灰工程量计算规则7622油漆、涂料工程说明7923构筑物工程说明8624构筑物工程量计算规则9025零星工程说明9526零星工程计算规则9627其它工程说明9628其它工程计算规则992000年"**省土建工程计价定额"SGD1-2000一、2000年"**省土建工程计价定额"SGD1-2000(以下简称本定额),是根据1995年"**省建筑工程计价定额"SGD1-95、1995年建立部公布的"全国统一建筑工程根底定额"、"全国统一建筑工程预算工程量计算规则"、"全国统一施工机械台班费用定额"进展编制的。
二、本定额适用于一般工业与民用建筑的新建、扩建和改建工程,凡在我省行政区域内从事上述建立工程的建立、设计、咨询单位和施工企业均应执行本定额。
三、本定额是编制建筑工程施工图概算、施工图预算、编审标底和投标报价、签定合同价格、拨付工程价款、进展竣工结算、确定工程造价的依据,也是编制建筑工程投资估算指标的根底。
四、本定额是根据国家现行设计标准、建筑安装工程施工及验收规*、质量评定标准和平安技术操作规程,按正常施工条件及合理的施工组织设计,并结合我省的施工技术水平进展编制的。
四川省2009年《四川省建设工程工程量清单计价定额》人工费调整
关于成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整的批复发表时间:2011-6-24 12:28:00 阅读:1095次四川省建设工程造价管理总站川建价发〔2011〕21号各有关市、州工程造价管理机构:你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕17号)和《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2011年7月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价二Ο一一年六月二十四日主题词:工程造价计价定额管理批复抄送:各市、州工程造价管理站(处、办)四川省建设工程造价管理总站办公室2011年6月24日印附件:成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工1 成都市成都市区(青羊、锦江、金牛、武侯、成华及高新区)77.00 84.00 86.00 8.00 9.00 10.00 63 81 87 69 100 115 93近郊区(龙泉、新都、双流、郫县、温江)72.00 79.00 81.00 7.00 8.00 9.00 59 76 82 65 94 108 87成都市的其他区(市)、县69.00 76.00 77.00 7.00 8.00 9.00 57 73 78 62 90 104 84序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工2 德阳市德阳市54.40 47.47 44.00 16.37 17.10 8.00 56 80 88 56 92 96 80不含广汉市旌阳区52.86 46.00 42.56 14.83 15.63 6.56 55 79 87 55 91 95 79绵竹市50.54 43.79 40.40 12.51 13.42 4.40 55 78 86 55 90 94 78什邡市50.54 43.79 40.40 12.51 13.42 4.40 55 78 86 55 90 94 78中江县46.68 40.10 36.80 8.65 9.73 0.80 53 76 84 53 87 91 76罗江县45.91 39.36 36.08 7.88 8.99 0.08 53 76 83 53 87 91 763 广汉41.80 35.20 36.00 12.23 11.60 10.00 50 65 70 53 73 78 68序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工4 绵阳市市区42.00 30.47 36.00 5.47 5.27 4.00 45 64 75 45 73 77 68 绵阳市江油38.71 28.47 34.00 4.61 4.88 2.00 44 63 73 44 72 76 67三台35.41 24.74 34.00 3.63 3.42 6.00 43 62 71 43 70 72 64盐亭32.80 20.60 32.00 4.45 3.54 6.00 43 59 69 43 67 70 66安县34.86 24.70 30.00 2.76 5.64 2.00 43 63 70 43 70 72 65梓潼32.25 25.16 30.00 3.90 9.38 2.00 43 60.5 68.5 43 66.5 70.5 65平武33.69 20.69 29.00 3.47 1.34 1.00 43 61.5 69.5 43 67 70.5 64.55 资阳市33.00 32.00 34.00 10.00 15.00 15.00 55 65 75 55 80 100 80序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工6 遂宁市市城区25.25 19.49 22.12 2.63 2.62 1.42 40 57 65 43 65 78 61 船山区16.85 11.18 16.44 1.72 0.64 1.42 37 51 62 37 62 75 58 安居区21.35 15.11 19.28 4.27 3.26 2.84 39 54 64 39 64 75 60 射洪县17.79 12.09 17.15 3.34 2.85 3.55 37 53 62 37 62 75 59 蓬溪县19.11 14.30 17.86 4.59 4.47 4.26 38 53 63 38 64 75 59 大英县20.75 14.71 18.57 6.30 5.47 4.97 38 54 64 38 64 75 597 南充市顺庆区38.00 37.00 37.00 9.40 9.00 9.00 59 68 76 59 80 100 73仅适用于城市规划区内高坪、嘉陵区37.00 36.00 36.00 10.00 9.50 9.50 53 66 73 53 76 95 70仅适用于城市规划区内序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工南充市阆中市36.00 35.00 35.00 9.50 9.50 9.00 53 66 73 53 76 90 70仅适用于保宁镇南部县36.00 35.00 35.00 9.50 9.50 9.00 53 66 73 53 76 90 70仅适用于南隆镇西充县36.00 35.00 35.00 9.50 9.50 9.00 53 66 73 53 76 90 70仅适用于晋城镇仪陇县36.00 35.00 35.00 9.50 9.50 9.00 53 66 73 53 76 90 70仅适用于新政镇蓬安县36.00 35.00 35.00 9.50 9.50 9.00 53 66 73 53 76 90 70仅适用于周口镇营山县36.00 35.00 35.00 9.00 9.50 9.00 53 66 73 53 76 90 70仅适用于朗池镇其余乡镇34.00 33.00 33.00 9.00 9.00 9.00 50 62 70 50 73 86 66除上述区域外所有乡镇序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工8 广安市广安31.87 32.40 34.20 9.97 12.00 12.20 47 59 65 47 73 85 67 武胜28.80 28.40 27.76 11.70 11.40 11.60 46 57 64 46 70 80 64 岳池28.80 28.40 27.76 11.70 11.40 11.60 46 57 64 46 70 80 64 华蓥36.40 33.40 32.00 12.40 12.06 12.00 50 61 67 50 73 83 66 邻水36.40 33.40 32.00 12.40 12.06 12.00 50 61 67 50 73 83 669 达州市通川区(达县)46.3245.6444.00 6.917.43 6.0053657253808872大竹县42.1641.6540.00 6.05 6.85 6.0051647051788670宣汉县42.1641.6540.00 6.05 6.85 6.0051647051788670开江县38.8638.3836.00 6.05 6.85 6.0050636850768568万源市38.8638.3836.00 6.05 6.85 6.0050636850768568渠县38.8638.3836.00 6.05 6.85 6.0050636850768568序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工10 巴中市巴州区20.70 20.00 18.50 4.00 4.70 5.50 47 55 57 48 65 76 59仅适用于城市规划区内平昌县17.75 16.70 17.00 5.00 4.20 4.50 46 54 56 46 64 71 59仅适用于江口镇通江县17.20 16.50 16.30 4.50 4.50 5.30 46 53 55 47 63 70 58仅适用于诺江镇南江县18.00 16.50 17.00 4.30 4.20 4.50 46 53 56 46 63 73 59仅适用于南江镇其余乡镇14.40 13.60 14.00 6.70 5.60 4.80 43 52 55 43 61 69 56除上述区域外的所有乡镇11 内江市39.10 41.50 42.30 9.80 9.50 9.60 50 57 71 53 77 86 72序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工12 自贡市47.74 52.30 51.00 10.01 8.40 9.16 52 60 76 55 83 99 75.513 宜宾市屏山县新发乡50.65 47.73 46.00 15.42 18.47 14.00 53 68 75 53 82 85 73 除屏山县新发乡以外地区45.90 44.61 42.00 10.67 15.35 10.00 52 66 72 52 80 85 7114 泸州市45.3532.3936.00 2.757.238.525267715271806815 雅安市37.10 34.61 30.00 6.80 6.87 6.00 48 63 68 52 73 78 65 含七县一区16 凉山州31.37 30.10 32.00 6.61 6.37 6.98 48 59 64 48 71 80 6617 攀枝花市34.62 31.99 36.00 7.16 7.73 8.00 47 57 69 48 72 84 68序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工18 阿坝州汶川县理县茂县57.00 55.00 54.00 13.00 12.00 12.00 56 70 78 56 85 96 77金川县马尔康县小金县松潘县九寨沟县黑水县66.00 63.00 62.00 13.00 12.00 12.00 60 75 82 60 89 100 81阿坝县若尔盖县红原县壤塘县83.00 79.00 78.00 13.00 12.00 12.00 67 82 89 67 97 108 89注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
川建价发[2006]19号关于明确零星工作项目停(窝)工计算方法的通知
关于明确零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法的通知川建价发〔2006〕19号各市、州建设工程造价管理站(处、办),各建设、设计、施工、工程造价咨询单位:为了更好地执行《四川省建设工程工程量清单计价定额》及配套的“两个办法”,针对工程量清单计价中发现的问题,经研究,现将零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法明确规定如下:一、零星工作项目人工单价综合费率按25%计算。
其计算公式为:零星工作项目人工单价=地区零星工作项目人工单价+定额人工单价×25%二、停(窝)工人工单价综合费率按10%计算。
其计算公式为:停(窝)工人工单价=地区零星工作项目人工单价+定额人工单价×10%三、机械停置台班单价按定额机械台班单价的60%计算。
其计算公式为:机械停置台班单价=定额机械台班单价×60%四川省建设工程造价管理总站二○○六年四月十九日关于对未纳入安全文明施工监督范围的绿化工程和零星建筑工程安全文明施工措施费费率计取标准的通知成建价[2007]14号各建设单位、施工单位、造价咨询企业:为加强我市建设工程安全生产、文明施工管理和安全文明施工措施费的合理计取,针对我市绿化工程和部分零星工程在报建中未纳入安全文明施工监督范围的具体情况,经我站研究,决定对这部分工程的安全文明施工措施费费率计取标准通知如下:一、绿化工程的基本费费率按《四川省建设工程安全文明施工措施费计价管理办法》(川建发[2006]107号)文中园林绿化工程标准执行,零星工程(零星建筑和零星市政工程)的基本费费率按川建发[2006]107号文中市政工程标准执行。
具体计取标准详见附表。
二、零星装饰和零星安装工程参照绿化工程标准执行。
三、对应纳入安全监督范围的工程未进行安全报监和现场考评的,不执行本通知中标准。
四、本通知与川建发[2006]107号、成建委发[2007]701号文配套执行,已办完结算的工程不作调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于成都市等10个市、州“二○○○”计价定额人工费调整的批复
发表时间:2011-6-24 11:42:24 阅读:990次
四川省建设工程造价管理总站
川建价发〔2011〕19号
各有关市、州工程造价管理机构:
你们关于四川省“二○○○”计价定额人工费调整的请示收悉。
根据省建设厅《关于颁发<四川省建筑工程计价定额>等三部定额的通知》(川建厅价发[2000]0130号)、《关于颁发<四川省市政工程计价定额>等三部定额的通知》(川建厅价发[2000]0823号)和《关于规范建设工程人工费调整测算、发布制度的通知》(川建价发[2008]33号)的规定,现批准成都市等10个市、州“二○○○”计价定额人工费调整幅度(见附件)。
一、此次批准的人工费调整幅度从2011年7月1日起执行。
二、此次人工费调整适用于2010年4月2日前已发出招标文件或已签订施工合同以及开工建设,但至2011年7月1日仍未竣工的工程。
三、此次人工费调整按结转工程量分段执行,已办理结算的工程不再调整。
四、人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等10个市、州“二000”计价定额人工费调整幅度表
二○一一年六月二十四日附件:
成都市等10个市、州“二○○○”计价定额人工费调整幅度表
注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
