10kV以下架空配电线路的组成、常用材料以及施工要点,以及本章定额套用

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

LJ-4X35 50m
相邻 电 杆距 离为 50米
DHale Waihona Puke Baidu
例:某架空线路平面图2-18 ,施工土质为普通土,杆高为12米,试计算 本工程的土石方工程量,及施工直接费? 解:已知杆高为12米,可从从表2-26可知杆高为12米的电杆坑 深为h=2.5米,底盘宽为L=1米,普通土的边坡系数为0.3。根据公式 可求得 (1)计算土石方工程工程量V总 V单=h/6[a² +(a+a1)² +a1² ] 式中V单—土(石)方体积 h--坑深(m); a=底拉盘底宽L+2 ×C;
• (2)1KV以下横担。
• 定额编制了二线、四线(单根、双根)、六线 (单根、双根)、瓷横担项目,定额计量单位为 “组”。 横担、绝缘子、连接铁件、螺栓是未计价材料。 (3) 进户横担。 定额编制了一端埋设式(二线、四线、六线), 二端埋设式(二线、四线、六线),定额计量单位 为“组”。 横担、绝缘子、连接铁件、支撑铁件、螺栓是未计 价材料。
2.2 10kV以下架空配电线路概预 算
• 5. 横担安装
• 定额编制了10kV以下横担、1kV以下横担、 进户横担等项目 • (1)10kV以下横担 • • • 区分横担材料(铁木横担、瓷横担), 以 “组”为计量单位计算工程量。 横担、绝缘子、连接铁件及螺栓是未计 价材料。 双杆横担安装。
2.2 10kV以下架空配电线路概预 算
2.2 10kV以下架空配电线路概预 算
导线架设工程量=(线路长度+预留长度)×导线根数
2.2 10kV以下架空配电线路概预 算 • 8.导线跨越及进户线架设
• (1)导线跨越 • 导线跨越的预算定额根据跨越对象有:跨越电力 线、通讯线或公路;跨越铁路;跨越河流。定额的 计量单位为“处”。 • A、每个跨越间距按50米内考虑, 50m<L<100m时, 按两处,以此类推。 • B、一次跨越两个障碍物时,按两处跨越,依此类 推。 • C、跨越定额仅考虑因跨越而多耗的人工、机械台 班和材料,在计算导线工程量时,不扣除跨越距的 长度。
2.2 10kV以下架空配电线路概预 算
• (2)进户线架设 • 定额按导线截面积分项。计量单位: “100m/单线“,导线为未计价材料。 • 注意: • 低压进户线:应从靠近建筑物而又便于引 线的一根电杆上引下来,从电杆到建筑物 上导线第一个支持点间的距离不宜大于25 米,否则要加进户线杆。 •
第2章 10kV以下架空线路工程
• 例1.有一架空线路工程共有4根电杆,定额人工费合计为 900元,是在山区施工,求实际施工人工增加费是多少? • 解: • (1)考虑不是在定额规定的平原地区施工,而是在山区施 工 • (2)实际电杆施工数量不超过定额规定的至少5根 • 900×1.60×1.3-900=972元 • 注意:当这两种系数都要考虑时,其人工费是累计计算的, 而不是分别都用900作为基数。
• • •

• 6. 拉线制作安装 • (1)定额套用 •
2.2 10kV以下架空配电线路概预 算
定额根据拉线截面积不同,按普通拉线、水 平及弓形拉线两类分项。定额以“根”为计量 单位。拉线、金具、抱箍为未计价材料。 按照施工图纸设计的拉线根数计算工程量。
• (2)工程量计算

• 注意:①定额按单根拉线考虑,若安装V型、
2.2
10kV以下架空配电线路概预算
2.2 10kV以下架空配电线路概预 算
• 4. 电杆组立
• 电杆组立的预算定额根据杆的类型不同,分为单 杆、接腿杆及撑杆三种定额。注意:线路一次施 工工程量按5根以上考虑,若5根以下者,其全部 人工、机械应乘以系数1.3。 (1)单杆 单杆的预算定额按木杆、混凝土杆及杆长分别立 项。 定额以“根”为单位计量,工程量按施工图图示 数量计算。 其中电杆、地横木为未计价材料。
• • •

2.2 10kV以下架空配电线路概预 算
• (2)接腿杆 • 接腿杆的预算定额分为:单腿接杆(指 由上下两段木电杆接成1根电杆)、双腿接 杆(指下段两根电杆,上段1根接成)、混 合接腿杆(指下段采用混凝土杆,上段为 木杆接成)。 • 各种接腿杆均以杆长分项。计量单位为 “根”,工程量按施工图图示数量计算。 • 木电杆、地横木、连接铁件及螺栓为未计 价材料。
4、电杆组立

电杆组立的预算定额根据电杆的类型不同,分 为单杆、接腿杆及撑杆及钢圈焊接三种定额。注意 线路一次施工工程量按5根以上考虑,若5根以下者, 其全部人工、机械应乘以系数1.3。
项目名称 定额编号 2-902 10 m3 9.975 单位 数量 基价单 价 167.48 基价合 价 1670.6 13
普通土(土石方 工程)
施工直接费:基价合价=基价单价X定额单位数 =167.48 x9.975=1670.613 答:此工程的土石方工程量为:99.75 m3,施工直接费 为:1670.613元。
3、电杆底盘、拉线盘、卡盘安装及电杆防腐 电杆底盘、卡盘、 拉线盘的安装,应该注意的事 项,底盘和卡盘均是用混凝土预制的,底盘是用来固 定电杆的,卡盘是用来避免电杆倾斜的。底盘、拉盘、 卡盘安装以 “块”为计量单位计算工程量;电杆防腐 以“根”为计量单位按设计用量计算工程量。其中底 盘、拉盘、卡盘、拉线棒、抱箍、连接螺栓及金具是 未计价材料要考虑损耗。如安装一块底盘实际消耗的 底盘数量为1.005块。
2.2 10kV以下架空配电线路概预算
• 9.杆上变配电设备安装 • (1)杆上变压器安装 • 定额按变压器容量(kV· A)分项,计量单位为 “台”。定额不包括变压器干燥、接地装置、检修 平台和防护栏杆的制作安装,需另套相应定额。 • (2)杆上配电设备安装 • 杆上跌落式熔断器、避雷器、隔离开关安装以 “组”计量;油开关、配电箱以“台”计量。 • 其中配电箱安装定额中不包括焊(压)接线端子。
2.2 10kV以下架空配电线路概预 算
• 拉线长度表 单位:m/每根
2.2 10kV以下架空配电线 路概预算
• 7.导线架设 • (1)定额套用 • 定额划分为裸铝绞线、钢芯铝绞线、绝缘 铝绞线、绝缘铜绞线四种导线架设,并按导 线截面划分子目。定额以“1km/单线”为计 量单位,导线和金具为未计价材料。 • (2)工程量计算 • 导线长度按线路总长度和预留长度之和 计算。 • 线路总长度根据平面图将相同规格的导
2.2 10kV以下架空配电线路概预算
• 运输量应根据施工图设计将各类器材分 类汇总,按定额规定运输量和包装系数计 算。运输量计算公式: • 预算运输工程量=施工图用量× (1+损耗率) +包装物重量 • (不需包装的可不计算包装物重量)
2.2 10kV以下架空配电线路概预 算
• 主要材料运输重量的计算按照下表规定执行:
2.2 10kV以下架空配电线路概预算
• 装底盘、卡盘杆坑土方量见下表(设计无 规定时):
2.2 10kV以下架空配电线路概预 算
• 3.电杆底盘、卡盘、 拉线盘 安装 • 底盘和卡盘均是用混凝土预制的,底盘是 用来固定电杆的,卡盘是用来避免电杆倾斜 的。 • (1)底盘、拉盘、卡盘安装以 “块”为计 量单位计算工程量 • (2)电杆防腐以“根”为计量单位按设计用 量计算工程量。 • 其中底盘、拉盘、卡盘、拉棒、抱箍、连接 螺栓及金具是未计价材料。
2.2 10kV以下架空配电线路概预 算
2.2 10kV以下架空配电线路概预 算
• • • • • • 计算公式 : V=h/6[a2+(a+a1)2+a12] 式中式中 V—土(石)方体积 h--坑深(m); a--坑底宽(m); a1--坑口宽 (m) ; a=底拉盘底宽+2 × 0.1(施工操作裕度); a1=a+2 h ×边坡系数,各类土质的放坡系数 按下表计算
2.2 10kV以下架空配电线路概预算

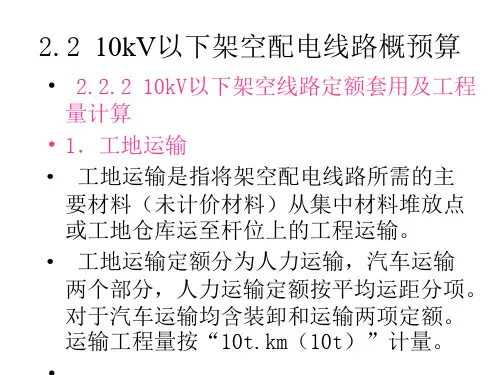

• 2.2.2 10kV以下架空线路定额套用及工程 量计算 • 1.工地运输 • 工地运输是指将架空配电线路所需的主 要材料(未计价材料)从集中材料堆放点 或工地仓库运至杆位上的工程运输。 • 工地运输定额分为人力运输,汽车运输 两个部分,人力运输定额按平均运距分项。 对于汽车运输均含装卸和运输两项定额。 运输工程量按“10t.km(10t)”计量。

2.2 10kV以下架空配电线路概预算
各中材料的损耗率见下表:
经验公式:工地运输费=一次施工的人工工资总和乘以35%
• 2.土石方工程 • 区分不同土质(普通土、坚土、松砂石、泥水坑、流砂坑、
• • 岩石等)立项,以“10m3”为计量单位。 (1)定额套用 a 按施工图设计资料,区分不同土(石)质(普通土、坚土、 松砂石、泥水坑、流砂坑、岩石)套用相应子目。凡同一坑、 槽、沟内出现两种或两种以上不同土(石)质时,则选用含 量较大的一种确定其类别。 b.冻土厚度大于0.3m时,冻土层的挖方量按坚土定额乘以系 数2.5。其它土层仍按土质性质执行定额。 c.不论开挖电杆坑或者拉线盘,只是区别不同材质执行同一 定额
2.2 10kV以下架空配电线路概预 算
• (3)撑杆 • 撑杆:指某些终端杆或须承受一定压力的中 间杆,需采用斜撑来代替拉线用的电杆。 • 撑杆安装的预算定额分为木撑杆和混凝土 撑杆,并以杆长立项。定额计量单位为 “根”,工程量按施工图图示数量计算。 • 撑杆、圆木、连接铁件及螺栓为未计价材 料。 • 木杆电杆根部采用烧焦刷油防腐处理时,需 另套定额,计量单位为“根”。
• 例:计算图2-18中底盘、拉线盘、卡盘安装工程量及主材数量是多少? • 图2-14中底盘工程量为8块,拉线盘工程量为2块,卡盘工程量为9块, 因为耐张杆要有两块卡盘。其中底盘、拉线盘、卡盘、抱箍、拉线棒、 连接螺栓及金具为未计价材料,由定额知安装一块卡盘消耗的主材为 1.005块底盘、1.01副抱箍、1.01套连接螺栓及金具;安装一块拉线 盘消耗主材为1.005块拉线盘、1.01个拉线棒、1.01套连接螺栓及金 具。 • 则可得以下预算表格: • 定额编号项目名称单位数量2-908底盘安装块8底盘主材块 8x1.005=8.04 • 2-909卡盘安装块9卡盘主材块9x1.005=9.045抱箍副9x1.01=9.09 • 2-910拉盘安装块2拉盘主材块2拉线棒个2 x1.01=2.02连接螺栓及金 具套(9+2)x1.01=11.11(卡盘和拉盘共用)
定额编号 2-908
项目名称 底盘安装 底盘主材
卡盘安装
单位 块 块

数量 8 8x1.005=8.04
9
2-909
卡盘主材 抱箍
2-910 拉盘安装 拉盘主材 拉线棒 连接螺栓 及金具
块 副
块 块 个 套
9x1.005=9.045 9x1.01=9.09
2 2 2 x1.01=2.02 (9+2)x1.01=11.11 (卡盘和拉盘共用)
从图中可知共有8个电杆,2根拉线,则可知: V总土石方总工程量= V单×(杆数+拉线数) =9.975x(8+2)=99.75 m3
(2)计算定额单位数(预算表格中的数量栏) 因为土石方工程定额单位为“10 m3”,则: 定额单位数=V总/10=99.75/10=9.975 (3)计算施工直接费 因此项目中无主材,以此施工直接费为基价合价 查定额知:
2.2 10kV以下架空配电线路概预 算
• •
2.2 10kV以下架空配电线路概预 算
• (2)工程量计算 • 杆基挖地坑的土石方量按施工图杆基尺寸, 区分不同土质,以“10m3”为计量单位 • a 无底盘、卡盘的电杆坑土石方量 • 其挖方体积: V=0.8× 0.8h 式中h-坑深(m) • b 有底盘、卡盘的电杆坑土石方量 • 见下图杆坑图
a1=a+2 h ×边坡系数, a--坑底宽(m); a1--坑口宽 h—坑深 (数值可按表2-26,也可按杆长的1/6或杆长的1/10加0.7m) L--拉线盘底盘规格宽度 C=0.1--施工操作裕度(m) a=L+2c=1+2x0.1=1.2m a1=a+2hx普通土边坡系数=1.2+2x2.5x0.3=2.7m V单= h/6[a² +(a+a1)² +a1² ]=2.5/6x[1.22+(1.2+2.7)2+2.72] = 9.975m3
