人行道水泥花砖施工方案
人行道水泥花砖施工规划方案.docx
第一章工程概况一、工程简介(一)工程概况:本工程为 XXXXXXX,位于 XXXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑范围东起规划支路一(起点桩号为K0+041.106), 西至规划支路六(终点桩号为K1+982.198),路线全长 1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm, 盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规范要求施工,确保质量符合规范要求。
(二)首件施工工期及桩号:计划施工工期: 2009 年 6 月 15 日-2009 年 6 月 20 日;2人行道面砖桩号为: K0+750-K0+950左侧长 200m,面积 600m.(三)编制依据1、国家颁布及天津市有关施工规程、设计规范、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规范》 (JTJ034-2000) ;《天津市工程建设标准设计》(DBJT29-175-2007) ;《公路工程技术标准》(JTG B01-2003) ;《城市道路工程质量检验标准》(DB 29-50-2003 );《天津市市政工程施工技术规范(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规范的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从 2009 年 6 月 15 日—— 2009 年 7 月 25 日完成人行道面砖施工。
人行道水泥花砖工程施工组织设计方案
第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXXX,位于XXXXXXX,由我公司承建的修筑围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规要求施工,确保质量符合规要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m,面积600m2. (三)编制依据1、国家颁布及市有关施工规程、设计规、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规》(JTJ034-2000);《市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003);《市市政工程施工技术规(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日——2009年7月25日完成人行道面砖施工。
(六)质量目标:严格执行合同条款,按照招标文件的有关规规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率100%、优良率90%以上,力争95%以上;分部工程合格率100%、优良率90%以上,力争95%以上;单位工程优良率100%;质量评分90分以上;达到优质。

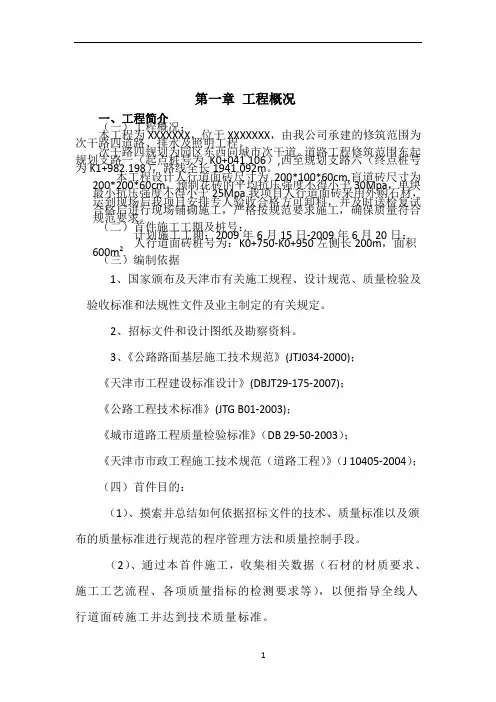

人行道水泥花砖施工方案99443
第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXXX,位于XXXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑范围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规范要求施工,确保质量符合规范要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m,面积600m2.(三)编制依据1、国家颁布及天津市有关施工规程、设计规范、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规范》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003);《天津市市政工程施工技术规范(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规范的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日——2009年7月25日完成人行道面砖施工。
(六)质量目标:严格执行合同条款,按照招标文件的有关规范规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率100%、优良率90%以上,力争95%以上;分部工程合格率100%、优良率90%以上,力争95%以上;单位工程优良率100%;质量评分90分以上;达到优质。
(完整版)人行道花砖施工方案
人行道花砖施工方案一、工程概况应开发区要求西区福源道与南东路交口(福源道南侧)处的人行道需向南延伸,北侧与已施工人行道接顺,南侧顺延至临时开口八字处。
二、施工要求人行道面砖采用与三期西区内颜色、样式相同规格的产品,基础做法为10cm素混凝土。
三、施工方案1、基槽施工施工准备:施工前须先了解地下设施的铺设情况,做好标志,以免施工误毁。
测量放线:按设计图纸进行实地放线,标定高程,一般为10m 一桩,曲线段适当加密。
按人行道外侧已安高程埋设侧石顶高为标准按设计横坡放线。
施工:可采用人工或机械按槽底的标高填挖土方,清理出槽底,经找平(根据土质预留虚高)用平碾或夯具夯实槽底直至达到密实度要求,压实系数>93%。
如有地下管线等设施同时施工,应做好沟槽还填处理。
当管线埋设覆土深度<50cm厚时,为保障地下设施不受毁坏可采用反开槽施工,先修筑基层后开槽。
基槽完工后外观不得弹软、积水,无明显轮迹。
2、垫层施工:(1)垫层:是介于基层与土层之间的结构层。
在土基的水温状态不良情况下可以改善土基的水温状况,提高路面结构的水稳定性及抗冻能力,并可分散荷载,减小土基变形。
(2)本工程采用C15混凝土垫层。
3、基层施工基层为4cm厚中砂,人工摊平后再进行下步面层施工。
4、面层施工4.1、普通水泥混凝土预制块(1)普通预制块长方形花砖(甲方供材)。
(2)复测、定位、给高按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,定出基准线,每方格应根据路面砖块型尺寸及道路宽度确定,一般以5m左右为宜。
然后在桩橛上标注设计高程,如有路缘石应先砌筑路缘石并以此为基准线。
路缘石应与侧石平行,距离应以整数花砖尺寸(含缝宽)为宜。
(3)装卸水泥花砖应轻装轻卸,以免损坏。
运输前应确定好每方格内所需数量,按所需数量、颜色、强度分别堆放整齐。
减少额外搬运,砖间缝宽为2mm。
(4)砂浆和砂垫:一般人行道采用1:3干硬性水泥砂浆,配料要准确,水泥、粗砂要过筛,砂浆和易性要好,所用材料要符合有关章节规定。
花砖专项施工方案
一、工程概况本工程旨在对人行道进行美化改造,采用花砖铺设,以提升城市形象和行人通行体验。
工程范围包括福源道与南东路交口(福源道南侧)处的人行道,延伸至临时开口八字处。
施工要求与人行道三期西区内颜色、样式一致,基础做法为10cm素混凝土。
二、施工准备1. 材料准备:选用与三期西区内颜色、样式相同规格的花砖,确保质量符合国家标准。
2. 设备准备:准备平碾、夯具、测量仪器、运输车辆等施工设备。
3. 人员准备:组织专业施工队伍,包括施工班长、技术员、工人等。
三、施工方案1. 基槽施工- 施工准备:了解地下设施情况,做好标志,避免误毁。
- 测量放线:按设计图纸进行实地放线,标定高程,每10m一桩,曲线段适当加密。
- 施工:人工或机械挖土方,清理槽底,找平预留虚高。
- 夯实:用平碾或夯具夯实槽底,压实系数达到93%。
2. 垫层施工- 垫层:介于基层与土层之间的结构层,改善土基的水温状况。
- 材料:采用M10砂浆,配料准确,粗砂过筛,砂浆和易性好。
3. 花砖铺设- 装卸运输:轻装轻卸,避免损坏。
- 砂浆和砂垫:在清理干净的基层上洒水,湿润后铺筑拌和好的砂浆或砂垫,厚度一般为2cm。
- 铺设:按照设计图纸和路面砖块尺寸进行铺设,确保平整度和美观度。
4. 检查验收- 外观检查:外观不得弹软、积水,无明显轮迹。
- 功能检查:确保花砖铺设牢固,排水顺畅。
四、施工注意事项1. 安全施工:施工过程中,严格遵守安全操作规程,确保施工人员安全。
2. 文明施工:保持施工现场整洁,减少噪音和粉尘污染。
3. 质量控制:严格按照施工规范和设计要求进行施工,确保工程质量。
五、施工进度安排根据工程量,制定详细的施工进度计划,确保工程按时完成。
六、施工组织与管理1. 施工班组:成立专业施工班组,明确各岗位职责。
2. 施工计划:制定详细的施工计划,明确施工时间、工序、质量要求等。
3. 现场管理:设立现场管理机构,负责现场施工组织、协调和管理。
市政道路人行道水泥花砖施工方案及工艺方法
市政道路人行道水泥花砖施工方案及工艺方法1、复测、定测、定高按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,定出基准线,每方格应根据路面砖块尺寸及道路宽度确定,一般以5m左右为宜。
在桩橛上标注设计高程,如有路缘石应先砌筑路缘石并以此为基准线。
路缘石应与侧石平行,距离应以整数花砖尺寸(含缝宽)为宜。
2、花砖装卸运输装卸水泥花砖应轻装轻卸,以免损坏。
运输前应确定好每方格内所需数量,按所需数量、颜色、强度分别堆放整齐。
减少额外搬运,砖间缝宽为2mm。
3、砂浆和砂垫人行道采用M10砂浆,配料要准确,粗砂要过筛,砂浆和易性要好,所用材料要符合有关章节规定。
铺筑前于清理干净的基层上洒水,使基层表面湿润然后铺筑拌和好砂浆或砂垫,厚度一般为2cm。
按虚高用刮板找,铺垫层应随砌砖同时进行。
4、铺砌普通水泥预制块按放线高程,在方格内按线按标准缝宽砌第一行样板砖,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砖砌筑。
直线段纵线应向步延伸,以保持纵缝直顺。
曲线段可砌筑扇形状,空隙部分用切割砖或细石混凝土填筑、并刻缝与花砖相仿以保美观,也可按直线顺延铺筑,然后填补边缘处空隙。
5、砌筑砌筑时,砖要轻放。
用木锤或胶锤轻击砖的中心,不得向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定,无任何空隙。
铺砌时为保证平整度应随时用直尺检验平整度,出现问题及时修整。
砌筑时应避免现侧石出现空隙,如有空隙应甩在建筑物一侧,当建筑物一侧及井边出现空隙可用切割砖填平,必要时也可用细石混凝土补齐并刻缝与花砖相仿,以保美观。
6、灌缝用1:2-1:3(体积比)水泥细砂干浆灌缝,分多次灌入势墁,直至缝隙饱满。
7、清理检测完工后应将分散在各处物料集中,保持工地整洁。
对完工后的面层根据质量要求进行检测和维修。
允许偏差根据设计边线放线,首先安装路缘石防止砂浆流失,并在缘石边设定铺设路面砖基准点。
根据铺砖的方向通过基准点设置两条互相垂直的基准。
人行道水泥花砖施工方案
人行道水泥花砖施工方案一、施工准备1.组织施工队伍,确保每个工人了解并理解施工方案要求。
2.验收施工材料,确保质量合格,符合设计要求。
3.准备好施工所需的工具和设备,包括水泥搅拌机、水平尺、测量工具等。
4.整理施工现场,确保施工区域干净整洁,便于施工操作。
二、基础处理1.清理施工区域,去除杂物和土壤,使施工地面平坦。
2.如果需要,进行土地填充和夯实,确保施工地面稳固。
3.根据设计要求确定水泥花砖的铺设位置和路线。
三、水泥花砖铺设1.制定施工方案,确定水泥花砖的铺设方式和图案。
2.根据设计要求在施工区域铺设一层砂浆,确保铺设地面平整。
3.依据所确定的水泥花砖图案,逐块铺设水泥花砖。
4.在铺设水泥花砖之前,使用水平尺对砖块进行校正,保证整体平整。
5.确保每块水泥花砖之间的间隙均匀一致,可通过预先设置砖缝卡实现。
6.铺设完水泥花砖后,使用木锤轻轻拍打砖块,确保其牢固稳定。
四、砖缝处理1.在水泥花砖铺设完成后,进行砖缝的处理。
2.使用专用的填缝剂进行砖缝的填充,确保填充均匀,且与水泥花砖颜色相匹配。
3.使用刮板将填缝剂刮平,并清理多余的填缝剂。
4.需要注意填缝剂的固化时间,确保填缝剂完全固化前避免施工人员或行人踩踏。
五、养护保养1.完工后立即进行养护,使用喷水器对水泥花砖进行湿润保养,防止早期干裂。
2.在水泥花砖干燥前,避免重型车辆或其他重物经过,以免对水泥花砖造成损害。
3.定期进行清洁保养,清除杂物和污垢,保持人行道的整洁和美观。
六、安全措施1.施工过程中,要做好现场标识和警示,确保施工现场的安全。
2.施工人员要穿戴安全帽、工装和防滑鞋等个人防护装备,做好个人安全保护。
3.施工现场应设置安全警戒线,防止行人误入施工区域,造成安全事故。
以上是人行道水泥花砖施工方案的基本内容,具体的施工步骤和措施可以根据实际情况进行调整和完善。
施工过程中一定要严格执行施工质量标准,确保施工质量和安全。
住宅小区人行道水泥砖铺装工程专项施工方案
住宅小区人行道水泥砖铺装工程专项施工方案1. 引言本文档描述了住宅小区人行道水泥砖铺装工程的专项施工方案。
该方案旨在确保施工过程的高效性和质量,以提供安全、可持续和美观的人行道铺装。
2. 工程概述本工程涉及对住宅小区内的人行道进行水泥砖铺装。
该铺装方式具有耐久性强、易于维护和美观的特点,适合应用于人行道工程。
施工过程将涉及以下步骤:2.1 准备工作在施工之前,需要进行以下准备工作:- 评估现有人行道的状况和结构是否满足水泥砖铺装的要求。
- 确定施工所需的水泥砖规格和数量。
- 确保现场设备和材料准备充分,并符合相关的安全标准。
2.2 施工步骤以下是水泥砖铺装的主要施工步骤:1. 清理:清理现有人行道的杂物、灰尘和污垢,确保施工面干净。
2. 基础准备:根据设计要求,进行基础处理和平整化,以确保铺装的稳定性。
3. 砂浆调配:按照规定的配比,调配适量的水泥砂浆用于铺装。
4. 铺装:将预调配好的水泥砂浆均匀铺在人行道上,并使用专用工具进行整平和压实。
5. 硬化养护:施工完成后,进行适当的养护措施,确保水泥砖的硬化和固定。
3. 质量控制为保证施工质量,应采取以下质量控制措施:- 检查施工前的基础状况,确保基础平整、坚固。
- 使用符合标准的水泥砂浆配比,以确保其强度和可靠性。
- 检查铺装过程中的水平度、齐整度和压实度,确保水泥砖的铺装效果符合设计要求。
- 对铺装完成后的水泥砖进行检查,确保其硬化和固定性符合要求。
4. 安全措施为确保工程施工过程的安全性,应采取以下安全措施:- 施工现场的围挡和标识牌应进行合理设置,以保护工人和行人的安全。
- 工人应佩戴符合要求的安全装备,包括头盔、手套、安全鞋等。
- 施工现场应定期清理杂物,确保施工面的清洁和安全。
- 在施工过程中,要严格遵守相关安全操作规程,如正确使用工具、设备和材料。
5. 环保措施为促进工程的可持续发展和环境保护,应采取以下环保措施:- 对施工现场产生的废弃物进行分类、收集和处理,确保环境的清洁和健康。
市政道路人行道水泥花砖施工方案及工艺方法
市政道路人行道水泥花砖施工方案及工艺方法一、引言人行道是城市道路建设中重要的组成部分之一,为了提升城市形象、提供安全舒适的行人通行环境,市政道路人行道的建设工作至关重要。
本文将介绍市政道路人行道水泥花砖施工方案及工艺方法,旨在为相关技术人员提供参考和指导。
二、施工前准备工作1.设计与规划:根据实际情况,进行人行道设计和规划,明确尺寸、花纹、颜色等相关要求。
2.材料准备:采购符合标准要求的水泥花砖、沙子、水泥、建筑钢筋等材料,确保质量可靠。
3.场地清理:清理施工现场,确保平整整洁,为后续工作创造良好的施工条件。
三、施工步骤1.基础施工:根据设计要求,进行基础施工,包括挖土、填土、压实等工作,确保人行道基础坚实稳定。
2.水泥浆涂布:在基础施工完成后,将准备好的水泥浆均匀涂布在基础上,使其与水泥花砖牢固粘合。
3.花砖铺设:将预先设计好的水泥花砖按照图纸要求依次铺设在基础上,保持花砖之间的间隔均匀,并用橡胶锤轻轻敲击使其与水泥浆贴合。
4.调整定位:铺设完成后,使用水平仪等工具进行花砖定位和调整,保证人行道平整、水平。
5.填缝固实:花砖铺设完成后,使用填缝剂将花砖之间的缝隙填补平整,确保人行道的美观和耐久性。
四、施工要点1.注意安全:施工过程中,应注意安全事项,设置警示标志和施工围挡,确保行人和施工人员的安全。
2.质量控制:严格按照施工方案和工艺方法进行施工,保证施工质量符合标准要求。
3.施工环境保护:施工过程中,做好环境保护工作,减少灰尘、噪音等对周边环境的影响。
4.工具使用:使用适当的工具和设备,确保施工效率和质量。
五、质量验收完成水泥花砖人行道施工后,需要进行质量验收。
验收内容包括花砖铺设质量、接缝质量、施工标准符合情况等。
如发现质量问题,应及时整改,保证道路使用安全和美观。
六、施工注意事项1.施工技术:施工人员需要具备一定的技术和经验,熟悉相关的施工工艺和方法。
2.现场管理:施工现场需要进行良好的管理,确保施工进程顺利进行,保障质量和效益。
人行道水泥花砖施工方案
第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXX,位于XXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑范围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规范要求施工,确保质量符合规范要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m面积600ni.(三)编制依据1、国家颁布及天津市有关施工规程、设计规范、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规范》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003 );《天津市市政工程施工技术规范(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规范的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日一一2009年7月25日完成人行道面砖施工。
(六)质量目标:严格执行合同条款,按照招标文件的有关规范规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率100%优良率90%以上,力争95%以上;分部工程合格率100%优良率90%以上,力争95%以上;单位工程优良率100%质量评分90分以上;达到优质。
市政道路人行道水泥花砖施工方案及工艺方法
市政道路人行道水泥花砖施工方案及工艺方法人行道是城市建设中非常重要的一部分,不仅能提供安全便捷的行走通道,还能美化城市环境。
而水泥花砖作为人行道的一种常见材料,具有质地坚固、耐用性好、施工相对简易等特点,因此在市政道路的人行道铺设中被广泛使用。
以下是一份关于市政道路人行道水泥花砖施工方案及工艺方法的详细说明。
一、施工准备工作1.材料准备:水泥花砖、砂浆、水泥、石子、砂子等材料准备充分,并按规格要求进行验收。
2.设备准备:挖掘机、打击机、平整机等施工所需机械设备准备充足,并进行检查和维护保养。
3.劳动力准备:聘请熟练的施工人员,包括工程师、技术员、瓦工、泥工等,并提供必要的安全防护装备。
4.施工场地准备:将施工区域进行清理整理,确保施工场地平整、干净,并设置好临时施工标志和围挡。
二、施工工艺方法1.基础处理:根据设计要求,使用挖掘机将施工区域的地面进行挖掘和整平,确保地面平整度达到要求。
然后使用打击机对基础进行压实处理,以增强基础的承载能力。
2.打砂浆层:在已经整平的基础上,先铺设一层厚度约为3-5厘米的砂浆层。
砂浆的配比一般为水泥:砂子=1:3,搅拌均匀后,用斗车或人工进行运输和铺设。
3.铺设水泥花砖:在打好的砂浆层上,按照设计图纸要求进行水泥花砖的铺设。
水泥花砖可以按照一定的花纹进行组合,也可以单一铺设。
注意花砖之间的间距要相等,边缘要与道路边界线保持一致。
4.固定水泥花砖:根据铺设的情况,使用锤子或橡胶锤轻轻敲击水泥花砖,使其与砂浆层充分接触,确保铺设牢固。
5.填缝处理:待水泥花砖固定后,使用混凝土浆料填补水泥花砖之间的缝隙,填缝料的配比一般为水泥:砂子=1:3,并搅拌均匀后用专用工具进行填缝。
填缝完成后,用刮板将表面平整,确保填缝牢固。
6.养护处理:施工完成后,进行适当的养护处理。
首先,对新铺设的水泥花砖进行浇水养护,以防止其在养护期间产生裂缝。
其次,要在花砖上覆盖保护薄膜,防止外界灰尘的侵入。
(完整版)人行道花砖施工方案
人行道花砖施工方案一、工程概况应开发区要求西区福源道与南东路交口(福源道南侧)处的人行道需向南延伸,北侧与已施工人行道接顺,南侧顺延至临时开口八字处。
二、施工要求人行道面砖采用与三期西区内颜色、样式相同规格的产品,基础做法为10cm素混凝土。
三、施工方案1、基槽施工施工准备:施工前须先了解地下设施的铺设情况,做好标志,以免施工误毁。
测量放线:按设计图纸进行实地放线,标定高程,一般为10m 一桩,曲线段适当加密。
按人行道外侧已安高程埋设侧石顶高为标准按设计横坡放线。
施工:可采用人工或机械按槽底的标高填挖土方,清理出槽底,经找平(根据土质预留虚高)用平碾或夯具夯实槽底直至达到密实度要求,压实系数>93%。
如有地下管线等设施同时施工,应做好沟槽还填处理。
当管线埋设覆土深度<50cm厚时,为保障地下设施不受毁坏可采用反开槽施工,先修筑基层后开槽。
基槽完工后外观不得弹软、积水,无明显轮迹。
2、垫层施工:(1)垫层:是介于基层与土层之间的结构层。
在土基的水温状态不良情况下可以改善土基的水温状况,提高路面结构的水稳定性及抗冻能力,并可分散荷载,减小土基变形。
(2)本工程采用C15混凝土垫层。
3、基层施工基层为4cm厚中砂,人工摊平后再进行下步面层施工。
4、面层施工4.1、普通水泥混凝土预制块(1)普通预制块长方形花砖(甲方供材)。
(2)复测、定位、给高按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,定出基准线,每方格应根据路面砖块型尺寸及道路宽度确定,一般以5m左右为宜。
然后在桩橛上标注设计高程,如有路缘石应先砌筑路缘石并以此为基准线。
路缘石应与侧石平行,距离应以整数花砖尺寸(含缝宽)为宜。
(3)装卸水泥花砖应轻装轻卸,以免损坏。
运输前应确定好每方格内所需数量,按所需数量、颜色、强度分别堆放整齐。
减少额外搬运,砖间缝宽为2mm。
(4)砂浆和砂垫:一般人行道采用1:3干硬性水泥砂浆,配料要准确,水泥、粗砂要过筛,砂浆和易性要好,所用材料要符合有关章节规定。
水泥花砖施工方案
水泥花砖施工方案1. 引言水泥花砖是一种美观且耐用的建筑材料,常用于室外景观、露台、人行道等场所的铺装。
本文档将介绍水泥花砖的施工方案,涵盖准备工作、施工步骤以及后续养护等内容。
2. 准备工作在开始水泥花砖的施工之前,需要进行一些准备工作,包括如下步骤:2.1 材料准备准备所需的材料,包括水泥、砂子、骨料、花砖、胶水、水泥颜料等。
确保所有材料的质量和数量满足施工需要。
2.2 工具准备准备所需的工具,包括水平仪、铁锹、木锤、批刀、背包喷雾器、刷子等。
确保工具的质量良好,并进行必要的维护。
2.3 施工场地准备清理施工场地,清除杂物、沙土等,并确保地面平整、干燥。
2.4 方案设计根据需要的花砖样式和尺寸,在施工前进行方案设计。
确定铺装的图案、图案间的间距等。
3. 施工步骤水泥花砖的施工步骤如下:3.1 铺设基准线根据方案设计,使用水平仪在施工场地上划出基准线,确保铺装的水平度。
3.2 混凝土基层制作将预先准备好的水泥、砂子和骨料按一定比例混合,并用铁锹将混凝土均匀地铺在场地上。
压实混凝土,确保基层坚固平整,并等待其干燥。
3.3 砂浆涂抹在混凝土基层干燥后,使用批刀将砂浆均匀地涂抹在基层上。
砂浆应厚度均匀,确保花砖的贴合度。
3.4 铺砖将花砖按照方案设计的图案和间距,从基准线起始铺设,使用木锤轻轻敲击花砖,确保其与砂浆之间的紧密贴合。
3.5 砂浆填缝等待花砖固定后,使用批刀将砂浆填入花砖之间的缝隙中。
确保填缝平整、饱满,并用刷子刷去多余的砂浆。
3.6 养护在花砖铺装完成后,进行适当的养护。
使用背包喷雾器喷水,保持花砖和砂浆湿润,防止过早干燥和开裂。
4. 后续养护水泥花砖的养护对于其使用寿命和美观度至关重要。
以下是一些常见的养护步骤:•在铺装完成后,避免人车碾压,尽量减少外界的干扰。
•定期进行花砖的清洁,去除污垢和杂物,保持其美观度。
•定期检查砂浆填缝的状况,如有裂缝或掉落,及时进行修补。
•如果花砖损坏严重,需要进行更换或修复。
人行道水泥花砖施工组织设计
人行道水泥花砖施工组织设计第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXXX,位于XXXXXXX,由我公司承建的修筑围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规要求施工,确保质量符合规要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m,面积600m2. (三)编制依据1、颁布及天津市有关施工规程、设计规、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003);《天津市市政工程施工技术规(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日——2009年7月25日完成人行道面砖施工。
(六)质量目标:严格执行合同条款,按照招标文件的有关规规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率100%、优良率90%以上,力争95%以上;分部工程合格率100%、优良率90%以上,力争95%以上;单位工程优良率100%;质量评分90分以上;达到优质。
人行道水泥花砖施工组织设计
(一)工程概况:本工程为 XXXXXXX,位于 XXXXXXX 由,我公司承建的修筑围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑围东起规划支路一(起点桩号为 K0+041.106) 西,至规划支路六(终点桩号为K1+982.198) ,路线全长 1941.092m 。
本工程设计人行道面砖尺寸为 200*100*60cm,盲道砖尺寸为200*200*60cm ,预制花砖的平均抗压强度不得小于 30Mpa ,单块最小抗压强度不得小于 25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规要求施工,确保质量符合规要求。
(二)首件施工工期及桩号:计划施工工期: 2022 年 6月 15日-2022 年 6月 20日;人行道面砖桩号为: K0+750-K0+950 左侧长 200m ,面积 600m2.(三)编制依据1 、国家颁布及天津市有关施工规程、设计规、质量检验及验收标准和法规性文件及业主制定的有关规定。
2 、招标文件和设计图纸及勘察资料。
3 、《公路路面基层施工技术规》 (JTJ034-2000);《天津市工程建设标准设计》 (DBJT29-175-2022);《公路工程技术标准》 (JTG B01-2003);《城市道路工程质量检验标准》 (DB 29-50-2003);《天津市市政工程施工技术规(道路工程)》(J 10405-2004);(四)首件目的:(1) 、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规的程序管理方法和质量控制手段。
(2) 、通过本首件施工,采集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等) ,以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从 2022 年 6月 15日——2022 年 7月 25日完成人行道面砖施工。
人行道花砖施工方案
人行道花砖施工方案一、前言人行道花砖作为城市道路的重要组成部分,既能美化环境,提升城市形象,又能为行人提供舒适的步行体验。
因此,对于人行道花砖的施工方案至关重要。
本文将介绍一种行之有效的人行道花砖施工方案,以确保施工质量和效率。
二、准备工作在施工开始之前,必须做好充分的准备工作,包括但不限于:1.物料准备:准备好所需的花砖、水泥、石灰浆等材料,并确保材料质量符合标准要求。
2.设备调配:准备好砖切机、压路机、水平仪等必要设备,以确保施工过程顺利进行。
3.经验人员:招募具备一定施工经验的人员,确保施工质量。
三、施工步骤1. 布设基线首先,根据设计要求,在施工区域内布设好基线,确定人行道花砖的边界和布局。
2. 打破原有路面使用施工机械,将原有路面进行打破、拆除,清理干净施工区域,确保平整。
3. 铺设花砖根据设计图纸,将花砖逐块铺设在确定好的基线上,注意花色搭配,保证施工质量。
4. 填缝处理花砖铺设完成后,使用水泥或石灰浆进行填缝处理,确保花砖之间的缝隙紧密。
5. 压实路面使用压路机对铺设完成的花砖进行压实,使其与路面结合更加紧密,防止出现裂缝。
6. 清理收尾最后,对施工现场进行清理,清除杂物和施工垃圾,确保施工现场整洁。
四、验收及注意事项施工完成后,应进行验收。
对花砖铺设平整度、填缝是否牢固等进行检查,确保符合标准要求。
同时,施工过程中要注意安全,做好施工现场的防护措施,避免发生意外。
五、结语通过以上施工方案的执行,基本能够保证人行道花砖施工质量,同时提高施工效率。
希望各位施工人员能够认真执行,做到精益求精,为城市道路的建设贡献自己的力量。
人行道水泥花砖施工方案
人行道水泥花砖施工方案第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXXX,位于XXXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑范围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规范要求施工,确保质量符合规范要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m,面积600m2. (三)编制依据1、国家颁布及天津市有关施工规程、设计规范、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规范》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003);《天津市市政工程施工技术规范(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规范的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日——2009年7月25日完成人行道面砖施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况一、工程简介(一)工程概况:本工程为XXXXXXX,位于XXXXXXX,由我公司承建的修筑范围为次干路四道路、排水及照明工程。
次干路四规划为园区东西向城市次干道。
道路工程修筑范围东起规划支路一(起点桩号为K0+041.106),西至规划支路六(终点桩号为K1+982.198),路线全长1941.092m。
本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购石材,运到现场后我项目安排专人验收合格方可卸料,并及时送检复试合格后进行现场铺砌施工,严格按规范要求施工,确保质量符合规范要求。
(二)首件施工工期及桩号:计划施工工期:2009年6月15日-2009年6月20日;人行道面砖桩号为:K0+750-K0+950左侧长200m,面积600m2. (三)编制依据1、国家颁布及天津市有关施工规程、设计规范、质量检验及验收标准和法规性文件及业主制定的有关规定。
2、招标文件和设计图纸及勘察资料。
3、《公路路面基层施工技术规范》(JTJ034-2000);《天津市工程建设标准设计》(DBJT29-175-2007);《公路工程技术标准》(JTG B01-2003);《城市道路工程质量检验标准》(DB 29-50-2003);《天津市市政工程施工技术规范(道路工程)》(J 10405-2004);(四)首件目的:(1)、摸索并总结如何依据招标文件的技术、质量标准以及颁布的质量标准进行规范的程序管理方法和质量控制手段。
(2)、通过本首件施工,收集相关数据(石材的材质要求、施工工艺流程、各项质量指标的检测要求等),以便指导全线人行道面砖施工并达到技术质量标准。
(五)面砖工期目标:我部计划从2009年6月15日——2009年7月25日完成人行道面砖施工。
(六)质量目标:严格执行合同条款,按照招标文件的有关规范规程、设计图纸和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保分项工程合格率100%、优良率90%以上,力争95%以上;分部工程合格率100%、优良率90%以上,力争95%以上;单位工程优良率100%;质量评分90分以上;达到优质。
(七)合同管理目标:严格合同管理,全面履行招标文件中承包人的权力和义务,精心组织,科学安排;加强成本管理及控制,配合业主做好投资的成效控制。
(八)环保目标:重视环境保护,避免施工造成的环境污染,不破坏可视范围景观,保持沿线自然状态。
(九)文明施工目标:加强精神文明建设,做到廉洁勤政,不送不收“红包”;杜绝黄、赌、毒及打架斗殴现象,文明生产,文明施工。
二、主要工程量次干路四首件人行道面砖工程数量表三、技术标准及主要技术指标(一)、主要技术指标:1.道路等级:城市次干路,计算行车速度V=30Km/m;2.平曲线最小半径:R=1000m;3. 竖曲线最小长度:L=39.19m;4. 荷载标准:路面结构计算轴载BZZ-100kN;5. 工后沉降标准:一般路段:30㎝。
(二)、技术标准1、道路工程本次设计采用城市次干路标准横断面形式,由人行道、行车道、两部分组成。
标准横断面布置:3m(人行道)+24m(行车道)+3m (人行道),路面全宽30m。
设计车行道横坡:1.5%,采用直线拱。
人行道横坡为1%,向车行道倾斜。
人行道路面结构6㎝水泥彩色花砖+3㎝石灰砂浆(1:3)+15㎝石灰粉煤灰土(12:35:53)+15㎝石灰土(12%),总厚39㎝。
本首件人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa. 面砖铺砌质量检测指标:平整度4mm,横坡度1%,纵横缝直顺度5mm,相邻块高差2mm,与周围构筑物高差3mm。
第二章人员、材料到达施工现场的时间和方法一、主要人员设备到场情况(一)为确保工程的施工质量,并根据本工程的特点和施工需要,我项目部建立了精干、高效的前方施工和后勤保障系统,组建了一支具有丰富操作经验的、高素质、有责任心的道路施工专业化队伍。
主要技术人员和施工人员均已到位,具体情况如下表:(二)本首件投入机械设备:(三)人员保证措施:1、针对人行道面砖的质量目标和施工特点,对全体人员进行质量教育,提高全员质量意识。
2、认真做好各项技术准备。
进行图纸会审、制定施工方案、技术交底,组织技术人员学习规范标准。
3、做好物资、机械设备的准备。
编制物资、机械设备进场计划,保证进场的物资、机械设备满足施工需要。
做好测量、试验仪器的检测和鉴定工作,以确保质量检测的准确性。
二、管理组织机构:合理的施工管理机构对保证工程质量、安全文明施工起到关键作用,也是一个工程能否顺利完成的重要保证。
因此为确保本工程质量、安全文明施工达到预定目标,将采取以下组织部署:附:管理组织机构图第三章人行道面砖施工方案一、原材料试验:本工程设计人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.我项目人行道面砖采用外购成品石材,我项目派专人到生产厂家考察生产质量,运到现场后有专人现场验收材料质量,并及时送检复试,确保质量符合规范要求。
二、施工前准备:(一)、材料供货商提供材料。
1、施工前,提前向材料供货商预定所需材料,并通知供货商需用时间之前将材料运送到现场。
(二)、下承层准备铺砌人行道面砖必须在下层人行道结构层施工完成后进行,进行面砖铺砌前对下承层进行自检,报监理检验合格后方可施工,检测内容:压实度、纵断高程、中线偏位、宽度、厚度、平整度等各项检验指标均满足相应的规范要求。
进行面砖施工前,下承层进行整平洒水,保持表面湿润,确保人行道面砖铺砌平整顺直。
(三)、施工前的放样1、以测站点、后视点对K0+750-K0+950段落进行中桩及边桩二次放样工作。
2、对沿线水准点进行勘测,水准点误差在允许范围内。
为在施工中准确控制高程,本首件采用水准仪测量高程,边线控制设定边桩、挂线施工,确保高程符合规范要求,线形顺直。
三、施工工艺流程:工艺流程:下承层准备→施工放样→运送材料→拌制铺筑砂浆→安装面砖→灌缝→自检→监理抽检→检测评定不合格返工1、下承层准备施工前整平洒水,保证下承层表面湿润。
2、施工放样根据导线坐标布设导线点确定道路线形,以测站点、后视点对K0+750-K0+950左侧进行人行道边桩二次放样工作。
对沿线水准点进行勘测,水准点误差在允许范围内。
为在施工中准确控制高程,本首件采用水准仪测量高程,设定边桩控制边线、现场挂线找平施工,严格控制高程平整及线形顺直。
3、人行道面砖铺砌施工1)按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,在桩橛上标注该点面层设计高程。
2)水泥砖装卸:装运花砖时要注意强度和外观质量,要求颜色一致,无裂缝,不缺棱角。
要轻装轻卸以免损坏,卸车时应先确定卸车地点和数量,尽量减少搬运,砖间缝隙2mm,放线时把缝宽计算在内。
3)拌制砂浆:采用1:3石灰砂浆。
石灰、粗砂要过筛,配合比要准确,砂浆的和易性要好。
4)铺筑砂浆:在清理干净的基层上洒水使之湿润,然后铺砂浆,厚度20mm,用刮板找平,铺砂浆应随砌砖同时进行。
5)铺砌水泥砖,按桩橛高程,在方格内由第一行砖纵横线绷紧,按线按标准缝宽砌第一行样板砖,然后纵线不动,横线平移,依次照样板砖砌筑。
直线段纵线应远处延伸,以保持纵缝直顺。
曲线段砖间可夹水泥砂浆楔形缝成扇状,也可按直线段顺延铺筑,然后在边缘处用1:3水泥砂浆补齐并刻缝。
砌筑时,砖要轻放,用木锤轻击砖的中心,砖如不平,应拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定无动摇,无任何空隙。
砌筑时砖与侧石应衔接紧密,如有空隙,应甩在临近建筑一边,在侧石边缘与井边有空隙处可用水泥砂浆填满镶边,并刻缝与花砖相仿以保美观。
6)灌缝扫墁用1:3(体积比)水泥细砂干浆灌缝,可分多次灌入,第一次灌满后洒水沉实,再进行第二次灌满,墁平并适当加水,直至缝隙饱满。
7)养护:水泥砖灌缝后洒水养护。
8)跟班检查:在铺筑整个过程中,派专人检查缝距,缝的顺直度、宽窄均匀度以及砖的平整度,发现有不平整的预制块,应及时进行更换。
9)清理,每日班后,应将分散各处物料堆放一起保持工地整洁。
④技术标准及评定要求外观检测:首先检测面砖规格尺寸是否符合规范要求,石材无缺角及裂缝,强度符合规范要求,人行道面砖尺寸为200*100*60cm,盲道砖尺寸为200*200*60cm,预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa.面砖安装必须稳固平整,灌缝饱满,面砖不得有翘动,铺砌面与周围构筑物衔接紧密、平顺,不得有积水现象,并应线型顺畅、表面平整,确保整齐美观。
坡道、盲道满足使用要求。
⑤针对本首件施工的质量保证措施进行人行道面砖施工时,首先对进场原材料进行外观验收,无破损、缺角及裂缝现象,送试检测面砖强度,设专人负责检测人行道面砖施工的平整度、横坡、纵横缝直顺度、相邻块高差、与周围构筑物高差等指标。
确保人行道面砖线形顺直,表面平整密实。
人行道面砖施工后注意加强成品保护,确保面砖无松动,平整密实,以利于人行道砖的施工。
第四章确保工程质量和工期的措施一、确保工程质量的措施及项目质量保证体系工程质量是本工程的重点控制目标,我公司对本工程的质量管理目标是筑造一流工程,提供满意服务。
发扬投标人在多年施工管理中创优夺杯的精神,在施工上严格把关,一丝不苟,把工程质量放在首位,确保既定目标的实现。
本工程施工严格执行合同条款,按照招标文件《技术规范》和业主以及监理工程师的指令施工,制定落实各项质量管理和保证措施,确保本工程达到国家质量验收规范合格标准同时达到市优质工程。
二、建立健全质量保证体系本项目部按照建立的质量保证体系对工程质量进行控制,由项目总工负责质量工作,直接对项目经理负责。
每周定期组织一次质量检查,召开一次工程质量总结分析会。
项目部下设质检部,由各专业技术人员组成,全面负责本工程施工检测和质量监督管理工作。
各施工作业队设置专职的质检人员,负责各自的日常检测工作。
同时成立中心试验室和测量队,全面负责本工程试验检测和施工测量放样复核工作,为质检人员提供科学数据。
质量保证体系框图2、质量保证体系框图2-1见后附图。
三、质量保证措施建立以公司为核心层、项目部为实施层的全面质量管理网络体系,成立各工种的QC小组,对本工程实行全面质量管理。
公司落实质量部,对本工程质量全面管理、督促和检查,对重点部位设置质量管理点。
