市政_花砖铺设的主要施工方法

合集下载

花砖专项施工方案

花砖专项施工方案

一、工程概况本工程旨在对人行道进行美化改造,采用花砖铺设,以提升城市形象和行人通行体验。

工程范围包括福源道与南东路交口(福源道南侧)处的人行道,延伸至临时开口八字处。

施工要求与人行道三期西区内颜色、样式一致,基础做法为10cm素混凝土。

二、施工准备1. 材料准备:选用与三期西区内颜色、样式相同规格的花砖,确保质量符合国家标准。

2. 设备准备:准备平碾、夯具、测量仪器、运输车辆等施工设备。

3. 人员准备:组织专业施工队伍,包括施工班长、技术员、工人等。

三、施工方案1. 基槽施工- 施工准备:了解地下设施情况,做好标志,避免误毁。

- 测量放线:按设计图纸进行实地放线,标定高程,每10m一桩,曲线段适当加密。

- 施工:人工或机械挖土方,清理槽底,找平预留虚高。

- 夯实:用平碾或夯具夯实槽底,压实系数达到93%。

2. 垫层施工- 垫层:介于基层与土层之间的结构层,改善土基的水温状况。

- 材料:采用M10砂浆,配料准确,粗砂过筛,砂浆和易性好。

3. 花砖铺设- 装卸运输:轻装轻卸,避免损坏。

- 砂浆和砂垫:在清理干净的基层上洒水,湿润后铺筑拌和好的砂浆或砂垫,厚度一般为2cm。

- 铺设:按照设计图纸和路面砖块尺寸进行铺设,确保平整度和美观度。

4. 检查验收- 外观检查:外观不得弹软、积水,无明显轮迹。

- 功能检查:确保花砖铺设牢固,排水顺畅。

四、施工注意事项1. 安全施工:施工过程中,严格遵守安全操作规程,确保施工人员安全。

2. 文明施工:保持施工现场整洁,减少噪音和粉尘污染。

3. 质量控制:严格按照施工规范和设计要求进行施工,确保工程质量。

五、施工进度安排根据工程量,制定详细的施工进度计划,确保工程按时完成。

六、施工组织与管理1. 施工班组:成立专业施工班组,明确各岗位职责。

2. 施工计划:制定详细的施工计划,明确施工时间、工序、质量要求等。

3. 现场管理:设立现场管理机构,负责现场施工组织、协调和管理。

花砖铺设方案

花砖铺设方案

花砖铺设方案花砖铺装施工方案一、施工准备(1)花砖为200*100*50灰色花砖。

(2)水泥:采用XXX普通硅酸盐32.5,受潮结块的水泥严禁使用。

(3)砂:砂宜用洁净的中砂,含泥量不得大于3%,使用前必须过筛,颗粒要均匀不得含有杂物,粒径一般不大于5mm.(4)石灰:采用经过消解块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。

二、施工步骤1、根据设计图纸确定槽底标高,还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。

最后采用蛙式打夯机素土基底夯实。

2、灰土垫层施工本工程三七灰土垫层为15cm厚,严格控制好配合比;并搅拌均匀,采用蛙式打夯机夯实。

边、角及小面积采用人工或小型机械进行震动压实,以确保基层的密实性。

在夯实前,应根据其干湿程度和气候条件,适当地洒水以保持碎石的最佳含水量,一般为8%-l2%,夯实或碾压的遍数,由现场试验确定。

,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。

边缘和转角处应用人工或蛙式打夯机补夯密。

灰土应当日铺填夯实,入坑灰土不得隔日夯打。

夯实后的灰土3d内不得受水浸泡,并及时进行基础与基坑回填或在灰土表面做临时性覆盖,避免日晒、雨淋。

雨季施工时,应采取适当防雨、排水措施,以保证灰土基坑在无积水的状态下进行。

刚打完的灰土,如遇大雨,应将松软灰土除取,并补填夯实;稍受湿的灰土可在凉干后补夯。

5、花砖铺装施工(1)铺砖用砂浆所用的水泥、砂及配合比均应符合设计要求和规范规定(1:3干硬性砂浆60厚铺贴花砖)。

(2)施工工艺:基层清理—铺结合层砂浆—弹控制线—铺砖—拔缝—修整—嵌缝。

(3)清理基层后,根据排水横坡度和纵坡作灰点,铺筑干硬性水泥砂浆,带线铺砖,用橡胶锤锤实道砖,若砂浆饱密度不够则应加铺砂浆,严禁空鼓现象,铺筑过程中,随时用3m铝合金检查其表面平整度,对不顺直砖缝要拔正,缝宽保持在2mm—3mm之间。

花砖铺设施工方案

花砖铺设施工方案

花砖铺设施工方案1. 引言花砖铺设作为一种装饰性较强的铺装方式,常用于庭院、花园、公园等场所。

本文将详细介绍花砖铺设的施工方案,包括前期准备工作、施工步骤和后期维护注意事项等内容,旨在指导施工人员完成优质的花砖铺设工作。

2. 前期准备工作在进行花砖铺设之前,需要进行一系列的前期准备工作,包括以下几个方面:2.1 设计方案确认首先,需要与设计方案确认花砖铺设的样式、花纹以及规格。

设计方案确认后,可以进一步进行施工方案的制定。

2.2 材料准备根据设计方案的要求,准备所需花砖、水泥、沙子等材料。

确保材料质量可靠,并根据实际需求合理计算所需材料的数量。

2.3 工程量测算根据设计方案和现场实际情况,对施工区域的面积进行测算,并计算所需花砖的数量。

同时,还需要根据设计方案确定花砖的拼接方式,以及边界线和拼接缝的位置。

2.4 施工方案制定根据设计方案和工程量测算结果,制定详细的施工方案。

包括施工步骤、时间安排、工具使用等内容。

确保施工过程有条不紊,高效完成。

3. 施工步骤3.1 施工区域准备首先,清理施工区域,确保表面干净平整。

如果有杂草或其他障碍物,需要进行清除。

同时,检查施工区域的地面是否有坑洼、裂缝等问题,如有需要进行修复。

3.2 基底处理在施工区域上铺设一层夯实的基底,选择合适的材料,如碎石、砂浆等。

确保基底平整、牢固,并密实夯实,以提供良好的基础支撑。

3.3 花砖铺设根据设计方案确定的花砖样式和布局,从施工区域的一角开始,逐步铺设花砖。

使用水平仪保证花砖的水平度,使用橡皮锤轻轻敲击花砖,确保花砖与基底紧密相连。

3.4 排水处理如果施工区域需要排水,应在花砖铺设完成后,根据需要进行排水处理。

例如,铺设排水管道或设置排水地槽等。

3.5 填缝处理花砖铺设完成后,需要对缝隙进行填缝处理。

使用合适的填缝剂,将缝隙填充均匀,保证缝隙的美观性和防水性。

4. 后期维护注意事项4.1 养护期间的注意事项花砖铺设完成后,需要进行一定的养护期。

人行道水泥花砖路面施工方法及技术措施

人行道水泥花砖路面施工方法及技术措施

人行道水泥花砖路面施工方法及技术措施水泥花砖必须表面平整,色彩均匀一致,且表面有一定的防滑性能。

线路清晰,棱角整齐,如采用彩色花砖其彩色表面采用耐候性好,不易褪色的颜料。

水泥花砖铺砌前先将基层整平,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋,后填空铺装,随时检查位置与高程。

彩砖铺砌的垫层采用细砂,厚度为2㎝,铺砌时轻轻平放,用橡胶锤敲打稳定找平,不得向砖底塞砂或支垫硬料,必须使砖平铺在满实的砂浆上稳定,无任何空隙。

铺砌时为保证平整度应随时用直尺检验平整度,出现问题及时修整。

砌筑时应避免与侧石出现空隙,如有空隙应甩在一侧,当建筑物一侧及井边出现空隙可用切割砖填平,必要时也可用细石砼补齐并刻缝与花砖相仿,以保美观。

灌缝用细砂灌缝,分多次灌入扫墁,直至缝隙饱满。

铺好花砖应检查稳固程度及面层平整度,发现方砖有活动现象时,应立即整修。

水泥花砖的养生期一般不少于7天,在此期间应严禁行人、车辆等的走动和碰撞。

市政道路人行道水泥花砖施工方案及工艺方法

市政道路人行道水泥花砖施工方案及工艺方法

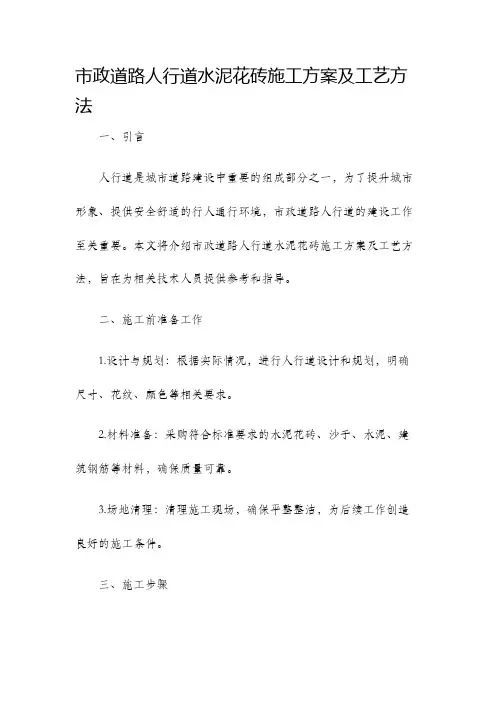

市政道路人行道水泥花砖施工方案及工艺方法一、引言人行道是城市道路建设中重要的组成部分之一,为了提升城市形象、提供安全舒适的行人通行环境,市政道路人行道的建设工作至关重要。

本文将介绍市政道路人行道水泥花砖施工方案及工艺方法,旨在为相关技术人员提供参考和指导。

二、施工前准备工作1.设计与规划:根据实际情况,进行人行道设计和规划,明确尺寸、花纹、颜色等相关要求。

2.材料准备:采购符合标准要求的水泥花砖、沙子、水泥、建筑钢筋等材料,确保质量可靠。

3.场地清理:清理施工现场,确保平整整洁,为后续工作创造良好的施工条件。

三、施工步骤1.基础施工:根据设计要求,进行基础施工,包括挖土、填土、压实等工作,确保人行道基础坚实稳定。

2.水泥浆涂布:在基础施工完成后,将准备好的水泥浆均匀涂布在基础上,使其与水泥花砖牢固粘合。

3.花砖铺设:将预先设计好的水泥花砖按照图纸要求依次铺设在基础上,保持花砖之间的间隔均匀,并用橡胶锤轻轻敲击使其与水泥浆贴合。

4.调整定位:铺设完成后,使用水平仪等工具进行花砖定位和调整,保证人行道平整、水平。

5.填缝固实:花砖铺设完成后,使用填缝剂将花砖之间的缝隙填补平整,确保人行道的美观和耐久性。

四、施工要点1.注意安全:施工过程中,应注意安全事项,设置警示标志和施工围挡,确保行人和施工人员的安全。

2.质量控制:严格按照施工方案和工艺方法进行施工,保证施工质量符合标准要求。

3.施工环境保护:施工过程中,做好环境保护工作,减少灰尘、噪音等对周边环境的影响。

4.工具使用:使用适当的工具和设备,确保施工效率和质量。

五、质量验收完成水泥花砖人行道施工后,需要进行质量验收。

验收内容包括花砖铺设质量、接缝质量、施工标准符合情况等。

如发现质量问题,应及时整改,保证道路使用安全和美观。

六、施工注意事项1.施工技术:施工人员需要具备一定的技术和经验,熟悉相关的施工工艺和方法。

2.现场管理:施工现场需要进行良好的管理,确保施工进程顺利进行,保障质量和效益。

花砖铺设施工方案

花砖铺设施工方案

花砖铺设施工方案花砖铺设是指在建筑物内外地面铺设各种美观的花砖,以增加建筑物整体的装饰效果。

由于花砖种类繁多、图案多样,因此在施工过程中需要制定一套合理的方案,以确保施工质量和效果。

首先,在进行花砖铺设前,需要进行现场勘测和准备工作。

施工方案要结合建筑物的结构特点,根据面积、形状、要求等因素进行合理布局。

确定铺设花砖的基准线和基准点,并标明在图纸上。

其次,在铺设花砖过程中,需要注意施工工艺和细节要求。

首先,要先铺设正中心的花砖,然后从中心向四周逐渐铺设,以确保整体布局和图案的平衡美观。

其次,要保证花砖与地面之间的粘贴牢固,使用专用的胶水或砂浆进行固定。

铺设时要注意每块花砖之间的间距是否一致,并使用专用工具进行调整和修整。

此外,还要注意花砖表面的平整度和水平度,使用水平仪进行检测和调整。

再次,在花砖铺设过程中,需要进行施工现场的整洁和安全管理。

施工现场要保持干净整洁,及时清理施工垃圾和杂物。

同时要使用安全防护设备,如安全帽、手套、安全鞋等,确保施工人员的人身安全。

对施工材料和工具要进行检查和维护,确保其正常运行和使用。

此外,还要进行好施工记录和材料使用情况记录,以备后期验收和维护。

最后,在花砖铺设完成后,需要进行验收和保养工作。

对花砖的整体质量进行检查和验收,包括花砖的平整度、水平度、图案效果等方面。

如果有发现问题,及时进行调整和修整。

对花砖进行保养,包括定期清洁、防止污染和破损等方面,以保持花砖的美观和耐久性。

综上所述,花砖铺设施工方案需要考虑到施工工艺、细节要求、现场管理等多个方面,以确保施工质量和效果。

只有制定合理的方案,并进行严格的施工操作和管理,才能达到预期的效果,增加建筑物的装饰效果和美观度。

市政道路人行道水泥花砖施工方案及工艺方法

市政道路人行道水泥花砖施工方案及工艺方法

市政道路人行道水泥花砖施工方案及工艺方法人行道是城市建设中非常重要的一部分,不仅能提供安全便捷的行走通道,还能美化城市环境。

而水泥花砖作为人行道的一种常见材料,具有质地坚固、耐用性好、施工相对简易等特点,因此在市政道路的人行道铺设中被广泛使用。

以下是一份关于市政道路人行道水泥花砖施工方案及工艺方法的详细说明。

一、施工准备工作1.材料准备:水泥花砖、砂浆、水泥、石子、砂子等材料准备充分,并按规格要求进行验收。

2.设备准备:挖掘机、打击机、平整机等施工所需机械设备准备充足,并进行检查和维护保养。

3.劳动力准备:聘请熟练的施工人员,包括工程师、技术员、瓦工、泥工等,并提供必要的安全防护装备。

4.施工场地准备:将施工区域进行清理整理,确保施工场地平整、干净,并设置好临时施工标志和围挡。

二、施工工艺方法1.基础处理:根据设计要求,使用挖掘机将施工区域的地面进行挖掘和整平,确保地面平整度达到要求。

然后使用打击机对基础进行压实处理,以增强基础的承载能力。

2.打砂浆层:在已经整平的基础上,先铺设一层厚度约为3-5厘米的砂浆层。

砂浆的配比一般为水泥:砂子=1:3,搅拌均匀后,用斗车或人工进行运输和铺设。

3.铺设水泥花砖:在打好的砂浆层上,按照设计图纸要求进行水泥花砖的铺设。

水泥花砖可以按照一定的花纹进行组合,也可以单一铺设。

注意花砖之间的间距要相等,边缘要与道路边界线保持一致。

4.固定水泥花砖:根据铺设的情况,使用锤子或橡胶锤轻轻敲击水泥花砖,使其与砂浆层充分接触,确保铺设牢固。

5.填缝处理:待水泥花砖固定后,使用混凝土浆料填补水泥花砖之间的缝隙,填缝料的配比一般为水泥:砂子=1:3,并搅拌均匀后用专用工具进行填缝。

填缝完成后,用刮板将表面平整,确保填缝牢固。

6.养护处理:施工完成后,进行适当的养护处理。

首先,对新铺设的水泥花砖进行浇水养护,以防止其在养护期间产生裂缝。

其次,要在花砖上覆盖保护薄膜,防止外界灰尘的侵入。

市政花砖工程施工方案

市政花砖工程施工方案

市政花砖工程施工方案一、工程概况市政花砖工程是城市道路绿地改造的重要组成部分,也是改善城市环境、美化城市面貌的重要举措。

本次施工项目位于市中心区域,总面积约5000平方米,主要涉及步行道、广场、人行过街区域等,是市政基础设施建设的重要一环。

本次工程旨在提高城市道路的整体美观度,改善市民出行环境,为市民提供更加舒适的生活方式。

二、施工前准备1. 土地准备:施工前需将施工区域清理干净,并清除地面上的障碍物,确保施工区域的平整度和整洁度。

2. 材料准备:在施工前,需准备好施工所需的花砖、水泥、沙子、石子等原材料,并进行材料的质量检测和准备工作。

3. 设备准备:根据施工需要,准备好搅拌设备、铺路机械、施工工具等,并进行设备的检测和保养。

4. 人员准备:组织施工队伍,明确施工任务和分工,作好人员的培训和安全教育工作,确保施工人员具备相关的技能和知识。

5. 安全准备:在施工前,要做好安全生产准备工作,配备好必要的安全设施和器材,并进行施工现场的安全检查和隐患排查工作。

6. 环境保护:在施工前,要做好环境保护工作,采取有效的措施减少施工对周边环境的影响,确保施工过程的环境可持续性。

三、施工流程1. 预处理:首先需要对施工区域进行标注和测量,确定施工范围和材料用量,并在施工区域进行挖掘和平整,确保施工区域的平整度和坚实度。

2. 基础处理:在施工区域进行基础处理,包括铺设砂土,压实均匀,形成坚实的基础层,确保花砖的铺设牢固稳定。

3. 花砖铺设:按照设计图纸和要求,将花砖逐一铺设在基础层上,并进行规整、砌缝、过油等工艺处理,确保花砖的美观和耐久性。

4. 固化处理:在花砖铺设完成后,进行固化处理,通过喷水、施工薄层、养护等工艺,确保花砖的固化效果和使用寿命。

5. 完善处理:对施工完毕的区域进行验收和完善处理,包括边沿处理、清理、维护等工作,确保施工成果的完整性和质量。

6. 环境治理:对施工现场进行环境治理,包括清理施工垃圾、复绿植被、修复地面等工作,确保施工现场的整洁和美观。

花砖施工方案

花砖施工方案

花砖施工方案一、背景介绍花砖是一种装饰性较强的建筑材料,由于其多样的图案和色彩,常被用于地面、墙面等部位的装饰。

然而,花砖施工涉及到具体的技术要求和步骤,本文档将详细介绍花砖施工的方案和步骤,以便施工人员按照规范进行操作,保证施工质量。

二、施工准备1.材料准备:花砖、砂浆、胶水、水泥等。

2.设备准备:平整的施工地面、水平仪、切割机、铲子、施工扫帚等。

三、施工步骤1.清理施工地面:先将施工地面进行清理,确保地面平整无杂物。

2.调制砂浆:根据花砖的要求,按照砂浆包装上的说明,将砂浆与水按比例进行调和。

3.铺设花砖:将调制好的砂浆均匀地涂抹在施工地面上,然后将花砖按照图案要求放置在砂浆上,并轻轻拍打以确保花砖与砂浆粘结牢固。

4.整平花砖:使用水平仪来检查花砖的水平度,若有不平整的地方,用抹刀进行修整,使其与周围花砖齐平。

5.切割花砖:如果需要调整花砖的大小,可以使用切割机来剪裁花砖,确保尺寸合适。

6.填缝施工:花砖铺设完成后,使用胶水或水泥来填充花砖之间的缝隙,保证整体的美观和稳固。

四、施工注意事项1.施工前要对施工地面进行检查,确保地面平整、无裂缝或凹凸不平的情况。

2.在施工过程中,要把握好砂浆的粘结程度,避免出现砂浆流动或反应时间过长的情况。

3.铺设花砖时,要注意调整花砖的位置,使其与周围的花砖保持边缘对齐。

4.在填缝施工中,要注意将胶水或水泥填充到花砖的缝隙中,并用抹刀顺着缝隙进行刮平,保持整体平整。

5.施工完成后,要保持施工地面的清洁,尽量避免踩踏或堆放重物,以防损坏或破坏花砖。

五、施工质量验收标准1.花砖铺设的整体平整度应符合设计要求,没有明显的凹凸不平。

2.花砖与砂浆要牢固粘结,不得出现松动或脱落的现象。

3.花砖之间的缝隙要均匀填充,填缝整体平整,无明显的起伏或空洞。

4.花砖的图案与色彩应符合设计要求,无明显的颜色差异或图案偏移。

5.施工地面要清洁无尘,无明显沙砾或杂物。

六、施工安全措施1.在施工过程中,要戴口罩和手套,避免吸入砂浆或发生皮肤接触。

(完整版)马路花砖施工方案

(完整版)马路花砖施工方案

(完整版)马路花砖施工方案马路花砖施工方案1. 概述本文档旨在提供一份详细的马路花砖施工方案,确保施工过程顺利进行并达到预期效果。

2. 施工准备在开始施工前,需要完成以下准备工作:- 确定施工区域并对地面进行清理,确保无杂物和障碍物。

- 准备所需的花砖和相关工具,确保质量合格。

- 检查施工区域的地基情况,确保能够承受花砖的重量和压力。

- 获取必要的施工许可和批准文件。

3. 施工步骤3.1 准备基层- 在地面上铺设一层砂浆,厚度约为5厘米,用以平整基层。

- 用平整工具对砂浆进行均匀压实,确保基层的平整度和稳定性。

3.2 铺设花砖- 按照设计要求,在基层上精确地标出花砖的位置和排列方式。

- 依次将花砖放置在标出的位置上,留出约1-2厘米的间隙以便于填充填缝剂。

- 使用胶水或砂浆将花砖固定在基层上,确保牢固。

3.3 填缝- 使用专用的填缝剂将花砖之间的缝隙填满,确保填缝剂与花砖表面平齐。

- 去除多余的填缝剂,并用抹光工具将填缝处抹平,使之与花砖表面平整。

3.4 后续处理- 在施工完成后,对整个施工区域进行清理,确保无漏填缝、花砖干净无污染。

- 检查花砖施工质量,修复任何可能存在的瑕疵或问题。

- 对施工区域进行保护,防止外力损害。

4. 安全注意事项在施工过程中,需要注意以下安全事项:- 确保工作场所干净整洁,预防滑倒和跌倒的危险。

- 使用个人防护装备,如手套和安全鞋。

- 防止和避免使用过期或劣质的建筑材料和工具,以免发生意外事故。

5. 结束语本文档提供了马路花砖施工的基本步骤和注意事项,希望能对施工过程有所指导并确保施工质量。

在施工前,务必进行充分的准备工作,并注意施工过程中的安全问题。

花砖工程施工做法(3篇)

花砖工程施工做法(3篇)

第1篇一、工程概述花砖工程施工是建筑装饰工程中的重要组成部分,主要用于室内外地面、墙面、窗台、楼梯等部位的美化。

花砖施工要求施工质量高,工艺规范,以下为花砖工程施工的具体做法。

二、施工准备1. 材料准备:花砖、水泥、砂、钢筋、模板、防水材料、涂料等。

2. 工具准备:切割机、电钻、水平尺、直尺、墨斗、砂纸、扫把、刷子等。

3. 人员准备:熟练掌握花砖施工工艺的技术工人。

三、施工工艺1. 施工测量:根据设计图纸,对施工区域进行测量放线,确定花砖铺设范围。

2. 基层处理:清理基层,去除松动、空鼓、油污等杂物,确保基层平整、坚实。

3. 防水处理:对于需要做防水处理的部位,按照防水要求进行施工,确保防水效果。

4. 模板安装:根据花砖尺寸和设计要求,安装模板,确保模板稳固、平整。

5. 浇筑混凝土:在模板内浇筑混凝土,注意混凝土的振捣密实,防止出现蜂窝、麻面等质量问题。

6. 钢筋绑扎:在混凝土浇筑前,按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。

7. 花砖铺设:待混凝土达到一定强度后,进行花砖铺设。

(1)铺设前,对花砖进行挑选,确保花砖表面平整、无裂纹、无色差。

(2)按照设计图纸和放线结果,进行花砖的排版、切割。

(3)在基层上刷涂水泥浆,提高花砖与基层的粘结强度。

(4)将花砖按照排版要求进行铺设,注意花砖的垂直度和水平度。

(5)用水平尺检查花砖的平整度,调整花砖位置,确保花砖铺设整齐。

(6)在花砖缝隙处注入砂浆,用木槌轻轻敲打,使砂浆饱满。

8. 淋水养护:花砖铺设完成后,进行淋水养护,防止花砖出现裂纹、变形等问题。

9. 面层处理:待花砖达到一定强度后,进行面层处理,如刷涂涂料、铺设地毯等。

四、施工质量控制1. 材料质量:确保花砖、水泥、砂等材料符合国家相关标准。

2. 施工工艺:严格按照施工规范进行施工,确保施工质量。

3. 检查验收:在施工过程中,进行定期检查,发现问题及时整改。

4. 安全生产:确保施工现场安全,遵守相关安全规定。

城市道路人行道花砖铺设施工方案

城市道路人行道花砖铺设施工方案

城市道路人行道花砖铺设施工方案在人行道板花砖砌块铺设前要铺砂垫层找平。

砂垫层采用人工使用木托板铺设。

1、复测、定位、给高按设计图纸复核放线,用测量仪器打方格,以对角线检验方正,定出基准线,每方格应根据路面砌块块型尺寸及道路宽度确定,一般以5m左右为宜。

然后在桩橛上标注设计高程,如有路缘石应先砌筑路缘石并以此为基准线。

路缘石与侧石平行,距离应以整数花砌块尺寸(含缝宽)为宜。

2、水泥花砌块应轻装轻卸,以免损坏。

运输前应确定好每方格内所需数量,按所需数量、颜色、强度分别堆放整齐。

减少额外搬运,砌块间缝宽为2mm。

3、砂垫层:采用1:3水泥砂浆(质量比),配料要准确,石灰、粗砂要过筛,砂浆和易性要好,所用材料要符合有关章节规定。

铺筑:应于请理干净的基层上洒水,使基层表面湿润然后铺筑拌和好的砂浆或砂垫,厚度为2cm。

按虚高用刮板找平,铺垫层应随砌砌块同时进行。

4、铺砌时按放线高程,在方格内按线按标准缝宽砌第一行样板砌块,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砌块砌筑。

直线段纵线应向远处延伸,以保持纵缝直顺。

砌筑时砌块要轻放。

用木锤或胶锤轻击砌块的中心,不得向砌块底塞灰或支垫硬料,必须使砌块平铺在满实的砂浆上稳定,无任何空隙。

铺砌时为保证平整度应随时用直尺检验平整度,出现问题及时修整。

5、灌缝用细砂灌缝,分多次灌入,直至缝隙饱满。

6、清理,检测完工后应将分散在各处物料集中,保持工地整洁。

对完工后的面层根据质量要求进行检测和维修。

铺砌前对花砖尺寸进行检验,厚度及长度允许误差±2mm,缺边掉角长度不大于±5mm,同种表面颜色一致,无蜂窝、露石、脱皮裂缝等现象。

按控制点定出方格座标并挂线,再分段铺砌(铺装样板条),且随时检查位置与高程。

花砖铺砌要轻拿轻放,铺装前先用水清洗砼表面,按拉线放好后,用橡皮锤或木锤(钉橡皮)敲打使砖下陷约4mm,以免空壳,施工时不得损坏砖边角。

道板的伸缝要平正直顺,不能有弯曲不平现象,缝宽应符合设计要求。

人行道花砖施工方案

人行道花砖施工方案

人行道花砖施工方案一、前言人行道花砖作为城市道路的重要组成部分,既能美化环境,提升城市形象,又能为行人提供舒适的步行体验。

因此,对于人行道花砖的施工方案至关重要。

本文将介绍一种行之有效的人行道花砖施工方案,以确保施工质量和效率。

二、准备工作在施工开始之前,必须做好充分的准备工作,包括但不限于:1.物料准备:准备好所需的花砖、水泥、石灰浆等材料,并确保材料质量符合标准要求。

2.设备调配:准备好砖切机、压路机、水平仪等必要设备,以确保施工过程顺利进行。

3.经验人员:招募具备一定施工经验的人员,确保施工质量。

三、施工步骤1. 布设基线首先,根据设计要求,在施工区域内布设好基线,确定人行道花砖的边界和布局。

2. 打破原有路面使用施工机械,将原有路面进行打破、拆除,清理干净施工区域,确保平整。

3. 铺设花砖根据设计图纸,将花砖逐块铺设在确定好的基线上,注意花色搭配,保证施工质量。

4. 填缝处理花砖铺设完成后,使用水泥或石灰浆进行填缝处理,确保花砖之间的缝隙紧密。

5. 压实路面使用压路机对铺设完成的花砖进行压实,使其与路面结合更加紧密,防止出现裂缝。

6. 清理收尾最后,对施工现场进行清理,清除杂物和施工垃圾,确保施工现场整洁。

四、验收及注意事项施工完成后,应进行验收。

对花砖铺设平整度、填缝是否牢固等进行检查,确保符合标准要求。

同时,施工过程中要注意安全,做好施工现场的防护措施,避免发生意外。

五、结语通过以上施工方案的执行,基本能够保证人行道花砖施工质量,同时提高施工效率。

希望各位施工人员能够认真执行,做到精益求精,为城市道路的建设贡献自己的力量。

花砖专项施工方案

花砖专项施工方案

花砖专项施工方案一、前期准备工作1.确定施工任务:根据设计图纸和工程要求,确定施工任务、工程范围、工期和质量要求。

2.准备工具材料:准备必要的工具和材料,包括砖砂浆、工具箱、耐磨砖、墙砖、水平仪、墨线等。

3.预算和采购:根据工程要求和施工任务,制定合理的预算,并进行采购和储备。

二、施工步骤1.打线:根据设计图纸和要求,在施工地面或墙面上以图纸为依据,使用墨线或粉笔打出参考线,作为铺砖基准和方向线。

2.涂胶:根据设计需求,用墙砖专用胶水在地面或墙面上均匀涂胶。

3.砌砖:将预先准备好的砖块按照设计图纸要求,从基准线开始逐块砌墙砖,要求水平、垂直、密实。

4.修边:在砌砖过程中,及时修剪和修整边角,使砖块之间的间隙保持一致,整体美观。

5.砂浆填缝:在砌墙砖结束后,使用砂浆填充砖缝,确保砖块牢固连接。

6.清理:在砖砌施工结束后,及时清理施工现场,清除垃圾和杂物,保持施工环境整洁。

三、注意事项1.基准线的准确性:基准线的设置准确性直接影响到整个铺砖工程的质量,必须使用专业水平仪和墨线进行严格测量。

2.拼花设计:如果需要进行拼花铺贴,施工人员需要根据设计图纸进行拼花规划,并在施工过程中注意保持拼花的对称美观。

3.砖与墙面接触的水平度:砖与墙面的接触应该平整牢固,避免出现空鼓等情况。

4.码放比例:不同种类的砖块需要根据设计要求和实际施工情况进行合理的码放比例,提高施工效率和质量。

5.温度和湿度控制:在施工过程中,要注意环境温度和湿度的控制,避免因环境变化造成施工工艺和质量问题。

四、施工安全措施1.工人穿戴:施工人员应穿戴合适的工作装,工作帽、防护手套、防滑鞋等。

2.施工区域隔离:施工区域应进行相应的隔离,并设置明显的警示标志,以防止他人误入施工区域。

3.使用工具注意安全:施工过程中要正确使用和保养工具,注意工具的安全和保护。

4.材料存放:材料要放置在安全稳固的位置,确保不会倾斜或滑动。

5.防滑处理:及时清理施工现场的积水和杂物,保持工作面的干燥和安全。

花砖铺设施工方案2004

花砖铺设施工方案2004

花砖铺设施工方案20041、花砖铺装施工施工工艺流程:下承层准备→施工放样→砂垫层铺设→花砖铺设→自检→监理抽检→检测评定。

本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。

(1)清理基层:将基层的积灰及杂物等清理干净。

如局部凹凸不平,应将凸处凿平,凹处补平。

(2)找平、弹线:按照设计好标高控制点内近引标高及平面轴线。

每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在两侧各铺一条基准石材。

经测量检查,高程与位置无误后,再进行大面积铺砌。

(3)试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。

试拼后按两个方向编号排列,然后按编号排放整齐。

为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。

在正式铺装前,要进行一次试排。

(4)砂浆:3cm厚1:3水泥砂浆垫层。

按水平线定出砂浆虚铺厚度,经试验确定。

拉好十字线,即可铺筑砂浆。

用1:3水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2-3mm。

(5)花砖铺贴:铺贴前预先将花砖除尘,浸湿后阴干后备用。

在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。

板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。

增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。

铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。

(6)灌缝、擦缝:铺砌完后按花砖砖的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm。

1-2h后,再用棉纱团蘸浆擦缝至平实光滑。

粘附在石面上的浆液随手用湿纱团擦净。

(7)覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d。

花砖铺设施工方案1389

花砖铺设施工方案1389

花砖铺设施工方案1389一、结构组成和材料要求本项目分一般花砖和透水砖。

透水性地面一般由透水砖、砂垫层、基层、夯实土壤组成。

在具备一定的透水性的同时,还必须具备良好的防滑功能和装饰效果,铺设方法采用“一”字形。

二、施工方法1、基础开挖根据设计要求,砖基础开挖到设计标高并检查纵坡、横坡及边线。

符合设计要求后修正基础,找平碾压密实。

压实系数达到 95%以上。

在开挖、碾压过程中注意地下埋设的管线和路沿窨井周边。

2、中粗砂垫层在基础验收合格后进行中粗砂碾压层施工。

良好级配一定粒级的砂石具有良好的承载能力和渗透性,其物理性能要符合规定。

选用中、粗砂或者天然级配砂砾料,其含泥量不大于 5%,泥块含量小于 2%,含水率小于 3%严禁含粘土块、植物的物质。

采用机械配合人工进行摊铺作业,适量洒水并压实,压实度不小于 93%。

碾压垫层施工执行DBJ 01-45 规范。

在摊铺作业时控制好摊铺标高、坡度。

碾压成型后保证厚度不小于150mm。

在施工过程中局部不平整部位采用人工填补再碾压措施。

3、混凝土垫层砼的下料口距离所浇筑的砼表面高度不得超过 2m,平板振动器的移动间距应能保证振动器的平板覆盖已振捣的边缘,浇筑时应经常观察模板是否有走动情况,如有发生,应立即停止浇筑,并及时处理好后再继续浇筑,砼振捣密实后应用木抹子搓平,砼浇筑完毕后应在 12 小时内浇水,浇水次数应能保证砼有足够的润湿状态,养护期一般不少于 14 天。

找平层表面要密实,与砖面层结合应牢固。

4、透水砖面层施工前,按设计进行铺设的定位及标定高程。

施工控制标志施放按下列要求施工:a) 铺装控制网格采用 5.0m×5.0m;b) 设置标高控制点,控制点间距 5m;c) 相邻标志点间拉通线。

按放线高程,在方格内按线砌第一行样板砖,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砖砌筑。

直线段纵线向远处延伸,纵缝直顺。

曲线段砌筑成扇形状,空隙部分用切割砖填筑,也可按直线顺延铺筑,然后填补边缘处空隙。

花砖铺设施工方案

花砖铺设施工方案

花砖铺设施工方案花砖铺设是一种常见的室内装修方式,可以使房屋更加美观大方。

对于花砖铺设的施工方案,我们应该从以下几个方面进行考虑和制定。

首先,我们需要对施工现场进行详细的勘察和测量,包括房间的大小、形状、地面的高低差等。

根据勘察结果,确定花砖的数量、尺寸和铺设方式。

其次,在施工方案中需要考虑到花砖的选择和搭配。

根据房间的整体装修风格和色彩搭配,选择合适的花砖款式和颜色。

同时,在花砖的搭配上要注意保持整体的协调性和一致性,不宜过于繁琐和多样化,以免给人视觉上的冲击。

然后,在施工方案中需要确定花砖的铺设方式。

常见的花砖铺设方式有平铺、交错铺、素描铺等。

平铺适用于规则形状的房间,可以使整体效果更加平整;交错铺适用于长方形形状的房间,可以使空间更有变化和层次感;素描铺适用于特殊形状的房间,可以制造出独特的装饰效果。

此外,在施工方案中需要考虑到花砖的铺设细节。

包括花砖的排列方式、砖缝的处理、花砖与其他材料的衔接等。

花砖的排列方式可以选择直线排列、砖角交错排列、花砖拼贴等,根据实际情况选择合适的排列方式。

砖缝的处理可以选择砂浆填缝、硅胶填缝等,根据花砖的材质和颜色选择合适的填缝材料。

花砖与其他材料的衔接可以选择金属边角条、木质边角条等,保证衔接处的平整和美观。

最后,在施工方案中需要考虑到花砖的安装和保养。

花砖的安装需要经验丰富的施工人员进行操作,保证铺贴的平整和精确。

同时,在花砖铺设完毕后,要注意及时清理和保养。

可根据花砖的材质选择合适的清洁剂和保养方法,保持花砖的亮丽和耐用。

综上所述,花砖铺设的施工方案需要从勘察和测量、花砖的选择和搭配、花砖的铺设方式、铺设细节以及安装和保养等多方面进行考虑。

只有制定了合理的施工方案,并且有经验丰富的施工人员进行操作,才能确保花砖铺设工程的顺利进行和优质完成。

花砖、路缘石 铺设施工方案

花砖、路缘石 铺设施工方案

花砖专项施工方案一、工程概况本工程设计人行道侧石尺寸为:50×30×10cm,抗压强度不小于30MPa。

侧石背后用C15混凝土做后戗。

侧石外露高度10cm。

缘石尺寸为:10×25×50。

面砖尺寸为:20×20×8cm,20×10×8预制花砖的平均抗压强度不得小于30Mpa,单块最小抗压强度不得小于25Mpa 二、施工工艺流程侧石施工工艺流程:施工放样→刨槽→铺垫层→安装→浇筑后戗。

人行道花砖工艺流程:下承层准备→施工放样→运送材料→拌制铺筑砂浆→安装面砖→灌缝→自检→监理抽检→检测评定三、施工方案: 1、测量放线:根据设计核对道路中心线无误后,放出路面边线定出边桩及高程、直线部位设10米桩,曲线部位边桩应加密,保证曲线圆弧尺寸。

2、侧、缘石施工(1)刨槽使用刨槽机刨槽,刀具宽度应较侧石宽出约1~2cm,深度应比设计加深1~2cm。

刨槽结束后,对下基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面干净整洁,并在侧石安装之前对其洒水润湿。

(2)安装①铺垫层:安装时先拌制1:3水泥砂浆做垫层,铺于侧石底部,快车道侧底部水泥砂浆铺筑厚度为3cm。

②安装:按桩橛线及侧石顶面标高拉线绷紧码砌侧石。

每段长度应为侧石的块数(含缝宽)的整数倍,以防多处砌筑出现较大空档。

曲线处应注意侧石外型圆滑,侧石要安正,忌前倾后仰。

成活侧石顶角线圆滑平顺无凹进凸出,高低错牙现象,符合标准要求。

③还填:侧石外侧后背可用基层剩余混合料回填夯实,应两侧同时分层还填夯实,回填过程中要不断调整侧石线,使之顺直圆滑。

侧石外侧根据设计增加水泥混凝土后戗。

(即在侧石后直接使用C15混凝土,现场浇筑振实成后戗)以稳固侧石。

3、人行道面砖铺砌施工(1)按设计图纸复核放线,用测量仪器打方格,并以对角线检验方正,在桩橛上标注该点面层设计高程。

(2)水泥砖装卸:装运花砖时要注意强度和外观质量,要求颜色一致,无裂缝,不缺棱角。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

四、花砖铺设施工方案
花砖必须表面平整,色彩均匀一致,且表面有一定的防滑性能。

线路清晰,棱角整齐,如采用彩色花砖其彩色表面采用耐候性好,不易褪色的颜料。

(1)熟悉图纸,准备材料:以施工图为依据,熟悉了解各部位尺寸和作法,弄清圆弧段、八字口处等铺装花砖的要求。

材料准备应符合下列要求:
根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场;
道面砖要求为通体砖,表面应平整,边角齐全,厚度均匀,色泽一致。

面砖原材料及成品质量的试验方法、检测标准及标志、堆放、运输等应符合《混凝土路面砖》JC446-91的要求。

道面砖外观质量及物理力学性能应符合下表规定:
外观质量要求:
厚度、变长(mm)+2,-0
垂直度差(mm)<h/50*
对角线长度差(mm) 3
裂缝不允许
分层不允许
掉色不允许
表面粘皮不允许
注:h为面砖厚度,其尺寸以毫米计。

**:该项指标适用于矩形彩色混凝土面砖。

物理力学性能要求
②路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放;
③垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。

(2)弹线:在主要部位弹互相垂直的控制十字线,用以检查和控制铺装花砖的位置,十字线可以延伸至侧石边上,或引至不易破坏的地方。

(3)试排:根据图纸要求把铺装花砖排好,以便检查板块之间的缝隙,核对板块与各边相对位置。

(4)基层处理:在铺砌花砖之前将灰土垫层清理干净,然后洒水湿润。

①根据设计图纸应进行路面的定位及标定高程。

②应对基层表面进行复查,不符合要求,应进行修整。

③路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。

通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角宜为0°或45°
设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,宜设间距为5~10m的纵横平行路面砖基准线。

(5)铺装花砖:
①根据设计图纸,路面砖的铺筑应从路面砖基准点开始,并应以路面砖基准线为基准,按设计规定的图案铺筑路面砖。

②铺筑路面砖时,不得站在垫砂层上作业,可在刚铺筑的路面砖上垫上,一块大于0.3m²的木板站在木板上铺筑。

③路面砖的接缝宽度应符合CJJ79-98的要求,铺筑到路边产生不大于20mm的缝隙时可适当调整路面砖之间的接缝宽度来弥补,不宜使用水泥砂浆填补。

④需用细石混凝土填补的地方,应在当日用规定强度等级的细石混凝土填补。

⑤接缝应确定两条相互垂直的路面砖基准线为基准拉线进行调整。

⑥铺完路面砖后,应采用小型振动碾压机由路边缘向中间路面碾压2~3次,一字型铺筑时,振动碾压机前进方向应与路面砖的长度方向垂直,前进速度应与步行速度相当,并不宜使路面砖受到扰动。

⑦井周围的面砖禁止使用切断块,标高不一致时调整到井子标高与人行道标高一致,无法铺筑的部分应及时用细石混凝土修补,并用与面砖相近颜色处理,保证色彩和谐。

⑧弯曲路面可采用调整面砖缝宽来进行施工,但面砖缝宽度应满足下列要求:
弯道外侧的接缝宽度≤6mm。

弯道内侧的接缝宽度≥2mm。

⑨无障碍施工
人行道的无障碍施工必须按照《城市道路和建筑物无障碍设计规范》JGJ50-2001执行。

(6)灌缝:
路面砖之间的接缝中应采用砂灌满填实,接缝灌砂的方法应
符合下列要求:
在路表面均匀撒薄薄一层接缝用砂;用苕帚或板刷等工具将路面上的砂子扫入接缝中;
用振动碾压机按本规程第条中所示的方法碾压使砂灌入接缝;接缝灌砂与振压要反复进行,直至接缝灌满填实为止。

路面砖路面施工完后,路面上砂子应清扫干净。

铺好花砖应检查稳固程度及面层平整度,发现方砖有活动现象时,应立即整修。

水泥花砖的养生期一般不少于7天,在此期间应严禁行人、车辆等的走动和碰撞。

养护管理要求:
养护期间,委派专人定期对人行道进行巡查,对于出现的各类问题必须及时解决(解决时限不超过5个工作日)。
