工字钢预留洞封堵技术交底
施工洞的留置及处理技术交底

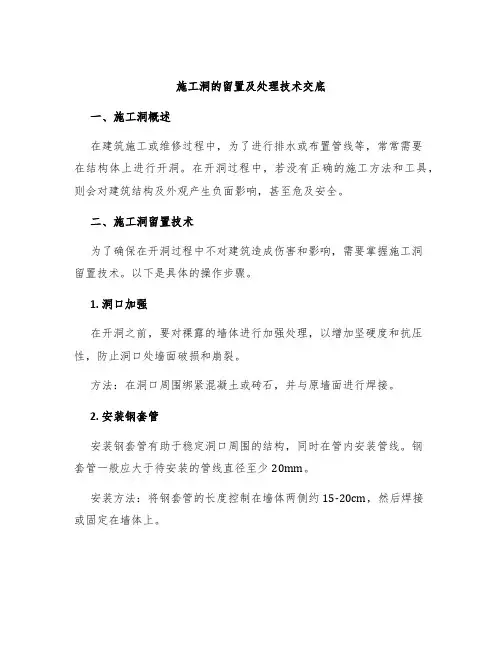

施工洞的留置及处理技术交底一、施工洞概述在建筑施工或维修过程中,为了进行排水或布置管线等,常常需要在结构体上进行开洞。
在开洞过程中,若没有正确的施工方法和工具,则会对建筑结构及外观产生负面影响,甚至危及安全。
二、施工洞留置技术为了确保在开洞过程中不对建筑造成伤害和影响,需要掌握施工洞留置技术。
以下是具体的操作步骤。
1. 洞口加强在开洞之前,要对裸露的墙体进行加强处理,以增加坚硬度和抗压性,防止洞口处墙面破损和崩裂。
方法:在洞口周围绑紧混凝土或砖石,并与原墙面进行焊接。
2. 安装钢套管安装钢套管有助于稳定洞口周围的结构,同时在管内安装管线。
钢套管一般应大于待安装的管线直径至少20mm。
安装方法:将钢套管的长度控制在墙体两侧约15-20cm,然后焊接或固定在墙体上。
3. 安装钢板在洞口内侧安装钢板,以保护墙体内部的结构。
钢板应根据洞口大小选取合适的尺寸和材料,确保足够牢固。
安装方法:将钢板从洞口中心放置,然后将较小的一侧向内倾斜,此时钢板中心部位与洞口同一平面,并焊接在钢套管上。
4. 玻璃纤维布安装玻璃纤维布是一种用于加强洞口周围墙壁强度的材料,可以防止在后续施工或使用过程中出现裂纹。
应选择合适的尺寸和厚度,覆盖整个洞口边缘。
安装方法:首先将布覆盖在钢板上方,然后用专用粘合剂或胶水沿圆周方向涂抹,使其粘贴在洞口周围墙壁上。
覆盖整个边缘,并确保完全覆盖。
5. 省略套管安装若管道直径较小,可省略钢套管的使用,直接将管道安装在墙体洞口上,并加强洞口周围的结构,以增加墙体的牢固性。
三、施工洞处理技术在施工完成后,为了使洞口周围的结构完整且美观,需要进行施工洞处理工作。
具体步骤如下。
1. 填孔填孔是指在洞口边缘切掉一段,用适当的材料填充增高,以使墙面、地面、天花板等恢复平衡和美观。
方法:首先将洞口边缘用电锯切掉,然后用灰泥或水泥进行填充,直到与墙面同高。
2. 补墙如出现多处裂纹或损坏,就需要进行补墙。
钢板和玻璃纤维布已增加了墙体的坚固性和强度,所以墙体表面补墙即可。
预留洞口封堵技术交底
予留洞口封堵技术交底
一、材料
细石5-10,中砂,普通425水泥,膨胀剂。
二、施工要求
因施工要求,所以在结构施工阶段有很多予留洞口,对于这些予留洞口的封堵要求很高稍有不慎就会造成渗漏,对工程质量造成影响。
为此考虑从砼本身的技术要求和施工工艺两方面进行控制以达到质量要求。
对于砼的要求,采用不低于板面砼本身标号的砼进行浇筑,并且在砼中掺入膨胀剂,掺量为水泥重量万分之三的铝粉。
三施工工艺
1、首先将予留洞口的洞壁用錾子剔毛,并形成上大下小的喇叭口状,并用钢丝刷刷净浮灰,然后用水冲洗干净并充分湿润。
2、吊模。
吊模要求务必使模板与洞口下板面密封严实,以达到不漏浆的目的。
3 、当予留洞口大于200时,应用φ10@150钢筋做成钢筋网片以达到加固目的。
4、浇注细石砼。
浇筑细石砼方法如下:先浇筑洞壁的2/3高度,用钢筋棒充分振捣密实并养护一天。
第二天再浇筑剩余的1/3高度,充分振捣密实,并及时加以养护。
交底人:被交底人:
年月日。
中建预留洞封堵施工技术交底
四、质量标准
1、模板应具有足够强度、刚度及稳定性,能可靠地承受新浇砼的重量以及施工荷载。浇筑前应检查吊模是否固定牢靠。
2、模板结构的几何尺寸准确无误,安装稳固,拼缝严密。
3、浇筑砼时人工振捣不能直接碰到板面上,避免磨损撞坏面板,同时振捣时间要按规范规定,要适时,以防模板变形。
14、模板拆除:
当混凝土强度达到设计强度标准值的75%方可拆除底模。
模板拆除顺序:解除支撑→松开紧固螺栓→撬动松动模板→人工拆开模板→模板清理→螺杆、山形卡等整理→施工垃圾清理
在模板拆除过程中,如发现影响结构、安全、质量问题时,应暂停拆除,经过处理后方可拆除。在模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。模板拆除后应随即进行修整及清理,整平后涂刷隔离剂分类堆放整齐,以便周转使用。

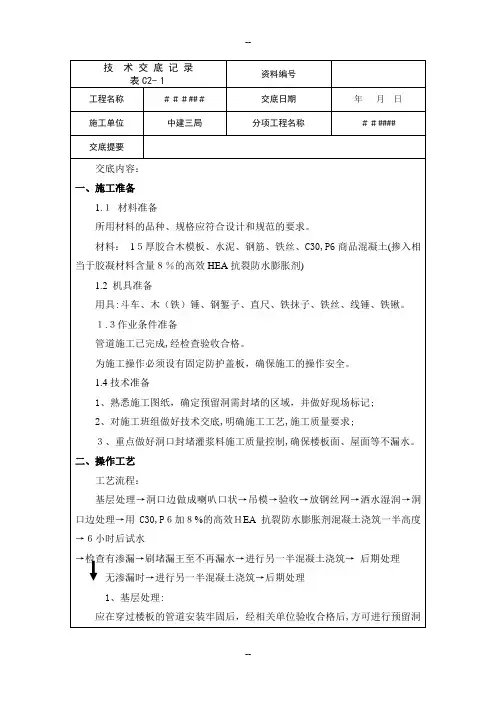

技 术 交 底 记 录
表C2-1
资料编号
工程名称
######
交底日期
年月日
施工单位
中建三局
分项工程名称
######
交底提要
交底内容:
一、施工准备
1.1材料准备
所用材料的品种、规格应符合设计和规范的要求。
材料:15厚胶合木模板、水泥、钢筋、铁丝、C30,P6商品混凝土(掺入相当于胶凝材料含量8%的高效HEA抗裂防水膨胀剂)
3、严格按照技术交底和施工方案进行施工,确保施工质量和防渗漏效果。
4、施工过程中,要将落地灰及时清理干净,不得将多余混凝土随便撒在楼板上,不得污染楼内的墙面和地面。
5、预留洞口封堵完毕后,应将混凝土表面进行覆盖。禁止在未达到强度要求之前的预留洞混凝土上踩踏。
房建施工预留洞封堵交底
预留孔洞封堵方案房建施工中存在多种预留洞,外墙处包括穿墙拉丝杆预留孔(直径15mm)、钢爬架预留洞(直径30mm)以及工字钢或连墙件预留洞,楼板处包括工字钢U型环预留洞、消防连廊钢爬架预留洞、铝模传料口和放线洞、烟道预留洞、泵管洞等,为降低预留孔洞渗水率,要求施工现场按照此方案执行。
一、穿墙拉丝杆预留孔处理措施穿墙拉丝杆预留孔主要集中在木膜层,内外墙抹灰前处理完成。
预留洞中间打发泡胶,内外两侧各20-30mm深抹防水砂浆封堵密实抹压平整,待砂浆凝固后内外侧再涂刷聚氨酯或JS防水涂料1-2遍,涂刷直径不小于100mm。
施工班组:按照合同约定砌体班组施工;二、钢爬架预留洞处理措施钢爬架预留洞主要集中在铝模每层,外墙抹灰前处理完成。
预留洞中间打发泡胶,内外两侧各30-40mm深抹防水砂浆封堵密实抹压平整,待砂浆凝固后然后内外侧再涂刷聚氨酯或JS防水涂料1-2遍,涂刷直径不小于150mm。
施工班组:按照合同约定砌体班组施工;三、工字钢或连墙件预留洞处理措施工字钢或连墙件预留洞主要集中在采光井砌体处,外墙抹灰前处理完成。
封堵前洞口内杂物及材料应清理干净,必要时对接茬处进行踢毛处理,严禁孔洞内钢管未切割或扣件未拆除进行封堵。
模板封堵时严禁采用铁丝拉扯造成渗漏隐患,采用拉丝杆时不得设置PVC套管。
进料口支模时应高出预留孔洞50-100mm,浇筑前应浇水湿润,浇筑过程中混凝土应振捣密实。
外墙抹灰前先将浇筑面砂浆磨平然后涂刷聚氨酯或JS 防水涂料1-2遍,特别是接茬处防水材料应覆盖。
施工班组:按照合同约定砌体班组施工;四、楼板工字钢U型环及爬架预留洞处理措施楼板工字钢U型环预留洞主要集中在底层悬挑架和采光井、施工电梯口局部楼层处,爬架预留洞主要集中在消防连廊处,地坪施工前处理完成。
封堵前洞口内杂物及材料应清理干净,地面必须采用电锤凿毛扩孔处理,直径70mm-90mm,深20mm。
模板封堵时采用钢管加顶丝支撑,严禁采用吊板拉扯造成涨模隐患。
工字钢拆除外墙空洞封堵技术交底
工程名称1-4#、9#楼工字钢拆除后孔洞封堵交底日期
施工单位沈阳腾越建筑工程有限公司分项工程名称孔洞封堵交底提要关于工字钢拆除后空洞封堵事宜
交底内容:
一、施工准备
1、施工条件准备:洞口内侧剔凿清理,松散石子,泡沫,套管等垃圾清理干净,凿毛至
新鲜混凝土面并洒水湿润。
2、材料准备:木模板、自粘海绵条、双股铁线、PVC套管、固定片、斗车、等材料若干
3、工人2人。
二、工艺流程
一、工艺流程:
孔洞凿毛清理→充分湿润→模板安装→洒水湿润→浇筑混凝土→喷水养护→刷防水涂料
二、操作工艺:
1、孔洞凿毛清理,对孔洞进行凿毛并对残留垃圾清理;
2、充分湿润,使用喷壶进行喷水湿润,在下一道工序进行前一天进行喷水,使其周
围保持湿润状态。
3、模板安装,外墙封模,用铁丝结合自粘海绵条固定在外墙面,外模上用双股20#
铁丝结合PVC套管拉倒内模,上面留30~50mm口作为入料口,方便下一道工序的进行。
具体操作如下图:
4、洒水湿润,在施工之前一小时使用喷壶对孔洞进行喷水湿润,使洞口周边保持湿
1.本表由技术负责人填写,项目经理审核。
2.当做设计变更技术交底时,应在“分项工程名称”栏,填写变更标题。
工字钢预留洞封堵技术交底
工字钢预留洞封堵技术交底技术交底记录编号2016年10月16日工程表C2-1工程名称施工单位交底提要交底内容:一、施工准备1.1材料准备工程项目部交底日期分项工程名称工字钢预留洞口封堵技术交底木胶板、钢筋、钢丝、C40微膨胀混凝土、防水涂料等1.2机具准备电镐等。
二、作业条件1、工字钢拆除完毕,洞口已剔凿清理干净。
2、样板施工:在1号楼孔三层做施工样板,样板施工完成验收合格后方可进行大面积施工。
3、安全文明施工要求:所有进场施工人员均进行三级教育培训,培训考核合格后方可上岗施工。
三、施工工艺工艺流程:下层清理——支设模板——浇筑混凝土——剔凿——打磨——刷防水涂料1、基层清理:将悬挑层部位的工字钢拆除后,将该部位表面混凝土剔凿、清理。
2、支设模板:在孔洞内外侧支设喇叭口模板,如图一所示。
3、浇筑混凝土:先浇水将表面润湿后,浇筑高一标号(C40)微膨胀混凝土,并振捣密实。
4、剔凿:混凝土初凝后,将突出部分剔凿掉。
5、打磨:混凝土终凝后,将外露面打磨平整。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页共3页技术交底记录编号2016年10月16日工程表C2-1工程名称施工单元交底提要交底内容:工程项目部交底日期分项工程名称工字钢预留洞口封堵手艺交底图一6、刷防水涂料:在外墙外侧刷2mm厚复合防水涂料,涂刷范围:比封堵洞口尺寸每边大50mm以上。
四、质量要求1、封堵的混凝土,要洒水养护7天以上,确保不开裂。
2、封堵面要抹压、打磨平整,以便下道工序施工。
五、安全文明施工措施1、认真贯彻执行安全生产责任制和各项安全规章制度,将安全制度落实到每个班组、职工,注意施工安全。
2、悬空2m以上施工作业时,支搭平安操作架(经平安员验收合格后方可以使用)。
3、机械设备要有专人操作,并定期搜检,做好设备的维修保养。
悬挑工字钢洞口封堵处理
悬挑工字钢洞口封堵处理一、背景介绍工字钢洞口是建筑施工中常见的开口,用于通风、排水、线缆走线等功能。
然而,在悬挑结构中,工字钢洞口可能因为其特殊位置和形状而导致一些问题,例如雨水倾泻、漏水、噪音扩散等。
因此,需要对悬挑工字钢洞口进行封堵处理,以改善这些问题。
二、封堵处理方法针对悬挑工字钢洞口的封堵处理,以下是一些常用的方法:1. 密封材料选择:- 首先,根据洞口的尺寸和形状,选择合适的密封材料。
常用的密封材料有硅胶、聚氨酯发泡剂、橡胶密封条等。
选择时应考虑密封效果、耐候性、耐高温等因素。
2. 封堵工艺:- 对于水密封堵,可以采用填充硅胶或聚氨酯发泡剂的方法,将洞口完全填充,并确保密封材料与洞口周边材料紧密结合。
- 对于防噪封堵,可以在洞口周边安装橡胶密封条,以减少噪音的传播。
- 在封堵处理过程中,应保证施工人员的个人安全,并按照相关规范进行操作。
三、施工注意事项在进行悬挑工字钢洞口封堵处理时,需要注意以下事项:1. 安全第一:- 在施工过程中,必须保证人员的安全。
使用安全设备,防止高空坠落、物体打击等事故的发生。
- 如果需要悬挑工字钢洞口的高空作业,必须严格遵守相关规范,采取必要的防护措施。
2. 施工质量:- 封堵处理必须做到密封可靠,确保洞口封堵后不会出现漏水、漏风、漏噪音的问题。
- 使用高质量的密封材料,并严格按照施工规范进行操作,以保证封堵效果和施工质量。
四、总结悬挑工字钢洞口封堵处理是解决悬挑结构中洞口问题的重要步骤。
通过选择合适的密封材料和施工工艺,可以有效解决洞口封堵过程中的水密封和防噪问题。
在施工中务必注重安全,确保施工质量,以保证封堵处理的效果和持久性。
以上仅为悬挑工字钢洞口封堵处理的简要介绍,具体的施工方案和方法需要根据实际情况进行进一步的研究和设计。
外架洞口封堵技术交底
交底内容:
1.混凝土外墙孔洞封堵封堵
1.1 工艺流程:
基层处理→洞口边处理→支模→砼封堵→混凝土养护→模板拆除→凿除凸出砼→对拉螺栓眼封堵→外侧刷聚氨酯防水
1.2 构造做法:
1)、穿墙钢管或悬挑型钢取出,并将杂物垃圾清理干净。
2)、基层凿毛湿润,孔洞周壁凿毛,并浇水湿润周边范围100mm以上。
3)、墙体内外两侧支模,外侧模板超出洞口周边大于50mm,墙内侧模板采用喇叭口形状,采用对拉螺栓加固。
4)、浇注混凝土,浇筑高于墙体混凝土等级一个标号的细石混凝土,充分插捣密实。
5)、两侧拆模,混凝土两侧模板在2~3天后拆除。
6)、凿除墙体内侧喇叭口部位混凝土,拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷。
7)、外墙对拉螺栓眼,内部用发泡剂进行发泡,两侧墙体用高标号水泥砂浆进行封堵。
8)、封堵完成后在墙外侧孔洞及周边刷两遍聚氨酯防水,涂刷范围超出孔洞周边50mm。
9)、当洞口尺寸大于300mm时,应沿洞口长边进行植筋处理,钢筋选用三级8@100双排布置。
注:本记录一式两份,一份交接受交底人,一份存档。
洞口修补安全技术交底模板
一、前言为确保洞口修补施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
所有参与洞口修补作业的人员必须严格遵守以下安全规定。
二、适用范围本交底适用于所有洞口修补施工,包括但不限于混凝土结构、砖混结构、钢结构等。
三、安全注意事项1. 人员培训与资质要求- 所有参与洞口修补作业的人员必须经过专业培训,并取得相关资质。
- 作业人员应熟悉洞口修补工艺和安全操作规程。
2. 现场安全检查- 施工前,对施工现场进行安全检查,确保洞口周边环境安全,无障碍物。
- 检查施工设备和工具,确保其完好无损。
3. 个人防护- 作业人员必须佩戴安全帽、防护眼镜、防尘口罩、手套等个人防护用品。
- 高处作业时,必须系好安全带,并配备安全绳。
4. 洞口防护- 施工前,对洞口进行临时封闭,设置警示标志。
- 洞口修补过程中,必须设置防护栏杆、安全网等防护设施,防止坠落。
5. 施工操作规范- 洞口修补前,清理洞口内的杂物,确保洞口干燥、平整。
- 修补材料应选用合格产品,并按比例配比。
- 修补过程中,不得随意移动洞口周边的支撑结构。
6. 高空作业- 高处作业时,必须搭设脚手架,并设防护栏杆。
- 严禁在同一垂直面上下操作,防止物体坠落。
- 高处作业人员必须系好安全带,并配备安全绳。
7. 交叉作业- 施工现场交叉作业时,必须采取隔离措施,防止碰撞和坠落。
- 作业人员应遵守现场交通规则,确保行车安全。
四、应急措施1. 事故报告- 发生安全事故时,立即停止作业,并向上级报告。
- 保护现场,协助调查,配合事故调查处理。
2. 紧急救援- 确保救援人员配备齐全,熟悉救援流程。
- 高处作业人员发生坠落时,立即启动紧急救援程序。
五、总结洞口修补施工是一项高风险作业,为确保施工安全,所有参与人员必须严格遵守本安全技术交底。
施工单位应加强安全教育培训,提高作业人员的安全意识,确保洞口修补施工顺利进行。
六、附件1. 洞口修补施工安全操作规程2. 个人防护用品清单3. 应急救援流程图请注意:以上模板仅供参考,具体施工安全措施应根据实际工程情况和现场环境进行调整。
预留孔洞封堵技术交底
技术、质量交底记录技术交底内容:一、交底说明车站在xxx施工时预留孔洞,,现因施工需要将孔洞封堵,需要将车站主体设有预留钢筋接驳器凿出并连接钢筋浇筑砼进行封堵。
为此,xxx站主体结构xxx预留孔洞封堵进行交底。
二、施工工艺工艺流程:模板安装一>孔洞开凿接驳器一>钢筋安装一>浇筑砼----------―>养护一>模板拆除三、施工要求(一)模板安装1、为确保本工程孔洞封堵良好,在模板安装前检查其质量,凡有缺棱、掉角、扭曲、锈蚀的一律不用,以确保模板接缝不漏浆。
模板要求模内干净、无杂物,拼缝严密,模板接缝宽度不大于1.0mm,无漏浆缝隙。
2、模板安装必须按模板的施工设计进行,严禁任意变动。
3、模板及其支撑系统在安装过程中,要设置临时固定设施,严防倾覆。
模板必须有一定刚度,而加固支撑和连接杆必须牢固,确保结构的几何尺寸。
4、支撑要按工序进行,模板没有固定前,不得进行下道工序。
模板下方设置4根方木均匀布置,再将模板方木用6组对拉丝2组钢管固定于孔洞5、下方,模板与孔洞下方混凝土接触要密实不漏缝隙。
7、上下钢管要用对拉丝杆和蝴蝶扣固定,并保证固定牢靠。
立面图(二)孔洞开凿接驳器1、凿除车站主体侵线混凝土时,注意保护接驳器。
在凿除车站主体孔洞混凝土过程中,必须人工凿除,凿除厚度要小,多凿几层,尽可能少破坏接驳器。
2、对凿出的车站主体接驳器,进行清理、保护,预留接驳器钢筋如有弯曲,进行调直,确保后期可以与钢筋有效连接。
3、车站主体预留不合格的或者在凿除过程中破坏的不可恢复的接驳器,进行植筋处理,植筋规格与车站预留接驳器规格相同,植筋深度符合规范及技术交底要求。
(三)钢筋安装1、钢筋丝头经检验合格后应保持千净无损伤。
2、所连钢筋规格必须与连接套规格一致。
3、连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接。
连接钢筋时,一定要先将待连接钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆作出标记,以防遗漏。
洞门封堵安全技术交底模板
一、交底目的为确保洞门封堵施工过程中的安全,提高施工质量,降低事故发生率,特制定本安全技术交底。
二、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________2. 施工前准备(1)组织施工人员认真学习本交底内容,确保全体施工人员了解洞门封堵施工过程中的安全注意事项。
(2)检查施工工具、设备是否齐全、完好,确保施工过程中使用安全。
(3)施工前,对施工现场进行清理,确保施工环境整洁。
3. 施工过程安全措施(1)洞门封堵前,对洞口周边进行加固,防止施工过程中发生坍塌。
(2)施工过程中,注意观察洞口周边岩体变化,发现异常情况立即停止施工,采取应急措施。
(3)洞门封堵材料应符合设计要求,确保封堵效果。
(4)施工人员必须佩戴安全帽、安全带等个人防护用品。
(5)施工人员应遵守操作规程,不得擅自更改施工方案。
4. 施工过程中应注意的事项(1)施工人员应按照施工顺序进行操作,确保施工过程有序。
(2)施工过程中,注意保持洞口周边的通风,防止有害气体积聚。
(3)施工过程中,注意防止高空坠落,施工人员必须系好安全带。
(4)施工过程中,注意防止机械设备伤人,操作人员应熟悉机械设备性能。
(5)施工过程中,注意防止触电事故,电气设备应定期检查。
5. 施工结束后的安全措施(1)施工结束后,对洞口进行验收,确保封堵效果符合设计要求。
(2)清理施工现场,将施工材料、工具等物品归位。
(3)对施工人员进行安全教育,提高安全意识。
三、应急措施1. 发生坍塌事故时,立即停止施工,迅速组织人员撤离现场,并向相关部门报告。
2. 发生触电事故时,立即切断电源,进行急救,并向相关部门报告。
3. 发生其他安全事故时,立即采取相应措施,并报告相关部门。
四、交底人(签名):____________________(职务):____________________(日期):____________________五、接受人(签名):____________________(职务):____________________(日期):____________________备注:本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
工字钢、脚手眼、螺栓洞封堵技术交底
1、施工备
作业条件:洞口内侧剔凿清理,松散石子,泡沫、套管清理干净,凿毛至新鲜混凝土面并洒水湿润。
2、工艺流程
2.1悬挑工字钢预留洞封堵
悬挑工字钢预留洞采用C30混凝土掺3%微膨胀剂干硬性砼封堵,预留洞内外侧采用多层板加铁丝固定牢固。填塞砼时分两次填塞并振捣密实,第一次填塞距离外墙内侧墙面3~5cm,待砼强度上来后再二次填塞密实,完成面与结构砼墙面齐平。
3.2施工作业部位要保持整洁,施工垃圾要即使送至垃圾站,做到文明施工。
2.2脚手架预留洞、螺栓洞封堵
脚手架预留洞、螺栓洞采用掺3%微膨胀剂干硬性1:1水泥砂浆封堵,分两次填塞,第一次填塞至离外墙面4cm,第二次待砂浆强度上来后填塞至外墙面齐平。
2.3养护:浇水养护24小时后拆模板,拆模后继续浇水养护7天。
3、安全与文明施工
3.1操作工人必须戴好安全帽并系好帽带、安全带,配备好必要的劳动防护用品。
预留孔洞施工技术交底
预留孔洞施工技术交底
1、预留范围:配合土建施工,在混凝土楼板、梁、墙上预留出各种孔洞;
2、预留工作准备:仔细审图并与土建核对预留孔洞或预埋套管的位置,对照图纸中管道规格,确定孔洞及套管的大小规格,以防漏留、错留,避免工程中的二次施工现象;
3、在现浇混凝土楼板及梁上预留孔洞时,所有泡沫和套管都事先预制好,在土建绑扎钢筋的同时,按图纸要求的规格、位置、标高在模板上画出孔洞的中心线,以中心线为准将泡沫和套管钉牢、绑扎好,防止移动。
在浇筑混凝土时,检查泡沫和套管是否移动和错位;
4、在砖墙上预留孔洞时,根据图纸要求的位置和标高,找好位置尺寸,向土建有关人员交待清楚,由砌砖工预留,在施工过程中,水暖工进行检查与核对,以防漏留或错留;
5、在安装就位后,采用杂物将套管内填满或用木版遮盖,以防混凝土灌入引起套管堵塞。
当其一端或两端在现浇钢筋混凝土模板内侧时,在套管口所对应的模板内侧处涂刷一块红色油漆标记,以便模板拆除后能够找到套管。
6、在套管、泡沫安装后、混凝土浇灌前,要按照图纸逐一核对规格、型号和埋设位置是否准确。
7
位移和损坏等问题。
8、建筑模板拆除后,及时将套管、泡沫
找出,并将套管内的填塞物取出。
9、套管固定方式如图所示。
螺栓眼及工字钢眼封堵方案
目录一、工程概况 (2)二、施工部署 (2)三、施工准备 (2)四、螺栓孔封堵操作工艺及施工要点 (2)五、工字钢封堵操作工艺及施工要点 (3)六、质量标准 (4)七、安全文明施工 (4)一、工程概况XX项目外墙螺栓孔直径30mm或70mm,孔深180及200mm;二层挑架工字钢洞,洞深200mm,洞高250mm。
外墙螺栓孔、工字钢洞封堵不好宜造成外墙渗漏,特别是山墙在下大雨伴有大风的天气更容易发生渗漏现象。
为了防止外墙渗漏现象,特编制本施工方案。
二、施工部署1、外墙螺栓眼内侧封堵至上而下逐层进行,外侧利用外脚手架施工。
2、工字钢洞封堵采用内外安装模板,内侧留浇灌口施工。
三、施工准备1、技术准备:进行施工技术交底:工程开工前由项目总工组织工长、质量安全员对班组长、施工工人交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。
2、物资准备2.1.材料要求:成品干拌砂浆(掺入4%-5%的膨胀剂)、微膨胀的C20细石混凝土。
3.主要机具:手推车、木抹子、铁抹子、小平锹、小水桶、长毛刷、喷壶、Φ12钢筋棍、钢丝刷子、小型吹风机、锤子、凿子、錾子等。
四、螺栓孔封堵操作工艺及施工要点清理螺栓孔→洒水润湿→干硬性膨胀砂浆捣实→表面抹平压光→外侧刷水泥基防水涂料清理螺栓孔:将螺栓孔内浮浆、杂物清理干净。
洒水润湿:使用水瓶进行喷水润湿,在施工前一小时进行喷水,使螺栓孔周围保持湿润。
施工时再进行小量喷水,以便施工。
干硬性膨胀砂浆捣实:将干硬性膨胀砂浆分两次灌入螺栓孔内,用钢筋棍捣实后,待凝固后用铁抹子将螺栓孔处抹平压光。
施工应从上而下进行,作业时要做好安全防护。
在外侧刷水泥渗透基防水涂料,不小于0.8mm厚五、工字钢封堵操作工艺及施工要点1、采用细石混凝土封堵;所有封堵必须保证密实。
封堵洞口的外侧涂刷水泥渗透基防水涂料,涂刷范围必须大于孔洞周边50mm。
预留洞口安全技术交底模板
一、交底目的为确保预留洞口施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,特制定本安全技术交底。
二、适用范围本交底适用于所有预留洞口施工,包括但不限于以下工程:1. 混凝土结构施工中的预留洞口;2. 钢结构施工中的预留洞口;3. 钢筋混凝土结构施工中的预留洞口;4. 电气管道、电缆等预埋预留洞口。
三、施工前的准备工作1. 施工人员应充分了解预留洞口的位置、尺寸、数量等信息,熟悉施工图纸及相关规范;2. 施工前应进行技术交底,确保施工人员掌握预留洞口施工的安全技术要求;3. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
四、施工过程中的安全技术措施1. 施工人员应佩戴安全帽、安全带等个人防护用品;2. 预留洞口周围应设置警示标志,并设立安全警戒线;3. 施工过程中,严禁在洞口附近堆放杂物,以免影响施工安全;4. 预留洞口施工时,应采用人工操作,严禁使用机械操作;5. 预留洞口施工过程中,施工人员应严格遵守操作规程,确保施工质量;6. 预留洞口施工完成后,应及时清理现场,消除安全隐患。
五、施工后的安全检查1. 施工完成后,应对预留洞口进行检查,确保洞口尺寸、位置、质量符合设计要求;2. 检查洞口周围是否存在安全隐患,如洞口边缘是否牢固、是否存在裂缝等;3. 如发现安全隐患,应及时采取措施进行整改,确保施工安全。
六、应急处理措施1. 如发生安全事故,应立即停止施工,并迅速组织人员抢救;2. 同时,应及时上报相关部门,按照事故处理程序进行处理;3. 对事故原因进行调查分析,制定预防措施,防止类似事故再次发生。
七、交底内容1. 预留洞口的位置、尺寸、数量等信息;2. 预留洞口施工过程中的安全技术要求;3. 预留洞口施工后的安全检查标准;4. 应急处理措施及事故上报程序。
八、交底时间本安全技术交底自施工开始之日起实施,直至预留洞口施工完成。
九、交底责任人1. 施工单位项目负责人;2. 施工单位安全管理人员;3. 施工单位技术负责人。
工字钢部位补孔洞、防渗漏专项处理施工方案【范本模板】
郑州金烟置业有限责任公司2#、6#住宅楼
工程
工字钢部位补孔洞、防渗漏专项处理方案
编制:
审批:
河南一建集团郑州金烟置业住宅楼第二标段项目部
二〇一〇年十月
郑州金烟置业有限责任公司2#、6#住宅楼
工字钢部位补孔洞、防渗漏专项处理方案
2#、6#楼的外架进行拆除后,为避免因处理不当造成外墙渗漏,特制定了以下施工工序指导施工,施工工序如下:
1、工字钢拆除后,先对槽钢部位进行剔凿,结合面处毛化处理,接槎上口应剔凿成里高外
低式,然后用水将槽钢部位清洗干净。
2、工字钢修补如图所示:外墙模板支设时应和本层墙柱及下层梁板平行,里侧支设成喇
叭口,角度为15°,以便浇筑混凝土.
3、混凝土的配制按照C30按照水泥:砂:石子:水=1:2.92:3。
55:0.18的配合比,内
掺水泥量5%膨胀剂,坍落度应控制在8-10mm之间,搅拌均匀后进行浇筑,应分层振捣密实.
4、该部位混凝土浇筑12小时后方可拆除模板,多余部分48小时以后轻轻剔凿,以免对周边
墙体造成影响。
5、模板拆除后,随时进行保温、抹灰等工序的施工,外墙抹灰工序完成后,为避免外墙渗
漏,用上海霞光建筑防水工程有限公司生产的“水不漏”封堵密实,适时进行面砖的粘贴和擦缝,擦缝完成后,对此部位再用“水不漏”喷涂一遍。
6、工字钢部位的处理应每楼号配备不少于2-5人一组的专业人员操作,严格按照技术交
底进行施工,按程序、按步骤逐个施工。
7、项目管理人员及时跟踪管理到位,并对相关工序严格把关。
河南省第一建筑集团有限责任公司
2010年10月10日。
外墙工字钢预留洞封堵技术交底
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
审核人
交底人
接受交底人
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
工程名称
橡树湾 项目工程
交底日期 2020年10月15日
施工单位 中铁项目部
分项工程名称
/
交底提要 外墙悬挑架预留洞封堵技术交底
交底内容:
2.7在外墙外侧预留洞处涂刷长宽大于洞口尺寸50mm 的聚氨酯防水涂料,涂刷厚度为1.5mm ,并且涂刷成方形。
涂料应与基层粘接牢固;表面平整,涂刷均匀,不得有流淌、皱褶、鼓包、露胎体和翘边等缺陷。
四、质量标准
3.1工字钢预留洞封堵前进行隐蔽验收。
3.2浇筑混凝土前将松散石子,杂物清理干净。
应经常观察模板有无移动情况,发现模板移动等问题应立即停止浇灌,并应在已浇筑的混凝土凝结前修正完好。
3.3预留洞内混凝土要振捣密实,防止空鼓、蜂窝、烂根等质量问题。
预留洞两头要平整,封堵的砼颜色要与结构砼颜色基本一致。
3.4待后期外墙门窗邻水试验时观察检查,封堵位置不得出现渗漏水现象。
(b )
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
施工洞留置技术交底记录
施工洞留置技术交底记录日期:2024年4月5日地点:工地办公室参与人员:项目经理、施工队长、施工洞留置技术负责人、施工队员一、引言本次施工洞留置技术交底记录旨在确保施工队员对洞留置技术的理解和掌握,保障施工质量和工期的顺利进行。
二、洞留置技术概述1.洞留置是指在施工中预留的洞口,在一段时间内保持开放状态,用于后续安装设备、管线等需要穿越的部位。
2.洞留置需根据具体情况进行尺寸设计、施工方式选择和施工材料选用。
三、洞留置的常见施工方式1.切割法:使用切割机械或手工工具进行墙体切割,留置所需的空间。
2.打孔法:使用钻孔机或冲击机进行墙体打孔,再进行空间的清理和修整。
3.挤压法:使用挤压设备将墙体挤压成洞状,形成留置空间。
4.砌筑法:在施工过程中留置空间进行墙体的砌筑,要求砌筑工艺符合规范要求。
四、施工洞留置的关键工艺控制1.洞口尺寸的控制:根据后续设备或管线尺寸确定洞口尺寸,确保留置空间的准确性。
2.施工材料选用:选择适当的墙体材料,如混凝土、砖块等,根据洞口设计要求进行施工。
3.施工工艺控制:确保施工过程中的水平和垂直度,防止产生不平整或倾斜现象。
4.留置空间防水处理:根据需要,在留置空间内进行防水处理,确保后续安装设备或管线的正常使用。
5.留置空间的安全措施:施工过程中需采取相应的安全措施,如悬挂警示标志,设置警戒线等,确保施工人员安全。
五、施工洞留置的质量验收标准1.洞口尺寸符合设计要求,满足后续设备或管线的安装要求。
2.洞口边缘整齐平滑,无明显的破损、开裂及浮砂现象。
3.留置空间内部结构牢固,不存在倾斜或不平整的情况。
4.留置空间内部防水处理完善,无渗水现象。
六、施工洞留置的注意事项1.洞留置施工需严格按照设计图纸要求进行,不得随意更改或省略施工步骤。
2.施工人员在施工洞附近需注意安全距离,避免发生事故。
3.洞留置施工前需进行现场勘察和安全检查,确保施工条件符合要求。
4.洞留置施工完成后需进行质量验收,确认符合标准后方可进行后续施工工序。
洞口封堵技术交底
技术交底记录表B2 编号:2、悬挑脚手架,工字钢安装时在剪力墙上留有孔洞,处理方案如下:2.1一般情况下,小于50mm的孔洞采用与穿墙对拉螺杆相同的封堵做法;50mm≤孔洞尺寸≤100mm时,可用干硬性水泥砂浆(添加防水剂及膨胀剂)参照对拉螺杆封堵做法分次堵塞;当孔洞大于100mm时,采用细石混凝土封堵;所有封堵必须保证密实。
封堵洞口的外侧涂刷1.0mm厚JS防水涂刷范围必须大于孔洞周边50mm。
细石混凝土封堵做法如下。
2.2工艺流程:穿墙钢管或悬挑型钢取出----基层凿毛湿润两侧支模----浇筑混凝土----两侧拆模----凿除凸出混凝土2.3构造做法:1)穿墙钢管或悬挑型钢取出,并将杂物垃圾清理干净。
2)基层湿润孔洞周边凿毛,并浇水湿润周边范围100mm以上。
3)两侧支模,支洞口两侧模板,模板超出洞口上方100mm。
4)浇筑高于墙体混凝土等级一个标号的细石混凝土(掺防水剂和膨胀剂),充分插捣密实。
5)两侧拆模混凝土两侧模板在2~3天后拆除。
6)凿除凸出混凝土,拆模后,凿除表面凸出的多余混凝土,外侧孔洞表面有缺陷须用1:2水泥砂浆修补。
7)刷JS防水在墙外侧孔洞及周边分多遍涂刷1.0mm厚JS防水,涂刷范围超出孔洞周边50mm。
2.4节点图:2.5质量控制要点1)基层清理凿毛2)浇水湿润3)混凝土密实度4)JS防水厚度及范围3、砌体外墙孔洞封堵3.1用于脚手架、塔吊、施工电梯等穿墙钢管或悬挑型钢拆除后孔洞的封堵。
一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂及膨胀剂)分次堵塞;当孔洞尺寸大于100mm时,须采用细石混凝土封堵,方法如下所述。
3.2工艺流程:穿墙钢管或悬挑型钢取出----基层湿润-----两侧支模----浇筑混凝土----两侧拆模----凿除凸出砼及修补----外墙保温层及面层3.3 构造做法:1)穿墙钢管或悬挑型钢取出,取出孔洞内钢管及预埋件,清除孔洞内垃圾及周边残留的砌筑砂浆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3、木胶板可选用较好的周转料,注意节约材料。
2、悬空2m以上施工作业时,支搭安全操作架(经安全员验收合格后方可使用)。
3、机械设备要有专人操作,并定期检查,做好设备的维修保养。
4、进入施工现场必须佩安全帽,严格禁止与施工无关人员进入现场。
5、所有用电机具:采用“一机、一箱、一闸、一漏保”的安全措施,并有专业电工接送电。
六、环保措施
1、施工现场应时刻注意环境保护,保持现场清洁。
一、施工准备
1.1材料准备
木胶板、钢筋、钢丝、C40微膨胀混凝土、防水涂料等
1.2机具准备
电镐等。
二、作业条件
1、工字钢拆除完毕,洞口已剔凿清理干净。
2、样板施工:在1号楼孔三层做施工样板,样板施工完成验收合格后方可进行大面积施工。
3、安全文明施工要求:所有进场施工人员均进行三级教育培训,培训考核合格后方可上岗施工。
5、打磨:混凝土终凝后,将外露面打磨平整。
图一
6、刷防水涂料:在外墙外侧刷2mm厚复合防水涂料,涂刷范围:比封堵洞口尺寸每边大50mm以上。
四、质量要求
1、封堵的混凝土,要洒水养护7天以上,确保不开裂。
2、封堵面要抹压、打磨平整,以便下道工序施工。
五、安全文明施工措施
1、认真贯彻执行安全生产责任制和各项安全规章制度,将安全制度落实到每个班组、职工,注意施工安全。
三、施工工艺
工艺流程:
基层清理——支设模板——浇筑混凝土——剔凿——打磨——刷防水涂料
1、基层清理:将悬挑层部位的工字钢拆除后,将该部位表面混凝土剔凿、清理。
2、支设模板:在孔洞内外侧支设喇叭口模板,如图一所示。
3、浇筑混凝土:先浇水将表面润湿后,浇筑高一标号(C40)微膨胀混凝土,并振捣密实。
4、剔凿:混凝土初凝后,将突出部分剔凿掉。
