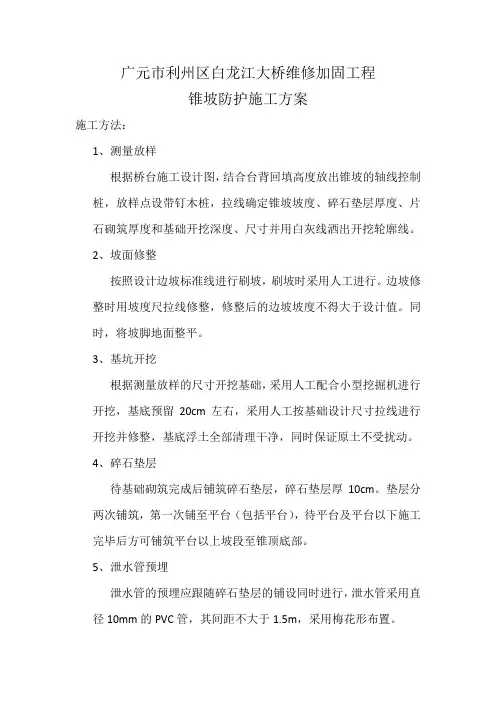

广元市利州区白龙江大桥维修加固工程锥坡防护施工方案施工方法:1、测量放样根据桥台施工设计图,结合台背回填高度放出锥坡的轴线控制桩,放样点设带钉木桩,拉线确定锥坡坡度、碎石垫层厚度、片石砌筑厚度和基础开挖深度、尺寸并用白灰线洒出开挖轮廓线。

2、坡面修整按照设计边坡标准线进行刷坡,刷坡时采用人工进行。

边坡修整时用坡度尺拉线修整,修整后的边坡坡度不得大于设计值。

同时,将坡脚地面整平。

3、基坑开挖根据测量放样的尺寸开挖基础,采用人工配合小型挖掘机进行开挖,基底预留20cm左右,采用人工按基础设计尺寸拉线进行开挖并修整,基底浮土全部清理干净,同时保证原土不受扰动。

4、碎石垫层待基础砌筑完成后铺筑碎石垫层,碎石垫层厚10cm。

垫层分两次铺筑,第一次铺至平台(包括平台),待平台及平台以下施工完毕后方可铺筑平台以上坡段至锥顶底部。

5、泄水管预埋泄水管的预埋应跟随碎石垫层的铺设同时进行,泄水管采用直径10mm的PVC管,其间距不大于1.5m,采用梅花形布置。

6、浆砌M15砌筑MU40块石基础和M10浆砌片石护坡砌筑前先按设计图纸尺寸要求挂线,然后洒水湿润片石,表面如有泥土、水锈应清洗干净。

6.1、砂浆拌制砂浆采用搅拌机搅拌,严禁人工拌制,拌和时间控制在3~5分钟,严格按照配合比进行配置,随拌随用,每桶砂浆控制在2~4小时内用完,已凝结的砂浆不得再使用。

6.2、片石砌筑浆砌片石采用挤浆法分层、分段砌筑,分段位置宜设在沉降缝或伸缩缝处。

各砌层应先砌外圈定位砌块,并与里层片石交错连成一体,定位砌块宜选用表面较平整且尺寸较大的石料,定位砌缝应铺满砂浆,不得镶嵌小石块。

定位砌块表面砌缝的宽度不得大于4cm,砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。

定位砌块砌完后,应先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实、饱满。

桥台锥坡施工方案(已完善)

桥台锥坡施工方案(已完善)

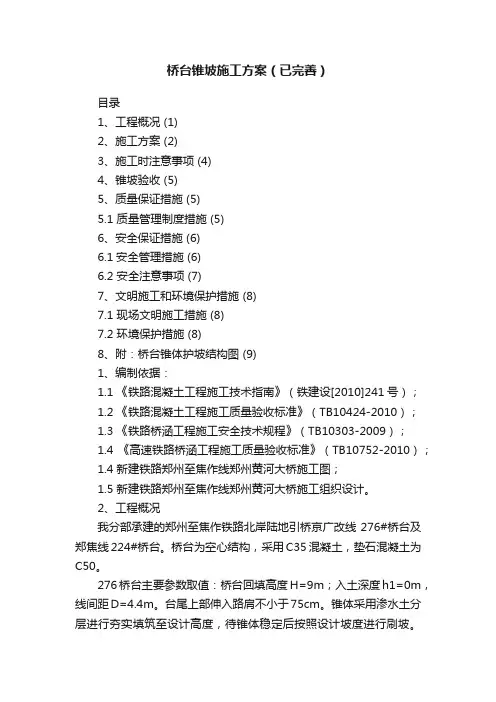

桥台锥坡施工方案(已完善)目录1、工程概况 (1)2、施工方案 (2)3、施工时注意事项 (4)4、锥坡验收 (5)5、质量保证措施 (5)5.1 质量管理制度措施 (5)6、安全保证措施 (6)6.1安全管理措施 (6)6.2 安全注意事项 (7)7、文明施工和环境保护措施 (8)7.1 现场文明施工措施 (8)7.2 环境保护措施 (8)8、附:桥台锥体护坡结构图 (9)1、编制依据:1.1 《铁路混凝土工程施工技术指南》(铁建设[2010]241号);1.2 《铁路混凝土工程施工质量验收标准》(TB10424-2010);1.3 《铁路桥涵工程施工安全技术规程》(TB10303-2009);1.4 《高速铁路桥涵工程施工质量验收标准》(TB10752-2010);1.4 新建铁路郑州至焦作线郑州黄河大桥施工图;1.5 新建铁路郑州至焦作线郑州黄河大桥施工组织设计。

2、工程概况我分部承建的郑州至焦作铁路北岸陆地引桥京广改线276#桥台及郑焦线224#桥台。

桥台为空心结构,采用C35混凝土,垫石混凝土为C50。

276桥台主要参数取值:桥台回填高度H=9m;入土深度h1=0m,线间距D=4.4m。

台尾上部伸入路肩不小于75cm。

锥体采用渗水土分层进行夯实填筑至设计高度,待锥体稳定后按照设计坡度进行刷坡。

锥体铺砌采用M20浆砌片石,铺砌厚度35cm,下设10cm厚碎石垫层。

为保证桥头锥体稳定,对填土路堤的锥体顶面以下1.5m范围内用浆砌片石填筑。

224桥台主要参数取值:桥台回填高度H=8m;入土深度h1=0m,线间距D=4.6m。

台尾上部伸入路肩不小于180cm。

锥体采用渗水土分层进行夯实填筑至设计高度,待锥体稳定后按照设计坡度进行刷坡。

锥体铺砌采用M20浆砌片石,铺砌厚度25cm,下设15cm厚碎石垫层。

为保证桥头锥体稳定,对填土路堤的锥体顶面以下1.5m范围内用干砌片石填筑。
