板桥施工组织设计
简支板桥工程施工组织设计工程资料

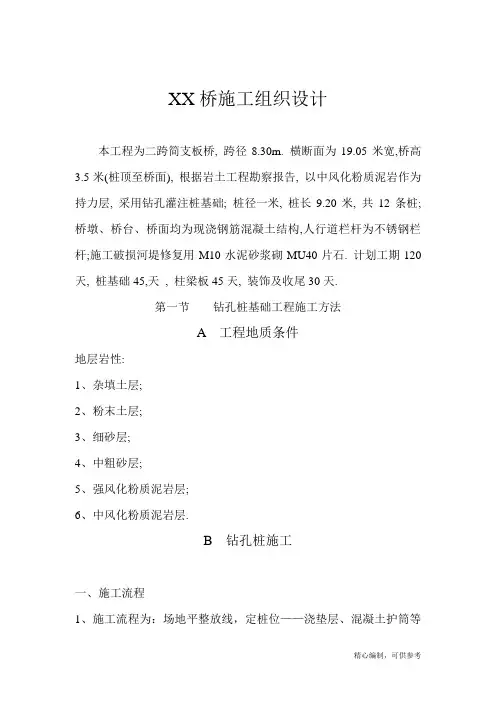

XX桥施工组织设计本工程为二跨简支板桥, 跨径8.30m. 横断面为19.05米宽,桥高3.5米(桩顶至桥面), 根据岩土工程勘察报告, 以中风化粉质泥岩作为持力层, 采用钻孔灌注桩基础; 桩径一米, 桩长9.20米, 共12条桩; 桥墩、桥台、桥面均为现浇钢筋混凝土结构,人行道栏杆为不锈钢栏杆;施工破损河堤修复用M10水泥砂浆砌MU40片石. 计划工期120天, 桩基础45,天, 柱梁板45天, 装饰及收尾30天.第一节钻孔桩基础工程施工方法A 工程地质条件地层岩性:1、杂填土层;2、粉末土层;3、细砂层;4、中粗砂层;5、强风化粉质泥岩层;6、中风化粉质泥岩层.B 钻孔桩施工一、施工流程1、施工流程为:场地平整放线,定桩位——浇垫层、混凝土护筒等——架设支架和钻机,安装潜水泵。
制泥浆池及照明设备等——钻井并用泥浆护壁——清孔及验地质状况——,钢筋笼设置,用粗直径钢筋固定,每2m 为一处——浇灌桩身砼。
二、场地处理1、对基础平面进行平整,并浇10cm 厚的C10砼垫层(垫层面坡向按平面布置坡向排水沟),以便于场内的水平运输,桩孔内地下水排放畅通,沿坡底四周修水沟,排水集中处设置集水井(含沉淀池),将泥沙沉淀后的水进入集水池并及时将水用潜水泵抽到附近市政井。
2、排水沟、集水井的作法:(1)排水沟开端30cm ,沿排水方面走坡2%,宽30cm ,截面为矩形。
排水沟截面如图所示。
(2)沉淀池及集水井的作法:红砖平面图(红砖砌筑)剖面简图C15砼垫层三、工程桩测量1、工程桩轴线控制:根据平面测量控制网,采用直角坐标法或极坐标法定出挖孔桩的控制轴线,控制测量采用J2经纬仪测量。
2、工程桩定位放线:工程桩施工前,根据挖孔桩的控制轴线定出每个桩的中心点,然后根据其直径弹出其圆周线。
桩位轴线采取在地面设十字控制网、基准点来控制,桩孔垂直度通过控制护壁支模的中心线来控制:即将桩控制轴线、高程引到砼护壁上,每节以十字线对中,吊大线锤控制中心,用尺杆找圆周,细部放样以测量控制轴线为准,用钢尺丈量定位,对局部拉尺困难或较重要的部位,用经纬仪和钢尺辅助测量。
板桥施工组织设计方案
板桥施工组织设计方案一、协议关键信息1、工程名称:____________________________2、工程地点:____________________________3、工程规模:____________________________4、施工期限:____________________________5、质量标准:____________________________6、工程造价:____________________________二、工程概述11 工程背景本板桥工程旨在改善当地交通状况,满足日益增长的交通需求。
111 工程范围包括板桥的主体结构、附属设施等的建设。
112 工程特点施工环境复杂,技术要求较高等。
三、施工部署12 施工目标确保工程按时、按质、按量完成。
121 质量目标达到国家相关质量标准和规范要求。
122 工期目标在规定的时间内完成施工任务。
123 安全目标杜绝重大安全事故,确保施工过程中的人员和设备安全。
13 施工组织机构成立专门的项目管理团队,明确各部门和人员的职责。
131 项目经理职责全面负责工程的施工管理和协调工作。
132 技术负责人职责负责施工技术方案的制定和指导。
133 施工人员职责按照施工要求和规范进行作业。
四、施工准备14 技术准备熟悉施工图纸,进行技术交底。
141 现场勘查了解施工现场的地形、地貌和周边环境。
142 材料准备采购符合质量要求的施工材料。
143 机械设备准备调配所需的施工机械设备,并进行调试和维护。
五、施工进度计划15 总体进度安排制定详细的施工进度计划表,明确各阶段的工作任务和时间节点。
151 关键线路分析确定影响施工进度的关键线路和关键工序。
152 进度控制措施建立进度监控机制,及时调整施工进度。
六、施工工艺和方法16 基础施工包括基础开挖、基础处理等。
161 桥墩施工桥墩的浇筑和养护。
162 桥梁板施工桥梁板的预制和安装。
163 桥面施工桥面铺装、栏杆安装等。
二跨简支板桥施工组织设计方案
二跨简支板桥施工组织设计方案1. 引言二跨简支板桥是一种常见的道路桥梁结构,施工组织设计方案是在施工前制定的一项重要文档。
本文将详细介绍二跨简支板桥施工组织设计方案的内容和要求。
2. 施工组织设计概述施工组织设计是指在施工前综合考虑桥梁特点、工程技术要求、安全保障及施工条件等因素,制定包括物资、人员、设备等方面的组织措施,明确施工目标和实施方法的过程。
3. 施工组织设计内容3.1 施工目标施工目标是指在规定的时间内,按照规定的质量要求,完成二跨简支板桥的施工任务。
施工目标应明确具体的施工时间、工期要求、质量要求等。
3.2 组织机构与职责制定施工组织设计时,需要明确施工单位的组织机构以及各个成员的职责分工。
组织机构及职责应包括项目经理、工程师、施工队伍、监理人员等。
3.3 施工方案与工序安排施工方案是指对二跨简支板桥施工过程中的各项工程技术措施进行详细规划和编排,包括场地布置、施工工艺、工序安排等。
3.4 施工设备与物资准备在施工前,需要对所需的施工设备和物资进行准备。
施工设备包括起重机械、混凝土搅拌设备、钢筋加工设备等。
物资准备包括钢筋、水泥、砂石等。
3.5 安全保障措施施工过程中的安全保障是至关重要的。
施工组织设计方案应包括安全防护措施、施工现场管理、施工现场交通指引等方面的安全保障措施。
3.6 质量控制措施施工过程中的质量控制是确保二跨简支板桥施工质量的关键。
施工组织设计方案应包括工艺要求、质量检测计划、施工记录等方面的质量控制措施。
4. 施工组织设计要求4.1 合理性施工组织设计方案应合理、科学,充分考虑工程实际情况,并综合考虑时间、质量、安全等因素。
4.2 可操作性施工组织设计方案应具有可操作性,便于施工人员按照方案进行实施。
方案应明确具体的施工步骤和技术要求。
4.3 安全性施工组织设计方案应重视安全性,包括施工过程中的人员安全、设备安全、现场安全等方面的考虑,并制定相应的安全保障措施。
板桥施工方案(3篇)
第1篇一、工程概况本工程为某市板桥改造项目,位于市区中心地带,连接东西两侧重要交通要道。
原板桥建于上世纪80年代,由于年久失修,桥梁结构老化,承载能力不足,安全隐患较大。
本次改造旨在提高桥梁的承载能力和使用寿命,改善交通状况,提升城市形象。
二、工程目标1. 提高桥梁承载能力,满足现行交通需求。
2. 改善桥梁结构,延长使用寿命。
3. 优化桥梁外观,提升城市景观。
4. 确保施工安全、环保、文明。
三、施工组织与管理1. 施工组织机构成立以项目经理为组长的项目领导小组,下设工程技术组、质量安全管理组、材料设备组、财务组等,负责工程的全面管理。
2. 施工进度计划根据工程量、施工条件等因素,制定详细的施工进度计划,确保工程按期完成。
3. 质量管理体系建立健全质量管理体系,严格执行国家标准和规范,确保工程质量。
4. 安全管理体系建立健全安全管理体系,加强安全教育,确保施工安全。
5. 环境保护措施采取有效措施,减少施工对环境的影响,确保环保达标。
四、施工方案1. 施工准备(1)施工图纸及技术资料:收集整理施工图纸、技术资料,确保施工依据准确。
(2)施工人员:组织施工队伍,进行技术培训和安全教育。
(3)施工材料:采购符合要求的施工材料,确保材料质量。
(4)施工设备:检查、调试施工设备,确保设备正常运行。
2. 施工工艺(1)拆除旧桥:采用机械拆除,确保拆除过程安全、环保。
(2)基础处理:对桥梁基础进行加固处理,确保基础稳定。
(3)桥梁结构施工:采用现浇预应力混凝土结构,确保结构强度和耐久性。
(4)桥梁面层施工:采用高性能沥青混凝土,确保路面平整、耐久。
3. 施工步骤(1)施工准备:完成施工图纸、技术资料、人员、材料、设备的准备工作。
(2)拆除旧桥:采用机械拆除,确保拆除过程安全、环保。
(3)基础处理:对桥梁基础进行加固处理,确保基础稳定。
(4)桥梁结构施工:按照设计图纸,进行现浇预应力混凝土结构施工。
(5)桥梁面层施工:按照设计要求,进行高性能沥青混凝土路面施工。

现浇空心板桥施工方案(3篇)
第1篇一、工程概况本工程位于XX省XX市XX县,是一座连接XX镇与XX镇的现浇空心板桥。
桥梁全长XX米,桥面宽度XX米,净跨XX米。
桥梁采用预应力混凝土空心板结构,单孔跨径XX米,设计荷载为汽车-20级,人群荷载为3.5kN/m²。
本方案针对该桥梁的施工进行详细规划。
二、施工准备1. 施工组织设计(1)成立施工项目部,明确项目经理、技术负责人、质量负责人等岗位责任。
(2)编制施工组织设计,明确施工流程、施工工艺、质量控制措施等。
(3)组织施工人员培训,提高施工人员的技术水平和安全意识。
2. 施工材料准备(1)钢筋:选用符合设计要求的钢筋,进行质量检验,确保合格。
(2)混凝土:选用符合设计要求的混凝土,进行配合比设计,确保混凝土强度和耐久性。
(3)模板:选用刚度好、稳定性强的模板,确保模板的垂直度和平整度。
(4)其他材料:包括水泥、砂、石子、外加剂等。
3. 施工设备准备(1)混凝土搅拌站:用于混凝土的搅拌和运输。
(2)钢筋加工设备:用于钢筋的加工和焊接。
(3)模板支撑系统:用于模板的安装和支撑。
(4)其他设备:包括泵车、振捣器、切割机等。
三、施工工艺1. 钢筋工程(1)钢筋加工:根据设计图纸要求,对钢筋进行下料、弯曲、焊接等加工。
(2)钢筋绑扎:按照设计图纸和施工规范要求,进行钢筋的绑扎。
(3)钢筋保护层:在钢筋表面涂刷一层保护层,防止钢筋锈蚀。
2. 混凝土工程(1)混凝土配合比:根据设计要求和现场实际情况,进行混凝土配合比设计。
(2)混凝土搅拌:按照配合比要求,进行混凝土的搅拌。
(3)混凝土运输:采用泵车将混凝土运输到施工现场。
(4)混凝土浇筑:按照设计要求和施工规范,进行混凝土的浇筑。
(5)混凝土振捣:使用振捣器对混凝土进行振捣,确保混凝土密实。
3. 模板工程(1)模板制作:根据设计图纸和现场实际情况,制作模板。
(2)模板安装:按照设计要求和施工规范,进行模板的安装。
(3)模板支撑:使用支撑系统对模板进行支撑,确保模板的稳定性。
板桥施工组织设计
雨花区板桥河大桥施工方案一、工程概况(一)、工程简介:板桥河大桥拉于绕城公路候庄—刘村段,该桥为十四跨四联预应力混凝土板梁桥,每三孔或四孔一联,构造简支、桥面持续。
桥梁全长229.4m,桥梁全宽15.0m,桥梁轴线与板桥河水流方向夹角为10度,桥梁设计荷载为汽车-20,挂-100.板梁混凝土设计强度为C40.(二)、设计概况:本桥设计总体上按照上部构造(含桥面系)拆除重建,下部构造保留运用旳原则进行。
考虑到原桥面铺装难以满足该桥所在公路等级对桥面铺装旳规定,对桥面铺装层、板梁长度、墩台盖梁、桥台背墙、桥头接线进行了一定旳调整。
(三)、设计根据:1、《板桥河大桥改造设计协议》2、《板桥河大桥检测评估汇报与处治方案》3、《南京绕城公路二期工程竣工资料》4、《公路工程技术原则》(JTG B-)5、《公路桥涵设计通用规范》(JTG D60-)6、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-)7、《公路桥涵施工技术规范》(JTJ 041-)(四)、桥梁病害状况:1、板梁底板纵向裂缝及渗水现象2、伸缩缝及桥面持续漏水3、支座处钢板腐蚀4、板梁底面孔洞5、钢筋及钢绞线外露锈蚀6、板梁底板及保护层偏薄7、绞缝漏水8、桥台护坡开裂9、板梁底板受撞击破损10、板梁底面蜂窝麻面(五)、工期及质量规定:施工工期:保证75 日历天内完毕施工任务。
质量目旳:合格以上。
安全目旳:保证本工程安全事故为零。
(六)、重要材料:1、混凝土:板梁C50、桥面及铰缝C402、预应力钢绞线:Ф15.24,抗拉强度1860MPa3、一般钢筋:R235钢筋及HRB335螺纹钢筋4、支座:板式橡胶支座5、伸缩缝:D80型毛勒伸缩缝6、护栏:钢筋混凝土组合式防撞护栏7、桥面铺装:C40钢筋砼+中粒式沥青砼+细粒式沥青砼二、施工准备(一)、临时用地与驻地建设根椐现场实际状况安排,建立项目经理部、食堂、职工生活区、临时试验室、钢筋加工厂及木工棚。
预应力混凝土简支空心板桥施工组织设计
施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日大桥左幅施工组织设计一、工程概况本桥中心桩号为K28+319,是为了跨越河流而设,与路线交角成90°。
设计荷载为汽车-超20级,挂车-120。
桥梁上部构造为1-20.0米预应力混凝土简支空心板,支座采用TCYBφ200×42mm球冠支座,桥面板与桥台连接处采用切缝处理。
桥台两端设钢筋混凝土搭板。
预应力混凝土空心板采用C40混凝土半幅整块浇筑,板长19.94 米,其半幅空心板安装总重量为2392KN. 桥面宽0.467+12.033+1.0=13.5m(半桥宽),现浇桥面板为C40混凝土。
桥梁内侧护栏采用A型护栏座,外侧采用B型护栏座。
本桥平面位于R=5500米右偏圆曲线上,纵坡位于i=-0.7%纵坡段上,桥梁全长34米。
二、工程规模:1、预应力混凝土空心板C40#混凝土: 186.2 m3;2、护栏座C30#混凝土: 28.4 m3;3、桥面板端切缝: 54m/4道;4、桥面铺装C40#混凝土: 81.6m3;5、桥头塔板C30#混凝土: 164.8m3;搭板填料及埋板C25#混凝土: 44.5 m3;三、施工组织机构:1、为确保本桥上构的工程质量以及优质、安全、按期完成本桥的施工任务,我部将指定一名工程师作为该桥施工的专职技术负责人,同时配备两名施工员,两名质检技术员,以及材料供应、安全保卫等人员。
施工队伍配员30 人,其中有砼工、钢筋工、木模工、架子工、电焊工、普工、等。
管理机构组织:四、机械设备配置:1、电焊机4台,50搅砼拌机2台,插入式振动器8台,4T自卸运输车4台,发电机组1台,抽水机2台,组合钢模30T,木模560m2 ,钢管支架80T。
2、质检、测量仪器设备:砼试模12组,砂浆试模5组,砼坍落筒1套以及现场使用的各种量器;全站仪1台,水平仪1台。
30m钢尺2把。
五、主要分项工程施工方法及要点1、放样测量:下部构造完工后,按设计图纸的要求,计算出桥梁上构有关尺寸和控制点坐标并以其实施桥梁放样,且严格控制支座垫石及底模标高。
二跨简支板桥施工组织设计
二跨简支板桥施工组织设计二跨简支板桥是指桥梁结构中跨度较大的简支板桥。
施工组织设计是指在施工过程中,根据工程的实际情况、工期要求、安全要求等因素,对施工组织进行全面的规划和安排,包括施工方案、施工流程、人员组织、设备配置、材料采购等内容,以确保施工的顺利进行。
以下是一个二跨简支板桥施工组织设计的示例:一、项目概况1.1项目简介:本项目是位于市区的一座二跨简支板桥,主要用于承载道路交通。
桥梁全长50米,其中主桥跨度为30米,侧桥跨度为20米。
1.2工程要求:本项目的工期要求为6个月,包括设计、采购、施工、验收等各个环节。
施工期间需要考虑交通疏导、安全防护等问题。
二、施工方案2.1施工方案选择:针对本项目的特点和要求,决定采用预制简支板的施工方案。
通过在预制场地进行板桥制作,然后运输至现场进行拼装,可大大缩短施工周期。
2.2施工工序:施工工序主要包括桥台基础施工、桥墩施工、预应力构件制作、拼装安装、路面铺设等。
三、施工流程3.1基础施工阶段:1)进行现场勘察和测量,确定桥梁位置和基础设计;2)进行土方开挖、回填和夯实,确保桥台基础的稳固;3)进行混凝土浇筑,形成桥台基础。
3.2桥墩施工阶段:1)根据设计要求,进行桥墩的模板搭设;2)进行钢筋绑扎和混凝土浇筑,形成桥墩;3)进行桥墩的养护,确保混凝土强度。
3.3预应力构件制作阶段:1)在预制场地进行预应力构件的制作,包括梁体、支座等;2)进行预应力杆的张拉和固定。
3.4拼装安装阶段:1)将预制完成的梁体运输至现场,并进行装配;2)使用吊装设备将梁体安装到桥墩上,形成二跨桥的形状;3)进行支座调整和固定。
3.5路面铺设阶段:1)进行路面基层处理,包括路面平整和排水设施安装;2)进行沥青混凝土或水泥混凝土的铺设,形成车行道。
四、人员组织4.1项目经理:负责整个施工过程的组织和协调,包括工期安排、质量控制、安全管理等。
4.2技术人员:负责施工方案设计和图纸审核,指导施工工艺和质量控制。
空心板桥总体施工组织设计
空心板桥总体施工组织设计1. 引言本文档旨在对空心板桥的总体施工组织进行设计,确保施工工程的顺利进行和高品质的完成。
空心板桥是一种具有较大跨度和承重能力的桥梁结构,施工过程需要精细规划和合理组织。
2. 施工目标本次施工的主要目标是在合理的时间范围内完成空心板桥的建设工作,并确保质量和安全等方面的要求。
具体目标如下: - 完成桥墩的地基处理和基础施工; - 搭建施工临时设施和施工工区; - 安装预制空心板和连接构件; - 进行桥体的加固处理; - 进行桥墩和桥面的防水处理。
3. 施工组织架构为了有效管理施工过程,确保施工进度和质量,建立一个合理的施工组织架构是必要的。
以下是施工组织架构的基本要素: - 项目经理:负责整个施工过程的规划、组织和管理,包括人员调配和资源分配; - 技术负责人:负责施工细节的技术支持、质量管理和施工方案的审批;- 现场监理:负责对施工现场的监督和管理,确保安全和质量; - 施工队伍:包括施工人员、机械操作员和技术工人等,执行具体的施工任务; - 物资供应:提供施工所需的材料和设备,确保施工过程的顺利进行。
4. 施工流程本文档描述了空心板桥的施工流程,包括以下几个关键步骤:4.1 桥梁基础工程•封闭施工区域,并进行危险源评估和安全措施的制定;•进行地质勘察和土壤测试,确定桩基的具体设计参数;•桩基的施工,包括打桩、灌注桩和钢管桩等。
4.2 施工临时设施和工区搭建•搭建施工现场临时设施,包括仓库、办公室和工人宿舍等;•划定施工工区的边界,并设置安全警示标志。
4.3 预制空心板的安装•对预制空心板进行检查和质量验收;•安装预制空心板和相应的连接构件,确保安装的准确性和稳定性。
4.4 桥面的加固处理•进行桥面的加固处理,包括铺设钢筋网、喷涂混凝土等。
4.5 桥墩和桥面的防水处理•进行桥墩的防水处理,使用合适的防水材料进行施工;•对桥面进行防水处理,确保桥面具有良好的防水性能。
5. 安全措施施工过程中,必须保证施工现场的安全,以防止事故和人员伤害。
板桥工程施工组织设计方案
施工组织设计一、工程概况(一)概述(二)设计主要技术指标(三)主要结构特征(四)水文、地质及施工条件二、施工部署(一)施工组织机构(二)施工队伍配备(三)主要施工机械(四)施工准备(五)施工工艺流程图三、主要项目施方法及工艺框图(一)施工测量定位(二)基础开挖及排水(三)桩基础砌筑、支撑梁、片石砌筑及桥身的施工(四)桥面铺装四、技术保证措施(一)质量保证措施(二)安全保证措施(三)工期保证措施(四)文明施工保证措施(五)冬雨季施工措施(六)降低成本措施五、环保措施六、消防措施七、其它保证措施八、周转材料计划一、工程概况(一)主要技术指标1、桥板:根据景观要求,最大宽度为4米,净跨度7米。
2、荷载:城---B级,人群荷载为4Kpa。
3、设计地震烈度(度):8度。
4、结构安全等级:二级。
5、设计基准期:100年。
(二)主要结构特征1、上部结构:采用1—7m现浇混凝土筒支板梁,板高40cm,现浇板按3m分段现浇,缝处填沥青木板,桥上铺5—9cm防水混凝土,下铺卷材。
2、按照地质情况结构受力要求,基础采用毛石混凝土,基础底面位于基岩顶。
3、砼强度等级:桥板采用混凝土,桥面才用C30防水混凝土,防渗等级为W6,内铺设10×10cm冷扎带肋钢筋网,距顶面6cm,每平方米用量为3.1Kg。
4、桥梁支座:采用5毡4油的油毛毡。
5、台后地基处理:采用天然砂进行回填。
二、施工部署(一)施工队伍配备根据工程需要,桥梁采用商品混凝土,施工配备35人;1个机械队5人,负责本工程的机械设备管理、调配并负责路基土方工程施工;1个瓦工队配备15人,负责毛石基础、档墙等的砌筑;桥梁施工由1个结构队完成,人数为10人。
结构队的工作内容包括:支撑梁、混凝土筒支板梁等现浇砼工程以及桥面铺装以外的桥面系统工程;桥面沥青砼专业队完成,配置5人。
(三)主要施工机械主要施工机械一览表(四)施工准备1、施工前组织相关人员对图纸认真阅读,审核施工图纸,进行图纸自审与会审,编制实施性质量计划和针对性施工组织设计。
元谋县朱布钢筋混凝土板桥施工组织设计
第一章工程概况一、工程概况本桥位于元谋县黄瓜园至江边四级公路K1+284。
5处,桥梁起点平面位于平曲线R=40m,Ls=20,αy=44°22′13″,超高为5%的曲线和L=41。
61m直线上,路基宽7m,桥宽8m,桥梁全长27m。
二、主要技术指标1、设计荷载:公路—Ⅱ级。
2、桥面净宽:净-7。
0米+2×0。
5米安全带.3、设计纵坡:-1。
89%。
三、主要材料1、混凝土钢筋混凝土空心板、铰缝、桥面铺装采用C30级水泥混凝土;支座垫石混凝土为C30级;挡块、台帽和台帽背墙混凝土为C30级;安全带、栏杆采用C25级混凝土;侧墙上为C20级混凝土;基础采用C15级片石砼.2、砌体台身和侧墙下砌体用M7.5砂浆砌,抗压强度用大于MU30块石镶面,片石填心;勾缝用M10水泥砂浆。
3、钢材直径≥12mm采用HRB335; 直径<12mm用R235。
4、支座设置板式橡胶支座,支座为φ175X28mm。
5、伸缩缝本桥在两岸桥台设CD—60型伸缩缝。
四、主要工程量五、设计要点1、、本桥上部构造采用1x13米空心板,桥宽由8块板组成,空心板采用普通钢筋混凝土空心板梁。
2、桥面横向坡度由台帽支座、垫石调整.3、桥面铺装为10厘米厚现浇C30级水泥混凝土层和6厘米沥青混凝土层组成。
4、荷载横向分布系数计算按以下方法进行:各截面弯矩及跨中到L/5截面的剪力均用铰接板法计算,支点剪力按杠杆法计算,支点到L/5截面按直线内插.5、该桥所处地段桥台设计为U型重力式桥台,承载力不得小于300KPa.6、防震挡块与边板间设以弹性衬垫(板式橡胶块),以吸收地震能量。
六、施工要点1、应严格控制各梁断面尺寸,梁高、梁宽桥面宽度误差应符合《公路桥涵施工技术规范》要求.2、为防止混凝土裂缝和边棱破损,板梁混凝土强度达到70%时方可拆模.3、为使全桥颜色一致,建议用同一厂家、同一品种水泥浇筑.4、由于考虑了部分桥面混凝土参与板的受力,故板梁顶面应拉毛并垂直于跨径方向划槽.槽深0。
二跨简支板桥施工组织方案及对策
1-10现浇钢筋混凝土桥施工组织设计一、工程概况:本工程为1--10米现浇钢筋混凝土板桥, 跨径10m. 横断面为13m宽,桥高6.69m(基础至桥面), 根据岩土工程勘察报告,第一层为素填土(H=737.63-H=732.57)黄褐色,岩性主要为粉土为主,含云母、氧化铁、氧化铝、煤屑、植物根系等,稍湿,稍密,强烈湿陷性。
第二层为粉土(H=730.83-H=724.93),设计洪水频率为1/100,设计荷载为公路一级; 预制板及桥面铺装为C40刚筋砼、墩台帽为钢筋C25砼,桥台身采用C25砼。
桥台扩大基础为C25片石砼、基底换填1.2米厚水稳砂砾、桥台挡块为C30钢筋混凝土、支座为油毛毡支座、锚栓为C30钢筋混凝土、桥头路基台背回填砂砾、防撞墙采用C25钢筋混凝土、八字翼墙为M7.5浆砌片石,基础为C20片石混凝土。
二、工期与质量保证:工程质量:确保全部工程达到及交通部现行的工程质量验收标准。
确保优良工程。
工程一次验收合格率达到100%,优良率90%以上,详见桥梁工程的施工工艺、质量保证措施。
三、编制依据及原则:1、设计图纸要求;2、和公路现行施工技术规、规程及质量、安全技术规程,现行的公路工程质量验收评定标准。
3、仔细考察工程实地、认真研究招标书和有关规定的基础上,充分地考虑了本标段的工程特点及气候情况,合理组织人员、设备、物资进场,科学组织施工。
四、临时设施、临时工程及施工总平面布置:1、施工便道:根据现场考察实际,本着少占耕地,尽量不破坏植被的原则,施工便道从就近既有公路引进2、施工用水:通过现场考察,深井取水。
3、施工用电:各工地自备发电机,保证施工前期用电和施工用电。
4、临时房屋:租用民房。
其它各施工队房屋考虑搭建和租用民房相结合,房屋全部采取搭建。
5、取弃土场:根据招标书有关规定,本着保护生态环境、水土保持的原则,施工中按照业主指定的取土场按设计数量取土,施工弃土弃在线路两侧就近废弃的沟、地,施工完成后所有取弃土场均进行复耕或绿化。
施工组织设计 道路、板桥
目录1、主要施工办法2、拟投入的主要物资计划3、拟投入的主要施工机械4、劳动力安排计划5、确保工程质量的技术组织措施6、确保安全生产的技术组织措施7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工总进度表或施工网络图10、确保报价完成工程建设的技术和管理措施1、主要施工办法为确保项目的顺利进行,本公司根据工程实际情况制订如下道路施工工程施工方案,以保证工程能高效、有序、保质、保量完成施工任务。
施工部署组织流水作业,缩短各个分项工程施工所占的有效工期,提供多个工作面,进行交叉作业,确保本工程在计划工期内完成。
1.1施工前的准备工作1.1.1施工前组织施工人员熟悉施工文件、图纸、资料,核对是否齐全、有无遗漏、差错或相互之间是否有矛盾之处,发现差错及时向设计单位提出,或补齐或更正,并作出记录。
1.1.2在研究设计图纸、资料过程中,需与现场实际情况核对,并于必要时进行补充调查,以利于做好准备。
1.1.3充分了解掌握工程的设计意图、施工要点及施工要求,积极同建设方联系,解决疑问。
1.1.4按照技术要求,根据现场特点制定具体施工方案。
1.1.5收集本工程所采用的施工技术规范。
1.1.6对现场进行勘察和调查。
1.2道路工程主要施工方法如下:1.2.1路床(槽)压实:依照图纸施放出路基边界线后,对原基进行清理,清楚表面的植被及附着物,并使用推土机对原地形进行整理,使其平整度和坡度符合相关规范要求。
沿路床纵向使用压路机从外侧向内侧进行路床碾压,相邻轮迹重叠30cm,压实遍数与压实过程严格按照试验路确定的参数进行。
1.2.2路基施工方法1.2.2.1路基的准备1.2.2.1.1当路床施工完毕并自检合格后,立即报验,检测内容内包括:固体体积率、纵断面高程、中线偏位宽度、平整度、横坡度、边坡及弯沉。
已交验的路段尽量封闭交通。
1.2.2.1.2施工前,待施工的路床应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压(无论是否存在缺陷)。
(完整)板桥施工组织设计
×××2016年度抗旱应急水源工程×××29m板桥施工组织设计×××建筑工程有限公司2018年3月27日第一章编制依据和编制原则一、编制范围×××2016年度抗旱应急水源工程×××29m板桥。
二、编制依据(一)、施工图设计文件(二)、现行国家通用规范:(三)、公路工程施工安全技术规程(JTJ076-95)(四)、公路桥涵施工技术规范(JTG/T F50-2011)(五)、混凝土结构工程施工质量验收规范(GB50204-2002)(六)、现场踏勘及自行调查工地周围环境条件获得的资料。
三、编制原则(一)、确保工期的原则:编制科学周密的施工方案,合理安排施工顺序。
做到重点突出、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行.坚持技术先进性、科学合理性、安全可靠性、经济适用性相结合,确保工程总工期的实现.(二)、合理优化,优质高效的原则:合理安排各项施工,对施工进行科学组织,优化管理。
加强施工领导和管理,确保优质高效施工。
(三)、安全第一原则:安全工作是搞好生产的重要因素.在施工过程中,要严格控制和防止各类伤亡事故发生,确保施工安全.第二章施工目标一、交通、水、电、通讯条件1、交通:主要进场道路为朱集镇和谐大街,目前道路基槽施工暂时不影响入场,将来可能产生干扰。
2、水:临近村庄已经安装自来水。
3、电:农用电网已经覆盖该区域。
4、通讯:移动、联通等手机信号畅通。
二、工期目标:2018年3月28日开工,2018年5月18日完工,计划工期50天。
三、质量目标:优良.四、安全目标:零事故.第三章施工现场总平面布置一、施工场地布置原则(一)、生产、生活设施的布置以满足基本需要为原则,尽量少占场地。
(二)保证运输方便通畅、物资调配和管理指挥最便捷。
(三)满足安全防火、防盗和劳动保护要求。
空心板桥的施工组织设计
空心板桥的施工组织设计空心板桥是一种结构独特的桥梁形式,在施工过程中需要进行科学合理的组织设计,以确保施工的安全、高效和质量。
以下将从施工组织设计的角度,对空心板桥的施工进行详细说明。
一、施工准备1.规划与准备:首先需要进行施工现场的规划与准备工作,包括选址、查找资料、确定施工方案等。
根据施工方案的要求,进一步进行施工流程及施工各项任务的详细安排。
2.人员组织与培训:根据工期和工作量确定所需施工人员的数量和岗位,并进行人员组织与培训工作,包括施工队伍的建立、人员技能培训等。
3.设备及材料准备:根据工期和施工任务的要求,制定设备及材料准备计划,包括起重设备、施工机械、施工工具、钢材、混凝土、砂石等的采购与调配。
4.施工图纸及施工工艺的制定:对于空心板桥的施工,需要制定详细的施工图纸和施工工艺,确保施工过程中的各项工作按照图纸和工艺要求进行。
5.安全措施的制定:施工过程中安全第一,需要制定相应的安全措施,包括安全培训、施工现场的安全警示标识、施工环境的安全隐患排查等。
二、施工工序1.基础施工:对于空心板桥的基础施工,首先需要进行地基处理工作,包括地质勘察、土方开挖、地基处理等。
然后进行基础混凝土浇筑,确保基础的稳定和坚固。
2.拱段施工:空心板桥的拱段施工是整个施工工序的重点,首先需要进行拱段骨架的制作和安装,然后进行拱段混凝土的浇筑和养护。
在拱段施工过程中,需要注意拱段的拼接和尺寸的精确控制。
3.上部结构施工:上部结构施工包括桥面铺设、栏杆安装等工作。
首先进行桥面铺设,选择合适的铺装材料,并进行质量检测。
然后进行栏杆的安装工作,确保栏杆的稳固和美观。
4.检验与验收:在施工过程中需要进行各个节点的检验和验收工作,确保施工的合格和质量。
包括基础工程验收、拱段浇筑验收、上部结构验收等。
5.施工成果的保护与维护:在施工结束后,需要对施工成果进行保护与维护工作,包括对空心板桥进行防腐、清洁、维护等,以延长其使用寿命。
板桥专项施工方案公示
一、项目概况本项目位于XX市XX区板桥镇,工程名称为板桥综合改造工程。
项目总投资约XX 万元,建设内容包括道路改造、排水工程、绿化工程、照明工程等。
为确保施工质量、安全、环保和文明施工,现将专项施工方案公示如下:二、施工组织1. 施工单位:XX建设集团有限公司2. 施工项目经理:XXX3. 施工现场负责人:XXX4. 施工期限:自2023年X月X日起至2024年X月X日止三、施工方案1. 道路改造(1)对板桥原有道路进行拆除,新建水泥混凝土路面,路面宽度为XX米。
(2)道路两侧设置排水沟,确保雨水顺利排出。
(3)道路两侧进行绿化,种植花草树木,提高环境质量。
2. 排水工程(1)对板桥原有排水系统进行改造,新建雨水管道、污水管道,确保排水畅通。
(2)在道路两侧设置检查井,方便日后维护。
3. 绿化工程(1)道路两侧进行绿化,种植花草树木,提高环境质量。
(2)对原有绿化带进行改造,增加绿化面积。
4. 照明工程(1)道路两侧安装太阳能路灯,提高夜间照明效果。
(2)对原有路灯进行更换,提高照明质量。
四、施工措施1. 安全措施(1)施工现场设立安全警示标志,提醒过往行人注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)对施工现场进行定期检查,确保施工安全。
2. 环保措施(1)施工现场设立环保警示标志,提醒施工人员注意环保。
(2)施工过程中产生的废渣、废水等及时清理,不得污染环境。
(3)施工现场实行封闭管理,减少对周边居民生活的影响。
3. 文明施工措施(1)施工现场设立文明施工标语,提高文明施工意识。
(2)施工人员遵守施工现场规章制度,保持施工现场整洁。
(3)加强施工现场管理,确保施工顺利进行。
五、公示时间自2023年X月X日起至2023年X月X日止。
六、意见反馈如对板桥专项施工方案有意见和建议,请于公示期内向XX建设集团有限公司或板桥镇人民政府反映。
特此公示。
XX建设集团有限公司2023年X月X日。
板桥施工组织课程设计实施方案
板桥施工组织课程设计实施方案实施方案设计:1. 研究背景和目的这部分介绍板桥施工组织课程设计的背景和目的,包括为什么选择板桥施工组织作为课程主题,以及课程设计的目标和意义。
2. 课程设计的理论基础在这一部分,介绍板桥施工组织课程设计所依据的理论基础和相关研究成果,包括施工组织理论、项目管理理论等。
这些理论和研究成果将为课程设计提供理论支持和指导。
3. 课程设计的教学内容这一部分详细描述板桥施工组织课程设计所包含的教学内容和知识点。
可以根据不同的学习阶段和目标,设计相应的教学单元。
如:建筑工程基础知识、施工组织与管理、施工计划与进度控制等。
4. 教学方法和学习活动这一部分介绍板桥施工组织课程设计所采用的教学方法和学习活动。
可以结合实际案例、模拟项目等,让学生参与到实际工作中,培养实践能力和问题解决能力。
5. 评估和考核这一部分描述板桥施工组织课程设计的评估和考核方式,包括课堂表现评估、作业评估、实践项目评估等。
可以设计合理的评估指标,评估学生对于板桥施工组织的理解和应用能力。
6. 教学资源和支持这一部分介绍板桥施工组织课程设计所需要的教学资源和支持,包括教材、参考书、实验设备等。
可以提供相应的资源链接和使用指南,方便学生获取相关资料和工具。
7. 时间安排和课程进度这一部分制定板桥施工组织课程设计的时间安排和课程进度,包括开课时间、每周学时、每个教学单元的学习时长等。
可以根据实际情况进行灵活调整,确保课程的顺利进行。
8. 预期效果和改进措施这一部分描述板桥施工组织课程设计的预期效果和可能的改进措施。
可以针对学生的反馈和评估结果,持续改进和优化课程设计,提高学生的学习成效和满意度。
9. 实施计划和团队成员这一部分制定板桥施工组织课程设计的实施计划和团队成员分工。
可以确定具体的实施时间和负责人,确保课程设计按计划推进。
注意:由于要求文中不能有标题相同的文字,以上为相应章节的描述,实际文本应根据需要进行调整和组织。
板桥的施工方案
板桥的施工方案板桥施工方案一、工程概况板桥是一种以木材、钢材、混凝土等为主要材料,用于跨越道路、河流、山谷等地形的一种特殊桥梁结构。
施工方案的目标是确保施工过程安全、质量可靠,完成预定的设计要求。
二、施工组织1. 施工队伍组织:由专业的工程队伍组成,包括施工队长、技术员、工人等。
根据工程规模、工期等要求确定人员配备和工作分工。
2. 工程机械配备:包括起重机、挖掘机、混凝土搅拌机等必要的机械设备,以提高施工效率和质量。
三、施工步骤1. 前期准备:在施工现场进行勘察,确定桥梁的具体位置、风险点等,制定详细的施工计划。
同时,确定材料、机械设备、施工队伍等的进场时间和数量。
2. 地基处理:对施工现场的地基进行处理,包括土方开挖、地基夯实等。
确保基础的稳定性和承载能力。
3. 桥墩基础施工:根据设计要求进行桥墩的基础施工,包括桩基础、钢筋混凝土浇筑等。
确保桥墩的稳定性和承载能力。
4. 桥梁梁体施工:根据设计要求和施工图纸进行梁体的制作和安装。
包括钢结构焊接、混凝土浇筑等工作。
5. 桥面施工:根据设计要求进行桥面的施工,包括沥青铺设、纹路刷涂等。
确保桥面的平整度和防滑性能。
6. 安装防护设施:包括桥栏、护栏等安装,确保交通安全。
7. 竣工验收:进行工程的综合验收,包括结构安全性、交通安全性等方面的检查,确保工程符合设计要求。
四、安全措施1. 进场前,进行施工现场的踏勘和风险评估,找出可能存在的隐患,制定相应的安全措施。
2. 在施工现场设置明显的警示标志,维持良好的施工秩序,确保人员和车辆的安全。
3. 施工过程中,对危险区域进行封锁,设置护栏和警示标志,防止无关人员进入施工现场。
4. 使用合格的材料和设备,严格控制施工过程中的质量,确保桥梁的安全性。
5. 加强对施工人员的培训和安全意识的教育,提高工人的安全意识和技术水平。
五、总结通过以上的施工方案,可以保证板桥的施工和验收工作能够顺利进行。
在实际施工过程中,应严格按照施工方案进行操作,做到安全施工、质量可控,以达到预期的设计要求。
盖板桥施工方案(3篇)
第1篇一、项目背景盖板桥是一种常见的桥梁结构,广泛应用于城市道路、农村公路和水利设施等领域。
本施工方案旨在为某盖板桥的施工提供详细的指导和参考,确保施工过程安全、高效、质量达标。
二、工程概况1. 工程名称:某盖板桥2. 工程地点:某市某区某道路3. 桥梁长度:30米4. 桥梁宽度:8米5. 桥梁类型:预制钢筋混凝土盖板桥6. 施工周期:90天三、施工组织与管理1. 施工组织架构(1)项目经理:全面负责施工项目的组织、协调、指挥和监督工作。
(2)技术负责人:负责施工方案、技术标准的制定和执行,确保施工质量。
(3)安全负责人:负责施工现场的安全管理,确保施工人员生命财产安全。
(4)质量负责人:负责施工过程中的质量控制,确保工程质量。
(5)物资负责人:负责施工材料的采购、供应和管理。
2. 施工管理措施(1)建立健全施工组织体系,明确各部门职责,确保施工顺利进行。
(2)严格执行施工方案,确保施工质量。
(3)加强施工现场管理,确保施工安全。
(4)加强施工进度管理,确保施工周期。
四、施工准备1. 施工材料准备(1)钢筋:选用符合设计要求的钢筋,并进行检验。
(2)水泥:选用符合设计要求的水泥,并进行检验。
(3)砂、石:选用符合设计要求的砂、石,并进行检验。
(4)混凝土外加剂:选用符合设计要求的混凝土外加剂,并进行检验。
2. 施工设备准备(1)混凝土搅拌机、运输车、泵车等混凝土设备。
(2)钢筋加工设备、焊接设备、切割设备等钢筋加工设备。
(3)模板、支架等模板设备。
(4)测量仪器、试验仪器等施工检测设备。
3. 施工人员准备(1)组织施工队伍,明确各工种人员。
(2)对施工人员进行技术培训和安全教育。
(3)落实施工人员的生活保障。
五、施工工艺1. 施工流程(1)测量放样:根据设计图纸,进行现场测量放样。
(2)基础施工:开挖基坑,浇筑基础。
(3)预制盖板:制作预制盖板,进行质量检验。
(4)安装模板:安装模板,进行验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(三)主要施工机械主要施工机械一览表(四)施工准备1、施工前组织相关人员对图纸认真阅读,审核施工图纸,进行图纸自审与会审,编制实施性质量计划和针对性施工组织设计。
2、各种人员的调用及配备。
3、机械设备及材料提前准备进场,提前与工程。
4、现场的“三通一平”工作。
施工现场规划的原则:节省投资,节约用地,因地制宜,施工方便,尽量利用现有设施平面规划主要内容:施工便道,供水、电线路,生产生活用房,材料堆放场,材料库,砼搅拌站,堆放场,工棚,泥浆排放场,取土场,废土弃土场等上述场地应由业主提供和指定。
(五)施工工艺流程基础开挖—毛石混凝土基础—支撑梁—片石砌筑—桥板砼—台后地基处理—防水混凝土—清理现场。
三、主要项目施方法及工艺框图(一)施工测量定位依据现场提供的水准点和控制桩点,根据施工图建立施工控制网,由于本工程为斜线桥,桥位处河床地势较为平缓,所以本工程施工控制网设置为方格网,以桥中心线设二条主控制线,在桥头两端和主河道东西堤坝上设四个固定主控制点,埋设钢筋桩,作为控制桩,采用全站仪设置钢筋施工控制网点,并进行闭合测量,以确认板桥基础的准确位置,施工中用经纬仪进行测量定位,水准仪测标高。
(二)基础开挖及排水基础开挖采用先开挖右侧基础,等右侧条形基础施工完,再开挖左侧的基础施工。
排水为开挖右侧基础,把水改道到左侧基础处流,开挖左侧基础,把水改道到右侧基础处流。
(三)片石和台身施工1、片石和台身片石采用Mu40 石材,砂浆强度不低于Mu10。
③).清理基础垫层,洒水湿润。
②.放基础轴线、边线,抄平,立皮数杆,划出分层砌石高度,并标出台阶收分尺寸。
③.摆石撂底。
@ .盘角挂线,砌筑基础时先在墙角处盘角。
毛石基础两面挂线。
先砌筑转角和交接处,先砌四个大角和墙头,再由两端向中间砌筑。
缝隙和上部凹坑用小石块或碎石和砂浆填塞平稳严实。
③.毛石砌体的灰缝厚度控制在20—30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆、再用碎石块嵌实。
⑥.砌第一皮毛石时,选用较大的平毛石块砌筑,坐浆,并将大面朝下。
先砌里、外石,后砌中间石。
⑦.砌毛石时,分皮卧砌,并上下错缝,内外搭砌。
石块间较大的空隙应先填塞砂浆后用碎石嵌实。
⑨.毛石基础每0.7m2且每皮毛石内间距不大于2m设置一块拉结石,上下两皮拉结石的位置应错开,立面砌成梅花形。
⑥.毛石基础最上一皮选用较大的平毛石砌筑。
转角处、交接处和洞口处对如流选用较大的平毛石砌筑。
迪.基础砌筑每天砌筑高度不应超过1.2m。
①.台身片石砌筑完,表面灰缝用砂浆勾缝。
(四)桥面铺装③、桥板、挡墙是全桥的外露结构,故对外观质量要求最高。
首先在台身上再次放线、定位,桥板支模、绑扎水平筋。
浇筑分2 次, 首次先浇筑边板,边板和挡墙一起浇筑成型,二次浇筑中板,板和板之间放2cm 的变形缝(放2cm 泡沫板),模板缝间粘贴海绵胶条,防止漏浆。
挡墙模板设置对拉螺栓,进行结构断面定位和模板加固,同时模板与外双排脚手架拉结, 支撑牢固,保证在砼浇筑过程中不跑位。
模板平整垂直,接缝严密,支撑牢固,视为合格,方可进行砼浇筑。
桥板钢筋按常规绑扎, 先绑扎底层网片, 使用钢筋马蹬支撑上排钢筋及留设保护层, 绑扎完后经检查合格后合模。
承台埋入地下使用定型组合钢模板,要求结构尺寸准确、平整、垂直。
砼使用现场搅拌混凝土,使用溜槽或吊云,砼坍落度7〜9cm,振捣密实,做到里实外光。
防水混凝土的铺设采用C40 砼、防渗等级为W6。
(五)台后处理采用天然砂进行回填,把台后清理干净,无杂物等建筑垃圾,然后按照300mm —层分层回填,回填采用逐步夯实。
四、施工总进度计划工期目标及承诺本工程的绝对工期60 天,工期紧,任务重,为能如期实现本目标。
已经于2012年09月15日开工, 2012年011月15日完工。
五、技术保证措施(一)质量方针和质量目标1、质量方针:管理科学,施工精细,信守合同,顾客满意。
2、质量目标:(1)各项工程规范,质量一次达标。
(2)分项工程一次合格率100%,优良率80%,分部工程优良率80%,单位工程确保省优,争创汾水杯。
(3)桥板、桥面铺装确保优良。
(4)质量返工损失率小于建安工程量的0.1%o,杜绝重大质量事故。
(二)质量保证体系1 、健全组织机构按公司、分公司、项目部即决策层、管理层、执行层三级质量体系,依据体系文件的要求各负其责,各尽其能,相互合作,保证质量体系良性运行,通过完善的质量体系来确保工程质量目标的实现。
2、完善质量责任制按照《质量手册》的质量职能分配,明确各级质量职责,健全质量责任制,并将质量职责层层分解,明确分工,责任到人建设公司对从事与质量有关的管理、执行和验证人员明确规定其职责,职权和相互关系,以保证质量体系有效运行。
分公司贯彻实施公司质量方针、目标,负责施工经营全过程的质量管理,并对项目部的组织实施工作进行监督、检查、指导、服务。
项目部严格按照管理法组织施工,建立系统完善的项目管理机制,项目经理是工程质量第一责任人,终身负责制,项目总工是质量控制和实施的执行人。
项目部按《质量手册》和《程序文件》进行质量活动,编制项目实施质量管理的指导性文件-《质量计划》,以便全面有效地开展质量活动。
3、健全质量制度(1)加强质量教育,提高全体职工的质量意识,积极开展全面质量管理。
(2)分项工程施工操作按作业指导书施工,严格执行技术交底制度。
(3)严格按照“事前有交底,事中有控制,事后有检查”的程序实行样板先行,标准明确的有目标的控制。
(4)认真执行“三检制” ,即班组有自检,作业队有专职、项目部组织互检复检,并坚持质量例会制度,每周开展一次联检。
(5)实行工序交接检,执行工序否决制。
上道工序必须检查验收合格后方可进入下道工序施工。
(6)实行质量一票否决制,合理使用“质量奖罚权” “停工整顿权”“返工强制权”,完善质量保证。
4、完善体系文件体系文件是开展质量活动的依据,没有健全完善的体系文件,质量活动就没有标准,没有依据,就不会有计划、有目的、有条理地搞好质量管理。
我公司的体系文件健全完整,A 层次的《质量手册》是质量活动的纲领性文件;B 层次的《程序文件》是我们开展质量活动的总则;C层次的作业指导书、施工组织设计、质量计划、国家规范和标准、设计文件等都是我们开展质量活动的指导性文件,在这些文件的指导下,即可开展有效的质量活动,保证质量体系有效运行,实现项目质量目标。
(三)质量保证措施1、认真编制质量计划。
计划中明确以下内容:(1)创优目标及分项、分部、单位工程质量目标;(2)根据质量目标明确质量分工及质量职责;(3)明确技术文件和资料的管理,确保有效。
(4)制定物资采购的控制措施,产品标识和可追溯性的实现。
(5)制定机械设备的管理措施。
(6)检验、试验、测量设备的控制和质量措施,不合格品的控制及纠正预防措施,材料搬运、储存、堆放的管理。
(7)物资管理做到账、物一致,保证材料的可追溯性。
(8)质量记录等。
质量计划在工程开工前完成,未经总工程师批准一律不准实施。
2、施工前对设计图纸、文件、资料进行全面自审、会审,防止使用错误设计文件和过期规范,施工图纸及使用规范的有效性必须经项目总工复核确认后方可使用。
3、加强材料采购控制,物资部门要在经过评定考核的合格分承包方范围内择优采购,并严格审查材料质量证明资料,对进场材料,先将采购资料和样本提交试验室抽样检验,并依据检验结果对材料进行状态标识(已检合格,已检待定,未检,不合格) ,防止现场施工人员使用不合格材料。
同时加强对原材料及施工过程中的产品标识,确保工程的各个部位实现永久可追溯性。
4、加强施工过程的控制,在施工过程中要以工序质量控制为核心,从人、机、料、法、环各方面进行全方位的有效控制。
人员必须经过培训合格后,持证上岗,并责任明确,责任心强;机械要根据工程需要进行合理配置,并按操作规程操作、维修,保证机械完好率。
材料从采购、保管、使用等各环节把关,严禁不合格材料用于工程。
对每一分项工程的施工工艺及方法都要认真分析,结合实际情况,制定切实可行、技术先进、保证质量的工艺方法。
为施工创造良好的环境,即技术环境,管理环境与劳动环境,进而保证工作质量,提高产品质量。
特别是对工程中的关键特殊工序更要作为重点,从事前准备,事中控制,事后完善进行全过程控制。
在本工程中施工测量、水下灌注桩、T梁的预制及予应力张拉是本工程的关键工序。
在施工过程中制定专项的作业设计进行有效的控制,确保关键工序质量。
5、加强对检验、试验和测量设备的控制。
拟在本工程使用的仪器设备都必须经过鉴定,具有鉴定标识,未经鉴定的仪器设备一律不得使用,以保证质量控制的准确性。
6、加强对不合格品的控制,施工过程中若发现不合格,项目质检工程师要立即对不合格产品进行标识、隔离,写出书面报告,上报上级主管部门,一般不合格产品由项目总工组织评审,提出处置意见报业主。
严重不合格由分公司工程部组织评审。
处理的原则是“三不放过”,原因不明不放过。
7、建立健全与业主、监理、设计四位一体的创优机制。
将定期向业主及监理发放“质量意见征询卡”反馈信息,有的放矢地抓好创优规划的落实。
(四)质量通病预防措施表一8。
