设备监造大纲正式版
设备监造大纲(拟稿)

目录1.1 监造目的 (1)1.2 监造依据 (1)1.3 监造责任 (1)1.4 设备监造的范围和重点 (1)1.5 设备监造流程 (1)1.6 设备监造过程中的质量控制 (2)1.6.1 质量控制的任务 (2)1.6.2 质量控制的依据 (2)1.6.3 监造质量控制措施 (3)1.6.3.1 (3)1.6.3.2 (3)1.6.3.3 (3)1.6.3.4 (3)1.6.3.5 (3)1.6.3.6 (3)1.6.3.7 (3)1.6.3.8 (3)1.6.3.9 (3)1.6.4 监造进度控制措施 (4)1.7 设备监造工作方法 (4)1.7.1 监造工作程序 (4)1.7.1.1 (4)1.7.1.2 (4)1.7.1.3 (4)1.7.1.4 (4)1.7.1.5 (4)1.7.1.6 (5)1.7.1.7 (5)1.7.1.8 (5)1.7.1.9 (5)1.7.1.10 (5)1.7.1.11 (5)1.7.1.12 (5)1.7.1.13 (5)1.7.1.14 (5)1.7.2 监造工作方法: (6)1.7.2.1 质量控制方法: (6)1.7.2.1.1 文件见证点(R点): (6)1.7.2.1.2 现场见证点(W点): (6)1.7.2.1.3 停工待检点(H点): (6)1.7.2.1.4 日常巡检(P点): (6)设备监造方案(拟稿)1.1 监造目的为了保证本项目所需的重要设备质量和进度,加强制造过程的监督和管理,保障本项目装置的安全、稳定、长周期的运行。
1.2 监造依据1.2.1 项目单位与制造单位签订的设备采购合同(含技术协议等附件);1.2.2 国家和行业的有关设备监造的法规、规定;1.3监造责任设备的制造质量由制造单位全面负责;监造并不减免制造单位的责任,不代替项目单位对设备的质量最终验收,本公司自行组织对本项目设备的监造,对设备的监造承担监造责任。
1.4设备监造的范围和重点在本项目中,按监理单位自报提供的设备工程监理服务,共有31种共计36台(套)设备派员驻场监造。
设备监造大纲设计

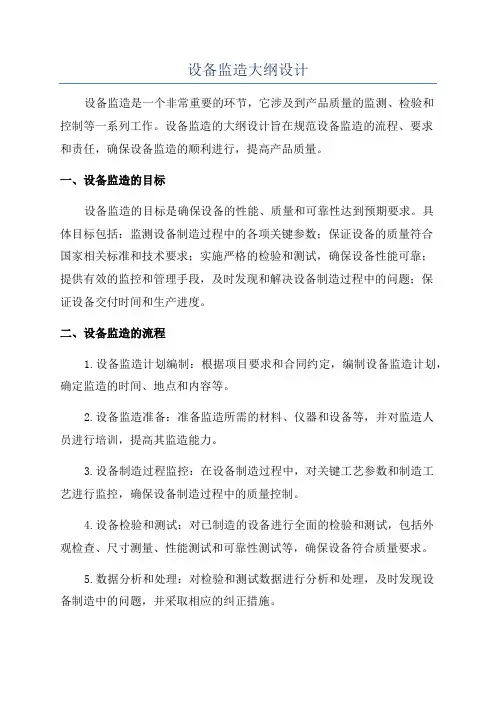

设备监造大纲设计设备监造是一个非常重要的环节,它涉及到产品质量的监测、检验和控制等一系列工作。
设备监造的大纲设计旨在规范设备监造的流程、要求和责任,确保设备监造的顺利进行,提高产品质量。
一、设备监造的目标设备监造的目标是确保设备的性能、质量和可靠性达到预期要求。
具体目标包括:监测设备制造过程中的各项关键参数;保证设备的质量符合国家相关标准和技术要求;实施严格的检验和测试,确保设备性能可靠;提供有效的监控和管理手段,及时发现和解决设备制造过程中的问题;保证设备交付时间和生产进度。
二、设备监造的流程1.设备监造计划编制:根据项目要求和合同约定,编制设备监造计划,确定监造的时间、地点和内容等。
2.设备监造准备:准备监造所需的材料、仪器和设备等,并对监造人员进行培训,提高其监造能力。
3.设备制造过程监控:在设备制造过程中,对关键工艺参数和制造工艺进行监控,确保设备制造过程中的质量控制。
4.设备检验和测试:对已制造的设备进行全面的检验和测试,包括外观检查、尺寸测量、性能测试和可靠性测试等,确保设备符合质量要求。
5.数据分析和处理:对检验和测试数据进行分析和处理,及时发现设备制造中的问题,并采取相应的纠正措施。
6.问题解决和改进:针对设备制造中的问题,制定相应的解决方案,并进行改进措施,提高设备制造质量和效率。
7.文档管理和归档:对设备监造过程中的各类文档进行管理和归档,确保设备监造的可追溯性和可审查性。
三、设备监造的要求1.设备监造人员应具备相关专业知识,具备良好的职业道德和责任心,严格按照标准和要求进行工作。
2.设备监造应严格按照合同约定和时间计划进行,保证设备按时交付。
3.设备监造过程中应进行有效的监控和管理,确保制造过程中的质量控制。
4.设备检验和测试应全面、详细,测试工具和设备应准确可靠,并按照相关标准进行检验。
5.对检验和测试数据应进行分析和处理,发现问题及时采取纠正措施。
6.设备监造工作应有良好的沟通和协调能力,与相关部门和人员密切合作,确保监造工作的顺利进行。
设备监理工程师考试大纲
设备监理工程师考试大纲设备监理工程师考试大纲一般包括以下内容:
1. 工程经济与项目管理
- 工程造价基础
- 项目管理理论与方法
- 工程合同管理
- 工程变更与索赔管理
2. 设备监理
- 设备监理法律法规
- 设备监理管理体系
- 设备监理技术标准与规范
- 设备监理项目实施与管理
3. 设备施工管理
- 设备施工组织与管理
- 设备安装与试运行
- 设备质量检验与验收
- 设备施工安全管理
4. 设备质量管理
- 设备质量检验与评审
- 设备质量控制与质量技术要求
- 设备故障与质量事故处理
- 设备质量监督与评估
5. 设备维护与管理
- 设备维护管理理论与方法
- 设备维护计划与预测
- 设备故障诊断与排除
- 设备维护数据分析与管理
6. 设备采购与供应管理
- 设备采购管理流程与方法
- 设备供应商评价与选择
- 设备采购合同管理
- 设备供应风险管理
7. 设备工程监理实务
- 设备工程监理流程与方法
- 设备工程监理文件管理
- 设备工程质量与安全监督
- 设备工程变更与索赔处理
8. 设备工程法律法规
- 设备工程招标与投标法规
- 设备工程施工合同法规
- 设备工程质量与安全法规
- 设备工程索赔与争议解决法规
以上是一般设备监理工程师考试大纲的内容,具体大纲可能会根据不同地区和职业需求有所不同。
监造大纲电子版本
监造大纲附件二《国家电网公司220kV及以上变电设备驻厂监造大纲(试行)》国家电网公司220KV及以上变电设备驻厂监造大纲(试行)国家电网公司物资部二○○九年十月目录1 总则 (1)1.1目的 (1)1.2依据 (1)1.3适用范围 (1)1.4监造责任 (1)2 术语和定义 (2)2.1监造单位 (2)2.2供应商 (2)2.3驻厂监造 (2)2.4技术资料 (2)2.5质量问题(一般质量问题、重大质量问题) (2)2.6文件见证(R点) (3)2.7现场见证(W点) (3)2.8停工待检(H点) (3)3 监造工作目标 (3)4 监造工作主要内容 (4)4.1对设备制造质量的监督 (4)4.3对设备制造进度的监督 (5)5 监造工作程序 (5)6 监造见证方式和见证项目 (6)6.1见证方式 (6)6.2见证项目 (7)7 监造工作信息 (7)8 附表(油浸式变压器、电抗器、组合电器、断路器监造项目) (7)220kV及以上变电设备驻厂监造大纲(试行)1 总则1.1 目的为适应电网发展要求,加强设备监造管理,督促、协助供应商严格按合同履约,保证设备质量及供货进度,保障电网工程顺利实施,制订本监造大纲。
1.2 依据本大纲是依据国家、行业和国际有关标准、规程和规范、公司监造管理办法,并结合近年来公司设备监造经验制定。
1.3 适用范围本大纲适用于国家电网公司220kV及以上变压器、电抗器、组合电器、断路器的驻厂监造工作。
110kV及以下可参照执行。
1.4 监造责任设备监造是指监造单位按照采购合同约定,对设备在生产过程中的工艺流程、制造质量及进度等进行监督的活动。
监造不减轻供应商的质量责任,不代替物资需求部门/单位对设备的最终质量验收。
监造单位对设备的制造质量承担监造责任,监造责任包括违法/违纪责任、渎职责任、失职责任。
2 术语和定义本大纲所用的术语和定义,除上下文另有要求外,具有如下含义:2.1 监造单位受物资管理部门委托,具体实施监造工作的单位。
设备监造大纲正式版
监理投标文件设备监造大纲批准:_____________________审核:_____________________编制:_____________________ 宁夏恒安建设监理咨询有限公司二OO八年十月十二日1对国网监造大纲的理解 (1)1.1名词定义 (1)1.2监造依据 (2)1.3监造责任 (2)1.4工作范围和内容 (2)1.5 监造目标 (2)1.6 见证方式 (3)2监造工作目标、措施 (3)2.1目标体系建立情况 (3)2.2监造措施 (3)3技术管理情况 (5)3.1监造工作程序 (5)3.2监造工作方法 (7)3.3监造人员的工作职责 (10)4拟配备资源情况 (11)5关键人员的资格和能力 (11)5.1总监资格业绩 (11)5.2项目团队资格业绩 (12)6 监理管理工作创新思路167现场协调经验和能力 (17)7.1监理单位与个有关单位之间的协调 (17)7.2协调方式 (19)7.3协调方式 (20)8服务承诺 (20)9 建议 (22)9.1准备阶段工作建议 (22)9.2实施阶段工作建议 (22)9.3收尾阶段工作建议 (22)设备监造大纲1对《国家电网公司集中规模招标主要设备监造大纲(试行)》的理解1.1 名词定义1.1.1 项目单位:国家电网公司集中规模招标的主要设备的订货方。
1.1.2 监造单位:受国家电网公司委托实施集中监造的单位。
1.1.3 制造单位:在国家电网公司集中规模招标中中标的设备供应商。
1.1.4 技术资料:与监造单位监造的设备有关的、在设备制造过程中的技术文件(包括本设备技术协议、设计文件、工艺标准、作业指导书等)1.1.5 项目经理/项目总监:由监造单位指定完成本设备监造任务的负责人。
1.1.6 监造工程师:由监造单位指定完成本设备监造任务的专业技术人员。
1.1.7 设备采购合同:项目单位与制造单位签订的设备订货合同。
1.1.8 现场见证(W点):对于复杂的关键工序、测试、试验要求监造人员在现场见证点。
设备监理大纲
设备监理工程师考试大纲(一)第一章概述大纲要求:了解:质量的含义;设备质量监理的任务。
熟悉:设备质量的形成过程及影响因素;设备质量控制的各方作用。
掌握:设备质量控制的目标、依据、原则和方法。
第一节设备质量的含义与特点一、设备质量的含义与类型(一)质量的含义质量是一组固有特性满足要求的程度。
(二)设备质量的含义设备质量是指设备的一组固有特性满足要求的程度。
第二节设备质量的形成过程及其影响因素一、设备质量的形成过程设备质量的形成过程分为设计过程、采购过程、制造过程、安装调试过程。
设备质量形成的每一过程都有其特定的任务和内容,这些过程又有其内在的、互为依据的必然的联系。
设备质量形成过程中的各项活动的质量决定着设备的质量特性,在各个过程形成中实施不同的质量控制活动,达到各个过程的质量目标,以最终获得期望的质量。
二、影响设备质量的因素一般来说,影响设备质量的因素可以分为两类,即偶然因素和系统因素。
偶然因素是一些经常存在的对质量影响比较小而又逐项略有不同的因素,系统因素是一些不经常发生的、对设备质量影响比较大而又前后呈现一定规律的因素。
三、.设备质量监理的原则(大纲要求掌握的内容有五条原则 1.对雇主负责 2.以预防为主,过程与结果并重 3.坚持标准,严守合同 4.以人为本 5.遵守职业道德规范)第四节设备质量监理工作制度(一、设计文件、图纸审查制度二、技术交底制度三、设备开工报告确认制度四、材料、.构件报验及复验制度五、变更设计确认制度六、特殊过程检查制度七、设备质量缺陷跟踪复验制度八、设备质量报验制度九、质量事故的处理制度十、设备验收制度十一、监理日志和会议制度)第五节设备质量监理方式和文件一、设备质量监理方式(一)按监理形式划分1.巡回检查巡回检查是指监理人员对制造、发运、安装调试工程情况有目的的巡视检查。
2.抽查检查按规定对设备的制造、发运、安装调试过程进行抽检,或100%检查。
3.报验检查承包商对必验项目自检合格后,以书面形式报监理方,监理人员对其进行检查和签证。
设备监造大纲内容
设备监造大纲内容1. 设备质量把控这一块,那可是相当重要啊!就像建房子要打牢地基一样,咱们得把设备监造大纲里的质量要求搞清楚。
比如说,生产设备的材料得是最好的吧,这要是材料不行,那不是白折腾嘛!你们说是不是?2. 监造的流程哇,可不能乱套!这就好比是一场赛跑,每个环节都要按部就班地来。
从设计审核到生产过程监督,再到最后的验收,一步都不能错呀,不然怎么能保证设备没问题呢?3. 检验和测试,这是给自己吃的定心丸呐!比如一台机器,咱得各种测试呀,压力测试、性能测试等等,就像给它来一场全面的“体检”,有啥问题一下就暴露出来了。
4. 对生产进度的监控,那也是不能马虎的呀!如果不看着,万一进度慢了,那不就耽误事儿了嘛。
就像火车得按时刻表跑,不能晚点呀,不然乘客不得着急嘛。
5. 人员资质的审查也很关键咧!那些负责制造设备的人,得有真本事呀。
这就和找医生一样,得找个靠谱的,才能放心把“健康”交给他们,是不是这个道理?6. 技术文件的管理多重要呀!没有这些文件,就像航海没有地图一样迷茫。
所有的设计图纸、操作手册都得整理得好好的,要用的时候能马上找到。
7. 不合格项的处理,那得严肃对待呀!发现不合格的,就得赶紧解决,不能拖着。
这就好比身上长了个瘤子,得赶紧割掉,不然会越长越大危害更大呀。
8. 沟通与协调在监造大纲里也占一席之地呀!各个部门得配合好呀,不能你干你的,我干我的。
就像球队打球一样,得团结协作,才能赢得比赛。
9. 监造报告的编写,那可是对整个监造过程的总结呀!得详细、准确地记录下所有的情况,这就像写日记一样,把重要的事情都记下来。
我觉得呀,这个设备监造大纲内容可得好好弄,不然设备质量怎么能有保障呢!。
国家电网公司变电设备监造大纲
本大纲由国家电网公司物资部负责解释。
变电设备监造大纲
1
本大纲适用于国家电网公司110(66)kV~750kV交流电力变压器、电抗器、电流互感器、电压互感器、组合电器、断路器、隔离开关、避雷器等8类变电设备的监造工作。
本大纲规定了设备的监造模式、相关方的职责和权限、监造工作内容、方法、流程及相应制度,是国家电网公司系统采购设备监造工作的指导性文件。
e)委托人和监造组未按规定程序提出变更见证时间,且未能在规定时间参加见证时,供应商将认为委托人和监造组放弃监造,可进行下道工序。W点则转为R点见证,但H点没有委托人书面意见时,供应商不得自行转入下道工序,应及时与委托人联系商定更改见证时间。如更改时间后,委托人仍未按时到达,则H点可转为R点随后进行见证。
f)供应商有权拒绝同一台设备的重复监造。
5.
驻厂监造工作的起点为:监造服务合同约定的监造工作开始之日;终点为:设备发运日或产品包装完成之日起30日,二者以先到日期为准。
5.3.1前期工作
a) 委托人根据相关法律、法规选择监造单位,签订监造服务合同,及时书面通知供应商。
b)监造单位根据监造任务进行驻厂监造组的组建,确保人员数量、质量满足监造工作开展要求。
g)监督见证供应商制造各阶段的检验或测试;
h)监造组应审核供应商的产品出厂试验方案,并提前15日报送委托人。
i)检查设备包装质量(资料清单)、存放管理和装车发运准备情况。
j)各类设备的具体监造项目及见证方式见附录。
5.3.2.2监造实施中质量问题的处理
a)当发现一般质量问题时,监造组要及时查明情况,向供应商发出工作联系单;要求供应商分析原因并提出处理方案,监造组审核后监督供应商实施,直至符合要求。
设备监造大纲
设备监造大纲第一篇:设备监造大纲1000t/d 褐煤干燥装置设备监造大纲 1 总则1.1为了确保1000吨天褐煤干燥装置设备的制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和投产,实现褐煤干燥示范装置一次成功投运和安全可靠运行。
1.2设备监造是指根照设备供货合同,按照国家有关法规、规章、技术标准、对设备制造过程的质量实施监督。
1.3设备的制造质量由设备制造单位(以下简称制造单位)全面负责,设备监造并不减轻制造单位的质量责任,也不代替对设备的最终质量验收。
监造人员对被监造设备的制造质量承担监造责任。
2 编制依据国质检质联[2002]174号《设备监造管理暂行办法》DL/T 586-2008 《电力设备监造技术导则》设备订货合同的技术协议设备技术文件和图纸,设备制造相关的质量规范和工艺文件3 监造范围 3.1 主装置钢结构3.2 干燥炉、热解炉、激冷盘 3.3 精制钝化装置 3.4 锅炉 3.5 压力容器 3.6 各类大型容器 3.7 大型风机 3.8 旋风分离器 3.9 大型变压器3.10大型电动机 4 监造内容4.1 审查制造单位质量保证体系;4.2 审查制造单位施工组织设计和进度计划; 4.3 审查原材料、外购件质量证明书和复验报告;4.4 审查焊接工艺评定和焊接作业指导书4.5 审查特种作业人损资质证书。
如焊工、理化及无损检测人员、热处理人员等。
4.6 施工技术文件和质量验收文件 4.7 质量检查验收报告4.8 现场见证(外观质量、规格尺寸、制造加工工艺等); 4.9 停工待检点见证5 监造组织机构和人员配置5.1 监造机构和人员配置5.1.1 领导小组组长:李石湘副组长:何曙光成员:欧阳苍松 5.1.2 监造工作小组组长:周新良(主要负责对主装置、精制钝化装置、钢结构的驻厂监造和进度协调)5.2 监造机构岗位职责 5.2.1 监造领导小组职责5.2.1.1 确定项目监造机构人员的分工和岗位职责;5.2.1.2 主持编写项目监造大纲;5.2.1.3 检查和监督监造人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应换其工作; 5.2.1.4 主持监造工作会议,签发监造机构文件。
安装设备监理大纲
****设备工程施工监理大纲目录一、工程概况及设备特点 (3)二、监理范围和内容 (4)2.1监理工作的范围 (4)2.2设备安装、调试阶段的监理工作内容 (4)三、监理工作的目标 (6)四、监理依据 (7)五、监理组织机构 (10)5.1监理组织机构网络图:(共11人) (10)5.2总监人选的基本情况和业绩 (11)六、监理工作流程 (12)七、设备监理的方法和措施 (21)7.1设备安装调试阶段的监理方法 (21)7.2设备安装调试阶段的监理的措施 (23)八、进度控制的监理措施 (25)8.1设备供应进度 (25)8.2设备安装进度 (25)8.3市政配套进度 (26)九、安全施工的监理措施 (27)9.1安全监理的主要工作 (27)9.2安全风险监控重点 (27)十、设备监理工作制度 (31)10.1施工阶段监理工作制度 (31)10.2项目监理组织内部工作制度 (31)十一、监理单位自备的检测仪器及量具等设备 (32)一、工程概况及设备特点项目名称:工程地址:项目规模:年产38万m3加气砼生产线设备项目工期: 2006年9月~2007年2月****有限公司设备工程分成原料制作、坯体成型、坯体切割、蒸养、成品入库、废料处理及辅助设施七大部分。
主要设备有:球磨机、切割机、蒸压釜、压缩机、锅炉、泵、搅拌机和起重(行车)设备等。
其中,如:切割机、行车等设备的安装精度相当高,否则会直接影响安稳生产和产品质量。
而且,本设备工程的电气和仪控系统也有很高要求,否则要影响自动化生产的性能要求二、监理范围和内容2.1监理工作的范围安装、调试阶段的质量、进度控制的监理(其中包括安全、文明施工监理)。
2.2设备安装、调试阶段的监理工作内容(1)对设备安装方案进行审核;(2)审查施工单位施工准备工作,协助委托人下达开工通知书;(3)督促施工单位施工管理制度和质量保证体系的建立、健全与实施;(4)认真做好工程设备施工监理的准备工作,重点是对各类预埋件、预埋电线管等隐蔽工程的复验、会签;(5)设备进场后,在施工单位自查的基础上,进行现场抽检;参与主要设备的开箱检验;对于进口设备,会同有关职能部门一起在合同规定的期限内参与开箱检验;并就开箱结果和监理意见向委托人提交监理报告;(6)在设备安装、调试期间,根据监理合同的授权范围,组织在现场实施设备安装、调试、验收的全过程监理。
国家电网公司变电设备监造大纲
本大纲由国家电网公司物资部负责解释.
变电设备监造大纲
1
本大纲适用于国家电网公司110(66)kV~750kV交流电力变压器、电抗器、电流互感器、电压互感器、组合电器、断路器、隔离开关、避雷器等8类变电设备的监造工作.
本大纲规定了设备的监造模式、相关方的职责和权限、监造工作内容、方法、流程及相应制度,是国家电网公司系统采购设备监造工作的指导性文件。
3。5总监造工程师
由监造单位委派,代表监造单位全面负责履行监造服务合同、主持项目监造机构工作的监造工程师,简称总监.
3。6 总监造工程师代表
由总监造工程师根据需要进行授权,代表总监造工程师行使其部分职权的项目监造机构中的设备监造工程师。
3.7 监造工程师
负责某一专业或者某一方面的设备监造工作,具有相应监理文件签证权的设备监造人员。
5.2.2监造单位职责和权限
a)根据项目需要,配备人员组成驻厂监造组,并报委托人确认。总监造工程师的更换需经委托人同意。
b)向委托人收集监造设备的采购合同、图纸等文件资料(含补充、修改文件)。参加设计联络会、产品技术交底和产品质量分析会。
c)按照监造大纲、采购合同及相关标准编制监造实施细则,审查供应商产品制造的有关计划、标准、主要工艺及装备等,检查外购的原材料/组部件的质量,监督、跟踪产品制造质量和进度等,对产品完工资料进行审核.
g)监督见证供应商制造各阶段的检验或测试;
h)监造组应审核供应商的产品出厂试验方案,并提前15日报送委托人.
i)检查设备包装质量(资料清单)、存放管理和装车发运准备情况。
j)各类设备的具体监造项目及见证方式见附录。
5。3.2。2监造实施中质量问题的处理
a)当发现一般质量问题时,监造组要及时查明情况,向供应商发出工作联系单;要求供应商分析原因并提出处理方案,监造组审核后监督供应商实施,直至符合要求。
设备监造大纲
1000t/d褐煤干燥装置设备监造大纲1 总则1.1为了确保1000吨天褐煤干燥装置设备的制造质量,对重要设备制造进行有效监造,保证设备到达现场后能顺利安装、调试和投产,实现褐煤干燥示范装置一次成功投运和安全可靠运行。
1.2设备监造是指根照设备供货合同,按照国家有关法规、规章、技术标准、对设备制造过程的质量实施监督。
1.3设备的制造质量由设备制造单位(以下简称制造单位)全面负责,设备监造并不减轻制造单位的质量责任,也不代替对设备的最终质量验收。
监造人员对被监造设备的制造质量承担监造责任。
2 编制依据国质检质联[2002]174号《设备监造管理暂行办法》DL/T 586-2008 《电力设备监造技术导则》设备订货合同的技术协议设备技术文件和图纸,设备制造相关的质量规范和工艺文件3 监造范围3.1 主装置钢结构3.2 干燥炉、热解炉、激冷盘3.3 精制钝化装置3.4 锅炉3.5 压力容器3.6 各类大型容器3.7 大型风机3.8 旋风分离器3.9 大型变压器3.10大型电动机4 监造内容4.1 审查制造单位质量保证体系;4.2 审查制造单位施工组织设计和进度计划;4.3 审查原材料、外购件质量证明书和复验报告;4.4 审查焊接工艺评定和焊接作业指导书4.5 审查特种作业人损资质证书。
如焊工、理化及无损检测人员、热处理人员等。
4.6 施工技术文件和质量验收文件4.7 质量检查验收报告4.8 现场见证(外观质量、规格尺寸、制造加工工艺等);4.9 停工待检点见证5 监造组织机构和人员配置5.1 监造机构和人员配置5.1.1 领导小组组长:李石湘副组长:何曙光成员:欧阳苍松5.1.2 监造工作小组组长:周新良(主要负责对主装置、精制钝化装置、钢结构的驻厂监造和进度协调)5.2 监造机构岗位职责5.2.1 监造领导小组职责5.2.1.1 确定项目监造机构人员的分工和岗位职责;5.2.1.2 主持编写项目监造大纲;5.2.1.3 检查和监督监造人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应换其工作;5.2.1.4 主持监造工作会议,签发监造机构文件。
设备监理工程师考试大纲2023年
设备监理工程师考试大纲2023年设备监理工程师考试大纲(2023年)一、岗位职责1.了解设备监理工程师的基本职责和要求,包括负责设备的施工、监督、检测等工作。
2.能够熟悉并掌握相关的国家法律法规、标准和规范,对设备监理的相关政策和要求有一定的了解。
3.具备良好的团队合作和沟通能力,能够与施工单位、设计单位和监理单位等相关人员保持良好的合作关系。
二、工程管理1.了解工程管理的基本概念和方法,掌握进度管理、质量管理、安全管理和成本控制等方面的基本知识和技能。
2.具备编制工程管理计划和施工方案的能力,能够根据具体工程的特点和要求,合理安排施工工艺和施工顺序,并进行施工过程的管控。
3.熟悉常见的工程管理工具和软件,能够利用相关软件进行工程数据的分析和处理,提高管理效率和准确性。
三、施工监督1.了解施工监督的基本原则和方法,具备独立、客观、公正、准确进行施工监督的能力。
2.熟悉各类工程材料和设备的质量要求和检测方法,能够进行现场的质量监督和检测。
3.具备现场安全监督的能力,能够识别和纠正施工中的安全隐患,确保施工过程的安全性。
4.能够熟练运用相关的监理检测设备和仪器,并具备数据分析和处理的能力,准确评估工程质量。
四、竣工验收1.了解竣工验收的程序和要求,能够按照相关规定进行竣工验收工作。
2.熟悉竣工验收的各个环节和验收标准,能够做出准确的验收结论。
3.能够清查工程施工过程和材料使用情况,核实工程完成情况,并提供相关证明材料。
4.掌握竣工验收报告的编制要求和内容,能够准确书写验收报告。
五、法律法规和标准1.掌握建设工程法律法规的基本要点和相关法律条款,了解设备监理工程师在法律法规中的相关责任和义务。
2.了解建设工程的相关标准和规范,能够准确理解和适用相关标准和规范进行工作。
3.熟悉相关的行业标准和专业规范,了解标准的制定过程和更新机制。
六、专业知识1.了解建设工程的基本构造和设备,并掌握其工作原理和特点。
2.熟悉建设工程中常见的施工工艺和关键工序,并了解其中的安全、质量要求。
重要石化设备监造大纲
重要石化设备监造大纲(上册)热壁加氢反应器制造过程质量验收检验大纲1 总则内容和适用范围1.1.1 本大纲主要规定了采购单位(或适用单位)应对热壁加氢反应器制造过程进行质量验收检验的基本内容及要求,也可作为委托驻厂监造的依据。
1.1.2 本大纲适用于是有化工工业使用的加氢裂化、加氢精制装置中的热壁加氢反应器。
同类容器可参照使用。
主要编制依据1.2.1 《压力容器安全技术监察规程》;1.2.2 GB 150-1998《钢制压力容器》;1.2.3 JB 4732-1995《钢制压力容器分析设计》;1.2.4 加氢反应器设计文件;1.2.5 ASME规范;1.2.6 相关标准等。
2 原材料主要钢种为和、3Cr-1MoV、冶炼工艺应采用电炉熔炼加炉外精炼、真空脱氧。
依据采购《技术协议》审核主体材料(含焊材)质量证明书,材料牌号及规格、锻件级别、数量、供货商等。
主体材料应进行外观、热处理状态、材料标记检查。
筒体、封头、进出口法兰及盖、法兰接管等主要承压件的化学成分、回火脆性敏感系数、常温机械性能、高温机械性能、夏比冲击试验、晶粒度及非金属夹杂物(指锻件)、硬度、回火脆性倾向评定、无损检验及取样部位、试验数量、模拟热处理状态应与采购《技术协议》规定一致。
材料复验应按《压力容器安全技术监察规程》、采购《技术协议》规定执行。
内件、主螺栓、主螺母、裙座等材料检验应与采购《技术协议》规定一致。
螺栓和螺母应逐件进行硬度测试,按采购《技术协议》验收。
≥Ф50棒料加工的螺栓粗加工应进行超声波检测,按采购《技术协议》验收。
基材焊接材料和堆焊材料检验应与采购《技术协议》规定一致。
凡在制造过程中改变热处理状态的主体材料,应重新进行性能热处理,其机械性能应与母材规定的要求一致。
3 焊接焊工作业必须持有相应类别的有效焊接资格证书。
制造厂应在产品施焊前,根据图样、采购《技术协议》及JB 4708-2000的规定完成焊接工艺评定。
主要焊接工艺评定至少覆盖基体焊接工艺评定、堆焊工艺评定、异种钢焊接工艺评定三类。
监造大纲
环缝组对
错边量
●
50
直线度
●
●
51
焊接
工艺执行情况
●
焊缝表面质量
●
●
52
开孔划线
方位、标高(标距)
●
●
开孔尺寸
●
●
53
地
脚
螺
栓
座
放样、下料
下料尺寸
●
54
坡口加工
坡口角度、钝边
●
55
开螺栓孔
中心圆直径
●
孔间距
●
●
●
56
焊接
工艺执行情况
●
焊缝高度
●
●
●
57
总
装
裙座与壳体组装
安装方位
●
基础环与壳体封头环缝距离
内部件装配
焊件尺寸、方位
●
●
●
焊接工艺执行情况
●
●
焊角高度、与主焊缝相遇部位的预留
●
●
水平度
●
●
61
热处理
热处理
工艺执行情况
●
●
热处理报告
●
●
●
62
试
验
硬度检测
焊缝硬度检测
●
●
●
●
63
强度试验
压力表:精度、计量、量程、表盘直径、数量、安装部位
●
●
●
试验介质、介质温度
●
●
●
工艺执行情况
●
●
●
检查:渗漏、可见变形、异常响声
●
三、制造过程见证
序号
部件
工序
见证内容
深圳某电厂设备监造监理大纲
深圳XX燃机电厂3×390MW级燃气-蒸汽联合循环发电机组设备监造工作实施大纲(本大纲编写时综合了招标书、投标书、投标澄清函、对澄清函回复、监造主合同及协议、三方监造协议等相关文件的所有要求,并根据委托方对监造工作实施大纲编制要求,以项目监造作业书思路编制,可以作为各监造人员的工作依据文件。
由于该项目已形成的文件很多,且每个文件文字量很大,要将各文件内容了解,并形成一致性看法比较费时,有此文件,可以方便工作。
请各专业负责人在审核该文件时,只重点检查监造项目及要求与三方协议是否相符,对该文件与投标书、监造主合同及协议的相符合性已在编制时考虑。
)西安XX研究院有限公司技术监督及检修管理研究中心二O O五年二月二十日目录1.主题内容2.适用范围3.监造项目的组织机构及各级职责4.监造设备明细、工作任务及基本要求5.监造工作任务分配表6.设备质量控制任务的具体分解、工作目标和到达的效果7.设备监造工作任务目标实施技术方案8.设备进度、付款控制任务及其工作目标和达到的效果9.设备监造工作任务目标实施管理方案10.监造委托方(甲方)职责11.设备监造达到的总效果深圳XX燃机电厂3×390MW级燃气-蒸汽联合循环发电机组设备监造工作实施大纲1.主题内容经过投标,我单位已赢得深圳XX燃机电厂3×390MW级燃气-蒸汽联合循环发电机组设备监造任务,2005.1.27签订了设备监理合同和技术协议。
本大纲根据设备监造合同和技术协议、投标书及其有关文件以及国家相关标准,确定了监造各岗位、人员的职责、权限和任务,确定了任务分配表,将监造合同及其附件的规定、要求分解为设备质量监造、设备制造进度控制、设备合同(技术部分)管理、信息管理与组织协调的具体目标和任务,明确了具体依据的文件和标准,确定包括适用的记录表、工具以及应用的中心质量工作控制程序等在内的技术准备工作,规定了每个过程的作业技术措施、准则、程序,规定了工作输出结果的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理投标文件设备监造大纲批准:_____________________审核:_____________________编制:_____________________ 宁夏恒安建设监理咨询有限公司二OO八年十月十二日1对国网监造大纲的理解 (1)1.1名词定义 (1)1.2监造依据 (2)1.3监造责任 (2)1.4工作范围和内容 (2)1.5 监造目标 (2)1.6 见证方式 (3)2监造工作目标、措施 (3)2.1目标体系建立情况 (3)2.2监造措施 (3)3技术管理情况 (5)3.1监造工作程序 (5)3.2监造工作方法 (7)3.3监造人员的工作职责 (10)4拟配备资源情况 (11)5关键人员的资格和能力 (11)5.1总监资格业绩 (11)5.2项目团队资格业绩 (12)6 监理管理工作创新思路167现场协调经验和能力 (17)7.1监理单位与个有关单位之间的协调 (17)7.2协调方式 (19)7.3协调方式 (20)8服务承诺 (20)9 建议 (22)9.1准备阶段工作建议 (22)9.2实施阶段工作建议 (22)9.3收尾阶段工作建议 (22)设备监造大纲1对《国家电网公司集中规模招标主要设备监造大纲(试行)》的理解1.1 名词定义1.1.1 项目单位:国家电网公司集中规模招标的主要设备的订货方。
1.1.2 监造单位:受国家电网公司委托实施集中监造的单位。
1.1.3 制造单位:在国家电网公司集中规模招标中中标的设备供应商。
1.1.4 技术资料:与监造单位监造的设备有关的、在设备制造过程中的技术文件(包括本设备技术协议、设计文件、工艺标准、作业指导书等)1.1.5 项目经理/项目总监:由监造单位指定完成本设备监造任务的负责人。
1.1.6 监造工程师:由监造单位指定完成本设备监造任务的专业技术人员。
1.1.7 设备采购合同:项目单位与制造单位签订的设备订货合同。
1.1.8 现场见证(W点):对于复杂的关键工序、测试、试验要求监造人员在现场见证点。
1.1.9 文件见证(R点):需要进行文件见证的质量管理点,由监造人员查阅制造单位的技术文件、试验记录、试验报告、包装储运规定和配套件等合格证明等,可以不在现场见证。
1.1.10 停工待检(H点):重要工序、关键的试验验收点,制造单位必须提前通知、等待监造人员或项目单位代表在场时进行见证。
1.2 监造依据1.2.1 监造委托合同;1.2.2 项目单位与制造单位签订的设备采购合同(含技术协议等附件);1.2.3 设备相关的国际/ 国家/ 行业标准/ 公司标准;1.2.4 监造大纲、监造实施细则以及制造单位企业标准;1.2.5 国家和行业的有关设备监造的法规、规定;1.2.6 宁夏恒安建设监理咨询有限公司质量管理体系文件。
1.3 监造责任设备的制造质量由制造单位全面负责;集中监造并不减免制造单位的责任,不代替项目单位对设备的质量最终验收,监造单位依据与委托单位签订的设备监造服务合同/ 协议,对监造设备的制造质量等工作承担监造责任。
1.4 工作范围和内容1.4.1 工作范围:对监造设备在制造过程中进行质量、进度、付款控制,审核设备制造过程中的试验与检验大纲和方案, 参加设备制造过程的试验与检验, 以及协助项目单位进行设备采购合同的信息管理和协调有关单位的工作关系。
1.4.2 工作内容:针对具体监造设备由监造单位根据技术协议及相关技术文件制订《监造实施细则》,提交项目单位并与制造单位议定后实施。
1.5 监造目标监督制造单位保证项目单位设备采购合同中技术协议的技术参数全部达到要求,设备的制造质量责任得到完全的履行。
见证率100%,总结率100%,信息沟通率95%以上。
1.6 见证方式采用对设备制造和生产全过程跟踪,包括原材料验收、工艺流程、制造加工、检验、试验、包装等进行见证、确认的方式进行监督。
监造方式一般采用现场见证(W点)、文件见证(R点),以及监造单位专门规定停工见证(H点)。
2 监造工作目标、措施2.1 目标体系建立:根据实际情况,制定出具体控制目标。
2.2 监造措施2.2.1 监造质量控制措施监造过程中采用相关文件见证与现场见证相结合等方式。
2.2.1.1 查验设备主要原材料、外购组配件的证明文件及检验报告和外协加工件、委托加工材料的质量证明以及制造单位提交的检验资料;对制造单位的质量管理体系和有关的技术资料进行审查,提出审查意见。
要求/ 建议制造单位澄清或纠正,以便预防根本性的质量缺陷;2.2.1.2 确认制造单位各制造阶段检验及试验的时间、内容、方法、标准以及检测手段;2.2.1.3 审核设备制造过程中拟采用的重大新技术、新材料、新工艺的鉴定和试验报告;2.2.1.4 查验主要件的生产工艺设备、操作规程、检测手段、测量试验设备和有关人员的上岗资格、设备制造和装配场所的环境;2.2.1.5 在制造现场对主要及关键组配件的制造工艺、工序和制造质量进行检查与确认;2.2.1.6 监督制造单位的设备装配和整体试验等过程;2.2.1.7 检查设备包装质量和资料清单并监督装车情况;2.2.1.8 对监造过程中发现质量问题/ 缺陷的处理:2.2.1.8.1 凡出现任何不符合设备采购合同规定和已经确认的技术标准/ 技术文件要求的项目均视为质量问题,可及时纠正、修复后仍不影响和降低设备性能的,为一般质量问题/ 缺陷,否则为重大质量问题/ 缺陷。
2.2.1.8.2 当出现质量问题/ 缺陷后,监造工程师要及时查明情况,并向制造单位相关部门发出书面整改通知单,要求制造单位认真分析原因,提出修复和纠正的意见,并将分析和处理意见反馈给监造工程师;监造工程师要及时将情况以书面形式详细、客观地按规定上报;监造工程师应了解质量问题/ 缺陷的产生原因、处理方案,并跟踪处理结果,直至符合要求为止。
2.2.2 监造进度控制措施根据设备采购合同中设备交货期要求,随时掌握设备设计、排产、加工、装配和试验进展情况,督促制造单位按合同要求如期履约。
2.2.3 监造费用控制措施根据设备采购合同中规定的有关付款节点和监造有关要求,监造工程师应核查制造单位在设备或该节点的主要组配件工作完成情况,经确认满足要求后,在付款节点条件见证确认表上签字。
2.2.4 档案与信息管理措施2.2.4.1 信息管理要达到:2.2.4.1.1 信息沟通渠道畅通,确保信息能传达到需要信息的人或部门;2.2.4.1.2 信息应及时传递,一般信息按有关规定期限完成,紧急事项的信息即时处理;2.2.4.1.3 信息要做到准确。
2.2.4.2 信息沟通内容,主要是设备在制造过程中有关质量、进度、设备采购合同执行等方面情况,以及制造单位的动态情况。
通过信息沟通,使项目单位或有关部门及时准确了解设备制造过程情况。
2.2.4.3 信息沟通方式有:2.2.4.3.1 电话、传真、电子邮件;2.2.4.3.2 监造信息网;2.2.4.3.3 监造工作简报;2.2.4.3.4 设备监造工作联系单、专题报告;2.2.4.3.5 设备监造工作总结。
2.2.5 组织协调措施当发生制造单位对监造设备与该设备采购合同有更改时,如原材料的型号、规格、供货商、设备的主要技术性能参数、主要外购件的品牌、规格/ 型号、供货商等,应及时向制造单位指出,并同时通知项目单位,由项目单位与制造单位协商、解决。
3 技术管理情况3.1 监造工作程序3.1.1 熟悉设备图纸、技术标准、制造工艺以及设备供货合同中的有关规定。
3.1.2 编制《设备监造实施细则》,经总监理工程师审核批准并报委托人确认后实施。
3.1.3 核查设备承包单位提供的生产计划和有关质量体系,并提出核查意见。
3.1.4 核实设备承包单位主要分包方的资质情况、实际生产能力和质量管理体系是否符合设备供货合同的要求。
3.1.5 熟悉设备承包单位的检验计划和检验、试验要求,确认各制造阶段检验、试验的时间、内容、方法、标准以及检测手段3.1.6 对设备制造过程中拟采用的重大新技术、新材料、新工艺的鉴定和试验报告进行审核、签署意见,并通知委托人予以确认。
3.1.7 查验主要零件的生产工艺设备、操作规程和有关人员的上岗资格,并对设备制造和装配场所的环境进行查验。
3.1.8 对制造设备的主要原材料、外购配套件、毛坯铸锻件的证明文件及检验报告和外协加工件、委托加工材料的质量证明以及设备承包单位提交的检验资料进行查验。
3.1.9 对设备制造过程进行监督和抽查,深入生产场地对所监造设备进行巡回检查,对主要及关键零部件的制造质量和制造工序进行检查与确认。
3.1.10 设备监造人员按照设备承包单位检验计划和相应标准、规范的要求,监督设备制造过程的检验工作,并对检验结果进行确认。
如发现检验结果不符合规定,应及时通知设备承包单位进行整改、返工或返修;对当场无法处理的质量问题,监理人员应书面通知制造单位,要求暂停该部件转入下道工序或出厂,并要求设备承包单位处理;当发现重大质量问题时,必须立即向设备承包单位出具书面停工通知,并及时报告委托人。
3.1.11 监督设备承包单位的设备装配和整体试验等过程。
3.1.12 按设备制造合同的规定核实设备承包单位提交的制造进度付款单,提出核实意见,报总监理工程师批准后开据有关证明,提交委托人,作为委托人向设备承包单位支付设备款的依据之一。
3.1.13 定期向委托人提供监造工作简报,通报设备在制造过程中加工、试验、总装以及生产进度等情况。
3.1.14 设备监造工作结束后,编写设备监造工作总结,整理监造工作的有关资料、记录等文件,一并提交给委托人。
3.2 监理工作方法:3.2.1 质量控制方法:321.1 文件见证点(R点):对承包商提供的文件,包括:原材料和配套件等合格证、技术文件、材质证明书、检验记录、试验报告等进行文件见证。
321.2 现场见证点(V点):对于复杂的关键的工序、测试、试验要求进行旁站监理。
3.2.1.3 停工待检点(H点):对于主要工序节点、隐蔽工程、关键的试验验收点进行监督,并对结果进行确认。
3.2.1.4 日常巡检:是指监理人员在生产车间了解加工人员执行工艺规程情况、工序质量状况、各种程序文件的贯彻情况、零部件的加工及组装试验状况、不合格品的处置情况及标包装和发运情况。
3.2.2 质量控制:3.2.2.1 设备制造准备阶段的措施:3.2.2.1.1 审查设备承包商生产制造质量控制的准备情况,包括:人员、质量目标文件、质量管理体系等。
3.2.2.1.2 审查设备分包商的资质。
3.2.2.2 审查设备承包商根据供货合同要求提供的与供货合同设备有关的监理、检验、性能验收试验标准,并检查其执行情况。
3.2.2.2.2 审查设备承包商的制造工艺方案。
