01-7500kV乌-吐-哈输电线路工程复测作业指导书
500kV同塔双回线路带电作业指导书
500kV同塔双回线路带电作业指导书目录1. 500kV同塔双回线路直线塔进入等电位作业指导书2. 500kV同塔双回线路带电检查和修补导线作业指导书3. 500kV同塔双回线路更换耐张串单片绝缘子作业指导书4. 500kV同塔双回线路更换直线塔V形串绝缘子作业指导书5. 500kV同塔双回线路带电更换直线塔悬垂串绝缘子作业指导书6. 500kV同塔双回线路带电检测绝缘子作业指导书7. 500kV同塔双回线路带电检查和维修架空地线作业指导书8. 500kV同塔双回线路沿耐张串进入等电位更换间隔棒作业指导书9. 500kV同塔双回线路一回带电、一回停电进入停电回路检修作业指导书编号:500kV同塔双回线路直线塔进入等电位作业指导书编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时1/121适用范围适用500kV同塔双回输电线路各种直线塔进入等电位。
2引用文件《国家电网公司电力安全工作规程(电力线路部分)(试行)》DL/T 741-2001《架空送电线路运行规程》GB 50233-2005《110-500kV架空电力线路施工及验收规范》DL/T 966 送电线路带电作业技术导则原国家电力公司1997.7《带电作业管理制度》原国家电力公司1997.10《带电作业操作导则》国家电网公司《500kV同塔双回线路带电作业技术导则》3作业前准备3.1准备工作安排2/123.2人员要求3.3工器具3/123.4材料3.5危险点分析4/123.6安全措施3.7作业分工5/124 作业程序4.1开工4.2作业内容及标准4.2.1平梯法6/124.2.2吊篮(短梯)法7/128/124.2.3滑轨—吊杆—座椅法4.2.4竖梯荡入法4.3竣工4.4 消缺记录4.5 验收总结4.6 指导书执行情况评估编号:500kV同塔双回线路带电检查和修补导线作业指导书编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时1适用范围适用于500kV同塔双回线路带电检查和修补导线作业。
线路复测作业指导书.docx

1施工范围本作业指导书适用于新疆五彩湾750kv变电站站外电源工程的线路复测及部分杆塔分坑。
2工程概况2.1工程名称、工程特点、工程规模:2.1. 1工程名称:新疆五彩湾750kv变屯站站外屯源2.1. 2工程概况2.1.2.木工程自五彩湾220KV站至新建750KV变电站站外电源,电压等级35千伏。
线路从220站向南出线,跨高速公路铁路1次,最终接入750 T伏变电站站外电源。
全线长约14. 2km,单回路架设。
导线采用LGJ-95/30型钢芯铝绞线,施工图设计包括送屯线路的木体设计。
2.1. 2. 2本线路途径地貌单元较单一,主要为山前冲洪积平原,地表呈戈壁荒漠景观,冇植被发育。
全线地势总体北高南低,地表稍冇起伏,高程在1115m^l260m 之间。
根据现场踏勘调查,探井及地质点揭示,沿线地层岩性表面1米为黄土1米以下以沙砾层为主,厚度大于4. 0m (未揭穿)。
・现将各地层分别描述如下:角砾:.灰褐色、青灰色,干燥〜稍湿,中密状态,一般粒径为7mm o 15mm, 最人口J见粒径约230mm,骨架颗粒质量约占总重的50%以上。
磨圆度较差,多呈次棱角形,级配一般弘骨架颗粒交错排列,犬部分接触,颗粒间中、粗砂充填,充状态,人工开挖较困难。
根据《llOkV及以下架空送电线路勘测技术规程(DL/T '5076-2008)》及以往工程经验,此段地层的物理力学指标建议如下:角砾fak 二300kPa Y二21 kN/m3, Ck 二3802.1. 2. 4跨越情况:220kv线路一次,35kv线路2次,10kv线路2次,公路一次,通讯线3次,铁路一次。
跨越都较为频繁不利于施工。
2.1.3工程规模:本线路工程设计规模为7基自立式铁塔,142基电杆的基础、杆塔、接地、防护工程及14. 2公里的架线工程。
3编制依据:3.1《新疆五彩湾750kv变电站站外电源工程施工组织总设计》3.2《新疆五彩湾750kv变电站站外电源工程塔明细表》3.3《新疆五彩湾750kv变电站站外电源工程平断面定位图》3.4《新踽五彩湾750kv变电站站外电源工程丿施工图总说明卩》3.5《新疆五彩湾750kv变电站站外电源工程基础明细表》3.6《新鴉五彩湾750kv变电站站外电源工程基础施工图》3.7《66KV以下架空送电线路测量技术规程》3.8《66KV以下架空电力线路工程施工施工及验收规范》3.9《66KV以下架空电力线路工程施工质量及评定规程》3.10《电力建设安全工作规程》3・11其它有关现行的规程、规范及标准等。
某500kv输电工程杆塔组立作业指导书
目录一工程概况及说明 (1)二施工准备及劳动组织 (2)三受力计算及工器具的选择(作参考) (7)四立塔方案及抱杆参数 (14)五抱杆起立升降 (20)六铁塔分解组立组装 (26)七通天抱杆分解组立铁塔 (28)八摇臂抱杆分解组立组塔 (33)九临近带电体作业方案 (36)十铁塔安装质量标准 (38)十一铁塔施工安全注意事项 (41)十二职业安全健康与环境管理 (43)十三主要立塔工器具配置表 (44)十四铁塔分段重量段别组合表及单线图 (46)一工程概况及说明1.1由我项目部施工的输电线路工程标段,长 km,共有铁塔基。
1.2本工程铁塔型式有各种塔型、数量、重量、适用桩号见表1-1。
表1-11.3线路前进方向为。
施工腿别为,如图1-1。
小号侧图1-11.4说明1.4.1脚钉布置(1)直线塔曲臂以下安装在小号侧右侧主材上,曲臂以上安装在小号侧左、右两侧主材上。
(2)直线转角塔左转时曲臂以下安装在大号侧左侧主材上,曲臂以上安装在大号侧左、右两侧主材上。
直线转角塔右转时曲臂以下安装在小号侧右侧主材上,曲臂以上安装在小号侧左、右两侧主材上。
(3)转角塔左转时曲臂以下安装在大号侧左侧主材上,曲臂以上安装在大号侧右侧主材上。
转角塔右转时曲臂以下安装在小号侧右侧主材上,曲臂以上安装在小号侧左侧主材上。
(4)双回路铁塔脚钉布置在小号侧左、右侧主材上。
(5)脚钉安装示意图见图2-2。
2-2代表曲臂以下主材代表曲臂以上主材线路方向直线塔向转角塔(左转)代表下横担以下主材代表下横担以上主材转角塔(右转)向直线小转角塔(左转)代表曲臂以下主材代表曲臂以上主材直线小转角塔(右转)线路方向双回路铁塔图1.4.2横担布置(1)直线转角塔导线挂架布置以转角度数的大小来确定。
安装时仔细核对铁塔图纸、杆塔明细表、施工图说明书。
(2)转角塔长横担布置在转角外侧,地线顶架长横担布置在转角内侧。
(3)换位塔跳线横担布置在转达角内侧。
1.4.3螺栓防盗及螺栓防松(1)塔腿以上6m范围内采用防盗螺栓,对高低腿铁塔应以短腿为准,防盗螺栓采用五角防盗螺帽或带防盗销螺栓。
输电线路施工作业指导书
输电线路施工作业指导书-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII第1部分:送电线路普通基础作业指导书编码:SDXL-ZW-01目次1适用范围 (3)2编写依据 (3)3作业流程 (4)4安全风险辨析与预控 (4)5作业准备 (5)6作业方法 (6)7质量控制措施及检验标准 (14)1适用范围本作业指导书适用于阶梯式直柱基础、板式柔性基础、等截面斜柱基础、变截面斜柱基础、插入式基础等。
混凝土强度一般采用C15、C20及C25级,垫层采用C10级。
2编写依据表2-1编写依据3作业流程图3-1作业(工序)流程图4安全风险辨析与预控4.1普通基础作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2 按《指南》中与普通基础作业相关联的《电网建设安全施工作业票》(编码:SDXL-ZW-01-01/01 SDXL-ZW-GY-01~08/08),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
5作业准备5.1人员配备表5-1人员配备表5.2主要工器具及仪器仪表配置表5-2主要工器具及仪器仪表配置表表5-2(续)6作业方法6.1施工准备6.1.1技术资料(1)铁塔基础及塔腿编号以面向线路前进方向(即杆塔号递增方向)为准,顺时针方向转动分别为Ⅰ、Ⅱ、Ⅲ、Ⅳ(见图6-1),线路左右转角亦以面向前进方向为准。
图6-1铁塔基础及塔腿编号准则示意图(2)基础施工前,一定要结合现场地形条件、设计腿长、基础型式及基础标高进行全面复核,如有出入或疑问,请及时告知项目部复核检查并通知设计单位。

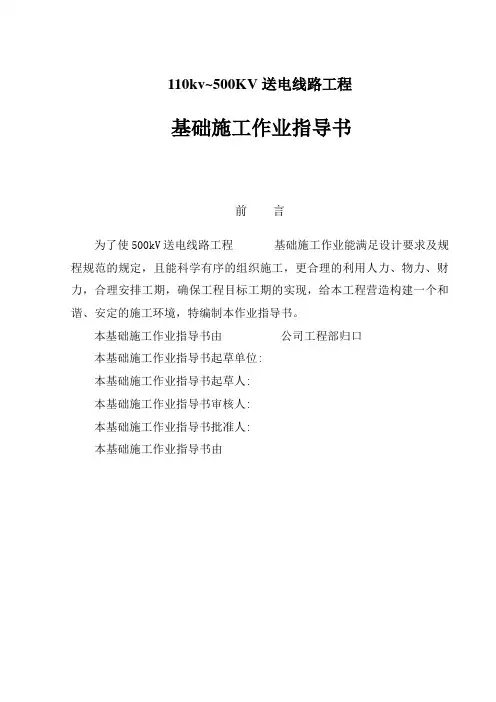

110kv~500KV送电线路工程基础施工作业指导书
6.1根据工期计划安排,组织采购、加工,以确保施工的需要。
6.2人员配备
序号
人员类别
人数
备 注
1
队长
1
各施工队一名
2
安全员
1
各施工队一名
3
技术员
1
各施工队一名
注:施工队超过30人配备1名专职安全员。
6.3主要配合班组及管理人员
序号
部门、班组
要求
1
钢筋加工场
能按时、按质、安全完成钢筋加工任务
基础所使用的水泥需经检验符合工程混凝土水泥的使用要求,采购的水泥在出厂时应保证出厂强度等级,各项技术要求应符合设计要求。在使用前必须对采购来的水泥进行抽样复检,若复检不合格的不得投入工程使用。若水泥出厂超过三个月,或虽未超过三个月,但保管不善时,必须进行检验,合格后方可使用。库存堆放高度不得超过10包,并用防潮板垫起,保管过程中必须每月翻包一次。因保管不良受潮结块时必须进行检验,合格后方能使用。变更水泥的厂家或标号时必须重新检验。
③砼浇筑工具:插杆、串筒等。
④其它机具:支护模式板、支撑、吊挂式软爬梯、井内照明设施、鼓风机、输风管、潜水泵及胶皮软管等。
6.5现场准备
6.5.1 挖孔桩施工应遵守《建筑桩基技术规范》的要求,并须符合设计图纸《挖孔桩基础施工统一说明》,混凝土浇注要求一次性完成。
6.5.2 挖孔桩基础适用于无地下水的硬塑状土和岩石地质。施工前应有塔位详细的岩土工程勘测报告,并制定可靠的安全施工措施。
水泥每200吨为一批次,抽样送检一次,送检必须由监理现场见证取样送检。
6.6.2 砂
混凝土所使用的轻骨料要求是天然河砂,从现场采样回来并作试验鉴定合格后,才能在工程混凝土中作轻骨料。而在砂的平均粒径上,使用大于0.5mm的中粗砂,在选用和使用砂时,要求所选用的砂的含泥量应不超过5%,其泥块含量应不大于1%,其平均粒径必须符合以上要求。
110kV~500kV线路保护检验作业指导书BDECSY-01
(工程名称)110kV~500kV线路保护检验作业指导书编码:BDECSY-01二○一○年十一月作业指导书签名页目录1.适用范围 (1)2. 编写依据 (1)3. 作业流程.............................................................................................. 错误!未定义书签。
24. 安全风险辨析与预控 (3)5. 作业准备 (4)5.1 人员配备 (4)5.2 工器具及仪器仪表配置 (4)6. 作业方法 (4)6.1作业条件检查 (4)6.2通电前检查: (5)6.3绝缘检查 (5)6.4通电检查 (5)6.5保护装置校验 (5)6.6 保护通道联调: (7)6.6整组传动试验: (7)6.7电流电压回路检查: (7)6.9受电前检查: (8)7. 质量控制措施及检验标准 (8)7.1质量控制措施 (8)7.2质量控制点 (9)7.3检验标准 (9)1.适用范围本作业指导书适用变电工程110kV~500kV线路保护调试,编写时按110kV~500kV线路保护功能编制,现场可根据实际情况进行删减和补充。
2. 编写依据3. 作业流程作业(工序)流程图图3-1 线路保护作业流程图4. 安全风险辨析与预控施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白5. 作业准备5.1 人员配备5.2 工器具及仪器仪表配置6. 作业方法6.1作业条件检查6.1.1检查工作的安全措施完善,二次隔离措施符合作业安全要求。
6.1.2检查屏柜安装及二次接线完毕,符合试验条件。
6.1.3试验人员熟悉相关资料和技术要求。
6.1.4试验仪器符合要求。
6.2通电前检查:6.2.1核对保护屏配置的连片、压板、端子号、回路标注等,必须符合图纸要求。
017500kV乌-吐-哈输电线路工程复测作业指导书.docx
1工程概况1.1.1工程名称、工程概况和施工范围1.1. 1. 1工程名称:750kV乌鲁木齐北-吐鲁番-哈密输电线路工程VHI标段。
1.1. 1.21程概况本线路地形较为平坦,主要以戈壁、盐渍地为主并加部分丘陵,其中平地12. 34%;丘陵地段为87. 66%;全线转角1次,跨越4次。
双冋线路由柯柯亚站至攀峰工业区,线路II冋向东北方向5.641km有一基转角塔2178转角0。
37,,期间跨10kV善勒电力线及三级以下柏油路各2处,线路I冋1191#-1192#跨越10kV 善勒线(106-107),线路II回2192-2193跨越10kV善-勒线(107#-108#)。
沿线地貌以山前冲洪积平原为主,局部发育有较浅的河流冲沟等,地形地貌条件简单, 土质成分主要为砂夹卵石。
I回线路从桩号116641254#, II回线路从桩号2166#-2254#,含1166#、2166#,不含1254#、2254#。
I 回线路长度40. 543km, II冋线路长度41. 118km,该标段线路总长81. 661 km,其中铁塔共计175基,其中I回共87基,直线塔81基、耐张塔6基。
II回共88基,直线塔82基、耐张塔6 基。
沿线基本无道路,需要修筑简易施工道路。
1.1. 1. 3施工范围:750RV乌鲁木齐北-吐鲁番-哈密输电工程第VIII标段线路复测,标段号为I冋1166#-1254#输电线路工程、II冋2166#-2254#输电线路工程。
1.1.2主耍工程量1. 1. 3工程特点本标段线路基本为戈壁,虽然交通无阻碍,但大多数运输段仍需耍进行道路修整。
同时转角塔很少,全线转角一次,便于线路复测作业。
线路空旷开阔,设计原始桩基本全部存在。
使用经纬仪完全满足复测要求,为贯彻“两型三新”新工 艺的推广,本线路使用GPS 测量,不仅精度更加精准,而且提高了工作效率。
综 合线路复测特点为:设计桩全部存在、转角很少、线路空旷无视障、使用先进的 GPS 测量辅助泄位。
线路复测作业指导书
石佛湾一电站〜〜汉Il万里IIOKV送电路线新■工程In标段石棉湾一电站~汉源万里IloKV送电路线新建工程(第Ill标段)路线复测作业指导书雅安蜀能水利水电工程有限责任公司二。
九年一月十二日批准: 审核: 校核: 编写:1、工程概况石棉湾一电站~汉源万里IloKv 送电路线新建工程起于N129(萝卜岗),止于汉源万里乡IlOKV 变电站。
路线全长14.649km,铁塔数量32基。
其中直线塔16基,直线转角塔3基,耐张转角塔13基。
设计最高气温40,最底气温-5,最大风速30m∕s,覆冰IOmm o导线设计安全系数2.8,采用导线型号LGJ-240/40,地线采用型号GJX-80,安全系数K 值3.5。
设计最大档距1193m,最小档距96m,平均档距445m,平均耐张段长915.56m o 2、复测主要工作量3、劳动力组织与工器具表《杆塔明细表》和路线平断面图到位并通过图纸会审后,即将组织路线复测工作。
施工队应对本施工段进行详细复测,及时上交复测记录。
人员与工器具见下表(按单队配置)4、复测要求:4.1施工内容①根据设计文件和设计部门给定的地面原始基桩复测路线。
包括塔位中心桩、档距、塔位高差、重要交叉跨越、地形凸起点、高低腿塔基地形与路线危(Wei)险点等。
②正确补设遗失的塔位中心桩。
③路线标识、施工桩的补钉与保护4.2质量要求及检查方法认真执行国电网《输变电工程质量投产达标考核评定标准(2000年版)》与设计文件,路线复测应按下表的质量要求和检查方法对全线逐基逐点进行检查。
注:1、L一为档距;L一为被跨越物或者地形凸起点、风偏危(Wei)险点与临近塔位的水平距离。
2、地形凸起点是指地形变化较大,导线对地距离有可能不够的山梁、土包等突出物。
4.3原始记录及复测报告①路线复测时要做好施工测量原始记录,按原始记录整理成路线复测记录。
②路线复测完成后,复测报告和记录做为工程开工的必备条件,交项目监理部审批。
1-500kV架空输电线路巡视作业指导书
1-500k V架空输电线路巡视作业指导书-CAL-FENGHAI.-(YICAI)-Company One1Q/YNDW 112.2.001–2006 1 Q/YNDW 云南电网公司企业标准 Q/YNDW 113.2.001-2006500kV架空输电线路巡视作业指导书2006-05-20发布 2006-05-30实施云南电网公司发布Q/YNDW 112.2.001–2006 2 前言为提高云南电网公司供电企业输变电设备的运行、检修、试验水平,规范操作方法,确保人身和设备安全,由云南电网公司组织,编写了目前我公司500kV架空输电线路巡视作业指导书。
编写中遵循了我国标准化、规范化和国际通用的贯标模式的要求。
该指导书纳入公司生产技术管理标准体系。
本指导书由云南电网公司生产技术部提出。
本指导书由云南电网公司生产技术部归口。
本指导书由云南电网公司曲靖供电局负责编写。
本指导书主编人:刘有胜本指导书主要起草人:刘有胜范佩伦王瑞明代吉荣李榕良本指导书主要审核人:孙熙胜孙志祥陈广本指导书由云南电网公司昆明供电局负责修编。
2本指导书修编人:许德斌郭祥书本指导书审定人:赵建宁本指导书批准人:廖泽龙本指导书由云南电网公司生产技术部负责解释。
Q/YNDW 112.2.001–2006 3 目次 1 目的 (4)2 适用范围 (4)3 引用标准 (4)4 支持性文件 (4)5 技术术语 (4)6 安全措施 (4)7 作业准备 (5)8 作业周期 (6)9 工期定额 (6)10 设备主要技术参数 (6)11 作业流程 (6)12 作业项目、工艺要求及质量标准 (7)13 作业中可能出现的主要异常现象及对策 (12)14 作业后的验收与交接 (12)附录A 线路巡视记录.............................................................13 Q/YNDW 112.2.001–2006 4 500kV架空输电线路巡视作业指导书1目的使线路巡视有章可循,巡视过程规范化、标准化,从而使线路安全稳定运行,达到规范化管理的目的。
《10kV~500kV输变电及配电工程质量验收与评定标准》(2012版)输电线路 施工记录及验评表测量记录及验评表
附录A:复测、分坑、验槽及杆塔号对照表Q/CSG表1-A.1路径复测记录表(线记1)工程编号: Q/CSG表1-A.1Q/CSG表1-A.2被跨越物及地形凸起点测量记录表(线记2)工程编号:Q/CSG表 1-A.2Q/CSG表1-A.3普通 (掏挖) 基础和拉线基础分坑及开挖检查记录表(线记3) 工程编号:Q/CSG表1-A.3Q/CSG表1- A.4 地基基坑(槽)检查记录表(线记4)工程编号:Q/CSG表1- A.4Q/CSG表1- A.5杆塔号对照表(线记5)工程编号:Q/CSG表1- A.5附录B: 架空输电线路工程分项工程质量验收记录表【W001】Q/CSG表1- B.01路径复测分项工程质量验收记录 (线土1) 工程编号: Q/CSG表1- B.01【H001】Q/CSG表1- B.02普通基础分坑与开挖分项工程质量验收记录(线土2) 工程编号: Q/CSG表1- B.02Q/CSG表1- B.03拉线基础分坑与开挖分项工程质量验收记录(线土3 )工程编号: Q/CSG表1- B.03Q/CSG表1- B.04岩石、掏挖基础分坑与开挖分项工程质量验收记录(线土4)工程编号: Q/CSG表1- B.04Q/CSG表1- B.05施工基面及电气开方分项工程质量验收记录(线土5)工程编号: Q/CSG表1- B.05【S001】Q/CSG表1- B.1现浇、掏挖(等高)铁塔基础分项工程质量验收记录 (线基1) 工程编号: Q/CSG表1- B.1【S001】Q/CSG表1- B.2 现浇、掏挖(不等高)铁塔基础分项工程质量验收记录 (线基2) 工程编号: Q/CSG表1- B.2【S002】Q/CSG表1- B.3铁塔拉线(含锚杆)基础分项工程质量验收记录(线基3) 工程编号: Q/CSG表1- B.3【S003】Q/CSG表1- B.4 岩石铁塔基础分项工程质量验收记录 (线基4 ) 工程编号: Q/CSG表1- B.4【H004】Q/CSG表1- B.5混凝土电杆基础分项工程质量验收记录(线基5) 工程编号: Q/CSG表1- B.5【S004】Q/CSG表1- B.6 角钢插入式(等高)基础分项工程质量验收记录(线基6) 工程编号: Q/CSG表1- B.6【S004】Q/CSG表1- B.7角钢插入式(不等高)基础分项工程质量验收记录(线基7) 工程编号: Q/CSG表1- B.7监理单位验收意见:验收单位质量验收结论签名班组年月日施工队年月日项目部年月日监理年月日备注【S005】Q/CSG表1- B.8灌注桩基础分项工程质量验收记录(线基8)工程编号: Q/CSG表1- B.8 设计桩号杆塔型基础型桩孔号现场负责人成孔方式灌注日期年月日时起浇制温度技术负责人年月日时止℃钻孔直径mm 钻孔深度mm 孔底沉淀层厚度mm砼设计标号材料用量kg/m3水水泥砂石水泥品种砂规格石粒径cm坍落度mm 试块强度试验报告编号Mpa钢筋笼长度m钢筋笼直径mm 箍筋间距mm 加强筋间距mm 主筋规格 mm 数量间距mm 护筒顶标高漏斗体积m3导管截面积m2导管编组情况导管总长度m 封水方法隔水栓剪断拉线时下降深度 m 充盈系数设计混凝土量 m3实际灌注砼量 m3灌注时间拆管次序混凝土灌注量孔内混凝土面标高m拆管长度m埋管深度m图例斗数折算量m3【S005】Q/CSG表1- B.9灌注桩基础承台、连梁分项工程质量验收记录表(线基9) 工程编号: Q/CSG表1- B.9【S006】Q/CSG表1- B.10贯入桩基础分项工程质量验收记录(线基10) 工程编号: Q/CSG表1- B.10【S007】Q/CSG表1- B.11挖孔桩基础分项工程质量验收记录(线基11) 工程编号: Q/CSG表1- B.11【W002】Q/CSG表1- B.12自立式铁塔组立分项工程质量验收记录(线塔1) 工程编号: Q/CSG表1- B.12【W003】Q/CSG表1- B.13拉线铁塔组立分项工程质量验收记录(线塔2) 工程编号: Q/CSG表1- B.13Q/CSG表1- B.14铁塔拉线压接管施工分项工程质量验收记录(线塔3)工程编号: Q/CSG表1- B.14液压管测点位置图监理单位验收意见:启委会验收组验收意见:合格:项不合格:项缺陷处理情况:验收单位质量验收结论签名班组年月日施工队年月日项目部年月日监理年月日启委会验收组(只对所抽检分项工程签名确认)年月日备注1. 外观检查包括管弯曲、裂纹等项目2. 管压接后推荐值: mm。
500千伏输变电工程前期作业指导书
江门局委托设计单位编制可研报告。
6
委托设计单位编制4个专题报告。
1)须将环境影响评价报告、地震安全性评估报告、地质灾害评估报告、水土保持方案评估报告四个专题报告与500千伏输变电工程可行性研究报告同时上报省公司。
7
将可研报告及4个专题报告送省公司。
1)必须取得国土资源部出具的输变电工程用地预审意见,国家环保总局出具的输变电工程环评审批意见,省建设厅出具的变电站规划选址意见书,省水利厅出具的输变电工程水保审批意见,属地县级规划部门关于变电站、线路走廊的审批意见,扩建工程的原变电站土地证,压覆矿产、文物的审批意见,以及广东省电力调度中心对变电站的命名文件。并将上述支持性文件作为500千伏输变电工程可行性研究报告的附件。出版30份。按500千伏输变电工程可研报告上报要求。
8
上级审查批复可研报告。
9
可研报告批复后,若站址、建设规模、投资出现以下情况之一,必须委托设计单位开展可行性研究补充工作,将补充报告上报省公司。
1)变电站站址发生较大变化(站址移动超过1千米或站址地形地质情况变化较大)。
2)工程接入系统方式变化。
3)工程远期或本期建设规模变化(如主变台数及容量、出线间隔、光纤配置等)。
500千伏输变电工程前期作业指导书
基本条件
工作任务
500千伏输变电工程前期作业指导书
作业指导书编号
工作人员
发展规划部
配合部门或人员
设计单位,各行
制订依据
作业步骤
序号
作业程序及具体工作
注意事项
应用表格或范文
1
列入省公司下达前期工作计划(项目)。
2
委托设计单位编制选址选线报告。
1)签定工程技术服务合同,并报省公司备案。新建站才要选址选线报告,出版30份;否则,直接编写可研报告。
输电线路检修与维护作业指导书
附件1输电线路检修与维护作业指导书目录一、输电线路巡视作业指导书 1二、输电线路通道内砍伐树竹作业指导书 4三、红外线测温作业指导书 7四、杆塔接地电阻测量作业指导书 11五、调整、更换杆塔拉线或拉线金具作业指导书 14六、杆塔扶正作业指导书 17七、事故抢修作业指导书 20八、引用标准 21一、输电线路巡视作业指导书1 作业条件1.1 巡视分类架空输电线路的巡视,按性质和任务的不同可分为定期巡视和夜间巡视、特殊巡视、故障巡视、登杆塔巡视以及监察性巡视。
定期巡视一般每月一次。
夜间巡视应在线路负荷较大、空气湿度较大且无月光的夜间进行,一般每年进行一次。
特殊巡视是在气候有较大变化(大风、大雪、大雾、暴风、冰雹、急剧降温),发生自然灾害及线路过负荷和其他特殊情况出现后,对线路全线或某几段或某些部件进行的巡视检查,查明线路在经过上述情况后有无异常现象,以便及时采取必要的补救措施。
故障巡视是在线路发生故障后,为及时消除缺陷而组织的巡视。
登杆塔巡视是为了弥补地面巡视的不足,全面准确掌握杆塔情况而组织的巡线。
1.2 作业条件本项工作为野外作业,一般在良好的天气下进行。
2 使用工器具3 作业人员和工期要求巡视作业人员必须经过专业培训,考试合格,持证上岗。
4 安全注意事项及危险点控制措施4.1 安全注意事项4.1.1 新人员不得单独巡视,偏僻地区由二人进行。
4.1.2 加强自我保护措施,夏天防止中暑,不准攀登杆塔。
4.1.3 大风天巡视应在上风侧前进,明确工作地段道路情况。
4.1.4 明确接送地点、人员构成、分组情况,做到分工合理、职责明确。
4.2 危险点控制措施5 作业步骤及要求5.1.1 准备阶段5.1.1.1.接受工作任务,安排工作。
5.1.1.2.准备工具及个人用具,并根据要求带好备品备件。
5.1.1.3.明确巡视要求,并须了解线路的基本运行情况,准备相关技术资料。
5.1.2 实施阶段5.1.2.1.进入工作现场,核对线路名称。
线路复测分坑作业指导书
. .. . . .编号:Q\线路复测分坑作业指导书(本)编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时荆州供电公司输电中心. .1围本指导书适用于××供电公司线路复测作业。
本指导书容不适用在雷雨、雪、大雾、酷暑、大风等恶劣天气下的作业指导。
2 规性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的容)或修订版均不适用本作业指导书,然而,鼓励根据本程序达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用本作业指导书。
电力设施保护条例及实施细则 1998年国务院发布GBJ 233-1990 110~500kV架空电力线路施工及验收规DL/T5092-1999 110KV-500KV架空送电线路设计技术规程DL/T 741—2001 架空送电线路运行规程国家电网生技[2005]173号 110(66)KV-500KV架空输电线路检修规国家电网安监[2005]83号国家电网公司电力安全工作规程(电力线路部分)(试行)3 修前准备3.1准备工作安排. . . .. .3.2 人员要求3.3 工器具3.4 材料. . . .3.5 危险点分析3.6 安全措施. . . .3.7 作业分工4 作业程序4.1 开工. . . .4.2 作业容及标准4.3 竣工5记录见附件。
6 验收总结. . . .7 指导书执行情况评估. . . .. .附件路径复测记录表记录编号:№:单位: 第页业主代表:专职质检员:施工负责人:检查人:. . . .. . . . . .. .. . . . 线路复测分坑作业总卡. . . .线路复测分坑作业分卡. . . .。
500KV配电装置作业指导书
高空坠落
高空作业必须正确使用安全带
SF6断路器安装
安装断路器时安全防护用品不齐全
中毒
应防止六氟化硫泄漏且施工人员应带防护面具
设备吊装
设备瓷件多
瓷件破损
吊装应使用吊带,且由起重工操作、指挥
母线带电
触电
必须办理作业票,进行人员安全交底。带电区域应做好隔离措施
7.2安全注意事项
a.母线引下线安装,应呈悬链状自然下垂并满足安全距离要求。
b.软母线与设备端子连接时,不应使设备端子受到额外应力。
5.1.7设备应按照黄、绿、红的次序标明相序。
5.2工艺流程图
5.4质量及工艺保证措施
500KV屋外配电装置的施工必须符合GBJ147-90《电气装置安装工程高压电器施工及验收规范》和GBJ149-90《电气装置安装工程母线装置施工及验收规范》、GB50150-91《电气装置安装工程电气设备交接试验标准》的要求以及中南设计院关于500KV屋外配电装置的设计要求。
5.1.2隔离开关安装
详见《高压隔离开关安装作业指导书》
5.1.3断路器安装
详见《高压六氟化硫断路器安装作业指导书》
5.1.4软母线安装
详见《高压软母线安装作业指导书》
5.1.5其它设备的安装
5.1.5.1基础测量和修正
5.1.5.2检查设备基础中心线及标高
设备名称及型号
安装底座标高(m)
避雷器
3.8
3.3.8一次设备以及配件等材料已到现场,规格数量应符合设计要求。
4、施工进度安排
根据网络计划及土建施工交安时间,500KV配电装置应在2006年8月底完工。
施工中力争保持施工的连续性,在保障安全的前提下,确保施工质量与工艺。
500kV电网工程项目初步设计审查作业指导书
基本条件
工作任务
500kV电网工程项目初步设计审查
作业指导书编号
工作人员
工程部
配合部门或人员
总工程师、生技部、变电部、输电部、调度中心、发展规划部、物流中心。省公司工程部、省电力调度中心。设计单位、评审专家组
标准作业时间
预审会议时间1天。初步设计审查会议2天
1)工程部根据预审查情况,对满足要求的直接以公文形式上报省公司组织审查(附预审查意见),对不满足要求的须补充设计及相关资料,复审后附预审查意见上报省公司。
1)共报送9份,分送发展规划部、生产技术部各1份、省电力调度中心1份、工程建设部概算专责1份、项目专责3份(含咨询评审单位2份)。
1)预审意见
2)申请的文件
4
省公司审核并报南网
1)省公司工程部相关专责在收到建设单位上报项目资料后5个工作日内完成初步审核,对不符合要求的项目签署书面意见后退回上报单位处理,对符合要求的项目5个工作日内提请南方电网公司组织安排项目初步设计审查。
1)会议通知。
5
等待初步设计批复
1)积极跟踪进度。
1)收到批复后,立即转交给设计单位。
制订依据
作业注意事项
应用表格或范文
1
江门供电局预审前准备工作
1)项目主管检查初步设计文件完整后,在预审会议7天前,将文件派发给将参加预审会议的有关部门和人员,同时送7份给省公司工程部。
2)决定内审会议时间后,在内审会议3天前,书面和电话通知须参加内审会议的有关部门和人员。
1)参加预审会议部门和人员一般有:公司主管领导、总工程师、生技部、变电部、输电部、调度中心、发展规划部、物流中心等。
1)设计规模与可研批复相符。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 工程概况1.1.1 工程名称、工程概况和施工范围1.1.1.1工程名称:750kV乌鲁木齐北-吐鲁番-哈密输电线路工程Ⅷ标段。
1.1.1.2工程概况本线路地形较为平坦,主要以戈壁、盐渍地为主并加部分丘陵,其中平地12.34%;丘陵地段为87.66%;全线转角1次,跨越4次。
双回线路由柯柯亚站至攀峰工业区,线路Ⅱ回向东北方向5.641km有一基转角塔2178转角0°37′,期间跨10kV善勒电力线及三级以下柏油路各2处,线路Ⅰ回1191#-1192#跨越10kV 善勒线(106-107),线路Ⅱ回2192-2193跨越10kV善-勒线(107#-108#)。
沿线地貌以山前冲洪积平原为主,局部发育有较浅的河流冲沟等,地形地貌条件简单,土质成分主要为砂夹卵石。
Ⅰ回线路从桩号1166#-1254#,Ⅱ回线路从桩号2I66#-2254#,含1166#、2166#,不含1254#、2254#。
Ⅰ回线路长度40.543km,Ⅱ回线路长度41.118km,该标段线路总长81.661 km,其中铁塔共计175基,其中Ⅰ回共87基,直线塔81基、耐张塔6基。
Ⅱ回共88基,直线塔82基、耐张塔6基。
沿线基本无道路,需要修筑简易施工道路。
1.1.1.3施工范围:750kV乌鲁木齐北-吐鲁番-哈密输电工程第Ⅷ标段线路复测,标段号为I回1166#-1254#输电线路工程、II回2166#-2254#输电线路工程。
1.1.2 主要工程量序号分段情况施工队施工段长度(公里)基数1 1166#-1198#2166#-2198#一队31.0 662 1199#-1220#2199#-2220#二队19.7 443 1221#-1253#2221#-2253#三队30.9 651.1.3 工程特点本标段线路基本为戈壁,虽然交通无阻碍,但大多数运输段仍需要进行道路修整。
同时转角塔很少,全线转角一次,便于线路复测作业。
线路空旷开阔,设计原始桩基本全部存在。
使用经纬仪完全满足复测要求,为贯彻“两型三新”新工艺的推广,本线路使用GPS测量,不仅精度更加精准,而且提高了工作效率。
综合线路复测特点为:设计桩全部存在、转角很少、线路空旷无视障、使用先进的GPS测量辅助定位。
2编制依据2.1《750kV乌-吐-哈输电线路工程施工组织总设计》2.2《750kV乌-吐-哈输电线路工程Ⅷ标段杆塔明细表》 60-S701S-A0303 2.3《750kV乌-吐-哈输电线路工程Ⅷ标段平断面定位图》 60-S701S-S0103 2.4《750kV乌-吐-哈输电线路工程Ⅷ标段施工总说明书》2.5《750kV乌-吐-哈输电线路工程Ⅷ标段基础施工图》2.6《架空送电线路测量技术规程》 GBJ50233—2005 2.7《750kV架空送电线路施工及验收规范》 Q/GDW 115-2004 2.8《750kV架空送电线路工程施工质量检验及评定规程》 Q/GDW 121-2005 2.9《750kV架空送电线路设计技术暂行规定》2.10《电力建设安全健康与环境管理工作规定》国家电网工[2004]488号2.11《工程建设标准强制性条文》 2006版3 施工准备3.1开工前,材料、机械及工器具都应备齐。
3.2施工前由业主、监理、施工单位、设计单位组织图纸会审,且设计方与施工单位进行过交接桩。
3.3作业指导书及开工报告已经批准。
3.4熟悉图纸,使有关技术人员能了解设计意图,对坐标尺寸、施工工艺流程等能心中有底。
3.5测量用的仪器及器具要有检验合格证。
3.6测量工要有测量专业合格证并精通测量工作,具有丰富的测量工作经验。
3.7准备好其他工器具及材料(如桩、锤等)。
4主要施工机械及工器具的配置4.1主要施工机械及工器具:A、运输车各施工队1辆;B、经纬仪各施工队2台;C、水平仪各施工队1台;D、50m 钢卷尺各施工队1个; E 、塔尺各施工队1把:F 、花杆各施工队3组。
5劳动力组织A 、专业测工6名;B 、普助工20名。
根据实际情况组织工种人员及其数量。
6 施工工序流程及工程测量内容 6.1复测要求:6.1.1仪器选用:根据以往工程施工特点及精度要求,结合我公司的实际情况选用J2经纬仪及电子经纬仪,GPS 配合使用。
6.1.2熟悉图纸及现场情况,了解送电线路走向,以及沿送电线路平面及高程控制点的情况,计算必要的数据,绘制草图,确定测量放线方案及精度。
6.1.3本工程的复测主要以设计院设计的原线路为准,参照杆塔明细表和平断面图,对线路进行复核,其内容有:档距复核、桩位复核、交叉跨越的复核,高差的复核、已丢桩的测量补桩,在复测工具上采用RTK 与J2经纬仪相结合的办法,要求线路档距误差不大于1%,转角误差不大于1′30″,线路横线路误差小于50mm 。
方向偏离直线不应超过 180°±1′,线路的起点、终点、方向点、转角点应根据情况具体埋设永久或半永久桩。
6.1.4校核直线杆塔桩的直线、转角杆塔桩的度数、水平档距、杆塔位置的高差、危险点标高、风偏距离等。
6.1.5对重要交叉跨越物(公路、山丘、电力线路)的标高,也需符合。
6.1.6如复测结果与设计资料不符超出允许范围,应汇报监理项目部。
6.1.7如发现丢失的桩位,应即补上,补定后的桩应与原桩号一致。
在补桩时,对其档距、高差、转角度数、危险点、交叉跨越点都要进行复查。
6.1.8在复测中发现杆位由于地形条件限制,位置不适宜施工时,直线塔位允许 少许移动,其移动值不大于相邻两档距的1%。
6.2复测方法 6.2.1本工程线路方向 见右图:AB CD大号侧、攀登工业区6.2.2直线塔中心桩复测6.2.2.1直线杆塔中心桩复测,以直线桩为基准,用正倒镜分中法来复测,复测时以设计勘测钉立的两个相邻的直线桩为基线,其横线路方向偏差不大于50mm,当采用经纬仪视距法复测距离时,顺线路方向相邻杆塔位中心桩间的距离与设计值的偏差不大于设计档距的1%;高差偏差不超过±0.5m。
6.2.2.2在直线塔复测过程中,如遇到有暂时无法清除的障碍物,可采用矩形法或等腰三角形法,绕过障碍物进行复测;6.2.2.3如果一个耐张段的塔位中心桩或方向桩丢失严重,应先进行补钉桩位.补桩时采用的方法:直线桩位采用正倒镜分中法或延长法,根据设计规定的档距及高差进行补钉.6.2.3转角塔中心桩的复测转角杆塔桩的复测是复查转角塔的角度值是否符合设计角度,用测回法测一个测回,测得的角度值与原设计的角度值之差不大于1′30″则认为合格,如大于1′30″应慎重复测,并会同设计究其原因。
如转角桩丢失,应进行补钉桩位,补钉转角桩位时必须要保证前后两个耐张段内的所有的桩位在没有偏差的情况下,才能进行转角桩位的补钉工作。
6.2.3.1档距和标高的复测线路杆塔位桩间的档距和标高要用视距法进行复测。
标高复测值与设计值比较偏差应小于0.5m,超过设计值时应会同设计单位查明原因予以纠正。
6.2.3.2丢桩的补测如杆塔桩丢失,应根据线路杆塔明细表和平断面图,按原设计的档距数据进行补测钉桩,并须按《架空送电线路测量技术规定》进行观测,精度要求如下:1)直线量距:用经纬仪视距法测距,两次测量之差应不超过以下规定:对向观测:1/150;同向观测:1/200;2)视距长度:平地不超过400米,丘陵不超过600米,山区不超过800米,当成像模糊时,应适当缩短视距长度。
使用红外线测距仪、全站仪等设备时,测距长度可根据设备性能增加。
3)转角测量技术要求应符合下列规定:仪器观测方法测回数测回差(分)读数(分)成果取位经纬仪测回法 1 1 0.1 分4)高差测量技术要求:每百米距离、其较差不应大于下列规定:竖直角(度) 2 4 6 8 10 12 14 16 18 20 高差较差(cm) 2 4 6 8 10 12 14 16 18 20 5)为了方便施工,当线路杆塔复测及丢桩补测完毕时应及时在杆塔的正面及侧面钉辅助桩,辅助桩距杆塔的距离一般为20米~30米,其位置应根据地形情况,钉在不易受碰动的稳妥地方为宜。
6)塔基断面复测按《Ⅷ标段复测用成果表》进行复测,主要测量塔位各腿中心位置对中心桩的垂直高差。
为确保塔基断面正确无误,应对基坑中心及沿对角线方向坑远点、近点高差以及边坡距离进行测量,若有不符要及时上报处理。
7)路径复测注意事项A 线路复测前,施工人员必须熟悉设计路径图纸、平断面图、杆塔明细表、铁塔及基础配置明细表、基础施工图等有关资料;熟悉沿线交通、地形情况;B复测用的计量器具,在使用前必须经检定合格后才能使用;C复测时通视应良好,花杆、塔尺须立直;D在重要杆塔中心桩及易丢失中心桩前后应钉好方向桩及控制桩,以防杆塔中心桩丢失;E应做好详细路径复测记录,发现与设计不符或偏差超出规范要求时应及时通知项目部,不得擅自更改;F杆塔中心桩复测应延伸至与本段相邻的两基杆塔桩位上。
G路径复测工作完成后,汇总复测记录,对于设计不符的地方应及时上报处理。
6.3分坑方法基础分坑时请首先核对施工图,分坑手册和杆塔明细表,根据明细表上所给定的塔位塔号进行分坑,分坑前要复核方向桩和该基基础A、B、C、D基坑高差,在确定无误的情况下开始正式分坑。
6.3.1直线塔分坑方法将经纬仪架于中心桩上,对准相邻塔位中心桩或线路方向桩,在距离中心桩10米以外(方便施工的位置)钉辅助桩,然后将经纬仪旋转45°,根据半对角长,在半对角点前后各钉一个辅助桩,将此辅助桩操平,用钢卷尺量出经纬仪至第一个辅助桩“M”的斜距“S”,并且用经纬仪测量出至第一个辅助桩垂直角度“θ”,计算出中心桩至第一个辅助桩水平距离“L”(L=S/cosθ),将此数值记录,然后用钢卷尺从第一个辅助桩拉到第二个辅助桩,量出“B”值即为坑中心位置,用吊线锤吊出坑中心具体位置,根据基础立柱几何尺寸勾出坑口开挖线。
开挖式基础分坑,直接在对角线方向测出基坑对角A、B的值,然后用20米或更大的卷尺直接由A、B桩上拉出2倍的基坑宽度a值钉立另2个对角桩c、D桩,其余三个腿分坑方法与此操作方法相同,每个腿依次分坑时旋转90°,只是斜柱式基础要根据基础的半对角计算出基坑的半对角后再进行分坑操作。
6.3.2耐张转角塔基础分坑方法6.3.2.1耐张转角塔基础测量分坑1)JG直线塔正方形基础的分坑如图所示:分坑时经纬仪安置在塔中心桩O点上,对中整平后,望远镜前视或后视相邻杆塔中心桩,水平度盘对0°,然后望远镜平旋45°角,在此方向定出铺助桩A、C,望远镜继续转至135°再定出铺助桩B、D。
2)以塔中心桩0点为零点,在OA方向线上量出水平距离E1、E2得1、2两个点。
