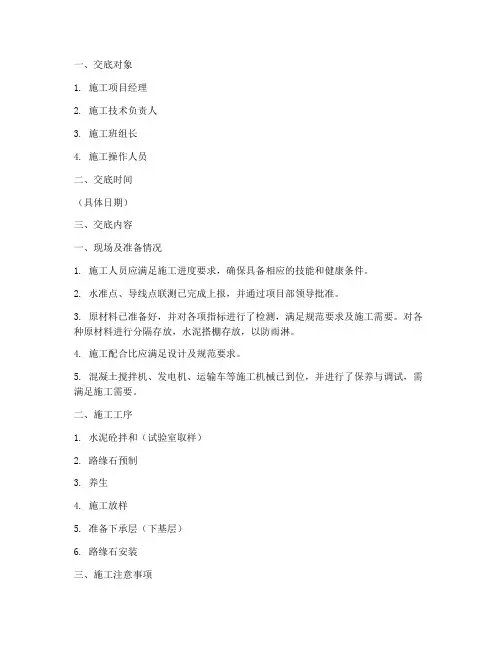

路缘石施工技术交底

一、施工方法

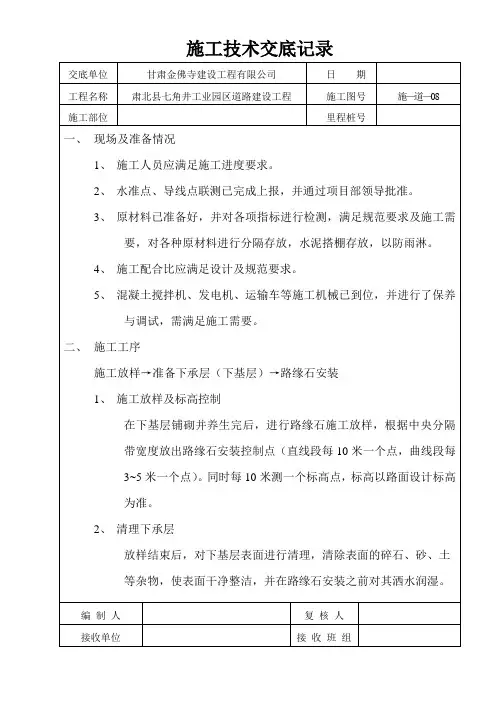

1、测量放线

路缘石安装前,每10米放一桩,测量测出各桩顶面高程,供路

缘石安装挂线使用,挂线要求挂出顶面外缘和侧面两根线,保证安

装缘石的标高和垂直度满足要求。

2、安装

路缘石安装前,应使基层表面清洁无杂物,施工前洒水湿润,

保证粘结充分。安装时,以挂线标高为控制基准,严格控制顶面高程,在路肩缘石下底面铺上2cm厚的1:3水泥砂浆,靠背采用C25

砼现浇。注意填方段外侧泄水槽位置的施工和开口位置缘石的施工,严格按照施工图纸进行安装。为了满足外观的要求,不足一块长度

的缘石应留在桥头处。施工坐浆或填筑混凝土要密实。

3、调整

路缘石码砌完成,按照要求的允许误差(主要控制两块缘石间

高差),控制顶面高程误差在正负10mm之内,相临两块路缘石的高

差不得大于3mm,控制路缘石间的缝宽均匀一致,缝与缝间的宽度

误差不得大于3mm,不合适的线形及时调整,确保直顺度满足要

求。

4、勾缝。

路缘石码砌、调整完成,应进行勾缝加固;勾缝前应保证缝间

砂浆填筑密实,且后背倒三角必须填筑完成。勾缝要求缝宽一致

(缝宽控制在0.6~0.8mm),且要勾成凹缝。对污染路缘石表面的

砂浆及时清除干净,用湿抹布擦净,满足质量和美观的要求。

5、养生

路缘石安装完成,检测合格应用塑料薄膜覆盖养生。

二、质量要求及检查项目

1、质量要求

a、路缘石的安装应符合设计要求。

b、砌好的路缘石应稳固,顶面平整,缝宽均匀,勾缝密实,线条顺直,曲线圆滑美观。

c、路缘石槽底基础和后背填料必须夯打密实。

2、检查项目

路缘石铺设实测项目

签发人:审核人:接收人:
