路基施工监理控制要点
路基施工质量监理控制要点及方法
填方路基施工工艺及质量监理一、主要施工工艺土方路基机械化施工工艺要点如下:1、路基施工取土路基施工宜以挖作填,减少土地占用和环境污染,取土场原地面的草皮,腐植土或者其他不宜用做填料的土均应废弃处理。
2、路基清理掘除包括对公路用地范围内植物、垃圾、有机杂质的清理、掘除、移运和处理及原地面顶部10cm 范围内草皮和表土的移除,并必须按照监理工程师的指示予以妥善处理。
3、填前碾压路堤填土高度等于8cm 的路段,对挖除表土后的土质基底应再翻挖30cm ,整平碾压基底压实度不应小于95% ,路堤填土高度大于80cm 的路段,应将清表后的土质基底用自重大于15t 的压路机碾压6~8 遍,实测压实度大于93% ,填土高度大于150cm 时,实测压实度不小于90%,且报经监理工程师验收允许,方可铺设填料。
4、土方的挖运、摊平及碾压路基填土应分层进行摊铺,每层松铺厚度不大于30cm,每层铺设宽度应超出每层路堤的设计宽度至少30cm。
使用平地机整平,并应做成2%~4%的横坡,并保证每层在碾压之前都有均匀一致的厚度和平整度,压实期间土的含水量应均匀,时刻测量压前含水量,并根据标准试验确定的最佳含水量调整填土的含水量。
在填土材料接近最佳含水量时进行碾压。
在摊铺上一层之前下一层的施工质量须经监理工程师检验合格,如检测不合格需做返工处理。
5、路基的整修路基表面平整密实,无轮迹、坑洼及软弹现象,边坡坡面平顺稳定,曲线圆滑。
二、施工质量监理的重点:1、填前压实在填筑路堤前,将原地面上的杂草、耕作物及地表腐植土清除干净,用平地机整平,用压路机进行填前压实。
2、严格控制松铺厚度填筑路堤时分层松铺土整平后,应检查每一松铺土层的厚度,严格控制在30cm 摆布,并依据试验段所确定的松铺系数1~10 ,保证压实后每层厚度不超过27cm。
3、碾压、检查压实厚度及压实度路堤必须在全宽段面内水平分层填筑,在最佳含水量条件下分层碾压,并依照试验路段所确定的碾压机械组合,严格的遵照碾压程序及遍数施工。
路基施工监理安全卡控重点
路基施工监理安全卡控重点1、主要风险源:1、地下、地上管线、光电缆及行车设备;材料堆码;2、机械作业(包括机械状态)2、监理卡控措施1、保证既有线路堤的稳定性。
监理了解既有线路堤有无滑动、沉落、坍塌等失稳情况,如有失稳情况,及时报告建设管理单位,研究处理后,方可施工。
随时掌握既有线道床、路基的稳定情况,如发现道床不稳,路堤变形、开裂等,要立即停止施工,并采取巡守、加固措施。
加设观测点,摸清道床不稳、路堤变形的规律,找出与新线路堤填筑的关系,以便采取加固措施,保证既有线的行车安全。
2、严格控制路堤填料。
在既有线旁修新线路堤的填料,如既有线为透水路堤,或部分选用透水性填料填筑的路堤,新线路堤应选用与既有线透水性相同或透水性更好的填料,避免新建路堤影响既有线路堤或既有线路堤影响新线路堤排水,导致路基病害产生。
3、检查路堤填筑。
为了防止挖断电缆,要求施工单位在开工前,要与设备管理部门联系,详细了解电缆线埋设情况,查明具体位置,埋深及走向,并向施工人员进行交底,作出记录后,方可施工。
同时,平整填料、碾压路堤的人员、机具,要防止侵入既有线“限界”。
4、检查施工期间两线间的排水。
两线间距比较大时,既有线与新线间常会积水。
如排水不畅,积水浸泡路堤,可导致路堤下沉、边坡溜坍,中断行车,因此,在施工期间以及新路基建成后都要保证两线排水畅通,不积水。
5、检查施工临时边坡防护。
要求施工单位施工期间必须采取有效措施对既有线临时防护,避免其失稳,影响既有线行车安全。
6、检查机械设备安全,要求“一人一机防护”。
临近既有线利用施工机械进行作业时,必须由专业人员在现场进行技术、安全交底。
移动时必须有专业人员、防护员现场指挥,确认走行路线绝对可靠后方可移动,并应控制移动速度和注意观察支点变化情况,发现异常情况立即停止移动,采取可靠措施后方可继续操作。
7、施工机械在有可能侵入线路时,应设置钢管硬隔离防护。
在标高平行或高于临近既有线的填筑路基作业时,汽车或大型施工机械在新路基靠近既有线一侧行驶或调头,须保持与新路基边缘3米以上的安全距离;并设置安全警示绳进行防护;压路机、推土机等施工机械确需靠近临近既有线的新路基边缘作业时,现场设置安全防护员,做到一人一机,既有线路来车时必须立即停止作业。
路基工程监理的要点及措施
路基工程监理的要点及措施监理在路基工程的建设中起到了至关重要的作用。
为了保证路基工程的质量和安全性,监理人员需要注意以下要点和采取相应的措施。
要点1. 合同管理:监理人员应仔细研究和了解与路基工程相关的合同条款和规定,确保工程的设计、施工和验收符合合同要求。
合同管理:监理人员应仔细研究和了解与路基工程相关的合同条款和规定,确保工程的设计、施工和验收符合合同要求。
2. 施工质量:监理人员应监督施工过程中的各个环节,确保施工质量符合设计要求和相关标准,包括土方开挖、土石方填筑、排水设施等。
施工质量:监理人员应监督施工过程中的各个环节,确保施工质量符合设计要求和相关标准,包括土方开挖、土石方填筑、排水设施等。
3. 安全管理:监理人员应关注施工现场的安全情况,确保施工过程中的人员和设备安全,采取必要的安全措施,如设置警示标志、监督施工人员佩戴安全装备等。
安全管理:监理人员应关注施工现场的安全情况,确保施工过程中的人员和设备安全,采取必要的安全措施,如设置警示标志、监督施工人员佩戴安全装备等。
4. 进度控制:监理人员应监管工程施工进度,及时发现并解决施工延误和进度偏差的问题,确保工程按时完成。
进度控制:监理人员应监管工程施工进度,及时发现并解决施工延误和进度偏差的问题,确保工程按时完成。
5. 变更管理:监理人员应及时了解并评估工程变更的影响,确保变更符合法律法规和相关规定,并进行必要的变更管理工作。
变更管理:监理人员应及时了解并评估工程变更的影响,确保变更符合法律法规和相关规定,并进行必要的变更管理工作。
措施1. 现场巡视:监理人员应定期巡视施工现场,了解施工进展,并与施工单位进行协调沟通,解决问题和提出改进建议。
现场巡视:监理人员应定期巡视施工现场,了解施工进展,并与施工单位进行协调沟通,解决问题和提出改进建议。
2. 施工记录:监理人员应详细记录施工过程中的关键节点和关键操作,包括施工材料的配比、施工设备的使用情况、施工人员的操作等,以备后续审查和验收。
路基施工安全监理细则
路基施工安全监理细则1.施工现场安全控制:- 确保施工现场周边的道路、交通标志和引导信号的设置与维护。
- 保障施工现场的安全出入口通畅,设置警示标志和栅栏等防护措施,防止未经授权的人员进入施工现场。
- 配备专业的安全警示标识标牌,包括警示标志、禁止标志、指示标志等,以提醒工人和其他人员注意施工现场的安全情况。
- 在施工现场设立安全警示板,明确施工现场的安全规定和注意事项,提醒工人遵守相应的安全操作规范。
- 建立有效的施工现场安全管理制度,包括定期召开安全例会、进行安全教育培训、组织安全演练等。
2.施工设备和工具的安全管理:- 选用符合标准的施工设备和工具,并按照规定进行安全维护和检修。
- 对施工设备和工具进行定期检查和试验,确保其安全、可靠、有效。
- 确保施工设备和工具的操作人员具备相应的技能和资质,严禁无证人员使用。
- 建立施工设备和工具使用登记制度,详细记录设备和工具的使用情况,及时排查存在的隐患并采取相应的措施解决。
3.施工作业安全控制:- 对施工人员进行安全教育和培训,提高其安全意识和技能水平。
- 提供必要的个人防护用品,并告知工人正确使用方法和注意事项。
- 对高空、深基坑、地下空间等危险作业进行专项安全控制和技术指导,确保施工人员的人身安全。
- 实行施工作业许可制度,按照规定进行作业申请、审批和监督,确保作业过程中的安全控制。
4.应急预案和事故处理:- 制定施工现场应急预案,明确各种事故的应急处理措施、责任人和联系方式,并进行定期演练和检查。
- 对施工现场的安全隐患进行排查和整改,确保及时消除安全隐患。
- 发生事故时,及时采取救援措施,尽快报告有关部门,并进行事故调查和处理,总结经验教训,避免类似事故再次发生。
5.施工安全监督和检查:- 建立健全的监理机构和监理制度,负责对施工现场的安全进行监督和检查。
- 对施工单位的安全管理和作业情况进行定期巡查和抽查,及时发现并纠正存在的安全问题。
高速公路路基施工工序的监理要点
高速公路路基施工工序的监理要点在高速公路建设工程中,路基施工是至关重要的一步。
为了确保施工质量、进度和安全,监理工作变得尤为重要。
本文将从不同工序的角度,探讨高速公路路基施工的监理要点。
一、清理场地与测量布线工序清理场地是施工前的必要步骤,确保施工现场整洁无障碍。
而布线工作则是决定道路中心线位置的关键工序。
监理人员需重点关注下列要点:1. 确保清理场地工作彻底,移除所有障碍物。
2. 监督测量工作,确保道路中心线的准确性和符合设计要求。
二、路基挖方与回填工序路基挖方与回填是路基施工的核心工序,其质量直接影响到道路的稳定性和承载能力。
监理人员需要关注以下要点:1. 监督挖方工作,确保挖土的均匀性和满足设计要求的挖方深度。
2. 对挖方区域的土壤进行分类和储存,确保合理利用和环境保护。
3. 控制回填工作中土壤的均匀性和压实度,以提高路基的承载能力。
三、基层处理工序基层处理是为了提高路基的承载能力和稳定性,通常包括石料加铺和碾压。
监理人员需关注以下要点:1. 检查石料质量,确保符合规范要求,并按照设计要求进行加铺。
2. 确保碾压工作的均匀性和充分密实,以提高基层的承载能力。
四、排水设施施工工序排水设施的施工直接影响道路的排水性能和抗水功能。
监理人员需重点关注以下要点:1. 检查排水设施材料的质量,确保符合规范要求。
2. 监督排水设施的布置和施工,确保排水系统畅通有效。
五、边沟、边坡与护坡施工工序边沟、边坡与护坡是保证道路安全和防止边坡滑坡的重要措施。
监理人员需关注以下要点:1. 检查边沟、边坡与护坡的设计,确保符合规范和要求。
2. 监督施工过程,确保施工质量和稳定性。
六、路面底基施工工序路面底基是路面层施工的基础,施工质量直接影响道路的平整度和使用寿命。
监理人员需关注以下要点:1. 确保路面底基的平整度和均匀性,满足设计要求。
2. 监督底基材料的选用和铺设,确保质量和厚度符合规范。
七、其他工序除以上工序外,还有一些其他工序如防护栏杆、标线和标牌等的施工,监理人员也需对其进行检查和监督,以确保施工质量和合规性。

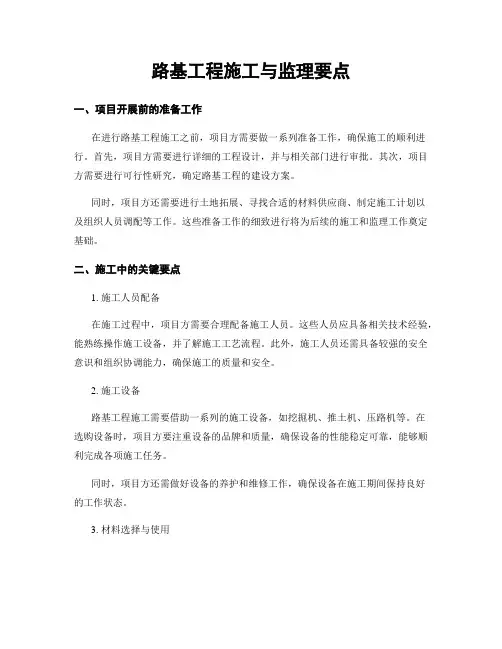

路基工程施工与监理要点
路基工程施工与监理要点一、项目开展前的准备工作在进行路基工程施工之前,项目方需要做一系列准备工作,确保施工的顺利进行。
首先,项目方需要进行详细的工程设计,并与相关部门进行审批。
其次,项目方需要进行可行性研究,确定路基工程的建设方案。
同时,项目方还需要进行土地拓展、寻找合适的材料供应商、制定施工计划以及组织人员调配等工作。
这些准备工作的细致进行将为后续的施工和监理工作奠定基础。
二、施工中的关键要点1. 施工人员配备在施工过程中,项目方需要合理配备施工人员。
这些人员应具备相关技术经验,能熟练操作施工设备,并了解施工工艺流程。
此外,施工人员还需具备较强的安全意识和组织协调能力,确保施工的质量和安全。
2. 施工设备路基工程施工需要借助一系列的施工设备,如挖掘机、推土机、压路机等。
在选购设备时,项目方要注重设备的品牌和质量,确保设备的性能稳定可靠,能够顺利完成各项施工任务。
同时,项目方还需做好设备的养护和维修工作,确保设备在施工期间保持良好的工作状态。
3. 材料选择与使用路基工程的质量也与所选材料的质量密切相关。
项目方在进行材料选购时,应优先选择符合国家相关标准和规范的优质材料。
特别要注意的是,不可使用质量不达标或过期的材料,以避免安全事故或后期施工质量问题。
施工中的材料还需按照设计要求进行合理的搭配和使用,确保路基工程的稳定性、耐久性和承载能力。
4. 施工工艺控制路基工程的施工工艺控制是保证工程质量的重要环节。
项目方需要根据设计要求,科学合理地确定施工工艺,并做好施工过程的跟踪和控制。
在施工过程中,项目方应加强对土质的钻探和试验,及时了解地质地貌情况,并根据土质特点,采取相应的施工措施。
同时,项目方还需做好排水和防渗措施,以保持路基工程在雨季或水域区域的安全性和稳定性。
三、监理工作要点为了保证路基工程的施工质量和安全,项目方需要聘请专业的监理机构进行监理工作。
监理机构在监理过程中需要注意以下要点:1. 监理规划和组织监理机构需提前制定监理计划,并与项目方协商确定监理的具体内容和要求。
路基工程施工监理实施细则
---路基工程施工监理实施细则一、总则1. 编制依据- 《公路工程施工监理规范》(JTG G10-2016)- 《公路路基施工技术规范》(JTG F10-2006)- 《公路工程质量检验评定标准》(JTG F80/1-2017)- 工程合同及相关法律法规2. 监理范围- 路基土方工程、排水工程、防护工程、路基压实度检测等。
3. 监理目标- 确保路基工程质量、安全、进度满足设计及规范要求。
二、施工准备阶段监理要点1. 审查施工组织设计- 审查施工组织设计是否符合设计文件、规范要求。
- 审查施工进度计划是否合理,是否满足合同工期要求。
- 审查质量保证措施、安全防护措施是否完善。
2. 审查施工材料、设备- 审查材料、设备供应商的资质及产品质量检验报告。
- 审查材料、设备的规格、型号、数量是否满足工程需求。
三、施工过程监理要点1. 现场巡查- 定期进行现场巡查,及时发现并处理施工质量问题。
- 对关键工序、关键部位进行重点监理。
2. 质量控制- 监督施工单位严格按照规范进行施工。
- 对路基压实度、平整度、高程等关键指标进行检测。
3. 安全管理- 监督施工单位落实安全防护措施,确保施工安全。
- 定期召开安全生产会议,传达安全生产要求。
四、验收阶段监理要点1. 分项工程验收- 参与分项工程验收,对验收结果进行审核。
2. 单位工程验收- 参与单位工程验收,对验收结果进行审核。
3. 竣工验收- 参与竣工验收,对工程质量、安全、进度进行全面评价。
五、监理报告1. 定期报告- 定期向业主、监理单位提交监理工作报告。
2. 专项报告- 对重大质量问题、安全事故等进行专项报告。
六、附则1. 本细则适用于本项目路基工程施工监理工作。
2. 本细则由监理单位负责解释。
---以上内容仅为路基工程施工监理实施细则的示例,具体内容需根据实际工程情况和相关规范进行调整。
路基施工监理要点
路基施工监理要点一、背景介绍路基施工是道路建设的关键环节,其质量直接关系到道路的整体质量和安全性能。
因此,监理方在路基施工过程中起着举足轻重的作用。
下面将介绍路基施工过程中的监理要点,旨在提高路基施工质量和安全。
二、施工前的准备1. 制定详细的监理计划:监理方应提前了解项目的具体情况,结合设计图纸和施工要求,制定出详细的监理计划。
2. 严格审核施工单位的资质和施工方案:监理方需对施工单位的相关资质和施工方案进行严格审核,确保其符合要求。
3. 建立健全的质量保证体系:监理方应与施工单位共同建立健全的质量保证体系,确保各项质量控制措施得到有效执行。
三、施工过程中的监理1. 土方开挖与填筑:监理方应监督施工单位按照设计要求进行土方开挖和填筑,确保开挖和填筑过程中的各项参数符合规范要求。
2. 排水设施:监理方需注意排水设施的施工,确保路基排水系统完善,防止水分对路基的损害。
3. 压实:监理方应对路基压实质量进行抽查,确保压实度达到规范要求。
同时,要监督施工单位按照正确的压实方法进行施工。
4. 隐蔽工程:对于隐蔽工程,监理方应按照验收标准进行验收,确保工程质量符合要求。
四、施工后的质量检测1. 质量检测:在路基施工完成后,监理方应对路基质量进行全面检测,包括平整度、压实度、宽度、厚度等指标。
2. 安全性评估:在质量检测的基础上,监理方应对路基的安全性进行评估,确保其满足设计使用年限和安全性能。
3. 质量评定:根据检测和评估结果,监理方应对路基质量进行评定,确保其符合设计要求和相关标准。
五、环境保护与安全文明施工1. 环境保护:在施工过程中,监理方应督促施工单位采取有效措施,防止环境污染和生态破坏,确保施工活动符合环保法规。
2. 安全文明施工:监理方应监督施工单位遵守安全生产法律法规,实施安全文明施工措施,确保施工过程中的安全。
六、总结通过以上几个方面的监理要点介绍,我们可以看到路基施工监理工作的重要性。
在具体的实践中,监理方应根据项目的具体情况和要求,结合相关法律法规和规范标准,制定科学合理的监理计划和措施,确保路基施工质量和安全。
路基施工安全监理细则
路基施工安全监理细则路基施工是公路工程建设中的重要环节,确保施工安全是保障工程质量和项目进度的关键。
为了做好路基施工安全监理工作,需要制定详细的细则,下面将从施工检查、安全培训、应急处理等方面进行说明。
一、施工检查1. 定期进行施工现场检查,对施工过程中的安全隐患进行全面排查,及时发现并解决问题。
2. 检查施工人员是否佩戴个人防护装备,包括安全帽、防护鞋、手套等,并督促其正确使用。
3. 检查施工机械设备的使用是否符合安全操作规程和操作规范,是否存在安全隐患。
4. 检查现场防护措施的设置是否完善,包括围栏、标识牌、警示灯等,并确保其使用有效。
5. 检查施工现场是否存在裸露的电线、破损的管道等,及时采取措施消除安全隐患。
二、安全培训1. 定期组织施工人员进行安全培训,包括施工工艺安全、施工环境安全、施工设备安全等方面的知识。
2. 加强对施工人员的安全意识教育,提高他们对施工安全重要性的认识,培养其自我保护能力。
3. 定期组织施工技术交流会,分享安全经验,吸取教训,提高施工人员的安全素质。
4. 对新进场的施工人员进行专项培训,确保其了解并能够正确操作相关设备和工具。
三、应急处理1. 建立健全应急处置预案,明确责任人、处置程序和应急资源的调配。
2. 组织施工人员进行应急疏散演练,提高他们在紧急情况下的应急反应能力。
3. 配备必要的急救设备和物资,确保在发生事故时能够及时提供紧急救治。
4. 组织应急演练,模拟不同场景下的应急处理情况,提高施工人员的应急处置能力。
四、危险源控制1. 对施工现场的危险源进行识别和评估,采取相应的控制措施,减少安全隐患。
2. 加强对危险作业的监控,如高空作业、挖掘作业等,确保施工人员按照规定进行操作。
3. 配备必要的防护设备,如安全网、防护栏杆等,减少因危险源导致的事故发生。
五、安全记录与总结1. 做好施工安全记录,及时记录施工现场的安全事故、隐患和处理措施,以便后续追溯和总结。
路基施工安全监理要点(三篇)
路基施工安全监理要点包括以下内容:一、现场安全检查1. 检查现场施工区域的安全标志,确保标识的醒目性和完整性;2. 检查现场施工区域的道路通行情况,确保施工区域与交通区域的分离;3. 检查土方开挖的坡度和边坡的稳定性,确保开挖工作的安全;4. 检查挖掘机等施工机械的操作人员是否持证上岗,确保施工机械的安全操作;5. 检查施工材料的存放位置和堆放方式,确保施工材料的稳定和不会对人员造成伤害;6. 检查施工现场的堆料、堆土等临时设施,确保其安全性。
二、施工设备安全管理1. 检查施工机械的操作技术和操作人员的素质,确保施工机械的安全操作;2. 检查施工机械的定期检测和维护情况,确保施工机械的良好状态;3. 检查施工机械的防护装置使用情况,确保操作人员的安全;4. 检查施工机械的作业限界标志,确保施工机械的合理操作范围;5. 检查施工机械的使用记录,确保施工机械的正常使用。
三、施工人员安全管理1. 检查施工人员的安全防护用品是否齐全,包括安全鞋、安全帽、防护眼镜等;2. 检查施工人员的作业许可证和操作证书,确保施工人员上岗合格;3. 检查施工人员的作业区域是否清晰划分,且与交通区域分离;4. 检查施工人员的安全教育和培训情况,确保施工人员具备安全意识。
四、施工场所安全管理1. 检查施工场所是否有防盗设施,确保施工物资的安全;2. 检查施工场所的消防设备是否齐全,并定期进行消防演练;3. 检查施工场所的通风设备和排水设施是否正常运转,确保施工场所的环境安全;4. 检查施工场所的临时用电设备是否符合安全要求,确保施工场所的用电安全。
五、施工现场交通管理1. 检查施工现场的交通标志、标线和交通指示牌,确保施工现场交通秩序良好;2. 检查施工现场的交通分隔带和警示标志,确保施工现场的安全距离;3. 检查施工现场的交通引导员是否设置,并指挥交通疏导;4. 检查施工现场交通事故的纪录和处理情况,发现问题及时处理。
六、施工质量管理1. 检查施工现场土方开挖和填筑的质量,确保符合设计和施工要求;2. 检查施工现场路面和边坡的质量,确保施工质量达到要求;3. 检查施工现场的排水设施和涵洞的质量,确保施工质量合格;4. 检查施工现场的交通设施和标志的质量,确保施工质量符合要求。
路基工程施工安全监理要点
路基工程施工安全监理要点一、清理现场安全监理要点1、砍伐树木的安全要点(1)在伐树范围内应设置警戒,非工作人员不得在范围内逗留和接近范围。
(2)伐树前应选好安全躲避的退路。
(3)清除的杂草树木严禁放火焚烧以防引起火灾.(4)在陡坡悬岩处砍代树木,要防止树木伐倒后顺坡滑和撞落石块伤人。
(5)在山坡上严禁在同一地段的上下同时进行砍伐作业。
(6)大风大雾和雨天不得进行伐树作业。
2、拆除建筑物的安全要点(1)拆除作业之前应将与拆除物相连通的电线水气管道切断并在四周危险区域内设置安全护栏,配以必要的警告标志设置夜间警示灯,非工作人员不得进入。
(2)拆除工序应由上而下先外后里严禁数层同时作业。
(3)搭设的脚手架应在作业前进行检查以确保安全。
(4)拆除过程中应注意观察结构的变化。
对有倒塌危险的结构物应用可靠的临时支撑加固严防拆除某部分而引起其他部位发生坍塌。
(5)拆除梁柱之前应先拆除其承托的全部结构物,严禁采用掏空、挖切和大面积推倒的拆除方法。
(6)拆除石棉瓦及轻型结构屋面工程时严禁施工人员直接踩踏石棉瓦及其他轻型板进行作业,必须使用移动板梯,板梯上端必须拄牢,防止从高处坠落。
(7)在高处进行拆除工程时对拆下材料应及时吊下或运走,禁止向下抛掷。
二、开挖土石方施工安全要点1、挖掘土石方必须自上而下顺序放坡进行,严禁采用挖空底脚的操作方法。
开挖设备必须保持足够的安全距离。
2、高陡边坡处施工必须遵守下列规定(1)作业人员必须系安全带且必须挂牢。
(2)边坡开挖中如遇地下水涌出应先排水后开挖。
(3)开挖工作应与装运作业面相互错开严禁上下双重作业。
(4)弃土下方和有滚石危险的区域应设警告标志,下方有道路时作业时严禁通行。
严禁在危石下方作业休息和存放机具。
边坡上方有人工作时边坡下方不准站人。
(5)清理路堑边坡上突出的块石和整修边坡时应从上而下顺序进行坡面上的松动土石块必须及时清除。
坡面上的操作人员需戴安全帽。
(6)高边坡开挖时作业人员要戴安全帽并有专职人员对上边坡进行监视防止上部塌方和物体坠落。
路基施工安全监理控制要点
路基施工安全监理控制要点
- 施工现场安全警示标识要齐全清晰,包括危险区域、禁止通
行区域等标识,确保工人和来往人员都能清楚地认识到安全风险。
- 施工过程中要设立足够数量和规范的安全警示牌,提醒施工
人员注意安全注意事项,并设置明显的出入口标识和逃生指示牌。
- 路基施工现场应明确安全防护责任人员,负责监督施工安全
控制措施的实施,及时发现并纠正安全隐患。
- 施工现场必须配备完善的消防设备,包括消防器材、灭火器
材等,以应对可能发生的火灾危险。
- 在施工现场设置必要的安全通道和疏散路线,保证工人在紧
急情况下及时安全撤离。
- 施工过程中要加强对工人的安全培训和教育,提高工人的安
全意识和操作技能,确保施工过程中的安全。
- 施工现场应定期进行安全巡查,及时发现和整改不符合安全
要求的行为和设施,确保施工现场的安全和卫生。
- 施工过程中要严格执行安全作业规程和操作规范,禁止违规
操作和使用不合格的设备和材料。
- 各种施工机械和设备的使用必须符合相关法规和标准要求,
而且要进行定期检查和维护,确保设备的安全性能。
- 施工现场应配备足够数量和规范的安全防护设施,如安全帽、安全带、护目镜、防护服等,确保工人在作业时的人身安全。
路基填筑监理控制要点
3边坡坡面平顺稳定。 .
4取 土坑 、 . 护坡 道 整 齐 稳 定 。
工程质量监理要从 预控 角度主动发现 问题 , 对重点部位 、 关键工序进行 动态控制 , 从而有效 的实现 工程项 目施工 的全
填料选 择与路基填筑压 实试验段
1 . 填料选择。 路堤填筑前 , 为选择合适的填料 , 先对填料
是 以中西医结合的方式 , 药走五行 , 入五脏达到治疗 目的。
段所 确定 的工艺参数严格控制 , 路堤每 4 m没一组标 高点 , 每
层填料铺设的厚度不大于 3c 土方路堤填筑至路床顶面最 0m, 后一层的压实匣度不应小于 1c m。 0
会议代表们在发言中对 “ 巧式疗法” 给予了充分肯定。 ;冒 趔
进行 土工 试验 , 括 颗粒 级 配 、 对 密 度 、 塑 限 、 实 等 试 包 相 液 击
面质量控制。 趔冒
验, 以确定其类别 、 颗粒粒径 、 塑性 指数 、 含水量等指标是否
符合 规 范要 求 。
“ 巧式疗法 ” 心脑血管医学研讨会召开
本 刊讯( 记者 葛显勇 ) 月 2 9 6日, 由中国特效医术专
21 0 0 0 下 MTELN 1 OHRAD
3 9
2分层填筑 。 . 每一个施工区段 , 机械化作业 , 按路基横断 面全 宽纵 向水平分层填筑压实。 层厚 度根据填筑压实试验 分
用独 到的诊疗方式 和手段 , 可做 到早发现 、 早治疗 , 心 将
脑血管病消灭在萌芽状态 ;三是采用秘传中药 , 配以独特 的双针疗 法尤其特 有的 “ 脑桥穴 ” 深针疗 法进 行诊治 ;四
公 路 界碑 之 间
表层耕植土清除完毕后 , 地面进行整平 , 碾压 密实 , 认真 做好基底处理工作。 地面坡率为 1 ~ :25 , :5 1 _时 地面挖 台阶 ; 地表 表层天然地 基承载 力的静 力触 探 比贯入阻力 P 值小于 s
路基填筑施工监理控制要点及质量检验标准(也适合施工交底)
路基填筑施工监理控制要点及质量检验标准(也适合施工交底)一、监理控制要点1、填筑前准备(1)熟悉设计文件。
路堤填筑前要逐个计算横断面坡脚宽度与堤底宽值,保证填筑宽度。
要特别注意有无加宽是不是出于紧急停车带部位等。
(2) 要保证路基放样的准确,测量监理人员必须进行现场复核。
包括中桩、边桩。
(3)现场监理人员要对清表情况进行检查。
复核要求后方可进行路基填筑作业。
(4)检查填前碾压情况。
需要重新测量横断面的,要保证数据的真实准确。
并按照要求对断面测量数据进行复核、上报。
(5)填筑材料要事先经过监理人员认可。
填料的标准试验以及填筑工艺试验已经完成,且经监理批准使用。
(6)路基填筑前,现场监理要确认软土处理(包括沉降观测系统)完成,且经现场监理验收,资料档案齐全完整。
2、试验路段(1)现场监理人员要全过程胖子路基试验段得施工,并现场检测各项数据,真正用来指导现场施工。
(2)根据规范要求,进行石方路基填筑时,路堤施工和路床施工前,应分别进行试验路段的施工。
(3)要先审批试验路段的开工报告,待试验路段施工完毕后,由项目部写出试验路段总结,监理人员审批合格后,再审批分项开工报告。
3、取土场(1)在进行取土前,监理人员要检查取土场的清表是否符合要求。
(2)在取土过程中,监理人员到随时检查土质是否均匀,如发现不均匀的情况时,要分层取土。
4、路堤填筑(1)填筑前应按自然地形划分填筑路段。
对填挖界线要作好标志。
做横向的填挖界限附近的填方侧均应挖地原地面,再在相邻的挖方侧挖出台阶。
要检查台阶是否符合要求。
(2)填方作业要求实行“划格上土,挂线施工,平地机整平”。
现场监理要保证划线符合要求,认真起到指导施工的租用。
(3)要保证按照试验路段确定的虚铺厚度进行上土工作。
现场监理要对每层的虚铺厚度进行检查,符合要求后方可进行碾压。
(4)要检查填料中是否有超过粒径要求的填料。
如有应要求施工单位派专人捡除。
最好的控制方法是保证运到路基上的调料合格,不提倡现场挑拣的方法进行控制。
路基工程监理工作要点(优秀范文五篇)
路基工程监理工作要点(优秀范文五篇)第一篇:路基工程监理工作要点路基工程监理工作要点一、路基工程路基工程应按路基工程监理程序执行㈠、开工准备或试验段工程正常路基施工,由监理审查施工单位开工报告及开工准备后,即可签发开工令,监理组长可书面要求施工单位进行路基施工试验,并以此试验段为全线(本合同)路基工程施工提供技术依据。
1、试验段开工申请报告施工单位应在合同、规范或监理程序规定期限内向监理组长递交书面开工申请报告,详列试验段方案及准备工作情况。
2、试验段方案及准备⑴、试验段的确定应根据合同、规范或监理要求,确定每一种施工方案的最小段长和试验段全长及起讫号。
⑵、试验段方案应从下列方面研究,制定试验方案①、填方材料检验②、原地基处理③、铺筑层厚(虚铺或实铺)与压实工艺、压实机械的确定。
④、其它特殊工艺要求的试验,比如清淤换填、砂桩、砂垫层、堆载预压、塑料薄膜排水板使用等;以及有基地底隔离层、顶、侧面隔离层等施工要求的;⑤、试验段位置,断面形式及长度;⑥、试验所用的材料和机具应当与将来全线施工的材料机具相同。
一种工艺和方法宜采用几种不同方案,以比较选择最佳方案。
⑶、填方材料要求①、施工单位应对填方路堤的挖方土、取土场土、特殊路段的填方材料,按合同、规范或监理程序规定的项目或频率提供土工试验报告,包括最大干容量重、最佳含水量以及最佳含灰量等,监理试验室复核试验后,审查通过施工单位试验资料,批准用于试验段工程。
②、根据土质强度(CBR)决定铺筑位置;③、清除土场或填方材料中有机土及植物残根;④、大颗粒土,石块应拣出、过筛或拒绝使用;⑤、除物堆放及处理;⑥、填石路堤、石料强度,土石路堤、石料强度与最大强度的要求。
⑷、施工放样检查①、中、边桩位置及高程,路基放样宽度计算及实施,保证路基边缘压实度的路基增宽施工值的决定的实施。
②、考察原地面清表和原地面压实的实际情况(厚度)与原设想值的差异。
③、施工放样桩密度能否满足施工要求,边桩灰线清晰程度。
路基施工安全监理细则
路基施工安全监理细则
主要涉及以下方面:
1. 施工人员的安全防护:监理人员应确保施工工人佩戴符合要求的个人防护用具,包括头盔、安全鞋等,并且要求施工单位建立健全的安全教育培训制度,定期组织培训,提高施工人员的安全意识和技能。
2. 施工现场的安全措施:监理人员应对施工现场进行定期巡查,确保施工区域内的道路畅通,安全标志齐全清晰,施工车辆和设备符合安全标准,施工区域内设置合理的防护设施,如围挡、防护网等。
3. 施工机械设备的安全使用:监理人员要求施工单位确保施工机械设备的安全运行,定期进行设备检查和维护,确保设备的安全性能符合要求,操作员持证上岗,并按照操作规程进行操作,避免设备操作不规范导致的安全事故。
4. 施工材料的安全使用:监理人员要求施工单位对施工材料进行质量检验,确保材料符合标准要求,并组织施工人员正确使用和存放材料,避免材料的损坏和误用引发安全隐患。
5. 施工过程的安全管理:监理人员要求施工单位建立健全的安全管理制度,包括施工计划、施工方案、应急预案等,制定工作程序,明确责任人和工作流程,加强现场安全监督,及时发现和处理施工过程中存在的安全隐患,确保施工过程的安全性。
6. 施工现场事故的处置:监理人员要求施工单位及时报告施工现场的事故和突发事件,并按照应急预案进行处置,组织力量进行救援和抢险,做好事故调查和处理工作,确保施工现场的安全和秩序。
以上是一些常见的路基施工安全监理细则,具体还需根据实际情况进行详细制定。
公路工程施工工程监理工作要点重点与难点
公路工程施工工程监理工作要点重点与难点一、本工程质量监理要点总监理工程师将根据本项目的实际情况,建立完善的质量保证体系和质量监理程序,并就本工程路基、路面、涵洞等重点控制对象、关键部位或薄弱环节,设置质量控制点,分析可能造成质量问题的原因,针对原因制定对策和措施进行预控,完成工序活动的质量控制任务。
本监理工程重点为道路和涵洞工程。
A路线放样质量监理要点1、监理工程师应全面熟悉设计文件,会同设计单位对施工单位进行交桩和设计技术交底工作。
2、公路路线放样应放出路基中线桩、路基坡脚或路堑上边线桩志。
同时,还需测量出路基边沟、取土坑、护坡道、弃土堆等具体位置。
3、承包人在接受桩志和资料后,应立即组织力量进行复核和放样,并将所有测量资料,包括计算书和图纸报监理工程师,经监理工程师审核和复测桩志后决定是否可以开工。
如果承包人的资料和原设计与出入,应要求承包人正式递交一份表格列出原设计错误的位置、标高及工程数量,经监理工程师复核属实后,报业主作为变更的依据4、监理工程师对承包人因施工需要所增加的水准点,附合导线应进行复核,复核合格后批准其为测量资料的一部分,直到竣工验收。
B路基施工监理要点1、监理工程师应认真阅读设计文件,了解全路线纵坡、弯道、超高、加宽路段及沿线地质情况,掌握取土坑位置等。
2、会同承包人对取土坑进行勘查,对取土样做土工验证试验(土壤颗粒分析、塑液限、有机质含量等),确定土料性质。
若不符合规范要求,应在开工前更换土场。
若土样能用于工程应进一步做最大干密度试验(重型击实),用以控制路基压实度。
在土料发生变化时,应要求承包人重新作击实试验,以调整控制压实度的参数。
3、严格按《路基施工技术规范》的规定,全过程旁站试验路段施工,作好现场记录包括:压实机具、铺筑和压实方法、松铺厚度、碾压遍数和速度、含水量等,作为监控路基正式填筑时的依据。
4、检查承包人路线范围内场地清理情况,是否已按规范要求清除了垃圾、杂物、树木和不适宜材料;洞穴、坑塘是否已回填夯实。
路基施工安全监理要点
路基施工安全监理要点路基施工安全监理是指对道路基础工程施工过程中的安全问题进行监督、检查和指导,确保施工过程中的安全生产。
为了保证施工过程中的安全,需要重点关注以下几个方面的监理要点:一、质量安全监理要点:1.制定详细的施工方案:要求施工单位在施工前制定详细的施工方案,明确施工工艺、方法和安全措施,并经过专业人员审核,确保施工过程中不产生质量安全隐患。
2.严格控制材料质量:监督施工单位检查材料的合格证明、检测报告等相关材料,确保所采购的原材料符合标准要求,并注意材料的存放、整理和使用。
3.加强施工现场管理:监督施工单位做好施工现场的管理,确保施工现场整洁、有序,设立合理的标志和警示牌,设置安全通道,保证人员和设备的顺畅进出。
4.严禁违规施工行为:监督施工单位严格按照设计要求和技术规范进行施工,严禁违规行为,如使用劣质材料、降低建设质量、泄露工程技术文件等。
5.做好施工过程监控:监督施工单位按照施工方案进行施工,加强对施工过程的监控,确保施工过程中的质量安全。
二、安全生产监理要点:1.建立健全安全管理制度:监督施工单位建立完善的安全管理制度,包括安全生产考核、安全生产教育培训、事故预防和应急处理等方面。
2.加强施工现场安全防护:监督施工单位做好施工现场的安全防护工作,如设置安全帽、安全绳、安全网等,确保施工人员的安全。
3.严格遵守操作规程:监督施工单位严格遵守操作规程,如使用机械设备时需经过专职操作人员操作,保证施工过程中的安全。
4.开展安全教育培训:监督施工单位开展安全教育培训工作,提高施工人员的安全意识,增强施工人员的自我保护能力。
5.制定应急预案:监督施工单位制定应急预案,明确应急组织机构和责任人,规定应急处置程序和工作要求,确保在紧急情况下能够快速、有效地进行应急处置。
三、环境保护监理要点:1.严格控制扬尘污染:监督施工单位采取有效的措施,控制施工现场的粉尘扬尘,如进行湿喷、覆盖等。
2.合理利用资源:监督施工单位合理利用资源,降低资源消耗,如合理配置材料、控制水、电、气等资源的使用量。
路基施工监理控制要点完整
路基施工监理控制要点(优质文档,可直接使用,可编辑,欢迎下载)1 路基施工监理控制要点1。
1开工前监理(1)监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场实际情况。
(2)施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定,且在有效期内.试验员应持证上岗,并熟悉检测试验方法。
(3)监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量;审核土或石的类别与设计要求是否吻合,审查土石方调配方案。
(4)监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。
(5)对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测。
(6)监理工程师必须全面了解路基地质水文情况,熟悉有关设计施工规范,审查施工单位施工组织设计。
(7)全面熟悉项目管理机构与施工单位之间的工程合同,严格按合同要求督促施工单位全面做好准备工作,确保按期施工。
(8)施工单位或监理单位发现设计图纸与现场地质地形不符,监理工程师应及时向项目管理机构反映,然后由设计单位根据项目管理机构要求提出设计变更方案。
(9)监理工程师应全面掌握工程进度安排,协调各施工单位之间关系。
1。
2 地基处理(1)一般规定1)地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等),特殊土地基处理(软土地基、盐渍土地基、冻土地基等).2)浅层地基处理质量控制要点:①审批地基处理方案,应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。
②检查处理的范围、深度或顶面高度。
③在施工前选择有代表性的地段对处理方案进行工艺性试验,确定工艺参数,处理后地基压实质量应符合设计要求.④地基顶面应有横向排水坡度.⑤处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 路基施工监理控制要点1.1开工前监理(1)监理工程师了解、熟悉现场情况和设计要求,核对设计文件与现场实际情况。
(2)施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定,且在有效期内。
试验员应持证上岗,并熟悉检测试验方法。
(3)监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察,复验路基填料和土工材料的质量;审核土或石的类别与设计要求是否吻合,审查土石方调配方案。
(4)监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核,必要时应进行现场抽测。
(5)对路基工程采用的主要原材料、构配件,监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测。
(6)监理工程师必须全面了解路基地质水文情况,熟悉有关设计施工规范,审查施工单位施工组织设计。
(7)全面熟悉项目管理机构与施工单位之间的工程合同,严格按合同要求督促施工单位全面做好准备工作,确保按期施工。
(8)施工单位或监理单位发现设计图纸与现场地质地形不符,监理工程师应及时向项目管理机构反映,然后由设计单位根据项目管理机构要求提出设计变更方案。
(9)监理工程师应全面掌握工程进度安排,协调各施工单位之间关系。
1.2 地基处理(1)一般规定1)地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等),特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。
2)浅层地基处理质量控制要点:①审批地基处理方案,应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。
②检查处理的范围、深度或顶面高度。
③在施工前选择有代表性的地段对处理方案进行工艺性试验,确定工艺参数,处理后地基压实质量应符合设计要求。
④地基顶面应有横向排水坡度。
⑤处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。
3)深层地基处理质量控制检查:①审批施工方案,应重点审查施工单位采用的施工机械、施工工艺以及材料等。
②检查地基处理施工中使用的水泥、外加剂及其他加固材料的品种、规格、质量应符合设计要求,监理工程师见证取样检测。
③地基处理前,应设置永久性平面和高程控制基点,测定边界范围,开挖两侧排水沟,疏通排干地表积水,清除场内杂物、杂草,按设计要求做好抽水、清淤、回填工作。
④在施工前选择有代表性的地段对处理方案进行工艺性试验,确定工艺参数,处理后的地基压实质量应符合设计要求。
施工开始后应及时进行复合地基承载力试验,以确定设计参数。
⑤检查处理范围、类型、布置形式和数量,确定其是否符合设计要求。
⑥抽查施工单位施工记录,查验施工过程的各项参数及各种材料的贯入量。
必要时实施旁站检查。
⑦见证检验桩的长度。
⑧对于旋喷桩和搅拌桩,应对其进行无侧限抗压强度的检查。
监理工程师见证检测。
⑨督促施工单位做好废浆、废水、废渣的处理工作,符合当地环境保护的要求。
⑩施工结束后,按要求见证检测复合地基承载力试验4)当施工过程中发现地质情况与设计不符或出现异常情况时,施工单位应立即向监理工程师报告,并停止施工。
监理工程师向项目管理机构报告,由项目管理机构组织设计、监理和施工单位共同研究,形成文件资料,待设计单位重新设计并经批准后,方可施工。
(2)原地面处理1)路堤填筑前应清除表面植被,挖除树根,做好临时排水设施。
2)原地面坡度陡于l:5时,应自上而下挖台阶,台阶宽度、高度、压实质量应符合设计要求。
3)原地面松软表土及腐殖土应清除干净,翻挖回填压实质量应符合设计要求,基底应平整、密实。
4)路堤基底处理应符合设计要求。
5)原地面处理后的外观应符合下列要求:①基底无草皮、树根等杂物,且无积水。
②原地面基底密实、平整,坑穴处理彻底,无质量隐患。
③横坡符合设计要求。
(3)换填1)挖除需要换填的土层,并将底部整平。
当底部起伏大时可设台阶或缓坡,按先深后浅的顺序换填施工,底部开挖宽度不得小于路基宽度加放坡宽度。
2)监理工程师对换填质量的控制:①换填范围及深度应符合设计要求。
②机挖换填,应预留厚度30~50 cm的土层由人工清理。
③换填地基施工中填料比例应准确、搅拌均匀、分层填筑、分层压实。
④换填基坑坡脚线位置的允许偏差为-50 mm。
(4)砂(碎石)垫层1)砂(碎石)垫层施工前应将基底清理、整平,并按设计要求做好基底碾压及土拱。
2)砂垫层应采用中、粗砾砂,不含草根、垃圾等杂质,其含泥量不得大于5%;用作排水固结时其含泥量不得大于3%。
监理应随机检查。
3)碎石垫层应采用级配良好,且未风化的砾石和碎石,其最大粒径不得大于50 mm,含泥量不得大于5%,且不含草根、垃圾等杂质,监理应随机检查。
4)砂(碎石)垫层施工的分层厚度、压实遍数应通过现场试验确定,监理工程师确认。
5)砂(碎石)垫层及反滤层设置应符合设计要求。
施工允许偏差按下表的要求控制。
碎石垫层(反滤层)施工允许偏差(5)水泥搅拌桩在水泥搅拌桩施工阶段,监理应从以下几个方面着手工作:1)施工机具的安装施工机械就位要平稳,钻机平面要水平,钻杆要对中,偏差不得大于5cm,钻杆导向架要垂直,垂直度要小于1%。
2)水泥浆的配置严格按最佳水灰比进行配方,用砂浆搅拌机拌和,每次搅拌不得少于3分钟。
水灰比符合设计要求。
使水泥浆充分搅拌均匀。
制作好的水泥浆,放入罐(池)中,指定有专人进行搅拌,确保水泥浆稠度均匀。
3)水泥搅拌桩的施工操作①督促施工人员在钻机的钻杆上依据设计桩长做明显标志,以便现场施工人员及检查人员准确掌握钻孔深度,避免下钻深度不足。
②钻头下钻前应进行试喷,确认能够正常喷浆时方可下钻,待下到设计深度时,方可开始喷浆,首先,应在桩底连续喷浆30秒左右,然后方可匀速提升喷浆,提升时压浆泵的压力为0.4~0.6Mpa,提升至离地面50cm处进,停止喷浆,然后重复搅拌下沉到底,重复喷浆搅拌提升,搅拌升2~3次。
钻进、提升速度应控制在0.5~1.0m/min,喷浆压力和钻杆升降速度应互补同步,确保整桩搅拌均匀。
桩顶高出设计桩顶面的30cm范围内,挖除后采用30cm厚的碎石垫层回填。
③桩机操作者与拌浆人员要保持密切联系,保证机械搅拌喷浆时连续工供浆,不得中断,严禁在尚未喷浆的情况下进行搅拌提升。
供浆因故暂停时,应立即通知操作着,为防止断桩,采取补喷处置措施,在断浆面上下重复搭接应大于0.5m。
④在整个注浆过程中,常有冒浆的产生,在冒浆过程中,有一定数量的土粒随着一部分浆液沿着注浆管壁冒出地面,冒浆量小于注浆量的20%为正常,超过20%或完全不冒浆时,应要求查明原因,采取相应措施。
⑤施工中,发现喷浆量不足,应要求整桩复搅复喷,复喷的喷浆量仍应不少于设计量。
如遇停电,机械故障等原因使喷浆中断时,应及时记录中断深度,在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。
补喷重叠孔段应大于100cm超时12小时应采取补桩措施。
⑥承包人在钻杆钻进下沉遇到较硬土层下沉困难时,需报监理工程师批准后,方可足量冲水。
随着施工进展,应随时复核桩位位置,以防人为、机械震动等因素造成桩位发生偏离。
钻头直径磨损量不得大于1cm。
⑦承包人在搅拌桩施工中,应认真做好施工记录,施工记录应包括下列内容:⑧施工桩号、施工日期、天气情况⑨记录搅拌机下沉或提升每米的时间,供浆与停浆时间,钻进深度停浆面标高等以及每根桩所用水泥浆总量:砂浆泵压力、管道压力;每罐(池)浆液的水泥和水以及外掺剂得用量;每米喷浆量,储料罐(池)内浆液剩余量;搅拌次数与深度。
⑩要求施工人员进行上岗培训,认真执行作业规定,保证工程质量。
操作规程及主要技术参数现场挂牌注明。
(6)塑料排水板1)施工准备准备阶段:首先对需要加固的地段进行测量、放样并排水疏干。
清除原地面的草皮和杂物,再用设计要求的填料和要求填筑路拱排水垫层,垫层要求表面平顺,形成同路拱或横坡相同的坡度,并按设计要求和规范规定碾压密实。
两侧挖纵向排水沟,以便疏散排水砂砾石垫层中析出的水。
施工机械及材料准备:结合施工的实际情况,选用适当的打拔桩机或插板机进行施工。
2)施工流程:在需要加固的地段,根据布板的范围和间距,放出每个板的准确点位,并用小木桩或竹桩标记,机具定位,在套管入土时再将其拔掉。
插板机械依据从低往高处打设的原则安设。
定位时要保证桩锤中心与地面定位在同一点上,并用经纬仪或其他观测办法控制桩锤与塔架的垂直。
打设机底支垫物要平稳牢固,防止局部塌陷。
安设套管时套管顶端要有便于起吊的吊钩或吊环,并在套管上划出控制标高的刻度线。
如套管接长时,在打设前要试接,要求联接处平顺密闭。
在塔架插板卷筒上安装塑料板,然后将塑料板通过套管从管靴穿出,固定在桩尖上,并一起贴紧管靴对准板位。
套管入土深度距设计深度约2m时,要减慢沉管速度,注意观察,防止超深或碰上基岩时能及时采取措施。
沉管到设计深度后即可拔管,这时,塑料板因桩夹与土的阻力而垂直设置在软土地基中。
套管拔出后剪断塑料板,在砂砾石垫层上留出20~30cm。
拔管时要连续缓慢进行,中途不得放松吊绳,防止因套管下坠而损坏塑料板。
铺设第二层砂砾石垫层,整段软土地基插板结束后,均匀等厚地铺设第二层砂砾石垫层,一般20~30cm厚,要求覆盖塑料插板。
压路机静压6-8遍,检查其密实度,要达到验标标准或符合设计要求。
在插板完成后进行预压,荷载应均匀地堆加在砂砾石垫层上。
一般预压荷载为上部土石方填料,应结合路基施工分层填筑压实。
预压荷载采用变形控制,分层加载结束24小时观察位移速率和水平位移速率是否符合规定值要求。
(7)堆载预压1)堆载预压应按设计要求进行,预压材料应符合设计要求,不得使用淤泥土或含垃圾杂物的填料。
2)预压土的堆载宽度和坡度应符合设计要求,预压荷载不应小于设计荷载。
3)堆载要严格控制加载速率,分层(级)荷载应符合设计要求,保证在各级荷载下地基的稳定性。
堆载时应边堆土摊平,顶面应平整。
4)堆载预压过程中应进行沉降观测并保护好沉降观测设施,当有损坏应及时恢复。
填筑过程应按设计要求或采用有效措施防止预压土污染填筑好的路基。
5)当堆载预压时间达到设计要求后,应根据观测资料工后沉降推算结果,由建设单位组织设计、监理、施工单位共同研究确定卸载时间。
(8)土工合成材料垫层1)施工准备监理工程师检查重点①土工合成材料规格及性能应符合设计要求,运至工地后应分批整齐堆放在料棚(库)内,防止日晒雨淋,并保持料棚通风干燥。
②土工合成材料进场时,应逐批检查出厂检验单、产品合格证及材料性能报告单,其主要物理力学性能指标应抽样检验。
2)土工合成材料垫层施工的质量控制要点①铺设土工合成材料的下承层表面应整平、压实,并清除表面坚硬凸出物。
