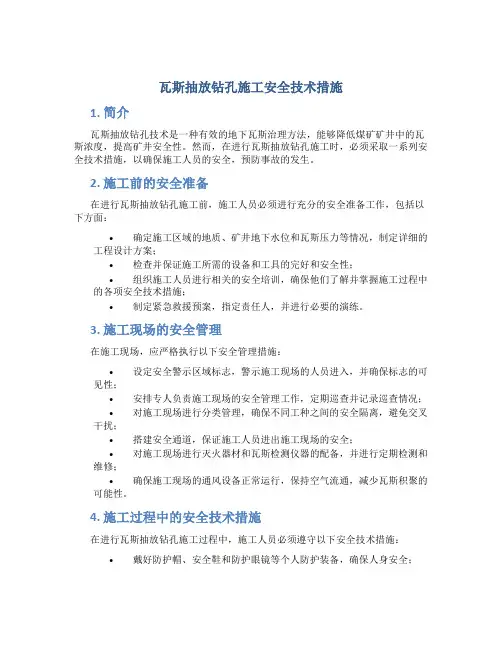

瓦斯抽放钻孔施工安全技术措施

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:AQ-JS-00406

( 安全技术)

单位:_____________________

审批:_____________________

日期:_____________________

WORD文档/ A4打印/ 可编辑

瓦斯抽放钻孔施工安全技术措

Safety technical measures for gas drainage drilling construction

瓦斯抽放钻孔施工安全技术措施

使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科

学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

为降低回采工作面瓦斯浓度,保证回采安全,经安全办公会研究,在切眼对回采工作面进行顺层预抽M11煤层瓦斯。为此,特编制本安全技术措施,供施工中严格遵照执行。

一、施工方法、钻孔设计及参数

1、钻孔钻探设备采用ZDY750型钻机,钻杆直径为50mm,钻头直径为75mm施工,钻机中心为距巷道右帮0.2m,机高1.0m。

2、施工钻孔时,要准确记录见煤点及过煤点,为进一步探明煤层赋存情况。

3、施工地点必须事先挖好沉淀池,接好水管、风管,整好地坪,并由生产技术部挂好线。

4、施工地质钻孔时要落实好瓦斯防喷孔措施(钻机上必须安装防喷四通装置及下好套管0.3至0.8m或者用挡板挡住)。

5、瓦斯抽放钻孔要按要求按次序施工,每施工完一个孔,要及

时封孔连抽(封孔管使用50mm×8m的PE管,连接管使用50mm ×6m钢丝缠绕,用马丽散封孔,封孔段长度不小于8m)。

6、瓦斯抽钻孔设计由通防部提供,瓦斯抽放钻孔设计32个。后附(111102切眼“顺层预抽”条带钻孔设计图)。

7、若以上地质钻孔未能探明迎头前方的煤层赋存情况,由生产技术部及时补地质钻孔设计。

二、施工技术措施

1、施工瓦斯抽放钻孔时应严格按瓦斯抽放钻孔设计图进行施工,不得以任何理由擅自更改;特殊情况需报告矿总工程师,经同意,方可施工。

2、严格按原始记录表格中规定项目每两小时认真填写一次,施工过程中有变化时及时填写,做到书写工正,数据准确,项目齐全,表面整洁,能正确反映当班钻探工作的全过程,不得遗漏。提钻时必须有瓦斯员、安检员监督、通防部验收员验收并签字认可。

3、每班要把所打钻孔参数及时汇报到区队值班领导及通防部。

三、安全措施

1、所有上岗人员必须认真学习本措施,严格按本措施要求执行并签名。机电、维修工等特殊工种必须执证上岗。

2、施工地点,用锚网加锚索支护牢固可靠,否则不得施工。

3、打钻设备入井前,首先由维修工,电工对其进行全面检查。打钻设备部件齐全、试运转正常,电器设备防爆性能良好,且安全可靠后,方可搬运;若用专用车盘运输设备时,必须用四分钢丝绳或链子封牢,用摽子摽牢,使设备与车一体。

若在倾斜井巷内用绞车运送设备时,必须做到以下几点:

⑴绞车司机必须经过培训合格,持证上岗。运送物料时车速不得超过1m/s。

⑵严格执行“行人不行车,行车不行人、不作业”规定。

⑶所用的绞车各部件必须齐全完好,提升钢丝绳、连接装置、保安绳等要认真检查,符合要求,正确使用。

⑷使用的信号设施必须齐全,声光俱备,准确可靠。

⑸需要运送设备、物料时,必须和斜巷上下端的信号工及绞车司机联系好,说明运送地点、行车速度及安全注意事项等,所运设

备、物料必须捆绑牢固。

⑹使用特别车辆运送物料、器材需要装卸或跟送(监护)时,如向上运

行装卸人员不准跟车,必须提前到达工作地点;如向下运行,跟车人应在物件车上方并保持5米以上的距离。监护物件的跟车人员必须精力集中,发现车辆刮碰或脱轨,必须立即停车。

⑺斜巷内装卸设备、物料时必须将提升绞车闸牢,并将四个车轮用木楔挤牢,专人看管。

⑻严禁超载、超挂、蹬钩、扒车等。

⑼在斜巷内作业除按上述要求外,必须遵守本措施的其它有关规定要求。

4、打钻用具的装、卸车,均要慢搬稳放垛放整齐,并注意来往行人。

钻机的主机、泵站装卸及搬迁时,必须采用手拉葫芦或滑轮组起吊装卸,起吊过程中必须注意以下事项:

⑴手拉葫芦(滑轮组)严禁超负荷使用,工作前要进行全面检
