PVC耐根穿刺防水施工方案

合集下载

耐根穿刺高分子湿铺防水卷材施工工艺

耐根穿刺高分子湿铺防水卷材施工工艺

耐根穿刺高分子湿铺防水卷材施工工艺工艺流程:基层处理→涂刷基层处理剂→铺贴防水卷材辊压、排气→卷材搭接→热熔焊接搭接缝→防水层验收施工要点:1、基层表面杂物、油污、砂子,等应清理干净,且应防止损坏基层防水层;2、在平整干净的防水层上涂刷基层处理剂,要求涂刷均匀,一次涂好,干燥4h(以不粘脚为宜);3、待卷材起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材加热,卷材应加热均匀,不得过分加热或烧穿卷材,卷材加热后应及时推滚卷材进行粘铺,后随一人用软橡胶板或辊筒等从中间向两边刮压并排出空气,使卷材充分满粘于基面上。

4、搭接缝及收头的卷材必须均匀、全面的烘烤,必须保证搭接处卷材间的沥青密实熔合。

墙钢筋绑扎工艺工艺流程:在板面上弹墙体外皮线和模板控制线→调整纵向钢筋位置→接长竖向钢筋并检查接头质量→绑扎墙体钢筋→设置拉钩和垫块→墙体钢筋验收施工要点:1、墙体竖筋从模板边50mm起开始排设,墙体水平筋从板上50mm起开始排设;2、竖筋在外,水平筋在内,竖向筋的弯钩朝墙内,绑扎丝尾与弯钩一致;3、拉(箍)筋平直部分长度应满足10d要求,两肢长度一致,弯钩满足135°,且要平行;4、外墙钢筋绑扎参数;外侧竖向钢筋C20@100,内侧竖向钢筋C20@100,水平钢筋间距均为C12@150。

变形缝施工工艺工艺流程:模板安装→钢筋绑扎→橡胶钢边止水带安装及调整固定→混凝土浇筑→与下一节舱体的缝进行填塞→聚硫密封膏→外墙防水处理。

橡胶止水带(带钢边)安装施工工艺工艺流程:材料准备→悬挂橡胶止水带的架体搭设→橡胶止水带上部悬挂及进行底板部位安装与固定→底板混凝土浇筑→侧墙及顶板部位橡胶止水带安装及固定→侧墙及顶板混凝土浇筑→管廊另一侧橡胶止水带安装→灌缝(30mm)止水螺杆处理施工工艺工艺流程清理垫块→外表剔除塑料垫片→内侧防水砂浆封堵(预留20mm)→外侧防水砂浆封堵抹平→外侧贴强力交叉膜高分子复合自粘防水卷材→封堵后高压喷水30分钟以上验收。

耐根穿刺防水卷材施工工艺

耐根穿刺防水卷材施工工艺

1、耐根穿刺防水卷材施工工艺工艺流程1:阴阳角倒圆弧制作工艺流程2:基层处理施工内容:阴阳角制作倒圆弧。

施工内容:抛丸处理基层控制标准:基层阴阳角制作了r=100mm的圆角控制标准:板面基层浮浆清理干净工艺流程3:板面吹灰工艺流程4:板面裂缝、孔洞封堵施工内容:板面浮灰清理。

施工内容:裂缝孔洞封堵。

控制标准:用鼓风机将板面灰尘、石子、钢珠清理干净。

裂缝、孔洞下凿1~2cm后用非固化沥青封堵,并用玻纤网网格布覆盖加强工艺流程5:转角、变形缝、施工缝、穿墙管细部处理施工内容:转角、穿墙管、后浇带细部处理控制标准:1、穿墙管:穿墙管跟应进行抹灰处理,并涂刷非固化橡胶沥青防水涂料,然后用耐根穿刺自粘防水卷材进行包裹,密封严实。

2、阴阳角、后浇带处设置附加层,附加层在立面及平面各250mm,女儿墙泛水收口处必须采用金属压条密封处理,地下室顶板防水层泛水高度高出种植土500mm。

工艺流程6:防水涂料加热及涂刷施工内容:防水涂料加热及涂刷控制标准:1、施工前应将非固化橡胶沥青防水涂料放在加热设备中加热呈液体状态,达到规定的热用温度时才能施工,手工刮涂的加热温度≥150℃。

非固化橡胶沥青防水涂料随用随热,严禁采用温度不达标的非固化橡胶沥青防水涂料刮涂施工;2、将加热融化后的非固化沥青防水涂料用刮涂方法均匀的刮涂于基层上, 非固化沥青每次刮涂的宽度应比耐根穿刺防水卷材宽100mm,非固化沥青刮涂施工一次成型,刮涂厚度为2mm。

在铺贴耐根穿刺防水卷材前采用针测法检测涂层厚度,若出现如厚度不达2mm或局部存在缺陷处,则用抹子取一些涂料,以刮涂的方式将其补上。

针测法检测产生的真眼需重新刮涂,做加强处理。

非固化沥青刮涂施工应于相邻非固化沥青完全搭接,形成整体;工艺流程7:防水卷材铺设施工内容:防水卷材铺设控制标准:1、刮涂非固化沥青防水涂料后3min内滚铺耐根穿刺防水卷材,然后采用专用刮板轻刮卷材表面,排出内部空气,使卷材与非固化沥青防水涂料牢固的粘接在一起。

PVC耐根穿刺防水卷材应用范围和施工工艺

PVC耐根穿刺防水卷材应用范围和施工工艺

防水卷材在我们日常生活中是非常多见的,尤其是拥有众多好处的PVC耐根穿刺防水卷材,非常受大众的喜爱,因为PVC耐根穿刺防水卷材具有防水效果佳,耐腐蚀,使用寿命长,操作方便等优势点。

这么好的产品价格在市场当中是怎样的呢。

我们接下来的时间,就一一进行剖析。

会从PVC耐根穿刺防水卷材的应用范围、施工工艺还有价格方面入手。

一起来看看吧。

【PVC耐根穿刺防水卷材应用】接下来我们说一下PVC耐根穿刺防水卷材的应用方面的知识吧。

在屋面防水施工中,我们经常会接触到一些刚性防水材料和涂料防水。

这类的防水材料关于基础表面的粗糙程度、平整程度、密实程度要求都是挺高的,弄不好的话,就会简略的导致漏水。

橡胶类的防水卷材如EPDM,也曾经遭到众多人的追捧。

但是相较于PVC类防水卷材来说呢,其焊接的强度不是很高,不能够保持稳定耐久,简略形成焊接脱离而导致窜水的现象。

那么,对比改性沥青类的防水卷材,PVC类防水卷材在施工方面,可选择性更大。

并且施工工期短,绿色环保。

说起施工,PVC耐根穿刺防水卷材可根据不同的场景用不同的施工办法进行组合,以高效的施工办法结束项目。

我们大家常见的有机械固定系统、满粘系统、以及空铺系统。

在结合细部的节点做法,如出屋面管、落水口、女儿墙、阴阳角等部位。

整个系统构成全封闭接连密闭的整体,然后保证无渗漏危险。

一同很要害的点在于施工质量操控,因为此款材料在搭接时选用热风焊接的施工工艺,关于焊接的技术要求极高。

大面焊接时的有用焊缝,理论上不小于2.5cm,细部节点的有用焊缝不小于1.0cm。

一同要求焊接时接连规整,微带有熔浆溢出佳。

大面焊接时,选用主动焊接的爬焊接,细部焊接选用手持的热风焊接枪。

关于常见的3种施工工艺,以下进行扼要的阐明。

【PVC耐根穿刺防水卷材多少钱】PVC耐根穿刺防水卷材的价格,市面上很多种,小编建议大家在选购的时,一定要选能实地考察的厂家,对于价格,会根据需求用量跟厂家还有距离远近,略微是有所不同的。

屋面防水(耐根穿刺)施工操作步骤,建筑人值得珍藏

屋面防水(耐根穿刺)施工操作步骤,建筑人值得珍藏

屋面防水(耐根穿刺)施工操作步骤,建筑人值得珍藏一、工程概况工程名称:北京屋面防水工程地址:工程规模:选用材料:耐根穿刺防水卷材二、方案编制依据1、《屋面工程技术规范》国家标准(GB50345-2012)2、《屋面防水施工技术规程》(DB J01-93-2004)3、《城市园林绿化工程施工及验收规范》(DB 11/T 212-2009)三、种植屋面的渗漏原因分析1、原屋顶防水层存在缺陷结构层和防水层即使保持原有做法,但一般还要在预制空心板上卷材防水层,因此仍不可避免在女儿墙和天沟沿口等薄弱环节处出现渗漏。

2、建造种植屋面时破坏了原防水层屋顶上建造种植屋面尚且可能漏水,而在较容易出现漏水的屋顶防水层上进行多项园林工程施工,这就更容易造成屋顶防水层破坏而导致漏水。

3、种植屋面水源多各种植物的浇灌用水、水池、喷泉等水体用水也极为频繁,使屋顶又增加了产生漏水的水源。

4、植物根系对防水系统的危害植物根系的生长都具有向水性和向下性,在生长的过程中对处于下部的防水层产生巨大的压力,空气的流动作用会导致一些植物的种子飘落到没有任何植物根系阻拦措施的结构层或屋面突出物(如电梯井、通风孔等)的结构层、女儿墙,在一定的条件下,植物也能顽强的生长造成结构破坏。

四、种植屋面的结构层次种植屋面的构造层次一般包括屋面结构层、找平层、保温层、找平层、普通防水层、耐根穿刺防水层、排(蓄)水层、种植介质层以及植被层。

此外还可根据需要设置隔气层、隔离层等层次。

种植屋面各构造层次的组成参见下图。

五、阻根原理1、化学阻根材料的作用机理通常是在弹性沥青涂层(SBS)中加入可以抑止植物根系生长的生物添加剂,由于沥青是比较柔软的有机材料,很容易与添加剂融合,当植物根的尖端生长到涂层时,根在添加剂的作用下角质化,不会继续生长以至于破坏下面的胎基,从而使卷材仍能够继续发挥防水功能。

2、复合铜胎基SBS改性沥青防水卷材。

主要利用铜胎抗刺穿强度,同时铜离子驱植物根系作用。

聚乙烯PVC防水施工方案

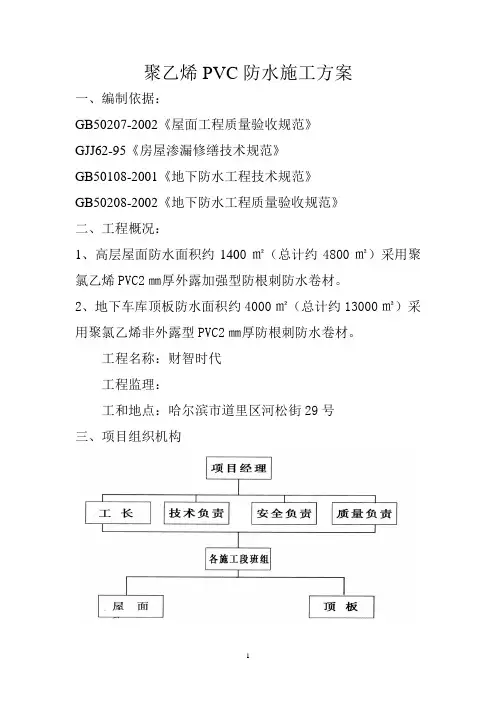

聚乙烯PVC防水施工方案

聚乙烯PVC防水施工方案一、编制依据:GB50207-2002《屋面工程质量验收规范》GJJ62-95《房屋渗漏修缮技术规范》GB50108-2001《地下防水工程技术规范》GB50208-2002《地下防水工程质量验收规范》二、工程概况:1、高层屋面防水面积约1400㎡(总计约4800㎡)采用聚氯乙烯PVC2㎜厚外露加强型防根刺防水卷材。

2、地下车库顶板防水面积约4000㎡(总计约13000㎡)采用聚氯乙烯非外露型PVC2㎜厚防根刺防水卷材。

工程名称:财智时代工程监理:工和地点:哈尔滨市道里区河松街29号三、项目组织机构2、技术准备:组织技术人员认真熟悉设计图纸,了解图纸的设计情况、功能意图、作好图纸会审工作,针对本工程特点进行质量与检察,并作好技术措施及技术交底等项前期工作。

3、材料准备:(1)、所用材料进场必须持有产品出厂合格证书和性能检验报告并符合现行国家产品标准和设计要求。

(2)、进场材料必须进行二次复验、复验合格后方可进行施工使用。

(3)、进场材料数量应达到保证连续施工。

(4)、各配套材料齐全、质量符合规定、数量满足要求。

4、现场条件准备(1)、各种预埋件、支座、管道设施已安装就位。

(2)、找平层已检查验收,质量合格、含水率符合要求>95%(屋面)(3)、气候条件能满足铺贴卷材要求见表。

四、屋面、顶板PVC防水材料性能特点:1、该卷材材具有较强的拉伸强度腐蚀能力,无毒无味,抗氧能力强,应用于地下更具有较强的耐久性。

2、表面搭接采用热风焊接工艺,基层与卷材之间采用车库顶板铺法只铺屋面采用配套专用胶条粘法,焊接后材料熔合成全封闭的防水层。

减少了当工程受到侵蚀性介质作用或振动作用时对防水层的破坏。

3、该焊接工艺能力在潮湿基面可上人,没有明水即可施工。

4、采用自动焊接设备进行施工,不仅大提高了施工效率,缩短工期,而且使施工效果稳定可靠。

技术性能:(二)施工机具(三)、卷材防水层施工技术要求:找平层质量要求:1、找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以要求找平层必须做到“五要”、“四不”、“三做到”。

聚氯乙烯PVC耐根穿刺防水卷材施工方案

聚氯乙烯PVC耐根穿刺防水卷材施工方案

聚氯乙烯PVC耐根穿刺防水卷材施工方案本文介绍了一项防水工程的施工组织、目标、准备工作、防水做法构造、防水系统施工工艺、基本部位及节点防水施工处理方案、成品保护措施、安全保证及文明施工措施、质量保证措施等方面的内容。

二、材料选用在本工程中,我们选用了具有良好防水性能的材料,包括防水涂料、防水卷材、防水胶等。

这些材料能够有效地防止水的渗透,保证工程的防水效果。

三、材料特性防水涂料具有良好的附着力、耐水性和耐候性,能够有效地防止水的渗透。

防水卷材具有较高的强度和耐腐蚀性,能够有效地防止水的渗透。

防水胶具有良好的粘接性和耐水性,能够有效地防止水的渗透。

四、材料的检验要求在选用材料时,我们要严格按照国家标准进行检验,确保材料的质量符合要求。

同时,在施工过程中,我们也要对材料进行检验,确保其符合要求,并及时处理发现的问题。

第二节施工组织及目标一、施工组织机构及劳动力准备我们将成立专门的施工组织机构,负责工程的施工管理和组织协调。

同时,我们也将做好劳动力的准备工作,确保施工所需的劳动力充足。

二、质量目标我们将严格按照国家标准和工程要求,确保工程的质量符合要求。

同时,我们也将做好质量控制工作,及时发现和处理质量问题。

三、安全目标我们将采取严格的安全措施,确保施工过程中不发生安全事故。

同时,我们也将做好安全教育工作,提高工人的安全意识。

四、工期目标我们将严格按照合同约定的工期完成工程,确保工程能够按时交付使用。

第三节施工准备一、深化设计在施工前,我们将对工程进行深化设计,确保施工过程中能够顺利进行,并保证工程的质量符合要求。

二、熟悉图纸我们将对工程图纸进行认真研究和分析,熟悉工程的各项要求,确保施工过程中能够按照要求进行。

三、技术交底在施工前,我们将对施工技术进行交底,确保施工人员能够熟悉工程的施工要求和技术要求。

四、材料准备在施工前,我们将做好材料的准备工作,确保所需材料的供应充足,并对材料进行检验,确保其质量符合要求。

PVC耐根穿刺防水施工方案

PVC耐根穿刺防水施工方案

PVC耐根穿刺防水施工方案1.概述PVC耐根穿刺防水材料是一种采用聚氯乙烯(PVC)作为基材,通过添加特殊的防根剂制成的防水材料。

它具有优异的耐化学性、耐紫外线性能以及高强度和耐久性,适用于各种屋顶防水工程,特别是花园绿化屋顶和屋顶花园等需要防止根系渗透的场所。

2.施工准备工作(1)施工前检查:在施工前,需仔细检查屋顶的表面状况,确保无明显凹凸不平、龟裂等现象。

如有损坏的部位,需先进行修复。

(2)材料准备:根据实际需要,准备足够的PVC耐根穿刺防水材料,以保证施工的连续性。

还需准备好相应的配套材料,如胶粘剂、焊接剂等。

(3)应急预案:在施工前,需制定好应急预案,以应对可能出现的问题,如天气突变等。

3.施工步骤(1)准备屋面:清理屋面上的杂物,确保表面干燥、清洁,以便保证PVC耐根穿刺防水材料的附着力。

(2)铺设底层防水膜:首先,使用胶粘剂将底层防水膜固定在屋面上,确保其平整、牢固。

同时,需注意两层膜之间的重叠部分,确保无漏水现象。

(3)焊接PVC耐根穿刺防水材料:根据屋面的形状和大小,使用焊接剂将PVC耐根穿刺防水材料焊接在底层防水膜上。

焊接时,需确保焊缝牢固,无气泡和破损。

(4)防水卷材的附着:应用胶粘剂将防水卷材与PVC耐根穿刺防水材料压贴在一起,确保其牢固性。

焊接和压贴时,需注意保护好材料表面,防止划伤或损坏。

(5)检测与修补:在施工完毕后,需进行防水检测,确保防水层没有漏水现象。

如发现漏水,需立即进行修补,直至所有问题解决为止。

4.施工注意事项(1)施工环境:施工时需注意环境温度和湿度,避免在高温、潮湿或下雨天施工。

(2)安全措施:在施工过程中,需配备好必要的安全设备,如安全帽、防滑鞋等,确保施工人员的安全。

(3)材料储存:未使用的PVC耐根穿刺防水材料需密封保存,避免阳光直射和潮湿,以保证其质量。

(4)施工工具:使用适当的工具,如专用刀具、焊接枪、刮板等,以保证施工质量。

5.施工效果评估(1)防水效果:施工完成后,需进行严格的防水检测,包括水压试验和漏水检测等,以确保PVC耐根穿刺防水材料的有效性。

pvc耐根穿刺执行标准

pvc耐根穿刺执行标准

PVC耐根穿刺执行标准
PVC耐根穿刺产品的执行标准是GB/T 35468-2017《种植屋面用耐根穿剌防水卷材》。

该标准规定了PVC耐根穿刺防水卷材的物理性能、耐根穿刺性能、施工方法等要求。

同时,为了满足不同工程的需求,该标准还对卷材的规格、尺寸、外观等进行了规定。

需要注意的是,PVC耐根穿剌防水卷材在生产过程中会加入增塑剂等化学成分,因此在使用过程中需要注意避免与食品等物品接触。

同时,在安装和使用过程中也需要按照标准要求进行操作,确保卷材的质量和使用效果。

制表:审核:批准:。

pvc防水施工方案

pvc防水施工方案

PVC防水施工方案1. 引言PVC防水材料是一种常用于建筑工程中的防水材料,具有良好的耐候性和防水性能。

本文将介绍PVC防水施工方案,包括施工准备、施工步骤、施工要点以及施工质量控制等方面。

通过严格遵循本方案,可以有效地提高PVC防水施工的质量和效率。

2. 施工准备在进行PVC防水施工之前,需要做好以下准备工作:•购买符合要求的PVC防水材料,确保材料质量可靠。

•对施工现场进行清理,确保施工区域干净整洁。

•检查施工工具和设备,确保其正常工作。

3. 施工步骤以下是PVC防水施工的基本步骤:3.1 清洁基层在施工之前,需要清洁基层表面,确保其光洁、无积水、无尘土等杂质。

3.2 预处理根据基层的不同情况,可以进行一些预处理工作,如填补裂缝、修复损坏部分等,确保基层表面平整。

3.3 定位线使用尺子和粉笔等工具,通过测量和绘制定位线,确定PVC防水材料的铺设位置。

3.4 边缘处理在PVC防水材料的边缘位置,需要进行边缘处理,如剪裁、切割等操作,确保边缘部分与基层贴合紧密。

3.5 铺设材料将PVC防水材料按照定位线的位置进行铺设,确保材料的方向正确,并且贴紧基层表面。

3.6 焊接连接使用热风枪等工具,对PVC防水材料进行热焊接,使其与相邻材料连接紧密。

同时,要注意控制焊接温度和时间,以免烧毁材料。

3.7 确认质量在施工过程中,要进行质量检查,确保每一步施工的质量符合要求。

特别要注意焊接处和边缘部分的质量。

3.8 完成施工施工完成后,对施工区域进行整理和清理工作,确保施工现场整洁无障碍。

4. 施工要点在进行PVC防水施工时,需要注意以下要点:•在施工过程中严格按照施工步骤进行操作,确保每一步都正确无误。

•材料的选用要符合相关要求,确保材料的质量可靠。

•施工工具和设备要保持良好状态,如果有损坏或老化的情况,要及时更换。

•在进行热焊接时,要控制好温度和时间,避免对材料造成损害。

•注意施工期间的安全问题,做好个人防护措施,确保施工人员的身体安全。

耐根穿刺防水卷材施工方案

耐根穿刺防水卷材施工方案

地下室防水工程设计和施工方案1 编制依据1.1 国家现行法律、法规中华人民共和国建筑法中华人民共和国消防法中华人民共和国环境爱惜法建设工程质量管理条例1.2国家现行防水规范、规程《地下防水工程质量验收规范》(GB50208-2002)《地下工程防水技术规范》(GB50108-2008)1.3 天津地方法规2 工程概况3 拟投入施工工具支配施工工具支配一览表4 施工方案4.1施工方案设计防水主材:给据《地下工程防水技术规范》(GB50108-2008)要求,单层设计应为种植屋面用耐根穿刺防水卷材4㎜厚。

帮助材料:沥青基基层处理剂。

施工方法:种植屋面用耐根穿刺防水卷材和基层,卷材和卷材之间均接受热熔满粘固定,卷材横向、纵向搭接宽度均为100mm。

4.2 卷材施工操作流程工艺流程基层处理→涂刷基层处理剂→细部处理→铺贴种植屋面用耐根穿刺防水卷材→热熔焊接搭接缝→防水层验收操作要点及技术要求(1)基层处理:选用适当工具将基层干净。

(2)涂刷基层处理剂:在平整干净的防水层上涂刷基层处理剂,要求涂刷匀整,一次涂好,干燥4h(以不粘脚为宜)(3)细部处理:依据《地下工程防水技术规范》(GB50108-2008)要求,对细部简洁发生漏水部位做加强处理.阴阳角处应做成圆角,同时加铺一层SBS卷材,其宽度为不小于500㎜.(4)铺贴种植屋面用耐根穿刺防水卷材:待卷材起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.3-0.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体和改性沥青基料瞬间分别),应加热匀整,不得过分加热或烧穿卷材。

至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),刚好推滚卷材进行粘铺,后随一人施行排气压实工序。

(5)热熔焊接搭接缝:搭接缝及收头的卷材必需匀整、全面的烘烤,必需保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,并用刮刀将挤出的热熔胶刮平,沿边端封严,以保证接缝的密闭防水功能。

耐根穿刺防水施工方案

耐根穿刺防水施工方案

耐根穿刺防水施工方案车库顶板耐根穿刺防水工程项目施工单位:未提供单位地址:未提供联系未提供施工方案:本项目施工方案主要包括以下几个方面:1.清理车库顶板表面首先,需要对车库顶板表面进行清理,清除表面的杂物和污垢,以确保施工过程中的顺畅进行。

2.处理根部及穿刺处在清理完车库顶板表面后,需要对根部及穿刺处进行处理。

这一步骤非常重要,因为根部和穿刺处是车库顶板最容易渗漏的地方。

3.进行防水涂料施工处理完根部和穿刺处后,需要进行防水涂料的施工。

在施工过程中,需要注意涂料的均匀性和涂刷的厚度。

4.完成验收施工完成后,需要进行验收。

验收的主要内容包括涂料的厚度、涂料的均匀性、防水效果等方面。

车库顶板耐根穿刺防水工程项目的施工方案包括以下几个步骤:1.清理车库顶板表面,确保施工的顺利进行。

2.处理车库顶板根部和穿刺处,这是车库顶板最容易渗漏的地方。

3.进行防水涂料施工,注意涂料的均匀性和涂刷的厚度。

4.完成验收,包括涂料的厚度、涂料的均匀性和防水效果等方面。

需要注意的是,根据具体情况,施工方案可能会有所不同。

因此,在施工前,需要充分了解车库顶板的情况,制定出最合适的施工方案。

一、设计依据及原则本工程的设计依据为国家相关标准及规范,以及业主的要求和实际需求。

设计原则为安全、经济、美观、实用、可靠、环保。

为了保证设计的合理性和可行性,我们进行了多次方案比选和技术交流,最终确定了本工程的设计方案。

二、卷材施工工艺本工程采用先铺贴底层卷材,再铺贴面层卷材的工艺,保证了卷材之间的紧密贴合和整体性。

在卷材施工过程中,要注意保持施工现场的清洁,以免影响卷材的粘合效果。

同时,还要注意卷材的质量检验和保证,确保卷材的质量符合要求,以提高工程的质量和可靠性。

三、成品保护措施为了保护成品不受外界环境的影响,我们采取以下措施:1.在施工期间,对已经完成的部分进行及时覆盖,防止受到外界污染和损坏;2.在工程完工后,对整个工程进行彻底清洗和检查,确保成品的质量和完整性。

聚氯乙烯(PVC)防水卷材施工工艺

聚氯乙烯(PVC)防水卷材施工工艺

聚氯乙烯(PVC)防水卷材施工工艺PVC防水卷材施工工艺A/PVC防水卷材机械固定系统施工工艺一、基层要求1.基层清洁、表面无尖锐物。

2.基层验收完毕。

二、工艺流程基面清理—→铺聚乙烯薄膜—→铺设保温板—→预铺PVC防水卷材—→紧固件固定PVC防水卷材—→热风焊接PVC防水卷材—→节点部位加强处理—→检查、修整—→组织验收三、PVC防水卷材施工步骤1.清除基层表面杂物、碎屑。

2.铺聚乙烯薄膜一层,聚乙烯薄膜搭接采用自粘胶条粘结。

3.铺设挤塑泡沫保温隔热板,采用专用紧固件固定保温板。

4.预铺防水卷材:将聚氯乙烯耐根穿刺防水卷材按弹线控制位置布置在保温层上,卷材铺设方向与压型钢板波纹方向垂直,把自然疏松的卷材按轮廓布置在保温层上。

卷材保持平整顺直,不得扭曲,搭接宽度120mm,并进行适当的剪裁。

5.PVC防水卷材固定:紧固件和垫片沿标记线所示的距卷材边缘30mm 处固定卷材。

6.卷材搭接:一副卷材搭接于另一幅卷材上,使紧固件和垫片覆于防水层之下。

采用焊接机焊接每一个搭接边,如采用双焊缝需进行充气检测。

7.节点处理:裁剪适合相应节点的卷材片材,采用手持式焊枪将片材焊接于大面卷材上。

8.PVC防水卷材收头:收头部位采用压条固定,并使用密封胶密封。

四、验收标准1.保证项目:防水卷材、紧固件、压条的材质、性能、规格、必须符合设计要求和施工规范的规定。

检验方法:观查检查和检查产品出厂合格证、试验报告、现场取样试验。

2.基本项目:按卷铺设防水卷材,搭接宽度不小于120mm,接缝密贴、牢固、无张口、虚贴、空鼓等现象。

焊接宽度符合规范要求,无漏焊、无假焊、无烤焦熔淌痕迹。

焊缝充气检查加压时间不少于2分钟,压力不小于0.15Mpa,压力下降不大于20%手持焊枪焊缝检测采用目测及机械检测(即采用平头螺丝刀进行检测)。

聚氯乙烯耐根穿刺防水卷材施工工艺一、基层要求1.基面要求平整光滑、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基层含水率必须小于9%。

地下室顶板耐根穿刺防水施工方案

地下室顶板耐根穿刺防水施工方案

地下室顶板耐根穿刺防水施工方案
1.前期准备
首先需要确定地下室顶板的材质和结构,以及施工的具体要求。

根据地下室顶板的材质不同,施工方案也会有所不同。

同时,对地下室的其他部位进行必要的保护,避免施工过程中对其他部位造成破坏。

2.清理和防水层
清理地下室顶板表面的杂物和灰尘,并确保表面干净、平整。

然后在地下室顶板表面涂刷防水层,一般采用聚合物防水涂料。

防水层能够有效地阻隔水分的渗入和漏水的发生。

3.防根层施工
在防水层完全干燥后,进行防根层的施工。

防根层主要是为了阻止植物根系的穿刺和侵入。

防根层通常使用聚乙烯薄膜,将其铺设在防水层之上,并较好地粘贴和平整。

4.保护层及保温层施工
在完成防根层的施工后,需要进行保护层和保温层的施工。

保护层可以保护防根层不受外力损伤,一般使用聚酯毡或者合成纤维毡等材料。

而保温层则可以提供地下室的保温性能,一般使用聚苯板或者玻璃棉板等材料进行保温层的施工。

5.覆盖层施工
在保温层施工完成后,需要进行覆盖层的施工。

覆盖层主要是为了维护地下室顶板的整体美观和保护层的完整性,一般使用防潮薄膜或者合成纤维薄膜等材料。

6.骨料层施工
最后进行骨料层的施工,骨料层可以增加地下室顶板的承载能力和防水效果。

一般采用高强度的防水止水砂浆进行骨料层的施工,确保地下室顶板的整体稳定性和防水效果。

施工方案的关键是要选取适合地下室顶板材质和结构的防水材料,并合理安排施工顺序和施工工序。

同时,在施工过程中要注意施工质量的控制和监测,及时处理施工中出现的问题和缺陷,确保地下室顶板的防水效果和工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

PVC内增强型防水卷材(ZPV耐根穿刺防水卷材)目录一方案二材料介绍三施工工艺四质量控制措施五质量控制网络六工期和工程进度保证措施七安全文明施工和环境保护措施八保修承诺一推荐方案根据设计防水方案,依据《地下工程防水技术规范》GB50108-2008;《地下防水工程质量验收规范》GB50208-2011的要求,我公司对该工程各部位防水构造进行优化建议,推荐使用ZPV覆布防水卷材和排水板组合施工,ZPV防水卷材采用满粘的施工工艺,防排组合,使其达到完美的防水效果。

二推荐材料介绍ZPV耐根穿刺防水卷材欧西建科ZPV耐根穿刺系列防水卷材是针对种植屋面防水而设计的一种独特的防水卷材。

其卷材采用特定的配方技术,以聚合物聚氯乙烯为主要材料,以聚酯内增强加工而成。

它与其它防水材料比较,具有极大的增强耐根刺性能,确保防水层不会被植物根尖破坏;卷材之间焊接结合,符合国际欧美种植屋面系统耐根穿刺产品规定。

耐根穿刺与防水紧密结合,达到完美的防水阻根效果。

该产品符合JC/T1075-2008《种植屋面用耐根穿刺防水卷材》行业标准。

1 产品特点1、网格内增强,极大的增加其耐根穿刺性能,确保防水层不会被植物根尖破坏;2、采用环保自粘胶层,进一步满足施工的要求,可采用湿铺法,直接铺设到水泥砂浆上,使之与水泥砂浆紧密结合,达到完美的防水阻根效果;具有很高的化学稳定性,耐化学侵蚀性能优良,满足于各种领域的防水;较大的抗拉强度,有效的保证了防水工程的质量;极佳的弹性、脆性低、热变性小;环保无毒,配方中采用的材料均为无毒环保材料。

2 应用领域专门应用于屋顶花园,种植屋面,车库顶板,市政绿化等各种绿化防水工程。

3 规格型号3产品性能指标最大拉力保持率/%≥85最大拉力时伸长率保持率80/%≥低温弯折性-20℃无裂纹4 施工方法与工艺1 阻根宝ZPV防水卷材的施工方法有:机械固定法、满粘法、空铺法三种方法。

接缝一般采用热风焊接工艺或专用粘结剂。

2 施工工艺:满粘法施工工艺:基层表面清理—→定位弹线—→节点部位加强处理—→大面涂胶粘材料—→铺贴卷材—→卷材搭接—→收头处理—→组织验收5 贮存与运输1)贮存与运输时,不同类型、规格的产品应分别堆放,不应混杂。

避免日晒雨淋,注意通风。

贮存温度不应高于45℃,平放贮存堆放高度不超过5 层,立放单层堆放,禁止与酸、碱、油类及有机溶剂等接触。

2)运输时防止倾斜或横压,必要时加盖苫布。

3)在正常贮存、运输条件下,贮存期自生产日起为1 年。

三施工方案3.1基层要求基面应将尘土、杂物清扫干净,表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。

对基层含水率无要求,基面如有明水,扫除即可施工。

阴阳角采用水泥砂浆抹成圆弧角,阴角最小半径50mm,阳角最小半径20mm。

基层验收完毕。

3.2 ZPV防水卷材工艺流程:基层表面清理—→润湿基层—→定位弹线—→水泥胶粘剂的预配制—→大面涂胶→预铺贴卷材(焊接边保护)—→卷材热风焊接—→节点部位加强处理—→收头处理—→组织验收3.2.1施工要点:(一)砂浆准备辅助材料:专用胶粉、PO32.5水泥。

(二)胶粘剂的制作准备胶浆的配比:水泥与专用胶粉质量比为100(水泥):0.5(胶粉):80(水)(水适量)。

配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。

(三)施工顺序基层表面清理,将尘土、砂粒、杂物清扫干净;并加以润湿。

铺贴前在未涂胶的基层表面排好尺寸,弹出标示线,作为铺贴卷材的基准线。

将整幅卷材打开,平摊在干净、平整的基层上,以松弛卷材应力,并将卷材从一端提起对折于另一端。

在基层上满涂基层胶,同时将基层胶满涂在卷材表面,接缝部位留出100mm不涂胶,涂胶厚度要均匀,不得有漏底或凝胶块存在。

铺贴平面与立墙相连接的卷材,由下向上进行,接缝留在平面上;卷材在阴阳角接缝距阴阳角200mm以上,两幅卷材短向接缝错开500mm以上,长边搭接不小于80mm。

排气、滚压:每铺完一幅卷材,立即用压辊从卷材的一端开始,沿卷材的长边方向顺序用力滚压一遍,以使空气彻底排出,使卷材粘接牢固。

接缝处理:大面铺贴完成后,在未刷基层胶的100mm处,将接头翻开,用溶剂清洗搭接面,溶剂挥发干后,再用专用焊机把接口均匀焊接完毕,焊接好的搭接处,不允许有气泡、漏焊等缺陷。

上返防水层卷材收头处,用专用铝型收口压条及密封胶做收口密封处理;下返防水层卷材收头处,用密封胶做收口密封处理后再用聚合物防水涂料在防水卷材的收口处涂100mm防水处理。

3.2.2 涂胶与铺设卷材注意事项(1)水泥粘结剂涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。

(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。

已铺设完的防水层在水泥粘接剂具备一定强度前应避免人员来回踩踏以免卷材起鼓。

防水层验收合格后,尽快进行下道工序的施工。

(3)卷材必须平整粘贴于找平层上,不得翘边,粘贴面积应达75%以上。

附:细部处理A、三面阴角处卷材铺贴方法B、阴角阳角交接处卷材铺贴方法四、质量控制措施质量目标:工程质量保证合格,争创优质工程。

4.1劳动力的保证施工中人的因素是关键。

根据项目的情况,我们拟采取以下保证措施:(1)作好宣传工作,使全体施工人员牢固树立起“百年大计,质量第一”的质量意识,确保工程质量创优目标的实现。

(2)选派优秀的工程管理人员和施工技术人员组成项目管理班子,实施和管理本工程。

建立以项目经理为首的技术管理体系,明确体系中各部门各岗位的职责,严格执行实际文件审核制、质量负责制、定期审查制、工前培训、技术交底制、隐蔽工程检查制、“三检制”、材料成品试验、检测制、技术资料归档制、竣工文件编制办法等管理办法。

确保施工的全过程始终处于受控状态。

4.2施工机具、检测设备的保证(1)建立施工机械管理制度,岗位责任制及各种机械操作规程,对现场的机械做到定人定机的管理,对每个人的职责进行明确,保证现场机械的管理处于受控状态。

(2)按照施工组织设计的要求,组织施工机械进场,对所有进场的机械进行检查,并进行全面的保养,掌握个机械的性能状况。

(3)施工期间,定期对施工机械进行检查,随时掌握现场机械的使用情况及机械的状态情况。

确保机械处于最佳的运行状态,为施工生产服务,并使现场的机械得到充分利用。

(4)对出现故障的机械,立即组织专业人员进行维修,如无法短时间内修复,满足不了施工的需要,应立即组织新的机械进场,以满足现场施工的需求。

4.3材料的优质保证材料质量的保证是整个工程质量的保证的一个先决条件,因此对材料质量的控制是非常重要的。

工程材料选用的优劣将直接影响到工程的内在质量以产品的外观质量,为确保工程所用材料的质量,材料将按照一定的程序进行确定。

(1)材料、设备在呈报业主、监理审批之前,先对厂家提供的样品由项目专业工程师进行自审,在自审合格的基础上再向监理、业主呈报。

(2)材料在使用前按设计要求核对其规格、材质、型号,材料必须有制造厂的合格证明书。

(3)材料在入库后实行标化和分类、分规格堆放及管理,同时防止变形,防止受潮霉变等措施,材料出库检验和办理领用手续。

(4)材料出库后,在施工现场妥善保管,存放地点安全可靠,如材料堆放的场地可能产生积水,在下面必须垫上枕木,室外堆放的材料必须用塑料布遮挡严实,避免日晒雨淋。

(5)材料使用前进行严格检查包括外观检查,附着物的清楚。

(6)对不合格材料的控制。

一旦发现材料不能满足或可能不满足设计要求时,应将其与合格材料相隔离,在自检过程中如发现质量问题及时整改。

(7)注重成品保护,严禁穿带钉的鞋上屋面施工现场。

4.4技术保证(1)专业施工保证我项目部的施工队伍全部经过专业和系统的培训,确保施工质量与优质的产品相匹配,提供可靠的防水保证,免除后顾之忧。

(2)全面履行工程承包合同,加大合同执行力度,严格监督施工队伍、专业公司的施工过程,严把质量关,同时热情接受建设监理的监督。

(3)质量检查控制程序班组自检项目质检人员现场监理;5.1 施工准备阶段质量控制进入现场的施工人员必须经过专业培训。

对提供的材料和设备必须进行检验,检验合格后方可在工程中使用。

材料运至现场后,要对材料进行检查。

保证符合图纸要求。

发现问题及时同业主、监理商量解决。

5.2现场施工的质量控制严格按照施工方案和技术交底实施。

严格执行质量自检的要求,发现问题即时整改。

施工过程中严格工序管理,做到检查上工序,保证本工序,服务下工序。

5.3 焊接质量保证措施选用经过培训的合格的焊接人员从事焊接操作。

焊接前必须清理基层,保证清洁干燥。

焊接前必须调整焊机和焊枪的参数,并进行试焊,保证焊接效果。

焊枪口须随时清理,保证焊接质量。

5.4成品保护施工人员需穿软底鞋施工。

每天完成区域留出的卷材接口部位,必须加强保护,。

5.5不合格品处理对于不合格的产品,必须退还更换。

六工期和工程进度保证措施(1)由项目部经理主持召开的每周一次的项目经理部会议,对本工程施工进度、资金、物资、设备总调度和平衡,解决施工过程中的各类矛盾和问题,使工程顺利进行。

(2)项目经理部用周计划控制分部分项工程进度,按计划要求,每周召开一次平衡调度会,及时解决劳动力、施工材料、设备等问题。

确保工程计划实施。

(3)本工程施工时,将配备相应的劳动力。

(4)为加快施工速度,视现场进展和需要,组织设备材料超常规投入,项目部可以确保供应相应的设备和材料,保证工程施工顺利进行。

(5)充分利用我项目部的机械设备优势,满足工程需要,加快整个工程进度。

项目部各类库存物资及设备充裕,可满足工程急需调换要求,随时可以调运现场,保证工程顺利进行。

(6)发挥我项目部施工管理的优势,组织各作业队平面分区域流水作业,确保工期目标实现。

(7)充分体现我项目部的施工技术水平,运用我先进的设计技术,成套的体系生产技术和质量控制及组织管理技术等,确保工程建设优质高效地进行。

七安全文明施工和环境保护措施安全目标:抓好安全生产,杜绝发生质量、安全事故,把影响工期的不利因素降到最低程度。

7.1安全责任制度坚持“管生产管安全”“谁主管,谁负责”的原则。

在施工现场建立“安全生产保证体系”。

制定和全面履行“安全生产责任制”。

项目经理为安全生产的第一责任人。

建立以项目经理为组长,安全负责人为副组长,项目各专业主管员及质安员组成的现场安全文明综合治理领导小组,负责施工现场安全,文明生产的管理及综合治理工作的监督和协调工作。

按规定完成提交各种安全资料、管理报表给监理工程师及各质监部门。

7.2安全生产巡检制度项目部全体人员树立“安全第一、预防为主”的方针,安全生产实行岗位责任制,责任落实到人,层层把关。

相关文档
最新文档
