回灌井施工方案
在井点回灌技术中,主要的构造要求和施工措施
在井点回灌技术中,主要的构造要求和施工措施(1)回灌井点构造指示回灌井点系统由水源、流量表、水箱、总管、回灌井管组成。
其工作方式恰好与降水系统相反。
回灌能的设计主要考虑井点的配置以及计算每一灌水渠点的灌水井点力,准确地计算其影响范围。
回灌井点的埋设深度,应按井点降水曲线、透水层的深度和岩性渗透性来确定,一般宜移至长期降水曲线下1.0m左右,并位于渗透性抗性较好的土层中。
回灌井点的井管滤管长度应大于水井过滤段的长度,一般宜从地下水位以上0.5m处所开始一直到井管底部,日照时数其构造与雨量井点管基本相同。
回灌井点的间距应与降水井点相适应。
回灌井点与降水井点间的距离应根据降水、回灌水位曲线和场地条件而定,要避免回灌水重新回到干旱尽量减少井中,造成两井"相通势,难以形成有效地隔水帷幕。
上海地区回灌井点与降水井点的间距不宜小于6m。
(2)回灌井点主要施工措施;1)回灌井点埋设方法及质量与降水井点相同。
2)在回灌井点保护范围内新设水位观测水位井,测量地下水位标高,根据水位调节回灌水量,以便使原有建(构)筑物下的地下水位基本保持不变,从而达到控制沉降的目的。
测量水位工作应由专人负责、定时观测,并作好记录。
3)在原有建(构)筑物上设置沉降监测点,进行光学仪器水准测量,跟踪记录被保护建(构)筑物的沉降发展。
4)设置回灌井高位运行水箱,以满足注水压力的其要求,水箱倾斜度可根据水箱回灌水量配置,回灌水一般气温靠水位差重力自流灌入土中。
5)做好回灌井点设置后的冲洗工作,冲洗溢出方法一般是往回灌井点大量地注水其后,迅速再进行抽水,尽可能地加大土层加强中水力梯度,除去瓦片内的细粒成分,提高灌水能力。
6)回灌用水必须是清洁水,回灌配套应经常检查,防止堵塞。
7)重置井点必须在降水井点启动前或在降水的同时向土中灌水,尽可能能保持抽灌平衡。
当一方停止教育工作时,另一方也停止组织工作,恢复工作也应同时进行。
【工程实例】苏州某大厦轻型井点装甲车辆重置施工技术(1)工程概述某大厦位于苏州新区,西面和西面与交通要道接壤,东面紧邻一栋新建的商城大厦。
回灌井施工方案
回灌井施工方案
回灌井,是指在吸水井或出水口等地下水源的周围注入水源,使水源恢复或提高。
回灌井施工方案包括以下几个步骤:
首先,需要对目标地下水源的地质条件进行详细的勘测,包括地层厚度、地下水位、含水层的渗透性等参数的测定。
这些数据将为后续方案的制定提供依据。
其次,根据勘测结果,制定合理的饮用水井回灌方案。
方案中要明确回灌井的位置,注入水源的来源和数量,注入过程中的压力控制等。
同时,还需考虑环境保护因素,避免对周围地下水造成负面影响。
在施工前,需要对回灌井进行钻探,以确定井的位置和深度,并在井口周围进行围堰,避免施工过程中的污染。
然后,进行回灌井的井筒施工。
井筒施工主要包括井口的保护和井壁的加固。
井口保护可以采用钢板或混凝土做井口围护,确保井的稳定性。
井壁加固可以采用灌浆等方法,以加固井壁的承载能力。
接下来,进行注水操作。
注水操作需要根据方案中制定的注入水量和频率进行,同时要注意控制注水的压力,以避免对地下水源造成不必要的影响。
注水过程中,还需要定期监测井水的水质,确保回灌井的水质符合相关标准。
最后,对回灌井施工进行监测和评估。
监测可以通过定期抽取
地下水样品和监测井水位的方式进行,评估则需要对回灌井的效果进行定量分析,判断回灌井是否达到预期的效果。
总之,回灌井施工方案是一项复杂的工程,需要综合考虑地下水的地质条件、环境保护要求等多种因素。
只有在科学合理的施工方案下,才能确保回灌井的效果和环境安全。
基坑降、排水及回灌施工方案

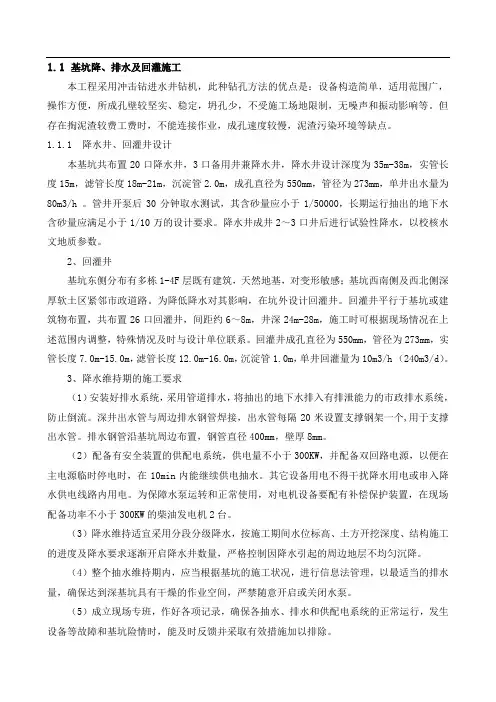

1.1基坑降、排水及回灌施工本工程采用冲击钻进水井钻机,此种钻孔方法的优点是:设备构造简单,适用范围广,操作方便,所成孔壁较坚实、稳定,坍孔少,不受施工场地限制,无噪声和振动影响等。
但存在掏泥渣较费工费时,不能连接作业,成孔速度较慢,泥渣污染环境等缺点。
1.1.1降水井、回灌井设计本基坑共布置20口降水井,3口备用井兼降水井,降水井设计深度为35m-38m,实管长度15m,滤管长度18m-21m,沉淀管2.0m,成孔直径为550mm,管径为273mm,单井出水量为80m3/h 。
管井开泵后30分钟取水测试,其含砂量应小于1/50000,长期运行抽出的地下水含砂量应满足小于1/10万的设计要求。
降水井成井2~3口井后进行试验性降水,以校核水文地质参数。
2、回灌井基坑东侧分布有多栋1-4F层既有建筑,天然地基,对变形敏感;基坑西南侧及西北侧深厚软土区紧邻市政道路。
为降低降水对其影响,在坑外设计回灌井。
回灌井平行于基坑或建筑物布置,共布置26口回灌井,间距约6~8m,井深24m-28m,施工时可根据现场情况在上述范围内调整,特殊情况及时与设计单位联系。
回灌井成孔直径为550mm,管径为273mm,实管长度7.0m-15.0m,滤管长度12.0m-16.0m,沉淀管1.0m,单井回灌量为10m3/h (240m3/d)。
3、降水维持期的施工要求(1)安装好排水系统,采用管道排水,将抽出的地下水排入有排泄能力的市政排水系统,防止倒流。
深井出水管与周边排水钢管焊接,出水管每隔20米设置支撑钢架一个,用于支撑出水管。
排水钢管沿基坑周边布置,钢管直径400mm,壁厚8mm。
(2)配备有安全装置的供配电系统,供电量不小于300KW,并配备双回路电源,以便在主电源临时停电时,在10min内能继续供电抽水。
其它设备用电不得干扰降水用电或串入降水供电线路内用电。
为保障水泵运转和正常使用,对电机设备要配有补偿保护装置,在现场配备功率不小于300KW的柴油发电机2台。
回灌井施工方案
回灌井施工方案目录一、工程概况________________________________________ 错误!未定义书签。
二、编制依据________________________________________ 错误!未定义书签。
三、地质情况与水文条件______________________________________________ 1(一)场地地质条件__________________________________________________ 1(二)水文情况_______________________________________________________ 2 四、回灌井施工参数及布置____________________________________________ 3(一)回灌井施工参数_________________________________________________ 3(二)现场布置_______________________________________________________ 3 五、人员及材料设备组织______________________________________________ 4 (一)劳动力组织__________________________________________________ 4 (二)机械及材料组织______________________________________________ 4 六、回灌井施工______________________________________________________ 5(一)工艺流程_______________________________________________________ 5(二)主要施工方法及技术要求_________________________________________ 6 七、回灌井回灌及作用________________________________________________ 7 (一)回灌要求____________________________________________________ 7 (二)回灌作用____________________________________________________ 7八、回灌井回填处理__________________________________________________ 8九、安全文明施工____________________________________________________ 9(一)安全施工措施___________________________________________________ 9(二)文明施工措施___________________________________________________ 9⑵本工程设计图纸;⑶《供水水文地质勘察规范》(GB50027-2001);⑷《供水管井设计施工及验收规范》(CJJ10-86);⑸《建筑与市政降水工程技术规范》(JGJ/T111-98);⑹《建筑基坑支护技术规程》(GJ120-99);⑺《岩土工程勘察规范》(GB50021-2001);⑻《建筑与市政降水工程技术规范》(JGJ/T111-98)三、地质情况与水文条件(一)场地地质条件1、地层岩性根据钻探揭露,场地内揭露地层为素填土(Qml )、第四系冲洪积层(Qal+pl)、残积层(Qel)、下伏基岩为燕山期第四期花岗岩(γ53(1))。
回灌井技术方案
珠海市恒虹世纪广场基坑支护回灌井、降水井施工技术方案广东省珠海工程勘察院二O一O年一月珠海市恒虹世纪广场基坑支护回灌井、降水井施工技术方案编写:技术负责:项目负责:总工程师:院长:提交单位:广东省珠海工程勘察院提交日期:二O一O年一月十五日联系电话:,2263344(传真)项目负责电话:一、前言珠海市恒虹世纪广场位于拱北粤海中路与迎宾南路交汇处的西北角,由1~3单元42层商住楼及局部4层商业楼组成,设有2层地下室。
地下室基坑采用钻孔灌注桩+预应力锚索支护,桩间采用旋喷桩作为止水帷幕,支护桩及止水桩桩深均为。
恒虹世纪广场基坑外北侧现有2栋天然地基建筑物、基坑内地下水较丰富,为确保基坑支护安全顺利实施,必须采取回灌、降水措施。
参照广东省工程勘察院提交的《珠海市恒虹世纪广场超前钻勘察报告》,场地地层结构如下:(1)人工填土层土层为素填土和杂填土,素填土由粉质粘土混碎砖块、碎石块组成,松软~压实状;杂填土由建筑垃圾组成,灰黄色、灰褐色,松散-稍压实,层厚约~。
(2)淤泥质砂层主要分布在基坑外部边沿的局部地段,多呈薄层状或透镜体状分布,饱和,松散-稍密,含淤泥质,层厚约~。
(3)粉质粘土层主要分布在基坑外部边沿的孔段,湿~很湿,软可塑状,粘性较强,质纯,细腻,层厚约~。
(4)砾砂层局部为圆砾,该层分布于整个场地,饱和,稍密~中密状为主,含粘粒,层厚约~。
(5)粉质粘土层该层分布局限,湿,可塑状,含石英粒,层厚约~。
(6)花岗岩风化残积砂(砾)质粘性土层分布在场地内大部分地段,厚度变化较大,硬塑状为主,局部地段顶部呈可塑状,土性主要为砂质粘性土,局部地段为砾质粘性土,层厚约~。
(7)全风化花岗岩层岩芯呈土柱状,遇水易软化,原岩矿物以长石和石英为主,组织结构尚存,长石呈粉末状,湿,坚硬状,层厚约~。
(8)强风化花岗岩层矿物以长石和石英为主,底部夹少量碎岩屑,组织结构清晰,岩芯呈土柱~半岩半土状,层厚约~。
(9)中风化花岗岩层(10)微风化花岗岩层二、回灌井、降水井设计恒虹世纪广场基坑外北侧现有2栋天然地基建筑物。
回灌井施工方案范文
回灌井施工方案范文一、前期准备工作1.深入了解地下水位下降的原因和程度,并确定回灌井的施工目标和要求。
2.对现有井洞进行勘测,包括井深、井径、井底形状、井壁状况等,并记录详细的测量数据。
3.将井洞清理干净,包括清除井底淤泥和井壁的杂物,并确保井洞内外干净整洁。
4.检查井设备的完好性,包括水泵、管道、阀门等,并进行必要的维修和更换。
二、回灌井施工步骤1.安装回灌设备。
根据井洞的实际情况,选择合适的回灌设备,如水泵、管道等,并按照设计要求进行安装。
2.测试回灌设备。
运行回灌设备,测试其性能和工作状态,并进行必要的调整和修正。
3.调整回灌速度。
根据实际情况,逐渐增加回灌的水量和速度,以适应地下水位的上升需求,但需要注意不要超过井洞实际承载能力。
4.监测地下水位的变化。
安装地下水位监测设备,监测地下水位的变化情况,并记录监测结果。
5.根据监测结果调整回灌设备。
根据监测结果,适时调整回灌设备的工作状态,以保持地下水位在目标范围内。
6.定期检查回灌设备。
定期对回灌设备进行检查和维护,确保其正常工作,并及时处理设备故障和问题。
7.记录施工过程和结果。
在施工过程中详细记录每一次的回灌操作和监测结果,以便于后期分析和总结。
三、安全措施1.施工现场要设置明显的警示标志,限制外来人员进入施工区域。
2.操作人员必须具备相关的专业技能和经验,并严格遵守操作规程和安全操作规范。
3.定期检查回灌设备和施工现场,确保设备和施工现场的安全性。
4.在施工现场周围设置防护设备,如围栏、警示线等,以防止事故的发生。
5.根据当地的规定要求,必要时还应配备有关的急救设备和人员。
结语:。
压力回灌井施工方案
压力回灌井施工方案目录一、工程概况1.1编制目的1.2编制依据1.3 场地工程地质、水文地质条件二、回灌井施工参数及平面布置2.1回灌井施工参数2.2回灌井措施2.3回灌系统及回灌系统示意图2.4回灌系统管理要求2.5平面布置图三、压力回灌井施工3.1 施工工艺3.2 注水方法及水位观测点布置3.3压力回灌井运行四、人员及设备组织4.1劳动力组织4.2机械及材料组织五、安全文明施工5.1安全施工措施5.2 文明施工措施一、工程概况1.1编制目的为减小我方基坑开挖及管井降水对其产生不利影响,回灌井采取井点有压方式回灌。
1.2编制依据1.本工程地质勘察报告2.建设单位提供的现场管线布置图3.5.主要引用规范及相关标准《建筑地基处理技术规范》(JGJ79-2002)《建筑地基与基础工程施工质量验收规范》(GBJ50202-2002)《建筑与市政降水工程技术规范》(JGJ/111-98)《工程测量规范》(GB50026-93)《施工现场临时用电安全技术规范》(JGJ46-2005)《基坑降水手册》上海岩土工程勘察设计研究院有限公司、上海长凯岩土工程有限公司主编1.3 场地工程地质、水文地质条件本次勘察查明:场地自然地面以下40.45m以内的土层按其沉积环境、成因类型以及土的工程地质性质,自上而下分为9个工程地质层,其中第(4)层分为2个亚层,并包含一个透镜体层,第(3)层分为3个亚层,分层描述如下:第(1)层:素填土,灰褐色,软塑,很湿~饱和,高压缩性。
成分以粉质粘土为主,含植物根茎,局部为淤质土,含有机质,有臭味。
层厚0.80~3.50m,层底标高-1.03~1.62m。
第(2)层:淤泥质粉质粘土夹粉质粘土,灰色,流塑,高压缩性,干强度低,低韧性,含有机质及半腐植物,摇震反应无,切面无光泽,夹软塑状粉质粘土,本层层厚变化大。
工程性质很差。
游泳馆位置该层埋深相对较浅,射击馆、运动员公寓位置埋深大,层厚0.50~17.90m,层底标高-18.00~-0.64m。
回灌井施工方案
目录一、工程概况 _________________________________________________________ 2二、编制依据 _________________________________________________________ 2三、地质情况与水文条件 _______________________________________________ 3(一)场地地质条件 ____________________________________________________ 3(二)水文情况 ________________________________________________________ 4四、回灌井施工参数及布置 _____________________________________________ 5(一)回灌井施工参数 __________________________________________________ 5(二)现场布置 ________________________________________________________ 5五、人员及材料设备组织 _______________________________________________ 6(一)劳动力组织___________________________________________________ 6(二)机械及材料组织_______________________________________________ 7六、回灌井施工 _______________________________________________________ 7(一)工艺流程 ________________________________________________________ 7(二)主要施工方法及技术要求 __________________________________________ 8七、回灌井回灌及作用 _________________________________________________ 9(一)回灌要求_____________________________________________________ 9(二)回灌作用____________________________________________________ 10八、回灌井回填处理 __________________________________________________ 11九、安全文明施工 ____________________________________________________ 12(一)安全施工措施 ___________________________________________________ 12(二)文明施工措施 ___________________________________________________ 12一、工程概况深圳市上步片区第七单元07-05.07-06地块城市更新项目位于深圳市福田区振华路以南, 振中路以北, 四号路以东, 现场地东侧紧邻燕南地铁站, 场地东侧为工艺大厦和士必达大厦, 南侧为华胜大厦(高层)。
回灌井施工方案
回灌井施工方案一、井身结构及质量要求1、井眼结构:Φ445mm钻头×400mΦ241.30mm钻头×1600m2、套管结构:Φ339.70mm套管×400mΦ177.80mm套管360~1500m3、表层固井:Φ339.70mm水泥返出地面套管串套管附件:1. Φ339.70mm×Φ127mm钻杆连接大小头1个;2. Φ177.80mm止水器6个;3. Φ177.80mm灯笼扶正器6个;4. 环形钢板及循环接头1个。
各次固井水泥用量:1、表层30吨水泥返出地面;2、Φ177.80mm套管重合部位固井水泥10吨。
下表层套管固井:1. 下Φ339.70套管钢级J55壁厚9.65mm长度400m;2. 套管下完后,上接方钻杆因表层水泥返出地面预计使用30吨,水泥塞面20m;3. 水泥终凝后做固井质量蹩压试验7.4MPa,30min压力不降。
下入水层套管及要求:1、准备下井的套管必须按照下井顺序排序;2、Φ177.8mm套管与Φ339.70mm套管重合的要求,不少于40m;3、177.8mm套管使用Φ127mm钻杆送到位,采用反注法注水泥10吨(水泥终凝后做蹩压及悬重回要试验)。
确定套管悬挂牢固无误后进行127钻杆倒扣作业;注:蹩压试验要求,蹩压7Mpa,30min压力不降合格,悬重回零30min,不升固井合格4、筛管加工要求:筛管加工要求钻孔直径Φ20mm孔眼密度为18-20%,用8#镀锌丝作内支承,用60.目不锈钢筛网包紧再用10#镀锌丝缠紧,缠丝间隙为0.5-1.0mm要求用锡焊牢固,不允许有虚焊和脱焊之处。
井身结构示意图。
回灌井施工方案
回灌井施工方案1. 引言回灌井是指将处理过的废水或地下水通过回灌井井孔排放至地下的一种处理方式。
回灌井施工方案的编制非常重要,它直接关系到施工质量和工程效果。
本文将介绍回灌井施工方案的主要内容和步骤。
2. 施工前准备2.1 确定回灌井位置根据工程需求和地质勘探数据,确定回灌井的安装位置。
需要考虑地下水流动情况、土壤稳定性及周围环境等因素。
2.2 设计井孔结构根据回灌井的用途和工程要求,设计井孔结构,包括井眼直径、井深、套管和滤管等。
2.3 准备施工材料和设备根据设计要求,准备好所需的施工材料和设备,包括井眼钻机、套管、滤管、水泥和混凝土等。
3. 施工步骤3.1 井孔钻探首先利用井眼钻机进行井孔钻探,井眼直径根据设计要求确定。
钻探过程需要注意控制井孔钻进速度,避免出现土壤塌方或者井孔坍塌等安全问题。
3.2 安装套管在完成井孔钻探后,根据设计井孔结构,在井孔中安装套管。
套管可以提供井孔稳定性,防止井孔坍塌。
安装套管时,需要对套管进行定位和固定。
3.3 安装滤管安装完套管后,需要安装滤管。
滤管能够过滤掉颗粒物,防止堵塞回灌井。
滤管的选择应根据工程要求和水质情况进行确定。
3.4 测试井孔在完成套管和滤管的安装后,需要对井孔进行测试。
测试可以包括井孔稳定性测试、滤水速度测试和井孔封固材料检查等。
3.5 封固胶浆灌注测试合格后,开始进行封固胶浆的灌注。
封固胶浆可以固定套管和滤管,防止井孔的水平渗透。
3.6 完善井头结构在封固胶浆灌注后,需要完善井头结构。
这包括安装水泵、安全阀和管道接口等。
4. 施工后检查4.1 检查井孔施工完毕后,对回灌井的井孔进行检查。
检查内容包括井孔的稳定性、井孔封固胶浆的固化情况等。
4.2 检查设备和管道同时还需要检查回灌井相关的设备和管道。
确保设备安装正确、管道连接紧密,并对设备和管道进行试运行。
4.3 检测回灌效果最后进行回灌效果的检测。
可以通过监测地下水位和水质来评估回灌效果。
回灌井施工方案
回灌井施工方案回灌井施工方案是指在工程建设中,由于地下水位下降或地下水资源需要补给,需要施工回灌井来向地下水层注入水源,以保持地下水位稳定或增加地下水资源。
回灌井施工方案主要包括以下几个步骤:1. 地质勘察:在确定施工位置前,需要对地下地质条件进行详细勘察,包括地下水位、地下水层的性质和厚度等参数的测定,以确定最佳的回灌井施工位置。
2. 设计施工方案:根据地下地质勘察结果,设计回灌井的布置方案,包括回灌井的数量、深度和井孔直径等参数的确定。
3. 施工准备:准备施工所需的材料和设备,包括井筒、井壁护套、水泥、泵站设备等,并进行质量检查和保养。
4. 井身掘进:根据设计方案,进行回灌井的井身掘进,一般采用钻井机进行掘进作业。
井筒直径和深度根据设计参数进行施工。
5. 井孔加固:为了保证回灌井的稳定,需要进行井孔加固。
一般采用水泥注入的方法,将水泥浆注入井孔,填充井壁空隙,加固回灌井的井身。
6. 安装回灌设备:回灌井施工完成后,需要安装回灌设备,包括水泵和管道系统。
水泵负责将水源抽入井孔,并通过管道系统将水源输送至目标地下水层。
7. 开始回灌:安装好回灌设备后,即可开始进行回灌作业。
根据需要,控制回灌井的水源和流量,将水源注入地下水层,实现地下水位的回升或地下水资源的补给。
8. 施工验收:回灌井施工完成后,进行施工验收。
验收内容包括回灌井的井筒、井孔加固、回灌设备的安装质量等方面的检查,确保施工质量合格。
回灌井施工方案需要根据具体工程情况和地下地质条件进行调整和优化,以保证回灌井的稳定性和施工质量。
在施工过程中,还需要注意环境保护和安全生产,确保施工的顺利进行。
基坑地下水回灌井施工方案
目录第一章编制依据 (2)第二章工程概况 (2)第三章回灌井设计 (3)第四章施工工艺及技术要求 (5)第一节施工流程 (5)第二节施工工艺 (5)第三节技术要求 (6)第五章安全、文明施工措施 (7)第一节安全施工措施 (7)第二节文明施工措施 (7)第一章编制依据1)《建筑与市政降水工程技术规范》(JGJ/111-98)2)《工程测量规范》(GB50026-2007)3)《建筑地基处理技术规范》JGJ79-2002;4)《建筑施工手册》(第五版)2012年5)《建筑施工安全检查标准》JGJ59-20116)《深圳地区建筑深基坑支护技术规范》SGJ05-967)《建筑基坑支护技术规程》JGJ120-2012第二章工程概况1现场概况某某项目位于某地址,本工程场地周边环境复杂,基坑内地下水较丰富,为确保基坑支护安全顺利实施,现场需采取回灌、降水措施。
2场地岩土工程条件参照勘察测绘院提供的的《某某项目岩土工程设计图纸》可知,场地地层结构如下:1)人工填土层人工填土层(Q ml)①(“①”为地层编号,下同):主要属素填土。
褐灰、褐黄色,主要由粗砂、碎石等硬杂质混少量粘性土组成,稍湿,呈松散~稍密状态。
层厚 1.50~6.50m。
2)第四系冲洪积层al+pl)由粘土②-1、中粗砂②-2、粗砾砂②-3组成。
第四系冲洪积层(Q粘土②-1:褐黄、褐红色,杂灰白色斑纹,具网纹结构,不均匀混5~10%细中砂,稍湿~湿,呈可塑~硬塑状态。
摇振无反应,有光泽,干强度及韧性偏高。
层厚 2.40~9.80m。
中粗砂②-2:褐黄、灰白色,主要成分为石英质,不均匀混10~15%粘性土,饱和,呈稍密~中密状态。
层厚0.50~4.50m。
粗砾砂②-3:灰白、褐黄色,主要成分为石英质,局部混10~20%粘性土,底部混少量碎石及卵石,饱和,呈中密状态。
层厚0.80~2.60m。
3)第四系残积层第四系残积(Q el)砾质粘性土③:褐黄、褐红色,系由花岗岩风化残积而成,原岩结构清晰可辨,残留20~30%石英颗粒,稍湿~湿,呈可塑~硬塑状态。
某项目回灌井施工方案
某项目回灌井施工方案(优质方案资料,可直接使用,可编辑,推荐下载)目录§1 工程概况 (2)§2 设计依据 (2)§3 场区工程地质与水文地质条件 (3)§4 降水运行分析 (5)§5 降水运行计划 (7)§6 降水回灌措施 (9)6。
1 回灌井措施 (9)6.2回灌系统 (9)6.3回灌系统管理要求 (13)6。
4回灌井作用原理 (14)6.5回灌井平面布置 (15)6.6回灌井结构设计 (16)6。
7回灌井运行 (17)§1 工程概况某项目工程位于……的地块内,主要由1栋28层办公楼、1栋6层公寓酒店、若干2~3层沿街商业建筑组成.基坑平面布置如图1-1所示,本次降水设计的基坑为W-1、W—2、W—3三个基坑,W-1基坑开挖深度为23.3m,局部深坑为24.75~27。
7m,W-2基坑开挖深度为22.70m,局部深坑为24.75~26。
62m,W—3基坑开挖深度为22。
70m,局部深坑为24.75m,地下连续强深度为40。
0~45。
0m。
图1—1 基坑平面布置图§2 设计依据⑴《某项目岩土工程勘察报告》(工程编号2007—G-126);⑵《基坑降水手册》上海岩土工程勘察设计研究院有限公司、上海长凯岩土工程有限公司主编;⑶《供水水文地质勘察规范》(GB50027-2001);⑷《供水管井设计施工及验收规范》(CJJ10—86);⑸《建筑与市政降水工程技术规范》(JGJ/T111-98);⑹《建筑基坑支护技术规程》(GJ120—99);⑺上海市工程建设规范《岩土工程勘察规范》(DGJ08—37-2002);⑻委托方提供的基坑围护设计资料.§3 场区工程地质与水文地质条件拟建场地属古河道沉积区,地层变化较大,在所揭露深度115。
45m范围内分属第四纪上更新世Q3至全新世Q4沉积物,主要由粘性土、粉性土、砂土组成,一般具有成层分布特点。
回灌井技术方案【范本模板】
一、回灌井设计为防止开挖过程中水土流失严重,基坑周边设置直径为200mm的回灌井(详见回灌井大样图)。
回灌井设置在基坑与建筑物之间,北侧的回灌井设置在围挡范围内,回灌井间的距离为15~20m.图1 回灌井大样图二、回灌井施工工艺及技术要求1、施工工艺施工工艺:放线定位→回灌井钻孔→清洗换浆→井管安装→填料→洗井→回灌→定期回扬.2、施工方法(1)施工准备施工现场做好“三通一平",满足设备进、出场、备好泥浆,配齐滤料、管材、注水设备.(2)回灌井钻孔采用地质钻机套管垂直钻进,垂直度控制在1%内,钻孔孔径200mm。
钻孔前应与现场管理人员对接,排查附近管线情况,防止破坏管线。
(3)清孔换浆当钻孔至设计孔深后为防止泥浆沉淀和井孔坍塌,应及时清孔换浆。
置换的泥浆含沙量不大于5%,孔底沉渣厚度不大于20cm。
(4)井管安装1)管井制作:下Ф70mmPVC管,管壁每隔20cm布置梅花形滤水孔,包一层铁丝网及两层尼龙丝布网滤层。
2)下管:管底部抛填250mm厚的2~5mm石米滤料,井管上端口应高出地面至少50cm,严禁强行将井管压入井孔。
(5)回填滤料填料时井管必须居中,采用循环水填料法。
滤料采用2~5mm石米滤料,用铁锹均匀对称的抛撒在井管四周,填料至距地面1.0m范围,上面1.0m采用水泥浆回填密实。
(6)洗井填料完成后采用循环水洗井,井内的沉渣厚度不得超过200mm。
(7)回灌对清洗好井管的井,确保合格后,对回灌井进行封闭,把井管最上端用能达承压厚度的钢板焊封,循环水管在钢板上开口焊封,确保回灌井的回灌量。
(8)定期回扬为预防和处理管井堵塞,主要采用回扬的方法,回扬是在回灌井中开泵抽排水中堵塞物。
每口回灌井回扬次数和回扬持续时间主要由含水层颗粒大小和渗透性而定。
在岩溶裂隙含水层进行管井回灌,长期不回扬,回灌能力仍能维持;对细颗粒含水层,回扬尤为重要,回扬时间宜为1个星期一次.3、技术要求(1)钻探施工达到设计深度后,继续向下钻进1.0m,用循环水冲洗泥浆,减少沉淀,并应立即下管,注入清水,稀释泥浆比重接近1.05后,投入滤料,不少于设计量的95%,严禁井管强行插入坍塌孔底,滤料填至离地面1。
回灌井方案
XX三期、所街6号地块项目回灌井施工方案XXXXXXXXXXXXXXXXXXXXXX年XX月XX日目录1、工程概况2、回灌注水井施工工艺及技术措施3、回灌井的注水运行3、安全与文明施工一、工程概况1、工程概况本工程地下连续墙已深入基岩隔断承压水含水层,但考虑到本工程降水时间较长,降水面积非常大,降水深度非常深,周边环境异常复杂(西侧邻近地铁二号线隧道),在基坑挖土及降水运行过程中,为防止地铁侧地下连续墙出现局部渗漏而引起该侧坑外地面沉降,拟在该侧适当位置布置一定数量的回灌井作为应急措施。
本工程基坑开挖过程中,应加强地铁侧地下承压水位监测,当该侧承压水位下降超过报警值时,开始实施回灌。
回灌井沿地铁侧的地下连续墙外侧布置16口,井深35~40m,过滤器采用双层过滤器。
2、主要设计依据⑴《桩位平面布置图》⑵《岩土工程勘察报告》⑶《建筑地基基础工程施工质量验收规范》(GB 50202-2002)⑷现场实际情况及我公司多年的施工经验。
3、场地工程地质条件根据野外勘探,结合现场原位测试和室内岩土试验成果综合分析,场地岩土层分布详见报告附图——《工程地质剖面图》和《钻孔柱状图》,现自上而下详细描述如下:①-1杂填土:褐灰~灰色,松散~稍密,由碎砖、瓦块和粉质粘土混填,局部为老房屋基础,表层为厚约10cm左右的沥青路面。
层厚1.3~9.5m。
①-2a淤泥质填土:灰黑色,流塑,夹少量碎砖,含腐植物,有腐臭味,分布于暗塘范围。
层顶埋深1.3~5.7m,层厚0.6~1.8m。
①-2素填土:褐灰~灰黄色,软塑~可塑,由粉质粘土夹少量碎砖块填积,均匀性较差。
层顶埋深1.4~3.3m,层厚0.4~6.3m。
②-1粉质粘土:黄灰~灰黄色,可塑,局部软塑,稍有光泽反应,无摇震反应,干强度、韧性中等。
分布于坳沟范围。
层顶埋深1.8~5.0m,层厚0.4~5.4m。
②-2粉质粘土:灰色,软塑为主,夹流塑淤泥质粉质粘土,底部为黄灰色可塑粉质粘土,局部夹粉土,稍有光泽反应,无摇震反应,韧性中等偏低,干强度中等。
回灌井施工方案
回灌井施工方案一、项目简介回灌井是一种用于提高地下水位或稳定地下建筑工程的施工方法。
它通过将水从地表或其他水源引入井中,然后通过井管系统将水回灌到地下。
本文将介绍回灌井施工的步骤、相关设备和安全注意事项。
二、施工步骤1. 确定井位:根据工程设计要求和地质勘察报告,确定回灌井的位置和井径。
2. 井眼钻探:使用钻机对井位进行钻探,根据地层情况选择合适的钻探方式,通常有旋挖钻、钢管钻等。
3. 井筒加固:根据钻探结果,对井筒进行加固处理,通常采用钢筋混凝土井筒或预制装配式井筒。
4. 安装井管系统:根据设计要求,安装井管系统,包括上水管和回水管。
上水管用于引入水源,回水管用于将水回灌到地下。
5. 测试井管系统:在施工完成后,对井管系统进行压力测试和泄漏测试,确保系统无泄漏和漏水现象。
6. 连接水源:将水源与上水管连接,确保水源供应连续、稳定。
7. 回灌施工:开启水源,将水通过井管系统回灌到地下,根据地下水位的要求和工程需要进行控制和调整。
8. 监测和调整:随时对回灌施工进行监测和调整,确保回灌效果符合设计要求。
三、施工所需设备1. 钻机:用于井位钻探,根据不同的地质情况选择合适的钻机类型。
2. 井筒加固设备:包括钢筋、混凝土搅拌机等,用于对井筒进行加固处理。
3. 井管系统:包括上水管和回水管,根据设计要求选择合适的材料和规格。
4. 水泵:用于将水从水源引入上水管,确保水源供应稳定。
5. 测量仪器:用于对井管系统进行测试和监测,包括压力计、漏水检测仪等。
四、安全注意事项1. 施工人员需经过必要的岗前培训,了解施工流程和安全操作规程,并且佩戴相关安全装备。
2. 施工现场必须设置明显的警示标志,并划定安全区域,禁止无关人员进入施工区域。
3. 使用钻机进行钻探时,必须设置防护装置,防止岩屑、土石等物料飞溅伤人。
4. 在安装井管系统时,加固井筒要牢固可靠,确保施工人员的安全。
5. 水泵和其他电力设备必须符合安全标准,使用过程中要特别注意防护措施,避免发生安全事故。
回灌井技术方案范文
回灌井技术方案范文回灌井是指将工业废水或其他含有污染物的水回注到地下水层中,并通过地下水的自然过滤和净化作用,达到净化水质、保护环境和可持续开发利用地下水资源的目的。
回灌井技术方案主要包括场地选择、井筒设计、注水方式、水质要求和监测以及安全措施等几个方面,下面将具体介绍。
一、场地选择:回灌井场地应选择在工业排放源附近或污染源附近,以减少管道运输过程中可能的污染和泄漏风险。
同时应考虑到地下水层的特征,尽量选择地下水层较深、孔隙度较高、含水层连通性较好的区域。
二、井筒设计:回灌井井筒设计应根据地下水层的特征,确定井深、井径和井壁材料等参数。
井深应根据回灌水量和地下水层的承载能力来确定,井径则根据回灌水体的粒径大小来选择。
井壁材料可以选择钢管或塑料管等耐用材料,以确保井体的强度和密封性。
三、注水方式:回灌井的注水方式包括直接注入和间接注入两种。
直接注入是将工业废水通过处理系统后直接注入到回灌井中,而间接注入是将废水先存储在水体中,通过自然过滤和净化后再注入回灌井中。
注水流量和注水压力应根据地下水层的承载能力和水平补给速度来确定,以避免地下水位下降和地壳运动引起的地质灾害。
四、水质要求和监测:回灌井的水质要求应符合国家相关法规和标准。
在废水处理前,应进行水质监测和分析,确定废水的主要污染物浓度和种类,以确定适当的处理工艺和设备。
在回灌过程中,应定期对回灌水体进行监测,以确保地下水层的水质达到安全标准。
五、安全措施:回灌井技术应采取一系列的安全措施,以确保人员和环境的安全。
首先是建立完善的废水处理系统,确保废水经过物理、化学和生物处理后达到国家排放标准。
其次是加强对井筒的维护和监测,定期检查井壁和井口的密封性和稳定性,以防止井水泄漏和井口塌陷等安全问题。
另外,要加强对回灌水质和地下水层水质的监测,及时发现和处理异常情况,以保护地下水资源和环境安全。
总之,回灌井技术是一种可持续利用地下水资源、净化水质和保护环境的重要手段。
回灌井技术方案
回灌井技术方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN一、回灌井设计为防止开挖过程中水土流失严重,基坑周边设置直径为200mm的回灌井(详见回灌井大样图)。
回灌井设置在基坑与建筑物之间,北侧的回灌井设置在围挡范围内,回灌井间的距离为15~20m。
图1 回灌井大样图二、回灌井施工工艺及技术要求1、施工工艺施工工艺:放线定位→回灌井钻孔→清洗换浆→井管安装→填料→洗井→回灌→定期回扬。
2、施工方法(1)施工准备施工现场做好“三通一平”,满足设备进、出场、备好泥浆,配齐滤料、管材、注水设备。
(2)回灌井钻孔采用地质钻机套管垂直钻进,垂直度控制在1%内,钻孔孔径200mm。
钻孔前应与现场管理人员对接,排查附近管线情况,防止破坏管线。
(3)清孔换浆当钻孔至设计孔深后为防止泥浆沉淀和井孔坍塌,应及时清孔换浆。
置换的泥浆含沙量不大于5%,孔底沉渣厚度不大于20cm。
(4)井管安装1)管井制作:下Ф70mmPVC管,管壁每隔20cm布置梅花形滤水孔,包一层铁丝网及两层尼龙丝布网滤层。
2)下管:管底部抛填250mm厚的2~5mm石米滤料,井管上端口应高出地面至少50cm,严禁强行将井管压入井孔。
(5)回填滤料填料时井管必须居中,采用循环水填料法。
滤料采用2~5mm石米滤料,用铁锹均匀对称的抛撒在井管四周,填料至距地面范围,上面采用水泥浆回填密实。
(6)洗井填料完成后采用循环水洗井,井内的沉渣厚度不得超过200mm。
(7)回灌对清洗好井管的井,确保合格后,对回灌井进行封闭,把井管最上端用能达承压厚度的钢板焊封,循环水管在钢板上开口焊封,确保回灌井的回灌量。
(8)定期回扬为预防和处理管井堵塞,主要采用回扬的方法,回扬是在回灌井中开泵抽排水中堵塞物。
每口回灌井回扬次数和回扬持续时间主要由含水层颗粒大小和渗透性而定。
在岩溶裂隙含水层进行管井回灌,长期不回扬,回灌能力仍能维持;对细颗粒含水层,回扬尤为重要,回扬时间宜为1个星期一次。
回灌井施工方案之欧阳索引创编
目录欧阳索引(2021.02.02)一、工程概略2二、编制依据3三、地质情况与水文条件3(一)场地地质条件3(二)水文情况5四、回灌井施工参数及安插6(一)回灌井施工参数6(二)现场安插6五、人员及资料设备组织7(一)劳动力组织7(二)机械及资料组织7六、回灌井施工8(一)工艺流程8(二)主要施工办法及技术要求8七、回灌井回灌及作用9(一)回灌要求9(二)回灌作用10八、回灌井回填处理11九、平安文明施工12(一)平安施工办法12(二)文明施工办法12一、工程概略深圳市上步片区第七单位0705、0706地块城市更新项目位于深圳市福田区振华路以南,振中路以北,四号路以东,现场地东侧紧邻燕南地铁站,场地东侧为工艺年夜厦和士必达年夜厦,南侧为华胜年夜厦(高层)。
西侧为桑达小区多层建筑,北侧振华路下有深圳地铁蛇口线燕南站。
基坑开挖降水对周边建筑物敏感,场地周边为人口密集的商住区,基坑四周存在水、电、燃气和通信管道,为减小我方基坑开挖地下水位降低对周围建筑物及管线产生晦气影响,在基坑四周内侧施工18口回灌井,以稳定基坑邻近地下水位的水平。
地下水回灌的意义主要有:①增加地下水资源。
②控制和提高地下水水位,避免由于地下水水位年夜幅度下降招致水质好转、空中下沉或招致基坑沉降位移等不良后果。
③地表水常含有许多悬浮物、有机质和细菌,不合适供水要求,将地表水通过回灌,使之转化为地下水,在其渗漏过程中,经过土壤的过滤和净化作用,使水质获得净化。
④对含盐量过高或含有其他有害物质的地下水,通过打井、抽排劣质水、回灌优质水,可逐渐改良地下水质。
图11 回灌井平面安插图二、编制依据⑴本工程地质勘察陈述;⑵本工程设计图纸;⑶《供水水文地质勘察规范》(GB50027);⑷《供水管井设计施工及验收规范》(CJJ1086);⑸《建筑与市政降水工程技术规范》(JGJ/T11198);⑹《建筑基坑支护技术规程》(GJ12099);⑺《岩土工程勘察规范》(GB50021);⑻《建筑与市政降水工程技术规范》(JGJ/T11198)三、地质情况与水文条件(一)场地地质条件1、地层岩性根据钻探揭露,场地内揭露地层为素填土(Qml )、第四系冲洪积层(Qal+pl)、残积层(Qel)、下伏基岩为燕山期第四期花岗岩(γ53(1))。
回灌井施工方案精编版
回灌井施工方案精编版 MQS system office room 【MQS16H-TTMS2A-MQSS8Q8-MQSH16898】目录一、工程概况深圳市上步片区第七单元07-05、07-06地块城市更新项目位于深圳市福田区振华路以南,振中路以北,四号路以东,现场地东侧紧邻燕南地铁站,场地东侧为工艺大厦和士必达大厦,南侧为华胜大厦(高层)。
西侧为桑达小区多层建筑,北侧振华路下有深圳地铁蛇口线燕南站。
基坑开挖降水对周边建筑物敏感,场地周边为人口密集的商住区,基坑四周存在水、电、燃气和通信管道,为减小我方基坑开挖地下水位降低对周围建筑物及管线产生不利影响,在基坑四周内侧施工18口回灌井,以稳定基坑附近地下水位的水平。
地下水回灌的意义主要有:①增加地下水资源。
②控制和提高地下水水位,防止由于地下水水位大幅度下降导致水质恶化、地面下沉或导致基坑沉降位移等不良后果。
③地表水常含有许多悬浮物、有机质和细菌,不符合供水要求,将地表水通过回灌,使之转化为地下水,在其渗漏过程中,经过土壤的过滤和净化作用,使水质得到净化。
④对于含盐量过高或含有其他有害物质的地下水,通过打井、抽排劣质水、回灌优质水,可逐渐改善地下水质。
图1-1回灌井平面布置图二、编制依据⑴本工程地质勘察报告;⑵本工程设计图纸;⑶《供水水文地质勘察规范》(GB50027-2001);⑷《供水管井设计施工及验收规范》(CJJ10-86);⑸《建筑与市政降水工程技术规范》(JGJ/T111-98);⑹《建筑基坑支护技术规程》(GJ120-99);⑺《岩土工程勘察规范》(GB50021-2001);⑻《建筑与市政降水工程技术规范》(JGJ/T111-98)三、地质情况与水文条件(一)场地地质条件1、地层岩性根据钻探揭露,场地内揭露地层为素填土(Qml)、第四系冲洪积层(Qal+pl)、残积层(Qel)、下伏基岩为燕山期第四期花岗岩(γ53(1))。
各岩、土层特征分述如下:(1)人工填土层(Qml)素填土(层序号①):砖红色、灰黄色,欠固结,松散状,结构不均,主要由粘性土混少量建筑垃圾堆填而成,堆填时间约30年。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况深圳市上步片区第七单元07-05、07-06地块城市更新项目位于深圳市福田区振华路以南,振中路以北,四号路以东,现场地东侧紧邻燕南地铁站,场地东侧为工艺大厦和士必达大厦,南侧为华胜大厦(高层)。
西侧为桑达小区多层建筑,北侧振华路下有深圳地铁蛇口线燕南站。
基坑开挖降水对周边建筑物敏感,场地周边为人口密集的商住区,基坑四周存在水、电、燃气和通信管道,为减小我方基坑开挖地下水位降低对周围建筑物及管线产生不利影响,在基坑四周内侧施工18口回灌井,以稳定基坑附近地下水位的水平。
地下水回灌的意义主要有:①增加地下水资源。
②控制和提高地下水水位,防止由于地下水水位大幅度下降导致水质恶化、地面下沉或导致基坑沉降位移等不良后果。
③地表水常含有许多悬浮物、有机质和细菌,不符合供水要求,将地表水通过回灌,使之转化为地下水,在其渗漏过程中,经过土壤的过滤和净化作用,使水质得到净化。
④对于含盐量过高或含有其他有害物质的地下水,通过打井、抽排劣质水、回灌优质水,可逐渐改善地下水质。
图1-1回灌井平面布置图二、编制依据⑴本工程地质勘察报告;⑵本工程设计图纸;⑶《供水水文地质勘察规范》(GB50027-2001);⑷《供水管井设计施工及验收规范》(CJJ10-86);⑸《建筑与市政降水工程技术规范》(JGJ/T111-98);⑹《建筑基坑支护技术规程》(GJ120-99);⑺《岩土工程勘察规范》(GB50021-2001);⑻《建筑与市政降水工程技术规范》(JGJ/T111-98)三、地质情况与水文条件(一)场地地质条件1、地层岩性根据钻探揭露,场地内揭露地层为素填土(Qml)、第四系冲洪积层(Qal+pl)、残积层(Qel)、下伏基岩为燕山期第四期花岗岩(γ53(1))。
各岩、土层特征分述如下:(1)人工填土层(Qml)素填土(层序号①):砖红色、灰黄色,欠固结,松散状,结构不均,主要由粘性土混少量建筑垃圾堆填而成,堆填时间约30年。
现场采填土样6件,土工试验主要物理力学性质指标平均值为:w=%;e=;IL=;a1-2=;Es1-2=。
现场标准贯入试验26次,校正后N值介于~击,离散性较大。
场地内钻孔均有分布,厚度介于~8.50米,平均4.79米。
层底标高~8.93米。
(2)第四系冲洪积层(Qal+pl)1)淤泥质粉质粘土(层序号②1):深灰色、灰黑色,湿~很湿,软塑状,捏痕深,成份以粉粘粒为主,含腐殖质及朽木,略具腥臭味,局部夹粉细砂。
取原状土样6件,土工试验主要物理力学性质指标平均值为:w=%;e=;IL=;a1-2=;Es1-2=。
现场标准贯入试验21次,校正后N值介于~击,平均击。
厚度介于~3.20米,平均1.56米。
层底埋深~9.50米,相应标高~7.25米。
2)粉质粘土(层序号②2):砖红夹黄色、桔黄色,稍湿~湿,可塑状,土质粘性好,含少许砂。
取原状土样8件,土工试验主要物理力学性质指标平均值为:w=%;e=;IL=;a1-2=;Es1-2=。
现场标准贯入试验25次,校正后N值介于~击,平均击。
场地内除CK3、ZK5、10等钻孔外,其余钻孔均有分布,厚度介于~7.30米,平均3.32米。
层底埋深~14.50米,相应标高~4.48米。
3)粉细砂(层序号②3):灰白色、灰黄色,岩芯呈团块状、散粒状,粘性土含量约10%~30%,分选性较好,饱和,稍密为主,局部松散。
现场标准贯入试验18次,校正后N值介于~击,平均击。
分布厚度~3.90m,平均厚度1.88m。
层底埋深~11.40米,相应标高~3.25米。
4)砾砂(层序号②4):灰黄色、灰白色,饱和,稍密为主,局部松散。
岩芯呈团块状、散粒状,粘性土含量约10%~25%,含少量卵砾石。
现场标准贯入试验13次,校正后N值介于~击,平均击。
分布厚度~3.60m,平均厚度1.82m。
层底埋深~13.60米,相应标高~3.15米。
(3)第四系残积层(Qel)砾质粘性土(层序号③):紫红色、褐黄杂花白色,稍湿-湿,可塑-硬塑状,由花岗岩风化残积而成,原岩结构可辨,不均匀含5%~25%的石英砾,岩芯泡水极易软化。
取原状土样9件,土工试验主要物理力学性质指标平均值为:w=%;e=;IL=;a1-2=;Es1-2=。
现场标准贯入试验67次,校正后N值介于~击,平均击。
场地内钻孔均有揭露,揭露厚度介于~18.40米,平均8.71米。
层顶埋深~26.70米,相应标高~-2.57米。
(4)燕山期第四期花岗岩(γ53(1))钻孔控制深度内根据其风化程度分为全风化、强风化、中风化、微风化四个风化带:1)全风化花岗岩(层序号④1):黄褐色、褐黄色,岩石完全风化,除石英外,其他矿物已风化成土状,岩芯呈坚硬土状,手捏易散,泡水易软化。
岩体基本质量等级为Ⅴ类。
现场标准贯入试验41次,校正后N值介于~击,平均击。
控制深度内,场地内钻孔均有揭露,揭露厚度介于~9.10米,平均4.37米。
层顶埋深~32.90米,相应标高~-22.58米。
(二)水文情况1、水文地质条件拟建场地内地下水类型主要有上层滞水、孔隙水及基岩风化裂隙水。
素填土底部赋存有上层滞水,该层弱透水且不富水;孔隙水主要为赋存于第四系冲洪积层中的孔隙水,以大气降水的垂直补给及相邻场地的侧向补给为主要补给源,水量及水位主要受季节控制。
其中粉细砂及砾砂层为强透水层,富水及透水性强,总体水量较大,其余土层为弱透水层。
基岩风化裂隙水主要赋存于强、中风化花岗岩裂隙中,主要受侧向地下水沿裂隙补给,以该类地下水的赋存条件及补给条件,其水量大小及渗透性高低均与基岩各部位裂隙发育程度、裂面特征及其间的连通性有关。
依场地地质条件结合钻探情况分析,在钻探深度范围内场地基岩的风化裂隙发育,其分布厚度不一,起伏较大,水量不均匀,一般在强风化岩与中风化岩带中的过渡地带水量较大。
因风化基岩上部仅局部覆盖有砂土层(砾砂),基岩裂隙水与上覆砂层中的孔隙水的水力联系较弱,基岩裂隙水总体上具一定的承压性。
2、地下水位及其腐蚀性勘察期间测得终孔混合稳定地下水位埋深介于~5.10米,平均4.08米,标高介于~8.48米,平均6.42米。
根据深圳地区经验及相邻场地地下水情况,推测地下水水位变化幅度约为1米,最高水位约地面以下3.08米。
地勘报告评定场地环境类型为Ⅱ类。
四、回灌井施工参数及布置(一)回灌井施工参数1、根据本工程工勘报告提供的资料②3粉细砂②4砾砂,该土层富水及透水性强,总体水量较大,回灌主要是针对这两层土体。
2、回灌井内采用D160硬质PVC管、底部3m开5mm孔眼并包裹2层尼龙纱布,PVC管四周采用5~20mm碎石回填,地面往下1m采用粘土挤密封堵。
注水总管引用自来水管,并分节进行连接。
钻孔深度地表向下12米。
(二)现场布置1、回灌井布置(1)、根据本工程围护结构特征和拟建场地水文地质特征,对基坑四周进行回灌措施(主要针对粉细砂及砂砾层)。
①回灌区域位于坑外地下水下降明显部位(根据设计图进行纸布置,根据现场实际情况可进行调整),即基坑四周区域(2-2至9-9剖面),共布置18口回灌井;②所有回灌井过滤管位置处于回灌底部,回灌后通过②3粉细砂②4砾砂层强透水层渗透至土层内;2、场地布置①、临时用电:利用甲方施工现场提供的电源,架设专用配电箱,采用集中管理。
从专用配电箱分为两路接出作为现场施工用电。
现场施工用电线路采用三相五线制,三级箱根据现场施工情况进行设置。
②、临时用水:现场水源从业主指定水源接出,临时用水线路沿场地周围以及临时通道进行布置,每30米设置水阀一个。
③、泥浆池:为满足泥浆排放要求,保证泥浆不污染周边环境,在2-3个回灌井中间设置一个泥浆池(泥浆池位置根据现场施工情况进行布置),泥浆池尺寸为×,深度为,再设置1个大泥浆池,泥浆池尺寸为**,由小泥浆池汇入大泥浆池。
泥浆经沉淀后在运至弃置场。
五、人员及材料设备组织(一)劳动力组织根据工程规模,结构特点和复杂程度,遵循合理分工与密切协作的原则,组织高效率的施工队伍。
1、做好职工入场教育工作,按照回灌井施工日期和劳动力需要量计划,分别组织特殊工种工人进场,安排好职工生活,并进行安全、防火、文明施工和遵纪守法教育,使职工严格遵守上级颁发的各项规章制度。
(二)机械及材料组织六、回灌井施工为防止土方开挖后由于地下水水位大幅度下降导致地面下沉或导致基坑沉降位移等不良后果。
在支护桩施工完成之前对回灌井进行施工,土方开挖后根据水位观测井观察地下水水位情况,根据地下水位情况进行回灌,保证基坑周围土体的稳定性。
(一)工艺流程场地平整——井点测量放线——钻机对位——成孔——下放井管——充填滤料——安装水阀——回灌。
工艺流程图如下:(二)12(自来水),形成泥浆护壁,并进行循环(正循环),防止孔壁坍塌及剥落,泥浆比重<;钻孔过程中,防止钻机偏移,应随时校核钢丝绳垂直度是否对中井位中心,发生偏差应立即纠正;3、清孔:钻至设计长度后应对井底进行清孔,采用泥浆循环方式进行清孔,直至沉渣厚度符合设计规范要求,下管前保证井底沉渣厚度不大于20cm,方可下放PVC管。
4、井管安装:井管安放前进行现场技术交底,PVC管安装后校正并固定,地面采用钢筋固定并用Φ2号双铁丝捆绑;滤管安装于PVC管底部。
5、填石:填碎石前井管必须居中,使碎石厚度均匀,滤料应从井管两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井口1m米时用粘土填实。
6、回灌:应当及时、准确地记录观测井水位;地下水位较低时,应进行回灌,以满足地基土体的稳定性。
7、井点保护:回灌井施工完成后,井管高于自然地坪,应对周回灌井四周加以围护,避免碰撞PVC管,造成破坏。
七、回灌井回灌及作用(一)回灌要求1、基坑挖土阶段对基坑外环境及水位观测井进行跟踪监测,一旦水位观测井水位低于稳定地下水位或基坑外沉降比较大或沉降加速变化比较大时,就应立即启动回灌措施。
2、回灌水源:回灌水源主要以基坑内抽水井的地下水及自来水作为回灌水,也可采用自来水作为回灌水源。
3、回灌压力:要求回灌压力不能过大,过大后会影响回灌井周边地层结构,回灌压力控制在左右。
4、回灌过程中对基坑内观测井和基坑外观测井水位密切监控,要求水位观测每天一次。
5、回灌井实施回灌的同时,基坑内集水井正常继续运行,为了节约地下水资源可以采用抽出来的地下水进行回灌。
6、根据地质勘查报告,稳定地下水位埋深介于~5.10米,平均4.08米,标高介于~8.48米,平均6.42米。
当水位回灌至上述标高后停止回灌,间隔1个小时后再进行观察,如水位下降则继续进行回灌后在继续观察,如水位未下降则停止回灌,并密切进行观察。
(二)回灌作用1、基坑四周回灌时,减缓此区域潜水水位下降趋势;2、将水注入回灌井里,井周围的地下水位Hc就会不断地上升,上升后的水位称之为回灌水位hc,由于回灌井中的回灌水位与地下水位之间形成一个水头差,注入回灌井里的水才有可能向含水层里渗流。
