49个建筑防水工程标准化节点做法
1、基坑侧边防水卷材铺贴要求
基坑侧边及距坡顶、坡底800mm 宽度范围内防水卷材必须实铺。
2、桩头防水做法
①桩顶、桩侧及桩周边250 范围先刷一道渗透结晶防水涂料;
②渗透结晶防水涂料上抹20 厚聚合物防水砂浆;
③大面防水施工于聚合物防水砂浆上,边缘至桩边;
④大面防水与桩交接处以及桩头锚筋根部密封膏密封;

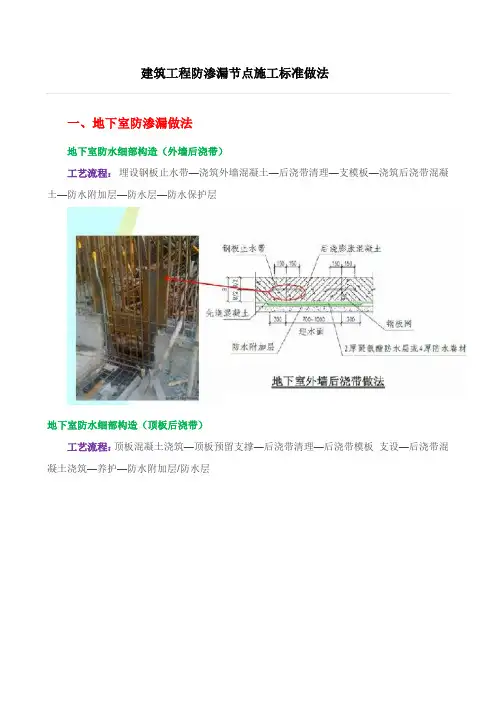

3、底板沉降后浇带超前止水构造做法
①沉降后浇带均采用超前止水构造;
②先浇筑超前止水构造的砼,再浇筑底板砼;
③底板砼浇筑前应对先浇筑的砼表面凿毛处理;
④超前止水伸缩缝下增设500 宽防水附加层;
4、施工后浇带构造做法(有降水)
①地下水位高于基础底板时,基础垫层施工时在后浇带位置设置抗水压垫层,构造做法如图所示;
②抗水压沉垫单独浇筑,混凝土标号同基础底板;
③防水卷材附加层在抗水压垫层下通长布置并在两边各超出250mm;
④此位置各层顺序为:地基→垫层→防水层→防水附加层→抗水压垫层→底板;结点做法与设计不符时,以设计为准。
5、施工后浇带构造做法(无降水)
①地下水位低于基础底板时,按图示做法设置后浇带;
②后浇带砼接缝处位置500 宽防水附加层;
6、无外伸基础底板边缘处防水构造做法(砖胎模)
①底板施工前砌筑砖胎模并施工防水卷材及附加层;
②施工基础底板及导墙;
③上部墙体施工完毕后将砖胎模顶部后拆部分拆除;
④施工墙体防水卷材;
7、有外伸基础底板边缘处防水构造做法(砖胎模、木模板)
一、采用砖胎模施工
①基础底板施工前砌砖胎模;
②施工防水及附加层,防水在砖胎模顶部留出甩茬,此处防水留齐槎;
③施工基础底板及导墙;
④施工其余外部防水卷材,与砖胎模甩槎卷材搭接200宽;
二、采用木模板施工
①基础底板施工前支设木模;
②施工防水卷材及附加层,端部钉嵌至木方上;
③施工基础底板及导墙;
④拆除侧边木模,施工其余防水卷材,卷材在筏板侧边搭接200 宽。
8、基础内降水井封井做法
①降水井的封井时间依现场实际情况而定;
②封井时,先向井内填充碎石,后向井内灌注混凝土,井内混凝土从垫层向下高度应大于一米;
③井口处焊接封堵钢板;
④降水井应高出底板30mm;
⑤预埋钢管直径应满足取泵要求200,壁厚不小于3mm;
9、不同平面止水钢板焊接位置及做法
①止水钢板搭接处需要双面紧贴满焊,搭接长度为100mm;
②不同平面转角处的止水钢板采用整块板弯折后贯通;
③止水钢板搭接位置距离转角不应小于300mm;
10、同一平面止水钢板焊接位置及做法
同平面止水钢板相遇焊接时应将两块钢板边缘弯折处适当压平,使两块钢板在平直段进行搭接,搭接长度不低于100mm,之后再进行双面紧贴满焊;
11、止水钢板穿柱、梁部位的箍筋加固方法
①当止水钢板需穿过柱子和梁箍筋时,此箍筋应使用开口箍,与止水钢板进行焊接;
②单面焊接长度不小于10d 且不允许将止水钢板焊穿;
12、止水螺杆的质量要求
①双面焊接饱满;
②无砂眼、无夹渣、无漏焊;
③螺栓直径d 不应小于14mm;
④止水环厚度3mm;
13、地下室外墙止水螺杆端部处理方法
①拆除墙体模板;
②取下锥形螺套;
③烧断锥形螺套内外露螺杆;
④聚合物水泥砂浆封堵;
⑤做防水附加层;
14、地下室中间层楼板与外墙施工缝处防水构造做法
①地下室外墙顶部施工时预埋100x100 木方在图所示位置,后拆除,形成施工缝;
②在施工缝位置安装膨胀止水条;
③浇筑楼板及墙体混凝土;
15、地下室外墙根部防水做法
①转角位置做50mm 圆弧;
②转角、变形缝、施工缝、管根处做防水附加层,宽度不小于500mm;
③防水卷材搭接宽度须符合规范要求;
④相连卷材接头应错开不小于500mm;
⑤上下两层和相邻两幅卷材的接缝应错开1/2 幅宽且两层卷材不得垂直铺贴;
16、出墙群管管根做法
①出墙群管管根应设置混凝土墩台,与外墙混凝土同时浇筑,外侧群管外皮距墩台外边混凝土300mm;
②群管横竖向净间距不小于100mm;
③群管端头采用钢板临时封堵时,钢板不应超出管边,以便正面模板安装;
④墩台内侧应设置模板定位支架,保证墩台浇筑尺寸;
⑤墩台外侧模板采用钢管加固;
17、车库顶板阳角防水节点
①阳角防水附加层顶部不低于250mm,立墙处在施工缝向下不小于250mm;
②立面与平面转角处,卷材接头应留在平面上,距立面不小于600mm;
③立墙与平面防水卷材的搭接宽度均不小于150mm;
18、外墙卷材防水收头做法
①地下墙体收头部位应高出设计室外地坪500mm。在未到500 高度即遇门窗洞口时,防水转入洞口;
②收头部位使用使用密封膏密封;
③防水收头方式应根据工程实际情况进行;
19、外墙穿墙螺栓眼的封堵方法
①孔内注满发泡胶;
②挖除孔口20mm 发泡;
③抹水泥砂浆封堵;
④外墙外侧贴100*100mm1.5 厚自粘防水卷材(采用改性沥青防水涂料冷粘防水卷材);
注:外墙模板拆除后应及时对螺栓孔进行封堵并施工防水,以保证施工质量。
20、外墙穿墙孔洞封堵方法
