铰缝及板底勾缝标准化施工
勾缝施工方案

勾缝施工方案勾缝是指在瓷砖铺贴施工完成后,对瓷砖之间的缝隙进行填充、密封和装饰的工艺。
下面是一种常见的勾缝施工方案。
材料准备:1. 勾缝剂:选用合适的勾缝剂,根据瓷砖的颜色和款式选择相应的颜色。
2. 泡沫背条:用于填充较大的缝隙,保证勾缝效果。
3. 填缝剂:用于填补瓷砖角落和边缘的小缝隙。
4. 平整工具:如勾缝刀、抹子等。
施工步骤:1. 清洁缝隙:将瓷砖之间的缝隙进行清扫和清洁,确保没有灰尘和杂物。
2. 粘贴背条:根据缝隙的大小,选择适当宽度的泡沫背条,将其剪成合适的长度,然后用胶水涂抹在缝隙中,用手指或刮板将其压实,确保背条与缝隙粘贴牢固。
3. 涂抹勾缝剂:将勾缝剂倒在瓷砖表面,然后用勾缝刀将其填充进缝隙中。
填充时要保持勾缝剂与瓷砖表面齐平,同时注意不要将勾缝剂填得过满,以免影响最终的美观效果。
4. 抹平缝隙:在勾缝剂未干固之前,使用抹子将勾缝剂从缝隙上刮平,使勾缝剂与瓷砖表面齐平。
5. 清洁表面:使用湿抹布或海绵擦拭瓷砖表面,将多余的勾缝剂彻底清除。
6. 晾干勾缝剂:等待勾缝剂完全干燥,时间一般为24小时以上。
7. 涂抹防水剂(可选):根据需要,涂抹防水剂以提高勾缝的防水性能。
涂抹前先清洁勾缝表面,然后用刷子将防水剂均匀地涂抹在勾缝表面。
注意事项:1. 在施工过程中要注意保持施工区域的清洁,避免污染其它部分的瓷砖。
2. 选择合适的勾缝剂颜色,以使勾缝与瓷砖颜色相匹配,达到美观的效果。
3. 勾缝剂和防水剂的施工时间、干燥时间和用量应按照生产厂家的要求进行操作。
4. 在勾缝施工前,先进行简单的试验,确保选用的勾缝剂颜色和施工效果满足要求。
通过以上步骤,可以完成一次较为标准和规范的勾缝施工方案。
勾缝的施工质量直接关系到瓷砖工程的美观、使用寿命和防水性能,因此在施工过程中要认真细致地操作,确保勾缝施工质量达到预期效果。
铰缝及现浇连续段技术交底

编制:审核:签收:日期:保存期限:5年
本交底书一式三份:施工单位、技术部、计划部各一份。
4、立模前通过临时支座,调整好梁板标高,采用高压风枪或水枪将梁板连接段特别是堵头位置清理干净,安装永久支座。
5、砼浇筑前检查梁板堵头板,确保有效对拉,防止浇筑过程中堵头板跑模,影响施工质量。
三、混凝土灌注及振捣:
墩顶现浇连续段及铰缝混凝土均采用拌合站集中拌和,混凝土罐车运送到现场,混凝土采用插入式振捣器振捣密实。
灌注前应将原混凝土表面润湿,并保持其湿润,混凝土灌注人员应与搅拌人员密切配合,以保证每盘混凝土搅拌开始至灌注完毕时间不超过45分钟。混凝土下料应缓冲、均匀、分层进行灌注振捣。需特别指出的是一定要严格按施工规范要求进行浇筑、振捣,不可漏振、欠振,也不可过振,尤其应加强对倒角处的振捣。
四、养生:
混凝土浇筑完成后应及时进行覆盖土工布洒水养生,养生期不小于7天。
二、连续段施工
1、加工制作工作平台:可加工制作爬梯,上端可靠固定在盖梁顶面。人工以爬梯为作业平台;也可通过吊梁孔制作吊篮,上端固定于梁面,人工以吊篮为作业平台。
2、现浇段连接钢筋采用双面搭接焊,焊接要求满足规范。钢筋下料要按设计图纸并结合现场实际,保证钢筋焊接长度满足规范要求。
3、连砂,砂子到位后上面覆盖竹胶板做底模。
20m空心板铰缝及连续段施工交底书
第页/共页
主送单位
编号
工程名称
铰缝及连续段施工
日期
交底内容:铰缝及连续段施工
每孔空心板梁架设完成后应及时进行铰缝及现浇段的施工。
一、饺缝施工
1、将梁板预埋钢筋撬出后,清理干净后,采用φ2cmPVC管或方木条,通过简易提升机,将梁板之间缝隙堵塞作为底模。

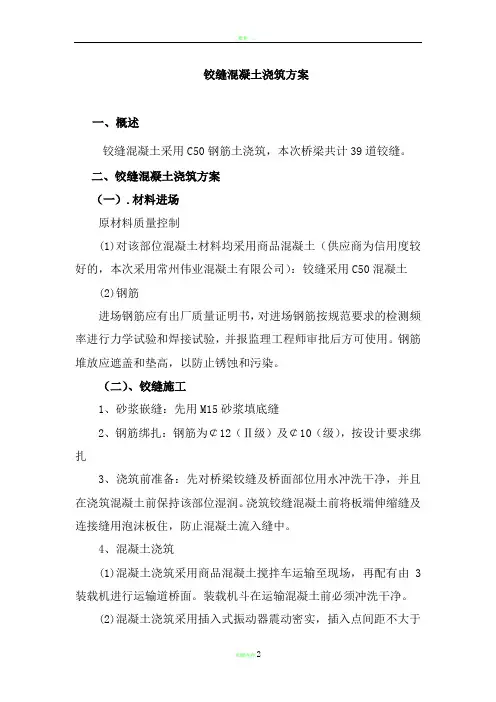

铰缝混凝土浇筑方案

铰缝混凝土浇筑方案
一、概述
铰缝混凝土采用C50钢筋土浇筑,本次桥梁共计39道铰缝。
二、铰缝混凝土浇筑方案
(一).材料进场
原材料质量控制
(1)对该部位混凝土材料均采用商品混凝土(供应商为信用度较好的,本次采用常州伟业混凝土有限公司):铰缝采用C50混凝土
(2)钢筋
进场钢筋应有出厂质量证明书,对进场钢筋按规范要求的检测频率进行力学试验和焊接试验,并报监理工程师审批后方可使用。
钢筋堆放应遮盖和垫高,以防止锈蚀和污染。
(二)、铰缝施工
1、砂浆嵌缝:先用M15砂浆填底缝
2、钢筋绑扎:钢筋为¢12(Ⅱ级)及¢10(级),按设计要求绑扎
3、浇筑前准备:先对桥梁铰缝及桥面部位用水冲洗干净,并且在浇筑混凝土前保持该部位湿润。
浇筑铰缝混凝土前将板端伸缩缝及连接缝用泡沫板住,防止混凝土流入缝中。
4、混凝土浇筑
(1)混凝土浇筑采用商品混凝土搅拌车运输至现场,再配有由3装载机进行运输道桥面。
装载机斗在运输混凝土前必须冲洗干净。
(2)混凝土浇筑采用插入式振动器震动密实,插入点间距不大于
30cm,振捣上层混凝土时应插入下层混凝土5cm以上,使上下混凝土结合好,每层捣实要充分。
(3)筑完毕后,即可进行砼养护、混凝土养护采用无纺土工布浇水湿润覆盖、养护期内安排值班人员负责做好养护工作。
工程勾缝施工工艺(3篇)

第1篇一、概述工程勾缝施工是建筑工程中一项重要的施工环节,它不仅关系到建筑物的美观性,还直接影响着建筑物的防水、保温、隔音等性能。
本文将详细介绍工程勾缝施工的工艺流程、注意事项以及质量要求。
二、施工工艺流程1. 施工准备(1)材料准备:水泥、砂、107胶、细石子、颜料等。
(2)工具准备:扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平锹、铁板、笤帚等。
2. 基本要求(1)结构工程已完成,并经过质量验收,达到合格标准,安装好门窗框。
(2)搭好脚手架(或吊栏),搞好安全防护。
3. 施工步骤(1)墙脚手眼:如采用单排外脚手架时,应随落架子,随堵脚手眼。
首先将脚手眼内的砂浆、污物清理干净,并洒水湿润,再用与原砖墙相同颜色的砖,补砌脚手眼。
(2)弹线找规矩:从上往下顺其立缝吊垂直,并用粉线将垂直线弹在墙上,作为垂直线的规矩。
水平缝则以砖的上下楞弹线控制,凡在线外的砖棱,均用扁凿子剔去,对偏差较大的剔凿后应抹灰补齐。
然后用砖面磨成的细粉加107胶拌合成浆,刷在修补的灰层上,使其颜色一致。
(3)门窗四周塞缝及补砌砖窗台:勾缝前,将门窗四周塞缝作为一道工序,用13水泥砂浆将缝堵严、塞实。
深浅要一致。
铝合金门窗框四周缝隙的处理,按设计要求的材料填塞,同时应将窗台上被碰坏、碰掉的砖补砌好,一起勾好缝。
(4)墙面勾缝前应浇水,润湿墙面。
(5)拌合砂浆:勾缝用砂浆的配合比为1:1或1:1.5(水泥砂),或2:1(水泥粉煤灰砂)。
应注意随用随拌,不可使用过夜灰。
(6)勾缝:勾缝顺序应由上而下,先勾水平缝,后勾垂直缝。
勾缝时,要使砂浆饱满、密实,不得有空鼓、漏缝现象。
(7)清理:勾缝完成后,用笤帚清理墙面,确保无残留砂浆。
三、注意事项1. 勾缝前,应对墙面进行浇水润湿,以保证砂浆的粘结性能。
2. 勾缝时,要确保砂浆饱满、密实,不得有空鼓、漏缝现象。
3. 勾缝宽度应符合设计要求,一般宽度为3-5mm。
4. 勾缝完成后,应及时清理墙面,确保无残留砂浆。
03铰缝、连续缝施工方案---终解析

G1501上海绕城高速(同三段)大修工程铰缝、连续缝施工方案编制:复核:批复:中铁二十四局集团有限公司G1501上海绕城高速(同三段)大修工程土建1标项目经理部2015年12月目录第一章、工程概况 01.1工程简况 01。
2编制依据 0第二章、施工准备 (1)2。
1机械设备 (1)2.2人员准备 (1)2.3材料选择 (1)第三章、施工工艺及方法 (2)3。
1铰缝施工 (2)3。
2连续缝施工工艺方法 (4)3。
3质量检测 (7)第四章、质量保护措施 (8)4.1工程质量总目标 (8)4。
2质量保证体系 (8)4.3质量保证措施: (9)4。
4施工措施预案 (9)第五章、安全生产保证措施 (10)5。
1安全生产总目标 (10)5.2安全生产管理体系 (10)5.3安全生产保护措施 (10)5.4建立完善的安全管理资料档案 (11)5.5用电安全技术措施 (11)5。
6施工机具使用安全要求 (11)5.7现场安全生产 (11)第六章、文明施工保证措施 (12)第一章、工程概况1。
1工程简况本标段为G1501上海绕城高速(同三段)大修工程土建1标,桩号范围为K121+810~K124+256.45和K125+918。
65~K137+500,长度为14.03km。
本标段共涉及桥梁10余座,即叶新立交、泖港立交、G60立交、横潦泾桥、沪杭铁路桥、新中河桥、北十二勤河桥、温河泾桥、新松江桥和塔汇桥。
由于重载车辆常年的通行,交通流量的逐年递增以及先期施工工艺的不合理等因素,导致桥梁铰缝、连续缝病害程度逐年累积,现已对桥梁的正常使用造成了一定的影响,同时影响了车辆行驶过程中的舒适度。
施工区域封交完成后,待桥面沥青铣刨后,及时对我标段围封区域桥梁铰缝、连续缝进行详细的病害调查并进行上报工作。
根据四方确认的工程量及首件制所得出的技术参数、施工工艺方法、机械人员的配置对铰缝、连续缝维修作业进行合理安排,严格按照首件制的要求进行推广作业。
空心板铰缝施工技术交底

空心板铰缝施工技术交底.pdf空心板铰缝施工技术交底【1】施工概述【1.1】施工范围本次铰缝施工范围涵盖了整个空心板铰缝的施工工序。
【1.2】施工目的通过本次施工,确保空心板铰缝的正常连接和稳固性,提高建筑结构的安全性和稳定性。
【2】施工材料【2.1】主要材料2.1.1 空心板:规格、材质、质量要求等;2.1.2 铰缝材料:规格、材质、质量要求等。
【2.2】辅助材料2.2.1 施工工具:包括搅拌机、手动搅拌棒、量具等;2.2.2 打胶工具:包括胶枪、涂胶刀等。
【3】施工工艺【3.1】铰缝预处理3.1.1 空心板清理:确保空心板表面无杂物和污渍;3.1.2 铰缝测量:准确测量铰缝的长度、宽度和深度。
【3.2】刷胶3.2.1 搅拌胶水:按照胶水包装上的说明进行搅拌;3.2.2 刷胶:使用涂胶刀将胶水均匀地涂刷在铰缝表面。
【3.3】铰缝填充3.3.1 铰缝填充材料:按照规格和要求选用适当的填充材料;3.3.2 填充铰缝:将填充材料填充到铰缝中,并确保填充紧密、均匀。
【4】施工注意事项【4.1】安全防护4.1.1 穿戴个人防护用品:包括安全帽、口罩、手套等;4.1.2 安全操作:严格按照操作规程进行施工,避免意外伤害发生。
【4.2】质量控制4.2.1 材料检验:对空心板和铰缝材料进行质检;4.2.2 工序验收:每个工序完成后进行验收,确保施工质量符合要求。
【5】附件本文档涉及附件:1、施工图纸;2、胶水和填缝材料质检报告。
【6】法律名词及注释本文所涉及的法律名词及注释:1、施工工艺:指施工过程中采用的方法和步骤;2、质量控制:指通过一系列措施,确保施工质量符合相关规定和要求。
空心板铰缝施工技术交底【1】施工概述【1.1】施工范围本次施工范围涵盖了整个空心板铰缝的施工工序。
【1.2】施工目的通过本次施工,确保空心板铰缝的正常连接和稳固性,提高建筑结构的安全性和稳定性。
【2】施工材料【2.1】主要材料2.1.1 空心板:规格、材质、质量要求等;2.1.2 铰缝材料:规格、材质、质量要求等。
桥梁铰缝施工方案

桥梁铰缝施工方案桥梁铰缝施工方案一、施工工序及流程:1. 施工前准备:安排好施工人员,准备好所需工具、设备和材料;检查并清理施工现场,确保安全。
2. 辅助铺设:在缝隙两侧设置安全护栏,保护施工区域;清理铰缝内和周围的杂物,使之干净整洁。
3. 测量定位:根据桥梁设计图纸,确定铰缝的位置和尺寸;利用测量工具进行精确测量,标记好施工位置和要求。
4. 施工准备:根据铰缝的尺寸和设计要求,准备好铰缝槽和填缝材料;检查设备的完好性,确保施工能够顺利进行。
5. 技术指导:按照施工要求,与项目负责人和技术人员进行沟通和协商,确认施工方案和方法。
6. 预处理工作:在铰缝槽的两侧进行打磨处理,使之光滑;清理槽内的杂物和灰尘,确保填缝材料能够充分粘附。
7. 铺设填缝材料:将预先准备好的填缝材料,按照设定的比例和方法,均匀地铺设在铰缝槽内,确保充实且无气泡。
8. 压实填缝材料:利用专用的工具,将填缝材料进行压实,确保其能够充分填满铰缝槽,并与桥梁结构紧密相连。
9. 后处理工作:清理槽面的多余填缝材料,并保持其光滑;检查施工质量,确保填缝材料的使用效果和牢固性。
10. 定期维护:建立定期维护制度,对铰缝进行定期检查和保养,确保其正常使用和延长使用寿命。
二、施工注意事项:1. 施工人员必须具备相关的操作经验和技术能力,严格遵守施工规范和安全操作规程。
2. 施工现场必须设置明显的警示标志和安全护栏,确保施工区域安全。
3. 施工前必须对设备和工具进行检查,确保其正常运行和安全使用。
4. 填缝材料必须选用符合标准要求的材料,遵守规定的施工比例和方法。
5. 施工过程中要注意填缝材料的质量和用量,确保每一处铰缝的填缝效果均匀、牢固。
6. 施工结束后要及时清理施工现场,清除杂物和多余填缝材料。
7. 定期维护和检查铰缝,保持其正常使用,延长使用寿命。
通过以上施工方案,能够确保桥梁铰缝的施工质量和安全性,使其能够承受不同范围和方向的荷载,并保持良好的工作状态和使用寿命。
空心板梁铰缝施工技术(PPT课件55页)

• 按照设计图纸规定铰缝施工的几个原则:
• 空心板预制时,按1m一道在铰缝的侧模上嵌上50cm长∅6 钢筋,形成6mm凹凸不平的粗凿面,10*10cm面积不少于 1个点,并使预制空心板顶面表面粗糙,以利于新旧混凝 土良好结合;
• 又规定:浇筑铰缝及桥面现浇层混凝土前应将预制空心板 侧、板顶的浮浆、油污等冲洗清除干净,以保证新、老混 凝土良好结合;
• 2、铰缝施工
• 首先用ф16钢筋将每片梁的吊点钢筋进行焊接,以确保梁 体的整体性,并用木楔将边梁与墩顶档块隔开;
• 其次用1.8cm竹胶板打眼并用双股铁丝将其与梁顶方木拉 紧,竹胶板宽宜宽出两梁接缝两侧各3cm左右,以防浇筑 铰缝砼进出现跑浆现象;
• 调整和焊接铰缝钢筋,铰缝砼浇筑采用从梁一端向另一端 斜向分层浇筑的方法,砼采用集中拌和,泵车直接泵送入 缝内的施工方法;
顶板预埋钢筋失效
端头负弯矩钢筋长短不一
伸缩缝预埋筋间距不一致, 高低不一致
东跨连霍
西跨连霍
结束语
• 在3月27日的施工生产推进会上,杜总明确提出牺牲什么 都不能以牺牲质量为代价!质量是今年工作的重中之重, 要求项目部技术质检人员大胆管理,赢得施工队、监理、 业主的尊重!
• 从桥梁支座安装、横向湿接缝、纵向湿接缝、桥面铺装层 到护栏施工,其内容既有前车之鉴,又有好的亮点工程, 就看大家能不能真正负起责任,帮扶到施工队,切不可存 在严重的以包代管的思想!
铰缝钢筋制安:N3钢筋比设计少20根左右,且长度 小于设计50cm (16米的空心板1.65米),其他 几乎全部不符合设计
N3号筋没有高出4.5cm,N18号筋没有凿出即架梁, N18号筋没有凿出:
• 进入桥面铺装层的施工前面已经讲过了, 不再重复!
铰缝及板底勾缝标准化施工

(3)、拌制勾缝砂浆要采用干净的细砂,选用细砂全部要过0.3mm筛孔,勾缝砂浆水泥用量同M7.5砂浆。砂浆颜色应同空心板混凝土颜色一致。
(4)、桥下搭设支架,并在支架上摆放人行竹板或方木。
(5)、勾缝宽度50mm,厚度3mm为宜,勾缝砂浆应向板缝内镶嵌不少于10mm。对于相连板底错台较大的,根据错台大小适当增加较高板底的勾缝厚度。勾缝分两步进行,首先修补局部缺陷及填塞个别板缝空洞,然后通长勾直缝,缝隙要饱满,直顺,粘结牢固。
6.6 设置安全警示标志,必要时设置安全防护网。
八、环境保护措施
7.1 严格遵守关于控制环境污染的法规,加强对施工人员的教育与管理,自觉保护花草树木及各类自然资源。
7.2 采取一切合理措施,不得随意污染河流、水道、灌溉等。
7.3施工中尽量减少噪声、废水及尘埃等污染,施工中产生的垃圾和废弃物质,均应妥善处理,不随意弃置或直接排放于渠沟、河流中。
(6)、对于有错台的板缝需勾成斜面,低面处砂浆厚5mm,高面处砂浆厚3mm,勾缝要在斜面上平整、光洁、粘结牢固。
(7)、勾缝砂浆需在初凝前采用镘刀进行二次收面,保证砂浆勾缝平整,光洁。
(8)、完成二次收面后且砂浆即将初凝时,先用墨斗弹线,然后用2m尺杆沿墨线逐步裁边,确保勾缝宽度及直顺度。勾缝砂浆带要均匀分布于两块板上,以利于美观。
二、工艺特点
该标准化施工以精细化,规范化,可操作性为原则,严格控制铰缝混凝土的施工质量,使得空心板之间能够紧密连接,增强铰缝混凝土同桥面铺装层混凝土黏结。减少铰缝裂缝,防止桥面各层的拉裂破坏及铰缝钢筋的锈蚀。
三、适用范围
各级公路桥梁空心板铰缝施工,空心板预制铰缝钢筋预埋工序,板底勾缝。
铰缝和勾缝

养护和成品保护
1、混凝土必须密实,表面平整,无浮渣、养生 及时。 2、混凝土浇筑完成后应在上面覆盖薄膜或土工 布,并及时进行洒水养护,保证表面不间断湿 润。 3、混凝土未达到设计强度前,应避免在其上进 行重物的堆放及加载,要加强铰缝的防护工作。
勾缝
勾缝是指用砂浆将相邻两块砌筑块体材料之间 的缝隙填塞饱满,其作用是有效的让上下左右 砌筑块体材料之间的连接更为牢固,防止风雨 侵入墙体内部,并使墙面清洁、整齐美观。 【释义】民间用语:泛指:用水泥勾填砖砌墙 体的缝隙(水泥勾缝)。
铰缝浇筑
铰缝浇筑完成
铺装层钢筋网放置
铺装层混凝土浇筑
铰缝的作用
因为桥梁的跨度一般都比较大,所以受力也大, 温度\风力\活荷\自重等等应力都比较大。所以 出现变形的情况比较多受力承接点采用铰接, 可以让桥梁受力端有多向的自由度以适应不同 应力出现下的变形位移,避免内力过大造成桥 梁损坏。
ቤተ መጻሕፍቲ ባይዱ
施工工艺
混凝土浇筑
5、铰缝施工过程中要做好防雨措施,避免铰缝钢筋锈蚀和铰缝 混凝土被雨水冲刷。 6、混凝土浇筑过程中,要及时填写浇筑记录,随时观察混凝土 和易性,混凝土的坍落度宜控制在16-18cm。 7、为保证铰缝浇筑质量,铰缝端部份108cm范围内采用自密实 M10水泥砂浆填筑,其余部分采用自密实C40混凝土。 8、混凝土初凝后,对铰缝顶面混凝土进行拉毛处理。梁底间缝 隙在铰缝施工完毕后勾缝处理,确保美观。
在施工工艺方面设计图纸中应严格要求: ①铰缝作凿毛处理,凿毛要求以露出粗骨料粒径
的1/3为宜; ②铰缝底部应悬挂并固定模板,模板上先浇筑一
层厚度约5cm的砂浆,在砂浆强度达到5Mpa后方可 浇筑铰缝混凝土;
③浇筑铰缝混凝土时用插入式振捣棒,振捣时间 要充分,以确保振捣密实;
铰缝混凝土浇筑方案

铰缝混凝土浇筑方案
一、概述
铰缝混凝土采用C50钢筋土浇筑,本次桥梁共计39道铰缝。
二、铰缝混凝土浇筑方案
(一).材料进场
原材料质量控制
(1)对该部位混凝土材料均采用商品混凝土(供应商为信用度较好的,本次采用常州伟业混凝土有限公司):铰缝采用C50混凝土(2)钢筋
进场钢筋应有出厂质量证明书,对进场钢筋按规范要求的检测频率进行力学试验和焊接试验,并报监理工程师审批后方可使用。
钢筋堆放应遮盖和垫高,以防止锈蚀和污染。
(二)、铰缝施工
1、砂浆嵌缝:先用M15砂浆填底缝
2、钢筋绑扎:钢筋为¢12(Ⅱ级)及¢10(级),按设计要求绑扎
3、浇筑前准备:先对桥梁铰缝及桥面部位用水冲洗干净,并且在浇筑混凝土前保持该部位湿润.浇筑铰缝混凝土前将板端伸缩缝及连接缝用泡沫板住,防止混凝土流入缝中.
4、混凝土浇筑
(1)混凝土浇筑采用商品混凝土搅拌车运输至现场,再配有由3装载机进行运输道桥面。
装载机斗在运输混凝土前必须冲洗干净。
(2)混凝土浇筑采用插入式振动器震动密实,插入点间距不大于30cm,振捣上层混凝土时应插入下层混凝土5cm以上,使上下混凝土
结合好,每层捣实要充分.
(3)筑完毕后,即可进行砼养护、混凝土养护采用无纺土工布浇水湿润覆盖、养护期内安排值班人员负责做好养护工作。
铰缝施工技术交底

铰缝施工技术交底铰缝施工技术交底是指在建筑或工程项目中,在进行铰缝施工之前,由施工方对铰缝施工技术进行详细的讲解和交底的过程。
铰缝施工是建筑工程中非常重要的一项工作,它旨在解决结构变形、热胀冷缩等因素引起的裂缝问题,保证建筑物的稳定性和可靠性。
1. 铰缝施工的背景和重要性在建筑工程中,由于材料的不均匀收缩、热胀冷缩等因素的作用,建筑物中常常会出现裂缝现象。
这些裂缝不仅会影响建筑物的美观和使用寿命,还有可能导致房屋结构的破坏。
因此,在工程项目中进行铰缝施工是非常重要的,它能够有效地解决裂缝问题,确保建筑物的安全性和稳定性。
2. 铰缝施工的原理和方法铰缝一般是在房屋结构的变形位点或者两个结构体之间设置的一种特殊的缝隙。
铰缝的设置可以通过控制和引导结构的变形,从而降低裂缝的出现和扩展。
在铰缝施工中,常用的方法包括横缝、纵缝和T型缝。
具体的施工步骤一般包括:测量、标线、凿缝、清理、填缝、压实等。
3. 铰缝施工的注意事项3.1 安全措施:在进行铰缝施工前,必须对施工人员进行相关的安全培训,并提供适当的个人防护用品。
在施工过程中,应注意施工现场的安全,避免事故的发生。
3.2 施工材料的选择:施工中使用的材料应具有良好的抗裂性能和耐候性能,以确保铰缝的稳定性和耐用性。
3.3 施工质量的控制:施工中需要对标线、凿缝、清理、填缝等环节进行严格的质量控制,确保施工质量。
3.4 施工现场的整洁:施工现场应保持整洁,及时清理施工垃圾和杂物,确保施工质量。
4. 铰缝施工的质量验收铰缝施工完成后,需要进行质量验收。
质量验收主要包括铰缝的尺寸和形状是否符合设计要求、填缝材料的使用是否符合规范、施工质量是否达到预期等方面的评估。
通过质量验收,可以确保铰缝施工达到设计要求,并能够有效地解决建筑物中的裂缝问题。
5. 铰缝施工的维护与管理铰缝施工完成后,需要进行定期的维护和管理。
维护工作主要包括对填缝材料的定期检查和更换、铰缝周边的清理和保养等方面。
勾缝施工工艺

勾缝施工工艺(一)勾缝1、拌合砂浆:勾缝用砂浆的配合比为1∶1或1∶1.5(水泥∶砂),或2∶1∶3(水泥∶粉煤灰∶砂),应注意随用随拌,不可使用过夜灰;2、勾缝顺序应由上而下,先勾水平缝,后勾立缝;勾水平缝时用长溜子,左手拿托灰板,右手拿溜子,将灰板顶在要勾的缝口下边,右手用溜子将砂浆塞入缝内,灰浆不能太稀,自右向左喂灰,随勾随移动托灰板,勾完一段后,用溜子在砖缝内左右拉推移动,使缝内的砂浆压实,压光,深浅一致;勾立缝时用短溜子,可用溜子将灰从托灰板上刮起点入立缝之中,也可将托灰板靠在墙边,用短溜子将砂浆送入缝中,使溜子在缝中上下移动,将缝内的砂浆压实,且注意与水平缝的深浅一致;如设计无要求时,一般勾凹缝深度为4~5mm;3、墙面清扫:每步架勾完缝后,要用笤帚把墙面清扫干净,应顺缝清扫,先扫水平缝,后扫竖缝,并不断抖掸笤帚上的砂浆,减少污染;4、墙面勾缝应做到横平竖直,深浅一致,十字缝搭接平整,压实、压光,不得有丢漏;墙面阳角水平转角要勾方正,阴角立缝应左右分明,窗台虎头砖要勾三面缝,转角处应勾方正;5、防止丢漏缝,应重新复找一次,在视线遮挡的地方;不易操作的地方、容易忽略的地方,如有丢、漏缝,应给以着补、补勾;补勾后对局部墙面应重新清扫干净;6、天气干燥时,对已勾好的缝浇水养护;(二)质量标准1、粘结牢固,压实抹光,无开裂等缺陷;2、横平竖直,交接处平顺,深浅宽窄一致,无丢缝;3、灰缝颜色一致,砖面洁净;(三)成品保护1、勾缝时溅落的灰浆,要随时清扫干净,不准在架子上往下倒砂浆及其它杂物,以免溅脏墙面;2、填塞铝合金门窗框时不要乱撕保护膜,勾缝时砂浆不要污染门窗框;3、垂直运料的高车架周围,要用塑料薄膜或席子围档,防止砂浆污染墙面;4、落架子以前,先将脚手板上的砂浆污物清理干净;(四)应注意的质量问题1、横竖缝接槎不平:勾竖缝时没有与横缝接好槎,没有认真反复勾压,扫缝时没有把横竖缝清扫干净;2、门窗框周围塞灰不严:没将门窗框后塞所作为一道工序严格要求,施工时不认真,勾灰时只顾表面,没往里塞;3、缝子深浅不一致:灰缝划得深浅不一,操作不认真,技术不熟练;4、存在窄缝及瞎缝:勾缝前没有认真检查,没有对窄缝和瞎缝进行开缝处理;5、缝子漏勾:腰线、过梁、勒脚第一皮砖及门窗膀砖墙侧面经常漏勾,操作者应反复查找,发现漏勾及时补勾;勾缝-勾缝时凹凸缝的区别和作用勾缝广泛应用在装饰墙砖、砖墙、石墙等砌筑工程中;勾缝形式有平缝、凹缝、斜缝、凸缝;相同的勾缝形式在不同的工程中要求是不相同的;例如房屋建筑中清水墙常见的几种勾缝形式的特点及其勾缝时开缝的做法:平缝:操作简便,勾成的墙面平整,不易剥落和积圬,防雨水的渗透作用较好,但墙面较为单调;凹缝:凹缝是将灰缝凹进墙面5-8mm的一种形式;勾凹缝的墙面有立体感,但容易导致雨水渗漏,而且耗工量大,一般宜用于气候干燥地区;斜缝:斜缝是把灰缝的上口压进墙面3—4mm,下口与墙面平,使其成为斜面向上的缝;斜缝泻水方便,适用于外墙面和烟囱;凸缝:凸缝是在灰缝面做成一个矩形或半圆形的凸线,凸出墙面约5mm左右;凸缝墙面线条明显、清晰,外观美丽,但操作比较费事;清水墙开缝的方法是:先将墙面清理冲刷干净,然后用粉袋线拉直弹线;开缝要用薄快的扁锥子细致操作,达到勾好缝后,缝道均匀一致,外观顺畅美观;水工中常常遇到的砌筑工程是浆砌料石和浆砌片石;石墙勾缝一般只用凹缝一种形式,很少用到凸缝形式;。
空心板铰缝施工技术交底

青岗岭大桥空心板铰缝技术交底技术交底
技术交底书表格编号1311
项目名称210国道川口至耀州改扩建工程LJ-7合同段第页
共页交底编号CYGLLJ7-ZTSJ-QGLDQZJGJL-01
工程名称K24+089.5青岗岭大桥
设计文件图号两阶段施工图设计第三册
施工部位青岗岭大桥空心板铰缝
交底日期2015年05月01日
交底内容:
一、工程概况
本合同段共计空心板38片。
中跨空心板高0.7m,边跨顶宽1.62m,底宽均为1.24m
二、施工工艺
1、浇筑铰缝混凝土之前,必须清除结合面上的浮皮,将梁板上的杂物全部清理干净,以免在铰缝施工时落入缝内而影响铰缝砼的强度,并用水冲洗干净,将梁板预埋钢筋撬出后吊底模,用缝内吊铁丝挂φ2cmPVC管或方木条方法固定底模, 采用M15砂浆将板梁底缝填平,在砼硬化后所有底模拆除
2、待堵缝砂浆达到强度后,开始绑扎铰缝钢筋。
钢筋绑扎完成后,经过经理部质量部验收合格方可浇筑铰缝混凝土,铰缝混凝土采用实验室给配制的配合比,搅拌站统一拌制,用混凝土运输车运输,吊车配合人工进行浇筑砼,用插入式振捣棒振捣密实,表面用木抹抹平,顶面略低于梁板顶面1-2cm,以利于和桥面混凝土的连接和灌。
铰缝施工技术交底

铰缝施工技术交底铰缝施工技术交底1. 引言铰缝施工是建筑工程中的重要环节之一。
为了确保施工质量和安全,本将详细介绍铰缝施工的各个环节和要求。
通过遵循本的指导,可以有效地进行铰缝施工,保证工程质量,提高工作效率。
2. 工程准备在进行铰缝施工前,需要进行充分的准备工作:2.1 施工前的检查和清理:检查施工现场是否符合施工要求,清理施工区域,为施工做好准备。
2.2 材料准备:准备所需的材料,包括各种铰缝材料、工具设备等。
2.3 人员组织:组织合适的工作人员进行施工,包括负责铰缝施工的技术人员和普通工人等。
3. 施工流程铰缝施工的具体流程如下:3.1 铰缝位置确定:根据设计要求确定需要进行铰缝施工的位置。
3.2 预处理工作:在进行铰缝之前,需要对施工区域进行预处理,包括清理、保护周边设备等。
3.3 铰缝材料的准备:根据设计要求选择合适的铰缝材料,并进行充分的检查和准备工作。
3.4 铰缝施工:根据设计要求和施工方案进行铰缝施工,包括切割、填充、固定等。
3.5 施工记录:施工完成后,应对施工情况进行记录,包括施工日期、施工人员、施工质量等。
4. 施工要求铰缝施工需要满足一定的要求,包括:4.1 设计要求:根据设计要求进行施工,确保施工质量符合设计要求。
4.2 施工工艺:按照施工方案进行施工,保证工艺流程的正确性和合理性。
4.3 施工质量:严格控制施工质量,确保铰缝的平整、牢固、密封性好。
4.4 安全要求:施工过程中要注重安全,采取必要的安全措施,预防施工意外事故的发生。
5. 质量验收铰缝施工完成后,需要进行质量验收。
验收内容包括:5.1 尺寸准确性:检查铰缝尺寸是否符合设计要求。
5.2 铰缝牢固性:测试铰缝的牢固程度和抗拉强度。
5.3 密封性能:测试铰缝的密封性能,防止水、气等渗透。
5.4 外观质量:检查铰缝的外观质量,包括平整度、光滑度等。
附件列表:1. 铰缝施工方案2. 铰缝材料清单3. 设计图纸4. 验收记录表法律名词及注释:1. 建筑工程:指由建筑师、工程师等专业人士设计和组织施工的房屋、桥梁、道路等工程。
铰缝施工方案

铰缝施工方案1. 引言铰缝施工是建筑工程中重要的一项工作,用于连接不同构件或结构,以提升整体结构的稳定性和抗震性能。
本文档将详细介绍铰缝施工的方案和步骤,以帮助工程师和施工人员了解如何进行铰缝施工。
2. 铰缝施工前准备在进行铰缝施工之前,需要进行以下准备工作:•获得相关设计图纸和施工图纸,并进行仔细研究和理解;•准备好所需的施工材料和设备,如混凝土、钢筋、模板等;•确定施工区域,并进行必要的清理和准备工作,确保工作场地整洁有序;•成立施工团队,并进行必要的培训和分工,确保每个人都清楚自己的任务和责任。
3. 铰缝施工步骤3.1 施工准备在施工现场进行必要的安全措施,如悬挂警示标志、设置安全防护网,确保施工过程中的安全。
3.2 模板制作和安装按照设计图纸的要求,制作铰缝模板。
模板用于固定混凝土的浇筑位置和形状。
将模板安装在施工位置,确保模板的稳定和准确。
使用螺栓和钢筋进行固定,确保模板不会在施工过程中移动。
3.3 钢筋安装按照设计要求,将钢筋按照一定的间距和角度配置在模板内。
使用钢筋连接件将钢筋连接在一起,确保钢筋的稳固和合理布置。
同时,要注意钢筋与模板的间隙,以确保混凝土能够充分填充。
3.4 混凝土浇筑选择适宜的混凝土配合比,按照设计要求进行混凝土的配制。
在混凝土浇筑之前,先进行湿润处理,避免混凝土过早失水。
将混凝土均匀地倒入模板内,使用振动器对混凝土进行震动,以排除混凝土中的空气,并提高混凝土的密实性和均一性。
3.5 养护在混凝土浇筑完成后,进行养护工作。
保持施工现场的湿润,避免混凝土过早干燥和开裂。
覆盖塑料薄膜或使用喷水对混凝土进行保湿处理,保持适宜的养护温度和湿度。
根据混凝土养护的要求,进行养护时间的控制,确保混凝土达到设计强度。
4. 施工质量控制在铰缝施工过程中,需要进行质量控制,以保证施工质量和结构安全。
•施工过程中,要严格按照设计要求进行施工,不得擅自改变设计方案和施工方法;•施工人员要熟悉施工工艺和操作规程,并按照规定进行施工;•施工过程中,要定期进行检查和验收,确保施工质量符合要求;•如发现施工过程中存在质量问题,要及时进行整改,不得姑息和隐藏。
铰缝及板底勾缝标准化施工

铰缝及板底勾缝标准化施工一、前言随着公路工程质量的提高,桥梁涵洞等对结构的耐久性,以及在行车过程中的舒适性要求越来越高。
为了提高桥梁铺装结构层的耐久性及行车舒适性,对于空心板桥除精细施工桥面铺装层外,关键的就是要做好桥梁铰缝的施工。
铰缝是桥梁上部结构中空心板连接的关键部位,但施工中往往未引起足够重视。
因铰缝钢筋的连接质量及铰缝混凝土的密实程度,而造成空心板受力不均匀,最终导致桥面铺装层开裂,形成路面破损。
板底铰缝的不密实,也会造成板底勾缝早期脱落,影响板底整体外观质量。
在我国沥青混凝土桥面铺装层早期破坏非常严重,极大地影响了桥梁的通行能力,这其中由于铰缝施工工艺不完善,工法粗糙导致桥面出现裂纹破坏是其中之一。
在各级部门强化铰缝施工工艺的过程中,加强铰缝标准化施工显得非常必要。
二、工艺特点该标准化施工以精细化,规范化,可操作性为原则,严格控制铰缝混凝土的施工质量,使得空心板之间能够紧密连接,增强铰缝混凝土同桥面铺装层混凝土黏结。
减少铰缝裂缝,防止桥面各层的拉裂破坏及铰缝钢筋的锈蚀。
三、适用范围各级公路桥梁空心板铰缝施工,空心板预制铰缝钢筋预埋工序,板底勾缝。
四、标准化施工操作要点4.1 施工准备(1)施工所用各种原材料符合规范及设计要求,严格按照批复配合比施工。
勾缝砂子必须采用干净的细砂,施工温度符合混凝土施工要求。
(2)在空心板预制过程中首先要对铰缝面凿毛成凸凹不小于6mm的粗糙面,以利于新旧混凝土良好结合。
浇筑铰缝混凝土前,必须清除结合面上的浮皮并用水冲洗干净。
(3)检查空心板安装是否偏差,排查支座托空及偏压情况。
如果有以上现象须及时调整,在确保以上问题全部得以解决后,才能进行铰缝施工。
(4)空心板安装缝隙要均匀一致(约1cm),空心板两端采用硬木楔固定并辅以花栏螺杆将边板与中板连接固定,防止铰缝混凝土施工过程中空心板移位。
安装的板端之间用泡沫板嵌填,缝内不得残留混凝土残渣、模板、砂石等杂物。
铰缝施工方案

铰缝施工方案铰缝施工是指在地面铺设过程中,为了加强地面的连接性和稳定性,需要进行一定深度的切割,使得地面板块之间形成一个槽口或缝隙。
下面是一份700字的铰缝施工方案:一、施工准备1. 准备工具和设备:电动切割机、切割片、水管、水泵、扫帚、洗涤剂、刷子等;2. 查阅施工图纸,确定铰缝的位置、宽度和深度,并标出;3. 确保施工现场的安全,设置施工标志、警示标志,做好防护措施;4. 清扫施工区域,将铰缝区域的污垢、灰尘等清除干净;5. 检查切割机和切割片的状态,确保其正常工作。
二、铰缝施工步骤1. 水泵连接水管并放置在切割区域,以减少切割时产生的灰尘和烟尘,同时保持切割片的温度;2. 根据施工图纸上的标示,用刷子在地面上刷上洗涤剂,以减少表面摩擦力,并且为切割片提供良好的冷却效果;3. 将切割片装到电动切割机上,并根据标示的位置和宽度,开始进行切割。
从一端开始,用适当的切割速度和压力将切割机沿着铰缝的位置切割;4. 当切割到预定的深度时,将切割机拔出,然后从另一端继续切割,使整个铰缝的深度和宽度保持一致;5. 切割完毕后,用扫帚清理切割区域的灰尘和残渣,并用水冲洗地面,确保地面干净;6. 检查铰缝的深度和宽度是否符合要求,如发现问题,及时进行修正。
三、施工注意事项1. 在进行铰缝施工时,必须要注意安全,避免切割机和切割片对人员和设备造成伤害;2. 在切割过程中,要对切割机进行适当的转速和进给速度调整,避免过快或过慢造成切割质量不好;3. 切割片应定期更换,保持其锋利度,以充分发挥切割效果;4. 铰缝施工完毕后,要及时清理施工现场,避免污染环境;5. 如果铰缝施工需要进行修补或修改,要及时进行处理,确保地面的完整性和安全性;6. 在切割过程中,要注意保护好自己和他人的安全,避免切割机和切割片对人员造成伤害。
以上就是一份700字的铰缝施工方案,希望对您有所帮助!。
勾缝施工方案(3篇)

第1篇一、工程概况勾缝施工是建筑工程中的一项重要工序,其主要目的是为了提高建筑物的美观性、防水性和耐久性。
本施工方案适用于各种建筑物的勾缝施工,包括住宅、商业、工业等各类建筑物。
二、施工准备1. 材料准备(1)勾缝剂:根据建筑物材质和设计要求选择合适的勾缝剂,如硅酮结构密封胶、丙烯酸密封胶等。
(2)填缝材料:根据建筑物要求选择合适的填缝材料,如细砂、石英砂等。
(3)工具:剪刀、胶枪、刷子、海绵、砂纸、直尺、线锤等。
2. 人员准备(1)施工人员:熟练掌握勾缝施工技术的施工人员。
(2)质量检查人员:负责对施工质量进行监督检查。
3. 施工现场准备(1)清理施工现场,确保施工环境整洁、安全。
(2)搭建脚手架,确保施工人员的安全。
(3)准备好施工所需的材料、工具等。
三、施工工艺流程1. 基本处理(1)检查建筑物墙体、窗台、窗框等部位,确保无松动、裂缝等现象。
(2)对有松动、裂缝的部位进行加固处理,如修补、焊接等。
2. 勾缝剂准备(1)根据施工要求,将勾缝剂搅拌均匀。
(2)检查勾缝剂的粘度,确保符合施工要求。
3. 填缝材料准备(1)根据施工要求,将填缝材料搅拌均匀。
(2)检查填缝材料的粒度,确保符合施工要求。
4. 勾缝施工(1)根据设计要求,确定勾缝的宽度和深度。
(2)用直尺或线锤确定勾缝的起始点和结束点。
(3)用刷子将勾缝剂均匀涂抹在缝隙处。
(4)用海绵将多余的勾缝剂擦除。
(5)待勾缝剂固化后,用砂纸对勾缝剂进行打磨,使其表面光滑。
5. 质量检查(1)检查勾缝的宽度和深度是否符合设计要求。
(2)检查勾缝的表面是否光滑、平整。
(3)检查勾缝的防水性能,确保无渗漏现象。
四、施工要点1. 勾缝剂的选用根据建筑物的材质和设计要求,选择合适的勾缝剂。
如硅酮结构密封胶适用于室外、高湿度、耐候性要求高的场合;丙烯酸密封胶适用于室内、耐水性要求不高的场合。
2. 勾缝剂的施工(1)确保勾缝剂的粘度符合施工要求。
(2)均匀涂抹勾缝剂,避免出现堆积、空鼓等现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铰缝及板底勾缝标准化施工
一、前言
随着公路工程质量的提高,桥梁涵洞等对结构的耐久性,以及在行车过程中的舒适性要求越来越高。
为了提高桥梁铺装结构层的耐久性及行车舒适性,对于空心板桥除精细施工桥面铺装层外,关键的就是要做好桥梁铰缝的施工。
铰缝是桥梁上部结构中空心板连接的关键部位,但施工中往往未引起足够重视。
因铰缝钢筋的连接质量及铰缝混凝土的密实程度,而造成空心板受力不均匀,最终导致桥面铺装层开裂,形成路面破损。
板底铰缝的不密实,也会造成板底勾缝早期脱落,影响板底整体外观质量。
在我国沥青混凝土桥面铺装层早期破坏非常重,极影响了桥梁的通行能力,这其中由于铰缝施工工艺不完善,工法粗糙导致桥面出现裂纹破坏是其中之一。
在各级部门强化铰缝施工工艺的过程中,加强铰缝标准化施工显得非常必要。
二、工艺特点
该标准化施工以精细化,规化,可操作性为原则,格控制铰缝混凝土的施工质量,使得空心板之间能够紧密连接,增强铰缝混凝土同桥面铺装层混凝土黏结。
减少铰缝裂缝,防止桥面各层的拉裂破坏及铰缝钢筋的锈蚀。
三、适用围
各级公路桥梁空心板铰缝施工,空心板预制铰缝钢筋预埋工序,板底勾缝。
四、标准化施工操作要点
4.1 施工准备
(1)施工所用各种原材料符合规及设计要求,格按照批复配合比施工。
勾缝砂子必须采用干净的细砂,施工温度符合混凝土施工要求。
(2)在空心板预制过程中首先要对铰缝面凿毛成凸凹不小于6mm的粗糙面,以利于新旧混凝土良好结合。
浇筑铰缝混凝土前,必须清除结合面上的浮皮并用水冲洗干净。
(3)检查空心板安装是否偏差,排查支座托空及偏压情况。
如果有以上现象须及时调整,在确保以上问题全部得以解决后,才能进行铰缝施工。
(4)空心板安装缝隙要均匀一致(约1cm),空心板两端采用硬木楔固定并辅以花栏螺杆将边板与中板连接固定,防止铰缝混凝土施工过程中空心板移位。
安装的板端之间用泡沫板嵌填,缝不得残留混凝土残渣、模板、砂等杂物。
(5)按照设计图纸安装锚栓钢套管。
对于锚栓位置有偏差的要适当调整空心板位置(不大于20mm)或提前凿出锚栓正确位置。
在铰缝施工前技术人员汇同质检人员必须对锚栓筋及刚套管的安装做细致检查,合格后可进行铰缝施工。
(6)板底勾缝前,支架搭设要确保施工及行人、车辆的通行安全,现场设警示牌,必要时拉警戒线。
(7)施工所用各种工具、机具齐全、完好,并有备用设备。
4.2标准化施工操作要点
4.2.1 铰缝施工操作要点
(1)在空心板安装完成之后,采用木楔临时固定边板及中板板端,清理铰缝垃圾及杂物。
(2)采用Φ50mm钢管或Φ25mm以上钢筋吊板底缝隙。
吊底时,对于钢管按照2m 一道布置竖向拉筋,对于钢筋按1~1.5m设置一道竖向拉筋,防止弯曲变形造成板底缝隙封堵不。
采用M15的砂浆填塞底缝,填缝砂浆流动性宜能够灌塞宽10mm、高100mm 窄缝为宜,填缝高度不大于空心板预埋铰缝钢筋位置,即只灌塞空心板马蹄间隙。
同时采用Φ10mm圆钢人工擦捣密室,填缝要饱满、平整。
(3)对于空心板变截面处也采用砂浆填塞的,要求同上。
同时要对板端铰缝封堵密,防止浇筑铰缝混凝土时,细浆流出污染盖梁或墩身。
(4)加工的绞缝钢筋必须符合图纸尺寸要求,不允随意调整高宽。
对于施工确实有
困难的,要先检查空心板预埋钢筋位置是否准确,空心板是否有跑模现象。
从而综合考虑后可以适当调整安装钢筋的高及宽。
(5)平弯空心板预埋铰缝钢筋并用铅丝绑扎。
对于加工好的绞缝筋(N1)交叉横穿两根Φ10的螺纹筋(N2),并绑扎在一起。
安装绞缝钢筋N1、N2,平弯空心板顶板预埋绞缝钢筋(N10),最后N1、N10钢筋一起绑扎固定。
N1筋间距同顶板预埋钢筋间
距一致均为200mm。
(6)对空心板侧面及马蹄部位用干净的水湿润,根据施工温度及时调整洒水量的多少,但湿洒水不能形成聚集,以有效减少混凝土坍落度的损失为宜。
(7)铰缝并浇筑混凝土。
一般以两道铰缝同时一次浇筑为宜,人员配置不少于8人,振捣机具正常情况可配备2只50cm振捣棒即可(不包括备用机具)。
浇筑时由横、纵坡低的铰缝向高处推进,要求先浇筑边板铰缝。
(8)浇筑铰缝混凝土,混凝土按照批复配合比拌和,坍落度控制在90-120mm。
浇筑采用吊车或起吊设备提送混凝土入模,禁混凝土罐车上桥面。
混凝土浇筑时必须准备适宜的长形漏斗,以免污染桥面。
一般浇筑分两层,每层高度不大于500mm。
振捣要均匀间距不大于400mm,振捣时需快插慢拔,直至气泡完全排除,混凝土表面泛出细浆为止。
上面层混凝土必须振捣拉平,杜绝随意堆积混凝土而不振捣的行为发生。
铰缝混凝土要略低空心板顶面10mm为宜。
(9)铰缝表面采用木镘刀收平,同时及时清除桥面松散混凝土,为后续桥面铺装施工做好准备。
(10)洒水养生,由于空心板会吸收铰缝混凝土里面的水分,所以铰缝混凝土养生必须及时到位,这样才能有效避免混凝土出现裂缝现象。
铰缝混凝土养生期不少于7天。
4.2.2板底勾缝施工操作要点
(1)、清除漏出板缝的松散或多余砂浆,
(2)、勾缝前,用水或湿毛巾将板缝10cm围充分湿润,确保砂浆能够有效粘结。
(3)、拌制勾缝砂浆要采用干净的细砂,选用细砂全部要过0.3mm筛,勾缝砂浆水泥用量同M7.5砂浆。
砂浆颜色应同空心板混凝土颜色一致。
(4)、桥下搭设支架,并在支架上摆放人行竹板或木。
(5)、勾缝宽度50mm,厚度3mm为宜,勾缝砂浆应向板缝镶嵌不少于10mm。
对于相连板底错台较大的,根据错台大小适当增加较高板底的勾缝厚度。
勾缝分两步进行,首先修补局部缺陷及填塞个别板缝空洞,然后通长勾直缝,缝隙要饱满,直顺,粘结牢固。
(6)、对于有错台的板缝需勾成斜面,低面处砂浆厚5mm,高面处砂浆厚3mm,勾缝要在斜面上平整、光洁、粘结牢固。
(7)、勾缝砂浆需在初凝前采用镘刀进行二次收面,保证砂浆勾缝平整,光洁。
(8)、完成二次收面后且砂浆即将初凝时,先用墨斗弹线,然后用2m尺杆沿墨线逐步裁边,确保勾缝宽度及直顺度。
勾缝砂浆带要均匀分布于两块板上,以利于美观。
(9)、勾缝砂浆带要平整、直顺、薄厚均匀,不允出现高低不平、线形不直顺、表面粗糙的现象,否则应即行返工处理。
(10)、完成勾缝的板缝要及时洒水养生,防止因收缩造成裂缝甚至脱落现象发生。
五、工艺流程图
材料、机具准备
六、质量控制
5.1铰缝钢筋加工及安装需符合《钢筋加工及安装现场质量检查表》所对应各实测项目允值。
砂浆拌合、运输
留样混凝土试件
原材料检验 混凝土拌合、运输
养生
留样砂浆试件
5.2混凝土拌合所用原材料需按批次逐项检查,水泥用量、砂率符合配合比要求。
勾缝砂浆采用现场拌制时,砂要干净并过筛,水泥用量比配比略大1%为宜。
5.3混凝土拌和、运输等时间需按照拌合
站离现场距离长短做调整,保证现场坍落度
符合施工规要求。
5.4 铰缝混凝土必须密实,表面平整,无
浮渣、养生及时。
5.5 勾缝美观直顺、光洁、平整、无脱落。
七、安全保证措施
6.1建立、健全各级各部门的安全生产责任制,责任落实到人,实行安全生产项目经理责任制,在全体职工中树立“安全就是效益”的思想。
6.2、铰接缝施工前必须搭好脚手架及作业平台,同时支架搭设要牢固。
6.3、吊斗升降应设专人指挥,落斗前,下部的作业人员必须躲开,不得身倚栏杆推动吊斗。
6.4、铰缝施工要注意临时用电安全,同时小心各种机具对施工人员的人身安全。
6.5 夜间施工要有足够的照明,在人员工作场地及生活场地,均要设置固定的照明设施。
6.6 设置安全警示标志,必要时设置安全防护网。
八、环境保护措施
7.1 格遵守关于控制环境污染的法规,加强对施工人员的教育与管理,自觉保护花草树木及各类自然资源。
7.2 采取一切合理措施,不得随意污染河流、水道、灌溉等。
7.3 施工中尽量减少噪声、废水及尘埃等污染,施工中产生的垃圾和废弃物质,均
应妥善处理,不随意弃置或直接排放于渠沟、河流中。
九、效益分析
铰缝标准化施工工艺,在以往成熟经验的基础上改进而成,从工序程序来说,规了施工操作,保证了铰缝质量,从而提高板式桥梁的后期使用寿命。
从长远利益来看,其经济效益肯定是提高了,同时减少了后期维修费用的支出。
就施工企业而言,可以增强企业知名度,提高企业社会竞争力,其社会效应所隐射的企业经济效益也是不可估量。
在施工过程中该标准化施工能够形成流水作业,工序清晰紧凑,施工机械及人员投入不大,能够在合理的施工工期围完成,可以整体节约生产成本,减少浪费。
国道211线高速公路A10合同段桥梁施工就是采用该法施工的,该合同段桥涵施工质量社会反应不错,工程质量控制有效。
机械设备一览表
合同段:A10 编号:
现场人员一览表
合同段:A10 编号:
国道211线高速公路A10合同段。
