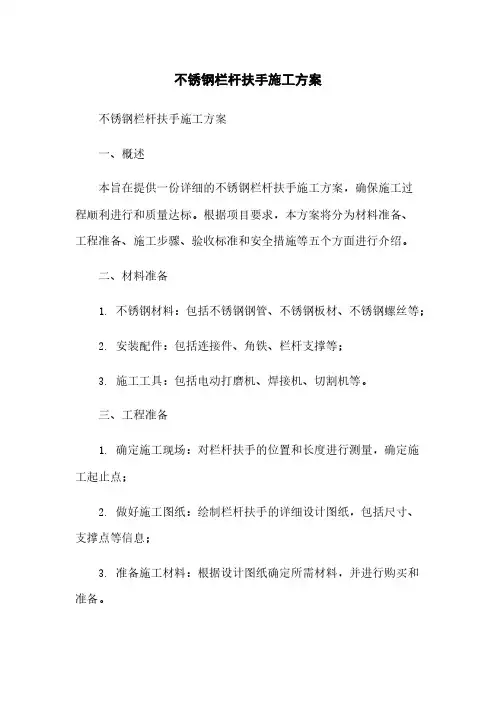

不锈钢扶手施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
不锈钢楼梯栏杆及不锈钢扶手施工工艺
A工程流程
安装预埋件放线安装立柱扶手与立柱连接打磨抛光
B安装预埋件(后加埋件)
楼梯栏杆预埋件的安装只能采用后加埋件做法,其做法是采用膨胀螺栓与钢板来制作后置连接件,先在土建基层上放线,确定立柱固定点的位置,然后在楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动。扶手与墙体面的连接也同样采取上述方法。
C放线
由于上述后加埋件施工,有可能产生误差,因此,在立柱安装之前,应重新放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正。应保证不锈钢立柱全部座落在钢板上,并且四周能够焊接。
D安装立柱
焊接立柱时,需双人配合,一个扶住钢管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接规范。
E扶手与立柱连接
立柱在安装前,通过拉长线放线,根据楼梯的倾斜角度及所用扶手的圆度,在其上端加工出凹槽。然后把扶手直接放入立柱凹槽中,从一端向另一端顺次点焊安装,相邻扶手安装对接准确,接缝严密。相邻钢管对接好后,将接缝用不锈钢焊条进行焊接。焊接前,必须将沿焊缝每边30~50mm范围内的油污、毛刺、锈斑等清除干净。
F打磨抛光
全部焊接好后,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝。抛光时采用绒布砂轮或毛毡进行抛光,同时采用相应的抛光膏,直到与相邻的母材基本一致,不显焊缝为止。
71 铁艺立杆、玻璃栏板、木扶手工艺
1施工准备:
(1)材料及构配件:
1)木制扶手一般用硬杂木加工成规格成品,其树种、规格、尺寸、形状按设计要求。木材质量均应纹理顺直、颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷;含水率不得大于12%。弯头料一般采用扶手料,以45°角断面相接,断面特殊的木扶手按设计要求备弯头料。2)玻璃栏板:选用20厚钢化夹胶玻璃栏板
3)立柱:50×10紫铜立杆
(2)主要机具:
1)电动机具:手提电钻、小台锯。
2)手动工具:木锯、窄条锯;二刨、小刨、小铁刨;斧子、羊角锤、扁铲、钢挫、木挫、螺丝刀;方尺、割角尺、卡子等。
(3)作业条件:
金属栏杆或靠墙扶手的固定埋件安装完毕。
2施工工艺
(1)工程流程
基层处理、安装预埋件、放线、安装立柱、扶手与立柱连接、打磨抛光
(2)基层处理
1)预埋件设计标高、位置、数量须符合设计及安装要求,并经防腐防锈处理。埋件不符要求时,应及时采取有效措施,增补埋件。
2)安装栏杆立杆的部位,基层混凝土不得有酥松现象,并且安装标高应符合设计要求,凹
凸不平处必须剔除或修补平整,过凹处及基层蜂窝麻面严重处,不得用水泥砂浆修补,应用高强混凝土进行修补,并待有一定强度后,方可进行栏杆安装。
(2)安装预埋件(后加埋件)
栏杆预埋件的安装只能采用后加埋件做法,其做法是采用膨胀螺栓与钢板来制作后置连接件,先在土建基层上放线,确定立柱固定点的位置,然后在楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动。扶手与墙体面的连接也同样采取上述方法。
(3)放线
由于上述后加埋件施工,有可能产生误差,因此,在立柱安装之前,应重新放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正。应保证不锈钢立柱全部座落在钢板上,并且四周能够焊接。
(4)安装立柱
焊接立柱时,需双人配合,一个扶住紫铜管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接规范。
(5)镶配有机玻璃、玻璃等栏板,其栏板应在立杆完成后安装。安装必须牢固,且垂直、水平及斜度应符合设计要求。安装时,将栏板镶嵌于两侧立杆的槽内,槽与栏板两侧缝隙应用硬质橡胶条块嵌填牢固,待扶手安装完毕后,用密封胶嵌实。扶手焊接安装时,栏板应用防火石棉布等遮盖防护,以免焊接火花飞溅损坏栏板。
(6)木扶手安装
1)找位与划线:
安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线。
按设计扶手构造,根据折弯位置、角度,划出折弯或割角线。
栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置。
2)弯头配制:
按栏板或栏杆顶面的斜度,配好起步弯头,一般木扶手,可用扶手料割配弯头,采用割角对缝粘接,在断块割配区段内最少要考虑三个螺钉与支承固定件连接固定。大于70mm断面的扶手接头配制时,除粘结外,还应在下面作暗榫或用铁件铆固。
整体弯头制作:先做足尺大样的样板,并与现场划线核对后,在弯头料上按样板划线,制成雏型毛料(毛料尺寸一般大于设计尺寸约10mm)。按划线位置预装,与纵向直线扶手端头粘结,制作的弯头下面刻槽,与栏杆扁钢或固定件紧贴结合。
3)连接预装:预制木扶手须经预装,预装木扶手由下往上进行,先预装起步弯头及连接第一跑扶手的折弯弯头,再配上下折弯之间的直线扶手料,进行分段预装粘结,粘结时操作环境温度不得低于5℃。
4)固定:分段预装检查无误,进行扶手与栏杆(栏板)上固定件,用木螺丝拧紧固定,固定间距控制在400mm以内,操作时应在固定点处,先将扶手料钻孔,再将木螺丝拧入,不得用锤子直接打入,螺帽达到平正。
5)整修:扶手折弯处如有不平顺,应用细木锉锉平,找顺磨光,使其折角线清晰,坡角合适,弯曲自然、断面一致,最后用木砂纸打光。
(7)打磨抛光
全部焊接好后,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝。抛光时采用绒布砂轮或毛毡进行抛光,同时采用相应的抛光膏,直到与相邻的母材基本一致,不显焊缝为止。
3质量标准
(1)主控项目
1)栏杆、扶手制作与安装所使用材料的品种、材质、规格、数量应符合设计要求。
