排水盲管技术交底

合集下载

排水盲管技术交底

排水盲管技术交底

技术交底书1、隧道排水盲管分为①50mn 环向排水盲管、①80mn 纵向排水盲管和底部 ①100m 横向排水管。

2、环向排水盲管:采用 为①50mn 软式透水管,安装在初期支护和防水板间,即 土工布后面,每隔10m 设置一道,在拱墙底部直接弯入侧沟,不得与二次衬砌环向施 工缝位置重合,与环向施工缝距离不得小于 3m 盲管要外包土工布,布设时尽量圆顺, 尽量布设在渗水点处,用膨胀螺栓或者钢卡等固定。

3、 纵向排水盲管:采用①80mn 双壁打孔波纹管(外裹无纺布),沿纵向布设于 土工布后,水沟底上方(现在的仰拱填充面上 50-60cm 处),每10m 弯入侧沟,与环 向盲管出口净距离不得小于 30cm 坡度方向与隧道坡度方向一致。

4、 仰拱填充内的横向排水管:采用 ①100mmPV 管,在侧沟处管底口位于侧沟底以上15cm 处,中心水沟处位于中心水沟底上 20cm 处。

在侧沟下部时与侧沟采用异形接受人: 技术负责人: 交底人:工程名称中子铺隧道 技术交底单位 中铁十九局集团西成铁路客专线四川段XCZQ-1标第一项目部 交底项目隧道排水盲管布设交底日期2013年10月03日弯头连接。

每15m 设置一道,并设置2%勺排水坡度。

技术交底书工程名称中子铺隧道技术交底单位中铁十九局集团西成铁路客专线四 川段XCZQ-1标第一项目部 交底项目 隧道排水盲管布设 交底日期2013年10月03日5、明洞衬砌排水盲管:边墙顶设置①80mn 纵向盲管(双壁打孔波纹管),回填 50cm 厚砂卵石反滤层,采用三通与竖向①50mn 盲管(软式透水管)连接,竖向盲管每 隔10m 弯入侧沟,墙底设置①100mn 纵向盲管(双壁打孔波纹管)直接弯入侧沟,将 水引入衬砌侧沟。

技术交底书接受人:技术负责人:交底人:工程名称中子铺隧道技术交底单位交底项目隧道排水盲管布设交底日期2013年10月03日6有股水涌流及大面积渗流处增设①50mn环向盲管引排。

纵、环向排水盲管施工技术交底

纵、环向排水盲管施工技术交底

切断面要平整用砂浆填死砂浆抹平用锤打切断纵、环向排水盲管施工技术交底一、适用范围本交底适用于西宁隧道1#斜井洞内排水。

纵、环向排水盲管是隧道结构防排水的组成部分,请隧二队二衬施工人员、现场施工人员认真学习,按交底施工。

二、主要内容隧道结构防排水施工一般包含基面检查处理、排水盲管(沟)安装、防水板铺设、施工缝、沉降缝处理、混凝土灌注等工序。

排水盲管一般包括环向排水盲管、纵向集水盲管、横向排水管,三者采用变径三通连为一体,形成完整的排水系统。

其中纵向排水盲管在整个隧道排水系统中是一个中间环节,起着承上启下的作用,是关键环节。

三、施工方法1、前期处理(1)处理基面渗漏水,采用回填注浆堵水或埋设排水管直接引排水,保持基面无明显漏水。

(2)对初期支护混凝土表面外露的锚杆头,钢筋尖头等硬物割除,处理方法如下: ①对钢筋网等凸出部分,先切断、再用锤铆平、最后用砂浆抹平,如下图:②对有凸出的管道时,切断后用砂浆抹平,如下图:补喷砼R≥3cm R≥5cm③对锚杆有凸出部位时,端头顶预留5mm 切断后,用塑料帽处理,如下图:④对初期支护表面凸凹不平处进行处理,使混凝土表面平顺,表面平整度满足D/L=1/6~1/10(D 为两凸凹面间凹进深度,L 为两凸凹面间距离。

⑤基面处理质量检查a 净空检查用激光断面仪等仪器进行,检查支护断面是否满足设计尺寸,每10 米检测一个断面,如不满足设计净空要求时,则加密检查,并对侵限部分严格按照规范要求进行处理。

b 初期支护表面应平整,无空鼓、裂缝、松酥,表面平整度用2m 尺进行检查,其平整度≤5cm 。

2、纵、环向排水盲沟设置环向排水盲沟采用φ50盲管,沿纵向设置的间距为5~10m ,并根据洞内渗、漏水的实际情况,在地下水较大的地段加密设置环向排水盲沟。

在隧道两侧边墙墙角外侧泄水孔标高处沿隧道纵向方向通长设置φ80盲管,纵向连接采用二通接头对接,通过钢筋卡定位,确保标高与设计一致,环向盲沟与预埋在边墙底的纵向盲沟采用三通管连接,形成一个完整的排水系统。

止水带、止水条、透水盲管技术交底

止水带、止水条、透水盲管技术交底

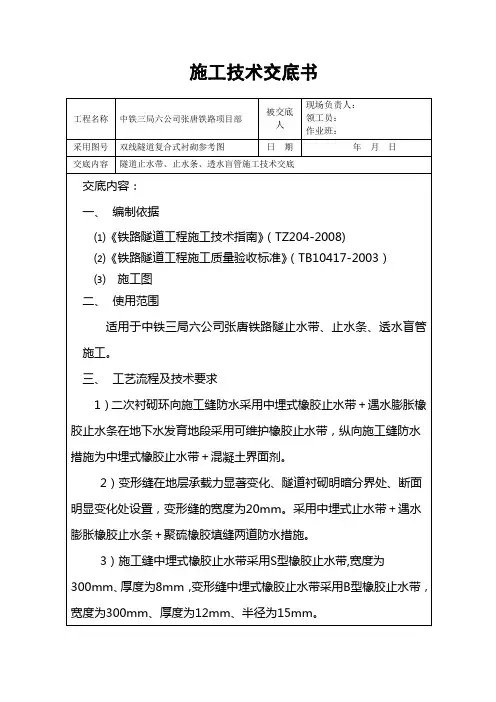

施工技术交底书工程名称中铁三局六公司张唐铁路项目部被交底人现场负责人:领工员:作业班:采用图号双线隧道复合式衬砌参考图日期年月日交底内容隧道止水带、止水条、透水盲管施工技术交底交底内容:一、编制依据⑴《铁路隧道工程施工技术指南》(TZ204-2008)⑵《铁路隧道工程施工质量验收标准》(TB10417-2003)⑶施工图二、使用范围适用于中铁三局六公司张唐铁路隧止水带、止水条、透水盲管施工。

三、工艺流程及技术要求1)二次衬砌环向施工缝防水采用中埋式橡胶止水带+遇水膨胀橡胶止水条在地下水发育地段采用可维护橡胶止水带,纵向施工缝防水措施为中埋式橡胶止水带+混凝土界面剂。

2)变形缝在地层承载力显著变化、隧道衬砌明暗分界处、断面明显变化处设臵,变形缝的宽度为20mm。

采用中埋式止水带+遇水膨胀橡胶止水条+聚硫橡胶填缝两道防水措施。

3)施工缝中埋式橡胶止水带采用S型橡胶止水带,宽度为300mm、厚度为8mm,变形缝中埋式橡胶止水带采用B型橡胶止水带,宽度为300mm、厚度为12mm、半径为15mm。

4)纵向透水盲管采用Ф80mm盲管,环向透水盲管采用Ф50mm盲管。

一)中埋式橡胶止水带防水构造形式中埋式橡胶止水带变形缝防水构造形式如下图中埋式橡胶止水带、遇水膨胀止水条与嵌缝材料复合使用中埋式橡胶止水带施工缝防水构造形式如下图中埋式橡胶止水带止水条初期支护二)中埋式止水带施工(1)施工工艺流程:中埋式止水带施工包括钻钢筋孔、固定钢筋卡、固定止水带等环节其施工工艺流程如下所示。

(2)施工方法及步骤沿衬砌环向每隔0.5~1.0m 在端着模板上钻一φ12的钢筋孔。

将制成的钢筋卡穿过挡头模板,内侧卡紧止水带一半,另一半止水带平靠在挡头板上,待混凝土凝固后拆除挡头板,将止水带拉直,然后弯钢筋卡紧止水带,如图所示:二次衬砌中埋式止水带钢筋卡防水板初期支护围岩端头模板模板台车围岩初期支护防水板钢筋卡中埋式止水带二次衬砌模板台车(3)止水带施工控制要点1、衬砌施工缝和沉降缝采用的遇水膨胀的橡胶止水条、止水带符合设计要求。

渗水盲管技术交底

渗水盲管技术交底
4)施工现场应配置消防设施。消防器材应有专人管理,定期检验。。
5)施工现场临时用电应符合现行《施工现场临时用电安全技术规范》(JGJ46)的规定。工程专用的电源中性点直接接地的220/380V低压电力系统,必须采用TN-S接零保护系统,并做到三级配电两级保护和“一机一箱一闸一漏”
6)进入施工现场的所有人员都必须戴安全帽,每个施工现场都要有防护设施、安全标志及警示牌。
(2)该工程所用的碎石、排水管、土工布等材料都应取得检验合格证 方准运进场,否则,拒绝验收签证、验收,更不能使用。
(3)若遇雨季施工时,加强排水措施的处理,以防雨水冲刷基础,影响工程质量。
渗水盲管位置和断面尺寸允许偏差
序号
项目
允许偏差(mm)
检查数量
检验方法
1
中心位置
100
每条沟不少于3点
中线测量
2
宽度
+50
-20
尺量
3
深度
+50
-20
尺量
4
沟底高程
±20
水准测量
6、安全、环保、文明施工等技术措施
(1)安全保证措施措施:
1)施工操作人员熟悉规范规程和设计要求,不得违章作业、野蛮施工。
2)施工现场人员上岗前应进行岗前教育、培训和考核。
3)进入施工现场的人员必须规范地佩戴安全帽及其他安全防护用品。建设、设计、监理单位人员的安全帽应和施工单位相区分,施工单位管理人员和现场作业人员的安全帽应相应区分。
技术交底书
表格编号
0710
项目名称
第 页
共 页
交底编号
工程名称
设ห้องสมุดไป่ตู้文件图号
施工部位
渗水盲管

横向排水盲管技术交底

横向排水盲管技术交底
1、**隧道每模12米,应每隔开两模埋设一次,埋设于每模中间,每次两根。
2、**隧道每模9米,应每隔开三模埋设一次,埋设于每模中间,每次两根。
详见附图。
交底单位或部门:工程部交底人:
复核:2012年月日
施工技术交底承接人员签字表
施工单位:中铁**有限公司
工程名称:**隧道、**隧道
施工部位:横向导水管
技术交底单
施工单位:中国中铁**有限公司编号:
工程名称
**隧道、**隧道
施工项目部位
横向导水管
承接施工单位或班组
副经理、
领工水管是隧道防排水系统中的重要环节,它的作用是将连通后期施做的排水侧沟把隧道纵向、环向排水盲管内的引出的水导入中心水沟。
按照设计要求,横向导水管采用Φ100PVC管,在施做仰拱回填时埋设,其纵向间距为30米,以隧道中线对称埋设,并注意保持向中心水沟的2%的排水坡度。考虑到各个隧道模板长度各不相同,现将具体埋设标准明细如下:
序号
姓名
岗位
时间
备注

渗排水与盲沟排水施工技术交底

渗排水与盲沟排水施工技术交底

渗排水与管沟排水施工技术交底记录工程名称:施工单位:编号:渗排水,是在地下构筑物下面铺设一层碎石或卵石作为渗水层,在透水层内设置集水管或排水沟,将水排走;适用于地下水为上层滞水且防水要求较高的地下防水工程。

3.1.1施工基本要求。

渗排水应符合下列要求:3.1.1.1渗排水层设置在工程结构底板下面,由粗砂过滤层与集水管组成,见图6-9。

3.1.1.2粗砂过滤层总厚度宜为300mm,如较厚时应分层铺填。

过滤层与基坑土层接触处,应用厚度为100〜150mm、粒径为5〜10mm的石子铺填;过滤层顶面与结构底面之间,宜干铺一层卷材或30〜50mm厚的1:3水泥砂浆作隔浆层。

3.1.1.3集水管应设置在粗砂过滤层下部,坡度不宜小于1%,且不得有倒坡现象。

集水管之间的距离宜为5〜10m。

渗入集水管的地下水导入集水井后用泵排走。

3.1.1.4渗排水管宜釆用无砂混凝土管。

3.1.1.5渗排水管在转角处和直线段设计规定处应设检查井。

井底距渗排水管底应留深200〜300mm的沉淀部分,井盖应封严。

3.1.2渗排水施工。

3.1.2.1材料要求。

1:3水泥砂浆。

水泥砂浆应控制拌合水量,砂浆不要太稀,铺设时可抹实压平,但不要使用振动器。

隔浆层可铺抹至保护墙边。

g.隔浆层养护凝固后,即可施工需防水结构,此时应注意不要破坏隔浆层,也不要扰动已做好的渗排水层。

丘结构墙体外侧模板拆除后,将结构至保护墙之间(即渗水墙部分)的隔浆层除净,再分层施工渗水墙部分的排水层和砂滤水层。

最后施工渗水墙顶部的混凝土保护层或混凝土散水坡。

散水坡应超过渗排水层外缘不小于400mm。

3.2盲沟排水3.2.1盲沟排水法即在构筑物四周设置盲沟,使地下水沿盲沟向低处排走的方法。

该法排水效果好,并可节约原材料和工程费用。

盲沟排水适用于地基为弱透水性土层,地下水量不大、排水面积较小或常年地下水位低于地下建筑物室内地坪,只在雨季丰水期的短期内稍高于地下建筑物室内地坪的地下防水工程施工基本要求。

隧道盲沟、排水管施工技术交底

隧道盲沟、排水管施工技术交底

技术交底书
3)将膨胀锚栓打入定位孔。

4)用无纺布包住盲管,用扎丝捆好,用卡子卡住盲管,然后固定在膨胀锚栓上。

5)环、纵向排水盲管、横向排水管采用变径三通连为一体,形成完整的排水系统。

管式盲沟布置
排水系统平面及管道布置图
一般地段隧道纵向盲沟与边墙横向水管、环向盲沟连接图
时速160km双线有砟轨道衬砌盲沟水管及结构纵向施工缝布置(2)施工要点
1)纵向盲沟尚宜自底部起以防水板按约165度圆弧半包裹,可先行将防水板粘结覆盖于纵向盲沟上,并留出不小于50cm的余长,施工时覆盖粘结于边墙防水。

土工布、防水板、排水盲管施工技术交底

土工布、防水板、排水盲管施工技术交底

施工技术交底项目名称:合同号:施工单位监理单位工程名称编号技术交底名称土工布、防水板、排水盲管施工技术交底内容:一、设计参数XXX隧道全长12438米,起讫里程:D3K384+082~D3K396+520。

全隧暗挖段初期支护和二次衬砌间拱墙背后设置防水板加土工布,防水板为厚1.5mm的EVA,土工布为350g/㎡的无纺布,土工布采用射钉固定在初支表面,防水板采用无钉铺设工艺,铺设基层平整度不应大于1/10(凹槽深度与宽度之比)。

衬砌防水板背后环向设置Φ50单壁打孔波纹管排水盲沟,其间距视地下水的发育状况而定,一般地段8m设一环;边墙脚设Φ110的纵向双壁打孔波纹管贯通隧道,环向盲管与纵向盲管接入隧道侧沟内,环向盲管与纵向盲管要求外包土工布。

二、施工工艺及施工方法2.1 施工工艺土工布、防水板、排水盲管施工工艺流程见下图“土工布、防水板、排水盲管施工工艺流程图”。

土工布、防水板、排水盲管施工工艺流程图2.2 施工方法2.2.1初支表面处理⑴.局部集中出水点采用注浆堵水或埋设引水管直接排水到边沟。

⑵.钢筋等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。

⑶.有凸出的管道时,用砂浆抹平(如下图)。

⑷.锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)。

⑸.初期支护应无空鼓、裂缝、松酥,表面应平顺,凹凸量不得超过±5cm(如下图)。

超出部分应凿平,并应砂浆抹面。

2.2.2环向排水盲管安装隧道衬砌防水板背后设直径Φ50单壁打孔波纹管排水盲沟,环向盲沟每隔8设置1道,富水地段适当加密,环向排水盲管外用土工布包裹,并用扎丝捆绑好。

环向排水盲沟安装前,在初支表面按安装间距环向划线,以确保环向盲沟安装间距符合设计要求,确保盲沟布设位置能有效排水。

在环向划线上每隔50cm位置钻孔安装管卡。

管卡安装完毕后安装环向排水盲沟,盲管安装应牢固可靠并紧贴喷射砼面。

在环向盲沟与纵向盲沟交接处设横向排水盲沟将水引入两侧排水沟。

排水盲管安装技术交底

排水盲管安装技术交底

图 3.3-纵向盲管与防水板连接示意图
(2)凿除部分初支混凝土法(图 3.4) 5.当初期支护混凝土喷射完成后,根据纵向盲管底设计标高位置,凿除部分此处 的初期支护混凝土,纵向盲管用土工布包裹一圈,先将防水板底边铆钉在初支混凝土 上,再安装纵向盲管,浇筑无砂混凝土后,把防水板反卷上来后固定在初支边墙上。
图 3.4-凿除部分初支混凝土法示意图
6.排水盲管施工工艺流程(图 3.5)
四、施工要求
纵向排水盲管施工应符合下列要求: 1.衬砌背后设置的纵向排水盲管应符合设计要求,可根据渗漏水情况适当调整。 通向水沟的泄水管应有足够的排水坡度; 2.排水盲管应用管卡固定牢固,敷设顺直; 3.纵向排水盲管应与环向排水盲管、泄水管、排水管按设计连通,管体间应采 用弯头连接,组成完整有效的排水系统; 衬砌背后的排水系统应通过通水试验检验排水效果。
三、交底书内容
1.纵向排水盲管设计为φ 150mm 的 HDPE 打孔波纹管(外裹无纺布)。安装于 初期支护与防水板间排水管上方,采用无砂混凝土作为排水体,下侧由防水板包裹, 为了确保纵向排水管的定位准确,在放置纵向排水管前,其下方喷混凝土初期支护 可采用模筑矮边墙代替(图 3.1)。
2.排水盲管纵向按衬砌长度分段设置,每段衬砌(12m)单独排水,两端弯制 成 135°角,接入侧沟(图 3.2)。 纵向排水盲管按设计规定测量划线,以使盲管位置准确合理,盲管安设的坡度可采 用与线路相同纵坡,且一般不小于 2%,困难段不小于 1%,线路为平坡时,考虑中 间设变坡点纵向排水。
编制 者
接收单 位
审核 者
接收负 责人
批准 人
接收日 期
监理
3.盲管应具有一定的弹性和良好的透水性,能沿壁面密贴铺设,在承受 0.5MPa 压力时耐压扁平率不大于 5%,其规格和其他性能符合设计要求;

排水盲沟安全技术交底模板

排水盲沟安全技术交底模板

一、工程概况1. 项目名称:________________________2. 施工单位:________________________3. 监理单位:________________________4. 项目地点:________________________5. 施工内容:排水盲沟施工二、安全注意事项1. 施工人员必须熟悉排水盲沟的施工工艺和安全操作规程,严格遵守本交底内容。

2. 施工现场应设立明显的安全警示标志,确保施工区域安全。

3. 施工人员必须佩戴安全帽、安全带等个人防护用品。

4. 施工现场严禁酒后作业,严禁操作人员带病上岗。

5. 施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止堵塞排水盲沟。

三、施工准备1. 施工材料:排水盲沟管材、检查井、连接管、密封圈、水泥、砂石等。

2. 施工工具:挖掘机、装载机、切割机、焊机、电钻、水平尺、线锤等。

3. 施工人员:施工人员必须经过专业培训,具备相关施工技能。

四、施工工艺及安全措施1. 施工工艺:(1)测量放样:根据设计图纸,确定排水盲沟的位置、尺寸和坡度。

(2)开挖沟槽:采用挖掘机开挖沟槽,沟槽宽度应大于盲沟管径。

(3)铺设盲沟管:将盲沟管铺设在沟槽内,管底应低于地面。

(4)检查井施工:在盲沟管交汇处,设置检查井,检查井应与盲沟管连接紧密。

(5)回填土:回填土应分层压实,确保盲沟管稳定。

2. 安全措施:(1)施工人员必须按照操作规程进行施工,不得擅自改变施工工艺。

(2)挖掘机作业时,操作人员应确保挖掘机与盲沟管保持安全距离,防止挖掘机碰撞盲沟管。

(3)切割机、焊机等动火作业,必须采取防火、防爆措施。

(4)施工过程中,应保持施工现场排水畅通,防止积水。

(5)施工人员应遵守施工现场的规章制度,不得在施工区域玩耍、打闹。

五、施工过程中应注意的问题1. 施工过程中,应密切关注盲沟管的质量,确保其符合设计要求。

2. 施工过程中,应加强施工人员的培训,提高其安全意识。

5、盲沟施工技术交底----

5、盲沟施工技术交底----
5.2施工现场材料堆放必须堆码整齐,并且做到下垫上盖;
5.3各类废水、废物及生活垃圾必须集中堆放,统一处理,不得污染环境;
5.4安全员、质检员必须加强安全、质量巡视,发现问题及时处理;
5.5严格落实“三检制度”,施工质量必须层层把关,各类原始数据、施工影像资料必须保存完整;
5.6对技术交底、施工工艺有不明白之处,或者发现问题、错误之处,请及时联系路基队技术室;
4、施工注意事项
4.1沟槽开挖必须保证沟槽两壁平顺,基础表面应平整,严禁出现反坡或凹凸不平现象;
4.2盲沟开挖后应疏干沟内积水,平整沟底及沟壁,清除尖石、树根等杂物;
4.3土工织物合成材料铺设后应及时回填或覆盖,回填时应防止土工织物和渗水管受到损伤;
4.4盲沟填充料为洁净碎石,碎石粒径3~8cm,含泥量(按重量计)<5%;
2.7混凝土盖板均为底层配筋,盖板在堆放及运输时不得倒置;
2.8预制盖板时在适当位置加吊环;
2.9井筒的深度可以根据盲沟的埋深以及排水沟的形状和位置做出相应的调整;
2.10检查井处所采用的矩形侧沟与一般路堑地段侧沟尺寸有所差别,所配钢筋间距按200mm布置,并设置0.1厚碎石和砂砾垫层;
2.11单排踏步采用Φ16钢筋制作,应安装在井筒上成套供应;
序号
施工里程段
长度(m)
盲沟深(Байду номын сангаас)
备注
1
D1K291+650~+818.282
168.3
1.00
左线左侧
2
D1K291+730~+810
80.0
1.00
左路右侧
合计
248.3
/
/
2、设计说明

最新整理隧道防排水施工安全技术交底

最新整理隧道防排水施工安全技术交底

最新整理隧道防排水施工安全技术交底隧道洞身防排水工程主要包括环纵向排水盲管安装、挂土工布、防水板安装、止水带、止水条安装。

1、纵、环向排水盲管安装纵、环向排水盲管使用射钉枪时禁止枪口对人,防止走火伤人;使用铁锺锚固前应检查锤把子是否有松动,防止在使用过程中脱落伤人;盲管固定点扎丝绑扎丝头不易过长,防止损伤防水板、土工布。

安装环向排水盲管超过2m,如拱墙(高处作业时)及拱顶时,作业人员应以正确的姿势站立在平稳、牢固的脚手架或台车上,克服麻痹思想,必须佩带安全带,防止发生人员坠落事故;在安装环向排水盲管须从一侧向另一侧密贴固定悬挂锚钉上,锚钉锚于喷射混凝土表面要牢固,防止环向排水盲管掉下砸伤人。

2、透水管透水管与纵、环向盲管连接处用无纺布包裹必须紧密,固定牢固防止移位;透水管出口侧(贴紧模板处)应采用编织袋、棉纱、防水布等进行封堵密实,防止水泥砂浆进行堵塞透水管、盲管;并在模板内侧用油漆做明显标记,防止移位时对透水管口查找。

用钢筋加固透水管时注意安全用电,在使用电焊机前应检查线路是否正常、有无破损、接地是否规范,操作人员必须持证上岗、着劳保着装、配带防护用具,严格按照操作规程进行操作,防止触电伤人。

在焊接加固过程中对透水管应进行必要的防护,防止在施工过程烫伤透水管。

3、防水板铺设(1)、防水板施工中应对火源及可燃物进行严格管理,火源和可燃物要分开,防水材料严禁在隧道内存放,更不能作为堆放场地。

(2)、铺设防水板施工作业范围应禁止吸烟并设有标志,防水板台车应配置灭火器,并明确防火责任人。

(3)、在铺设防水板缓冲层(土工布)前应检查材质是否合格、是否久挖,清理外露钢筋头,尖锐角等;防止在铺设时划伤防水板、土工布。

(4)、防水板的焊接应采用双面焊、以调温、调速热楔式自动爬行式热合机热熔焊接;焊接时注意温度和速度的控制防止烫伤。

(5)、二次衬砌混凝土浇筑前加强对防水层的保护,注意钢筋的运输及绑扎过程中可能对防水板产生的损伤,发现层面有破损及时修补。

盲沟施工工程交底(3篇)

盲沟施工工程交底(3篇)

第1篇一、工程概况本工程位于XX地区,工程名为XX项目。

本次施工涉及盲沟的铺设,盲沟主要用于地表水收集和排放,以减轻地表径流对建筑物的侵蚀和损害。

盲沟施工是本项目的重要组成部分,为确保施工质量与安全,现将施工过程中的关键技术要点及注意事项进行交底。

二、施工准备1. 材料准备:- 盲沟管材:采用符合设计要求的HDPE双壁波纹管,管材应具有良好的耐腐蚀性、耐压性和抗老化性。

- 沟槽基础材料:砂、石、水泥等。

- 连接件:橡胶圈、紧固件等。

2. 施工工具:- 打土机、挖掘机、推土机、水准仪、经纬仪、测量仪器等。

3. 人员准备:- 组织施工队伍,明确施工人员职责,确保人员素质满足施工要求。

三、施工工艺1. 沟槽开挖:- 根据设计图纸,确定盲沟走向和尺寸。

- 使用挖掘机开挖沟槽,确保沟槽尺寸符合设计要求,沟底平整,无杂物。

- 沟槽两侧采用人工修整,确保沟槽壁直、壁厚均匀。

2. 沟槽基础处理:- 沟槽底部铺设一层厚10cm的砂垫层,砂料粒径不大于5mm。

- 砂垫层铺设后,使用打土机进行夯实,确保砂垫层密实。

3. 盲沟铺设:- 将HDPE双壁波纹管平直铺设在砂垫层上,管材连接处使用橡胶圈密封。

- 使用紧固件将管材固定在沟槽两侧,确保管材稳固。

- 管材铺设完成后,进行充水试验,检查管材的密封性能。

4. 回填:- 回填材料采用砂、石、水泥混合料,粒径不大于5mm。

- 回填过程中,采用分层夯实,确保回填密实。

- 回填至管顶以上50cm,铺设一层水泥混凝土保护层。

四、质量控制1. 材料质量控制:确保所用材料符合设计要求,具有合格证明。

2. 施工过程控制:严格按照施工工艺进行操作,确保施工质量。

3. 隐蔽工程验收:盲沟施工完成后,进行隐蔽工程验收,合格后方可进行下一道工序。

五、安全措施1. 人员安全:施工人员必须佩戴安全帽、手套等个人防护用品。

2. 机械设备安全:确保机械设备运行正常,操作人员熟悉操作规程。

3. 施工现场安全:设置安全警示标志,确保施工现场安全。

渗排水、盲沟排水分项工程施工技术交底

渗排水、盲沟排水分项工程施工技术交底

渗排水、盲沟排水分项工程施工技术交底一、适用范围适用于无自流排水条件、防水要求较高且有抗渗要求的地下工程。

二、施工准备(一)技术准备1.熟悉、审查施工图纸及有关设计文件。

2.掌握地形、地质、水文等勘察资料和技术经济资料。

3.根据设计要求编写施工方案,制定施工排水措施。

(二)材料要求1.选择渗排水的材料时应考虑因素包括:(1)渗排水层用砂、石应洁净,不得有杂质。

(2)粗砂过滤层总厚度宜为300mm。

.过滤层与基坑土层接触处用厚度为lOOmm~150mm、粒径为5mm~lOmm的石子铺填。

2.选择盲沟反滤层的材料时应考虑因素包括:(1)砂、石粒径滤水层(天然土):塑性指数,I≤3(砂性土)时,采用0.1mm~2mm粒径砂子Ip>3(粘性土时,采用2mm~5mm粒径砂子。

渗水层:塑性指数,Ip≤3(砂性土)时,采用lmm~7mm 粒径卵石。

Ip>3(粘性土)时,采用5mm~lOmm粒径卵石。

(2)砂石含泥量不得大于2%。

3.选择盲沟排水的材料时应考虑以下因素:(1)盲沟用砂、石应洁净,不得有杂质。

(2)反滤层的砂、石粒径组成和层次应符合设计要求。

4.集水管应采用无砂混凝土管、普通硬塑料管和加筋软管式透水盲管。

(三)主要机具1.基底为土层时,基槽开挖可根据现场情况采用人工或小型反铲PC一200机械开挖。

砂、碎石铺设及埋管采用人工作业,夯实宜采用平板振动器。

2.基底为岩层时,采用手风钻打孔,手风钻可选用T24型。

炸药可选用2号岩石硝铵。

排水管安装及砂、石料铺填采用人工作业。

(四)作业条件1.渗排水及盲沟的施工必须在地基工程验收合格后进行。

2.现场应具备人工作业条件和机械作业条件,机械作业时尽量避免与其他机械同时进行。

3.集水管应设置在粗砂过滤层下部,坡度不宜小于1%,且不得有倒坡现象,如图9—6 所示。

集水管之间的距离宜为5m~lOm,并与集水井相通。

4.工程底板与渗排水层之间应做隔浆层,建筑周围的渗排水层顶面应做散水坡。

室外排水管安全技术交底模板

室外排水管安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 作业班组:____________________4. 施工部位:____________________5. 计划开始日期:________________6. 计划结束日期:________________二、安全注意事项1. 人员配备(1)施工人员必须经过专业培训,了解室外排水管道安装的安全技术要求。

(2)配备足够的安全员和防护人员,负责现场安全监督。

2. 施工准备(1)检查施工人员是否佩戴安全帽、安全带等个人防护用品。

(2)确保施工设备、工具、材料符合安全要求。

(3)对施工现场进行安全检查,消除安全隐患。

3. 施工过程(1)土方开挖:严格按照设计要求进行,注意边坡稳定,防止塌方。

(2)管道安装:确保管道连接牢固,避免管道变形、破裂。

(3)检查井施工:确保检查井结构牢固,排水畅通。

(4)闭水试验:管道安装完成后,进行闭水试验,确保管道无渗漏。

4. 安全防护措施(1)施工现场设置警示标志,提醒施工人员注意安全。

(2)施工区域设置安全通道,确保人员通行安全。

(3)加强施工现场的防火、防爆、防触电等措施。

(4)施工现场禁止吸烟、饮酒,防止火灾事故发生。

5. 应急预案(1)发生安全事故时,立即启动应急预案,组织人员抢救伤员。

(2)对事故原因进行调查,采取措施防止类似事故再次发生。

三、技术要求1. 管道材料(1)室外排水管道应选用符合国家标准、设计要求的高强度、耐腐蚀材料。

(2)管道接口应采用可靠的连接方式,确保管道连接牢固。

2. 管道安装(1)管道安装前,对管道进行检查,确保管道无破损、变形等问题。

(2)管道安装时,注意管道坡度,确保排水畅通。

(3)管道连接时,确保连接牢固,防止管道泄漏。

3. 检查井施工(1)检查井施工应按照设计要求进行,确保检查井结构牢固、排水畅通。

铁路隧道出口排水盲管安装技术交底书_secret

铁路隧道出口排水盲管安装技术交底书_secret
3.4.4用四通将环、纵向排水盲管连接固定,四通接头外用无纺布包裹
3.4.5盲管与侧向排水沟连接方式、标高关系。环向盲管管底出衬砌的高度控制在仰矮边墙顶面以上30cm。
3..6为保证环向盲管按设计标高、位置探出衬砌,需对盲管尾端70cm进行加固,加固采用¢8或¢6钢筋焊接¢90圆环,并将圆环与衬砌钢筋连接,圆环间距为20cm。
4.3防水层半包盲管时,以半包裹形式铺设,在盲管两侧必须加密固定暗钉,沿盲管纵向的暗钉固定间距不宜大于40cm,以尽量减少此域内的防水板空鼓范围,详见3#技术交底图。
4.4应特别注意防水层至少应铺设至纵向盲管以下,并于下边缘加密固定,且进水孔(管)处的防水板开孔必须保证圆顺,孔径应略小于进水孔(管)外径,以能利用防水板弹性,使孔(管)密贴穿过防水板,孔缝不露浆,防止浇筑二次衬砌混凝土时浆液堵塞或影响盲管的排水和过滤性能。
5.3检修或清理设备时,应切断电源再操作。
5.4任何人员在机械运转时,不得用手触摸丝头。
5.5操作人员要衣着整齐,扣齐衣扣。
5.6射钉枪不得对准人开枪,防止发生意外。
六、文明施工
6.1盲管余料或废弃盲管严禁乱扔,一定要做到工完场清。
分部经理
分部总工
分部副经理
主办
技术人员
质量员
接受交底
班组工班长
注:本交底书一式四份,由交底单位填写,交底单位与接收单位保存。
《隧道防排水设计参考图》,图号:¥¥施隧参;
作业标准为:《铁路隧验收标准为:《铁路隧道工程施工质量验收标准》,TB10417-2003。
二、基本要求:
1、基面应平整牢靠、清洁干燥,无尖锐物。当有铁管、钢筋、铁丝等凸出物存在,应从根部割除,并在割除部位用水泥砂浆覆盖处理,当喷射混凝土表面出现的尖锐的石子等硬物应凿除干净或用1:2.5的水泥砂浆覆盖处理。

排水管技术交底

排水管技术交底

排水管技术交底关键信息项:1、排水管材料规格及质量要求2、施工工艺流程及技术标准3、安全注意事项4、质量验收标准5、责任与义务1、排水管材料规格及质量要求11 排水管的材质应符合国家相关标准和设计要求,具备良好的耐腐蚀性和抗压性能。

111 常用的排水管材质包括 PVC、PE 等,其规格应根据工程设计确定,如管径、壁厚等。

112 材料进场时,应进行严格的质量检验,检查管材外观是否光滑、无裂缝、无明显瑕疵。

113 对管材的物理性能进行检测,如拉伸强度、弯曲强度等,确保符合标准要求。

2、施工工艺流程及技术标准21 施工准备211 熟悉施工图纸,明确排水管的布置走向、连接方式及安装位置。

212 清理施工现场,确保施工区域无杂物、障碍物。

22 测量放线221 根据设计图纸,使用测量仪器准确放出排水管的中心线和高程控制点。

222 做好标记,为后续施工提供准确的基准。

23 管沟开挖231 按照设计要求和施工规范,进行管沟开挖。

232 管沟的宽度和深度应满足排水管的安装要求,并考虑一定的施工操作空间。

233 管沟底部应平整,不得有尖锐的石块或硬物,以免损坏管材。

24 管道安装241 将排水管按照设计要求和连接方式进行组装和连接。

242 确保管道连接牢固、密封良好,无渗漏现象。

243 管道安装时应保持顺直,坡度符合设计要求。

25 固定支撑251 在管道的适当位置设置固定支撑,以防止管道移位和变形。

252 固定支撑的间距和形式应符合设计和规范要求。

26 闭水试验261 管道安装完成后,进行闭水试验。

262 试验时间和允许渗水量应符合相关标准,试验合格后方可进行后续施工。

27 管沟回填271 闭水试验合格后,及时进行管沟回填。

272 回填材料应选用符合要求的土料,并分层夯实,确保回填质量。

3、安全注意事项31 施工人员必须佩戴安全帽、安全鞋等个人防护用品。

311 严禁酒后作业,严禁在施工现场嬉戏打闹。

32 管沟开挖时,应采取有效的支护措施,防止管沟坍塌。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
接受人:技术负责人:交底人:
技术交底书
工程名称
中子铺隧道
技术交底单位
中铁十九局集团西成铁路客专线四川段XCZQ-1标第一项目部
交底项目
隧道排水盲管布设
交底日期
2013年10月03日
5、明洞衬砌排水盲管:边墙顶设置Φ80mm纵向盲管(双壁打孔波纹管),回填50cm厚砂卵石反滤层,采用三通与竖向Φ50mm盲管(软式透水管)连接,竖向盲管每隔10m弯入侧沟,墙底设置Φ100mm纵向盲管(双壁打孔波纹管)直接弯入侧沟,将水引入衬砌侧沟。
接受人:技术负责人:交底人:
技术交底书
工程名称
中子铺隧道
技术交底单位
中铁十九局集团西成铁路客专线四川段XCZQ-1标第一项目部
交底项目
隧道排水盲管布设
交底日期
2013年10月03日
6、有股水涌流及大面积渗流处增设Φ50mm环向盲管引排。在股水用流处,沿水源方向钻孔,然后中集中引出。
技术交底书
工程名称
中子铺隧道
技术交底单位
中铁十九局集团西成铁路客专线四川段XCZQ-1标第一项目部
交底项目
隧道排水盲管布设
交底日期
2013年10月03日
1、隧道排水盲管分为Φ50mm环向排水盲管、Φ80mm纵向排水盲管和底部Φ100mm横向排水管。
2、环向排水盲管:采用为Φ50mm软式透水管,安装在初期支护和防水板间,即土工布后面,每隔10m设置一道,在拱墙底部直接弯入侧沟,不得与二次衬砌环向施工缝位置重合,与环向施工缝距离不得小于3m,盲管要外包土工布,布设时尽量圆顺,尽量布设在渗水点处,用膨胀螺栓或者钢卡等固定。
3、纵向排水盲管:采用Φ80mm双壁打孔波纹管(外裹无纺布),沿纵向布设于土工布后,水沟底上方(现在的仰拱填充面上50-60cm处),每10m弯入侧沟,与环向盲管出口净距离不得小于30cm。坡度方向与隧道坡度方向一致。
4、仰拱填充内的横向排水管:采用Φ100mmPVC管,在侧沟处管底口位于侧沟底以上15cm处,中心水沟处位于中心水沟底上20cm处。在侧沟下部时与侧沟采用异形弯头连接。每15m设置一道,并设置2%的排水坡度。
盲管上接头用无纺布的渗水材料包裹,防止混凝土或杂物进入堵塞管道。
接受人:技术负责人:交底人:
附图:侧沟尺寸及盲管口位置、异形弯头大样图
相关文档
最新文档
