公路道路施工组织设计方案范本(完整版)1.编制依据1.1 编制说明本文档是南湖新城市政配套工程六标段的施工组织设计。

在现场勘察和综合考虑各种因素后,我们进行了全面的部署,旨在确保安全和质量的前提下保持施工进度,并按照程序执行,协调各方面工作。

我们一直遵循“重质量,保安全,建设一流工程”的宗旨,为业主和市民提供优质的市政工程项目。

1.2 编制依据本文档的编制依据包括《南湖新城市政配套工程施工图设计》,《南湖新城市政配套工程招标文件》,《南湖新城市政配套工程招标答疑文件》以及类似工程的实际施工经验。

2.工程概况2.1 工程概况南湖新城位于南湖旁边,占地114公顷,北至机场三路,南抵南湖新城路,西起丁字桥路,东临珞狮南路。

根据城市总体规划,南湖新城将成为一个环境优美、交通便利的居住新区。

珞狮南路和丁字桥路是城市快速路和主干道,穿过场地的东西两侧,与南北向和东西向的次干道一起形成了新城的棋盘式路网。

路网内道口间距为350~650米,路网密度为5.42km/km2.场地范围内现状为大片的鱼塘和藕塘,尚未开发建设。

本工程的道路软弱地基处理起点为0+035,与南湖新城路相连,止点为1+247,与机场三路相连。

由于次路段沿线地质差异较大,我们采用了不同的地质处理方法,包括抛石挤淤、粉喷桩和清淤换填。

2.2 主要工程项目工程量本工程的主要工程项目包括填方 M3,车行道 M2,人行道 M2,钢筋砼圆管d500 398 M,钢筋砼圆管d1000 114 M。

3.施工总体部署及安排3.1 施工组织管理及目标我们的施工目标是确保安全和质量的前提下保持施工进度,并按照程序执行,协调各方面工作。

我们将贯彻“重质量,保安全,建设一流工程”的宗旨,为业主和市民提供优质的市政工程项目。

3.2 施工总平面布置我们将根据实际情况进行总平面布置,确保施工进度和安全。

3.3 临时设施我们将根据需要提供必要的临时设施,确保施工顺利进行。

3.4 施工进度计划安排我们将制定详细的施工进度计划,确保施工进度和质量。

施工便道专项施工方案

施工便道专项施工方案

施工便道专项施工方案一、项目背景施工便道是指在施工现场为了方便施工,保证施工人员和设备的安全而设置的临时道路。

在施工现场,如果没有专门的施工便道,将会导致人员和设备的混杂,增加了施工难度,同时也会增加施工过程中的安全隐患。

因此,制定施工便道专项施工方案,对于保证施工进度和施工安全具有重要意义。

二、施工便道规划1.设计施工便道路径:根据施工现场地形和施工工艺流程,确定施工便道的路径。

确保便道的通畅、安全、便捷。

2.标识施工便道:在便道的入口和出口处进行标识,确保施工人员和设备能够清晰地识别出便道的位置,并保证其他未参与施工的人员和车辆不进入便道区域。

3.划定便道范围:根据施工便道的宽度和长度,使用醒目的标识物(如锥形标识牌、警示带等)进行标示,明确便道的范围。

三、施工便道建设1.清理便道路径:在施工便道的路径上清理杂草、石块和其他障碍物,确保便道的平整和干净。

2.铺设便道材料:选择适合的材料,如铺设砾石、沥青或是混凝土等,进行便道的铺设。

在材料铺设过程中,确保便道的均匀和平整,保证便道的承重能力满足施工需求。

3.设置便道标识:在便道的两侧设置标识牌,指示施工人员和设备沿着便道行驶,并确保标识牌的清晰和稳固。

四、施工便道管理1.便道安全巡查:定期进行巡查,确保便道的环境整洁、无障碍物和安全隐患。

2.便道维护:及时修复便道出现的损坏或破损,保持便道的平整和良好状态。

3.便道通行管理:负责监督和管理施工人员和设备在便道上的通行,避免不必要的交通事故和堵塞现象的发生。

五、施工便道施工人员培训1.对施工便道使用方法进行培训:培训施工人员关于施工便道的使用方法、注意事项和安全知识,确保施工人员能够正确地使用便道,并防止因不正确使用而引发的安全事故。

六、施工便道专项施工方案审核和审批依据相关规定,施工便道专项施工方案应由相关部门进行审核和审批,确保方案的合理性和可行性。

以上是施工便道专项施工方案的基本内容,通过科学的规划、建设和管理,能够有效提高施工效率,保障施工安全。

施工便道和便桥施工方案

施工便道和便桥施工方案

施工便道和便桥施工方案TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-丰茂路(南湖大道~蠡河路)工程便道及便桥修建施工方案编制:复核:审批:施工单位:上海建工无锡有限公司丰茂路(南湖大道~蠡河路)工程项目经理部日期:二零一一年六月廿五日目录丰茂路(南湖大道~蠡河路)工程便道及便桥修建施工方案一、工程概况丰茂路(南湖大道~蠡河路)位于无锡市滨湖区太湖新城,是一条东西走向的城市支路。

西起现状南湖大道,东至规划蠡河路,全长约1387m,为新建市政道路。

沿线共跨越四条现状排水河道,分别为新建2×6箱涵(庙港)、10m板梁(典基港)及8m箱涵(龚巷浜)各一座,填埋河道一处(K1+130)。

随路施工的管线有雨水、污水、电力、上水、燃气和通信共六种管线。

本合同段起讫桩号K0+099~K1+450,全长1.4Km,周围地形起伏,途经汉堡锻造公司、村庄,有庙港、典基港、龚巷浜等河流水渠南北贯通。

二、便道便桥修建工程数量本合同段施工便道利用南湖大道引入施工现场,沿新建道路右幅路基坡脚修建,全线施工便道修建约1.3公里。

主线跨越庙港、典基港、龚巷浜时,分别修建20m、15m和20m的上承式钢便桥各一座,下部结构采用钢管桩基础,上部结构采用贝雷和型钢的组合结构,以保证本标段全线便道的贯通和施工车辆正常通行。

三、施工便道修建方案(一)、修建原则1、结合当地地形和现有临时生活、生产设施,充分利用原有道路。

2、结合道路周边居住群众的生活,方便当地生活,尽量减少对当地人民生活造成阻碍。

3、保持施工周围道路的通畅。

4、减少对农田和环境的占用和破坏,保持原有水系的畅通。

5、最大限度的满足工程施工机械、材料的进场。

遵循施工总平面布置。

6、利用当地地材,做到节约资源。

7、便道路面结构便于维修保养的原则。

根据以上布置原则,我部结合现场实际情况,针对不同地段分别采用临时新建的方式,使便道与环境和原有生活、生产设施相适应、协调。

市政道路施工组织设计方案

市政道路施工组织设计方案

市政道路施工组织设计方案一、工程概况本工程为太原市I期市政东峰路道路工程,该路段北起于南内环东延南至龙城大街,全长约7.88公里。

本次中标(XXX)路段为道路工程(K0+000—K3+392.687)段。

计划施工工期为575日历天。

该道路红线宽度40m,两边再各预留5m绿化带,设双向六车道、两侧非机动车道和人行道。

按城市II级主干道设计,计算行车速度40Km/h。

二、施工总体部署2.1、施工准备与甲方协议签订之后,本公司根据现场工程实际情况。

调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员(XXX)做好上场准备。

由项目经理带领施工技术部、安全质量部、物资设备部、计划部、中心试验室、综合办公室等在本地的人员10人进驻现场,进行前期准备,其余人员在10天内调集完毕,在最短时间内进驻现场。

并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可,在此同时,施工单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作,按要求向监理单位(XXX)提交开工申请报告。

2.2、各种临时工程及临时设施、施工措施2.2.1、施工营地布置项目经理部租用当地房屋,施工队住房、料库、值班室、保安室及其他施工用房均利用现有的房屋,材料进场及车辆出入均可以利用现有便道,周围场地较平整。

2.2.2、施工用水施工用水采用老虎口水库里的水或打井取用地下水。

2.2.3、施工用电工程施工用电,邻近电力为产业用电,可就近利用,不考虑单独设置变压器。

2.2.4、工地排水设置集水坑将水集中、沉淀、过滤后,利用水泵、临时排水通道排入沟渠,局部水位较高处采用井点降水,重点地段雨季施工采取临时覆盖。

2.2.5、环保及三废处理本工程拟集中建立垃圾站,并于环保部门联系统一处理,施工中生活废水、施工污水经与有关部门联系征得同意后,排向指定地点,处理效果达到国家规定的三废处理标准后排放,并征得三废主管部门的同意。

便道施工方案

便道施工方案

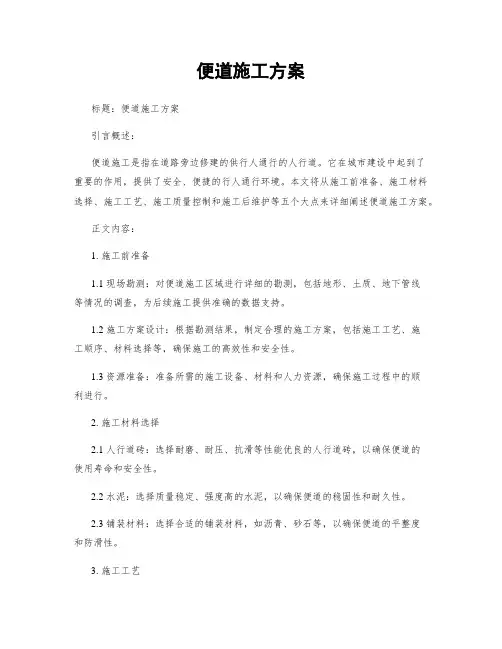

便道施工方案标题:便道施工方案引言概述:便道施工是指在道路旁边修建的供行人通行的人行道。

它在城市建设中起到了重要的作用,提供了安全、便捷的行人通行环境。

本文将从施工前准备、施工材料选择、施工工艺、施工质量控制和施工后维护等五个大点来详细阐述便道施工方案。

正文内容:1. 施工前准备1.1 现场勘测:对便道施工区域进行详细的勘测,包括地形、土质、地下管线等情况的调查,为后续施工提供准确的数据支持。

1.2 施工方案设计:根据勘测结果,制定合理的施工方案,包括施工工艺、施工顺序、材料选择等,确保施工的高效性和安全性。

1.3 资源准备:准备所需的施工设备、材料和人力资源,确保施工过程中的顺利进行。

2. 施工材料选择2.1 人行道砖:选择耐磨、耐压、抗滑等性能优良的人行道砖,以确保便道的使用寿命和安全性。

2.2 水泥:选择质量稳定、强度高的水泥,以确保便道的稳固性和耐久性。

2.3 铺装材料:选择合适的铺装材料,如沥青、砂石等,以确保便道的平整度和防滑性。

3. 施工工艺3.1 基础处理:对便道施工区域的地面进行清理、整平和压实,以确保基础的稳固性和平整度。

3.2 砖砌施工:采用合适的砖砌工艺,包括砖砌方式、砖缝处理等,以确保便道的美观性和耐用性。

3.3 铺装施工:采用合适的铺装工艺,包括材料铺装、压实和养护等,以确保便道的平整度和防滑性。

4. 施工质量控制4.1 施工过程监控:对施工过程进行全程监控,及时发现和解决施工中的问题,确保施工质量。

4.2 施工质量检验:对便道施工的各个环节进行质量检验,包括基础处理、砖砌施工和铺装施工等,确保施工质量符合标准要求。

4.3 施工记录和档案管理:做好施工记录和档案管理工作,记录施工过程中的关键环节和质量问题,以便后期维护和管理。

5. 施工后维护5.1 清洁保养:定期对便道进行清洁保养,包括清理杂物、除草、冲洗等,以保持便道的整洁和美观。

5.2 检修维护:定期检查便道的砖砌和铺装情况,及时修复和更换损坏的部分,以延长便道的使用寿命。

市政道路及排水工程施工组织设计

市政道路及排水工程施工组织设计

目录第一章编制说明.......................................................................................................................... 错误!未定义书签。

第二章工程概况 (2)一、工程概况 (2)第三章管理目标 (3)一、质量目标 (3)二、进度目标 (3)三、安全生产、文明施工目标 (3)第四章施工部署 (3)第一节施工组织机构设置及职责 (4)第二节资源配置计划 (5)第三节施工方案 (6)第四节主要工程项目施工方案与施工方法 (6)第五章技术措施 (15)一.施工测量 (15)二、排水工程 (16)五.道路工程 (17)六、雨季施工技术措施 (20)第六章施工进度计划及工期保证措施 (21)一、施工进度计划安排 (21)二、工期保证措施 (21)第七章施工质量保证措施 (22)第一节质量管理组织及职责 (22)第二节材料质量保证措施 (23)第三节质量创优措施 (24)第八章安全生产保证措施 (25)第一节安全生产管理组织及职责 (26)第二节安全生产保证措施 (27)第九章降低成本措施 (29)一、组织措施 (29)二、管理措施 (29)三、技术措施 (29)第九章文明施工保证措施 (29)一、文明施工管理目标 (30)二、组织管理措施 (30)三、防扰民措施 (30)四、目视管理 (31)五、目视管理的主要内容与形式 (31)六、建立文明施工责任制,开展双文明劳动竞赛 (32)第一章编制说明一、编制原则1、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序,信守合同规定的工程竣工工期。

2、实行施工、设计和建设单位三结合,统筹安排,合理布置,做好施工部署各项施工生产工作。

3、采用流水施工方法和网络计划技术组织有节奏、均衡和连续施工。

便道路基工程施工方案

便道路基工程施工方案

便道路基工程施工方案一、工程概况1.1 项目名称:便道路基工程施工方案1.2 项目地点:中国XX省XX市XX区1.3 项目范围:便道路基工程施工1.4 项目建设规模:道路宽度为7米,总长1000米1.5 项目施工单位:XX建筑工程有限公司1.6 项目施工时间:预计施工周期为6个月二、工程背景2.1 便道路基工程是城市道路基础设施建设的一部分,其重要性不言而喻。

便道路的质量直接关系到城市交通的通畅与顺畅,因此本施工方案的制定具有重要意义。

2.2 当前,某市城市道路基础设施建设已经成为市政工程的重点项目之一,便道路基工程施工在提升城市道路交通流畅度和提升市民生活质量等方面具有重要作用。

三、工程内容3.1 便道路基工程的主要内容包括路面修建、路基填筑、排水系统建设等工程。

3.2 在施工中,要依据设计图纸和相关规范要求,采用适当的施工工艺和材料,保证工程质量。

四、施工组织4.1 项目部项目部设立项目经理、总工、质安员、材料员、机修工、车队长等职务,负责工程的整体施工管理和协调。

4.2 总包班组在总包班组内设立施工班组,包括路面、路基、排水系统等,保证施工各个环节的协调与配合。

4.3 材料采购依据工程设计要求,进行道路施工所需材料的采购,确保材料质量的过关。

4.4 机械设备项目部根据实际需求租赁或购置施工所需的机械设备,并进行日常检查和维护。

五、质量与安全管理5.1 施工过程中质量管理对施工工艺、施工环境、施工材料等进行严格的管理,确保施工质量。

5.2 安全管理严格遵守国家和地方安全生产法律法规,建立健全安全管理体系,确保施工过程中的安全。

六、施工工艺6.1 路基施工在路基施工中,首先进行勘探和平整土地,然后进行路基填筑和压实。

6.2 路面施工路面施工采用沥青摊铺工艺,包括路基层、粉碎石层、沥青混凝土面层等。

在施工过程中,要注意保证沥青混凝土的温度和均匀性。

6.3 排水系统在便道路基工程中,排水系统是非常重要的一项工程。

便道工程施工方案

便道工程施工方案

便道工程施工方案一、工程概况1.1 项目名称:某某地产项目1.2 项目地点:某某省某某市1.3 项目规模:总建筑面积约10000平方米1.4 施工单位:某某建筑工程有限公司二、工程内容2.1 建筑主体结构:地上3层,地下1层2.2 建筑材料:主要为混凝土、钢筋、砖瓦等2.3 设备安装:包括电梯、给排水设备、空调设备等2.4 精装修:包括室内装修、门窗安装等三、施工组织3.1 项目负责人:某某3.2 技术负责人:某某3.3 班组配置:分为主体施工组、装修施工组、设备安装组等3.4 安全生产:制定安全生产责任制度,每日开展安全生产例会四、分包管理4.1 选取合格分包单位:经过资质审查、工程经验评估等选取分包单位4.2 分包合同管理:签订合同,明确工程范围、质量要求等4.3 分包监管:设立专门监理人员对分包单位进行监管和协调五、施工技术5.1 地基处理:根据地质勘察结果采取适当的地基处理措施5.2 主体结构施工:按照施工图纸和技术要求进行混凝土浇筑、钢筋焊接等工作5.3 设备安装:根据设计要求进行设备安装及调试5.4 装修施工:根据业主要求进行室内装修和门窗安装等六、质量管理6.1 质量目标:确保工程质量符合设计要求和相关标准6.2 质量控制:实施质量检验,及时发现并处理施工中的质量问题6.3 质量验收:完成工程后进行质量验收,交付业主使用七、安全管理7.1 安全教育:开展安全教育培训,提高施工人员的安全意识7.2 安全检查:每日进行安全检查,及时消除安全隐患7.3 应急预案:制定应急预案,做好各类安全事故的预防和处理准备八、环境保护8.1 施工废弃物处理:安排专人负责施工废弃物的分类、运输和处理8.2 施工污水处理:合理设置污水处理设施,确保施工现场环境卫生8.3 节能减排:采用节能环保材料和设备,降低能源消耗和污染排放九、验收交付9.1 验收标准:按照相关行业标准和设计要求进行工程验收9.2 完成交付:完成工程后进行最终验收,交付使用以上是某某地产项目的工程施工方案,希望能够得到项目组全体成员的支持和配合,共同努力,顺利完成工程建设任务。

市政道路施工组织设计范本

市政道路施工组织设计范本

目录第一章编制依据 (5)第二章工程概况 (5)第三章施工部署 (8)第1节工程目标 (8)第2节施工管理机构 (8)第3节施工总体安排 (10)第四章施工准备 (11)第1节技术准备 (11)第2节施工现场准备 (12)第3节测量准备 (14)第4节试验准备 (14)第5节设备和物质准备 (14)第6节劳务人员准备 (15)第五章施工总进度计划 (15)第1节工期目标 (15)第2节总进度计划 (15)第3节施工总平面布置 (16)第六章主要分项工程施工工艺 (16)第1节工程测量 (16)第2节道路工程 (19)第3节水电安装工程 (29)第七章保证工期的主要技术措施 (35)第八章季节性施工措施 (36)第1节水泥砼路面雨季施工措施 (36)第九章质量保证体系 (37)第1节工程质量目标 (37)第2节组织机构 (38)第3节工程质量管理措施 (38)第4节工程施工技术规范及质量验收标准 (39)第5节工程质量承诺 (41)第十章安全生产保证措施 (41)第1节安全管理网络 (41)第2节安全管理 (41)第3节建立现场安全检查制度 (42)第4节安全技术要求 (43)第5节主要安全预防措施 (43)第6节安全管理目标 (43)第十一章文明施工措施及环境保护 (44)第1节文明工地创建目标 (43)第2节文明施工责任制 (44)第3节文明施工管理网络 (44)第4节文明施工管理措施及环境保护措施 (44)第5节环境保护措施 (46)第十二章技术管理措施 (48)第1节技术管理责任制 (48)第2节技术管理制度 (48)第3节技术管理措施 (49)第十三章施工降低工程成本措施 (50)附表(一) 拟投入本合同工程的主要施工机械设备 (52)附表(二)主要的试验、测量、质检仪器设备表 (53)附表(三)劳动力计划表 (54)附表(四)工期计划表 (54)附图(五)施工总平面图 (55)附图(六)路基填筑施工工艺流程框图 (56)附图(七)水泥混凝土路面施工工艺流程框图 (57)附图(八)工期保证体系图 (58)附图(九)质量保证体系图 (59)附图(十) 安全保证体系图 (60)附图(十一)环境保护保证体系图 (61)第一章编制依据1.1 彭山县公园西路工程施工项目相关文件.1.2 贵阳建筑勘察设计有限公司《彭山县公园西路工程施工图设计》.1。

便道施工方案

便道施工方案

AA县“BBB”整治新建市政道路——绿荫路便道施工方案编制人:审核人:审批人:二零一九年四月目录一、编制说明 (1)1、编制依据 (1)2、编制原则 (1)3、编制范围 (2)二、工程概况 (2)1、工程概述 (2)2、施工便道概况 (2)3、涵洞设计 (3)三、便道施工安排 (4)1、人员配置 (4)2、机械配置计划 (5)3、施工工序 (5)4、施工工艺 (5)5、施工标准 (5)6、便道养护 (6)四、管涵施工安排 (6)1、人员配置 (6)2、机械配置 (7)3、管涵施工工艺流程 (7)4、测量放样 (7)5、基坑开挖 (8)6、管节的预制和吊装施工 (8)7、管座施工 (8)8、涵背回填 (9)9、沉降缝 (9)五、质量保障措施 (9)六、安全保障措施 (9)1、机械安全保障措施 (9)2、人员安全文明保障措施 (10)一、编制说明1、编制依据1)国家、交通部和地方政府的有关政策、法规和条例、规定;2)施工设计图纸、设计技术交底、图纸会审及会议纪要;3)《AA县“BBB”整治范围内新建市政道路、桥梁工程设计一标段中标通知书》;4)AA县“BBB”整治范围内新建市政道路、桥梁工程设计一标段方案设计审查会议纪要;5)《AA县城市总体规划(2009-2030)》;6)《AA县老城区控制性详细规划》;7)现场踏勘等其它自行收集资料;8)地勘报告;9)参考有关施工技术规范及验收标准,详见下表表1-1 参考技术规范及验收标准表2、编制原则(1)本方案遵守设计文件,严格按照各相关施工和设计规范、验收标准中各项规定进行编制。

(2)工期安排根据业主对总工期的要求,考虑雨季对施工产生的影响。

路基各分部分项工程以服从整体施工安排为前提,均衡展开施工,用最节省的投入达到最佳的工期、质量效果,在保证路基施工的前提下保证整体工期、质量、安全、效益等目标的全面实现。

(3)施工计划主抓关键工序,组织平行作业、流水作业,科学安排交叉作业,强调专业间的协同配合,避免窝工,杜绝返工,循序渐进,均衡生产。

市政-工程施工组织设计(绝对全)

市政-工程施工组织设计(绝对全)

一、施工组织设计(1)施工技术方案及措施1.1工程概况1.2编制说明1.2.1编制依据(1)、贵州经济技术开发区122号道路工程招标文件、图纸等招标资料。

(2)、国家、建设部、云南省、贵州市现行设计、施工规范、验收标准及有关文件。

(3)、招标期间招标单位与投标单位所有来往的函件及补遗资料。

(4)、我单位对施工现场的实地勘察、调查资料。

(5)我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

1.2.2编制原则(1)、遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求。

(2)、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。

(3)、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。

(4)、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。

(5)、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本质量及社会信誉的预期目标效果。

(6)、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行。

(7)、全面推行贯彻IS9001标准,并按我公司质量手册及程序文件建立及运行质量体系,做到层层按标准管理,人人按标准做事,事事执行标准规范,处处按标准考核。

(8)、强化精品意识,以“视昨天为落后,视精品为合格”的企业精神为指导,努力使本工程达到:达到建筑工程施工及检验符合国家现行规范。

1.3施工部署、施工大纲1.3.1施工部署本工程施工组织的过程中,必须合理的划分好施工区域及施工流程,施工前期由项目经理组织施工人员仔细踏勘现场,主要了解现场环境情况、地质水文资料等。

根据工程实际情况以及雨季月份安排好各施工段。

及早确定切合现场实际情况的施工方案,组织施工,确保工程工期和质量。

1.3.2施工大纲(1)完成承包合同的谈判签约工作,并签订合同,组织有关人员熟悉合同内容,学习合同文本。

市政道路施工组织设计(详细)

市政道路施工组织设计(详细)

市政道路施工组织设计(详细)一、工程概述二、施工组织设计的编制依照及编制原则三、人员、设备、材料预备筹划四、分部分项工程的施工筹划、施工方法五、工程质量和工期的包管方法六、雨季及农忙季候的施工安排七、安稳包管体系和安稳治理轨制八、文明施工、情形爱护及廉政扶植方法一、工程概述(一)项目概况昌乐县扶植路(孤山街—利平易近街)工程长664米,筹划红线宽25米,现有路面宽10米,按现有路面宽度10米进行翻修,挖除原门路路面、路基,拆除旧路缘石,从新建筑沥青混凝土路面新修路面宽10米,约6700平方米;安装五莲花大年夜理石路缘石约1300米;门路外侧下设;下设DN400—DN600雨水管道约650米;铺设3米宽宁靖洋砖人行道约4000平方米。

沥青门路构造层为: 15厘米10%灰土基层+15厘米12%灰土基层+18厘米二灰碎石基层+0.3厘米沥青下封层+4厘米AC-16Ⅰ中粒式沥青混凝土+ 3厘米AC-10Ⅰ细粒式沥青混凝土。

管道施工构造层为:土方开挖+砂石基层+Ⅱ级承插口钢筋混凝土管道下设+回填压实土石屑+砌筑检查井及雨水井。

人行道构造层: 15厘米12%石灰土基层+10厘米C15素水泥混凝土垫层+ 1:2.5水泥砂浆垫层+6厘米暗红色宁靖洋砖。

(二)沿线天然地舆概况1、地势地貌路线所经由地区为平原微丘区,路线起伏不大年夜。

昌乐县属于低山丘陵区,海拔大年夜都在40~170米之间。

处于鲁中山区和鲁北平原接合处,西南部位石灰岩,低山丘区,东南部与玄武岩岗丘区,属路中南台隆。

东北部为山前平原,地势由西南向东北逐步倾斜。

流经重要河道有弥河、桂河、丹河。

2、地质拟建路段门路昌乐县沿线地质前提较好,相对稳固。

路线处于我国东部新华夏第二隆起带与第二沉降带的连接部位。

3、地动在《中国地动动参数区划图》(GB18306-2001)中,该新建工程所经大年夜部分地区地动动峰值加快度为0.15g,全然地动烈度为7°(三)气候及水文拟建路段沿线属温带半潮湿大年夜陆性季风气候,四时变更和季风阻碍都较明显。

市政道路施工组织设计

市政道路施工组织设计

城市道路施工组织设计目录一、工程概况二、施工方案三、施工工期、进度控制措施(含管线配套)四、工程质量、安全、文明生产措施五、季节性施工措施六、主要机具使用计划七、劳动力需用计划八、主要材料使用计划表九、施工平面布置及交通组织十、建议与要求一、工程概况(一)工程概述-----路是---市总体路网规划中的一条东西主干道,西起---路,东至---路,是----地区的主干道之一,全长约10.5km。

该路规划路幅一般路段红线宽度为86.0m,其路幅组成为:8.0m(绿化带)+6.5m(人行道)+7.5m(非机动车+公交车混合车道)+3.0m(绿化带)+13.0m(机动车道)+10.0m(绿化带)+13.0m(机动车道)+3.0m(绿化带)+7.5m(非机动车道+公交车混合车道)+6.5m(人行道)+8.0m(绿化带)=86.0m。

本项目工程起点---路(桩号K1+706.69),终点为---前路(桩号为K3+431.53),全长为1724.84m。

---路由---市建筑设计院设计,---市城市建设投资开发公司委托---投资有限公司承建,由----工程监理咨询有限公司进行全程监理。

该路设计功能齐全,设施完善,道路、排水、地下信道、绿化、亮化、交通等设施一应俱全。

---路的建设为二环线以南地区的东西向交通快速疏散创造了较好的条件,且将对---市南部地区的整体开发建设发挥重大的促进作用。

(二)工程设计---路按城市Ⅰ级主干道设计,设计车速为KM/h,设计荷载—构筑物:城—A级;路面BZZ-100。

本工程段位于---新趾和---大院南侧,从西至东分别与---路、---、---路相交,纵断面坡度较缓,分别为1.01%和0.00%。

路面采用沥青混凝土,其结构为:表面层为4CM 厚细粒式沥青混凝土[AC-13],中面层为5CM厚中粒式混凝土[AC-20(Ι)],下面层为6CM厚粗粒式沥青混凝土[AC-25(Ι)],上基层为20cm 厚水泥稳定碎石,下基层为20cm 厚水泥稳定砂砾,面层与基层之间设透层。

便道工程施工方案

便道工程施工方案

便道工程施工方案项目背景为了更好地解决市民出行问题,改善城市交通状况,xxx市决定实施便道改造工程,提高市区交通能力和行人安全性。

工程内容便道改造工程主要包括以下几个方面:1.便道铺设:对原有便道进行拓宽、平整、重新铺设,使行人、自行车等交通工具行驶更加舒适、安全。

2.交通设施设置:在便道两侧设置合理交通设施,如交通标志牌、交通信号灯、路灯等,以提高行人和车辆的交通安全性。

3.绿化美化:在便道工程中,适当加入绿化美化,种植花卉、小灌木等绿化植物,以美化城市形象。

工程实施1.实施时间:本便道工程预计从2021年5月开始实施,工期为120天。

2.施工队伍:便道改造工程施工队伍需满足资质齐全、人员稳定等条件,并且至少有5年相关工程施工经验。

3.施工方案:施工前将根据实际工程情况提出详细的施工方案,包括但不限于人员分工、物料采购、机械设备调配、安全防护等方面,并经相关部门审核确认后执行。

同时,施工现场要配备专职安全员对施工过程进行监督,以确保施工安全。

4.工程验收:便道工程竣工后,将由验收人员对工程质量进行全面检查,按相关质量标准进行验收,确保工程质量符合要求。

风险控制1.安全防护:在施工过程中,要注重各种安全防护措施的落实,筑起安全屏障,避免施工期间出现安全事故。

2.现场管控:对施工现场人员和机械设备进行管理和控制,防止施工现场紧张局面的发生,确保施工期间零事故、零纠纷,避免对地区群众造成不必要的影响。

3.资金保障:在施工过程中,要充分保障资金到位,按资金计划逐步支付工程款项,避免施工方运营困难,影响工程质量。

总结通过本次便道改造工程的实施,将能够显著改善市民出行体验和城市交通压力,提高城市交通流量和交通安全性。

同时也可以美化城市形象,为市民营造良好的城市居住环境。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

便道施工方案一、编制依据1.1本项目施工图、设计文件、地勘报告和图纸会审容;1.2对本标段现场实地踏勘、调查和了解的现场情况和有关资料;1.3《公路工程技术标准》(JTG B01-2003);1.4《公路路基施工技术规》(JTG F10-2006)。

二、工程概况本工程为云龙东路(芙蓉大道-紫竹路)道路工程,属城市主干路,位于天易示区,云龙东路呈东西走向,起点下穿芙蓉大道,经芭蕉路、金豹路,终于紫竹路。

道路全长1814.29米,路幅宽40米。

本工程共设置涵洞2个,分别为位于道路桩K0+010处的4.00×2.00的箱涵、K1+190的4.00×2.00的箱涵。

主要技术标准如下:设计车速:40Km/h设计荷载:BZZ-100设计使用年限:15年(沥青砼路面)施工容包括路基机械土石方、软基处理、沥青砼路面、边坡防护、人行道及路缘石、排水管网及检查井、排水涵洞、绿化、路灯预埋等。

本工程为新建线路,线路经过池塘、洼地,工程沿线两侧有居民区和现有道路,开工前必须改迁灌溉管道,才能满足施工要求。

必须先修筑施工便道,才能保证路基换填。

本项目拟建交通便道沿线分布有大量不均匀地表水系,主要为鱼塘、河道地表水,分布于K0+100-K0+140、K0+920-K1+180等处,水深受降雨等情况影响,一般约为0.3-1.5m,沟底浮泥较厚。

我项目部根据施工设计图,结合现场实际情况需要修筑交通便道。

以确保本项目施工车辆及社会车辆通行,需修筑纵向交通便道,确保交通畅通。

三、施工部署3.1布置原则3.1.1施工前把各方面手续落实到位,以保证我部施工顺利进行。

3.1.2结合当地地形和现有临时生活、生产设施,充分利用原有道路。

3.1.3尽量满足道路周边居住群众的生活进出,减少对当地居民生活造成阻碍。

3.1.4保持各主要道路和桥梁畅通,原则上不另外征地,在既有征地红线围沿右红线边修建,与既有道路交叉处设置平交道口。

3.1.5减少对农田经济作物的占用和环境的破坏,保持原有水系的畅通。

3.1.6满足施工车辆和施工机械交通要求:满足便道自身良好的稳定性,具有多台重车同时通行的承载能力,确保周边交通畅通和安全。

3.1.7服务本项目建设及周边路网等地区建设。

3.1.8经济合理性:在便道满足使用要求的前提下,从工期、材料、设备、人工以及环境保护等方面综合确定。

3.1.9缩短工期:充分考虑现场实际的施工条件,最大限度地便于工程施工,缩短工期。

3.1.10纵坡设置遵循随坡就势的原则,最大纵坡不超过10%。

原则上路堤边坡坡比为1:1.0,实际施工中坡比以边坡稳定为宜。

3.2施工平面布置3.2.1交通便道全线总长约1814.29m,全线路幅宽均为4.5m,边坡坡度一般为1:1.0,路基填筑使用挖方路基填筑材料,软基处理抛石挤淤厚度2m-5m,路面结构采用0.3m厚片石+0.2m泥结碎石面层结构形式,路基两侧根据现场施工环境修建排水沟。

3.2.2特殊路段。

在路线K0+100-K0+140、K0+920两处为鱼塘。

3.3施工组织机构施工组织机构框架图3.4资源配置计划3.4.1根据该工程的工程量、施工进度要求,拟定机械设备、仪器安排见下表进场机械设备、仪器一览表3.4.2施工人员配备一览表四、施工进度计划便道计划工期2014.12.06——2015.1.16五、施工工艺流程交通便道施工工艺流程图六、施工方法6.1施工准备6.1.1开工前对现场进行详细调查和核对,发现问题及时处理。

6.1.2清理场地,根据设计交通便道路线测设便道中桩,并测量出便道施工宽度。

6.1.4作业队主要人员都已进场,施工机械检查完毕。

且已建立了较为完善的质保体系,责任已细化到个人。

6.1.5所有施工人员均持证上岗,岗位职责、权限明确到位;机械设备已按时到场,且运转良好,机具配套合理,满足施工需要。

6.1.6技术准备工作:我部对工程技术人员、管理人员、机械操作机手等人员进行了详细的技术交底。

交底的主要容有:工程概况、施工顺序、技术标准、质量要点和安全文明施工等。

6.2测量放样首先结合现场情况,合理选线,确定合理转弯半径。

然后测设便道中桩,并用木桩做好标记,测设每一个断面,将收集到的测量数据进行便道拉坡设计,在确定了合理的纵坡后,再根据断面数据进行现场放样,原地面联测设立控制桩并加以保护,便道方量根据原地面测量与最后成型测量以断面法计取。

6.3清表及基础处理6.3.1清表根据测设的中桩确定清理场地围,做好场地清理,按规清表厚度清除施工围的树木、灌木、垃圾、有机物残渣及原地面以下的草皮和表土,一般清表厚度为30cm-50cm。

对妨碍视线、影响行车的树木、灌木丛等,在施工前进行砍伐或移植及清除。

对于树径在10cm以上的树兜,采用人工大开挖的方式将树根清除干净,一般树兜开挖详见下表:单根树兜开挖人工消耗表行破除。

另外对于一些在便道设计围的民用建筑还未拆除时,应及时向上级或有关部门反映,并通知拆迁部门做好拆迁准备。

清除下来的垃圾、废料、树木及不适用本工程材料等,堆弃外运至弃土场。

除此之外,对沿途遇到的电线杆和各种管道及时上报有关部门处理。

6.3.2基础处理本交通便道多处于鱼塘、低洼积水地段,该地段沟底淤泥较深,为满足便道的承载力要求,需要对基础进行处理。

我项目部根据岩土工程勘察报告及交通便道承载要求拟定基础处理形式为抛石挤淤。

抛石挤淤顶面高程需高出地下水位0.5m,抛石厚度1m-3m,宽度大于路基坡脚 1.5m,具体深度在抛石挤淤后现场开仓量取。

抛石挤淤施工方法:a.施工中应安排好石料运行路线,专人指挥。

摊铺平整工作采用大型机械进行,个别不平处应配合人工用细块石和石屑找平。

b.抛石采用挖掘机进行,方法为进占法。

首先由挖掘机在作业半径均匀抛第一层毛石,完成后,挖掘机来回走动进行碾压,待块石沉入与基底齐平后,可进行第二层抛石。

完成后用同样方法进行碾压,若块石无明显沉降,可向前延伸进行下一段施工,若块石沉降量仍较大,则需再抛一层块石进行碾压,直至块石沉降量较小为止;c.抛投应沿路中线向前抛填,再渐次向两侧扩展;d.对周边隆起的淤泥应及时清理,用自卸汽车运至弃土场;e.重型压路机对抛石处理段,碾压6-8遍后轮印不大于4mm,终止抛石。

6.4路基填筑为满足大型运输车辆、工程机械等通行,便道路面修筑4.5米宽。

便道纵坡不小于0.3%。

路基采用挖方区填筑土填筑,路面用0.3m厚片石+0.2m 泥结碎石便道填方边坡为1:1。

路面采用1%的双坡排水,排水至路基两侧排水沟。

(路基横断面见附图1)6.4.1路基分层填筑自卸汽车将符合填筑要求的填料运至填筑场地,选择适合的施工机械,将填料摊铺在路基的整个宽度上并大致平整,分层平行摊铺,每层松铺厚度为40cm。

同时要加强交通管制措施,确保交通顺畅。

6.4.2压实填料摊铺后应及时碾压,防止下雨造成土石料分离或者含水量过高而影响压实效果,当填料含水量达不到要求时,可采用洒水或晾晒的方法进行调节。

压路机的碾压行驶速度最大不宜超过4km/h,碾压无漏砂、无死角,确保碾压均匀,碾压遍数6-8遍,以压路机强振后无轮迹印为宜。

6.5边坡修整原则上路堤边坡坡比为1:1.0,实际施工中坡比以边坡稳定为宜,根据实际情况及设计边坡坡度用挖机对边坡进行修整,用挖机斗拍实。

6.6排水设施根据施工现场情况设置临时排水沟,排水沟排水进入周围原有水系。

6.7路面施工本便道路面采用0.3m片石+0.2 m泥结碎石面层结构形式。

路面采用1%的双坡排水,排水至路基两侧排水沟。

6.7.1片石垫层施工:自卸汽车运进片石,推土机进行粗平,再用压路机进行压实。

采用振动压路机碾压,压实作业的施工顺序为:先压路基边缘,后压路基中间,先慢后快,先静压后振动的操作规进行碾压。

碾压作业时,行间(横向)重叠0.3至0.5m碾压区段间(纵向)重叠1m以上,做到无偏压、无死角、碾压均匀。

6.7.2泥结石路面施工:泥结石主要由碎石、泥土组成。

泥结碎石所用的石料, 其等级不宜低于Ⅳ级;长条、扁平状颗粒不宜超过20%。

泥结碎石层所用粘土, 应具有较高的粘性, 塑性指数以12-15为宜。

粘土不得含腐殖质或其它杂物。

粘土用量一般不超过混合料总重的15%-18%。

泥浆一般按水与土比为0.8:1至1:1的体积比进行拌和配置。

如过稠, 则灌不下去, 泥浆要积在石层表面;如过稀, 则宜流淌于石层底部, 干后体积缩小,粘结力降低,均将影响路面的强度和稳定性。

泥结碎石路面厚度一般为两层铺筑。

在路槽筑好后,按松铺厚度(约为压实厚度的1.2-1.3倍)摊铺碎石,要求大小颗粒均匀分布,纵横断面符合要求,厚度一致。

主层矿料粒径底层一般采用1-2号或2-3号碎石,面层一般采用3-4号碎石。

泥结石的碾压分为预压和碾压两道工序,并在这两道工序中间完成浇灌泥浆和撒嵌缝料工作。

预压是在碎石铺好后用轻型压路机碾压,碾速宜慢,每分钟约25-30m,轮迹重叠0.25-0.3m,一般碾压4-5遍,至石料无松动为止。

过多碾压将堵塞碎石缝隙,妨碍灌浆。

在预压的碎石层上,浇灌泥浆,浆要浇的均匀、浇的透,以灌满孔隙、表面与碎石齐平为度,但碎石棱角仍应露出泥浆之上。

灌浆1-2h后,待泥浆下注,空隙中空气溢出,表面未干前撒铺5-15mm的嵌缝料(约1-1.5m3/100m2),嵌缝料要撒的均匀。

撒过嵌缝料后,即用中型压路机进行碾压,并随时注意用扫帚将石屑扫匀。

如表面太干需略微洒水碾压,如表面太湿须待干后再压。

最终碾压阶段,需使碎石缝隙泥浆能翻到路面上与所撒石屑粘成一个坚实的整体为止。

6.8原有道路拓宽因为原有道路一般由于长期使用承载力强、沉降小,所以在尽量不破坏原路基的前提下进行道路拓宽。

处理方法:将原有道路底部加宽至7m,加宽部分采用建筑垃圾回填,平整、压实。

路面采用0.3m片石+0.2 m泥结碎石面层结构形式。

进入我部施工围有两条原有道路。

一条位于路线起点处的芙蓉东辅线,一条位于k0+400处原有村道,需要选择其一作为我部的临时施工便道的进出道路。

6.9导流工程地段施工本工程施工导流地段均为软土地基,为防止管涵施工后不发生不均匀沉降,基坑开挖后需进行基础处理。

本项目拟定管涵基础位置采用抛石挤淤。

抛石挤淤后用小石渣进行填缝,铺管前应在基底先铺50cm碎石垫层,整平后再进行铺设混凝土管。

铺管时从进水口向出水口设置1%的纵坡,以保证排水流畅。

过水便涵采用直径1m-1.5m预制混凝土管,每节管长2m,根据沟渠大小设置单排或多排预制管。

便涵回填使用碎石,回填要分层压实。

为防止便道边坡土塌陷导致管涵堵塞,便道两侧管涵伸出边坡各100cm。

七、便道的维护与维修7.1设立便道施工现场的施工标志、标牌明显,便道施工机械有规定的停置位置和行走路线,以及完整的使用、操作、检查、维护等规章制度,施工现场便道畅通,排水系统处于良好的使用状态,保证施工便道整洁。
