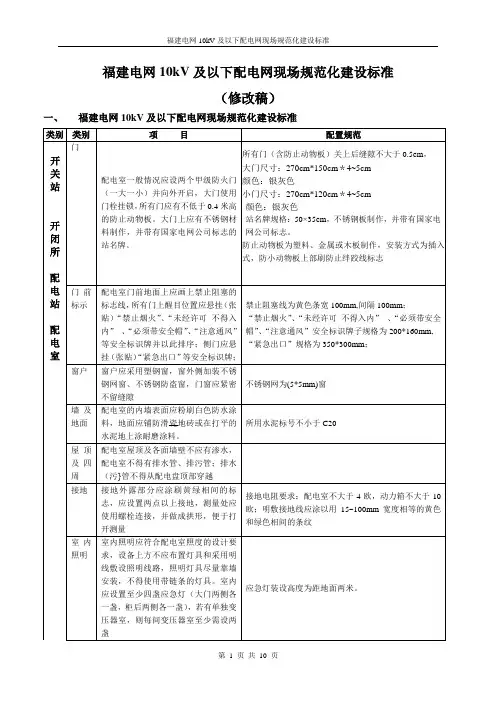

福建电网10kV及以下配电网现场规范化建设标准一、福建电网10kV及以下配电网现场规范化建设标准类别类别项 目配置规范开关站开闭所配电站配电室门配电室一般情况应设两个甲级防火门(一大一小)并向外开启,大门使用门栓挂锁,所有门应有不低于0.4米高的防止动物板。

大门上应有不锈钢材料制作,并带有国家电网公司标志的站名牌。

所有门(含防止动物板)关上后缝隙不大于0.5cm,大门尺寸:270cm*150cm*4~5cm颜色:银灰色 小门尺寸:270cm*120cm*4~5cm颜色:银灰色站名牌规格:50×35cm,不锈钢板制作,并带有国家电网公司标志。

防止动物板为塑料、金属或木板制作,安装方式为插入式,防小动物板上部刷防止绊跤线标志门前标示配电室门前地面上应画上禁止阻塞的标志线,所有门上醒目位置应悬挂(张贴)“禁止烟火”、“未经许可 不得入内” 、“必须带安全帽”、“注意通风”等安全标识牌并以此排序;侧门应悬挂(张贴)“紧急出口”等安全标识牌;禁止阻塞线为黄色条宽100mm,间隔100mm;“禁止烟火”、“未经许可 不得入内” 、“必须带安全帽”、“注意通风”安全标识牌子规格为200*160mm,“紧急出口”规格为350*300mm;窗户窗户应采用塑钢窗,窗外侧加装不锈钢网窗、不锈钢防盗窗,门窗应紧密不留缝隙不锈钢网为(5*5mm)窗墙配电室的内墙表面应粉板在电缆进出口处应设防火隔墙,并在其上方的电缆盖板上做“防火封堵”标志;火隔墙应采用PFB型电缆防火包,“防火封堵”为红底白字。

字体采用宋体,字号应以清晰醒目为原则。

通风配电室通风应良好,若不符合设备散热要求的,须加装低噪音排风机并配温控自启、停装置;若配电室设置在地下室,应设立独立控制排风管并配温控自启、停装置;若配电室运行环境较差,应视现场情况配备除湿机。

地上配电室风机视情况装雨披安全警示线高低压开关柜、变压器、直流柜、配电自动化终端等设备前后应标有黄色安全警示线黄色安全警示线离设备前后各0.8米,宽度为150MM平行线。

图版及编号各站高压设备均应有双重编号、定置图、电气主接线模拟图板;、模拟图板及其双重编号应按最终审核通过并与现场实际一致的竣工资料制作。

若有带变压器的站一个图板画不完,变压器及低压部分可单独设一图板,规格与高压图板相同。

(1)模拟图板规格:120×100cm,不锈钢边框,白底红线红字,开关能体现分、合状态;(2)定置图用A3纸,采用CAD制图绘制(3)配电柜双重编号为红色不干胶,字体为粗圆,RM6、SM6柜中文字为3×2cm,数字为3×1.5cm,一般高压柜中文字为7×4cm,数字为7×3.5cm。

遮栏围网配电室应配遮栏、围网、和悬挂的各种标示牌;遮栏至少四张、围网为3米长至少4张、各标示牌应设“禁止合闸,有人工作”、“禁止合闸,线路有人工作”、“在此工示位置。

电缆沟、电缆工井、电缆桥架及电缆隧道中的电缆中间接头应用裸铜线栓扎电缆标示铭牌(刻字)。

室外电缆敷设,凡穿经电缆工井、电缆人孔井或电缆手孔井时的电缆应用裸铜线栓扎电缆标示铭牌(刻字)。

电缆沟、电缆桥架及电缆隧道中的电缆直线敷设应在间隔100m处及电缆敷设走向有变化处应用裸铜线栓扎电缆标示铭牌(刻字)。

变电站、开关站(开闭所)、配变站、配电站等在电缆进出口处、电缆竖井的两端应用裸铜线栓扎电缆标示铭牌(刻字)。

电缆标示铭牌(刻字)采用铝合金材质, 规格为70x120x2mm,注明线路名称、用户名称、电缆规格、型号、长度、回路、用途及起讫点、电缆头型号、电缆接头型号、电缆接头编号,施工单位(班组)、施工日期,字体采用宋体,字号四号字,字迹应清晰不易脱落。

电缆终端头处应用抱箍固定,电缆户外终端头的高压刀闸(跌落熔丝)引下线应剥皮20mm,以便挂接地线。

防火电缆沟、电缆工井、电缆桥架及电缆隧道中的电缆中间接头应采用防火处理,电缆中间接头应平放在支架的平板上。

变电站、开关站(开闭所)、配变站、配电站等电缆穿过的竖井、墙壁、楼板或进入电气盘、柜的孔洞处应用有机防火堵料封堵;在电缆进出口处应做防水处理,并设防火隔墙且在其上方的电缆盖板并列电缆的中间接头位置应相互错开,且不小于0.5m的净距;中间接头位与邻近电缆净距,不得小于0.25m。

电缆中间接头两侧及相邻电缆2~3m长的区段施加防火涂料或防火包带。

防火隔墙应采用PFB型电缆防火包,“防火封堵”为红底白字。

字体采用宋体,字号应以清晰醒目为原则。

上做“防火封堵”标志。

工井电缆工井、电缆人孔井或电缆手孔井。

电缆工井的人孔井盖应采用树脂或钢纤维材料;电缆工井水泥盖板应有拉手,底部应用角铁固定,盖板承载力应能满足设计要求,井盖表面均应铸有“供电”字样及“”(闪电)符号,并标明制造商。

电缆工井型号、规格、质量等根据设计要求。

电缆工井的间距一般不宜大于200米。

沟道电缆沟、电缆隧道的支架。

支架的材料大于35x35x5mm的角钢,并有镀锌处理。

支架间应有25x4mm扁钢或Φ13mm圆钢接地,并涂以防锈漆。

支架的制作、固定及支架的间距根据设计要求。

标志桩直埋电缆在直线敷设部分,直线间隔30m处埋设电缆标志桩,在接头和转角处也均应埋设电缆标志桩。

电缆标志桩内应有钢筋,尺寸为200x200x600mm, 所用的标号不小于100#混凝土。

电缆标志桩露出的表面应嵌有“直线走向”、“中间接头”、“转角”的图样及带有“”(闪电)符号,并涂有红漆。

直埋电缆外至地面深度,不得小于0.7米;当位于车行道或耕地下时,应适当加深,且不宜小于1m。

直埋敷设的电缆,严禁位于地下管道正上方或下方。

在化学腐蚀或杂散电流腐蚀的土壤范围,不得采用直埋。

盖板直埋电缆应盖上混凝土保护盖板。

电缆保护盖板内应有钢筋,厚度为50 mm,宽度200 mm,长度为1000 mm,所用的标号不小于100#混凝土。

电缆保护盖覆盖宽度应超过电缆外侧以外各50 mm。

电缆保护盖板应完整,无破损。

图纸电缆敷设路径平(断)图(比例 1:1000或500、300)。

应与现场实际敷设路径走向相符,两条及以上同沟(架)敷设电缆,应标明电缆名称。

电表箱位置名称用门牌号表示。

电缆敷设路径与参照物的距离尺寸应标明。

视图方向应标明。

穿管电缆穿管敷设:同一通道的电缆数量较多,宜用排管。

地下电缆与公路、铁道交叉时,应采用穿管;地下电缆通过房屋、广场的区段或横穿道路的地段,宜用穿管。

管的内径不应小于电缆外径的1.5倍,且不得小于100mm。

每管宜只穿1根电缆。

管孔端口应予封堵。

管道交叉相互间允许最小距离:电力电缆之间及其与控制电缆间平行为0.1m,交叉为0.5m,(当电缆穿入管中或用隔板隔开时,其平行净距可降为0.1m);不同使用部门的电缆间平行、交叉均为0.5m,(当10KV及以下电缆与电缆或管道、道路、构筑物等应符合电力电缆敷设的相互间允许最小距离的有关规定。

电缆穿入管中或用隔板隔开时,其交叉净距可降为0.1m);电力电缆与热管道(管沟)及热力设备平行为2.0m,交叉为0.5m;平行、交叉时,应采取隔热措施,使电缆周围土壤的温升不超过10o C。

电力电缆与油管道(管沟)、可燃气体及易液气体管道(沟)均平行为1.0m,交叉为0.5m;电力电缆与其它管道(管沟)平行、交叉均为0.5m;以上直埋敷设当电缆穿入管中或用隔板隔开时,其交叉净距可降为0.25m;电力电缆与电气化铁路路轨非直流平行为3.0m、交叉为1.0m;直流平行为10.0m、交叉为1.0m,(当电力电缆与电力电缆与直流电气化铁路路轨平行、交叉其净距不能满足要求时,应采取防电化腐蚀措施);电力电缆与公路平行为1.5m,交叉为1.0m;电力电缆与城市街道路面平行为1.0m,交叉为0.7m;电力电缆与杆基础(边线)平行为1.0m;电力电缆与建筑物基础(边线)平行为1.0m;电力电缆与排水沟平行为1.0m,交叉为0.5m;水底敷设电缆电缆水底敷设。

水底电缆,应用金属丝铠装,应是整根的,但允许有软接头。

埋设在至少0.5米深,不能埋设时,尽可能保持最高水位水深的2倍,并有防止外力损伤的措施。

按照航务部门的规定在水底电缆两端的左右侧附近设置固定警告标志(三角牌及禁止抛锚等警示标志)和夜间应有三角警告标志牌灯。

配电线路及设备水泥杆在路旁及易被车撞应有明显的警示标志或做保护墩(1)警示标志:应喷刷红、白相间反光标志或贴红、白相间反光标志(材料应不易退色、粘贴牢固可靠),红、白相间100mm,即红、白颜色宽度为100mm,面积从杆底往上不应小于0.5米(2)做保护墩:高度一米,形状为圆柱形(Φ800mm)或梯形柱形(顶部Φ400mm,底部Φ800mm),保护墩表面有警示标志,要求与以上一致。

(1)杆号应有双重编号,同杆架设线路杆号如使用搪瓷牌(见附图1)时,I回线为蓝底白字,II回线为白底黑字(规格:15X38);如使用铁漆时,同杆架设线路杆号I回线为白底黑字,II回杆号的编写:线为红底白字。

编写时字体一律采用宋体,编写在离地面2米处。

大小应适中,杆号应清晰、工整、准确无误。

杆号牌悬挂在离地面2米处。

(2)高低压同杆架设时,低压杆可以不单独编号。

(3)双杆设备(如配变台架、开关架)的杆号为向大号侧方向的第一根杆编写为主杆号,第二根杆编写为“付”杆。

(4)每基杆塔和变压器台应有名称和编号标志,标志设在巡视易见一侧,同一条线路标志应设在一侧。

水泥杆的钢圈焊接头的处理:应按设计要求进行防腐处理。

设计无规定时,可将钢圈的焊渣与氧化层除净,先涂刷一层红樟丹,干燥后再涂刷一层防锈漆处理。

10KV线路转角杆(特别是大转角杆)、耐张杆、分支杆及有设备的杆塔应喷刷黄、绿、红相位标志或贴反光相位标志(材料应不易退色、粘贴牢固可靠),距离地面高度不应线路起始杆塔终端杆塔换位杆塔及其前后第一基杆塔黄、绿、红相位标志直径为Φ50mm小于2.5米铁塔塔杆号的编写:同水泥杆杆塔杆号的编写脚踏钉的安装:应在离地面2米以上安装脚踏钉导线接地线夹的安装:(1) 应在干线联络刀闸或开关的前、后杆各向该刀闸或开关侧安装一组接地线夹。

(2) 如刀闸或开关是控制分支线的在支线的第一根杆向该刀闸或开关侧安装一组接地线夹。

故障显示器的安装应在有刀闸或开关的进线、电缆联络的两端、分支线的线路侧安装故障显示器。

绝缘导线耐张杆、终端杆的安装:1、应在耐张杆、终端杆将导线的尾线反绑扎在本线上或加装马鞍螺丝。

2、应采用安普线夹(包括低压线与接户线的连接处)拉线安装在路旁、人行道上的拉线:应安装拉线警示标志,安装位置:如图配变台架及开关台架:变压器及开关台架高度符合规定,变压器台架分为四层:高压刀闸层、避雷器层、高低压熔断器层、变压器工作配变台架及开关台架平台;开关架分为三层:高压刀闸层、避雷器层、开关安装层。

相关文档
最新文档
