厨房、卫生间翻边的施工方案

合集下载

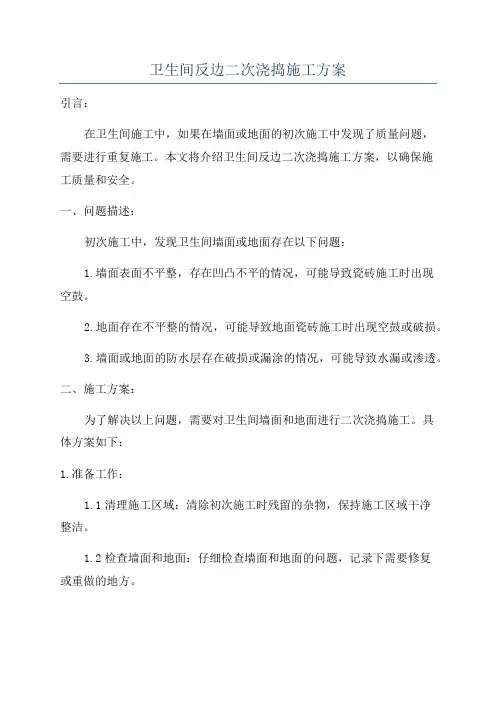

卫生间反边二次浇捣施工方案

卫生间反边二次浇捣施工方案

卫生间反边二次浇捣施工方案引言:在卫生间施工中,如果在墙面或地面的初次施工中发现了质量问题,需要进行重复施工。

本文将介绍卫生间反边二次浇捣施工方案,以确保施工质量和安全。

一、问题描述:初次施工中,发现卫生间墙面或地面存在以下问题:1.墙面表面不平整,存在凹凸不平的情况,可能导致瓷砖施工时出现空鼓。

2.地面存在不平整的情况,可能导致地面瓷砖施工时出现空鼓或破损。

3.墙面或地面的防水层存在破损或漏涂的情况,可能导致水漏或渗透。

二、施工方案:为了解决以上问题,需要对卫生间墙面和地面进行二次浇捣施工。

具体方案如下:1.准备工作:1.1清理施工区域:清除初次施工时残留的杂物,保持施工区域干净整洁。

1.2检查墙面和地面:仔细检查墙面和地面的问题,记录下需要修复或重做的地方。

1.3准备材料和工具:根据实际需要购买墙面和地面修复所需的材料,如水泥、砂浆、工具等。

2.修复墙面:2.1清理墙面:先用刷子将墙面的灰尘和污垢清理干净。

2.2补平墙面:将水泥和砂浆按一定比例混合,涂抹在墙面上,用抹刀刮平,确保墙面平整。

2.3抹灰:将水泥和砂浆按一定比例混合,用抹刀将其涂抹在墙面上,确保墙面光滑。

2.4保持干燥:施工完毕后,要保持墙面干燥,以便进行下一步的瓷砖施工。

3.修复地面:3.1清理地面:先用刷子将地面的灰尘和污垢清理干净。

3.2补平地面:将水泥和砂浆按一定比例混合,倒在地面上,用抹刀刮平,确保地面平整。

3.3铺设瓷砖:等待地面干燥后,进行瓷砖的铺设工作,确保每块瓷砖之间的间隔均匀,采用专业工具进行整齐铺贴。

3.4瓷砖填缝:等待铺贴完成后,用瓷砖勾缝剂填充瓷砖之间的缝隙,确保地面平整、美观。

3.5保持干燥:施工完毕后,要保持地面干燥,以便进行下一步的防水和验收。

4.防水和验收:4.1防水处理:在修复的墙面和地面上涂抹防水涂料,将其涂抹均匀,确保墙面和地面的防水性能。

4.2验收:对修复后的墙面和地面进行验收,检查其是否存在问题,如空鼓、漏涂等。

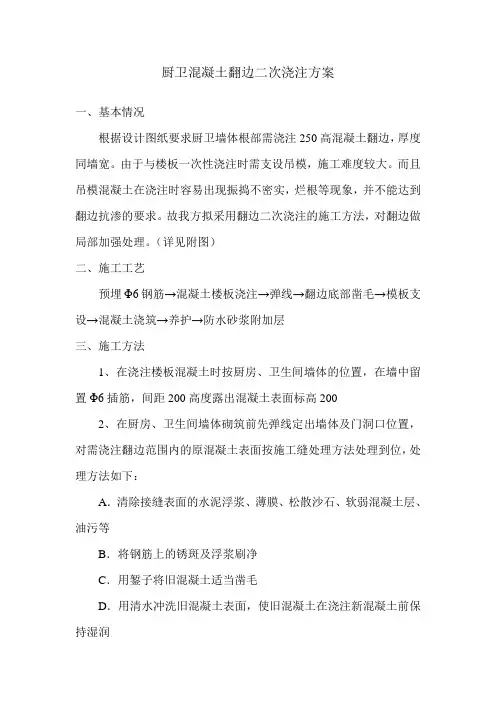

厨卫混凝土翻边二次浇注方案

厨卫混凝土翻边二次浇注方案

厨卫混凝土翻边二次浇注方案
一、基本情况
根据设计图纸要求厨卫墙体根部需浇注250高混凝土翻边,厚度同墙宽。

由于与楼板一次性浇注时需支设吊模,施工难度较大。

而且吊模混凝土在浇注时容易出现振捣不密实,烂根等现象,并不能达到翻边抗渗的要求。

故我方拟采用翻边二次浇注的施工方法,对翻边做局部加强处理。

(详见附图)
二、施工工艺
预埋Φ6钢筋→混凝土楼板浇注→弹线→翻边底部凿毛→模板支设→混凝土浇筑→养护→防水砂浆附加层
三、施工方法
1、在浇注楼板混凝土时按厨房、卫生间墙体的位置,在墙中留置Φ6插筋,间距200高度露出混凝土表面标高200
2、在厨房、卫生间墙体砌筑前先弹线定出墙体及门洞口位置,对需浇注翻边范围内的原混凝土表面按施工缝处理方法处理到位,处理方法如下:
A.清除接缝表面的水泥浮浆、薄膜、松散沙石、软弱混凝土层、油污等
B.将钢筋上的锈斑及浮浆刷净
C.用錾子将旧混凝土适当凿毛
D.用清水冲洗旧混凝土表面,使旧混凝土在浇注新混凝土前保持湿润
3、按线支设翻边模板,高度250,门洞口断开
4、浇注翻边混凝土
A.浇注混凝土前先铺一层2CM厚的水泥砂浆(内掺水泥重量5%的防水剂)
B.浇注C20细石混凝土,内掺防水剂
C.用小振动棒仔细振捣翻边混凝土
5、待混凝土终凝后洒水养护,养护期不低于14d
6、在厨房卫生间墙体砌筑完成后,在墙内侧500高,500宽范围内增加10厚1:2水泥砂浆附加层(内掺水泥重量5%的防水剂)
四、注意事项
1、混凝土浇注完成后不得过早拆除模板,防止混凝土表面破坏
2、模板拆除后要注意成品保护,防止碰坏翻边。

卫生间防水翻边专项施工方案

卫生间防水翻边专项施工方案

卫生间防水翻边专项施工方案卫生间的防水翻边施工方案主要包括以下几个步骤:1.准备工作:在施工前,首先需要将卫生间的墙面和地面全部清理干净,确保表面没有油污、灰尘等杂质。

然后对墙面进行处理,如填补裂缝,修复不平整的部分,以确保墙面平整。

2.防水涂料涂刷:选用适合卫生间使用的防水涂料,可以是聚合物水泥防水涂料。

将涂料均匀地涂刷在卫生间的墙面和地面上,注意不要涂刷过厚,也不要有漏刷的地方。

可以根据需要涂刷两遍,确保涂层的厚度和质量。

3.渗透结晶剂:在施工防水涂料后,可以使用渗透结晶剂来增加防水效果。

渗透结晶剂能够渗透进混凝土内部,通过化学反应生成结晶物质,填充混凝土内部的微細缺陷,提高混凝土的防水性能。

4.防水翻边施工:在卫生间的地面和墙面交界处,需要进行翻边处理。

首先,在防水涂料完全干燥之后,使用专用的翻边料将其固定在墙面和地面的交界处,确保完全密封。

同时,翻边料需要与防水涂料完全贴合,不能有任何空隙。

5.防水层验收:在防水翻边施工完成后,需要进行防水层的验收。

检查防水层是否完整,是否有漏涂、破损等问题。

同时,还需要进行防水层的压力测试,使用专用的测试仪器施加一定的压力,检测防水层是否能够承受一定的水压。

6.后续处理:在防水层验收合格后,可以进行后续的装修工作。

可以进行墙砖、地砖的铺贴,注意在铺贴之前需要将墙面和地面进行处理,确保表面平整。

同时,在铺贴瓷砖之后,还需要对砖缝进行封填,以防止水分渗入。

总结:卫生间的防水翻边施工方案需要注意以下几点:选用适合的防水涂料和渗透结晶剂,涂刷均匀,施工过程中不能有遗漏或涂刷过厚。

翻边处理需要使用专用的材料,并与防水涂料完全贴合,确保密封。

施工完成后进行验收和测试,确保防水层的质量可靠。

最后,进行后续的装修工作时,要注意保护防水层,防止损坏。

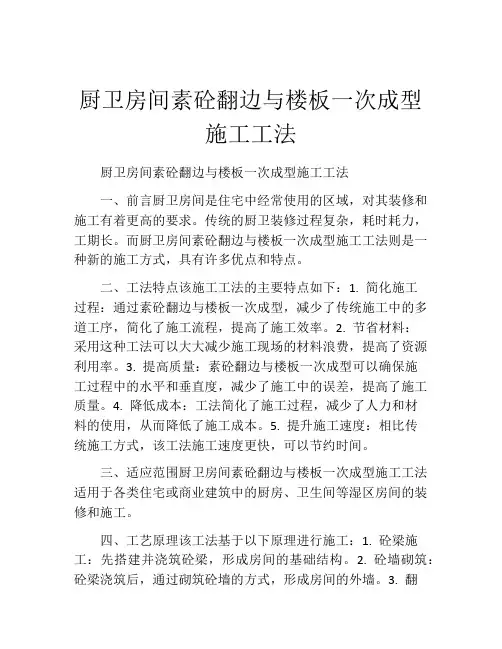

厨卫房间素砼翻边与楼板一次成型施工工法

厨卫房间素砼翻边与楼板一次成型施工工法

厨卫房间素砼翻边与楼板一次成型施工工法厨卫房间素砼翻边与楼板一次成型施工工法一、前言厨卫房间是住宅中经常使用的区域,对其装修和施工有着更高的要求。

传统的厨卫装修过程复杂,耗时耗力,工期长。

而厨卫房间素砼翻边与楼板一次成型施工工法则是一种新的施工方式,具有许多优点和特点。

二、工法特点该施工工法的主要特点如下:1. 简化施工过程:通过素砼翻边与楼板一次成型,减少了传统施工中的多道工序,简化了施工流程,提高了施工效率。

2. 节省材料:采用这种工法可以大大减少施工现场的材料浪费,提高了资源利用率。

3. 提高质量:素砼翻边与楼板一次成型可以确保施工过程中的水平和垂直度,减少了施工中的误差,提高了施工质量。

4. 降低成本:工法简化了施工过程,减少了人力和材料的使用,从而降低了施工成本。

5. 提升施工速度:相比传统施工方式,该工法施工速度更快,可以节约时间。

三、适应范围厨卫房间素砼翻边与楼板一次成型施工工法适用于各类住宅或商业建筑中的厨房、卫生间等湿区房间的装修和施工。

四、工艺原理该工法基于以下原理进行施工:1. 砼梁施工:先搭建并浇筑砼梁,形成房间的基础结构。

2. 砼墙砌筑:砼梁浇筑后,通过砌筑砼墙的方式,形成房间的外墙。

3. 翻边施工:在砼墙内部设置翻边模板,用于后续砼楼板的施工。

4. 砼楼板浇筑:在砼墙和翻边模板之间浇筑砼楼板,实现房间的楼板一次成型。

五、施工工艺1. 搭建砼梁:根据设计要求,安装钢筋骨架并浇筑砼梁,形成房间的基础结构。

2. 砌筑砼墙:在砼梁上搭建砌筑架,进行砼墙砌筑。

3. 安装翻边模板:在砼墙内部设置翻边模板,以确保砼楼板施工时的平整度。

4. 浇筑砼楼板:在砼墙与翻边模板之间浇筑砼楼板,并进行充分的振捣和养护。

5. 拆除翻边模板:在砼楼板固化后,拆除翻边模板。

六、劳动组织在施工过程中,需要组织合理的劳动力安排,确保施工进程的顺利进行。

包括砼梁搭建和浇筑、砼墙砌筑、翻边模板安装和拆除,以及砼楼板浇筑等环节。

厨房、卫生间翻边的施工方案

厨房、卫生间翻边的施工方案

卫生间模板加固施工方案
一、工程概况
本工程为:富园新城1#楼工程。

建设单位:宿迁富园房地产
监理单位:徐州矿大
施工单位:江苏富园建设有限公司
结构类型:框架剪力墙结构。

建筑层数:1#地下一层,地上二十八层。

二、施工工艺及操作要求
卫生间吊模安装顺序是:放置垫块——模板安装——梁的控制——整体固定———振捣控制。

卫生间吊模直接影响后期墙体砌筑成型,是一项平凡而很难以施工完美的一道施工工序。

1、放置垫块:在钢筋绑扎完成后,在四个转角放置好浇筑好的混凝土垫块。

2、梁的控制:在把加固好的吊模放入后,对四周梁中放好预置块,确保梁间距统一并符合图纸尺寸要求。

3、整体加固:为了防止在混凝土浇筑过程中振捣偏移,按图纸尺寸检查好吊模,合格后再对吊模的下口用模板条抵住梁边,上口用木方加固
4、振捣控制:砼入模后用插入式振动器从一端开始逐步往外退
出,振捣时面层以没有气泡而有亮光即可,且抹平时需控制面层比模板上口底5mm为最佳,拆模后砼翻边上口的棱角线会平直而方正,如发现偏移立即重新加固、振捣、抹平。

6、做好砼的养护工作,间隔24小时模板才可以拆除,拆除后对缺陷部位及时修补
三、文明施工及环保措施
1、模板拆除后的材料应按编号分类堆放。

2、模板每次使用后清理板面,涂刷脱模剂,涂刷隔离剂时要防止撒漏,以免污染环境。

3、加工和拆除木模板产生的锯末、碎木要严格按照固体废弃物处理程序处理,避免污染环境。

卫生间翻边施工方案

卫生间翻边施工方案

卫生间翻边施工方案XX县环境监测执法业务用房工程卫生间翻边二次浇注施工方案编制单位:编制人:审核人:审批人:日期:一、工程概况:工程名称:XX县环境监测执法业务用房工程,地址:XX市XX县社保大厦旁,建筑面积2560.51㎡,结构为框架结构。

本工程的部分卫生间、厨房、阳台及屋面墙体的泛边砼在梁板混凝土浇筑时不宜一次性浇筑,容易导致混凝土成型后变形、偏离轴线,为避免此类现象的出现,故采取二次浇筑的方式施工。

二、施工顺序先清理楼面的垃圾,然后把楼面翻边浇筑部位的混凝土浮浆凿去并凿毛,弹好线,然后按放好的线安泛边的边模。

在浇筑翻边混凝土前,先用水冲洗干净,并把积水扫去,不能有积水。

然后浇筑翻边混凝土,振捣时要注意认真按要求用机械振捣,严禁人工振捣。

三、施工措施:1、混凝土浆用斗车装运,然后通过施工井架运至施工层,每天都有专人在下班时检查各楼层施工井架出入口处的卸料平台及周边围护,一经发现有问题,立即安排专人加固。

2、斗车装混凝土浆前先用水泥袋固定在斗内,并用水湿润,这样便于倒浆和清洗斗车。

且装浆时,不能装满,防止混凝土浆在运输过程中溢出太多。

3、在模板上标好泛边混凝土浇筑标高。

4、泛边的砼浇筑前应先清洗干净混凝土面的垃圾及灰尘,再均匀的淋一道水泥油,然后才能浇筑混凝土。

5、混凝土铲满模板内后需振捣时,振动棒应快插慢拔,快插是为了防止将表面混凝土振实而下面混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出孔。

每次振动时需将振动棒上下抽动,保证振捣均匀,且插至离原混凝土面5cm即可,插点形式为行列式,插点距离250mm左右。

浇筑完后,用小锤轻轻敲打泛边侧模。

6、浇筑成型后,应在12小时内派专人浇水养护砼,且保持砼表面湿润。

养护时间不得少于7天。

卫生间反边二次浇筑施工方案及对策

卫生间反边二次浇筑施工方案及对策

目录第一章编制依据1一、编制目的1二、编制依据2第二章工程概况2一、工程概况2二、混凝土强度等级设计要求3第三章主要施工方法4第四章现场自搅拌混凝土的质量控制6一、施工准备6二、操作工艺6第五章质量标准6一、主控工程8二、一般工程8三、允许偏差工程9第六章成品保护10第七章平安保证措施10第一章编制依据一、编制目的由于主体构造施工时卫生间反边与梁混凝土一起浇筑施工难度较大,且难以准确定位,为此进展二次浇筑。

为提供较完整的技术指导文件,便于工程质量控制,确保能优质、快速、高效地完成卫生间反边混凝土二次浇筑的施工任务,并为监理、业主对工程的施工方法、质量、工程进度等各方面的详细了解提供依据。

二、编制依据1、工程构造施工图、建筑施工图;2、施工组织设计3、"建筑地面工程施工质量验收规"GB50209-20124、"施工手册"第四版5、"混凝土构造设计规"〔GB50010-2011〕6、"混凝土质量控制标准"GB50164—20117、"普通混凝土用碎石或卵石质量标准及检验方法"JGJ53—928、"建筑工程施工质量验收统一标准"GB50300-20139、"建筑施工平安检查标准"JGJ59-2011第二章工程概况一、工程概况工程名称:秀灵路康华药业商住小区“万汇华府〞工程建立单位:XX康华药业XX公司设计单位:市建筑XX监理单位:XX桂新监理咨询XX公司施工单位:XX建工集团联合建立XX建立地点:市秀灵路32号本工程位于市秀灵路北东侧,地面以上1*楼为三十三层商住楼,底部两层商铺,采用框架-抗震墙构造,2*、3*、4*楼为三十四层住宅,地下两层车库和设备用房,负二层局部人防地下室,构造体系为框架-抗震墙构造,1*楼高度99.80m,2*、3*、4*楼高度98.60m;高层住宅采用预应力静压管桩筏根底,纯地下室分别采用静压管桩、柱下独基和墙下条基。

卫生间周边砼反边工程专项施工方案

卫生间周边砼反边工程专项施工方案

卫生间周边砼反边工程专项施工方案一、施工准备1.熟悉施工图纸和设计要求,了解工程全部内容和要求。

2.准备好所需的施工材料和设备,包括混凝土、钢筋、模板、拆模油、脱模剂、振捣机等。

3.安排好人员,确定各个负责人和工作人员的职责和任务,并安排好工作时间。

4.根据工程规模和需求,确定合适的工期和施工进度。

5.检查施工现场的卫生环境和安全措施,确保施工面积的清洁和安全。

二、施工工艺1.根据设计图纸和要求,确定好砼反边的位置和高度,并进行测量和标线。

2.按照标线进行挖沟,探明地基情况,并清理沟内的杂物和泥土。

3.在挖沟的底部进行适当的压实处理,确保地基牢固和稳定。

4.制作好砼模板,根据设计要求和标线进行安装,并进行调整和检查。

5.在模板内铺设好钢筋网,根据设计要求和标线进行调整和固定。

6.准备好混凝土,在模板内进行浇筑,同时进行振捣处理,确保混凝土的密实和均匀。

7.等待混凝土凝固和硬化,根据设计要求和标线进行养护处理,确保施工成品的质量和强度。

8.待混凝土达到养护期要求后,进行模板的拆除和清理,同时进行外观检查和质量评估。

三、施工注意事项1.在施工过程中,严格按照设计要求和标准进行施工,确保施工成品符合要求。

2.注意施工现场的安全和卫生环境,及时清理施工面积内的杂物和泥土。

3.施工过程中,定期检查和测量施工成品的尺寸和高度,及时调整和修正施工偏差。

4.在施工过程中,严禁使用劣质材料和设备,确保施工质量和安全。

5.按照规定的养护时间和方式进行养护,以保证混凝土的强度和质量。

6.在施工过程中,注意与其他施工活动的协调,确保施工的连续性和进度。

以上即为卫生间周边砼反边工程专项施工方案,施工前需要进行充分的准备和调查,施工过程中要严格按照设计要求和标准进行施工,并注意施工中的安全和质量控制。

厨房厕所砼翻边二次浇筑施工方案

厨房厕所砼翻边二次浇筑施工方案

厨房厕所砼翻边二次浇筑施工方案本工程为住宅公共建筑,位于新化县学府南路,项目占地面积6240.41㎡,总建筑面积6.5万㎡;建筑层数1层——3层为商业区、4层——32层为住宅区、地下1层为停车场,结构形式:主体部分采用框支剪力墙结构,裙房采用框架结构。

建筑工程等级:一级,建筑抗震设防烈度:六度,屋面防水等级:一级,建筑设计使用年限:50年。

本工程设计图纸要求所有厨房厕所四周砖墙下设置砼翻边,翻边砼强度C20,翻边宽度同墙厚,高度比楼面高200mm。

为解决砼翻边与楼板砼同时浇筑容易出现跑模造成轴线偏差过大等问题,本工程楼板砼面上的厨房厕所翻边砼采用在砖墙砌筑前进行二次浇筑的施工方法,只是在楼面砼浇筑时在厨房厕所翻边部位插入Φ6@200mm钢筋预埋。

施工方法:1、放线定位。

根据厨房厕所部位的主体结构轴线及建筑设计图纸对厨房厕所砼翻边模板的安装边线进行准确定位。

2、砼翻边模板安装。

要求定位准确,安装牢固,接缝严密不漏浆。

模板的垂直度、表面平整度等符合施工规范要求。

3、模板安装后,砼基层表面的木屑、浮浆等杂物清理干净,用水冲洗干净表面的灰尘,污物等。

4、严格按砼配合比拌制砼,使用的原材料质量合格。

5、在翻边范围内的楼板混泥土表面淋或满刷一遍纯水泥浆。

6、用铁铲将混泥土铲入安装好的模板内,用震动棒振捣密实,表面用铁抹子抹面收光。

7、厨房厕所翻边砼达到拆模强度后方可拆模,注意拆模板不要用力过猛,避免撬坏翻边砼。

8、厨房厕所翻边砼淋水养护不少于14天。

质量要求与检查验收:除严格按本工程施工组织设计和现行«砼现浇结构施工质量验收规范»中对施工缝的规定和要求进行施工外,还应注意:1、楼板砼表面笔仙认真仔细地清理,检查合格后方可进行翻边砼的浇筑。

2、混泥土翻边的模板严禁采用铁丝穿通两侧模板的拉固方法。

3、翻边混泥土浇捣密实,无蜂耦、麻面等质量缺陷。

4、厨房厕所翻边砼无渗漏现象。

成品保护措施:1、保证翻边混泥土的养护时间和次数。

卫生间砼翻边二次浇筑施工方案

卫生间砼翻边二次浇筑施工方案

卫生间砼翻边二次浇筑施工方案一、基本概况:湾城北路西侧、龙城大道南侧二期开发项目(湾城北路西侧、龙城大道南侧2.1期(17#-19#楼、2#地下室、1#中间变、4#小区变))由常州嘉宏东都置业发展有限公司开发,常州筑森建筑设计有限公司设计,常州中方建设监理咨询有限公司监理,常州三建建设有限公司承建。

本工程图纸要求所有厨卫间四周砖墙下设置砼翻边,翻边砼强度等级C30,卫生间翻边宽度同墙厚,高度比楼地面高300㎜,翻边与结平一体浇筑。

我方在现场实际操作中发现100厚砼翻边与楼板砼同时浇捣容易出现跑模造成轴线偏差过大等问题,所以本工程结平面上的100厚厨卫间翻边砼采用在墙体砌筑前进行二次浇筑的施工方法。

二、施工方法:1、我单位在浇筑结平时已在厨卫间100厚墙体位置预埋Φ8@200钢筋。

2、模板安装前将厨卫间100厚墙体部位结平板清理干净并打毛,根据厨卫间部位的主体结构轴线及建筑设计图纸对厨卫间混凝土翻边模板的安装边线进行准确定位,安装牢固,接缝严密不漏浆。

3、模板安装后,砼基层表面的木屑等杂物清理干净,用水冲洗干净表面的灰尘、污物等,然后用高强度水泥浆涂刷。

4、用铁铲将比楼层结平高一强度混凝土铲入安装好的模板内,用振动棒振捣密实,表面用铁抹子抹面收光。

5、卫生间翻边混凝土达拆模强度后方可拆模,注意拆模板不要用力过猛,避免撬坏翻边混凝土。

6、卫生间翻边混凝土淋水养护不少于14天。

7、最后将二次浇捣的翻边与结平板部位交接处清理干净,涂刷一层1.5厚水泥基JS防水涂料,用以加强。

三、质量要求与检查验收:除严格按本工程施工组织设计和现行《砼现浇结构施工质量验收规范》中对施工缝的规定和要求进行施工外,还应注意:1、楼板混凝土表面必须认真仔细地清理,检查合格后方可进行翻边混凝土的浇筑。

2、混凝土翻边的模板严禁采用铁丝穿通两侧模板的拉固方法。

3、翻边混凝土浇捣密实,无蜂窝、麻面等质量缺陷。

4、卫生间翻边混凝土无渗漏现象。

卫生间砼翻边施工方案

卫生间砼翻边施工方案

卫生间砼翻边施工方案一、施工前准备在进行卫生间砼翻边施工之前,首先要对工程现场进行彻底清理,确保地面干净整洁,清除一切障碍物。

确认砼基面平整、无明显凹凸,符合施工要求。

准备好所需要的工具和材料,包括砼砂浆、翻边模板、砼砂石等。

二、砼砂浆的配制1.按照相关标准要求,将水和砼砂浆按照一定的比例混合均匀,直至达到要求的粘稠度;2.在搅拌砼砂浆的过程中,要严格控制水泥的用量和水的添加量,保证砂浆的质量。

三、翻边模板的安装1.将翻边模板按照设计要求放置在卫生间的墙角位置,并用螺丝固定好;2.确保翻边模板的位置水平且垂直,以确保最终施工效果的准确性。

四、砼翻边施工步骤1.使用铲子或砂铲将砼砂浆均匀涂抹在墙角处;2.紧贴翻边模板,用工具将砂浆进行压实,确保砂浆与基面完全结合;3.过一段时间后,用水刷将多余的砼砂浆去除,使砼翻边表面光滑整洁;4.完成施工后,需等待砂浆充分凝固后才能拆除翻边模板,以免影响施工效果。

五、施工注意事项1.施工过程中应注意保持翻边模板的清洁,避免污染砼砂浆;2.确保砼砂浆的配制比例准确,以保证施工效果的质量;3.在施工过程中,需及时处理翻边处的砼砂浆偏差,以确保最终效果的精准性。

六、施工验收标准1.砼翻边表面应平整光滑,无明显裂缝和空鼓现象;2.翻边与墙体之间应无明显缝隙,表面色彩应与周围墙体一致;3.翻边应符合设计要求的尺寸和形状,无明显偏差。

结语卫生间砼翻边施工是卫生间装修中的重要步骤,正确的施工方法和严格的操作流程能够保证翻边效果的准确性和美观度。

在进行施工时一定要注意施工细节,确保最终的施工效果符合设计要求。

厨房、卫生间反边施工方案

厨房、卫生间反边施工方案

目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)四、施工操作 (1)五、质量保证措施 (2)六、施工安全措施 (2)七、文明施工与环境保护措施 (2)卫生间反边方案一、编制依据《砼结构工程施工验收规范》(GB50204-2002);本工程施工图纸;本工程施工组织设计。

二、工程概况半岛·半山(二期)B1、B2#楼卫生间反边为二次浇筑,为防止卫生间反边处渗水,编制此方案。

三、施工准备1、人员准备施工由砼施工员负责组织实施,其他人员配合。

模板安装人员2名,砼浇筑人员3名,其它人员1名。

组织技术交底和安全技术交底。

施工人员已熟悉图纸。

2、材料准备商品砼,由华润公司负责供应。

石子粒径为5~32㎜,河砂为中砂,坍落度为120~160㎜。

3、机具、工具准备砼搅拌运输车一辆、插入式振动器1台、施工电梯一台。

斗车、钢抹子、木抹子、铁铲、塑料扫帚等配套。

四、施工操作1、在该层混凝土浇筑超过28天后,将卫生间反边处混凝土表面浮浆凿除,用水冲洗干净。

2、在反边处涂抹水泥油。

3、按照上部墙体厚度在反边处安装模板,安装高度20㎝,保证牢固不跑模。

4、浇筑C20混凝土,振捣密实。

混凝土浇筑完毕后,应在12小时以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。

5、如果混凝土反边蜂窝、麻面,将蜂窝、麻面周边混凝土凿除,冲洗干净,安装模板,浇筑比原混凝土高一等级的混凝土,振捣密实。

五、质量保证措施1、防止产生蜂窝措施:砼振捣应密实,不得漏振;模板缝隙应堵严,防止水泥浆流失。

浇灌过程中,随时检查模板支撑情况防止漏浆。

2、防止麻面措施:模板表面清理干净,不得粘有干硬水泥砂浆等杂物;浇灌砼前,模板浇水充分湿润,模板缝隙用胶带纸封严。

3、防止缺棱掉角措施:拆模时注意保护棱角,避免用力过猛。

4、板面凹凸不平时采用1:2水泥砂浆对反边的模板与楼面砼接触面进行抹缝,防止板面砼漏浆。

六、施工安全措施1、遵守现场的安全管理制度和用电制度,所有的接线工作由专业电工负责。

卫生间反边施工方案

卫生间反边施工方案

目录一、工程概况 (2)二、材料选用及要求 (2)三、施工准备 (2)四、施工工艺 (3)五、质量标准 (3)六、注意各项及质量预防措施 (3)七、成品保护 (4)八、安全与环境、职业健康措施 (4)一、工程概况工程名称:建设单位:设计单位:监理单位:施工单位:XXXX工程位于XX市XX路,工程总建筑面积为75365.76 m2,其中:地下室建筑面积13190.14 m2,1#楼建筑面积34965.42 m2,2#楼建筑面积25914.30 m2,地下二层,地上33层,建筑高度99.60m;钢筋砼框架剪力墙结构,抗震设防烈度为6度,设计使用年限为50年。

根据设计图纸要求,卫生间混凝土反边采用同墙厚、高为15cm的混凝土浇筑。

因卫生间混凝土反边与楼板同时浇筑,其位置的准确性较难以控制,易造成偏位,其厚薄也不一,结构的位置也往往与建筑图不符;拆除卫生间侧模时易造成砼反边开裂、掉角、崩塌。

针对现浇卫生间混凝土反边的缺陷,为确保卫生间混凝土反边的质量,现采用后浇法施工,其宽度同墙厚,为符合砌块高度模数,则其高度由15cm改为20cm,混凝土强度等级为C20。

二、材料选用及要求1、熟悉图纸,对施工相关人员进行技术交底、安全技术交底,检验程序的确定以及施工记录的填写。

2、材料准备:C20混凝土, 6.5钢筋。

三、施工准备1、卫生间混凝土反边的基层清理干净,并用钢凿凿麻。

2、反边位置的水电预埋套管接长。

3、按建筑图把反边的位置用墨线弹好。

4、卫生间周边钢筋调直、除锈处理好(漏预埋的钢筋已植筋)。

5、安排木工班组按图纸要求把反边支好模板。

四、施工工艺1、工艺流程:清理基层→基层凿麻→调直钢筋处理→水电线管接长→模板安装→淋水基层→基层涂刷水泥油→混凝土浇筑→验收。

2、操作工艺:2.1清理基层:基层表面落地灰应铲平、油污应清除干净。

2.2调直钢筋处理:原预埋的反边钢筋调直,除锈绑扎好,漏预埋的钢筋应植筋。

2.3基层凿麻:基层表面用钢凿凿成麻面,增加新旧混凝土的粘力。

卫生间反边二次浇筑施工方案

卫生间反边二次浇筑施工方案

卫生间反边二次浇筑施工方案一、施工前准备1.准备工具和设备:水泥、砂、石子、木板、水平仪、刷子、钢筋等。

2.清理现场:清理卫生间反边地面上的灰尘、垃圾和碎石等。

3.确定施工范围:根据设计图纸和标高要求,确定反边的施工范围。

4.水平检查:使用水平仪对地面进行水平检查,确保施工的起点和终点水平。

5.布置施工材料:在施工范围内摆放好水泥、砂、石子等施工材料。

二、施工步骤1.刷洒水泥浆:在卫生间反边的施工范围内使用刷子将水泥浆均匀地刷在地面上,水泥浆的厚度约为2-3厘米。

2.铺设木板:在刷过水泥浆的地面上铺设一层木板,用来限定二次浇筑的高度,保证施工的平整。

3.砌筑砖块:在木板的内侧边缘上砌筑砖块,使砖块与木板保持平齐,在砖块之间加上适量的水泥浆将其粘结在一起。

4.铺设钢筋网:在砖块上铺设钢筋网,确保反边的强度和稳定性。

钢筋网的网格大小要根据设计要求进行。

5.浇筑混凝土:在铺设好钢筋网的上方进行混凝土的浇筑,混凝土的厚度约为10-15厘米。

在浇筑的过程中要注意混凝土的均匀性和密实性。

三、施工注意事项1.施工过程中要保持现场的清洁,及时清理掉多余的水泥浆和混凝土,以免影响施工质量。

2.施工人员要注意安全,佩戴好安全帽、手套和防护眼镜等。

尽量避免混凝土溅到身体上。

3.混凝土浇筑完后要注意进行养护,避免过早负荷和露水的侵蚀。

4.施工完后要对卫生间反边进行验收,检查施工质量和是否符合设计要求。

四、施工目标通过以上的施工步骤和注意事项,可以保证卫生间反边的施工质量和施工效果。

卫生间反边的二次浇筑可以提升地面的承重能力和稳定性,同时也可以美化卫生间的环境。

施工完成后,可以根据实际需要进行地面的后续装修和铺设。

卫生间砼翻边施工方案

卫生间砼翻边施工方案

福达花园A1#、A2#、B1#、B2#楼厨房、卫生间翻边施工方案工程名称:福达花园A1#、A2#、B1#、B2#楼建设单位:苍梧县福达包装材料有限公司施工单位:茂名市茂南建安集团有限公司编制日期:年月日编制:审核:审批:目录第1节工程概况 (3)第2节编制依据 (3)第3节施工工序流程 (3)第4节施工方法 (4)第5节防渗漏措施 (5)第6节施工要点及注意事项 (5)第1节工程概况1.1工程概况福达花园A1#、A2#、B1#、B2#楼工程位于梧州市龙圩区西南大道363号,由苍梧县福达包装材料有限公司开发建设。

A1#、A2#楼总建筑面积41545.83m2,地下一层,地上17+1层建筑高度为54m,层高为3.00m,主体为框剪结构。

建筑结构安全等级二级,建筑耐火等级二级,结构抗震等级均为三级,抗震设防烈度为六度,建筑物合理使用年限50年。

总工期为720天。

本工程由苍梧县福达包装材料有限公司投资建设,由南宁华景城建筑设计有限公司设计,梧州市规划设计院地质勘察,广西鼎策工程顾问有限责任公司监理,茂名市茂南建安集团有限公司组织施工;由李明志担任项目经理,黎清云担任项目技术负责人。

1.2施工情况为方便施工,考虑到施工过程中如与楼板砼一次浇筑成型,可能存在吊模定位不准的情况,导致浇捣成型的砼翻边位置不符合设计要求。

根据公司多年来的成功的施工经验,本工程厨房、卫生间隔墙砼翻边采取二次浇筑即后施工的方法,即在浇筑楼层梁板砼时砼翻边不一次浇筑成型,未同时浇筑卫生间隔墙砼翻边,翻边砼在后期施工中再重新放线定位支模进行浇筑。

第2节编制依据2.1《建设工程质量安全管理标准化图集》;2.2福达花园A1#、A2#、B1#、B2#楼施工图设计文件;2.3本工程施工组织设计文件;2.4《混凝土工程施工质量验收规范》(GB5020);2.5《施工手册》(第四版缩印本);第3节施工工序流程3.1施工特点3.1.1翻边二次浇捣优点。

厨房、卫生间翻边的施工方案

厨房、卫生间翻边的施工方案

厨房、卫生间砼翻边的施工方案(1)工程概况工程名称:路劲城市花园一期一标段工程建设单位:常州路劲宏承房地产开发有限公司设计单位:江苏筑森建筑设计有限公司江苏浩森建筑设计有限公司勘察单位:江苏筑原建筑设计有限公司监理单位:常州市诚真建设工程有限公司施工单位:常州利骏建筑工程有限公司工程建设地点:常州钟楼区本工程建筑面积:87807.1 平方米。

结构层次:本工程为框架结构、剪力墙结构、板柱结构,层数为3层、18层、25层、27层;工程说明:本工程建筑结构安全等级为二级;本工程按地震设防烈度7°设计场地类别为Ⅲ类;本工程抗震等级为二级、三级结构使用年限50年。

(2)规范依据1、混凝土结构工程施工质量验收规范(GB50204-2011)2、混凝土结构设计规范(GB50010-2010)3、本工程相关图纸(3)施工部署本工程采用预拌混凝土,先施工墙、柱分项,后施工梁、板分项,柱、梁、板、墙体采用泵送。

根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑最较大,白天不能浇筑完成不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。

主要机具准备:(4)施工工艺厨房、卫生间砼翻边渗漏水是影响工程质量和项目部质量目标完成的一项重要指标,是业主投诉的热点,是一道平凡而很难以施工完美的施工工序,是施工中存在的一项通病。

设计明确规定,厨房、卫生间及所有有防水要求的楼面砼翻边在浇捣时必须与结构层一次性施工完成,那么就会产生翻边的轴线位移,因翻边的模板是支撑在楼板钢筋上,在浇筑楼面砼时,有机械设备在运行及操作人员在上面施工,会造成楼板钢筋移位,直接影响到模板的位移。

另外,厨房、卫生间翻边在浇捣完毕后,楼面砼面层需进行二次抹面,二次抹面时会导致翻边下口的部分水泥浆向下滑,就会产生蜂窝麻面,因此很有可能出现渗漏水情况,在实际操作中有一定的难度。

卫生间防水翻边专项施工方案

卫生间防水翻边专项施工方案

卫生间防水翻边专项施工方案
在卫生间装修中,防水工程是至关重要的一环,而翻边是防水工程的重要部分
之一。

翻边的施工质量直接关系到卫生间防水效果的好坏。

本文将详细介绍卫生间防水翻边的专项施工方案。

一、材料准备
•防水卷材
•防水涂料
•防水网格布
•玻璃钢翻边板
•专用施工工具(刷子、辊子、剪刀等)
二、施工步骤
1. 准备工作
在进行翻边施工前,先将卫生间地面和墙面进行清洁处理,确保表面干净无灰尘。

2. 翻边处理
1.在翻边位置刷一层防水涂料,待涂料干透后,将防水卷材铺贴在翻边
处,并用专用辊压实。

2.将防水网格布压在防水卷材上,确保均匀平整。

3.再次涂抹一层防水涂料,使翻边处更加牢固。

3. 完善细节
在翻边边缘和墙角处使用玻璃钢翻边板进行处理,确保无任何漏水隐患。

4. 质量检查
等待防水工程完全干透后,进行防水测试,确保防水效果达标。

三、施工注意事项
1.施工时应保持卫生间通风良好,以便防水材料更好地干燥。

2.切勿在施工过程中踩踏已完成的翻边部位,以免损坏防水层。

3.在施工过程中如有发现防水材料有损坏或渗漏现象,应及时修补处理。

四、总结
卫生间防水翻边是卫生间装修过程中必不可少的一步,只有做好了翻边工程,才能确保卫生间的防水效果。

通过本文介绍的施工方案,可以有效提高翻边施工的质量,保证卫生间防水效果达标。

以上是卫生间防水翻边的专项施工方案,希望对您有所帮助。

如果有任何疑问或需要进一步了解的地方,请咨询专业施工人员。

卫生间厨房砼返边方案

卫生间厨房砼返边方案

卫生间厨房砼返边施工方案为使建筑工程的砼返边做到技术先进、工艺合理、施工规范,满足建筑功能要求,确保砼返边处无渗漏现象,避免不可预见因素对砼返边施工质量的影响,杜绝砼返边施工质量通病的发生,特编制本施工方案。

一、工程概况:工程名称:星悦蓝湾建设单位:北海奔成房地产开发有限公司。

建设地点:北海市西藏路以东、西南大道以北交界处。

设计单位:广西中盛建筑设计有限公司。

监理单位:广西品源工程管理有限公司。

施工单位:广西恒冠建设集团有限公司。

主体结构:独立柱基础、地梁及抗水板砼强度等级C40、S6,地下室梁板(+0.880)砼强度C30、S6,4#楼墙柱:一至五层C35; 六至九层C30;十层以上C25;梁板: C25。

5#墙柱一、二层C35;三至五层C30;六层以上C25;梁板为C25。

6#墙柱夹层至三层C40;四至七层C35;八至十一层C30;十二层以上C25;梁板为C25。

屋面结构:屋面混凝土强度等级 C25。

二、基本规定1、卫生间厨房砼返边的留置必须依据设计要求的位置与尺寸,宽度为100-200㎜;卫生间厨房返边砼施工的时间必须符合设计要求及工程实际施工情况要求。

2、卫生间厨房返边砼所使用的材料必须满足现行规范和设计要求。

3、卫生间厨房返边砼的施工必须符合《砼结构工程施工工艺标准》。

4、卫生间厨房返边砼浇筑应留置砼强度检验试块,砼的强度等级不得低于设计值,应提高一个强度等级,同时应符合设计要求。

三、施工准备1、技术准备(1)卫生间厨房返边砼施工前应对材料、施工时间、现场状况进行检查核对,以确定对设计与规范的符合性,预测施工后对功能的有效性,并做好核对记录。

(2)确定施工方案,针对卫生间厨房返边砼不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。

(3)对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。

卫生间防水翻边专项施工方案

卫生间防水翻边专项施工方案

郴州建设工程集团有限公司水榭华庭康定园B6栋防水反边施工方案编制人:审核人:审批人:二0一二年十一月目录第一章工程概况 (2)1.1.工程概况 (2)1.2.编制依据 (3)第二章卫生间反边的主要施工方法 (3)第三章现场自搅拌混凝土的质量控制 (3)3.1.施工准备 (3)3.1.1 材料 (3)3.1.2 作业条件 (4)3.2 操作工艺 (4)3.2.1 工艺流程 (4)3.2.2 混凝土搅拌 (4)3.2.3 混凝土运输 (4)3.2.4 混凝土浇筑、振捣 (4)3.2.5 混凝土养护 (5)3.3 质量标准 (5)3.3.1 主控项目 (5)3.3.2 一般项目 (5)3.3.3 允许偏差项目 (5)3.4 成品保护 (5)3.5 应注意的质量问题 (6)第一章工程概况1.1.工程概况水榭华庭康定园B6栋工程总建筑面积28795.83平方米,框剪结构,建筑层数地下一层、地上十八层。

由于主体结构施工时卫生间反边、阳台、厨房与梁混凝土一起浇筑施工难度较大,为此进行二次浇筑。

特编写二次浇筑专项施工方案。

1.2.编制依据第二章防水反边的主要施工方法工艺流程清理卫生间、阳台、厨房周边……定位放线……刷除表面杂质……支反边模板……压力水冲洗……报验……刷素浆……混凝土浇筑……养护1、清理卫生间周边施工现场。

2、放卫生间周边墙线,门洞口边线。

3、用钢丝刷将混凝土表面浮尘刷除并用压力水洗刷干净后,支反边模板并加固。

在涂刷模板隔离剂时,不得沾污反边混凝土基层。

4、涂刷素水泥浆界面处理。

5、C20混凝土浇捣密实,待达到1.2MPa后模板方能拆除,侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。

6、及时采取有效的养护措施。

①应在细石混凝土压抹完毕后的12h以内用麻袋进行保湿养护;②混凝土浇水养护的时间不得少于7d;③浇水次数应能保持混凝土处于湿润状态;④混凝土养护用水应与拌制用水相同。

第三章现场自搅拌混凝土的质量控制3.1.施工准备3.1.1 材料1.水泥:用42.5普通硅酸盐水泥。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

厨房、卫生间砼翻边的施工方案
(1)工程概况
工程名称:路劲城市花园一期一标段工程
建设单位:常州路劲宏承房地产开发有限公司
设计单位:江苏筑森建筑设计有限公司
江苏浩森建筑设计有限公司
勘察单位:江苏筑原建筑设计有限公司
监理单位:常州市诚真建设工程有限公司
施工单位:常州利骏建筑工程有限公司
工程建设地点:常州钟楼区
本工程建筑面积:87807.1 平方米。

结构层次:本工程为框架结构、剪力墙结构、板柱结构,层数为3层、18层、25层、27层;
工程说明:本工程建筑结构安全等级为二级;本工程按地震设防烈度7°设计
场地类别为Ⅲ类;本工程抗震等级为二级、三级结构使用年限50年。

(2)规范依据
1、混凝土结构工程施工质量验收规范(GB50204-2011)
2、混凝土结构设计规范(GB50010-2010)
3、本工程相关图纸
(3)施工部署
本工程采用预拌混凝土,先施工墙、柱分项,后施工梁、板分项,柱、梁、板、墙体采用泵送。

根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑最较大,白天不能浇筑完成不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。

主要机具准备:
(4)施工工艺
厨房、卫生间砼翻边渗漏水是影响工程质量和项目部质量目标完成的一项重要指标,是业主投诉的热点,是一道平凡而很难以施工完美的施工工序,是施工中存在的一项通病。

设计明确规定,厨房、卫生间及所有有防水要求的楼面砼翻边在浇捣时必须与结构层一次性施工完成,那么就会产生翻边的轴线位移,因翻边的模板是支撑在楼板钢筋上,在浇筑楼面砼时,有机械设备在运行及操作人员在上面施工,会造成楼板钢筋移位,直接影响到模板的位移。

另外,厨房、卫生间翻边在浇捣完毕后,楼面砼面层需进行二次抹面,二次抹面时会导致翻边下口的部分水泥浆向下滑,就
会产生蜂窝麻面,因此很有可能出现渗漏水情况,在实际操作中有一定的难度。

根据以往的施工经验,厨房、卫生间砼翻边采用二次浇筑是比较合理和可靠的,会排除以上的二种施工缺陷,施工时的每道工序都十分重要,必须做好以下几道工序:
1、预留插筋:在结构砼浇捣时,翻边的位置插ø6@200的钢筋,露出结构面层180mm。

2、放线的控制:在翻边的位置按设计图纸要求的尺寸用墨线弹出模板线,沿着模板线的内侧预埋ø6@500的定位筋,高出结构面层80mm,作为模板的固定点,确保翻边的截面尺寸与翻边位置的正确性。

3、凿毛冲洗:在二次交接的接触面采用人工凿毛(原来的抹面层基本凿除),然后用水冲洗干净,铺一层2CM厚与翻边砼同标号的水泥砂浆座底。

4、制作模板:配制定型模板,用30×40×2000小方料加18×250的木板按具体长度配制成定型模板,然后再在定型模板涂刷脱模油,模板的加固采用L4×40×40的角钢根据翻边的截面尺寸做成U 型卡箍,模板就位后直接卡上卡箍即可。

模板下口用1:2.5水泥砂浆补缝以免水泥浆流失造成蜂窝麻面。

5、砼浇捣:按砼的级配,原材料计量正确,控制砼的塌落度(13—15cm)。

在砼入模前,用纯水泥浆进行刷浆,增强新老砼的凝结力,砼入模后用插入式振动器从靠墙的一端开始逐步往外退出,振捣时面层以没有气泡而有亮光即可,且抹平时需控制面层比模板上口底5mm
为最佳,拆模后砼翻边上口的棱角线会平直而方正。

6、做好砼的养护工作,间隔24小时模板拆除后开始浇水养14天。

(4)、注意事项
1、混凝土浇注完成后不得过早拆除模板,防止混凝土表面破坏。

2、模板拆除后要注意成品保护,防止碰坏翻边。

相关文档
最新文档
