杭政储出(2004)43号地块B4.B5楼情况简介一.工程概况本工程位于杭州市江干区钱江新城五星路与市民街交叉口、五星路1号、三层地下室连体车库,局部四层,地上为两幢高层商务办公大楼,其中B4#楼为十七层、局部十八层;B5#楼为九层.局部十层,建筑面积71241m2,建筑高度B4#楼81.8米,B5#楼46.95米、用地面积9295m2,造价:19556.987万元。
工程各方建设主体:建设单位:杭州金基房地产开发有限公司设计单位:浙江省建筑设计研究院监理单位:浙江江南工程管理股份有限公司勘察单位:浙江省地矿勘察院总包单位:广厦建设集团有限责任公司开竣工日期:2008年7月18日开工,2012年4月17日竣工。
1、平面功能布局:工程外观稳重透着活泼,建筑形体着力体现速度和现代感.。
B4#楼与B5#楼采用架空与穿插的形式来保证建筑形体的通透感和连贯性,架空层与立面的恰当的尺度丰富了立面层次,形成建筑体的优美形态。
本工程地下建筑面积达31103m2,地下一层为汽车停车场,地下二层西边设专变变电所,从附近10KV A开闭所引入二路独立的10KV电源电缆,二路常供,变电所内设置四台干式变压器1250KV A。
地下三层为设备机房、监控室。
负一层为大厅、员工餐厅及物业办公室;一层为大小会议室;二层为数字指挥会议室及多媒体大会议室、贵宾室;三层为办公室、设备机房、仓库、包厢;四层为领导办公室、茶水间;五层为综合档案馆、办公室、科技信息部办公室、医务室、理发室;六层为会所、总师办、财务管理部、招标办、主管室、经营部;七层为监事会主席室、人力资源部;八层为副总经理室、会议室、活动室、文印室;九层为贵宾接待处、党委副书记室、董事长室、总经理室;十层~十七层为办公用房。
各功能区经通廊有机衔接,发挥完整的整体功能。
2、主要结构特征:工程为框架剪力墙和框架筒体结构,B4、B5楼两幢楼之间由裙房连接组成。
桩基采用Φ700混凝土钻孔灌注抗拔桩、Φ800混凝土钻孔灌注桩,以9-2圆砾层作为桩端持力层,主楼的Φ800钻孔灌注桩采用桩底注浆。
浙江省建设工程钱江杯奖模板
浙江省建设工程钱江杯奖( 优质工程) 获奖名单( 排列不分名次, 括号内为项目经理) -6-30一、房屋建筑工程1. 浙江省体育局体育训练中心训练馆承建单位: 浙江省建工集团有限责任公司( 卓建明陈萍)参建单位: 浙江中信设备安装有限公司( 王宏方和庆)浙江中南建设集团钢结构有限公司( 袁国平)建设单位: 浙江省体育局设计单位: 杭州江南建筑设计院有限公司监理单位: 浙江江南工程管理股份有限公司2. 杭州市委党校迁建工程Ⅰ标段教研楼、后勤服务楼、食堂楼、文体楼承建单位: 歌山建设集团有限公司( 何跃明王国勇)参建单位: 浙江省第一水电建设有限公司( 金华强)深圳市科源建设集团有限公司( 蒋慕川)建设单位: 杭州市城建开发集团有限公司设计单位: 杭州园林设计院有限公司监理单位: 杭州市城市建设监理有限公司3. 浙江省人大、政协及有关厅局综合办公楼承建单位: 中天建设集团有限公司( 王苗忠李强)参建单位: 浙江省工业设备安装集团有限公司( 盛丽高永廷) 浙江深美装饰工程有限公司( 沈金良章国莉)建设单位: 浙江省省级机关事务管理局设计单位: 杭州市建筑设计研究院有限公司监理单位: 杭州信达投资咨询估价监理有限公司4. 浙江大学医学院附属第一医院综合病房楼承建单位: 中天建设集团有限公司( 蒋超民徐发进)参建单位: 杭州市设备安装有限公司( 袁鸣)建设单位: 浙江大学医学院附属第一医院设计单位: 浙江省医疗卫生建筑设计院监理单位: 浙江工程建设监理公司5. 杭州市委党校迁建工程Ⅰ标段综合楼、图书馆、1号地下室承建单位: 浙江大华建设集团有限公司( 周志鸿)参建单位: 浙江省第一水电建设有限公司( 金华强)深圳市科源建设集团有限公司( 蒋慕川)浙江省工业设备安装集团有限公司( 郑新伟)建设单位: 杭州市城建开发集团有限公司设计单位: 杭州园林设计院有限公司监理单位: 杭州市城市建设监理有限公司6. 中共杭州市委党校迁建项目Ⅱ标段工程承建单位: 浙江博元建设股份有限公司( 马玉成杜秀龙)参建单位: 杭州东升铝幕墙装璜有限公司( 傅文俊)建设单位: 中国共产党杭州市委党校杭州市城建开发集团有限公司设计单位: 杭州园林设计院有限公司监理单位: 浙江江南工程管理股份有限公司7. 杭州师范大学附属医院、杭州市第二人民医院医疗综合楼承建单位: 浙江宝业建设集团有限公司( 高纪明)参建单位: 浙江中南建设集团有限公司( 吴志军)浙江威星电子系统软件有限公司( 郭亚翔)建设单位: 杭州师范大学附属医院杭州市第二人民医院设计单位: 龙安·泛华建筑工程顾问有限公司监理单位: 浙江宏诚工程咨询管理有限公司8. 浙江省疾病预防控制中心迁建工程承建单位: 浙江宝业建设集团有限公司( 王荣富王国楠)参建单位: 武林建筑工程有限公司( 黄刚)建设单位: 浙江省疾病预防控制中心设计单位: 浙江大学建筑设计研究院监理单位: 浙江建银项目管理咨询有限公司9. 浙江移动杭州分公司滨江通信枢纽楼工程承建单位: 浙江宝业建设集团有限公司( 吴国方夏为民) 参建单位: 浙江省建工集团有限责任公司( 苏剑雄) 浙江昆仑建设集团股份有限公司( 谢卓谊)建设单位: 中国移动通信集团浙江有限公司杭州分公司设计单位: 华信邮电咨询设计研究院有限公司监理单位: 浙江工程建设监理公司10.”一校两院”新校园建设一期四标段承建单位: 浙江宝业建设集团有限公司( 陈宝荣)参建单位: 浙江省工业设备安装集团有限公司( 徐利民) 浙江省一建建设集团有限公司( 骆元平)建设单位: 浙江省工程咨询有限公司设计单位: 浙江省建筑设计研究院监理单位: 杭州市建筑工程监理有限公司11. 钱江新城28号地块住宅项目1#、3#楼工程承建单位: 浙江中成建工集团有限公司( 董利华)建设单位: 杭州欣盛房地产开发有限公司设计单位: 中国联合工程公司监理单位: 浙江江南工程管理股份有限公司12. 仙林桥小区东公建承建单位: 华丰建设股份有限公司( 李谦青)参建单位: 浙江中南建设集团有限公司( 杨明军)建设单位: 杭州市房地产开发集团有限公司设计单位: 中国联合工程公司监理单位: 杭州市城市建设监理有限公司13. 国家海洋局第二海洋研究所科研业务楼承建单位: 浙江大经建设股份有限公司( 尹仁元王宗亮) 建设单位: 国家海洋局第二海洋研究所设计单位: 浙江省建筑设计研究院监理单位: 杭州信达投资咨询估价监理有限公司14. 杭州经济技术开发区城建文化馆承建单位: 浙江宝华建设集团有限公司( 吕汉富袁成国) 参建单位: 浙江中南建设集团有限公司( 童观传)深圳市科源建设集团有限公司( 古召来)建设单位: 杭州经济技术开发区城市建设发展中心设计单位: 广东省国际工程建筑设计有限公司杭州分公司监理单位: 杭州市建筑工程监理有限公司。
优质文档]2010年度浙江省培植工程钱江杯奖(优质工程)评审综述
h
10
n 特别是我省援建四川地震灾区工程的企 业,克服环境恶劣、条件艰苦、工期紧迫 的困难,精心组织施工,由12家企业施工 的16项工程评为“钱江杯”优质工程。工 程创优还是有相当广泛的积极性,创钱江 杯优质工程仍然是企业所追求的目标。
h
11
n 4. 2010年评出的钱江杯优质工程具 有规模大、技术含量高的特点。在95项房 屋建筑工程中,5万平方米以上的工程有 27项,占28﹪;3~5万平方米的工程 28项,占29﹪;1~3万平方米的工程 39项,占41﹪;1万平方米以下的工程仅 1项.
h
12
n 每个工程都推广应用了建设部的十项新 技术中的5项以上,每个工程都开展了全面 质量管理小组活动,并取得了相应成果, 一些工程根据施工工艺和方法的改进和创 新获得了国家专利,还有的工程在施工中 形成了企业的工法。
h
13
n 从创优情况看,绍兴、省建设投资集团、 杭州、宁波仍然为创优大户,按企业隶属 地分,上述地区的获奖工程分别为25、15、 14、13项。
2010年度 浙江省建设工程钱江杯奖 (优质工程)评 审 综 述
姚光恒 2011年4月
h
1
n 今天,全省工程建设系统的同仁齐聚 在这里,参加 2011年的工程创优研讨 会,这次研讨会规模之大、参加人员之 多是历年少见,这充分说明我省广大建 设企业对工程创优工作的高度重视和创 优的热情高涨。
h
2
n 研讨会安排了丰富的内容: n 有创精品工程的策划和实施 n 新版《建筑业十项新技术》宣贯 n 参观工程 n 这些内容是非常值得全省建筑企业在自
h
24
n 4.安装工程吊顶内质量没有明显改进 n 安装工程外观质量较以往有所进步,但
钱江杯申报资料
缺陷四 缺陷五 缺陷六
混凝土表面不平整 梁角部漏浆 其他
制图: 制图:吴林华
日期: 日期总目标 5.1总目标 经本QC小组讨论,将屋面结构找坡施工质量合格率由原来的85.42% QC小组讨论 经本QC小组讨论,将屋面结构找坡施工质量合格率由原来的85.42% 提高到95%以上,确保“钱江杯” 95%以上 提高到95%以上,确保“钱江杯”。

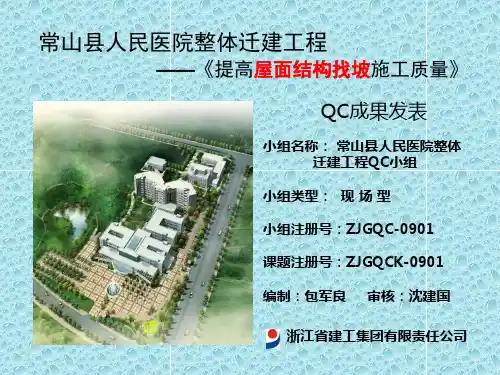

常山县人民医院整体迁建工程
——《提高屋面结构找坡 屋面结构找坡施工质量》 屋面结构找坡 QC成果发表
小组名称: 小组名称: 常山县人民医院整体 迁建工程QC QC小组 迁建工程QC小组 小组类型: 小组类型: 现 场 型 小组注册号:ZJGQC小组注册号:ZJGQC-0901 课题注册号:ZJGQCK课题注册号:ZJGQCK-0901 编制: 编制:包军良 审核: 审核:沈建国
六、原因分析
根据所制定的目标,我们QC小组成员经过认真的讨论和现场深入调 根据所制定的目标,我们QC小组成员经过认真的讨论和现场深入调 QC 查,利用关联图对砼成型棱角不顺直及梁底支模时标高不符合要求进行 了分析,共找出了14条末端因素: 14条末端因素 了分析,共找出了14条末端因素:
七、要因确认
二、小组简介
我们项目部根据工程项目的特点,为确保工程质量, 我们项目部根据工程项目的特点,为确保工程质量,针 对工程的施工特点,开展针对性的QC施工技术攻关, 对工程的施工特点,开展针对性的QC施工技术攻关,成立常 QC施工技术攻关 山县人民医院整体迁建工程施工技术QC攻关小组。 山县人民医院整体迁建工程施工技术QC攻关小组。 QC攻关小组 1、小组概况 小组名称:常山县人民医院整体迁建工程QC小组 小组名称:常山县人民医院整体迁建工程QC小组 QC 小组注册号:ZJGQC小组注册号:ZJGQC-0901 课题注册号:ZJGQCK课题注册号:ZJGQCK-0901 小组类型: 小组类型:现场型 成立时间:2009年 成立时间:2009年5月10日 10日 活动时间:2009年 活动时间:2009年5月10日~2009年12月25日 10日 2009年12月25日
钱江杯汇报材料
钱江杯汇报材料钱江杯是一项以创新创业为主打的大型赛事,旨在为大学生提供一个展示自己才华的平台。
本次钱江杯汇报材料的主题是“绿色创新”,下面将为大家详细介绍这个主题以及我所汇报的项目。
一、绿色创新的意义绿色创新是一种以可持续发展为导向的创新方式,它强调的是将环保、经济和社会发展三者相互融合的理念,以达到环保和经济共赢的目的。
在当今高速发展的世界中,环境污染、自然资源枯竭等问题成为人们亟待解决的难题。
因此,在未来的发展之路上,绿色创新将是一种不可或缺的发展方向。
绿色创新可以为企业带来更多的利润和发展机会,同时也可以使得环境得到改善以及开发更多的可再生能源,为人们的生活提供更加可持续的解决方案。
二、我所汇报的项目我所汇报的项目是“绿色智能花园”,它是一个利用现代科技手段来进行绿色种植的项目。
绿色智能花园是一款结合了先进的物联网技术、人工智能智能算法和智能花盆的高科技种植系统。
在这个系统中,用户可以利用手机应用进行监控、控制和自动化种植。
它能够根据植物的生长需要,自动调整光照、温度、湿度等参数,为植物提供优质的生长环境。
而且,绿色智能花园不会使用任何化学肥料和农药,它通过有机废料和人工智能的帮助来解决植物的营养需求和防治病虫害的问题。
这款产品不仅可以满足用户的种植需求,而且也符合当代绿色环保的发展趋势,具有很大的市场潜力。
在未来的发展中,我相信绿色智能花园将会带来更多的创新和想象力。
三、项目创新点在钱江杯汇报材料中,需要明确自己的项目创新点,这是评委们关注的重点。
那么,绿色智能花园有哪些创新点呢?下面我将为大家介绍。
1. 花盆具有微型气候感应系统,可以自动控制光照、水分、温度和CO2等环境条件,以优化植物的生长。
2. 采用人工智能的算法来挖掘植物的生长规律,提取植物需求信息,智能化控制环境参数,为植物提供最优质的生长环境。
3. 绿色智能花园是一款高度可自动化的产品,它可以通过手机APP进行智能控制和监测,用户可以随时随地对植物进行管理。
评“钱江杯”资料
工程质量目标和质量保证措施编制人:职务(称) 审核人:职务(称) 批准人:职务(称) 批准部门(章)编制日期:质量保证体系编制人:职务(称)审核人:职务(称)批准人:职务(称)批准部门(章)编制日期:质量保证体系一、 质量保证体系的建立我公司工程质量的要求建立了相应的质量保证体系:质量体系框图按质量保证体系的要求,将其具体落实到工程项目中,施工项目的质量控制是从工序质量到分项工程质量、分部工程质量、单位工程质量的系统控制过程;也是一个由对投入原材料的质量控制开始,直到完成工程质量检验为止的全过程的系统过程。
管理职责质量体系原则质量成本施工准备质量采购质量施工过程控制工序管理点控制任务承接不合格的控制和纠正半成品与成品保护回访与保修工程(产品)的安全质量和记录测量和试验设备的控制人 员 统计方法的应用现场应就影响施工项目质量的五大因素,即4M1E ,事前对这五个方面的因素严加控制,这是保证施工项目质量的关键。
施工项目质量控制工序质量控制分项工程质量控制分部工程质量控制 单 位 工 程 整个建设项目质量控制 建筑工程质量安装工程质量 设备本身质量控 制施工项目质量控制对投入产品质量控制 施工及安装工艺过程质量控制 对产品出口的质量控制对原材料构配件的质量控制 施工项目质量的控制因素对所用施工机械设备的质量控制 对采用施工方法、检验方法的质量控制 对参与施工人员的质量控制 对生产技术环境、劳动环境、管理环境的质量控制二、为达到质量目标而采取的管理措施为实现既定的质量目标,实行“创优夺杯”目标管理,决定签订多项责任状,进行责任目标逐级分解,从项目管理、生产指挥系统到生产班组均有创优目标和实际计划,做到责任到人,措施落实。
具体到本工程,要求现场项目部做好:(1)现场质量检查工作;(2)有关技术文件、报告或报表的编制、审核工作;(3)材料质量的控制把关工作;(4)施工方案有机械设备和质量控制工作;‘(5)成品保护工作。
商务中心“钱江杯”汇报材料
尊敬的各位领导、各位专家:中元建设集团股份有限公司南湖商务中心项目部全体员工对各位领导、各位专家莅临指导表示诚挚的感谢!我们热忱欢迎浙江省“钱江杯”(优质工程)(2016)优质工程复查组专家对南湖商务中心工程进行检查、指导,恳请各位专家和领导给予我们更多的帮助和指导。
现在我代表南湖商务中心工程项目部对本工程的创优情况向各位领导、专家做如下汇报:一、工程概况工程位于嘉兴市南湖大道西侧,移动公司北侧,南苑小学东侧,总建筑面积84846.43M2,总投资16896.0517万元。
框、剪结构,地下2层、地上3~23层。
具体如下:二、各参建单位:建设单位:嘉兴市城建房地产开发有限公司勘察单位:东华理工大学勘察设计研究院设计单位:上海利恩建筑规划设计事务所(有限合伙)审图单位:嘉兴市春秋建筑工程咨询有限公司监理单位:浙江经建工程管理有限公司承建企业:中元建设集团股份有限公司(施工许可证编号:经330402************)(土建)参建企业:浙江鸿翔建设集团有限公司(装修)(施工许可证编号:经330402************)(装修)参建企业:嘉兴市恒诚装饰工程有限公司(幕墙)(施工许可证编号:经330402************)(幕墙)参建企业:浙江德方智能科技有限公司(弱电)(施工许可证编号:经330402************)(弱电)工程自2011年7月22日开工,2013年12月通过了主体结构验收,并获得优质结构工程奖获奖;2015年12月31日获得浙江省建筑安全文明标准化工地称号(文件号:浙建管【2015】11号);2016年3月25日获得了嘉兴市“南湖杯”优质工程奖荣誉(文件号嘉经建协(2016)022号);本工程2015年5月13日顺利通过竣工验收后并已投入使用。
在验收中获得质监部门、业主、设计、监理、勘察等单位的好评。
三、工程施工情况简介1、桩基工程本工程桩基础为Ø400和Ø500的预应力管桩,其中1#楼为Ø800的泥浆护壁钻孔灌注桩。
钱江杯汇报材料(企业)汇报资料范本
热烈欢迎浙江省建设工程“钱江杯”(建筑工程奖)评委、专家莅临现场检查指导!浙江XXXXXXXXX二O一六年四月目录 C O N T E N T S一、前言二、工程概况三、工程特色四、工程管理实施情况五、技术难点、技术创新六、施工过程中质量控制七、工程成绩及荣誉八、结束语前言尊敬的各位评委、专家:上午好!2007年7月,我们有幸承接XXXXX项目,工程地点位于XXXXXX,是我集团公司和杭州启德置业公司合作的重点项目,更是我公司的创精品、树品牌工程。
工程自开工以来在社会各界的关心、支持与帮助下,经全体建设者持之以恒、坚持不懈的努力,高起点、高标准、严要求,精心组织施工,现已取得了较为满意的成绩。
在得到成绩和认可的同时,也真诚希望各位专家、领导能继续对我们的工作给予最大的关注和支持,并提供宝贵的建议和意见,以让我们能在今后的工作中做得更出色!二、工程概况XXXXXX联体地下车库组成,框架-剪力墙结构,建筑面积XXXXX平方米,工程造价XXX万元。
工程相关单位:建设单位XXXXXX设计单位XXXXXX勘察单位XXXX监理单位XXX施工单位XXX监督单位杭州市建设工程质量安全监督总站工程开竣工时间:开工日期XXXX竣工日期XXXX本工程地下室基础采用桩筏复合基础。
桩基采用钻孔灌注桩,有效桩长约42米。
共计总桩数508根,静载检测11根,占总桩数的2.17%,静载检测均符合要求;低应变全数检测,检测结果符合设计规范要求,其中Ⅰ类桩数490根,占总桩数的96.5%,Ⅱ类桩18根。
本工程桩采用C30混凝土,基础结构使用C35微膨胀混凝土,抗渗等级P6。
主体结构为框支剪力墙及剪力墙结构,砌体采用蒸压砂加气混凝土砌块填充墙砌体,专用粘结剂砌筑。
外墙采用XPS薄抹灰外墙外保温、干挂幕墙饰面系统,外窗全部为断桥隔热铝合金窗。
室内全精装修。
倒置式防水保温屋面。
工程效果图三、工程特色金都·城市芯宇项目位于杭州市中心,紧邻西湖风景区、武林商圈、黄龙贵族商务区,天赋优越地段。
浙江省钱江杯优质结构监理公司汇报
滨江*春江月1、6、14号楼工程浙江省建设工程“钱江杯”奖(省优质工程)复查监理汇报材料浙江正和监理有限公司二O一三年四月十五日一、工程概况***职工住宅小区13#~22#高层住宅楼工程位于****村,北临***河,四周均为在建工程或未开发土地,是一个正在开发的区域该小区工程由10栋18~27层的全剪力墙结构的高层住宅楼组成,地基为天然地基,基础形式为梁筏式基础,建筑物设计使用年限50年,抗震设防烈度7度。
总建筑面积约18万平方米。
本工程后砌墙采用小型混凝土空心砌块砖,除电梯厅、公共走道墙面为白色乳胶漆其余住户自理。
挤塑板外墙内保温,外墙面为面砖墙面,窗户为铝合金窗,玻璃为6厚中空玻璃。
配套工程:电气工程、给排水与采暖工程、通风与空调工程、智能自动化工程、电梯工程等配套齐全。
工程各楼号陆续从2008年8月开始施工,合同工期450天。
工程于2009年6月15日主体相继封顶。
工程设计合理、功能齐全、设施先进、节能显著,完全满足建筑使用功能和验收规范要求,各项报建手续齐全、合格、符合要求。
二、施工过程管理1、工程监理目标质量目标:达到“AAA”级优质工程,争创“长安杯”;争创省建筑业新技术应用示范工程;创建省质量管理优秀QC小组1个;一次交付顾客达到非常满意。
安全目标:杜绝火灾、重伤事故,杜绝大型机械事故,安全合格率100%环保:杜绝环境污染,现场噪声、废水达标排放;固体废弃物分类收集管理率100%;施工现场目测扬尘高度不超过0.8m;水电消耗节约率、材料节约率1%。
文明施工目标:创建省、市级文明工地。
工期目标:合同约定工期内完成所有合同包含施工项目。
三、工程技术难点与新技术推广应用情况1.工程施工的主要难点及技术措施本工程为高层剪力墙结构住宅楼工程,主要施工重点和难点为主体结构中的混凝土结构。
工程所有混凝土构件要求清水混凝土,为了达到清水混凝土效果,主体阶段剪力墙部位模板全部采用了全钢大模板,现浇混凝土梁采用镜面多层板,现浇板采用镜面竹胶板施工,为保证现浇板的平整度和模板刚度,还采用了5#槽钢代替普通方木施工。
211钱江杯汇报材料
211钱江杯汇报材料211钱江杯汇报材料各位领导、各位专家:大家好!欢迎各位参加中国玻纤技术中心211工程创“钱江杯”优质工程的评审和指导。
下面请允许我代表施工单位对本工程的创优施工情况进行简要的汇报。
一、工程概况:中国玻纤技术中心211工程位于桐乡市经济开发区发展大道与环西路东南侧,由巨石集团有限公司兴建。
本工程为框架剪力墙结构,地下一层、地上二十五层,建筑总高度为93.3m,总建筑面积30596.23㎡;其中地上建筑面积29637.29㎡,地下958.94 ㎡。
结构安全等级为二级,框架抗震等级为四级,设计使用年限为50年。
外墙为玻璃幕墙和石材幕墙。
本工程由浙江中和建筑设计有限公司设计,浙江华厦工程勘察院进行地质勘察,杭州中庆工程建设监理有限公司进行监理,由浙江巨匠建设有限公司总承包施工。
二、施工过程及质量情况:本工程于2017年8月1日开工, 2017年9月28日通过竣工验收,并于2017年10月12日通过备案。
工程自投入使用以来,用户反映使用功能良好。
施工过程中严格执行了《工程建设标准强制性条文》,达到国家和部颁施工技术标准、规范要求,并有创新提高,在市内同类工程中处于领先水平。
我们还多次请桐乡市、嘉兴市以及省建筑业协会的领导和专家到现场进行指导,并根据他们提出的意见和建议进行整改、完善。
工程质量在社会上得到了一致的公认和好评,并已经获得嘉兴市“南湖杯”优质工程奖。
三、工程质量创优措施:1、确定质量目标,层层落实分解根据本工程特点,我公司将质量目标定为确保“钱江杯”,争创“鲁班奖”。
围绕该目标,我们按ISO9001质量管理体系要求组织管理人员,制定质量管理操作程序,并严格按施工组织设计要求组织施工,确保质量目标的实现。
2、健全管理体制,完善管理制度工程质量的优劣关键在于管理,而管理的成败关键在于组织机构的设置、运行及管理人员的素质。
项目部管理人员安排到位、分工明确,组成了健全的施工管理体系,为质量目标的实现打下了坚实的基础。
杭州某大学教学楼创钱江杯汇报材料(2009年)
• 1、自然亮点: • 教学大楼及报告厅四周种满了奇花异草,中间池塘奇石迭起,花草
丛中的泛光灯、路灯、及教室内的格栅灯更是倚暮金辉,报告厅内 装饰华丽,设计安装的中央空调、各种多媒体、舞台灯光功能齐全。
2、创新亮点: 屋面伸缩缝采用中国黑花岗岩铺贴,线条顺直,胶缝缝宽均匀一致。 女儿墙压顶线条顺直,细部装饰处理美观大方。滴水线采用塑铝板包 边,线条顺直,宽度统一、安装牢固。
• 2、建立完善的质量管理体系 • 为实现创优目标,选派具有质量意识较强和施工经验丰
富的全国优秀项目经理张阿德担任项目经理,项目部始终 执行PDCA管理与现场策划预控、实施、督导、协调管理 机构相配套的管理流程,明确每个管理层功能。公司质安 部、工程部等职能部门,认真履行职责,围绕本工程创优
目标充分发挥了技术指导和监管的效能。
***建设集团有限公司,系国家房屋建筑施工总承包一级企 业,以建筑施工为龙头,集地基基础、装修装饰、机电安装、 市政工程、起重机械安装为一体,设房地产开发、商品混凝 土、建筑材料、设备租赁等子公司的、多元化经营的、无区 域的大型建设集团,集团总注册资本2.8亿元人民币,各类专 业技术人员950人,中高级职称122人,国家注册一、二级建 造师(项目经理)150多人,年生产能力50多亿元。
2
3
4 二 高效钢筋钢筋与预应力技术
5
三 新型模板及脚手架应用技术 6
子项 新技术名称
泵送混凝土技术 混凝土耐久性技术 自密实混凝土技术 粗直径钢筋直螺纹机械连接技术 电渣压力焊技术 早拆模板成套技术的应用
四
安装工程应用技术
五
建筑节能和环保应用技术
六
建筑防水新技术
七
施工过程监测和控制技术
钱江杯监理汇报
XXXXXX工程创浙江省建设工程钱江杯奖(优质工程)监理单位汇报材料XXXXXX有限公司二○xx 年 xx 月尊敬的各位专家、领导:由我xxxxxx有限公司监理的xxxxxx工程在各级领导、专家的关心指导下,在业主与质监站的大力支持与帮助下,施工单位按照争创“钱江杯”的质量目标,圆满完成了各项施工任务。
今天我们迎来了浙江省建设工程钱江杯奖(优质工程)复查组专家和有关领导,在此表示热烈欢迎,并将工程的监理情况作简要汇报:一、工程概况xxxxxx工程,位于xxx。
本工程由xxxxxx投资建设,xxxxxx有限公司设计,xxxxxx有限公司勘察,xxxxxx有限公司承建,xxxxxx 有限公司监理,xxx市建筑工程质量监督站监督指导。
本工程总建筑面积xxx㎡,其中地下面积xxx㎡,地上面积xxx ㎡,框剪结构,地xx层地上xx层。
本工程于20xx年xx月xx日开工,20xx年xx月xx日通过竣工验收。
二、监理目标我公司受xxxxxx的委托,组建实践经验丰富的监理人员组成项目监理部。
有针对性的编写监理规划和监理实施细则,工程质量目标为争创“钱江杯”优质工程,我部围绕创杯目标进行施工全过程配合、指导、把关,努力实现工程预定的目标。
三、监理项目部的创杯工作我监理项目部围绕“钱江杯”优质工程的目标,认真审批施工单位编制的施工组织设计和各专项施工方案,使方案具有针对性和可操作性。
并严格按照工程建设有关法律、法规、合同、设计文件及有关规范、标准的规定对工程施工阶段进行全过程监理,与各参建单位密切配合,努力实现工程预定的目标。
在监理工作中,监理项目部除图纸会审、进场材料报验、施工工序控制、功能性试验等常规监理控制之外,着重做了以下几方面的工作:1、项目监理部的工作思路是优质工程应立足于“创”。
因此,首先检查总包单位的施工现场保证条件,要求总包单位组建创优领导班子,健全的管理体系,管理机制和质量保证能力。
各分包单位进场时,总监都进行创优交底,把创优目标、要求讲清讲透,使质量创优基础不断得以夯实。
工作总结钱江杯
工作总结钱江杯
钱江杯工作总结。
回顾过去一年的工作,我们团队取得了许多成绩,其中最令人振奋的就是我们在钱江杯比赛中的表现。
这个比赛是我们团队一直以来的梦想和目标,经过一年的准备和努力,我们终于在今年的比赛中取得了优异的成绩。
首先,我们在比赛前做了充分的准备。
我们深入研究了往年的比赛情况和赛题要求,分析了竞争对手的优势和劣势,制定了详细的比赛策略和计划。
我们还进行了大量的训练和模拟演练,不断完善我们的技术和团队合作能力。
其次,我们在比赛中展现了出色的表现。
我们团队成员之间密切合作,充分发挥了各自的优势,共同应对各种挑战和困难。
我们在比赛中展现了出色的创新能力和解决问题的能力,得到了评委和观众的高度赞扬。
最后,我们在比赛中取得了令人满意的成绩。
我们团队凭借着出色的表现,成功跻身了决赛,并最终获得了优胜奖。
这不仅是对我们团队的肯定,也是对我们一年来努力的最好回报。
通过这次比赛,我们不仅取得了荣誉,更重要的是我们在比赛中学到了许多宝贵的经验和教训。
我们深刻体会到了团队合作的重要性,也意识到了自身在技术和创新方面的不足之处。
我们将继续努力,不断提升自己的能力,为下一次的比赛做好更充分的准备。
钱江杯比赛是我们团队的一个新起点,我们将以更加饱满的热情和更加坚定的信心,继续前行,不断追求卓越,为我们的梦想和目标努力奋斗!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
24#地块(城市芯宇)Ⅱ标段工程申报2011年度浙江省建设工程“钱江杯”(建筑工程奖)汇报材料热烈欢迎浙江省建设工程“钱江杯”(建筑工程奖)评委、专家莅临现场检查指导!浙江国泰建设集团有限公司二O一二年五月目录 C O N T E N T S一、致启者二、工程概况三、工程特色四、工程管理实施情况五、技术难点、技术创新六、施工过程中质量控制七、工程成绩及荣誉八、结束语致启者尊敬的各位评委、专家:上午好!2007年7月,我们有幸承接了杭政储出(2005))24#地块(城市芯宇)Ⅱ标段项目,工程地点位于文一路118号(原理工大学校区),是我集团公司和杭州启德置业公司合作的重点项目,更是我公司的创精品、树品牌工程。
工程自开工以来在社会各界的关心、支持与帮助下,经全体建设者持之以恒、坚持不懈的努力,高起点、高标准、严要求,精心组织施工,现已取得了较为满意的成绩。
在得到成绩和认可的同时,也真诚希望各位专家、领导能继续对我们的工作给予最大的关注和支持,并提供宝贵的建议和意见,以让我们能在今后的工作中做得更出色!二、工程概况24#地块(城市芯宇)II标段工程位于杭州市文一路118号,浙江理工大学原址。
工程由2#、3#楼两幢29层住宅楼及一层联体地下车库组成,框架-剪力墙结构,建筑面积74664平方米,工程造价12484万元。
工程相关单位:建设单位杭州启德置业有限公司设计单位杭州中联筑境建筑设计有限公司(原)中联程泰宁建筑设计研究院有限公司勘察单位杭州市勘测设计研究院监理单位杭州信达投资咨询估价监理有限公司施工单位浙江国泰建设集团有限公司监督单位杭州市建设工程质量安全监督总站工程开竣工时间:开工日期2007年7月2日竣工日期2011年8月5日本工程地下室基础采用桩筏复合基础。
桩基采用钻孔灌注桩,有效桩长约42米。
共计总桩数508根,静载检测11根,占总桩数的2.17%,静载检测均符合要求;低应变全数检测,检测结果符合设计规范要求,其中Ⅰ类桩数490根,占总桩数的96.5%,Ⅱ类桩18根。
本工程桩采用C30混凝土,基础结构使用C35微膨胀混凝土,抗渗等级P6。
主体结构为框支剪力墙及剪力墙结构,砌体采用蒸压砂加气混凝土砌块填充墙砌体,专用粘结剂砌筑。
外墙采用XPS薄抹灰外墙外保温、干挂幕墙饰面系统,外窗全部为断桥隔热铝合金窗。
室内全精装修。
倒置式防水保温屋面。
工程效果图三、工程特色金都·城市芯宇项目位于杭州市中心,紧邻西湖风景区、武林商圈、黄龙贵族商务区,天赋优越地段。
项目总建筑面积约23万平米,建筑规划设计由中国工程院院士程泰宁先生担纲,设计中充分融入城市肌理,采用了“五板四院”扇型大气规划,小于18%的建筑密度,营造疏朗的住区空间。
项目在规划设计阶段就参照建设部3★级绿色建筑、3A住宅性能标准、建筑节能65%为蓝本,以都市成功人士的高端需求为导向,对现代住宅科技进行辨证取舍,凝练了18项前沿住宅科技。
并在经历了建设部六大技术体系考核后脱颖而出并成为首批通过建设部绿色建筑设计评价标识评审的项目之一。
金都·城市芯宇以“尊重土地、节能、节水、节地、节材、环境保护”作为产品开发主旨,应用18多项科技节能绿色建筑技术,实现高效、节能、舒适的科技品质生活。
●外墙外保温饰面干挂系统:墙体采用加气混凝土砌块,挤塑XPS板外保温材料,外饰面干挂铝板和玻璃幕墙结合,外饰面和保温层之间有空气层。
●冷热桥阻断系统:对窗洞、窗洞侧壁保温与窗框的交圈、外保温与窗框结合部、圈梁与构造柱、阳台与入户花园板、雨水落水管等位置作相应的保温及构造处理,将冷热桥阻断,达到较好的保温节能效果并增加舒适度。
●门窗系统:采用隔热断桥彩色铝型材,双层中空低辐射Low-e玻璃。
●浮筑楼板技术:该技术的应用将大大增加楼板隔音性能,采用西班牙GOMA-GA隔音材料,6mm厚减振隔音垫并加上陶粒混凝土垫层,该材料只在国外的标志性公建及高端住宅被少量使用。
●完整的降噪系统:车库出入口采用F1赛道使用的低噪音彩色防滑路面;浮筑楼板技术降低噪音污染;采用同层后排水成套技术,消除上下噪音;高阻噪门窗系统降低室外噪音;房间的分户墙采用加气混凝土砌块加水泥砂浆抹灰隔绝房间之间噪音干扰。
●新风系统:采用带开关并有风量调节功能的单户式置换式(热回收)健康新风系统,同时具备根据探测室内CO2浓度自动控制的功能。
●中央吸尘系统:传统的单体吸尘器只能清理大的颗粒物,在吸尘的同时将含有大量室内微尘、微纤维、微生物、病菌、气味分子、废气等直接排放在室内,并使其翻腾浮起,漂浮在空气中,形成二次污染并制造了较大的噪音。
中央吸尘系统将过滤设备移至居室外进行集中处理,避免了上述问题。
由加州戴维斯分校进行的临床实验证明:中央吸尘系统可降低过敏症状率高达61%。
●户式中央空调系统:进口变频VRV户式中央空调。
VRV空调系统与全空气系统、全水系统、空气-水系统相比,更能满足用户个性化的使用要求,设备占用的建筑空间比较小,而且更节能。
●雨水处理及回用系统:采用雨水收集系统,将绿化地面雨水收集经处理,回用于灌溉绿化、补充景观用水等,可节约水资料和能源。
●阳光导入系统:采用导光管将太阳光导入地下车库,作为日间照明光源。
●屋面系统:防水技术和屋面种植技术降低屋面温度,并种植屋面绿化系统。
●生活热水系统:24小时生活热水。
●高性能电梯:OTIS品牌,GeN2环保型无机房电梯,连续获得“中华环保基金会绿色产品奖”和“2005年全国十大建设科技成就”奖。
●有机垃圾生态处理系统:设置有机垃圾处理房,对有机垃圾进行生态处理。
●地下车库灯光导航系统:地下车库采用车位智能灯光导航系统,车辆进入车库,由灯光一路引导至车位,安全便捷,使回家更加有归属感和荣耀感。
●国际品牌智能家居系统:最大限度地进行功能集成,操作简单、易懂,科技让你更轻松。
其功能还可以按需求作相应扩展。
●智能化体系:智能安防、智能物管,社区一卡通。
四、工程管理实施情况1、成立创“钱江杯”领导小组为确保工程质量“钱江杯”的实现,项目部自开工就成立了由项目经理任组长,同时成立由公司主要负责人参加指导的指挥部。
领导小组的主要职责:协调各方关系,决策创“西湖杯”的大体方针,总体思想;对内部重大技术攻关,制定创“钱江杯”优质精品工程的内控标准,细部特色做法的确定;对外协调各级政府及各级建筑业协会的关系。
各分项施工严格按照设计图纸和有关技术要求进行施工,施工质量符合国家现行的工程质量标准,并执行有关操作工艺和施工工艺,随时接受业主代表及监理人员的检查检验。
公司以建设优质工程,创造品质生活为使命,以优质工程质量保证工程进度。
通过建立项目质量保证体系网络及时正常运作,对整个工程实行严格的质量控制,同时为加强对项目的质量管理,项目经理部设立项目经理、主任工程师、施工员、安全员、质量员、观砌、木工翻样、钢筋翻样、材料员等岗位,其中班组质量员由班组长兼任,并落实到人,有效的保证质量。
2、做好创优夺杯的筹划和目标管理工作一切从筹划入手,创优夺杯筹划工作是工程质量管理的重点和关键,通过筹划先行,预见性的发现问题,开展合理化建议,帮助项目部定下管理方向和实施方法,最终达到创优夺杯的目标。
项目部自进场之日起就开始宣传、教育和传输,使确保创“钱江杯”的质量目标深入人心,为创优夺标打下良好的思想基础,建立了有效的工程质量保证体系,落实各级人员的质量责任制,通过签订多项责任状,进行责任目标逐级分解,从项目经理、生产管理人员到生产班组均有创优目标和实施计划,做到责任到人,措施落实。
3、施工过程中的质量控制在施工过程中,项目部严格按照公司“三合一”管理体系,严格执行现行国家施工验收规范及企业标准的要求。
主要从以下几方面进行质量控制:(1) 推动ISO9001质量标准在工程建设中的实际应用,选择合格的劳务分包方进行施工操作。
(2)建立施工现场质量检查制度,强化工序交接制度,推行专职质量员跟踪、旁站检查工作方式,有检查、有记录、有整改、有落实。
(3)建立质量把关责任人制度,加强技术复核,隐蔽工程验收,上道工序未经检查验收合格,不得进入下道工序施工。
装饰工程,坚持先做样板房,后实施。
施工中分块分人负责,穿插施工,加强质量监督和协调。
相关责任人分别把好技术交底关、材料进场关、样板领路关、成品保护关。
(4)严格控制原材料、半成品质量。
本工程各类材料,都必须具有出厂合格证和检测报告。
在主体施工过程中,重点控制了“二材、二块”主要材料的质量,装修过程中则重点控制了装修材料、水暖管件、阀门、电气、防水、门窗材料的进场使用。
(5)加强技术档案、资料的管理并能按照规定要求做好各项技术资料的收集,整理和管理工作,做到工程技术资料与工程进度同步,切实反应工程真实面貌。
(6)根据工程安全与工程检验的新标准要求,加强对混凝土结构实体的检验,同步做好钢筋保护层和同条件养护试块的检查工作。
对屋面防水试验、洗手间蓄水试验、地下室防水效果检查、外窗的防水试验、建筑物垂直度测量、建筑物沉降测量等均按要求做了测试并做好记录,质量均达到合格标准。
五、工程技术难点与新技术推广应用情况(一)工程技术难点1、基坑开挖情况复杂,施工难度大地下室基础开挖深度深(汽车库部位普遍深度为4.45米;主楼部位6.35米;电梯井部位7.3米);开挖面积大(基坑平面形状呈不规则多边形,南北向长度约170米,东西向宽度约129米,总周长约550米);地下水位高(自然地坪下0.4m);基坑开挖面位于土质差、厚度大的淤泥质土层;工程位于市区,除场地东侧在基坑显著影响范围之外,场地西侧为3幢多层德雅公寓住宅楼,围墙边约1.5米处埋有自来水、雨水、污水、电力、通讯等管线,场地东侧距省委党校多层居民住宅楼(浅基础)较近。
如何既能保证工程正常施工,保证基坑自身的稳定和适当控制基坑变形,基坑西侧、东南角还应控制基坑变形以保证邻近道路、建筑物及地下、地上管线的安全,是本工程施工的一大难点。
2、结构形式多样,施工情况复杂(1)地下室汽车库底板厚度0.4米,主楼底板厚度1.7米,为大体积混凝土,且为密实防水混凝土,基础施工如何有效控制大体积混凝土内外温差,减少混凝土结构的收缩,保证地下室防水效果,是地下室砼工程施工中的重中之重。
(2)主体结构工程施工,根据结构楼层对柱、剪力墙和梁、板设计采用了C50、C45、C40、C35多个砼强度等级,在施工中对多强度等级砼施工的交接以及材料的定购和运输对项目部的管理提出了较高的要求。
(3)对于底层架空层及九层空中花园层高大的支模体系施工难度大、对支模架稳定性要求高。
3、外墙幕墙种类多样,结构新颖采用了玻璃、金属铝板、石材三种幕墙搭配,幕墙造型凹凸层次丰富,线条多、分格多、种类多是幕墙工程的最大特点,同时也对幕墙各单元格的搭配提出了较高的要求。
