现场施工人员情况月报表
施工月报统一范本1
施工月报(年月)(承包[]月报号)合同名称:合冋编号:今已收到_________________________________ (承包人全称)所报_______ 年—月的施工月报及附件共_______ 份。
监理机构:(盖章)签收人:日期:年月日注:4、施工月报表一式—份,由承包人填写,每月20前报监理机构,监理机构收签后返回承包人1份,监理机构、发包人各4份。
2、施工月报内容应包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施施工月报(施工[]月报号)第—期_____ 年—至—年—月—日审批:编制:工程名称:____________________________施工单位:_______________ (盖章)日期:2012 年______________ 月____ 日施工月报格式目录(范本1)一、工程概况二、工程进展及整改情况1・本期形彖进度2•安全情况(包括整改情况)3•质量情况(包括整改情况)4•资金结算情况5•施工变更情况6•施工投入情况(人、材、机、资)7-其它情况三、主要施工措施及办法(施工组织、沟通协调、困难克服、问题解决、施工经验等)四、合同执行情况及业主和监理要求落实情况五、存在问题及要求建议六、施工大事记七、气象情况及施工天数(包括晴、阴、雨、高温低温天气、停工天数及原因等)八、其它事宜九、下月工作安排十、施工月报表(附「7表格)施工月报格式(范本2)一、工程概况:二、施工组织:(一)施工组织注:简短叙述本月施工的主要内容,施工点及施工管理情况。
(二)承包人资源注:简短叙述本月承包人在现场的主要施工技术管理人员、生产工人数量、现在主要施工机械、装备及本月进场主要原材料成品(半成品)数量及下月计划,以上宜釆用表格列示。
三、气象情况及施工天数:(一)、简述本月天数惜况,晴天、阴天、雨天各自天数,最高气温(日期)温度, 最低气温(日期)温度,平均气温。
四、工程质量:(一)注:简述本月完成主要分项工程的质量自检情况,存在的主要质量问题、原因及已采取(或即将采取)的措施。
CB34-施工月报表(新)
CB 34 施工月报表( 年月)(承包[ ] 月报号)合同名称: 合同编号:、本表一式份每月前报监理机构返回承包人份发包人份、监理机构各份。
施工月报____年第__期年月日至年月日工程名称:合同编号:承包人: (现场机构名称及盖章)项目经理:日期: 年月日udeQ0。
目录1、综述2、现场机构运行情况3、工程总体形象进度4、工程施工内容5、工程施工进度6、工程施工质量7、完成合同工程量及金额8、安全、文明施工及施工环境管理9、现场资源投入等合同履约情况10、下月进度计划及工作安排11、需解决或协商得问题及建议12、施工大事记13、附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工设备情况月报表(4)现场人员情况月报表(5)施工质量检验月汇总表(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表CB34附表1 原材料/中间产品使用情况月报表(承包[ ]材料月号)合同名称: 合同编号:本表一式份CB34附表2 原材料/中间产品检验月报表(承包[ ]材检月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表3 主要施工设备情况月报表(承包[ ]设备月号) 合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表4 现场人员情况月报表(承包[ ]人员月号) 合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表5 施工质量检测月汇总表(承包[ ]质检月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表6 施工质量缺陷月报表(承包[ ]缺陷月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB 34附表7 工程事故月报表(承包[ ]事故月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
工程施工月报表

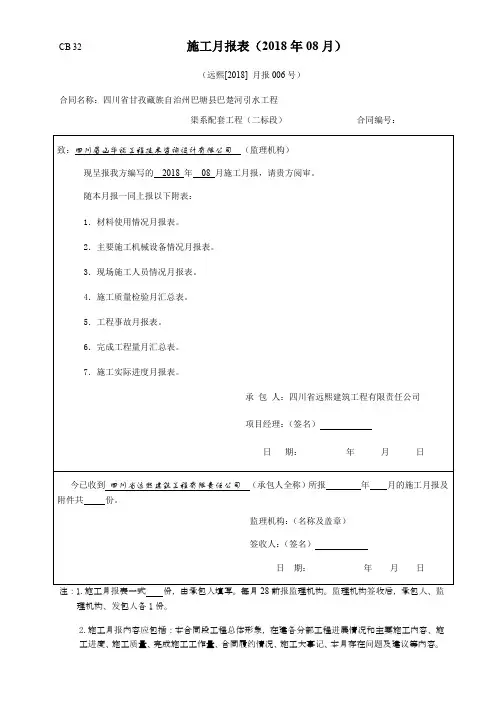

CB 32 施工月报表(2018年08月)(远熙[2018] 月报006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:注:1.施工月报表一式份,由承包人填写。
每月28前报监理机构。
监理机构签收后,承包人、监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
CB32施工月报(远熙[2018]月报006号)2018 年第 006 期2018年07月26 日至2018 年08 月25 日工程名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:承包人:四川省远熙建筑工程有限责任公司项目经理:王黎明日期:2018年08 月25 日CB32附表1 材料使用情况月报表(远熙[2018]材料月006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表2 主要施工机械设备情况月报表(远熙[2018设备月006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表3 现场施工人员情况月报表(远熙[2018]人员月006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表4 施工质量检验月汇总表(远熙[2018]质检月006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
CB 32附表5 工程事故月报表(远熙[2018]事故月006号)合同名称:四川省甘孜藏族自治州巴塘县巴楚河引水工程渠系配套工程(二标段)合同编号:说明:本表一式份,由承包人填写,作为《施工月报》的附件一同上报。
施工月报范本(最全)
施工月报范本(最全)一、项目基本情况- 项目名称:XX市XX区XX路XX号XX楼- 项目类型:住宅楼- 建设单位:XX建设集团有限公司- 施工单位:XX建造工程有限公司- 监理单位:XX监理咨询有限公司- 设计单位:XX设计院有限公司- 项目总造价:XX万元- 合同工期:XX个月- 开工日期:2023年X月X日- 竣工日期:2023年X月X日- 本月计划完成工程量:XX万元- 本月实际完成工程量:XX万元- 累计完成工程量:XX万元- 累计完成工程量占总造价比例:XX%二、施工进度情况1. 本月施工主要内容本月施工主要内容包括:- 地下室结构施工- 一层至三层结构施工- 四层至六层结构施工- 水电暖安装施工- 外墙装饰施工- 园林绿化施工2. 本月施工完成情况本月施工完成情况如下:---- 施工内容 ---- 计划完成 ---- 实际完成 ---- 完成率 -------- ---- ---- ---- -------- 地下室结构 ---- 100% ---- 100% ---- 100% -------- 一层至三层结构 ---- 80% ---- 85% ---- 106% -------- 四层至六层结构 ---- 60% ---- 55% ---- 92% -------- 水电暖安装 ---- 40% ---- 35% ---- 88% -------- 外墙装饰 ---- 20% ---- 15% ---- 75% -------- 园林绿化 ---- 10% ---- 5% ---- 50% ----3. 下月施工计划下月施工计划如下:---- 施工内容 ---- 计划完成 -------- ---- -------- 地下室结构 ---- 已完成 -------- 一层至三层结构 ---- 已完成 -------- 四层至六层结构 ---- 完成剩余5% -------- 水电暖安装 ---- 完成剩余5% -------- 外墙装饰 ---- 完成剩余5% -------- 园林绿化 ---- 完成剩余5% ----三、质量安全情况1. 质量管理情况本月质量管理情况如下:-按照质量管理体系要求,制定了质量管理计划,明确了质量目标和责任分配。
施工月报
施工月报( 年月)(承包[ ]月报号)合同名称:合同编号:说明:1.施工月报一式 6 份,由承包人填写,每月28日前报监理机构。
监理机构签收后,承包人4份,监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形像、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报(承包[ ]月报号)年第期年月日至年月日工程名称:合同编号:承包人:(全称及盖章)项目经理:(签名)日期:年月日附表l材料使用情况月报表(承包[ ]材料月号)岳阳至宜昌高速公路石首至松滋段房建工程中的JNFJ-1标段说明:本表一式 6 份,由承包人填写,作为{施工月报}的附件一同上报。
附表2主要施工机械设备情况月报表(承包[ ]设备月号)说明:本表一式 6 份,由承包人填写,作为《施工月报》的附件一同上报。
附表3现场施工人员情况月报表(承包[ ]人员月号)合同名称:合同编号:说明:本表一式 6 份,由承包人填写,作为<施工月报》的附件一同上报。
CB32附表4施工质量检验月汇总表(承包[ ]质检月号)合同名称:合同编号:说明:本表一式 6 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表5工程事故月报表(承包[ ]事故月号)合同名称:合同编号:说明:本表一式 6 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表6完成工程量月汇总表(承包[ ]量总月号)合同名称:合同编号:说明:本表一式 6 份,由承包人填写,作为《施工月报》的附件一同上报。
CB32附表7施工实际进度月报表( 年月)(承包[ ]进度月号)说明:本表一式 6 份,由承包人填写,作为《施工月报》的附件一同上报。
施工月报样表

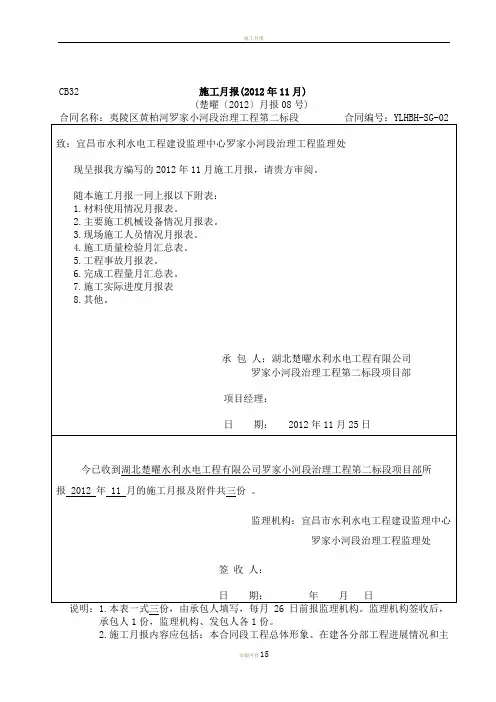

CB32 施工月报(2012年11月)(楚曜〔2012〕月报08号)本表一式三份,由承包人填写,每月承包人1份,监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报(楚曜〔2012〕月报08号)2012 年第 08 期2012年10月26日至2012 年11月25日工程名称:罗家小河段治理工程第二标段合同编号: YLHBH-SG-02承包人:湖北楚曜水利水电工程有限公司项目经理:李天明日期: 2012年11月25日施工月报一、工程概况黄柏河是夷陵区最大的一条长江一级支流,分东西两支,东支长129.4km,西支长76.4km,东西支交汇处以下主河道长31.5km,河道平均坡降3.76‰,流域总面积为1906.7km2,多年平均径流量8.75亿m3。
罗家小河段位于分乡镇大中坝村与高家堰村之间,多年以来一直未得到有效综合整治,随着社会经济的发展,其防洪隐患问题越来越突出,每年因洪涝灾害造成的损失呈直线上升,已成为制约社会经济发展的瓶颈。
黄柏河罗家小河段治理工程范围,始于黄柏河干流河道与大中坝村东风渠渡槽交叉处,止于下游罗家小河与黄柏河交汇处以下的高家堰村,干流河道治理总长2.04km。
因黄柏河一级支流王家湾小溪、罗家小河处于大中坝村上游重要的防护段,行洪直接影响大中坝村、高家堰村的安全,为形成系统化的防洪体系,也将其纳入治理范围,罗家小河治理长度为1.05km。
在以上两条支流之间,有彭家院支沟、黄家老屋场小溪(以下简称“黄家溪”,第2章用全名)、王家湾小溪支沟等3条合计长度1.876km的支沟,也一并纳入本次的治理范围。
故罗家小河段治理工程河道治理总长度约为6.986km(沿河道中心线长度)。
黄柏河罗家小河段治理工程干流及支流河道治理总长约6986m。
工程施工的月底报表
工程施工的月底报表报表日期:2021年10月31日摘要:本月是我司工程施工的一个重要月份,各项工程进展顺利,但也遇到了一些挑战。
以下是本月的工程施工报表。
一、工程概况本月,我司共有10个工程项目在施工,涉及建筑、道路、桥梁等多个领域。
各项目均按计划进行,进度良好。
其中,XXX项目已完成土建施工,进入装饰阶段;YYY项目在钢结构施工中遇到了一些困难,但已得到有效解决,预计将在下月完成。
二、人员情况本月,我司共有200名员工参与工程施工,其中包括项目经理、工程师、技术工人等。
员工素质高,团队合作力强,有效保障了施工质量和进度。
三、安全生产本月,安全生产工作得到了有效落实。
我司严格遵守施工安全规范,加强了安全培训和事故预防措施,确保了每个工人的人身安全。
同时,各个工地也定期开展安全巡检和隐患排查,及时解决可能存在的安全隐患。
四、质量管理本月,我司质量管理工作持续加强。
项目经理和工程师对施工质量进行严格把关,加强与监理单位的沟通协调,确保工程质量达到预期要求。
同时,对施工中出现的不合格问题及时整改,并进行记录与分析,以避免同类问题再次发生。
五、物资供应本月,我司物资供应保障良好。
与供货商的合作互动积极,及时调整物资需求,确保施工所需物资及时到位。
同时,对物资的管理和使用进行严格控制,杜绝浪费和质量问题。
六、未来规划下月,我司将继续加强工程施工管理,确保施工进度和质量,做好安全生产和质量管理工作。
同时,加强与相关部门的沟通协调,解决工程中出现的问题,做到无障碍推进。
七、结语本月,我司工程施工取得了良好成绩,但也暴露了一些问题和不足。
希望各部门能够密切合作,共同努力,为下个月的工程施工工作继续努力,达到更好的成绩。
报表编制人:XXX报表审核人:XXX报表日期:2021年10月31日以上为本月工程施工报表,如有不足之处,敬请提出指正。
感谢各位领导和同事对工程施工工作的支持和配合。
愿我司工程施工更上一层楼,取得更大的成绩!。
施工月报表
(振鸿宇[2018月报001号)合同名称:广西岑溪市黄华河水汶镇南禄村河段整治工程合同编号:GLHY-2018003致:广西梧州阳光建设监理有限公司岑溪市水利工程项目监理部现呈报我方编写的_2018年8〜9月施工月报,请贵方审阅。
随本施工月报一同上报以下附表:1•材料使用情况月报表。
2•主要施工机械设备情况月报表。
3.现场施工人员情况月报表。
4.施工质量检验月汇总表。
5.工程事故月报表。
6.施工实际进度月报表。
承包人:广西振鸿宇水电建筑有限责任公司广西岑溪市黄华河水汶镇南禄村河段整治工程项目部项目经理:日期:2018年月日今已收到广西振鸿宇水电建筑有限责任公司所报2018年9月的施工月报及附件共4份。
监理机构:广西梧州阳光建设监理有限公司岑溪市水利工程项目监理部签收人:日期:2018年月日说明:1.施工月报一式4份,由承包人填写,每月28日前报监理机构。
监理机构签收后,承包人1份,监理机构、发包人各1份。
2.施工月报内容应包括:本合同段工程总体形象、在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
施工月报一、工程概况工程分干流和支流两岸平顺布置,干流始于竹围村竹围桥,终于棠李垌下游300m的松木岗处,支流段始于三丫口,终于与干流汇合处。
整治河道长3.62km,其中干流3.43km,支流0.19km;新建护岸总长5.776km,其中干流左岸长2139m,右岸长3282m 支流左岸长165m,右岸长190m新建排水管18座、重建人行桥、交通桥各1座,及新建下河步级和下河码头等。
二、综述广西岑溪市黄华河水汶镇南禄村河段整治工程于2018年3月23日公开招标,中标价是12342109.76元,合同工期365天,于2018年5月25日签订施工承包合同。
随后我方安排项目部人员进场。
本工程已于2018年8月17日正式开工,计划完工日期:2019年8月17日。
房建工程施工统计报表
房建工程施工统计报表一、工程概况1.1 工程名称:XXXX房地产开发项目1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:占地面积XX平方米,建筑面积XX平方米,包括住宅、商业、办公、停车场等配套设施1.4 工程总投资:XX亿元1.5 工程进度:截至XX年XX月,主体结构已完成XX%,二次结构已完成XX%,装饰装修已完成XX%,机电安装已完成XX%二、施工人员情况2.1 总人数:XX人2.2 管理人员:XX人2.3 技术人员:XX人2.4 一线工人:XX人2.5 各专业工种人数分布:钢筋工XX人,模板工XX人,混凝土工XX人,木工XX 人,瓦工XX人,油漆工XX人,电工XX人,管道工XX人,通风空调工XX人,装饰装修工XX人三、施工材料情况3.1 主要材料消耗量:钢筋XX吨,混凝土XX立方米,木材XX立方米,砌体XX立方米,模板XX立方米,防水材料XX吨,保温材料XX吨,装饰材料XX吨3.2 设备使用情况:塔吊XX台,施工电梯XX台,混凝土泵XX台,搅拌车XX台,吊车XX台,叉车XX台四、施工质量情况4.1 质量事故:无4.2 验收合格率:XX%4.3 质量问题处理:共处理质量问题XX个,已整改完毕XX个,正在整改XX个五、施工安全情况5.1 安全事故:无5.2 安全教育:共开展安全教育XX次,参加人员XX人5.3 安全防护措施:施工现场设置安全警示标志XX处,配备安全防护用品XX件,定期进行安全巡查六、施工进度计划及完成情况6.1 计划完成情况:截至XX年XX月,累计完成工程量XX%,预计剩余工程量XX%,计划竣工时间XX年XX月6.2 进度调整:无七、工程变更及签证情况7.1 变更次数:XX次7.2 签证金额:XX万元八、其他事项8.1 环保措施:施工现场配备环保设施XX台,严格执行环保规定,确保施工过程中对环境的影响降到最低8.2 文明施工:施工现场实行文明施工管理,确保施工秩序井然,环境卫生整洁8.3 工程验收:工程验收工作正在顺利进行,预计XX年XX月完成全部验收工作以上为XXXX房地产开发项目工程施工统计报表,特此汇报。
施工月报格式
施工月报XXX年XX月XX日~XXX年XX月XX日第XX期工程名称:合同编号:承包人(章):项目经理:日期:年月日一、承包合同内工程概况二、本月完成工程情况(用文字形式说明工程完成情况、整体工程进展情况等)三、工程质量管理(对本月质量情况、控制方法、控制结果等进行文字说明)附件:施工质量检验月汇总表。
四、工程进度管理(对本月实际工程进度与计划进度进行比对、说明影响进度的原因、针对进度滞后所采取的措施等进行文字说明)附件:本月实际进度横道图和下月计划进度横道图。
五、投资管理(对本月工程人、机、料等投入情况进行统计、对本月完成工程量进行统计、对本月对现场计量情况进行统计、对本月工程款支付情况进行统计,并汇总说明已支付工程款、本月支付工程款、累计支付工程款等、)附件:1.材料使用情况月报表.2.主要施工机械设备情况月报表.3.现场施工人员情况月报表。
6.完成工程量月汇总表。
六、合同管理(对本月发生的设计变更项目进行统计,说明原因、对本月工程延期和费用索赔等进行说明)七、安全施工管理、文明施工管理;(对本月工程对已批准的安全、文明施工情况进行说明,施工现场安全管理和文明施工管理等进行说明)八、下月工作重点(对下月工程施工重点、主要控制项目、主要部位等进行文字说明)九、本月工程大事记十、工程主要照片(4-8张即可)附表1本月天气情况汇总表合同名称:附表2 材料使用情况月报表编制:技术负责人:项目经理:附表3 主要施工机械设备情况月报表编制:技术负责人: 项目经理:附表4 现场施工人员情况月报表编制:技术负责人:项目经理:附表5 施工质量检验月汇总表编制: 技术负责人: 项目经理:附表7 完成工程量月汇总表编制: 技术负责人:项目经理:附表8 施工实际进度月报表(年月)合同名称:编制:技术负责人:项目经理:附表9 施工进度计划月报表(年月)合同名称:计划完成币量:XXXXX(大写)编制:技术负责人: 项目经理:。
施工情况月报表
施工情况月报表(年月)(承包[]施工月报号)工程名称:合同编号:承包人:表格编号:CBB-36监理机构:(名称并盖章)指定收签人:(签名)日期:年月日注:①施工月报表一式三份,由承包人填写,每月20日前报监理机构,监理指定收签人收签后,返回承包人一份。
②施工月报内容应包括:本合同段工程总体形象,在建各分部工程进展情况和主要施工内容、施工进度、施工质量、完成施工工作量、合同履约情况、施工大事记、本月存在问题及建议等内容。
号) 合同编号: 表格编号:CBB-38指定签收人:(签名) 日 期:说明:本表一式三份,由承包人填写,监理机构签收后,返回承包人一份,监理机构留存两份作 为监理月报和存档使用。
主要施工机械设备情况月报表(年 月)(承包[]设备月报工程名称: 承包承包人:(全称并盖章)监理机构:(全称并盖章)项目经理:(签名)日 期:号) 合同编号: 表格编号:CBB-39说明:本表一式三份,由承包人填写,呈报监理签收后,返回承包人一份,监理机构留存两份 作为监理月报和存档使用。
材料使用情况月报表(年 月)(承包[]材料月报工程名称: 承包施工质量检验月汇总表(年月)(承包[]质检月报号)工程名称:合同编号:承包人:表格编号:CBB-40工程价款月支付申请单(年月)(承包[]支付申请号)工程名称:合同编号:承包人:表格编号:CBB-42说明:本表一式四份,由承包人填写后呈报监理机构签收后,经审核后监理机构留存一份,退回承包人三份,由承包人转送发包人批准支付。
号) 合同编号: 表格编号:CBB-43工程价款月支付汇总表(年 月)(承包[]支付汇总工程名称: 承包(承包[]单价明细号)工程名称:合同编号:承包人:表格编号:CBB-44说明:1、本表一式四份,由承包人填写,作为CBB-42表的附表,一同流转、审批结算时用。
2 、本表填写的工程量审批必须附有相应的监理签证单作为附件一同核验。
(承包[]合价明细号)工程名称:合同编号:承包人:表格编号:CBB-45说明:1、本表一式四份,由承包人填写,作为CBB-42表的附表,一同流转、审批结算时用。
工程施工月简报
工程施工月简报一、施工概况本月,我公司按计划开展了项目A的施工工作,项目总工期为12个月,本月是项目的第二个施工月。
在本月的施工中,我们严格按照设计图纸和施工方案进行施工,确保工程质量和进度。
二、施工进展1. 土方开挖:本月土方开挖工作顺利进行,已完成项目总土方量的30%。
2. 基础施工:基础施工工作已经开始,已完成基础混凝土浇筑的20%。
3. 主体结构:主体结构施工正有条不紊地进行,已完成主体结构的10%。
4. 安装工程:部分设备的安装工程已经开始,预计下月可以完成50%的设备安装工作。
三、质量安全1. 质量管理:我们严格按照质量管理手册的要求,对施工现场进行了全面检查,发现并及时整改了存在的问题。
2. 安全管理:我们加强了安全生产的宣传教育工作,全体施工人员都认识到安全第一的重要性,在施工现场未发生任何安全事故。
四、人员管理1. 基层员工:本月基层员工施工积极性高,遵守规章制度,认真执行施工任务。
2. 管理人员:项目管理人员认真负责,协调各个部门的工作,确保施工进度和质量。
五、费用管理本月项目的费用控制良好,严格按照预算执行,未出现超支情况。
六、下月工作计划1. 土方开挖及基础施工:继续进行土方开挖和基础施工工程。
2. 主体结构施工:加快主体结构施工进度,争取在下月完成20%的主体结构工程。
3. 安装工程:继续进行设备的安装工程,确保按计划完成50%的设备安装工作。
七、总结反思本月施工工作进展顺利,质量安全管理有力有效,人员管理有序,费用控制良好。
在下月的工作中,我们将继续保持工作态度和管理水平,力争使项目按计划顺利完成。
以上就是本月的施工月简报,谢谢各位领导和同事的支持和配合。
我们将继续努力,为项目的顺利完成而努力工作!。
实用文库汇编之施工月报范本(最全)
*作者:座殿角*作品编号48877446331144215458创作日期:2020年12月20日实用文库汇编之施工月报(2013年3月)施工月报2013年第1期2013年3月1日至2013年3月31日工程名称:涪陵城区幼托园改造维修项目-2#楼工程日期: 2013年4 月 5 日施工月报一、工程概况:涪陵城区幼托园改造维修项目—2#楼工程,位于重庆市涪陵区,建筑工程设计等级为三级,合理使用年限为50年。
主要结构类型: 为钢筋混凝土柱框架结构;抗震设防烈度: 6 度。
建筑分类为低层建筑,耐火等级二级。
本工程建筑总面积为1836平方米,本工程共二层,建筑高度为8.6米。
二、本月工程进度1、本月工程实际完成情况(1)E/1-14,C-2/15-22,A-2—C-2/22轴钢管架封闭已完工。
(2)拆除工程中1-3轴及16-22轴2层,4-14轴预制板已拆除完工。
(3)2标段A-2—C-2/15—22轴人工挖孔桩已全面完工,平均深度为4.7米,其中最深为6.2米,最浅为3.9米。
原因分析及采取的措施:本月因用电及原后门改道等影响,人工挖桩及工地现场的封闭比原计划滞后。
项目部加强管理,合理安排施工,力争把滞后的施工任务赶上去。
2、本月共投入施工人员720人,机械3台。
三、本月工程质量1、本月施工采取的质量控制方法和措施在人工挖孔桩施工中,严格按照施工规范进行施工①、在桩基施工平面图上,标明桩位和编号。
②、放线定桩位,要认真复准测量基线,水准基点、测准桩位。
③、对进场工人进行三级安全教育,并进行安全、技术交底、经各班组签名留底后才能开工。
④、严格实施跳挖(一根间一根)。
桩成孔采用人工成孔,定型钢模板浇筑钢筋混凝土做护壁。
成孔采用传统人工挖井工艺,专业开挖工具取土,葫芦组织垂直运输,每组桩安排二人,一人开挖,一人提升土,互相交换作业。
护壁钢模采用一米高专业定型钢模,护壁钢筋在加工场下料,井下绑扎成型。
混凝土护壁浇捣因每日需用混凝土量较少,采用现场机械搅拌,浇灌混凝土时应敲击模板及用竹条、木棒反复插捣。
施工人员挂牌情况汇报表
施工人员挂牌情况汇报表根据施工现场管理规定,为了确保施工安全和质量,对施工人员进行挂牌管理是非常重要的。
挂牌管理能够有效监督施工人员的素质和技能,提高施工质量,保障施工安全。
以下是本周施工人员挂牌情况的汇报表。
1. 施工单位,XXX建筑公司。
2. 施工项目,XXX工程。
3. 汇报时间,2023年10月1日-2023年10月7日。
4. 施工人员挂牌情况:本周共有施工人员50名,其中挂牌合格45名,未挂牌5名。
未挂牌人员主要集中在新进人员和临时调配人员。
未挂牌人员主要存在以下问题:(1)安全意识不强,对施工现场安全规定不熟悉;(2)技术操作不规范,存在一定的安全隐患;(3)个人防护意识薄弱,未按要求佩戴安全帽、安全鞋等个人防护用品。
5. 整改措施:针对未挂牌人员存在的问题,我们将采取以下整改措施:(1)加强安全教育培训,提高施工人员的安全意识,确保他们熟悉施工现场安全规定;(2)加强技术指导,对操作规范进行再培训,提高施工人员的技术水平,减少安全隐患;(3)加强监督检查,对施工人员的个人防护情况进行严格检查,确保他们按要求佩戴个人防护用品。
6. 下周工作计划:下周我们将继续加强对施工人员的挂牌管理,确保所有施工人员都能够挂牌合格。
具体工作计划如下:(1)加强对新进人员和临时调配人员的安全教育培训,确保他们熟悉施工现场安全规定;(2)加强技术指导,对施工人员的操作规范进行再培训,提高他们的技术水平;(3)加强监督检查,对施工人员的个人防护情况进行严格检查,确保他们按要求佩戴个人防护用品。
通过以上工作,我们相信下周施工人员挂牌情况将会有所改善,施工安全和质量也将得到有效保障。
感谢各位领导和同事的关心和支持,我们将继续努力,确保施工人员挂牌管理工作的顺利进行。
施工月报范本
CB34 施工月报表(2016 年 3月)之阿布丰王创作(***[2016]月报 1 号)签收后返回承包人份,发包人份、监理机构份.施工月报_2016_年第_1_期2016年3月10日至2016年3月31日工程名称:*** 工程合同编号:DYHD-SG-2015-02承包人:****项目部项目经理:日期: 2016 年03 月31日目录1.综述2.现场机构运行情况3.工程总体形象进度4.工程施工内容5.工程施工进度6.工程施工质量7.完成合同工程量及金额8.平安、文明施工及施工环境管理9.现场资源投入等合同履约情况10.下月进度计划及工作安插11.需解决或协商的问题及建议12.施工年夜事记13.附表(1)原资料/中间产物使用情况月报表(2)原资料/中间产物检验月报表(3)主要施工机械设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总.(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表施工月报2016年第001期2016年3月10日至2016年3月31日1.综述*市区核心河道整治工程以恢复城市水生态功能、改善城市水环境和提升水平安能力为前提,以拆建、清淤、截污、绿化、净化为重点,修复河道水系、绿化美化河岸,控制河道污染,实现路通岸绿、截污水清的目标,建成市区河道健康体系.****河(***街道)整治工程二标段为**市市区核心河道整治工程(2016年度)项目之一,该段河道总长1541米,南至年夜庆东路,北至南洋路.工程包括河道疏浚、截污管道、坡改平护坡、自嵌式挡墙、保洁码头、桥梁绿化等项目.2.现场机构运行情况项目部机构:项经理**、技术负责人**、施工负责人***、质检负责人**、平安负责人**、财政负责人***、资料负责人*88、资料负责人**全部进场;施工班组:木工5人、砼工5人、砌石工10人、技工10人、电工1人、冲浆工10人、普工7人.详见附表4《现场人员情况月报表》.3.工程总体形象进度截止本月底,**河河道疏浚完成800米,占总工程量的51.9%;圆木桩施打完成507米,占总工程量的33.3%;底格梗完成507米,占总工程量的33.3%;坡改平护坡完成200米,占总工程量的20%.4.工程施工内容河道疏浚、圆木桩施打、底格梗模板制作装置、浇筑底埂混凝土、坡改平护坡铺设.5.工程施工进度**河河道疏浚完成800米,占本月计划的100%;圆木桩施打完成507米,占本月计划的100%;底格梗完成507米,占本月计划的100%;坡改平护坡完成200米,占本月计划的100%.详见附表9《主要实物工程量月汇总表》.6.工程施工质量本月资料检验、单位工程及工序验收质量控制情况良好,检验结果均为合格.详见附表5《施工质量检验月汇总表》、附表2《原资料/中间产物检验月报表》.7.完成合同工程量及金额截止本月底,**河河道疏浚完成62.98%,合价114023元;坡改平护坡完成22.72%,合价308506元.详见附表8《合同完成额月汇总表》.8.平安、文明施工及施工环境管理本月对现场工人按期进行了平安教育,加强平安法规知识教育,加强文明施工及防汛环保平安意识;对现场施工机械、电缆线路等做了按期检查;对现场施工人员进行防火、防盗、防冻、防滑等平安教育;加强了现场施工车辆的平安管理工作;对现场路途进行了维修加固,增加了弯道指示标识表记标帜、警示桩等.依照公司要求,项目部于2016年3月26号通知项目各科室、班组,对工程的平安工作进行了认真细致的检查,并针对施工现场开展了隐患排查治理活动,对检查出的问题和隐患及时整改完善.9.现场资源投入等合同履约情况1、机械:小挖掘机6台、年夜挖掘机3台、长臂挖掘机1台、桩机4台、泥浆泵4台、电焊机1台、切断机1台、潜水泵8台;2、资料:本月推销水泥100吨、钢筋135吨、木桩1300根、挡土块3000块、坡改平预制块12000块;详见附表1《原资料/中间产物使用情况月报表》、、附表3《主要施工机械设备情况月报表》.10.下月进度计划及工作安插、**河河道疏浚完成741米,圆木桩施打完成1014米,底格梗完成1014米,坡改平护坡完成794米,灌注桩基础完成500米,底板完成400米.11.需解决或协商的问题及建议**河西侧坡改平护坡与东侧绿化工程交叉事项.12.施工年夜事记2016年3月1日,组建工程项目部.2016年3月2日,签订施工合同.2016年3月3日,**市勘察测绘院到工地现场交点(平面控制点).2016年3月12日,打坝抽水、做施工前准备工作.2016年3月14日,***街道一楼会议室会办(年夜庆路-建军路)之间**河西侧坡改平护坡与年夜星路东侧绿化工程交叉事项.2016年3月15日,上午建设单位***,监理单位***、***、审计单位***及施工单位技术员现场联合丈量施工前原始高程.2016年3月15日,下午***街道一楼会议室进行设计技术交底.***主持,介入会议的有建设局,水利局,区水利局、相关施工单位、监理单位负责人等.2016年3月24日,街道沈书记到监理部开进度、平安专题会.2016年3月25日,街道沈书记、年夜星村赵书记在监理部开会,要求我单位倒排进度计划.2016年3月26日,亭湖区政府张区长在***街道蒋书记、区水利局局长、审计局同等志的陪同下视察工程进度.2016年3月28日,总监在二标办公室组织召开施工进度专专题会,街道一同介入.2016年3月31日,街道蒋书记、沈书记;监理单位刘总监、姚工;年夜星村赵书记比及现场视察工程进度.二〇一六年四月一日CB34附表1 原资料/中间产物使用情况月报表(***[2016]资料月1 号)上报.CB34附表2 原资料/中间产物检验月报表(***[2016]资料月1号)上报.CB34附表3 主要施工设备情况月报表(***[2016 ]设备月1 号)一同上报.CB34附表4 现场人员情况月报表(***[2016]人员月1 号)上报.CB34附表5 施工质量检测月汇总表(***[2016]质检月1号)合同名称:***工程合同编号:DYHD-SG-2015-02CB34附表6 施工质量缺陷月报表(***[2016]缺陷月1号)合同名称:***工程合同编号:DYHD-SG-2015-02CB34附表7 工程事故月报表(***[2016]事故月1号)合同名称:***工程合同编号:DYHD-SG-2015-02CB34附表8 合同完成额月汇总表(***[2016]完成额号)合同名称:***工程合同编号:DYHD-SG-2015-022、本表的一级项目指核工程工程量清单中的分类工程,一级项目合同完成额依据CB34附表8-汇总表填写.3、本表中的项目编号是指合同工程量清单的项目编号.CB34附表8-(河道疏浚)合同完成额月汇总表(***[ 2016]完成额月1号)合同名称:***工程合同编号:DYHD-SG-2015-022、本表的二级项目指合同工程量清单中的分项工程.3、本表做为CB34的附表,根据一级项目数量依次编码.4、本表中的项目编号是指合同工程量清单的项目编号.CB34附表8-(连锁式护坡)合同完成额月汇总表(***[ 2016]完成额月1号)合同名称:***工程合同编号:DYHD-SG-2015-022、本表的二级项目指合同工程量清单中的分项工程.3、本表做为CB34的附表,根据一级项目数量依次编码.4、本表中的项目编号是指合同工程量清单的项目编号.CB34附表9 主要实物工程量月汇总表(***[ 2016 ]实物月号)。
