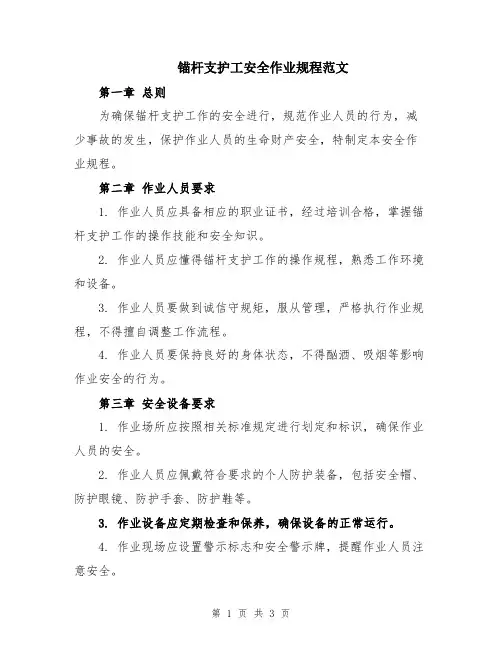

锚杆支护工安全作业规程(新版)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 操作规程 )

单位:_________________________

姓名:_________________________

日期:_________________________

精品文档 / Word文档 / 文字可改

锚杆支护工安全作业规程(新

版)

Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

锚杆支护工安全作业规程(新版)

1.在支护前和支护过程中要敲帮问顶,及时摘除危岩悬矸。

(1)应由两名有经验的人员担任这项工作,一人敲帮问顶,一人观察顶板和退路。敲帮问顶人员应站在安全地点,观察人应站在找顶人的侧后面,并保证退路畅通。

(2)敲帮问顶应从有完好支护的地点开始,由外向里,先顶部后两帮依次进行,敲帮问顶范围内严禁其他人员进入。

(3)用长把工具敲帮问顶时,应防止煤矸顺杆而下伤人。

(4)顶帮遇到大块断裂煤矸或煤矸离层时。应首先设置临时支护,保证安全后,再顺着裂隙、层理敲帮问顶,不得强挖硬刨。

2.严禁空顶作业,临时支护要紧跟工作面,其支护形式、规格、数量、使用方法必需在作业规程中规定。放炮前最大空顶距不大于锚杆排距,放炮后最大空顶距不大于锚杆排距+循环进度。

3.煤巷两帮打锚杆前用手镐刷至硬煤,并保持煤帮平整。

4.严禁使用不符合规定的支护材料:

(1)不符合作业规程规定的锚杆和配套材料及严重锈蚀、变形、弯曲、径缩的锚杆杆体。

(2)过期失效、凝结的锚固剂。

(3)网格偏大、强度偏低、变形严重的金属网。

5.锚杆眼的直径、间距、排距、深度、方向(与岩面的夹角)等,必须符合作业规程规定。

(1)使用全螺纹钢等强锚杆,锚孔深度应保证锚杆外露长度30~50毫米。

(2)巷帮使用管缝式锚杆时,锚杆眼深度与锚杆长度相同。

(3)对角度不符合要求的锚杆眼,严禁安装锚杆。6.安装锚杆时,必须使托盘(或托梁、钢带)紧贴岩面,未接触部分必须楔紧垫实,不得松动。

7.锚杆支护巷道必须配备锚杆检测工具,锚杆安装后,对每根锚杆进行预紧力检测,不合格的锚杆要立即上紧;对锚杆锚固力进

行抽查,不合格的锚杆必须重新补打。

8.当工作面遇断层、构造时,必须补充专门措施,加强支护。

9.要随打眼随安装锚杆。

10.锚杆的安装顺序:应从顶部向两侧进行,两帮锚杆先安装上部、后安装下部。铺设、联接金属网时,铺设顺序、搭接及联接长度要符合作业规程的规定。铺网时要把网张紧。

11.锚杆必须按规定作拉力试验。煤巷必须进行顶板离层监测,并用记录牌板显示。

12.巷道支护高度超过2.5米,或在倾角较大的上下山进行支护施工,应有工作台。

13.操作前须做好以下准备工作:

(1)备齐锚杆、网、钢带等支护材料和施工机具。

(2)检查施工所需风、水、电。

(3)执行掘进钻眼工相应规定。

(4)检查锚杆、锚固剂等支护材料是否合格。

(5)按中腰线检查巷道荒断面的规格、质量,处理好不合格的

部位。

14.锚杆支护工必须按以下顺序进行操作:

(1)敲帮问顶,处理危岩悬矸。

(2)进行临时支护。

(3)打锚杆眼。

(4)安装锚杆、网、钢带(梁)。

(5)检查、整改支护质量,清理施工现场。

15.敲帮问顶,处理危岩悬矸。

16.及时按照作业规程规定进行临时支护:

17.打锚杆眼:

(1)敲帮问顶,检查工作面围岩和临时支护情况。

(2)确定眼位,做出标志。

(3)在钎杆上做好眼深标记。

(4)用煤电钻、风钻或锚杆钻机打眼。

①使用风钻打眼时,按掘进钻眼工相应规定执行。

②使用煤电钻、风煤钻打眼时,按掘进钻眼工相应规定执行。

③使用锚杆机打眼昌,按锚素支护工第19条执行。

(5)打锚杆眼时,应从外向里进行;同排锚杆先打顶眼,后打帮眼。断面小的巷道打锚杆眼时要使用长短套钎。

18.锚杆(网、钢带等)安装。

(1)清理锚杆眼。

(2)检查钻孔质量,不合格的必须处理或补打。

(3)按所使用锚杆的正规操作程序及时打锚杆,压好锚盘、托板起用专用工具上紧,预紧力符合要求。

19.树脂锚杆安装。

(1)清锚杆眼。

(2)检查锚杆眼深度,其深度应保证锚杆外露丝长度为30~50毫米。锚杆眼的超深部分应填入炮泥或锚固剂;未达到规定深度的锚杆眼,应补钻至规定深度。

(3)检查树脂药卷,破裂、失效的药卷不准使用。

(4)将树脂药卷按照安装顺序轻轻送入眼底,用锚杆顶住药卷,利用快速搅拌器开始搅拌,直到感觉有负载时,停止锚杆旋转。树

脂完全凝固后,开动快速搅拌器,带动螺母拧断剪力销,上紧螺母。在树脂药卷没有固化前,严禁移动或晃动锚杆体。

(5)全螺纹钢等强锚杆要采用左旋搅拌方式。

(6)套上托盘,上紧螺母。

20.支护完毕后,检查所有锚杆的预紧力,不合格的及时上紧。

云博创意设计

MzYunBo Creative Design Co., Ltd.

相关文档
最新文档
