作业规程及措施会审记录
作业规程审批意见
矿审批意见
本作业规程于二OO九年七月十六日在矿调度会议室,由相关单位进行了集体会审。
经审查,同意本规程所编写的一切内容,要求在现场施工中严格执行,并提出如下审批意见:
1、本规程要严格贯彻,认真执行。
2、施工前,所有参加施工人员都必须认真学习本规程,并经考试合格,签字后方准施工。
3、施工过程中遇有特殊地质构造要及时编写补充措施,并经有关人员学习、签字。
4、12801回风巷掘进过程中,严格执行长探加短探的施工措施,对迎头边探边掘,确保施工安全。
会审单位及人员签字:
生技科:年月日调度室:年月日通防科:年月日安全科:年月日机电科:年月日总工程师:年月日生产矿长:年月日安全矿长:年月日主管矿长:年月日
作业规程学习和考试记录负责人:传达人:
作业规程复查记录
一、存在主要问题:
二、处理意见:。
40104回采作业规程及初采初放措施会审意见

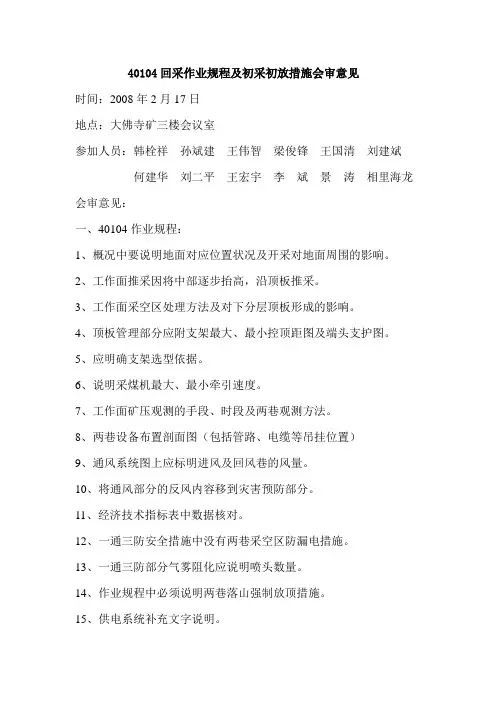

40104回采作业规程及初采初放措施会审意见时间:2008年2月17日地点:大佛寺矿三楼会议室参加人员:韩栓祥孙斌建王伟智梁俊锋王国清刘建斌何建华刘二平王宏宇李斌景涛相里海龙会审意见:一、40104作业规程:1、概况中要说明地面对应位置状况及开采对地面周围的影响。
2、工作面推采因将中部逐步抬高,沿顶板推采。
3、工作面采空区处理方法及对下分层顶板形成的影响。
4、顶板管理部分应附支架最大、最小控顶距图及端头支护图。
5、应明确支架选型依据。
6、说明采煤机最大、最小牵引速度。
7、工作面矿压观测的手段、时段及两巷观测方法。
8、两巷设备布置剖面图(包括管路、电缆等吊挂位置)9、通风系统图上应标明进风及回风巷的风量。
10、将通风部分的反风内容移到灾害预防部分。
11、经济技术指标表中数据核对。
12、一通三防安全措施中没有两巷采空区防漏电措施。
13、一通三防部分气雾阻化应说明喷头数量。
14、作业规程中必须说明两巷落山强制放顶措施。
15、供电系统补充文字说明。
16、作业规程中的图纸必须清晰、明了。
二、初采初放措施:1、生产前,生产系统、安全设施必须全部到位。
2、拆除网片必须有安全措施。
3、工作面推采5米后在工作面前后10架再打强制放顶眼。
4、打眼机具、拆网时间应予以说明。
5、炮眼装药量必须控制,炮眼的封泥长度必须明确。
6、说明两顺槽推采过程中的强制放顶规定。
以上问题请于2月22日前修改并审批完毕,否则每推迟一天,处罚技术员100元,主管50元。
2008年2月19日40104工作面试运转保证措施为保证40104综采工作面试生产期间的各项工作顺利、安全开展,制定以下保证措施:一、组织措施:1、矿成立试生产领导小组:组长:刘沛林副组长:付田田刘战武孙斌建文育鹏王保军成员:焦小年李森考王伟智李红选张存虎谢建森吴长俊赵智宏石军宏耶毅刚邢国有2、生产组织工作面采用“三八”作业制,两采一准;劳动组织采用各设备点安排特殊工种,工作面采用专业工种分段追机作业,每个生产班34人,检修班65人即可满足生产需求。
作业规程(安全技术措施)的编制、审批、贯彻、实施、管理和考核制度
作业规程(安全技术措施)的编制、审批、贯彻、实施、管理和考核制度一、原则1、《作业规程》、《安全技术措施》必须严格遵守《中华人民共和国安全生产法》、《中华人民共和国煤炭法》、《中华人民共和国矿产安全法》、《煤矿安全监察条例》、《煤矿安全规程》等国家有关安全生产的法律、法规、标准、规章、规程和相关技术规范。
2、坚持“安全第一、预防为主”的方针,积极推广新技术、新工艺、新设备、新材料和先进的管理手段,提高安全经济效益。
3、单项工程开工之前,必须严格按照“一工程、一规程(措施)”的原则编制作业规程(措施),不得沿用、套用作业规程,严禁无规程措施组织施工。
4、《作业规程》、《安全技术措施》由总工程师组织,生产技术部具体负责《作业规程》、《安全技术措施》的编制、审批、贯彻、管理考核等各个环节的工作。
二、《作业规程》、《安全技术措施》的编制1、《作业规程》、《安全技术措施》的编制由施工单位的工程技术人员负责。
要做到:内容齐全,语言简明、准确、规范;图表满足施工需要,采用规范图例,内容和标注齐全,比例恰当、图面清晰,按章节顺序编号;采用计算机编制。
字体为宋体,字号正文为小四号字、每章标题为黑四号字、节为黑小四号字,纸张统一用A4纸。
2、编制《作业规程》、《安全技术措施》必须具备下列文件、资料:(一)已批准的有关设计(采区、综采工作面、基建工程等设计)文件、资料。
(二)由地质测量部门提供的经过批准的地质说明书及施工现场地质条件变化的勘查资料。
(三)同一煤层或相邻工作面的矿压观测,瓦斯等级和煤尘的爆炸性、煤的自燃倾向性鉴定,水害等资料。
(四)由通风部门提供的通风资料。
(五)由机电部门提供的供电系统图和机电设备资料。
(六)《煤矿安全规程》、《煤矿安全技术操作规程》等。
(七)有关安全生产的管理制度,如岗位责任制、工作面交接班制度、“一通三防”管理制度、爆破管理制度、巷道维修制度、机电设备维修保养制度、通风安全仪表使用维修制度等。

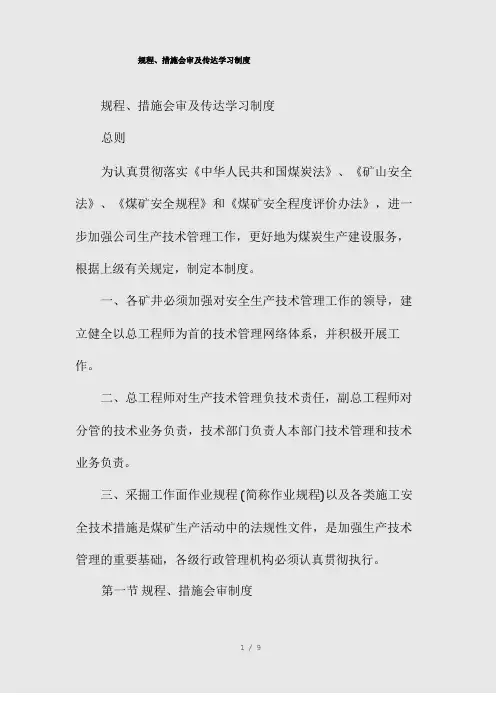

规程、措施会审及传达学习制度(精)
规程、措施会审及传达学习制度总则为认真贯彻落实《中华人民共和国煤炭法》、《矿山安全法》、《煤矿安全规程》和《煤矿安全程度评价办法》,进一步加强公司生产技术管理工作,更好地为煤炭生产建设服务,根据上级有关规定,制定本制度。
一、各矿井必须加强对安全生产技术管理工作的领导,建立健全以总工程师为首的技术管理网络体系,并积极开展工作。
二、总工程师对生产技术管理负技术责任,副总工程师对分管的技术业务负责,技术部门负责人本部门技术管理和技术业务负责。
三、采掘工作面作业规程 (简称作业规程)以及各类施工安全技术措施是煤矿生产活动中的法规性文件,是加强生产技术管理的重要基础,各级行政管理机构必须认真贯彻执行。
第一节规程、措施会审制度一、生产技术部门要建立规程、措施审批记录簿。
对规程、措施审批时,由技术部门审批人员召集安全监察处及有关部门人员对报批的规程、措施进行集体味审 (普通性措施可传审),提出审批意见,参加审批的人员在规程措施及《会审记录簿》上签字,并由技术部门审批人员负责拟出审批意见,报总工程师审查批准签字后,予以正式下发或者上报。
二、审批人员对报批的规程、措施必须认真审阅并积极提出修改意见。
因审批把关不严而造成技术责任事故的,审批人员按其责任分工范围,应负相应的技术责任。
三、矿审批人员对审批的规程、措施要及时批复,不得拖延。
在正常情况下,凡属报省煤炭工业局批准的规程、措施,编写人员必须提前 40 天报矿,矿必须在 10 天内审批完毕,提前 30 天报公司。
凡属报集团公司批准的规程措施,编写人员必须提前 30 天报矿,矿在 10 天内审批完毕,提前 20 天报公司。
凡只需报矿批准的规程和不需要编制作业规程的综合性措施、独头面回采措施,编制人员必须提前 15 天报矿,矿在 5 天内审批完毕,提前 10 天返回施工单位。
凡只需报矿审批的单项施工安全技术措施、补充措施、通用措施,编制人员必须提前 5 天报矿,矿在 3 天内审批完毕,提前 2 天返回施工单位。
作业规程会审纪要
作业规程会审纪要时间:2018年3月20日地点:云冈矿办公楼三楼中会议室主持:总工程师张懿参加:生产矿长贺海峰、安全矿长霍进军、机电矿长侯文桂、开拓副总、安全副总郝占玺、通风副总昝平、地质副总李志云、机电副总汪振福、电气副总宋世太、技术科武文君、安监站陈钢、通风区刘小涛、地质科白玉峰、机电科何飞等相关部门人员以及机掘六队施工负责人李润日、机掘六队技术员张孝明。
会议内容:对12#层311盘区51103巷作业规程进行会审。
分析安全“未知”,开展安全“预想”,分析事故发生规律,分析现场存在的危险因素,提出十项以上防止出现的危险情形和相应对策措施,并针对各部门提出的问题及本单位存在的安全隐患和不足之处进行重点安排。
一、部门进行通报1、生产技术科机掘四队81003巷工作面有闷响,支设的信号木柱在拐角处有一根上部接触区域裂开,其余木柱未见明显变化。
工作面14#、31#钢带在方形垫片处有撕裂,钢梁、钢带存在变形。
巷道侧帮下部向巷内突出。
根据现场实际情况分析研究,认为81003切巷工作面压力较大,需进行补强支护。
2、安监站机掘四队81003切巷工作面0-67米段压力较大,顶板存在安全风险。
该巷处于应力集中区,顶板压力大,两帮炸帮严重。
3、机掘四队原作业规程要求:沿古塘帮小断面掘进3.8米,顶板支护即每排四根锚杆(四眼钢带),排距1000mm,间距900mm,沿巷道中心线对称布置,钢带长度3200mm。
锚索每排2根,排距2000mm,间距1800mm,锚索沿巷道中心布置,锚索采用长度为8000mm的强力钢绞线。
锚索打设两眼钢梁,钢梁采用矿用11#工字钢,长度2600mm,眼距1800mm。
护帮沿巷道向下350mm施工三排锚杆,锚杆上下间距900mm,排距1500mm,呈五花眼布置,巷道古塘帮为菱形金属网,规格3700×2000mm,采煤帮不护网。
根据现场实际情况分析研究,认为现有技术措施虽然能够满足支护要求,但还需进行进一步补强支护。
关于作业规程措施编制审批及贯彻执行的规定
作业规程措施编制、审批及贯彻执行的规定一、作业规程、措施的编制1、作业规程是煤矿三大规程之一,作业规程是采掘工作面施工的依据,必须严格遵照执行.所有采掘工作面施工前必须编制作业规程,严禁无规程施工.2、作业规程措施必须按技术科下发的统一格式进行编制,否则,对有关单位主管技术员罚款50元.作业规程要具有科学性、针对性,真正起到促进技术进步,指导安全生产,提高经济效益的作用;要积极采用行之有效的新技术、新工艺、新设备、新材料和现代化管理技术;坚持正规作业、循环作业、保证安全、提高效率.3、作业规程措施编制之前,必须具备下列文件:1矿总副总工程师审批下发的施工设计或生产技术业务联系单;2经过审批的开拓延深设计、采区设计、区段设计或单项工程设计等;3经过审批的该区域地质说明书或地质预报书.4、编制作业规程时,必须以安全规程、操作规程、工种岗位责任制为依据,并参照有关的安全技术管理制度和资料.如:工作面交接班制度,工程质量验收制度,巷道维修制度,采掘机电设备维修制度,瓦斯、煤尘管理制度,放炮和瓦斯检查制度,通风安全监测仪表使用维护制度,以及临近采区、同一煤层、相邻巷道的矿压观测资料等.5、作业规程与安全规程、操作规程、工种岗位责任制的关系:1凡安全规程明文规定要求在作业规程中作出规定的都必须在作业规程中予以规定;2凡安全规程、操作规程、工种岗位责任制无规定,而在作业中必须明确规定的内容,必须在作业规程或安全措施中明确规定;3凡属安全规程、操作规程、工种岗位责任制中已明文规定且又属作业中必须明确贯彻执行的条文,在作业规程中必须写清该条文的具体内容.6、以下各工程,可视为一个单项工程纳入一个作业规程编制.1水平运输大巷;2总回风巷;3采区进风石门;4采区回风石门;5轨道上下山和上下部车场及附属峒室;6运输上下山、通道和附属峒室;7通风和行人上下山及附属峒室;8采区煤仓;9岩石集中巷及与之关联的联络巷道;10岩石轨道巷及与之关联的联络巷道;11同一回采工作面的风巷、机巷、开切眼、轨道巷及联络巷道;12安技措专项工程等.7、下列情况需编制针对性的补充安全技术措施1在已视为单项工程中的附属工程;2掘进施工过程中遇较大的断层破碎带时;3掘进迎头出现较大的落棚时;4需改变巷道支护方式或巷道规格时;5掘进迎头发现有出水征兆时;6掘进迎头发现瓦斯涌出量有异常变化时;7掘进巷道遇老空区时;8掘进巷道穿过距离小于3米的上部和下部巷道.补充措施,要附在原作业规程上.8、下列情况必须编制专门安全技术措施1石门见煤或揭煤;2巷道贯通;3高突区域、水患威胁区域等;4、串连通风措施9、技术科提前10天下发生产技术业务联系单,施工单位的技术人员自接到生产技术业务联系单起,1天内向各职能科室下发巷道开工通知书,机电科、通防科在接到巷道开工通知书2天内,必须准备好规程编制所需的机电、通风方面的资料包括图纸,由施工单位技术员整理编制作业规程.作业规程必须在开工前3天内审批完毕并及时下发到各单位.不按规定时间进行各项工作的,无特殊原因,罚施工单位技术主管50元.10、作业规程编制前,施工单位技术人员必须到现场勘查,认真分析现场情况.编制过程中,要广泛征求本区队职工意见,要求内容齐全、重点突出、字迹清楚,文字简练通顺,图、表、文相符,计算依据充分、选取参数合理、技术先进、切合实际、操作上可行、安全上可靠、符合各种规定.作业规程必须由区技术主管编制,作业规程编制后,经区、队长、签署.作业规程必须打印,要求装订整齐、书面整洁.排版合理,字体统一.11、主井、副井、井底车场、水闸墙等工程必须编制施工组织设计.12、揭煤、贯通、过断层等技术安全措施的编制,以地测科下发的地质预报或业务联系单为依据,施工单位技术员根据地质预报或业务联系单的要求及时编制措施指导施工.因措施编制不及时影响生产的,罚施工单位技术主管300元.造成事故的,另行追究责任者责任.二、作业规程、措施的审批13、作业规程必须严格执行会审制度,由矿总工程师负责组织技术科、地测科、机电科、通防科、调度所、煤质办、安监处和施工单位等技术负责人共同会审;提出会审意见,进行会签,由总工程师批准后,下发一并贯彻执行.会审时必须有施工单位区、队长参加,否则,不予审批,影响生产由施工单位主管技术员和区队长负责.14、措施由矿分管副总工程师组织有关单位审查批准.规程及涉及重大安全技术问题的专项措施,必须由矿总工程师审查批准.审批权限规定如下:总工程师:作业规程、贯通措施、石门揭煤措施、探放水措施;掘进副总:掘进措施、修护措施;采煤副总:采煤措施、坑代措施;通风副总:“一通三防”措施;机电副总:机电措施、运输措施.技术安全措施会审时必须有施工单位队长参加,否则,不予审批,影响生产由施工单位主管技术员和队长负责.并对施工单位技术主管罚款50元.15、作业规程、措施参与会审单位必须明确规定审批人员,若规定审批人员因有事外出等原因不能审批时,由单位负责人指定人员代其审批,并向规定审批人员说明.如总副总工程师因事外出,可委托他人代签生效.16、作业规程、措施审批时间定于每周一、三、五下午14:00,各单位作业规程及技术安全措施审批人员做好准备,接到技术科通知后及时参加措施审批,迟到者,罚款20元,缺席者,罚款50元,影响生产责任由缺席者及其单位承担.紧急或应急措施即报即批.17、作业规程措施审批人员对报批的设计、规程、措施,必须认真审阅,积极提出修改意见.因审批把关不严而造成技术责任事故的,审批人员按其责任分工范围,同编写人员负同等技术责任.18、作业规程、措施有下列情况之一者,要求打回重写并罚编制人员、主管技术员各100元.1图纸、计算或应用数据错误的;2出现错字、别字或掉字现象达三处的;3字迹潦草一般人无法辨认的;4排版混乱,字体不一致的;5措施没有针对性、条理不清、语句不通顺的;6违反国家或上级及矿有关管理规定的;19、作业规程、措施审批后,进行统一编号,并加盖受控章后,在一天内分发到各单位.作业规程在2天内必须上网发布,发放布不及时的,每推迟一天罚款50元.没有盖受控章的,罚款100元.20、作业规程措施经矿总副总工程师批准生效后,任何人不得随意更改,若存在错漏之处确实需要更改的,应在技术科的组织下由施工单位技术员负责收集各单位持有的作业规程或技术安全措施进行更正,涂改更正之处应加盖编制技术员印章.擅自更改作业规程措施的,对施工单位技术主管罚款200元,造成事故的,另行追究责任者责任.三、作业规程的贯彻、执行21、作业规程及技术安全措施由施工单位的技术人员在开工前分三班向本单位全体工作人员认真贯彻.1作业规程、安全技术措施的贯彻,必须建立记录簿,其内容包括规程、技术安全措施的名称,贯彻日期,参加人员和区、队长签字,未参加人员及补充贯彻情况,作业规程考试成绩.安监处、技术科每月对作业规程措施贯彻情况进行一次检查,发现有一人次漏签代签上岗的罚单位技术主管20元,记录簿内容不齐全的发现一项次罚单位技术主管20元;2对分期施工或因故停工的工程,当再次恢复施工时,必须有复工报告,可以沿用原作业规程,但必须重新贯彻执行.当施工队伍复工调整时,应办理移交手续,交接有关技术资料,原则是谁施工、谁贯彻、谁负责.若因停工时间过长,施工工艺、设备、材料等施工条件或生产技术条件发生变化时,应编制补充措施连同原作业规程一并贯彻执行.3作业规程贯彻后,必须对所有上岗人员和区队干部进行考试,未参加考试或考试不及格者不准上岗.缺席者要进行补考.考试试卷由施工单位妥善保存,以备检查.考试成绩记入作业规程贯彻记录中.发现试卷分数统计与实际不符的,每发现一人次对技术主管罚款20元,每发现一人次替考现象的,对技术主管罚款50元.每发现一人次未参加考试或考试不及格者上岗的,对技术主管、队长、区长各罚款100元.22、施工中发生和遇到较大的冒顶区、破碎带等隐蔽工程和隐患,必须由施工单位的技术人员做好原始记录,报矿技术科.瞒报隐蔽工程或汇报不及时的,发现一次对施工单位技术主管罚款100元,造成事故的,追究施工单位技术员责任.23、矿每月组织技术科、安监处对作业规程措施的编制、审批及贯彻执行情况进行一次全面检查,检查要有专门记录,并将检查情况在网上及时进行通报,每发现少检查一次罚技术科负责人100元;查出的问题不按规定期限整改的,每条罚该区主管技术员50元.24、各分管副总工程师应组织技术科、安监处、通防科、调度所、施工单位等有关部门,依据现场具体情况,对作业规程、技术安全措施,每月进行一次全面复审,并提出复审意见,报矿总工程师审批.作业规程、技术安全措施复审由技术科提前半天通知复审人员,无故缺席不到者,罚缺席者50元,影响生产另行追究责任.作业规程、技术安全措施复审要有记录,并发放到施工单位及有关单位.25、严禁无规程、措施施工,否则罚施工单位区长、队长、指示无规程、措施施工的有关人员各300元并进“三违”学习班学习,造成事故的,追究相关人员责任.26、对设计、规程、措施在编制、审批和贯彻执行过程中出现以下违章现象,每发现一次罚矿安监处负责人100元.1经集团公司或矿检查发现无规程措施施工,尚未发现和制止的;2发现按规程措施的规定施工不能保证现场工人安全,不督促编制人员修改补充规程措施的.27、掘进每项工程竣工验收后,应由施工单位的技术人员将作业规程和技术安全措施、巷道支护形式、规格及隐蔽工程、重大隐患等整理成册,交技术科存档备查.否则,工程不予验收.28、采煤工作面收作后,采区技术员应提交“技术总结报告”,经采煤副总审核后,交技术科存档备查.“技术总结报告”包括以下内容:1巷道布置的优缺点,工作面超前压力及周围采空固定支承压力的影响范围,改进意见;2回采过程中存在的问题及处理方法;3采煤方法的优缺点及矿压显现规律和顶板管理经验;4提供工作面回采率的途径;5组织正规循环作业经验及存在问题;6各项技术经济指标的对比分析;7设备使用情况和事故分析;8劳动力配备的合理性分析;9高瓦斯工作面要总结瓦斯涌出规律及防治经验.。
13190作业规程
郑煤集团公司告成煤矿采煤工作面作业规程工作面编号:13190施工单位:采煤一队编制人:蔡俊朝编制时间:2003 年9 月采煤作业规程会审记录目录第一章工作面概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 6第二章地质情况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 6第三章采煤方法及生产系统‥‥‥‥‥‥‥‥‥‥‥‥‥ 8 第一节回采巷道布置‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 8 第二节回采工艺‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 8 第三节通风系统‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 14 第四节供电系统‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 16 第五节运输系统‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 17 第六节洒水降尘及防灭火系统‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 17 第七节防排水系统‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 17 第四章劳动组织及正规循环作业图‥‥‥‥‥‥‥‥‥ 17 第一节劳动组织‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 17 第二节正规循环作业图‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 17 第五章主要经济技术指标‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 19第六章安全技术措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 19 第一节现场管理制度‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 19 第二节安全技术措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 21 第三节避灾路线‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥ 31第一章工作面概况13190工作面隶属于-110水平13采区,其东临-110运输大巷,西为未掘进的25021工作面;该面对应地表为双庙村,地面标高+328.7~+361.8 m,工作面标高-99.0~-77.1 m;回采时可能对地面建筑物产生一定的破坏,回采前做好村庄搬迁或地面加固工作。
该面沿煤层走向布置,走向长为277m,倾斜长为28~83m,平均为58.9m。
第二章地质情况第三章采煤方法及生产系统第一节回采巷道布置本工作面巷道布置如下:13190石门、材料巷用于工作面进风、运料、排水;13190运输、辅助巷用于工作面回风、煤炭运输。
采煤作业规程、措施编制、审批、复审、贯彻、实施及评比制度
采煤作业规程、措施编制、审批、复审、贯彻、实施及评比制度作业规程是技术管理的基础文件,是现场施工的法规。
为加强煤矿安全技术管理,使我公司作业规程进一步规范化、标准化,根据上级有关技术文件要求,结合我公司实际情况,经专业领导共同研究,特制定作业规程管理办法,以便更好地指导生产,服务于生产:第一条规程措施的编制(一)作业规程的编制内容按照山东煤矿安全监察局编辑的《煤矿作业规程》样本和中煤工业协会组织编辑的《煤矿作业规程指南》执行。
内容主要包括:总体概况、地质说明书、施工方法和工艺选择、支护状况、运输方式、通风系统、防尘系统、供电系统、排水系统、安全监控、设备及参数、循环作业和劳动组织、单位直接成本核算及主要技术经济指标、施工质量标准、工作面灾害预防、避灾路线及各工种详细的安全技术操作措施。
(二)新投产的工作面,必须根据《煤矿安全规程》(2016版)、《煤矿安全技术操作规程》及有关技术政策规定,认真编制作业规程,坚持一工程一措施。
(三)作业规程在开工前30日,由公司牵头科室下达编制通知,相关科室及单位在开工前25日提供编制作业规程的有关技术资料,施工单位在开工前15日提供1份书面作业规程交牵头科室,同时将电子版发给会审人员提前审阅,牵头科室2日内组织会审完毕。
批准的作业规程统一编号,2日内报送相关科室备案,并进行登记。
(四)地质测量部门提供的地质说明书、工作面防治水方案及措施、采掘平面图和煤层顶底板柱状图,要由总工程师审阅批准,方可作为编制作业规程的依据;施工中遇到地质变化,地测科应及时到现场会审,会审意见作为编制补充安全技术措施的依据。
采掘作业规程需机电专业提供回采工作面供电设计及系统图、设备布置图,通防专业提供工作面通风、安全监控、防尘设计及系统布置图等。
(五)矿压观测部门应提前1个月将根据工作面所在煤层及邻近采区的观测资料确定的支护设计送交规程编制单位。
凡没有矿压观测资料和支护设计的作业规程不得审批。
掘进工作面作业规程
**********煤矿掘进作业规程工作面名称:+****水平*****煤运输巷掘进工作面编制人:施工单位:编制日期:年月日执行日期:年月日审批意见作业规程学习记录负责人:传达人:班次:作业规程复查记录一、存在的主要问题:二、处理意见:第一章概况第一节概述一、巷道名称和位置本作业规程掘进巷道位于***水平*采区,巷道设计标高***m,为本矿****水平**采区**煤运输大巷。
二、掘进目的及用途作为***煤层运输大巷,为****水平**采区**煤层开采作准备。
三、巷道设计长度及服务年限1、巷道设计长度为100m,沿***煤层走向往SE方向布置,坡度3‰。
2、服务年限:12个月四、预计开工竣工时间1、开工时间:2、竣工时间:第二节编写依据1、《*****煤矿初步设计说明书》;2、*****地质队提供的《******煤矿地形地质及水文地形图》;3、《煤矿安全规程》和各种操作规程;4、《煤矿安全质量标准化标准及考核评级办法》;5、《煤矿井巷工程质量评定标准》;6、《矿山井巷工程施工及验收标准》;第二章地面位置及水文地质情况第一节地面相对位置地面相对位置及邻近采区开采情况表一第二节煤(岩)层赋存特征****水平**采区***煤运输巷沿煤层走向布置,根据本矿的地质情况,围岩较松散破碎,受裂隙和节理剪切作用的破坏,局部地段煤(岩)层倒转,倾角变缓,且围岩层理性较差,极易沿裂隙面垮落,掘进时的压力很大,施工中一定要严格按照《作业规程》施工作业。
本巷道掘进过程中必须严格执行瓦斯检查制度,每班不少于二次,严格执行“一通三防”、“瓦斯三对口”制度,监测瓦斯涌出量变化情况,谨防瓦斯超限。
第三节地质构造与水文地质一、地质构造1、本区处于**断层附近,区内构造线呈北西—南东向展布,众多的北东向断裂构造极其发育;由于受断层的切割和破坏,致使煤系地层产状局部近于直立,甚至倒转;除局部残存的背斜、向斜构造迹象外,总体呈一单斜构造。
煤矿作业规程、安全技术措施
关于印发《煤矿作业规程、安全技术措施编制、审批制度》的通知矿属各科队:为了理顺其编制、审签程序,完善整体业务管理,结合《煤矿安全规程》有关规定和我矿实际,特制定《煤矿作业规程、安全技术措施编制、审批制度》现予以印发,请遵照执行。
附件:煤矿作业规程、安全技术措施编制、审批制度煤矿年4月7日煤矿综合办公室年4月7日印发煤矿生计〔〕45号附件煤矿作业规程、安全技术措施编制、审批制度第一条作业规程、安全技术措施是现场施工管理的法规,是技术业务管理和安全生产业务管理的必要依据,为了理顺其编制、审签程序,完善整体业务管理,结合《煤矿安全规程》有关规定和我矿实际,特制定此制度。
第二条本制度规定了矿建工程作业规程、安全技术措施编制、审批方面的管理内容。
第三条本制度适用于矿建工程施工。
第四条由项目部技术负责人牵头,组织机电、通风、安全等各专业技术人员,根据现场实际进行编制。
第五条编制依据:(一)经过审批的施工组织设计、设计图纸、国家规范。
(二)地质部门提供的地质、水文地质说明书。
(三)相关的矿压观测资料。
(四)《煤矿安全规程》等其他规定。
第六条编制要求:(一)每个单位工程或工作面开工前必须要编制作业规程,严禁两项及以上工程(即使设计相同)使用一本规程,遇到变化必须及时编制安全技术措施,必须坚持“一工程、一规程、一方案、一措施”的原则。
(二)作业规程、安全技术措施的编制要符合《煤矿安全规程》、《煤矿安全技术操作规程》、《安全质量标准化标准》的规定,不得与国家的有关法律法规相冲突。
新出台的安全管理文件、技术管理规定(可只写文件名称、文件号及项目条款)必须纳入作业规程中,逐项落实。
(三)编制人员积极深入现场,认真收集矿井或相邻矿区工程资料,详细掌握实际情况。
规程编制前,广泛征求意见,加强各专业及矿各科室的沟通,共同研究和探讨具体工程的实际做法,完善施工方法和施工工艺。
(四)内容力求具体、系统、合理,能真正起到指导作业,规范操作,保证安全、提高效益。
31石门延伸巷道作业规程
盘县冬瓜凹煤矿31石门延伸掘进作业规程矿长:李刚华技术矿长:秦昌武编制人:万文俊一、会审意见会审人员签字:安全矿长:机电矿长: 生产矿长:技术矿长:测量负责人:技术员:通风队长: 矿长:1作业规程贯彻学习记录负责人:传达人:班次:贯彻时间听传达人贯彻时间听传达人年月日姓名成绩签字年月日姓名成绩签字2作业规程复查记录作业规程名称31石门延伸巷道掘进施工单位冬瓜凹煤矿掘进队复查时间参加复查人员签字:一、存在主要问题:二、处理意见:3第一章概况第一节概述一、巷道名称该工作面为31石门延伸巷道。
二、掘进目的及用途承担矿井一采区(即+1419水平以上)通风及行人、材料、煤炭、矸石运输。
三、巷道设计长度及服务年限1、巷道设计长度:140m。
2、服务年限:2年。
四、预计开工竣工时间本掘进工作面自2012年1月30日开工,预计2012年3月竣工。
第二节编制依据一、贵州省煤矿设计研究院编撰的《贵州省盘县柏果镇冬瓜凹煤矿资源/储量核实报告》;二、矿井开拓方式及采区巷道布置,剖面图、地质煤(岩)柱状图;三、《煤矿安全规程》第二章、巷道地理位置及水文地质情况第一节地面相对位置及邻近采区附近情况本工程对应地表为柏果镇烂泥沟村境内,井下对应标高为+1419--1425米。
施工开口于31车场12号煤层距车场口20米处;该区域地表内无水体与构筑物等影响该项工程。
第二节煤(岩)层赋存特征一、煤岩情况及基本情况。
31石门延伸巷道施工由东向西以270°方位施工,3‰坡度掘进,净断面11.1㎡,长140米,支护方式:U型棚+钢筋+网喷。
二、煤层瓦斯涌出量、瓦斯等级,自燃发火倾向、煤尘爆炸指数。
1、瓦斯:根据贵州省煤炭管理局文件“对六盘水市煤矿2010年度矿井瓦斯等级鉴定报告的批复”,冬瓜凹煤矿绝对瓦斯涌出量:4.69m3/min;相对瓦斯涌出量:34.01m3/t;二氧化碳绝对涌出量:1.23m3/min,二氧化碳相对涌出量:4.6 m3/t;瓦斯等级:高瓦斯矿井。
煤矿作业规程、安全技术措施编制、审批制度
作业规程(安全技术措施)编制、审批制度一、作业规程(安全技术措施)的编制第一条为了科学地组织与指导工程施工,使工程既满足设计要求又达到安全、优质、快速、高效、低耗的效果,本处所承建的所有井巷工程的施工,井筒施工准备期间的大型设备基础施工,设备安装,一架二台三盘安装等都必须按单位工程编制作业规程(安全技术措施),为了规范作业规程(安全技术措施)的编制、审批和实施,加强我处技术基础工作,促进安全生产,特制定本制度。
第二条作业规程(安全技术措施)是煤矿三大规程之一,是指导施工的重要技术文件,是矿井建设中施工某项工程的行为规范,具有法规的约束性和强制性,所有参加施工的人员必须严格遵照执行。
第三条每项单位工程的施工,必须有经过批准的作业规程(安全技术措施),做到一工程一措施,并不得沿用、套用作业规程(安全技术措施),否则不准组织施工。
第四条作业规程(安全技术措施)必须贯彻党和国家“安全第一,预防为主,综合治理”的安全生产方针;作业规程(安全技术措施)编制的内容应结合现场的实际情况,具有科学性、针对性,真正起到促进技术进步,指导安全生产,提高经济效益的作用;要积极采用行之有效的新技术、新工艺、新设备、新材料和现代化管理技术;要坚持正规循环作业、保证安全和质量、提高生产效率,实现稳产高产。
第五条作业规程(安全技术措施)的编制和审批实行分级管理,分级规定严格执行《中煤第五建设公司施工组织设计(技术安全措施)管理规定》;处工程技术部门要根据月度施工作业计划,按月向各项目部提前下达应由项目部编制的《作业规程编制计划通知书》,指导和督促项目部及时、正确的编报作业规程。
有关井巷工程的作业规程、大型设备基础工程,由处工程科下达通知;设备安装项目、一架二台三盘安装项目由处机电科下达通知;《作业规程(安全技术措施)编制计划通知书》需经处总工程师签字批准。
第六条作业规程(安全技术措施)编制之前,必须具备下列文件:一、有处下达的月度施工作业计划。
作业规程、安全技术措施管理规定(3篇)
作业规程、安全技术措施管理规定作业规程、安全技术措施管理是用于规范和管理工作场所的安全生产和劳动保护的一种规定和制度。
它旨在提高工作场所的安全性,保护员工的生命安全和身体健康,同时也有利于提高工作效能和保障企业的可持续发展。
一、作业规程作业规程是对工作过程中各种事项的有序、安全和科学的安排和管理。
它包含以下内容:1. 安全准备工作在进行任何工作之前,必须进行安全准备工作。
包括检查工作场所的安全设施和设备是否完好、排除潜在的安全隐患,对工作人员进行安全培训,确保他们能够正确使用安全工具和设备。
2. 工作权限和许可根据工作的性质和风险程度,给予工作人员相应的工作权限。
对于一些高风险或特殊工作,必须取得相关部门的许可才能进行,以确保工作安全可靠。
3. 工作标准和程序制定详细和实用的工作标准和程序,包括工作的顺序、方法、安全措施、责任分工等。
并确保工作人员理解和遵守,避免人为错误和事故的发生。
4. 安全防护措施确定和提供必要的安全防护措施,如防护装备、隔离设施、警示标志等。
工作人员必须正确使用和佩戴,确保自身安全。
5. 事故报告和处理建立完善的事故报告和处理制度,对于发生的事故和危险事件及时报告,并采取相应的措施进行处理,避免事态扩大和再次发生。
二、安全技术措施管理规定安全技术措施管理规定是在作业规程的基础上,进一步强调和规范安全技术措施的应用和管理。
它包含以下内容:1. 安全风险评估和管控对工作过程中存在的安全风险进行评估,并制定相应的管控措施。
包括采取技术措施、管理措施和人身保护措施等,以最大程度地减少事故发生的可能性和伤害程度。
2. 安全设备和设施管理对工作场所的安全设备和设施进行管理和维护。
包括定期检查、维修和更换,确保其正常运行和可靠性。
3. 安全培训和教育对工作人员进行必要的安全培训和教育。
包括安全操作规程、安全知识和安全意识的培养,提高工作人员的安全意识和应急反应能力。
4. 事故预防和应急处理制定事故预防和应急处理预案,并进行演练和训练。
煤矿安全生产作业规程、操作规程、安全技术措施编制、审批、贯彻及执行的管理制度制度规范
作业规程、操作规程、安全技术措施编制、审批、贯彻及执行的管理制度第一节总则一、为了贯彻执行党和国家的安全生产方针,为了加强矿井生产技术管理,不断提高矿井采掘工作面生产技术管理水平,做到科学地组织生产,实现工作面正规循环作业,均衡地完成和超额完成生产任务和各项技术经济指标,确保工作面的安全生产,特制定本制度。
二、本管理制度各矿、科、队及公司相关业务部门必须认真贯彻执行,矿总工程师必须亲自抓此项工作,做到有部署、有安排、有检查,使工作面作业规程管理办法走上规程化和制度化。
三、采煤、掘进、开拓、安装、回撤工作面在投产作业前必修编制作业规程,机电设备、特殊工种必须编制操作规程,单项工程和临时性工作及特殊作业环节施工作业时都必须安全技术措施,严禁无安全技术措施进行施工作业。
四、每个采掘(开)工作面及其它安装、回撤工作面,都必须在投产(或开工)前,严格按照规定的程序、时间和要求,编制审批作业规程。
五、作业规程、安全措施的编制,必须依据审批的“采区设计”和“地质报告书”,以及《煤矿安全规程》、《操作规程》、《煤炭工业技术政策》,结合矿井技术装备水平,临近采区同一煤层的矿压观测资料,各工种定额、岗位责任制和各项安全制度及行业上级和公司有管理规定进行编制。
六、作业规程必须按照现场调研、主要危险源、编制、审批、学习、考试、补考、成绩登记、现场实施、规程复查、修订补充等十一个环节进行操作。
操作规程必须按照识别危险源、编制、审批、学习贯彻、考试、补考、成绩登记、现场实施、定期培训等九个环节进行实施。
重大项目的安全技术措施与作业规程编制同等要求管理,一般性安全技术措施必须按照现场调研、主要危险源、编制、审批、学习贯彻、现场实施等六个环节进行实施。
七、规程和安全措施一律实行会审制,预防重大事故的安全技术措施应该在会审前发至审批人员手中预先审阅,各单位都要建立职责明确的规程、安全措施审批责任制。
作业规程、操作规程、重大项目的安全技术措施会审,由矿总工程师组织。
1601综采工作面开面试产及初次放顶措施
水城县大田煤矿1601采面试采及初次放顶安全技术措施编制单位:大田煤矿技术科编制时间:2013年7月29日贯彻签字表水城县大田煤矿1601采煤工作面试生产及初次放顶安全技术措施一、说明1601综采工作面支架、采煤机、运输机已安装完毕,工作面上下出口超前支护已符合规程要求。
通风、运输、排水、供电、防尘、安全监测、及供液系统已全面形成,工作面需投入试生产和工作面初次放顶工作,为了确保该工作面开面试产及初次放顶期间的安全生产,特编制安全技术措施如下:二、工作面试生产要求(一) 生产前准备工作1、工作面安装完毕后,要对工作面液压支架,液压系统及管路进行检查整理,所有的支架操作把手到零位。
液压系统开启后,把工作面支架全部进行二次注液,压力必须达到设计规定,发现漏液,串液时要及时处理好。
2、试生产前,要提前把工作面的运输机进行试运转,把运输机链条刮板螺丝等重新进行紧固,发现有缺损的要及时补齐,并上紧上牢。
3、对工作面采煤机进行试运行,采煤机上下滚筒截齿无缺损,如有缺损时要及时更换,防尘水压力符合规定要求。
对采煤机先空载运行5分钟停机,检查运行情况无误后,开启机组割煤,割煤时牵引速度不准太快,要在中速以下(不得超过2m/min)。
要随时检查机组运行情况,发现问题及时处理。
4、工作面上下端头支护完好,并符合设计要求。
工作面上、下出口的超前支护符合作业规程规定要求,初撑力要达到设计规定值。
5、超前刮板运输机进行空载试运行,超前刮板运输机的刮板螺丝要拧紧,链子松紧适度,机头、尾压柱符合要求。
6、对工作面平皮带进行空载运行,并调整好,做到不跑偏,松紧适度。
(二)试生产1、工作面运输机开启后,先空载运行一圈无问题时,机组进行割煤作业。
机组割第一刀煤时,要慢速牵引,每割15m—20m,对机组进行一次检查。
机组慢速牵引割煤一段时间后,再逐渐提高机组的速度(但不能超过中速)一刀割完后,再对采煤机进行检查,运行正常时,方可继续工作。
作业规程会审综合意见
会审单位及人员
项目部经理:王永志
项目部生产副经理:季永乏
项目部机电副经理:魏启红
项目部安全副经理:郑建伟
项目部通风副经理:叶恒富
项目部技术负责人:王道福
施工单位:吴昌西会审综来自意见:1、施工过程中如发现地质构造变化时,及时编制补充安全技术措施。
2、补充煤炭自然发火期,并采取相应预防措施。
3、按规定及时进行喷浆支护。
4、临时支护采用滑移式丝杆前探梁。
5、开口处、交叉处、贯通处要打角锚索。
6、巷道顶板两侧要用2m长的角锚杆。
7、金属网联网要孔孔相连,双丝双扣,绑扎牢固,绑死扭结不少于3圈。
8、会审后,要把所有会审意见补充到规程中,并按要求贯彻到每个施工作业人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业规程及措施会审记录
规程名称永锦吕沟煤矿副井口焊工字钢气割措施会审人员会审意见签名日期编制
调度室
机电科长
生产科长
安检科长
机电矿长
安全矿长
生产矿长
总工程师
矿长
审批意见:
永锦吕沟煤矿
副井口焊工字钢气割措施
根据矿井生产工作安排,副井口焊工字钢需使用气割,为确保施工安全,根据《煤矿安全规程》第223条规定,特制定以下安全措施,望有关单位严格执行。
1、厂务车间(机电车间)必须指定一名负责人在现场负责统一指挥和监督。
2、负责人首先对工作地点周围20m范围内进行检查,不准有易燃物品,若有易燃物品必须清理,并且发现其它不安隐患要及时处理。
3、工作现场必须备有2台以上灭火器,备有不小于0.2m3的灭火沙,接通水管,备有水桶及洒水工具,有专人负责喷水。
必须在气割工作地点用不燃性材料设施接受火星,有火星时及时用水喷灭,喷水时严禁喷在电焊机等机电设备、电缆上。
4、装运氧气瓶和乙炔瓶时,必须轻装、轻放、轻卸。
5、气割工必须持证上岗,严格执行《气焊工操作规程》的有关规定。
6、遇到高温天气,氧气瓶、乙炔瓶必须在阴凉处,不允许暴晒。
7、工作时氧气瓶、乙炔瓶必须间隔10米以上。
8、工作结束后,再次用水喷洒一遍现场的焊碴,并且留一人在现场观察2小时以上,发现异常立即处理,确认无问题后方可离开现场。
吕沟煤矿
二○○八年十月一日。
