袖阀管注浆施工方法
袖阀管注浆施工方法1序言长沙轨道交通二号线一期工程 SG-1 标内的西湖公园站部分。
本站是 2 号线一期工程的中间站,位于枫林一路与白云路交错路口的西北侧西湖渔场内,呈东—西走向。
车站西侧为龙头山,北面为规划的西湖公园,南侧为枫林一路,枫林路北侧为枫林一路护坡桩,护坡桩上为挡墙。
车站西端基坑深度 17.21m,中部及东端基坑深度。
车站北侧枫林路挡土墙超出车站基坑顶面,与基坑近来处仅为,最远处为。
枫林路挡墙与车站基坑中间土层以杂填土为主,为防止枫林路挡墙产生的大偏压使两构造物之间的土体隆起,影响枫林路的使用功能以及对车站基坑较大的安全隐患。
为此对车站基坑与枫林路挡土墙之间土体进行袖阀管注浆加固。
2工法特色(1)一般用于 50m 之内的地表注浆,垂直和水平注浆均可;(2)拥有上下两个堵塞器,能将浆液限制任何区段内进行注浆,可达到分段注浆的目的;(3)堵塞器可在袖阀管内自由挪动,可依据需要在注浆地区内频频注浆;(4)可依据地层特色,在同一袖阀管内采纳不一样的注浆资料,采纳不一样的注浆参数进行注浆;3合用范围此工法合用于铁路、公路、市政和房子建筑领域的土体加固工程。
主要应用于:( 1)对松懈,成分以粉质黏土、建筑垃圾为主,含少许碎石及块石片的杂填土层或砂层、卵石层等松懈地层的土体加固;(2)盾构机始发、抵达时对洞门的加固;(3)填补旋喷桩、搅拌桩局部没有咬合或成桩成效不好所产生的缝隙;(4)充填矿区因过分开挖使地层出现破裂带或空洞,降低岩、土层的可压缩性,以减小周边建筑物的沉降和变形;(5)阻挡路基产生的裂痕或沉降变大而进行的加固;(6)在深基坑四周做防渗办理等。
4工艺原理袖阀管注浆法是经过较大的压力将浆液注(压)入岩土层中,注浆芯管上下的堵塞器可实现分段分层注浆,可由施工需要选择联系或跳段注浆。
此工法在需要全程注浆的施工中,经过分段注浆,使得松懈的地层和较密实的地层均获得很好的注浆加固成效,防止了以往的注浆工艺在松懈地层和较密实地层同时存在时,松懈地层注浆量大、较密实地层注不进浆的现象的发生。
袖阀管注浆地基工程检验批质量验收记录表2-1
1 主 控 项 目 2 3 4 5 1 一 般 4 项 目 5 6 2 3
水泥、外加剂和掺合料质量 水泥用量 桩体强度和完整性检验 复合地基承载力特征值 试件抗压强度 钻孔位置(mm) 钻孔倾斜度(﹪) 孔深(mm) 注浆压力 桩体直径(mm) 桩身中心允许偏差(D为桩 径) D=0.6m
专业工长(施工员)(签名) 总承包施工单位 检查评定结果 项目专业质量检查员(签名):
袖阀管注浆地基工程检验批质量验收记录表
GB 50202-2002
GD24010309 单位(子单位)工程名称 分项工程名称 验收部位 总承包施工单位 专业承包施工单位 施工执行的技术标准名称 及编号 施工质量验收规范的规定 符合设计和 出厂要求 设计要求 设计要求 设计要求 设计要求 ≤50 ≤1.5 ±200 按设定参数 指标 / / 施 工 班 组 长 (签名) 施工单位检查评定记录 监理(建设) 单位验收记 录 项目负责人 项目负责人
年
月 日
监理(建设)单位 验收
注浆施工记录表
7:20
8:00
305
1.0
4.23
3-72
0-6
6
8:06
8:46
302
1.0
4.23
3-73
0-6
6
8:50
9:31
304
1.0
4.23
3-74
0-6
6
9:40
10:21
305
1.0
4.23
3-75
0-6
6
10:30
11:15
303
1.0
4.23
3-76
0-6
6
13:30
14:11
301
1.0
301
1.0
4.24
3-90
0-6
6
16:20
17:00
303
1.0
工程名称:芜湖东方龙城6号地块土方桩基础基坑支护工程编号:10
日期
注浆
点号
注浆起止深 度
(m)—(m)
注浆段 距(m)
注浆时间
注浆材料也8)
注浆压 力
(MPa)
备注
开始
终止
水泥(Kg)
粉煤 灰
水玻 璃
4.25
3-91
0-6
6
7: 30
8: 14
301
1.0
4.25
3-92
0-6
6
8: 21
9: 03
305
1.0
4.25
3-93
0-6
6
9: 10
9: 50
302
1.0
4.25
3-94
0-6
6
10:00
注 浆 施 工 记 录 表
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼
设计水灰比:0.6
水泥品种:红狮P.O42.5R 注浆设备: DSB-31H活塞灰浆泵 注浆管直径:25mm
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼
设计水灰比:0.6
水泥品种:红狮P.O42.5R 注浆设备: DSB-31H活塞灰浆泵 注浆管直径:25mm
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼
设计水灰比:0.6
水泥品种:红狮P.O42.5R 注浆设备: DSB-31H活塞灰浆泵 注浆管直径:25mm
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼
设计水灰比:0.6
水泥品种:红狮P.O42.5R 注浆设备: DSB-31H活塞灰浆泵 注浆管直径:25mm
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼设计水灰比:0.6
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼设计水灰比:0.6
工程名称:天源(H2010P02地块)A地块桩基工程 8号楼设计水灰比:0.6。

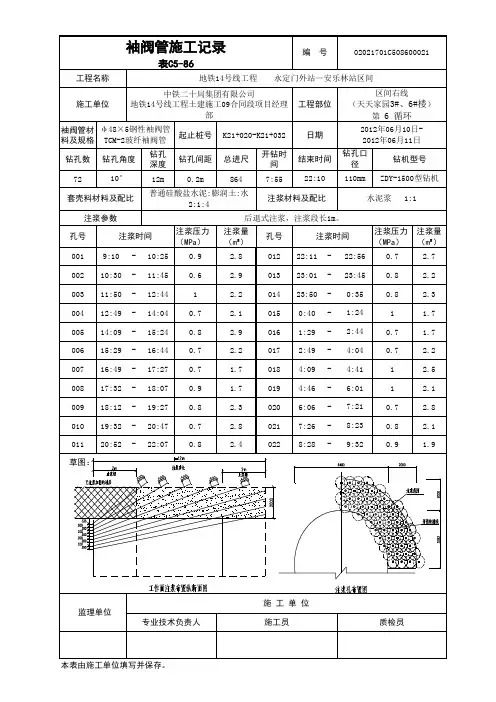

袖阀管施工记录
袖阀管施工记录
表C5-86
工程名称 施工单位
编
号
02021701C508600021
地铁14号线工程 永定门外站—安乐林站区间 中铁二十局集团有限公司 地铁14号线工程土建施工09合同段项目经理 部 K21+020-K21+032 总进尺 864 工程部位 区间右线 (天天家园3#、6#楼) 第 6 循环 2012年06月10日2012年06月11日 钻孔口 径 110mm 钻机型号 ZDY-1500型钻机 水泥浆 1:1
袖阀管材 φ 48×5钢性袖阀管 起止桩号 料及规格 TCM-2玻纤袖阀管 钻孔数 72 钻孔角度 10° 钻孔 钻孔间距 深度 12m 0.2m
日期
开钻时间 结束时间 7:55 22:10
套壳料材料及配比 注浆参数 孔号 001 002 003 004 005 006 007 008 009 010 011 草图:
注浆材料及配比
后退式注浆,注浆段长1m。 注浆时间 孔号 注浆时间 注浆压力 (MPa) 注浆量 (m³)
7:17 8:00 8:40 9:23 10:03 10:46 -
7:55 8:35 9:18 9:58 10:41 11:21
草图:
施 工 单 位 监理单位 专业技术负责人 施工员 质检员
本表由施工单位填写并保存。
袖阀管材 φ 48×5钢性袖阀管 起止桩号 料及规格 TCM-2玻纤袖阀管 钻孔数 72 钻孔角度 10° 钻孔 钻孔间距 深间 结束时间 7:55 22:10
套壳料材料及配比 注浆参数 孔号 023 024 025 026 027 028 029 030 031 032 033 草图:
9:10 10:30 11:50 12:49 14:09 15:29 16:49 17:32 18:12 19:32 20:52
压密注浆施工记录表填写范本
压密注浆施工记录表填写范本一、基本信息1. 工程名称:________________2. 施工部位:________________3. 施工日期:________________4. 施工单位:________________5. 监理单位:________________6. 设计单位:________________二、施工人员及设备1. 施工负责人:________________2. 技术人员:________________3. 施工班组:________________4. 施工设备:________________三、施工材料1. 注浆材料:________________2. 注浆设备:________________3. 注浆管:________________4. 密封材料:________________四、施工过程1. 注浆前准备:(1)检查注浆设备是否正常,确保设备运行稳定。
(2)检查注浆管路是否畅通,确保注浆管路无堵塞。
(3)检查密封材料是否符合要求,确保密封效果良好。
(4)清理施工部位,确保施工部位干净、平整。
2. 注浆过程:(1)按照设计要求,确定注浆压力、注浆速度和注浆量。
(2)开始注浆,缓慢提升注浆压力,确保压力稳定。
(3)观察注浆情况,如有异常,立即停止注浆,并采取措施进行处理。
(4)达到设计注浆量后,停止注浆,并记录注浆数据。
3. 注浆后处理:(1)检查注浆部位,确保注浆效果良好,无空鼓、裂缝等现象。
(2)对注浆部位进行养护,确保结构稳定。
(3)清理施工现场,确保施工现场整洁。
五、施工质量检查1. 检查注浆压力、注浆速度和注浆量是否符合设计要求。
2. 检查注浆部位的强度、密实度是否达到设计要求。
3. 检查注浆部位的外观质量,如空鼓、裂缝等现象是否得到有效控制。
4. 检查注浆部位的养护情况,确保养护效果良好。
六、施工安全及环保措施1. 施工过程中,严格遵守国家有关安全生产法律法规,确保施工安全。
注浆施工记录表
七云区间
间(时分)
工作内容
注浆参数
注入量
情况说明
起始
终止
间隔
(min)
水灰比
配合比
注浆量
(L)
注浆压力(mpa)
耗灰量
(kg)
水玻璃量
(kg)
材料消耗
水泥:t
水玻璃:t
掺和比:
高程: 孔号: 钻孔深度: 钻孔角度:
备注说明(水玻璃Be',凝胶时间min 注浆速度L/min)
工程名称
贵阳市城市轨道交通2号线一期土建施工2标
单位工程名称
七云区间
施工单位
中铁隆工程集团有限公司
孔段
时间(时分)
工作内容
注浆参数
注入量
情况说明
起始
终止
间隔
(min)
水灰比
配合比
注浆量
(L)
注浆压力(mpa)
耗灰量
(kg)
水玻璃量
(kg)
高程: 孔号: 钻孔深度: 钻孔角度:
工程名称
贵阳市城市轨道交通2号线一期土建施工2标
双液注浆施工记录表
施工员: 质检员: 技术负责人: 日期:
袖阀管注浆施工方案
目录1编制依据............................................ 错误!未定义书签。
2 工程概况............................................ 错误!未定义书签。
2.1工程简介...................................... 错误!未定义书签。
2.2原设计地质情况................................ 错误!未定义书签。
2.3补勘后的地质情况.............................. 错误!未定义书签。
3 加固方案............................................ 错误!未定义书签。
3.1加固范围...................................... 错误!未定义书签。
3.2加固注浆参数.................................. 错误!未定义书签。
3.3工程数量...................................... 错误!未定义书签。
4 施工组织............................................ 错误!未定义书签。
4.1工期计划...................................... 错误!未定义书签。
4.2劳动力配置计划................................ 错误!未定义书签。
4.3主要材料、机械配置............................ 错误!未定义书签。
5 施工方法............................................ 错误!未定义书签。
5.1袖阀管施工工艺流程............................ 错误!未定义书签。
隧道注浆施工记录表
施工单位:合同段:
监理单位:编号:
工程名称
起讫桩号
注浆部位
注浆机规格型号
注浆
日期
年月日
注浆
气温
℃
外加剂产地
外加剂品种
水泥品牌
水泥品种
水泥浆配合比(kg)
水泥:水:砂=
砂产地
砂规格
钢管长度/根数(cm)
设计:
实测:
钢管间距(cm)
设计:
实测:
钢管直径/壁厚(mm)
设计:
实测:
外插角(°)
设计:
实测:
编号
开始
时间(h:m)
结束
时间
(h:m)
初始
压力
(Mpa)
终压力(Mpa)
注浆量(m3)
编号
开始
时间(h:m)
结束
时间
(h:m)
初始
压力
(Mpa)
终压力(Mpa)
注浆量(m3)
备注:
1、合计注浆量:m3,
2、其他事项:钢管包括小导管
注浆管布置简图:
承包人专业工程师:记录:现场监理:年月日
袖阀管工程检验批质量验收记录表
袖阀管所使用钢管/塑料管的品种、级别、规格和数量必须符合设计要求
3
袖阀管搭接长度应符合设计要求
4
注浆浆液原材料(水泥、水、外加剂等)应符合设计要求
5
注浆浆液配合比和强度应符合设计要求,且浆液应充满钢管/塑料管及周围的缝隙
般项目
1
加固深度应符合设计要求
2
注浆半径、注浆压力应符合设计要求
3
注浆孔
孔径(mm)
70-110
垂直度偏差闾
<1
施工单位检查评定结果
专业工长(施工员)
施工班组长
项目专业质量检查员:年月日
监理(建设)单位验收结论
专业监理工程师:
(建设单位项目专业技术负责人):年月日袖阀管工程检验Fra bibliotek质量验收记录表
□□□
单位(子单位)工程名称
总承包施工单位
项目
经理
分包施工单位
检验批部位
检验批容量
施工及验收执行标准名称及编号
《既有建筑地基基础加固技术规范》(JGJI23-2012)
质量验收规范(JGJI23-2012)的规定
最小/实际抽样数量
检查记录
检查结果
1:控项目
1
袖阀管所使用的钢管/塑料管原材料进场检验应符合现行国家标准的要求
